册说明一、《通信管道工程》预算定额主要是用于通信管道的新建工程。
当用于扩建工程时其扩建部分的工日定额乘以1.10系数,用于拆除工程时,按有关章节的说明执行。
二、本定额依据国家和信息产业部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械台班和仪器、仪表使用台班的消耗量。
1.关于人工工日:通信管道工程定额工日分为“技工工日”和“普工工日”。
2.关于主要材料:定额中的主要材料包括构成产品主体、直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3.关于机械台班:凡可以构成台班的施工机械,以在定额中给定台班量;对于不能构成台班的施工机械使用费,在费用定额中计算。
4.关于仪表使用台班:凡可以构成固定资产的仪器仪表,在定额中给定使用台班量;对于不能构成固定资产的仪器仪表的使用费在费用定额中计算。
四、本定额的土质、石质分类参照国家有关规定,结合通讯工程实际情况,划分为三类土、两类石,详见附录。
五、定额的工作内容:只写出了主要工作内容,但定额值包含了完成单位工程量的全部工作内容和辅助工作内容。
六、本定额使用的单位为国家标准单位,部分单位使用了历史沿用的习惯单位。
目录第一章管道沟开挖……………………………………………………………………………………………………………………..()第一节土(石)方工程……………………………………………………………………………………………………………………()第二节混凝土管道基础……………………………………………………………………………………………………………………()第二章铺设通信管道………………………………………………………………………………………………………………...()第一节水泥管道…………………………………………………………………………………………………………………………….()第二节塑料管道…………………………………………………………………………………………………………………………….()第三节钢管管道…………………………………………………………………………………………………………………………….()第四节管道填水泥沙浆、混凝土管道包封……………………………………………………………………………………………….()第五节光(电)缆通道砌筑……………………………………………………………………………………………………………….()第三章人(手)孔砌筑………………………………………………………………………………………………………………()第一节砖砌人孔(现场浇灌上覆)……………………………………………………………………………………………………….()第二节砖砌人孔(现场吊装上覆)……………………………………………………………………………………………………….()第三节混凝土砌块人孔(现场吊装上覆)……………………………………………………………………………………………….()第四章管道防护工程及其他………………………………………………………………………………………………………….()第一节混凝土管道基础加筋……………………………………………………………………………………………………………….()第二节防水工程…………………………………………………………………………………………………………………………….()第三节拆除工程及其他……………………………………………………………………………………………………………………….()第五章顶大口径水泥管……………………………………………………………………………………………………………….()第一节顶管工作坑及顶管…………………………………………………………………………………………………………………...()第二节触变泥浆……………………………………………………………………………………………………………………………...()第三节水泥浆压填…………………………………………………………………………………………………………………………...()第一章管道沟开挖章说明1.本章分为开挖路面,挖填管道沟及人孔坑,支撑挡土板及抽水三部分。
册说明一、《通信管道工程》预算定额主要是用于通信管道的新建工程.当用于扩建工程时其扩建部分的工日定额乘以1.10系数,用于拆除工程时,按有关章节的说明执行.二、本定额依据国家和信息产业部颁发的现行施工及验收规范、通用图、标准图等编制的.三、本定额只反映单位工程量的人工工日、主要材料、机械台班和仪器、仪表使用台班的消耗量.1.关于人工工日:通信管道工程定额工日分为"技工工日"和"普工工日".2.关于主要材料:定额中的主要材料包括构成产品主体、直接消耗在建筑安装工程中的材料使用量和规定的损耗量.3.关于机械台班:凡可以构成台班的施工机械,以在定额中给定台班量;对于不能构成台班的施工机械使用费,在费用定额中计算.4.关于仪表使用台班:凡可以构成固定资产的仪器仪表,在定额中给定使用台班量;对于不能构成固定资产的仪器仪表的使用费在费用定额中计算.四、本定额的土质、石质分类参照国家有关规定,结合通讯工程实际情况,划分为三类土、两类石,详见附录.五、定额的工作内容:只写出了主要工作内容,但定额值包含了完成单位工程量的全部工作内容和辅助工作内容.六、本定额使用的单位为国家标准单位,部分单位使用了历史沿用的习惯单位.目录第一章管道沟开挖……………………………………………………………………………………………………………………..<> 第一节土<石>方工程……………………………………………………………………………………………………………………<>第二节混凝土管道基础……………………………………………………………………………………………………………………<> 第二章铺设通信管道………………………………………………………………………………………………………………...<>第一节水泥管道…………………………………………………………………………………………………………………………….<> 第二节塑料管道…………………………………………………………………………………………………………………………….<> 第三节钢管管道…………………………………………………………………………………………………………………………….<> 第四节管道填水泥沙浆、混凝土管道包封……………………………………………………………………………………………….<> 第五节光<电>缆通道砌筑……………………………………………………………………………………………………………….<> 第三章人<手>孔砌筑………………………………………………………………………………………………………………<>第一节砖砌人孔<现场浇灌上覆>……………………………………………………………………………………………………….<> 技术资料专业分享第二节砖砌人孔<现场吊装上覆>……………………………………………………………………………………………………….<>第三节混凝土砌块人孔<现场吊装上覆>……………………………………………………………………………………………….<> 第四章管道防护工程及其他………………………………………………………………………………………………………….<> 第一节混凝土管道基础加筋……………………………………………………………………………………………………………….<> 第二节防水工程…………………………………………………………………………………………………………………………….<> 第三节拆除工程及其他……………………………………………………………………………………………………………………….<> 第五章顶大口径水泥管……………………………………………………………………………………………………………….<> 第一节顶管工作坑及顶管…………………………………………………………………………………………………………………...<> 第二节触变泥浆……………………………………………………………………………………………………………………………...<> 第三节水泥浆压填…………………………………………………………………………………………………………………………...<>第一章管道沟开挖章说明1.本章分为开挖路面,挖填管道沟及人孔坑,支撑挡土板及抽水三部分.2.开挖土方定额系按人工开挖计取的.开挖石方定额按人工开挖结合爆破取定的.3.开挖土方定额中不包括地下、地上障碍物处理的用工用料,工程中应由设计编入工程预算.4.回填土定额是按人工回填取定的,包括回填及夯实,压实等全部工序内容.5.管道沟沟底宽度由管道基础和所需操作余度确定.当设计规定管道沟需要支撑挡土板时,沟底宽度应另增加10厘米.6.回填土体积:按开挖土方体积扣除地面以下管道和人<手>孔所占的体积计算.7.凡在铺砌路面下开挖管道沟和人<手>孔坑时,其沟<坑>土方量应减去开挖的路面铺砌物所占的体积.8.倒运土方应由设计人员根据施工现场情况计算逃运土方的工程量.9.开挖土石方时,应由设计人员根据施工现场土质情况,合理确定放坡系数.10.轻型井点降水应根据地质水文勘察和设计要求,排除地表水和沟槽滞水不得使用本定额.11.井管的安装、拆除以组计算定额以10根为一组,不足10根按10根计算.12.井点使用按组.日计算,轻型井点是按50根为一组.第一节土<石>方工程〕一〔开挖、回填土石方工作内容:1.施工测量:核对图纸、复查路由位置、施工定点划线、做标记等.2. 开挖路面:机械切割路面,开挖路面,渣土分类堆放在沟边不影响施工的适当地点等.3. 开挖管道沟及人孔坑:挖土、开石方、修整底边、找平,石沟布眼钻孔、装药放炮、弃渣清理或人工开石沟等.4. 回填土方:回填原土:松填、回填、夯实、找平.回填灰土:筛土、拌和、摊铺及夯实.回填级配砂石及碎石:摊铺、夯实.手推车倒运土2注:施工测量不分地形和土<石>质类别,为综合取定的工日.2定额单位:100m定额单位:100m工作内容:1.档土板:制作、支撑挡土板、拆除挡土板、修理、集中囤放等.2.中水流:指抽水和用人工将水掏干后,在施工中仍需端绪掏水.3.强水流:指必须用抽水机不断地抽水,才能保证施工.4.管道沟抽水系以两人孔之间为一段.<三>轻型井点降水工作内容:1.安装:井管装配,地面试管,铺总管、安、拆水泵,钻机安、拆.钻孔沉管,灌沙封口,连接.试抽.2.拆除:拔管、拆管,灌砂,清洗整理,堆放.工作内容:制、支、拆、修木模,扎放置端头钢筋、拌合浇灌混凝土、养护等注:1.本定额是按管道基础厚度为80mm时取定的.当基础厚度为100mm,120mm时,除钢材外定额分别乘以1.25、1.50系数2.管道基础型号<X平、X立>均以6孔水泥管块为基准.第二章铺设通信管道章说明1.本章包括铺设各种通信管道和通道工程.2.定额中不包括管道工程用水,设计可按管道每百米用水五立方米,计列入工程建设其他直接费项内.3.铺设通信管道按图示管道段长,按人<手>空中心——人<手>孔中心计算.不扣除人<手>孔所占长度,定额中不再计取施工管材损耗率.4.铺设塑料管、钢管管道,管材材质、规格程式由设计选定.第一节水泥管道工作内容:水泥管清刷、抬运、铺设水泥管,试通、抹接口、抹八字、填中缝,抹边<顶>缝、养护等.定额单位:百米工作内容:支架加工、绑扎、锉管内口,铺设、接续塑料管、试通等.定额单位:百米注:1.本定额用于双层薄壁波纹PVC塑料时,取消PVC胶,另加接续胶圈,按单根管每6米一个计取.2.本定额未包含填水泥砂浆或粗砂的工与料,可由设计另行计取.3.子目中的"n*m":其中n为每层孔数,m为层数.第三节镀锌钢管管道工作内容:锉管内口、铺设钢管、试通等.定额单位:百米定额单位:百米注:本定额按丝扣接续取定,不包括管箍套丝用工工日.第四节管道填充水泥砂浆、混凝土管道包封工作内容:1. 拌和,填充水泥砂浆,养护等2. 制、支、拆模板,洗刷管身基础及模板,浇灌混凝土、养护等.3第五节光<电>缆通道砌筑工作内容:找平、夯实、制、支、拆模板,砌砖、绑扎置放钢筋、浇灌混凝土、抹通道内外壁、养护、安装电缆支架、拉力环、积水罐和人孔口圈等.定额单位:100m定额单位:处注:原定额为24墙,标准图为37墙第三章人<手>孔砌筑章说明1.本章内容包括:砖砌人<手>孔<现场浇灌上覆>,砖砌人<手>孔<现场吊装上覆>,混凝土砌块人<手>孔<现场吊装上覆>.2.通信管道砖砌人<手>孔,分为现场浇注、吊装预制上敷两种方式.3.人孔净空高度大于标准图设计时,其超出定额部分应另行计算.4.定额中不包括管道工程用水,设计可按人孔每个用水三立方米,手孔每个用水一立方米,计列入工程建设其他直接费项内.第一节砖砌人孔<现场浇灌上覆>工作内容:找平、夯实、制、支、拆模板,砌砖,人孔内外壁抹灰,抹八字,安装电缆支架,绑扎置放钢筋、浇灌混凝土,安装拉力环、积水罐和人孔口圈,养定额单位:个工作内容:找平、夯实,制、支、拆模板,砌砖,抹内外壁、抹八字,养护.人孔上覆的吊装,垫砂浆、就位、找平、灌浆,抹八字, 安装拉力环、积水罐和人定额单位:个续上表工作内容:找平、夯实,制、支、拆模板,砌块,抹内外壁、抹八字,养护.人孔上覆的吊装,垫砂浆、就位、找平、灌浆,抹八字, 安装拉力环、积水罐和人章说明1.本章内容包括:混凝土管道基础加筋,防水工程,拆除工程及其他.2.混凝土管道基础加筋子目,适用于通信管道基础需要加筋的管道混凝土基础.3.防水工程分为抹防水砂浆、油毡防水、玻璃布防水等多种,设计可根据工程不同防水要求选用.第一节混凝土管道基础加筋工作内容:钢筋调直、除锈、切断、成型、绑扎等定额单位:100m注:1.本定额不包含浇灌混凝土基础的用工及材料.2.本定额只适用于远离人孔而需加钢筋的混凝土管道基础.第二节防水工程工作内容:1.防水砂浆抹面法:运料,清扫墙面、拌制砂浆、抹平压光、调制、涂刷素水泥浆、掺氯化铁、养护等.2.油毡防水法:运料、调制、涂刷冷底子油、熬制沥青、涂刷沥青贴油毡、压实养护等.3.玻璃布防水法:运料、调制、涂刷冷底子油、浸铺玻璃布、压实养护等4. 聚氨脂防水法:运料、调制、水泥沙浆找平、涂刷聚氨脂、浸铺玻璃布、压实养护等2工作内容:1.砂浆砖砌体:拌合砂浆、砌砖等.2.砂浆抹面:拌合砂浆、抹面等.3.预埋铁件制安:铁件下料、成型、焊接、防锈处理、现场安装.4.人孔壁开窗口:开凿人孔壁、修整、抹平窗口等.4.拆除工程:拆除清理等. 定额单位:第五章顶大口径水泥管章说明1.本章内容包括:顶管工作坑,顶管,触变泥浆,水泥浆压填.适用于通信管道工程2.顶管工作坑包括开挖土方,但不包括土方的运输和回填工作.3.顶管工作坑以座计算.按坑深分列子目.4.顶管长度按人<手>空中心——人<手>孔中心计算.不扣除人<手>孔所占长度,以米为单位,不足1米按1米计算. 第一节顶管工作坑及顶管1.顶管工作坑工作内容:顶管工作坑; 挖土,支档土板,工作坑找平,支搭平台,工作棚,安装后背,安装、拆除顶管设备定额单位:座2.顶大口径水泥管工作内容:顶管; 管内取土,顶进,调整顶进方向等定额单位:m工作内容:安装设备,调和触变泥浆,安装注浆管,注浆.工作内容:安装设备,调和水泥浆,安装注浆管,注浆压填.。
册说明一、《通信线路工程》预算定额主要适用于通信管道、长途通信光缆线路、海底通信光缆线路、市内通信光(电)的新建工程。
当用于扩建工程时,其扩建部分的工日定额乘以1.10系数;用于拆除工程时,按有关章的说明执行。
二、本定额是依据国家和邮电部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械台班的消耗量。
1、关于人工工日:通信线路工程定额工日分为“技工工日”和“普工工日”。
2、关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3、关于机械台班费:凡可以构成台班的施工机械,已在定额中给定台班量;对于不能构成台班的“其他机械费”,均含在费用定额中生产工具用具使用费内。
四、本定额的土质、石质分类参照国家有关规定,结合通信工程实际情况,划分为三类土、二类石,详见附录一。
五、市话通信线路工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整:1、工程总工日在100工日以下时,增加15%。
2、工程总工日在250工日以下时,增加10%。
第一章 开挖(填)土(石)方说明1、本章分为开挖路面,挖填、管道沟及人孔坑,挖、填光(电)缆沟及接头坑,挡土板及抽水四部分。
2、挖土方定额系按人工开挖计取的。
挖石方定额按爆破和人工开挖取定的。
3、开挖土方定额中不包括地下、地上障碍物处理用工、用料,工程中应由设计编入工程预算。
4、回填土定额系按人工回填取定的,包括回填及夯实(压实)等全部工序,无论采用何种施工方法,均执行本定额。
5、开挖管道沟、人(手)孔坑土方及挖掘路面面积,可参考附录十二和附录十三。
6、管道沟沟底宽度,由管道基础和所需操作余度确定。
管道基础63厘米以下宽时,其沟底宽度为基础宽度加30厘米(即每侧各加15厘米)。
管道基础63厘米以上时,其沟底宽度为基础宽度加60厘米(即每侧各加30厘米)。
当设计规定管道沟槽需要支撑挡土板时沟底宽度应另加10厘米。
通信工程费用定额套用解读(2008 年版)一、通信工程总费用构成及内容:是按建设部财政部建标[2003]206号文件的规定做了调整。
单项工程总费用由工程费、工程建设其它费、预备费和建设期利息组成。
其中:* 工程费由建筑安装工程费和设备、工器具购置费组成。
* 建筑安装工程费由直接费、间接费、利润和税金组成。
* 直接费由直接工程费和措施费组成。
二、建筑安装工程费(见附件一)1、直接工程费:指施工过程中耗用的构成工程实体和有助于工程实体形成的各项费用。
1.1.由人工费、材料费、机械使用费和仪表使用费组成。
采用的是“控制量”、“技普分开”和“量价分离”的原则。
直接套定额。
(1)人工费:指直接从事建筑安装工程施工的生产人员开支的各项费用。
* 内容包括:基本工资;工资性补贴;辅助工资;职工福利费和劳动保护费。
* 通信工程不再以施工企业等级及工程类别(只是招投标时用)划分,而是综合取定。
通信工程计费依据中的人工费,包含着技工和普工的。
人工费计费价:技工为48元/ 工日;普工为19元/ 工日。
* 人工费是按计费基价计列的。
措施费等是可以协商打折扣的。
* 经过协商,也可按人工费综合单价直接计取,不再计取相关费用。
(2)材料费:指施工过程中实体消耗的直接材料费用与采备材料所发生的费用总和。
* 主要材料费=材料原价+ 运杂费+ 运输保险费+ 采购及保管费+ 采购代理服务费。
此项费用中的后四项只是在采用包工包料方式时发生。
现通信工程一般都是采用包清工方式,主要材料大多是集中采购,价格已包含到施工地点的一切费用,故工程施工时一般可只计取采购及保管费。
* 通信工程用的材料价格是购置价格,而不是预算价格。
* 辅材费:是指定额中没列出的辅助材料,是按主材费的系数取定的。
管道: 0.5%;线路: 0.3%;电源:5.0%;有、无线: 3.0%。
* 利旧的器材:根据可利用程度的不同,建议按不超出新购同类器材价格的10% 计材料费。
通信建设工程预算定额第五册通信管道工程总说明一、通信建设工程预算定额(以下简称本定额)系通信行业标准。
二、本定额按通信专业工程分册,包括:第一册通信电源设备安装工程(册名代号TSD)第二册有线通信设备安装工程(册名代号TSY)第三册无线通信设备安装工程(册名代号TSW)第四册通信线路工程(册名代号TXL)第五册通信管道工程(册名代号TGD)三、本定额是编制通信建设项目投资估算、概算、预算和工程量清单的基础。
也可作为通信建设项目招标、投标报价的基础。
四、本定额适用于新建、扩建工程,改建工程可参照使用。
本定额用于扩建工程时,扩建施工降效部分的人工工日按乘以系数1.1计取,拆除工程的人工工日计取办法见各册的相关内容。
五、本定额以现行通信工程建设标准、质量评定标准、安全操作规程为编制依据;在1995年9月1日原邮电部发布的《通信建设工程预算定额》及补充定额的基础上(不含邮政设备安装工程),经过对分项工程实体消耗量再次分析、核定后编制;并增补了部分与新业务、新技术有关的工程项目的定额内容。
六、本定额是按符合质量标准的施工工艺、机械(仪表)装备、合理工期及劳动组织的条件制订。
七、本定额的编制条件:1.设备、材料、成品、半成品、构件符合质量标准和设计要求。
2.通信各专业工程之间、与土建工程之间的交叉作业正常。
3.施工安装地点、建筑物、设备基础、预留孔洞均符合安装要求。
4.气候条件、水电供应等应满足正常施工要求。
八、本定额根据量价分离的原则,只反映人工工日、主要材料、机械(仪表)台班的消耗量。
九、关于人工:1.本定额人工的分类为技术工和普通工。
2.本定额的人工消耗量包括基本用工、辅助用工和其他用工:基本用工——完成分项工程和附属工程实体单位的加工量。
辅助用工——定额中未说明的工序用工量。
包括施工现场某些材料临时加工、排除故障、维持安全生产的用工量。
其他用工——定额中未说明的而在正常施工条件下必然发生的零星用工量。

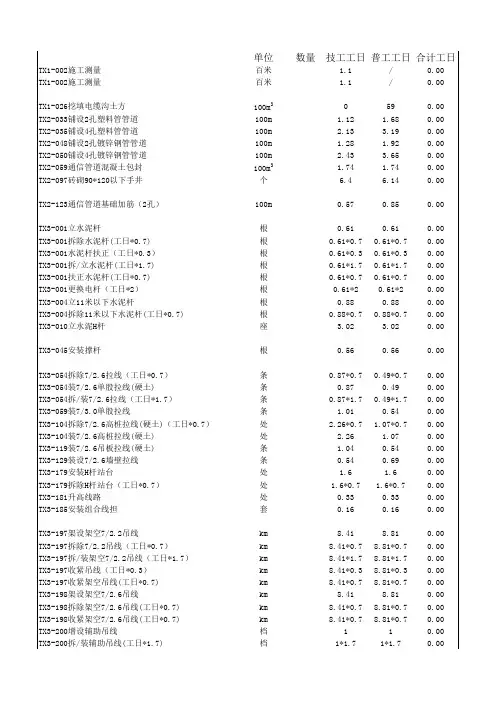

单位数量技工工日普工工日合计工日TX1-002施工测量百米 1.1/0.00TX1-002施工测量百米 1.1/0.00TX1-026挖填电缆沟土方100m30590.00TX2-033铺设2孔塑料管管道100m 1.12 1.680.00TX2-035铺设4孔塑料管管道100m 2.13 3.190.00TX2-048铺设2孔镀锌钢管管道100m 1.28 1.920.00TX2-050铺设4孔镀锌钢管管道100m 2.43 3.650.00TX2-059通信管道混凝土包封100m3 1.74 1.740.00TX2-097砖砌90*120以下手井个 6.4 6.140.00TX2-123通信管道基础加筋(2孔)100m0.570.850.00TX3-001立水泥杆根0.610.610.00TX3-001拆除水泥杆(工日*0.7)根0.61*0.70.61*0.70.00TX3-001水泥杆扶正(工日*0.3)根0.61*0.30.61*0.30.00TX3-001拆/立水泥杆(工日*1.7)根0.61*1.70.61*1.70.00TX3-001扶正水泥杆(工日*0.7)根0.61*0.70.61*0.70.00TX3-001更换电杆(工日*2)根0.61*20.61*20.00TX3-004立11米以下水泥杆根0.880.880.00TX3-004拆除11米以下水泥杆(工日*0.7)根0.88*0.70.88*0.70.00TX3-010立水泥H杆座 3.02 3.020.00TX3-045安装撑杆根0.560.560.00TX3-054拆除7/2.6拉线(工日*0.7)条0.87*0.70.49*0.70.00TX3-054装7/2.6单股拉线(硬土)条0.870.490.00TX3-054拆/装7/2.6拉线(工日*1.7)条0.87*1.70.49*1.70.00TX3-059装7/3.0单股拉线条 1.010.540.00TX3-104拆除7/2.6高桩拉线(硬土)(工日*0.7)处 2.26*0.7 1.07*0.70.00TX3-104装7/2.6高桩拉线(硬土)处 2.26 1.070.00TX3-119装7/2.6吊板拉线(硬土)条 1.040.540.00TX3-129装设7/2.6墙壁拉线条0.540.690.00TX3-179安装H杆站台处 1.6 1.60.00TX3-179拆除H杆站台(工日*0.7)处 1.6*0.7 1.6*0.70.00TX3-181升高线路处0.330.330.00TX3-185安装组合线担套0.160.160.00TX3-197架设架空7/2.2吊线km8.418.810.00TX3-197拆除7/2.2吊线(工日*0.7)km8.41*0.78.81*0.70.00TX3-197拆/装架空7/2.2吊线(工日*1.7)km8.41*1.78.81*1.70.00TX3-197收紧吊线(工日*0.3)km8.41*0.38.81*0.30.00TX3-197收紧架空吊线(工日*0.7)km8.41*0.78.81*0.70.00TX3-198架设架空7/2.6吊线km8.418.810.00TX3-198拆除架空7/2.6吊线(工日*0.7)km8.41*0.78.81*0.70.00TX3-198收紧架空7/2.6吊线(工日*0.7)km8.41*0.78.81*0.70.00TX3-200增设辅助吊线档110.00TX3-200拆/装辅助吊线(工日*1.7)档1*1.71*1.70.00TX4-004布放架空12芯以下光缆km16.8212.180.00 TX4-004拆除12芯以下架空光缆(工日*0.6)km16.82*0.612.18*0.60.00 TX4-004拆/放12芯以下架空光缆(工日*1.6)km16.82*1.612.18*1.60.00 TX4-005布放架空36芯以下光缆km19.1413.860.00 TX4-005拆除36芯以下架空光缆(工日*0.6)km19.14*0.613.86*0.60.00 TX4-005拆/放36芯以下架空光缆(工日*1.6)km19.14*1.613.86*1.60.00 TX4-006布放架空60芯以下光缆km21.4615.540.00 TX4-006拆除60芯以下架空光缆(工日*0.6)km21.46*0.615.54*0.60.00 TX4-018布放12芯以下埋式光缆km18.447.150.00 TX4-019布放36芯以下埋式光缆km24.8449.910.00 TX4-029人工布放3孔子管km11.118.980.00TX4-030布放12芯以下管道光缆km14.1224.030.00 TX4-030拆除管道12芯以下光缆(工日*0.9)km14.12*0.924.03*0.90.00 TX4-030抽放管道12芯以下光缆(工日*1.9)km14.12*1.924.03*1.90.00 TX4-031布放24芯以下管道光缆km17.0829.070.00 TX4-031布放管道36芯以下光缆km17.0829.070.00 TX4-031拆除管道36芯以下光缆(工日*0.9)km17.08*0.929.07*0.90.00 TX4-032布放管道60芯以下光缆km20.0434.110.00 TX4-032拆除管道60芯以下光缆(工日*0.9)km20.04*0.934.11*0.90.00 TX4-033布放管道84芯以下光缆km2339.150.00 TX4-033拆除管道84芯以下光缆(工日*0.9)km23*0.939.15*0.90.00 TX4-034布放管道108芯以下光缆km2644.150.00 TX4-034拆除管道108芯以下光缆(工日*0.9)km26*0.944.15*0.90.00TX4-036布放沿墙光缆百米0 5.16 5.160.00 TX4-036拆除沿墙光缆(工日*0.6)百米 5.16*0.6 5.16*0.60.00 TX4-036抽/放沿墙光缆(工日*1.6)百米 5.16*1.6 5.16*1.60.00TX4-037抽/放引上光缆(工日*1.6)条0.6*1.60.6*1.60.00 TX4-037引上光缆条0.60.60.00 TX4-037拆除引上光缆(工日*0.6)条0.6*0.60.6*0.60.00 TX4-038室内通道光缆100米条7/0.00TX4-074布放100对以下架空电缆km9.0510.630.00 TX4-074拆除100对以下架空电缆(工日*0.6)km9.05*0.610.63*0.60.00 TX4-074拆/放架空100对以下电缆(工日*1.6)km9.05*1.610.63*1.60.00 TX4-074更换100对以下架空电缆(工日*1.6)km9.05*1.610.63*1.60.00 TX4-075布放架空100对以上电缆km11.8413.890.00 TX4-075拆除100对以上架空电缆(工日*0.6)km11.84*0.613.89*0.60.00 TX4-075拆/放100对以上架空电缆(工日*1.6)km11.84*1.613.89*1.60.00 TX4-075更换100对以上架空电缆(工日*1.6)km11.84*1.613.89*1.60.00 TX4-076布放架空自承电缆km14.5915.180.00 TX4-076拆除架空100对以下自承电缆(工日*0.6)km14.59*0.615.18*0.60.00 TX4-076拆/放架空100对以下自承电缆(工日*1.6)km14.59*1.615.18*1.60.00 TX4-076更换架空自承电缆(工日*1.6)km14.59*1.615.18*1.60.00 TX4-078直埋200对以下市话电缆km8.723.540.00TX4-078拆除200对以下直埋市话电缆(工日*1)km8.7*123.54*10.00 TX4-079直埋400对以下市话电缆km9.8426.610.00 TX4-079拆除400对以下直埋市话电缆(工日*1)km9.84*126.61*10.00 TX4-080拆除600对以下直埋市话电缆(工日*1)km11.43*130.93*10.00 TX4-080直埋600对以下市话电缆km11.4330.930.00 TX4-081直埋800对以上市话电缆km13.8637.460.00TX4-082布放200对以下管道电缆km11.7620.030.00 TX4-082拆除200对以下管道电缆(工日*0.9)km11.76*0.920.03*0.90.00 TX4-082更换200对以下管道电缆(工日*1.9)km11.76*1.920.03*1.90.00 TX4-083布放400对以下管道电缆km13.9423.740.00 TX4-083拆除400对以下管道电缆(工日*0.9)km13.94*0.923.74*0.90.00 TX4-084布放800对以下管道电缆km17.7930.260.00 TX4-084拆除800对以下管道电缆(工日*0.9)km17.79*0.930.26*0.90.00 TX4-085布放1200对以下管道电缆km21.6336.830.00 TX4-085拆除1200对以下管道电缆(工日*0.9)km17.79*0.930.26*0.90.00 TX4-086布放1800对以下管道电缆km24.4841.630.00 TX4-087拆除2400对以下管道电缆(工日*0.9)km28.84*0.949.11*0.90.00 TX4-087布放2400对以下管道电缆km28.8449.110.00TX4-096引上200对以下电缆条0.430.430.00 TX4-096抽/放200对以下引上电缆(工日*1.6)条0.43*1.60.43*1.60.00 TX4-096拆除200对以下引上电缆(工日*0.6)条0.43*0.60.43*0.60.00 TX4-097引上200对以上电缆条0.480.960.00 TX4-097抽/放200对以上引上电缆(工日*1.6)条0.48*1.60.96*1.60.00 TX4-097拆除200对以上引上电缆(工日*0.6)条0.48*0.60.96*0.60.00 TX4-098楼层管引上电缆条0.360.360.00 TX4-098拆除楼层管引上电缆(工日*0.6)条0.36*0.60.36*0.60.00TX4-100布放吊线式墙壁电缆百米 5.23 5.230.00 TX4-100更换吊线式墙壁电缆(工日*1.6)百米 5.23*1.6 5.23*1.60.00 TX4-100拆除吊线式墙壁电缆(工日*0.6)百米 5.23*0.6 5.23*0.60.00TX4-102布放200对以下钉固式墙壁电缆百米 3.34 3.330.00 TX4-102拆除200对以下钉固电缆(工日*0.6)百米 3.34*0.6 3.33*0.60.00 TX4-102更换200对以下钉固电缆(工日*1.6)百米 3.34*1.6 3.33*1.60.00 TX4-102拆/装200对以下钉固式电缆(工日*1.6)百米 3.34*1.6 3.33*1.60.00 TX4-103布放200对以上钉固式墙壁电缆百米 3.59 3.580.00 TX4-103拆除200对以上钉固式电缆(工日*0.6)百米 3.59*0.6 3.58*0.60.00 TX4-106布放200对以下暗管式墙壁电缆百米220.00 TX4-106拆除200对以下暗管式电缆(工日*0.6)百米2*0.62*0.60.00 TX4-106更换200对以下暗管式电缆(工日*1.6)百米2*1.62*1.60.00 TX4-107布放200对以上暗管式墙壁电缆百米330.00 TX4-108布放墙壁自承电缆百米 4.81 4.810.00 TX4-108拆除墙壁自承电缆(工日*0.6)百米 4.81*0.6 4.81*0.60.00 TX4-108拆/放墙壁自承电缆(工日*1.6)百米 4.81*1.6 4.81*1.60.00 TX4-110布放槽道电缆百米 1.01 1.010.00 TX4-110拆除槽道电缆(工日*0.6)百米 1.01*0.6 1.01*0.60.00 TX4-110拆/放槽道电缆(工日*1.6)百米 1.01*1.6 1.01*1.60.00TX4-112布放200对以下配线架成端电缆条 3.12/0.00 TX4-113布放400对以下配线架成端电缆条 6.08/0.00 TX4-114布放600对以下配线架成端电缆条9.12/0.00 TX4-115布放800对以下配线架成端电缆条11.52/0.00 TX4-116布放1200对以下配线架成端电缆条16.32/0.00 TX4-117布放1600对以下配线架成端电缆条21.12/0.00 TX4-118布放2400对以下配线架成端电缆条30.72/0.00TX4-112拆除200对以下配线架成端电缆(工日*0.6)条 3.12*0.6/0.00 TX4-113拆除400对以下配线架成端电缆(工日*0.6)条 6.08*0.6/0.00 TX4-114拆除600对以下配线架成端电缆(工日*0.6)条9.12*0.6/0.00 TX4-116拆除1200对以下配线架成端电缆(工日*0.6)条16.32*0.6/0.00 TX4-118拆除2400对以下配线架成端电缆(工日*0.6)条30.72*0.6/0.00TX4-119安装100对以下交接箱成端条 1.55/0.00 TX4-119拆除100对以下交接箱成端电缆(工日*0.6)条 1.55*0.6/0.00 TX4-119拆/装交接箱100对以下成端(工日*1.6)条 1.55*1.6/0.00 TX4-120安装200对以下交接箱成端条 2.6/0.00 TX4-120拆除200对以下交接箱成端电缆(工日*0.6)条 2.6*0.6/0.00 TX4-121安装300对以下交接箱成端条 3.8/0.00 TX4-121拆除300对以下交接箱成端电缆(工日*0.6)条 3.8*0.6/0.00 TX4-122安装400对以下交接箱成端条 5.2/0.00 TX4-122拆除400对以下交接箱成端电缆(工日*0.6)条 5.2*0.6/0.00 TX4-123安装600对以下交接箱成端条7.6/0.00 TX4-123拆除600对以下交接箱成端电缆(工日*0.6)条7.6*0.6/0.00 TX4-124安装800对以下交接箱成端条10.4/0.00 TX4-124拆除800对以下交接箱成端电缆(工日*0.6)条10.4*0.6/0.00TX4-125复接10对以下电缆条0.3/0.00 TX4-125拆除10对以下复接电缆(工日*0.6)条0.3*0.6/0.00 TX4-125拆/复10对以下电缆(工日*1.6)条0.3*1.6/0.00 TX4-126复接20对电缆条0.46/0.00 TX4-126拆除20对复接电缆(工日*0.6)条0.46*0.6/0.00 TX4-126拆/复20对电缆(工日*1.6)条0.46*1.6/0.00 TX4-127复接30对以下电缆条0.61/0.00 TX4-127拆除30对复接电缆(工日*0.6)条0.61*0.6/0.00 TX4-127拆/装30对复接电缆(工日*1.6)条0.61*1.6/0.00 TX4-128复接50对电缆条 1.08/0.00 TX4-128拆除50对复接电缆(工日*0.6)条 1.08*0.6/0.00 TX4-128拆/复50对电缆(工日*1.6)条 1.08*1.6/0.00TX4-125布放组线箱10对以下成端条0.3/0.00 TX4-125拆除10对以下组线箱成端(工日*0.6)条0.3*0.6/0.00 TX4-125拆/装10对以下组线箱成端(工日*1.6)条0.3*1.6/0.00 TX4-126布放组线箱20对以下成端条0.46/0.00 TX4-126拆除组线箱20对以下成端(工日*0.6)条0.46*0.6/0.00 TX4-126拆/装组线箱20以下对成端(工日*1.6)条0.46*1.6/0.00TX4-127装组线箱30对以下成端条0.61/0.00 TX4-127拆除30对以下组线箱电缆(工日*0.6)条0.61*0.6/0.00 TX4-127拆/装组线箱30对以下成端(工日*1.6)条0.61*1.6/0.00 TX4-128制装50对以下组线箱成端条 1.08/0.00 TX4-128拆除50对以下组线箱成端(工日*0.6)条 1.08*0.6/0.00 TX4-128拆/装组线箱50对以下成端(工日*1.6)条 1.08*1.6/0.00 TX4-129装组线箱100对成端条 1.55/0.00 TX4-129拆除100对组线箱电缆(工日*0.6)条 1.55*0.6/0.00 TX4-129拆/装组线箱100对成端(工日*1.6)条 1.55*1.6/0.00TX4-131开凿人孔封堵处0.360.360.00 TX4-135打穿墙洞(砖墙)处0.20.20.00 TX4-136打穿墙洞(混凝土墙)处0.30.30.00 TX4-137打穿预制板楼层洞处0.20.20.00 TX4-138打穿混凝土楼层洞处0.30.30.00 TX4-139安装墙担套0.30.30.00 TX4-139拆/装墙担(工日*1.7)套0.3*1.70.3*1.70.00 TX4-139增装终端支承物套0.30.30.00 TX4-139拆/装终端自承物(工日*1.7)套0.3*1.70.3*1.70.00TX4-139架空吊线接头处0.30.30.00 TX4-140安装二线担套0.20.20.00 TX4-140拆/装二线担(工日*1.7)套0.2*1.70.2*1.70.00 TX4-140增装中间支承物套0.20.20.00TX4-141安装电杆引上钢管根0.250.250.00 TX4-141拆除引上钢管(工日*0.7)根0.25*0.70.25*0.70.00 TX4-141拆/装引上钢管(工日*1.7)根0.25*1.70.25*1.70.00 TX4-142安装墙壁引上钢管根0.350.350.00 TX4-142拆/装墙壁引上钢管(工日*1.7)根0.35*1.70.35*1.70.00 TX4-144人井抽水个/10.00 TX4-144人井抽水整治个/10.00TX4-146整修电缆线路km8.938.930.00 TX4-147拆挂电缆补挂钩档0.180.180.00 TX4-147拆挂挂钩档0.180.180.00 TX4-147拆挂电力电缆补挂钩档0.180.180.00 TX4-147补挂钩档0.180.180.00 TX4-148分线设备整修个0.360.360.00 TX4-148分线设备整治个0.360.360.00 TX4-148整修分线设备个0.360.360.00 TX4-148整治分线设备个0.360.360.00 TX4-148移装分线设备个0.360.360.00 TX4-149更换用户室外线条0.290.290.00 TX4-149移改用户线条0.290.290.00 TX4-149移改更换用户室外线条0.290.290.00 TX4-150整修用户室外线条0.10.090.00TX4-151松/紧单槽夹板(工日*1.7)套0.06*1.70.06*1.70.000.150.140.00 0.15*1.70.14*1.70.000.060.060.00 0.06*1.70.06*1.70.0028.6648.570.00 28.66*0.948.57*0.90.006/0.009.96/0.00 13.68/0.000.5/0.000.5/0.007/0.00 12.28/0.00 17.08/0.001.2/0.001.1/0.000.66/0.003.5/0.000.560.140.00 0.56*0.60.14*0.60.00 0.56*1.60.14*1.60.000.720.180.00 0.72*0.60.18*0.60.00 0.72*1.60.18*1.60.000.960.240.00 0.96*0.60.24*0.60.000.96*1.60.24*1.60.001.120.280.00 1.12*0.60.28*0.60.00 1.12*1.60.28*1.60.001.280.320.00 1.28*1.60.32*1.60.00 1.28*0.60.32*0.60.001.760.440.002.640.660.00 2.64*0.60.66*0.60.00 2.64*1.60.66*1.60.000.240.060.000.240.060.001.5/0.00个 5.9 5.90.00个7.97.90.00个 3.2 3.20.00个 4.1 4.10.00个550.00个 2.25 2.250.00个 5.9*0.6 5.9*0.60.00个 5.9*0.6 5.9*0.60.00个7.9*0.67.9*0.60.00个 2.650.660.00个 2.65*0.60.66*0.60.00个0.780.190.00个0.780.190.00个0.78*0.60.19*0.60.00个0.78*1.60.19*1.60.00个0.78*1.60.19*1.60.00个0.78*1.60.19*1.60.00个 1.1*1.60.28*1.60.00个 1.1*0.60.28*0.60.00个 1.10.280.00个 1.43*1.60.36*1.60.00个 1.43*0.60.36*0.60.00个 1.430.360.00个 2.340.580.00块0.3/0.00块0.4/0.00块0.4*0.6/0.00个0.40.10.00百对6/0.00 100米 1.767.040.00 100米 2.6410.560.00 100米 3.5110.530.00 100米 4.2112.640.00 10个/0.40.00 10个0.90.40.0010个/0.40.00TX8-029安装落地式机柜(架)架20.670.00 TX8-030安装墙挂式机柜(架)架310.00 TX8-031安装接线箱个 2.70.90.00 TX8-032制作安装抗震底座个 1.670.830.00 TX8-033穿放4对对绞电缆百米0.850.850.00 TX8-033穿放4芯室内电话线百米0.850.850.00 TX8-036穿放50对以下屏蔽式电缆百米 1.32 1.320.00 TX8-038明布4对对绞电缆百米0.510.510.00 TX8-045卡接五类线条0.06/0.00 TX8-045卡接芯室内电话线条0.06/0.00 TX8-049安装线盒面板个0.05/0.00 TX8-049拆/装线盒面板个0.05*1.6/0.00 TX8-051安装双口插座个0.09/0.00 TX8-062机房跳线改接百对8/0.00 TX8-065电缆链路测试段0.1/0.00BTX1-01核查资料、制作用户改线表100户550.00 BTX1-02同一管孔并行布放小对数电缆(10对至50对)1000米条 6.310.80.00 BTX1-03布放小对数交接箱成端电缆(10对)条0.300.00 BTX1-04布放小对数交接箱成端电缆(20对)条0.4600.00 BTX1-05布放小对数交接箱成端电缆(30对)条0.6100.00 BTX1-06布放小对数交接箱成端电缆(50对)条 1.0800.00 BTX1-07安装落地交接箱(300-600回线)座 3.4 1.20.00 BTX2-01放绑光缆尾纤、安装活动连接器条0.1200.00 BTX2-05光电缆接续人、手孔抽水(积水)处010.00 BTX2-06光电缆接续人、手孔抽水(流水)处020.00 BTX2-07布放子管人、手孔抽水(积水)处010.00 BTX2-08布放子管人、手孔抽水(流水)处020.00 BTX2-09试通管道孔.公里 3.53 6.010.00 BTX2-10人工敷设4孔子管1000米14.7625.240.00 BTX3-01砌筑手孔300*470*600个10.80.00 BTX3-02砌筑手孔300*950*600个 1.1 1.020.00 BTX3-03制作、安装管道L型钢支(托)架个 2.4 2.40.00 BTX3-04制作、安装管道U型钢支(托)架个 3.6 2.40.00 BTX3-05管道混凝土包封加金属网片平方米110.00 BTX4-01人、手孔口圈调整标高个120.00 BTX4-02手孔上覆调整标高个 2.5 2.40.00 BTX4-03人孔上覆调整标高(小号)个4 4.90.00 BTX4-04人孔上覆调整标高(中号)个 5.2 5.50.00 BTX4-05人孔上覆调整标高(大号)个8.312.20.00 BTX4-06更换人、手孔口圈个120.00 BTX4-07更换手孔上覆个 2.5 2.40.00 BTX4-08更换人孔上覆(小号)个4 4.90.00 BTX4-09更换人孔上覆(中号)个 5.2 5.50.00 BTX4-10更换人孔上覆(大号)个8.312.20.00BTX4-11补装架空线路三线交越保护装置处0.300.00 BTX4-12改写分线盒线序百个080.00 BTX4-13改写电杆编号百个050.00BTX4-14扎挂电缆档0.060.060.00 BTX4-15墙上装L担套0.150.150.00 BTX4-16架设4.0铁线公里 2.52 2.640.00 BTX5-01光电缆资源录入个XBTX5-02管道资源录入个XBTX5-03穿放暗管、暗槽电话线百米0.850.850.00 BTX5-04布放线槽电话线百米0.510.510.00 BTX5-05钉固电话线、五类线百米 1.28 1.280.00 BTX5-06吊线式4对对绞线段长公里560.00 BTX5-07敷设管道4对对绞线段长公里6100.00 BTX5-08做RJ45头只0.060.00 BTX5-09安装单口RJ11模块(含面板)10只0.230.040.00 BTX5-10安装双口RJ12模块(含面板)10只0.450.070.00补充-001布放装机室外线条1/0.00补充-001电缆查障点1/0.00补充-001电缆挂牌块0.1/0.00补充-001挂牌块0.1/0.00补充-001光缆挂牌块0.1/0.00补充-001光缆盘余缆挂牌百米1/0.00补充-001机房整修个3/0.00补充-001交接箱整治个3/0.00补充-001人工调运水泥杆根/10.00补充-002安装拉线护套个0.3/0.00补充-002拆除旧用户室外线条/0.10.00补充-002交接箱整治个3/0.00补充-002人工拔杆调杆根/10.00补充-002人工调运水泥杆根/10.00补充-002整治基站个1/0.00补充-002安装过路标志处0.3/0.00补充-003水泥路开凿米/20.00补充-003水泥路开凿处/20.00补充-004人工修树处/20.00补充-001安装电话机部1/0.00补充-002资料录入号线0.1/0.00补充-001电缆盘余缆交库百米1/0.00补充-002核查资料100户550.00补充-002核查割接资料户0.20.10.00补充-003标写线序处00.10.00补充-001开挖土方(布放子管直埋)米/0.50.00补充-001协助线维中心接光缆处150.00补充-004电缆防盗扎处0.3/0.0010以下*1.530以下*1.3550以下*1.2100以下*1.1 100以上*1.05。
(一)通信建设工程费用定额及计算规则第一条干脆费一、干脆工程费(一)人工费⒈通信建设工程不分专业和地区工资类别,综合取定人工费。
人工费单价为:技工为48元/工日;普工为19元/工日。
⒉概(预)算人工费=技工费十普工费⒊概(预)算技工费=技工单价×概(预)算技工总工日概(预)算普工费=普工单价×概(预)算普工总工日(二)材料费材料费= 主要材料费+帮助材料费主要材料费=材料原价十运杂费十运输保险费十选购及保管费+选购代理服务费。
帮助材料费=主要材料费×帮助材料费系数式中:(1)材料原价:供应价或供货地点价;(2)运杂费:编制概算时,除水泥及水泥制品的运输距离按500km计算,其他类型的材料运输距离按1500km 计算。
运杂费=材料原价×器材运杂费费率表一、器材运杂费费率表(3)运输保险费:运输保险费=材料原价×保险费率0.1%。
(4)选购及保管费:选购及保管费=材料原价×选购及保管费费率表二、材料选购及保管费费率表(5)选购代理服务费按实计列。
(6)帮助材料费帮助材料费=主要材料费×帮助材料费费率表三、帮助材料费费率表(7)凡由建设单位供应的利旧材料,其材料费不计入工程成本。
(三)机械运用费机械运用费=机械台班单价×概算、预算的机械台班量。
(四)仪表运用费仪表运用费=仪表台班单价×概算、预算的仪表台班量。
二、措施费 ⒈环境爱惜费环境爱惜费=人工费×相关费率表四、 环境爱惜费费率表⒉文明施工费文明施工费=人工费×费率1.0% ⒊工地器材搬运费工地器材搬运费=人工费×相关费率表五、 工地器材搬运费费率表⒋工程干扰费工程干扰费=人工费×相关费率表六、 工程干扰费费率表注:①干扰地区指城区、高速公路隔离带、铁路路基边缘等施工地带。
②综合布线工程不计取。
⒌工程点交、场地清理费工程点交、场地清理费=人工费×相关费率表七、 工程点交、场地清理费费率表⒍临时设施费临时设施费按施工现场和企业的距离划分为35Km 以内、35Km 以外两档。
通信建设工程费用定额及计算规则第四十条直接工程费一、直接费(一)人工费1.通信建设工程不分专业和地区工资类别,综合取定每工日人工费标准:一、二级施工企业技工费为24.00元;三、四级施工企业技工费用标准为一、二级施工企业技工的70%。
普工一、二、三、四级企业及成建制普工为11.00元。
2.概(预)算人工费=技工费+普工费3.概(预)算技工费=技工单价×概(预)算技工总工日;概(预)算普工制=普工单价×概(预)算普工总工日。
(二)材料费材料费=主要材料费+辅助材料费1.主要材料费=材料原价+供销部门手续费+包装费+运杂费+采购及保管费+运输保险费。
式中:(1)材料原价:出厂价或供货地点价;(2)供销部门手续费供销部门手续费=材料原价×供销总门手续费费率1.8%;(3)包装费:应根据具体情况计算;(4)运杂费:编制概算时,运输距离光缆、电缆、钢材、木材及木制品按1500km计算;水泥及水泥制品、塑料及塑料制品按500km计算。
编制预算时,按主要器材的实际平均运距计算。
运杂费=器材原价×器材运杂费费率表(见表02)表02 器材运杂费率表光缆电缆钢材及其他塑料及塑料制品木材及木制品水泥及水泥制品100以下 1.0 1.5 3.6 4.3 8.4 18.0 101-200 1.1 1.7 4.0 4.8 9.4 20.0 201-300 1.2 1.9 4.5 5.4 10.5 23.0 301-400 1.3 2.1 4.8 5.8 11.5 24.5 401-500 1.4 2.4 5.4 6.5 12.5 27.0 501-750 1.7 2.6 6.3 - 14.7 - 751-1000 1.9 3.0 7.2 - 16.8 - 1001-1250 2.2 3.4 8.1 - 18.9 - 1251-1500 2.4 3.8 9.0 - 21.0 - 1501-1750 2.6 4.0 9.6 - 22.4 - 1751-2000 2.8 4.3 10.2 - 23.8 - 2000km以上每增250km增加0.2 0.3 0.6 - 1.5 - (5)运输保险费:运输保险费=材料、器材原价×保险费率0.1%。
册说明一、《通信管道工程》预算定额主要是用于通信管道的新建工程。
当用于扩建工程时其扩建部分的工日定额乘以 1.10 系数,用于拆除工程时,按有关章节的说明执行。
二、本定额依据国家和信息产业部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械台班和仪器、仪表使用台班的消耗量。
1. 关于人工工日:通信管道工程定额工日分为“技工工日”和“普工工日” 。
2. 关于主要材料:定额中的主要材料包括构成产品主体、直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3. 关于机械台班:凡可以构成台班的施工机械,以在定额中给定台班量;对于不能构成台班的施工机械使用费,在费用定额中计算。
4. 关于仪表使用台班:凡可以构成固定资产的仪器仪表,在定额中给定使用台班量;对于不能构成固定资产的仪器仪表的使用费在费用定额中计算。
四、本定额的土质、石质分类参照国家有关规定,结合通讯工程实际情况,划分为三类土、两类石,详见附录。
五、定额的工作内容:只写出了主要工作内容,但定额值包含了完成单位工程量的全部工作内容和辅助工作内容。
六、本定额使用的单位为国家标准单位,部分单位使用了历史沿用的习惯单位。
目录第一章管道沟开挖........................................................................................... ..()第一节土(石)方工程................................................................................................... () 第二节混凝土管道基础................................................................................................. () 第二章铺设通信管道.................................................................................... ...()第一节水泥管道.............................................................................................. .()第二节塑料管道.............................................................................................. .()第三节钢管管道.............................................................................................. .()第四节管道填水泥沙浆、混凝土管道包封......................................................................... .()第五节光(电)缆通道砌筑...................................................................................... .() 第三章人(手)孔砌筑................................................................................................ () 第一节砖砌人孔(现场浇灌上覆) ................................................................................ .()第二节砖砌人孔(现场吊装上覆) ................................................................................ .()第三节混凝土砌块人孔(现场吊装上覆) .......................................................................... .() 第四章管道防护工程及其他................................................................................... .()第一节混凝土管道基础加筋..................................................................................... .()第二节防水工程.............................................................................................. .()第三节拆除工程及其他.......................................................................................... .() 第五章顶大口径水泥管....................................................................................... .()第一节顶管工作坑及顶管....................................................................................... ...()第二节触变泥浆.............................................................................................. ...()第三节水泥浆压填............................................................................................ ...()第一章管道沟开挖章说明1. 本章分为开挖路面,挖填管道沟及人孔坑,支撑挡土板及抽水三部分。
2. 开挖土方定额系按人工开挖计取的。
开挖石方定额按人工开挖结合爆破取定的。
3. 开挖土方定额中不包括地下、地上障碍物处理的用工用料,工程中应由设计编入工程预算。
4. 回填土定额是按人工回填取定的,包括回填及夯实,压实等全部工序内容。
5. 管道沟沟底宽度由管道基础和所需操作余度确定。
当设计规定管道沟需要支撑挡土板时,沟底宽度应另增加10 厘米6. 回填土体积:按开挖土方体积扣除地面以下管道和人(手)孔所占的体积计算。
7. 凡在铺砌路面下开挖管道沟和人(手)孔坑时,其沟(坑)土方量应减去开挖的路面铺砌物所占的体积。
8. 倒运土方应由设计人员根据施工现场情况计算逃运土方的工程量。
9. 开挖土石方时,应由设计人员根据施工现场土质情况,合理确定放坡系数。
10. 轻型井点降水应根据地质水文勘察和设计要求,排除地表水和沟槽滞水不得使用本定额。
11. 井管的安装、拆除以组计算定额以10根为一组,不足10根按10根计算。
12. 井点使用按组.日计算,轻型井点是按50 根为一组。
第一节土(石)方工程(一)开挖、回填土石方工作内容:1 .施工测量:核对图纸、复查路由位置、施工定点划线、做标记等。
2. 开挖路面:机械切割路面,开挖路面,渣土分类堆放在沟边不影响施工的适当地点等。
3. 开挖管道沟及人孔坑:挖土、开石方、修整底边、找平,石沟布眼钻孔、装药放炮、弃渣清理或人工开石沟等。
4. 回填土方:回填原土:松填、回填、夯实、找平。
回填灰土:筛土、拌和、摊铺及夯实。
回填级配砂石及碎石:摊铺、夯实。
手推车倒运2(二)挡土、抽水:工作内容:1 .档土板:制作、支撑挡土板、拆除挡土板、修理、集中囤放等。
注:1。
弱水流:指抽水和人工依次将渗水掏干后,当天不需再掏水,可正常进行施工。
2•中水流:指抽水和用人工将水掏干后,在施工中仍需端绪掏水。
3•强水流:指必须用抽水机不断地抽水,才能保证施工。
4.管道沟抽水系以两人孔之间为一段。
(三)轻型井点降水工作内容:1.安装:井管装配,地面试管,铺总管、安、拆水泵,钻机安、拆。
钻孔沉管,灌沙封口,连接。
试抽。
2•拆除:拔管、拆管,灌砂,清洗整理,堆放。
3•使用:抽水,井管堵漏。
第二节混凝土管道基础工作内容:制、支、拆、修木模,扌L放置端头钢筋、拌合浇灌混凝土、养护等注:1。
本定额是按管道基础厚度为80mm时取定的。
当基础厚度为100mm , 120mm时,除钢材外定额分别乘以125、150系数2•管道基础型号(X平、X立)均以6孔水泥管块为基准。
第二章铺设通信管道章说明1. 本章包括铺设各种通信管道和通道工程。
2. 定额中不包括管道工程用水,设计可按管道每百米用水五立方米,计列入工程建设其他直接费项内。
3. 铺设通信管道按图示管道段长,按人(手)空中心——人(手)孔中心计算。
不扣除人(手)孔所占长度,定额中不再计取施工管材损耗率。
4. 铺设塑料管、钢管管道,管材材质、规格程式由设计选定。
第一节水泥管道工作内容:水泥管清刷、抬运、铺设水泥管,试通、抹接口、抹八字、填中缝,抹边(顶)缝、养护等。
定额单位:百米第二节塑料管道,(包括PVC硬管、波纹管、栅格管、蜂窝管)工作内容:支架加工、绑扎、锉管内口,铺设、接续塑料管、试通等。
注:1。
本定额用于双层薄壁波纹PVC塑料时,取消PVC胶,另加接续胶圈,按单根管每6米一个计取。
2 •本定额未包含填水泥砂浆或粗砂的工与料,可由设计另行计取。
3.子目中的"n*m":其中n为每层孔数,m为层数。
第三节镀锌钢管管道工作内容:锉管内口、铺设钢管、试通等。
第四节管道填充水泥砂浆、混凝土管道包封工作内容:1.拌和,填充水泥砂浆,养护等2.制、支、拆模板,洗刷管身基础及模板,浇灌混凝土、养护等。
3第五节光(电)缆通道砌筑工作内容:找平、夯实、制、支、拆模板,砌砖、绑扌L置放钢筋、浇灌混凝土、抹通道内外壁、养护、安装电缆支架、拉力环、积水罐和人孔口圈等。
注:①,为二级主用钢筋;©,为普通钢筋(原定额为墙,标准图为墙)注:原定额为墙,标准图为墙注:原定额为墙,标准图为墙第三章人(手)孔砌筑章说明1. 本章内容包括:砖砌人(手)孔(现场浇灌上覆),砖砌人(手)孔(现场吊装上覆),混凝土砌块人(手)孔(现场吊装上覆)2. 通信管道砖砌人(手)孔,分为现场浇注、吊装预制上敷两种方式。
