【案例21】某厂与某建筑公司签订了建造厂房的建设工程承包合同。
开工后1个月,厂方因资金紧缺,口头要求建筑公司暂停施工,建筑公司亦口头答应停工1个月。
工程按合同规定期限验收时,厂方发现工程质量存在问题,要求返工。
2个月后,返工完毕。
结算时,厂方认为建筑公司迟延交付工程,应偿付逾期违约金。
建筑公司认为:厂方要求临时停工并不得顺延完工日期,建筑公司为抢工期才出现了质量问题,因此迟延交付的责任不在建筑公司。
厂方则认为:临时停工和不顺延工期是当时建筑公司答应的,其应当履行承诺,承担违约责任。
【问题】此争议依据《合同法》规定应如何处理?【答】1.《合同法》规定,变更合同应当采取书面形式,本案中厂方要求临时停工并不得顺延工期,是厂方与建筑公司的口头协议;其变更协议的形式违法,是无效的变更,双方仍应按原合同规定执行。
2.施工期间,厂方未能及时支付工程款,应对停工承担责任,故应当赔偿建筑公司停工一个月的实际损失。
3.工程因质量问题返工,造成逾期交付,责任在建筑公司,故建筑公司应当支付逾期违约金。
【案例23】某国修建一座核电站,按国际惯例采用FIDIC合同条件签订合同。
在施工建设中,发现工程产生差错,监理工程师书面发出暂时停工指令。
事件发生15天后,承包商根据重新放线复查的结果,用正式函件通知监理工程师,声明对此事要求索赔,并在事件发生后35天承包商再次提交了索赔的资料和索赔款数。
监理工程师根据FIDIC合同条件的有关条款及索赔程序进行了处理。
问题】1.监理工程师认为承包商第二次提交的索赔报告,超过了28天的时效,不予索赔。
是否正确?2.监理工程四审查索赔事实应作哪些查证工作?各做何处理?3.若监理工程师批准承包商的费用索赔,则:(1)如果由于监理工程师提供的有差错的资料而导致承包商的工作量大大增加,由此而产生的费用索赔是否应包括利润?(2)如果承包商按照监理工程师提供的有差错的放线资料已经实施了,承包商对已完工程进行改正或补救而增加的费用是否应包括利润?【答】1.不正确。
监理案例分析真题及答案(完整版)第一题某工程,实施过程中发生如下事件:事件1:总监理工程师安排的部分监理职责分工如下:①总监理工程师代表组织审查(专项)施工方案;②专业监理工程师处理工程索赔;③专业监理工程师编制监理实施细则;④监理员检查进场工程材料、构配件和设备的质量;⑤监理员复核工程计量有关数据。
事件2:项目监理机构分析工程建设由可能出现的风险因素,f分别从风险回避、损失控制、风险转移和风险自留四种风险对策方面,向建设单位提出了应对措施建议,见表1-1。
表1-1 风险因素及应对措施表事件3:工程开工后,监理单位变更了不称职的专业监理工程师,并口头告知建设单位。
监理单位因工作需要调离原总监理工程师并任命新的总监理工程师后,书面通知建设单位。
事件4:工程竣工验收前,施工单位提交的工程质量保修书中确定的保修期限如下:①地基基础工程为5年;②屋面防水工程为2年;③供热系统为2个采暖期;④装修工程为2年。
问题:1、针对事件1,逐项指出总监理工程师安排的监理职责分工是否妥当。
2、逐项指出表1-1中的风险应对措施分别属于哪一种风险对策。
3、事件3中,监理单位的做法有何不妥?写出正确的做法。
4、针对事件4,逐条指出施工单位确定的保修期限是否妥当,不妥之处说明理由。
第一题:第1问:不妥1总监不能审查专项施工方案委托给总监代表不妥2处理工程索赔是总监的职责妥当3专业监理负责编制监理实施细则不妥4 检查进场工程材料构配件设备质量归专业监理工程妥当5监理员复核工程计量有关数据第2小问:A属于风险转移.B属于风险回避.C属于风险自留.D.属于风险转移.E.属于损失控制。
第1题第3问:不妥,调换专业监理工程师的,总监应书面通知建设单位。
不妥,监理单位调换总监的,应事先征得建设单位的同意。
第1题第4问:(1)不妥;基础设施工程、房屋建筑的地基基础工程和主体结构工程,为设计文件规定的该工程的合理使用年限。
(2)不妥;屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为5年。
2012年《建设工程监理案例分析》考试试卷【案例一】背景资料某实施监理的工程,监理合同履行过程中发生以下事件:事件1:监理规划中明确的部分工作如下:(1)论证工程项目总投资目标;(2)制订施工阶段资金使用计划;(3)编制由建设单位供应的材料和设备的进场计划;(4)审查确认施工分包单位;(5)检查施工单位试验室试验设备的计量检定证明;(6)协助建设单位确定招标控制价;(7)计量已完工程;(8)验收隐蔽工程;(9)审核工程索赔费用;(10)审核施工单位提交的工程结算书;(11)参与工程竣工验收;(12)办理工程竣工备案。
事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。
事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出监理工程师通知单。
【问题】1.针对事件1中所列的工作,分别指出哪些属于施T阶段投资控制工作,哪些属于施工阶段质量控制工作;对不属于施工阶段投资、质量控制工作的,分别说明理由。
2.指出事件2中建设单位所提要求的不妥之处,写出正确做法。
3.事件3中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的哪些内容?4.事件4中,监理工程师通知单应对施工单位提出哪些要求?【案例二】背景资料某实施监理的工程,建设单位与甲施工单位按《建设工程施工合同(示范文本)》签订了合同,合同工期2年。
经建设单位同意,甲施工单位将其中的专业工程分包给乙施工单位。
工程实施过程中发生以下事件:事件1:甲施工单位在基础工程施工时发现,现场条件与施工图不符,遂向项目监理机构提出变更申请。
总监理工程师指令甲施工单位暂停施工后,立即与设计单位联系,设计单位同意变更,但同时表示无法及时提交变更后的施工图。
2012年安全生产事故案例分析考试真题第一题2011年11月29日4时,A铁矿390平巷盲竖井的罐笼在提升矿石时发生卡罐故障,罐笼被撞破损后卡在距离井口2.5m处,当班绞车工甲随即升井向矿长乙和维修工丙报告后,乙和丙下井检修。
丙在没有采取任何防护措施的情况下,3次对罐笼角、井筒护架进行切割与焊接,切割与焊接作业至7时结束。
随后乙和丙升井返回地面。
当日7时29分,甲在绞车房发现提升罐笼的钢丝绳异动,前往井口观察,发现盲竖井内起火,当即返回绞车房,关闭向井下送电的电源开关,并立即升井向乙和丙报告。
随后甲和丙一起下井,到达390平巷时烟雾很大,能见度不足5m,甲和丙前行到达离起火盲竖井约300m处。
无法继续前行,遂返回地面向乙汇报,乙立即报警,调矿山救护队救援,并启动A矿山应急救援预案。
截至11月29日10时,核实井下被困人员共122人,其中救护队救出52人,70人遇难,遇难人员中包括周边的4座铁矿61名井下作业人员。
事故调查发现,A铁矿与周边的4座铁矿越巷开采,井下巷道及未开采区互相贯通,各矿均未形成独立的通风系统,且安全出口和标志均不符合安全规定。
事故调查组确认,该起事故的直接原因是丙在切割与焊接作业时,切割下来的高温金属残块及焊渣掉落在井槽充填护套的表面上,造成荆笆着火,引燃充填护套的可燃物,引发火灾。
该起事故的经济损失包括:人员伤亡后所支出的费用9523万元、善后处理费用3052万元、财产损失1850万元、停产损失580万元和处理环境污染费用5万元。
根据以上场景,回答下列问题(共14分,每小题2分,1~3题为单选题,4~7题为多选题):1.根据《火灾分类》(GB/T 4968--2008),A铁矿盲竖井发生的火灾类别属于()。
A.A类火灾 B.B类火灾 C.C类火灾 D.D类火灾 E.E类火灾2.在A铁矿390平巷盲竖井进行切割与焊接作业,应办理的许可手续是()。
A.受限空间作业许可 B.带电作业许可C.动火作业许可 D.高温作业许可 E.潮湿作业许可3.根据以上场景中所列出的数据,该起事故的直接经济损失为()万元。
案例一:某工程,实施过程中发生如下事件:事件1:监理合同签订后,监理单位技术负责人组织编制了监理规划并报法定代表人审批,在第一次工地会议后,项目监理机构将监理规划报送建设单位。
事件2:总监理工程师委托总监理工程师代表完成下列工作:①组织召开监理例会;②、组织审查施工组织设计;③、组织审核分包单位资格;④组织审查工程变更;⑤签发工程款支付证书;⑥调解建设单位与施工单位的合同争议。
事件3:总监理工程师在巡视中发现,施工现场有一台起重机械安装后未经验收即投入使用,且存在严重安全事故隐患,总监理工程师随即向施工单位签发监理通知单要求整改,并及时报告建设单位。
事件4:工程完工经自检合格后,施工单位向项目监理机构报送了工程竣工验收报审表及竣工资料,申请工程竣工验收。
申请工程竣工验收。
总监理工程师组织各专业监理工程师审查了竣工资料,认为施工过程中已对所有分部分项工程进行验收且均合格,随即在工程竣工验收报审表中签署了预验收合格的意见。
问题:1.指出事件1中的不妥之处,写出正确仿法。
2.逐条指出事件2中,总监理工程师可委托和不可委托总监理工程师代表完成的工作。
3.指出事件3中总监理工程师的做法不妥之处,说明理由。
写出要求施工单位整改的内容。
4.根据《建设工程监理规范》,指出事件4中总监理工程师做法的不妥之处,写出总监理工程师在工程竣工预验收中还应组织完成的工作。
?【参考答案】问题1:不妥1,监理合同签订后,监理单位技术负责人组织编制了监理规划;正确做法:监理合同签订及收到图之后,总监理工程师组织编写监理规划;不妥2,监理规划报法定代表人审批;正确做法:监理规划经总监理工程师签字后由工程监理单位技术负责人审批。
不妥3,第一次工地会议后,项目监理机构将监理规划报送建设单位;正确做法:项目监理机构应在召开第一次工地会议前七天报送建设单位。
问题2:①、组织召开监理例会;可委托;②、组织审查施工组织设计;不可委托;③、组织审核分包单位资格;可委托;④、组织审查工程变更;可委托;⑤、签发工程款支付证书;不可委托;⑥、调解建设单位与施工单位的合同争议。

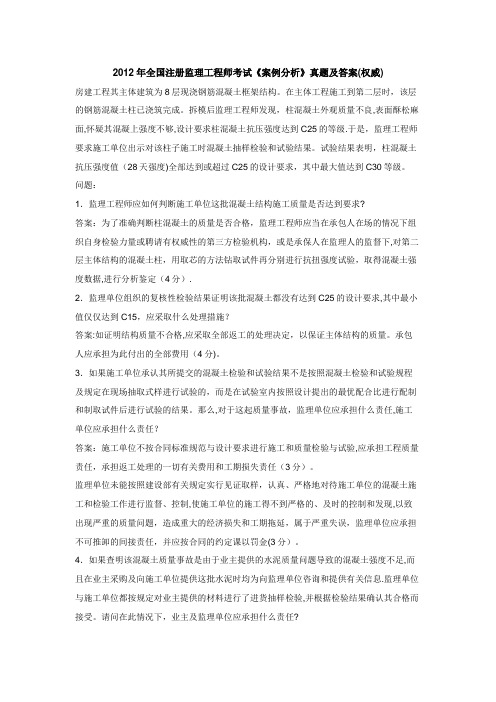

2012年全国注册监理工程师考试《案例分析》真题及答案(权威)房建工程其主体建筑为8层现浇钢筋混凝土框架结构。
在主体工程施工到第二层时,该层的钢筋混凝土柱已浇筑完成。
拆模后监理工程师发现,柱混凝土外观质量不良,表面酥松麻面,怀疑其混凝上强度不够,设计要求柱混凝土抗压强度达到C25的等级.于是,监理工程师要求施工单位出示对该柱子施工时混凝土抽样检验和试验结果。
试验结果表明,柱混凝土抗压强度值(28天强度)全部达到或超过C25的设计要求,其中最大值达到C30等级。
问题:1.监理工程师应如何判断施工单位这批混凝土结构施工质量是否达到要求?答案:为了准确判断柱混凝土的质量是否合格,监理工程师应当在承包人在场的情况下组织自身检验力量或聘请有权威性的第三方检验机构,或是承保人在监理人的监督下,对第二层主体结构的混凝土柱,用取芯的方法钻取试件再分别进行抗扭强度试验,取得混凝土强度数据,进行分析鉴定(4分).2.监理单位组织的复核性检验结果证明该批混凝土都没有达到C25的设计要求,其中最小值仅仅达到C15,应采取什么处理措施?答案:如证明结构质量不合格,应采取全部返工的处理决定,以保证主体结构的质量。
承包人应承担为此付出的全部费用(4分)。
3.如果施工单位承认其所提交的混凝土检验和试验结果不是按照混凝土检验和试验规程及规定在现场抽取式样进行试验的,而是在试验室内按照设计提出的最优配合比进行配制和制取试件后进行试验的结果。
那么,对于这起质量事故,监理单位应承担什么责任,施工单位应承担什么责任?答案:施工单位不按合同标准规范与设计要求进行施工和质量检验与试验,应承担工程质量责任,承担返工处理的一切有关费用和工期损失责任(3分)。
监理单位未能按照建设部有关规定实行见证取样,认真、严格地对待施工单位的混凝土施工和检验工作进行监督、控制,使施工单位的施工得不到严格的、及时的控制和发现,以致出现严重的质量问题,造成重大的经济损失和工期拖延,属于严重失误,监理单位应承担不可推卸的间接责任,并应按合同的约定课以罚金(3分)。
全国监理工程师考试《建设工程监理案例分析》模拟试题及答案详解(一)本试卷均为案例分析题(共6题,每题20分)。
要求分析合理,结论正确;有计算要求的,应简要写出计算过程。
试题一(20分)某工业项目有较多的焊接作业,在焊接过程中,专业监理工程师发现现场有一些易燃材料存在火灾乃至爆炸隐患。
专业监理工程师口头要求操作人员暂停焊接,将易燃材料清除出现场后再继续焊接。
但焊接人员认为清理现场易燃材料不是他们的事,且工期紧迫,因而仍继续焊接作业。
该工程于2013年11月1日经竣工验收合格后投入使用。
2016年1月该工程供热系统的部分供热管道出现漏水,导致业主停产检修。
经检验发现,漏水部分的供热管道的管壁太薄,与原设计文件要求不符,且与施工单位向监理工程师报验的材料不符。
如果全部更换厂房供热管道需工程费50万元,同时将造成该厂部分车间停产,经济损失30万元。
对此,业主提出如下要求:(1)要求施工单位返工更换厂房全部供热管道,并赔偿停产损失的80%(共计人民币24万元);(2)要求监理单位对更换供热管道施工进行免费监理,并对停产损失承担连带赔偿责任,赔偿停产损失20%(共计人民币6万元);施工单位对业主的要求答复如下:该厂房供热管道已超过保修期限,因而不予保修,也不同意返工,更不同意赔偿停产损失。
问题:1.依据《建设工程安全生产管理条例》的规定,工程监理单位、施工单位对此火灾和爆炸隐患应如何处理?2.施工单位应承担什么责任?说明理由。
3.指出建设单位提出要求的不合理之处并说明理由。
4.对供热管道漏水问题,监理单位应承担什么责任?【参考答案】1.依据《建设工程安全生产管理条例》的规定,工程监理单位、施工单位对此火灾和爆炸隐患应如何处理?答:(1)工程监理单位对此火灾和爆炸隐患应按以下方式进行处理:根据《建设工程安全生产管理条例》规定,工程监理单位在实施监理过程中,发现存在安全事故隐患的,应当要求施工单位整改;情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位。
监理案例历年真题答案及解析在建筑工程领域中,监理是不可或缺的一项工作。
作为一种技术性工作,监理需要掌握一定的知识和技巧。
为了更好地帮助考生备考监理师考试,以下将给出一些历年监理案例真题的答案及解析。
希望对考生们的备考有所帮助。
一、案例题一某大型商业综合体项目监理工程师在监理过程中发现,总承包商在施工中未按照设计师的要求施工,并擅自变更了工程设计方案。
工程师应该如何处理?答案及解析:在监理工作中,一旦发现总承包商存在违规行为或违反设计方案的情况,监理工程师应及时采取相应措施。
首先,工程师应与总承包商进行沟通,了解其变更设计方案的原因。
其次,工程师要明确指出变更设计方案的违规行为,并要求总承包商立即停止施工,并按照原设计方案进行修复。
同时,工程师还需向业主和设计师汇报此情况,并寻求他们的意见和建议。
最后,工程师应制定相应的整改措施,确保工程按照原设计方案进行施工。
二、案例题二某市政道路工程监理工程师在检测过程中发现,道路施工质量存在一定问题,但与设计师沟通后发现,设计师对该问题并不关注。
在这种情况下,监理工程师应该如何处理?答案及解析:在监理工作中,监理工程师的职责是确保工程质量符合标准和要求。
即使设计师对某些问题不关注,监理工程师也不能忽略问题的存在。
在这种情况下,工程师应及时向设计师汇报道路施工质量问题,并给出自己的判定和建议。
同时,工程师还要向业主汇报情况,并寻求他们的意见和决策。
在业主同意的情况下,工程师可以采取相应的整改措施,确保道路施工质量符合要求。
三、案例题三某水利工程项目监理工程师在施工过程中发现,施工方在浇筑混凝土时存在严重质量问题。
工程师应该如何处理?答案及解析:在监理工作中,一旦发现施工方存在严重的质量问题,监理工程师应立即采取行动。
首先,工程师应立即停止施工,并与施工方进行沟通,了解质量问题的原因。
其次,工程师要求施工方制定整改方案,并按照方案进行整改。
同时,工程师应与业主和设计师进行沟通,汇报质量问题,并征求他们的意见和建议。
监理工程师考试建设工程监理案例分析(土木建筑工程)真题汇编1一、问答题1.某工程在实施过程中发生如下事件:事件1:建设单位办完《施工许可证》,监理机构审批了施工单位编制的施工组织设计后,建设单位要求项目监理机构签发施工单位报送的《工程开工报审表》。
事件2:在未向项目监理机构报告的情况下,施工单位按照投标书中打桩工程及防水工程的分包计划,安排了打桩工程施工分包单位进场施工,项目监理机构对此做了相应处理后书面报告了建设单位。
建设单位以打桩施工分包单位资质未经其认可就进场施工为由,不再允许施工单位将防水工程分包。
事件3:桩基工程施工中,在抽检材料试验未完成的情况下,施工单位已将该批材料用于工程,专业监理工程师发现后予以制止。
其后完成的材料试验结果表明,该批材料不合格,经检验,使用该批材料的相应工程部位存在质量缺陷,需进行返修。
事件4:施工中,由建设单位负责采购的设备在没有通知施工单位共同清点的情况下就存放在施工现场。
施工单位安装时发现该设备的部分部件损坏,对此,建设单位要求施工单位承担损坏赔偿责任。
事件5:上述设备安装完毕后进行的单机无负荷试车未通过验收,经检验认定是因为设备本身的质量问题造成的。
(1)、根据《建设工程监理规范》说明还应具备哪些条件总监可以签署开工报审表?(2)、指出事件2 中建设单位做法的不妥之处,说明理由。
针对事件2,项目监理机构应如何处理打桩工程施工分包单位进场存在的问题?(3)、对事件3 中的质量缺陷,项目监理机构应如何处理?(4)、指出事件4 中建设单位做法的不妥之处,说明理由。
(5)、事件5 中,单机无负荷试车由谁组织?其费用是否包含在合同价中?因试车验收未通过所增加的各项费用由谁承担?_____________________________________________________________________ _____________________正确答案:(无)解析:【1】具备下列条件时,应由总监理工程师签署审核意见,并应报建设单位批准后,总监理工程师签发工程开工令:(1)设计交底和图纸会审已完成。
案例一:某工程,实施过程中发生如下事件:事件1:监理合同签订后,监理单位技术负责人组织编制了监理规划并报法定代表人审批,在第一次工地会议后,项目监理机构将监理规划报送建设单位。
事件2:总监理工程师委托总监理工程师代表完成下列工作:①组织召开监理例会;②、组织审查施工组织设计;③、组织审核分包单位资格;④组织审查工程变更;⑤签发工程款支付证书;⑥调解建设单位与施工单位的合同争议。
事件3:总监理工程师在巡视中发现,施工现场有一台起重机械安装后未经验收即投入使用,且存在严重安全事故隐患,总监理工程师随即向施工单位签发监理通知单要求整改,并及时报告建设单位。
事件4:工程完工经自检合格后,施工单位向项目监理机构报送了工程竣工验收报审表及竣工资料,申请工程竣工验收。
申请工程竣工验收。
总监理工程师组织各专业监理工程师审查了竣工资料,认为施工过程中已对所有分部分项工程进行验收且均合格,随即在工程竣工验收报审表中签署了预验收合格的意见。
问题:1.指出事件1中的不妥之处,写出正确倣法。
2.逐条指出事件2中,总监理工程师可委托和不可委托总监理工程师代表完成的工作。
3.指出事件3中总监理工程师的做法不妥之处,说明理由。
写出要求施工单位整改的内容。
4.根据《建设工程监理规范》,指出事件4中总监理工程师做法的不妥之处,写出总监理工程师在工程竣工预验收中还应组织完成的工作。
【参考答案】问题1:不妥1,监理合同签订后,监理单位技术负责人组织编制了监理规划;正确做法:监理合同签订及收到图之后,总监理工程师组织编写监理规划;不妥2,监理规划报法定代表人审批;正确做法:监理规划经总监理工程师签字后由工程监理单位技术负责人审批。
不妥3,第一次工地会议后,项目监理机构将监理规划报送建设单位;正确做法:项目监理机构应在召开第一次工地会议前七天报送建设单位。
问题2:①、组织召开监理例会;可委托;②、组织审查施工组织设计;不可委托;③、组织审核分包单位资格;可委托;④、组织审查工程变更;可委托;⑤、签发工程款支付证书;不可委托;⑥、调解建设单位与施工单位的合同争议。
本试卷为案例分析题( 共6题,每题20分 ),要求分析合理,结论正确;有计算要求的,应简要写出计算过程。

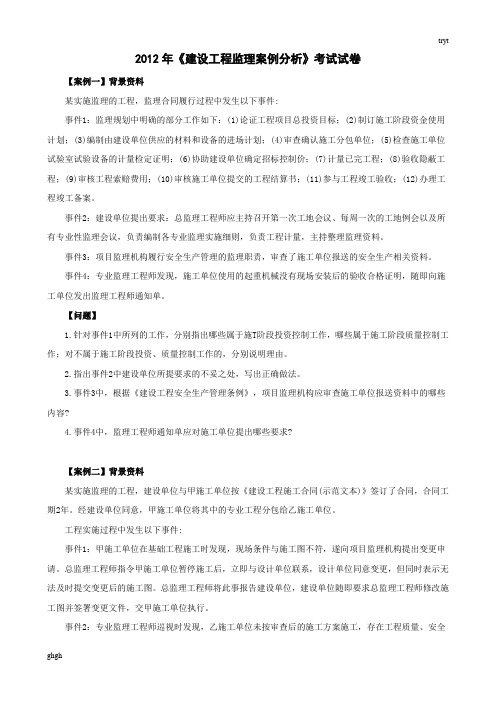

试题一某实施监理的工程,监理合同履过程中发生以下事件。
事件1:监理规划中明确部分工作如下:(1)论证工程项目总投资目标。
(2)制订施工阶段资金使用计划。
(3)编制由建设单位供应的材料和设备的进场计划。
(4)审查确认施工分包单位。
(5)检查施工单位试验室试验设备的计量检定证明。
(6)协助建设单位确定招标控制价。
(7)计量已完工程。
(8)验收隐蔽工程。
(9)审核工程索赔费用。
(10)审核施工单位提交的工程结算书。
(11)参与工程竣工验收。
(12)办理工程竣工备案。
事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议,每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。
事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随后向施工单位发出监理工程师通知单。
问题:1.针对事件1中所列的工作,分别指出哪些属于施工阶段投资控制工作,哪些属于施工阶段质量控制工作;对不属于施工阶段投资、质量控制工作的,分别说明理由。
2.指出事件2中建设单位所提要求的不妥之处,写出正确做法。
3.事件3中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的哪些内容?4.事件4中,监理工程师通知单应对施工单位提出哪些要求?【答案解析】1.属于施工阶段投资控制工作的有:第(2)、(7)、(9)、(10)项;属于施工阶段质量控制工作的有:第(4)、(5)、(8)项;第(1)项工作属于设计阶段投资控制工作;第(3)项工作属于施工阶段进度控制工作;第(6)项工作属于施工招标阶段的工作;第(11)、(12)项工作属于工程竣工阶段的工作;2.事件2中的不妥之处及正确做法。
(1)不妥之处:总监理工程师应主持召开第一次工地会议;正确做法:第一次工地会议应由建设单位主持召开。
(2)不妥之处:总监理工程师负责编制各专业监理实施细则;正确做法:监理实施细则由专业监理工程师负责编制,以总监理工程师批准实施。
(3)不妥之处:总监理工程师负责工程计量。
正确做法:由专业监理工程师负责本专业的工程计量工作。
3.根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的内容如下:(1)审查施工单位编制的施工组织设计中安全技术措施和危险性较大的分部分项工程安全专项施工方案是否符合工程建设强制性标准要求。
(2)审查施工单位资质和安全生产许可证是否合法有效。
(3)检查施工单位在工程项目上的安全生产规章制度和安全监管机构的建立、健全及专职安全生产管理人员配备情况,督促施工单位检查各分包单位的安全生产规章制度的建立情况。
(4)审查特种作业人员的特种作业操作资格证书是否合法有效。
(5)审核施工单位应急救援预案和安全防护措施费用使用计划。
4.监理工程师通知单应对施工单位提出下列要求:(1)指令施工单位停止使用该起重机械;(2)必须由具有相应资质的单位承担安装工作,出具自检合格证明,办理验收手续并签字;(3)应由检验检测机构对检验合格起重机械出具安全合格证明文件。
试题二某实施监理的工程,建设单位与甲施工单位按《建设工程施工合同》(示范文本)签订了合同,合同工期2年。
经建设单位同意,甲施工单位将其中的专业工程分包给乙施工单位。
工程实施过程中发生以下事件:事件1,甲施工单位在基础工程施工时发现,现场条件与施工图不符,遂向项目监理机构提出变更申请。
总监理工程师指令甲施工单位暂停施工后,立即与设计单位联系,设计单位同意变更,但同时表示无法及时提交变更后的施工图。
总监理工程师将此事报告建设单位,建设单位立即要求总监理工程师修改施工图并签署变更文件,交甲施工单位执行。
事件2:专业监理工程师巡视时发现,乙施工单位未按审查后的施工方案施工,存在安全事故隐患。
总监理工程师分别向甲、乙施工单位发出整改通知,甲、乙施工单位既未整改也未回函答复。
事件3:工程竣工结算时,甲施工单位将事件1中基础工程设计变更所增加的费用列入工程结算申请中,总监理工程师以甲施工单位未及时提出变更工程价款为由,拒绝变更的工程价款。
事件4:工程竣工验收前,项目监理机构根据《建设工程文件归档整理规范》(GB/T50328-2001)的要求整理、归档资料,其中包括:(1)工程开工审批表。
(2)图会审会议纪要。
(3)分包单位资格材料。
(4)工程质量事故报告及处理意见。
(5)工程费用索赔报告。
问题:(1)分别指出事件1中总监理工程师和建设单位做法的不妥之处。
写出该变更的正确处理程序。
(2)事件2中,总监理工程师分别向甲、乙施工单位发出整改通知是否正确?分别说明理由。
在发出整改通知后,甲、乙施工单位既未整改也未回函答复,总监理工程师应采取什么措施?(3)事件3中,总监理工程师的做法是否正确?说明理由。
(4)事件4中,哪些应向建设单位移交、哪些不移交?哪些由监理单位保存、哪些不保存?【答案解析】1.事件1中总监理工程师和建设单位做法的不妥之处及变更的正确处理程序。
(1)总监理工程师指令施工单位暂停施工后,立即与设计单位联系不妥。
(2)建设单位做法的不妥之处:建设单位要求总监理工程师修改施工图并签署变更文件后交甲施工单位执行。
(3)该设计变更的正确处理程序:甲施工单位向监理机构提出工程变更,提交给总监理工程师后,由总监理工程师组织专业工程师审查,审查同意后;由建设单位确认交原设计单位编制设计变更文件;后交总监理工程师签发《工程变更单》;承包单位实施工程变更。
2.(1)向甲施工单位发出整改通知正确。
理由:甲施工单位属于总承包单位,总监理工程师的所有指令均要发给总承包单位。
(2)向乙施工单位发出整改通知不正确。
理由:乙施工单位与建设单位没有合同关系。
(3)应采取的措施:总监理工程师应下达工程暂停令,要求承包单位停工整改;整改完毕后经监理人员复查,符合规定要求后,总监理工程师应及时签署《工程复工报审表》。
3. 总监理工程师做法正确。
理由:根据有关规定,承包人在工程变更确定后14天内,可提出变更涉及的追加合同价款要求的报告,经工程师确认后可调整相应的合同价款。
如果承包人在双方确定变更后14天内未向工程师提出变更工程价款的报告,则视为该项变更不涉及合同价款的调整。
4. 1)向建设单位移交的资料包括:第(1)、(3)、(4)、(5)项;不需要向建设单位移交的资料:第(2)项。
2)监理单位保存的资料包括:第(1)、(2)、(4)、(5)项;不需要监理单位保存的资料:第(3)项。
试题三某工程,监理单位承担其中A、B、C三个施工标段的监理任务。
A标段由甲施工单位承担,B、C标段施工由乙施工单位承担。
工程实施过程中发生以下事件。
事件1:A标段基础工程完工并经验收后,基础局部出现开裂。
总监理工程师立即向甲施工单位下达工程暂停令,经调查分析,该质量事故是由于设计不当所致。
事件2:建设单位负责供应的一批钢材运抵A标段现场后,项目监理机构查验了该批钢材质量证明文件,并按规定进行了抽检。
事件3:B、C两个标段5、6、7三个月混凝土强度统计数据直方图所示:事件4:专业监理工程师巡视时发现,乙施工单位的专职安全生产管理人员离岗,临时由甲施工单位的安全生产管理人员兼管B、C标段现场安全。
事件5:C标段工程设计中采用隔震抗震新技术,为此,项目监理机构组织了设计技术交底会。
针对该项新技术,乙施工单位拟在施工中采用相应的新工艺。
问题:1.针对事件1,写出项目监理机构处理基础工程质量事故的程序。
2.事件2中,项目监理机构应查验钢材的哪些质量证明文件?3.针对事件3,指出5、6、7三个月的直方图分别属于哪种类型,并分别说明其形成原因。
4.事件4中,专业监理工程师应如何处理所发现的情况?5.事件5中,项目监理机构组织设计技术交底会是否妥当?针对乙施工单位拟采用的新工艺,写出项目监理机构的处理程序。
【答案解析】1.项目监理机构处理基础工程质量事故的程序:(1)工程事故发生后,总监理工程师签发工程暂停令,并要求停止进行质量缺陷部位与其有关联部位及下道工序施工、应要求施工单位采取必要的措施,防止事故扩大并保护现场。
同时,要求质量事故发生单位迅速按类别和等级向相应的主管部门上报,并于24小时写出书面报告。
(2)监理工程师在事故调查组展开工作后,应积极协助,客观地提供相应证据,若无责任,监理工程师可应邀参加调查组,参与事故调查;若监理主有责任,则应配合调查组工作。
(3)当监理工程师接到质量事故调查组提出的技术处理意见后,可组织相关单位研究。
并要求相关单位完成技术处理方案,并予以审核签认。
编制监理实施细则,技术处理方案筌认后,监理工程师应要求施工单位制订详细的施工处理方案,必要时要制订监理实施细则,对工程事故技术处理质量进行监理,技术处理过程中的关键部位工序应进行旁站,并会同设计、建设等有关单位共同检查。
(4)对施工单位完工自检后报验结果,组织有关各方进行检查验收,必要时应进行处理结果鉴定。
要求施工单位整理质量事故处理报告,并审核签认,并将技术资料归档。
(5)签发工程复工令,恢复正常施工。
2.项目监理机构应查验钢材的质量证明文件有:钢材的出厂合格证、质量检验或试验报告。
3. 下列三个月直方图类型分别是:(1)5月份的直方图属于孤岛形。
形成原因:由于原材料发生变化,或者他人顶班作业造成的。
(2)6月份的直方图属于双峰形。
形成原因:由于用两种不同方法或两台设备或两组工人进行生产,然后把两方面数据混合一起整理产生的。
(3)7月份的直方图属于绝壁形。
形成原因:由于数据收集不正常,可能有意识地去掉下限以下的数据,或在检测过程中存在某种人为因素乐所造成的。
4.专业监理工程师对所发现情况的处理:专业监理工程师应及时制止,并及时向总监理工程师报告。
5.项目监理机构组织设计技术交底会不妥。
项目监理机构对乙施工单位拟采用新工艺的处理程序:专业监理工程师应要求乙施工单位报送相应的施工工艺措施和证明材料,组织专题论证,经审定后予以签认。
试题四某实施监理的工程,工程实施过程中发生以下事件:事件1:甲施工单位将其编制的施工组织设计报送建设单位。
建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方案。
事件3:主体工程施工过程中,因不可抗力造成损失。
