空调设备吊装方案
- 格式:doc
- 大小:199.00 KB
- 文档页数:8
目录一、编制依据 (2)二、工程概况及构件参数 (2)三、汽车吊停放位置图 (3)四、80t汽车起重机主要性能技术参数 (4)五、吊装前准备工作、吊装程序及安全质量要求 (5)六、地下室顶板汽车吊停放区域荷载复核 (6)七、主要部件参考重量 (7)八、人员配备及职责 (7)九、装卸辅助设备、吊索具和专用工具的配置 (7)十、重大危险源及安全技术措施 (8)一、编制依据1、《建筑施工安全检查标准》JGJ59-20112、《建筑机械使用安全技术规范》(JGJ 33-2012)3、本工程相关施工图纸、工程勘察报告4、ZLJ5503JQZ80V汽车起重机使用手册5、其他法律,法规二、工程概况及构件参数工程名称:施工单位:监理单位:安装单位:工程地点:本工程为。
1)、最大室外机技术参数:重量:251KG长度: 1.22m型号:1650*1220*740mm2)、安装参数:屋顶安装面高度:49.7m安装中心点位置:(距北墙面)约20m3)吊车位吊车位在地下室上方,要求最大载荷小于16KN。
鉴于这种情况,空调室外机安全吊至屋面,需选用一台80t吨汽车吊,采用50米主臂和17.5米副臂15度倾角吊装,吊装前,需清空场地内的障碍物,以便空调室外机有场地堆放。
三、汽车吊停放位置图四、80t汽车起重机主要性能技术参数根据ZLJ5503JQZ80V工况载荷计算,可以得出:扬程总高67.5m,副臂15度倾角,工作点可载重为1.2t。
本工程最大构件为251KG,满足工程需求。
五、吊装前准备工作、吊装程序及安全质量要求(一)、吊装前准备工作1、全面检查场地、空调室外机,吊车行进线路及吊车停放固定位子,地面标注吊车固定位置,确认合格后方可允许进入吊车。
2、安装人员了解现场布局和土质情况,确定作业场地要求,并由施工单位清理障碍,场地道路必须平整、压实。
3、施工单位确定好屋顶空调室外机放置位置,清理好场地及转移场地。
4、安装单位根据现场情况及吊装空调室外机重量确定辅助吊,并准备相应的吊具、索具、卡具。
一、工程概况本工程为XX项目机电安装工程,主要涉及空调设备、电气设备、管道等大型设备的吊装。
为确保吊装施工安全、高效、有序地进行,特制定本专项施工方案。
二、施工准备1. 技术准备(1)根据工程图纸、设备参数、现场实际情况,制定详细的吊装方案;(2)组织施工人员进行吊装技术交底,明确吊装过程中的安全注意事项;(3)对吊装设备进行检查,确保设备符合吊装要求。
2. 材料准备(1)准备足够的吊装设备,如吊车、塔吊、手拉葫芦、滑轮等;(2)准备吊装索具,如钢丝绳、链条、吊环、吊钩等;(3)准备辅助工具,如撬棍、滚杠、垫木等。
3. 人员准备(1)组织具备吊装经验的施工人员进行吊装作业;(2)对施工人员进行安全教育培训,提高安全意识。
三、施工工艺1. 吊装前的准备工作(1)检查吊装设备是否完好,吊车、塔吊等设备需具备足够的起重量;(2)检查吊装索具是否完好,确保其强度、可靠性;(3)清理吊装区域,确保吊装过程中无障碍物。
2. 吊装作业(1)根据吊装方案,确定吊装顺序、吊点位置;(2)对吊装设备进行预吊,检查吊装设备的稳定性;(3)在吊装过程中,严格控制吊装速度,确保设备平稳起吊;(4)在吊装过程中,密切关注设备动态,发现异常情况立即采取措施;(5)吊装到位后,对设备进行固定,确保其稳定。
3. 吊装后的工作(1)检查吊装设备、索具、吊点等,确保无损坏;(2)清理吊装现场,恢复原状。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 吊装作业前,对吊装设备、索具、吊点等进行检查,确保其安全可靠;3. 吊装过程中,严禁无关人员进入吊装区域;4. 吊装过程中,严格控制吊装速度,确保设备平稳起吊;5. 吊装到位后,对设备进行固定,确保其稳定。
五、质量要求1. 吊装过程中,严格按照吊装方案进行操作,确保吊装质量;2. 吊装完成后,对吊装设备、索具、吊点等进行检查,确保其无损坏;3. 吊装过程中,发现异常情况,立即采取措施,确保吊装质量。
时代奥城空调室外机吊装方案一、工程概况时代奥城酒店公寓二期项目空调工程,吊装最高高度91米.本工程需吊装的为空调室外机,吊装位置为:裙楼3层屋面、主楼26层屋面和主楼5层、11层、18层、25层空调机房。
二、吊装设备的选用根据本工程特点,对本工程需要机械吊装的设备选用:塔吊和外挂电梯相结合。
裙楼屋面和主楼26层屋面设备使用塔吊,其余各楼层使用外挂电梯。
三、吊装方法的确定及技术措施1、需吊装的室外机重量及尺寸情况本次吊装的空调室外机组合型共56台,单体模块重量310~360Kg,外形尺寸最大:高*宽*厚2048*1350*720㎜.2、吊装前的准备设备在吊装前,必须做好全面仔细的检查核实工作。
检查设备安装基准标记、方位线标记是否正确;①确保吊装机械正常运转;②备好安全劳保用品,如安全带、安全帽等。
③信号畅通:用总包(配合我方)的对讲机做通讯信号。
④外挂电梯笼门升降1.6m,我司空调室外机的高度为2.1m,我司做好支架将升降门托起,待设备完全进入升降笼内恢复电梯笼门(需要总包配合)⑤在主楼5、11、18、25层,电梯口的脚手架高度为1.8m,低于室外机的高度,致使机空调室外机不能进入楼层,在设备吊装前将以上楼层电梯口的脚手架(影响室外机搬运)拆除,吊装完毕后我司恢复(我司和总包沟通)。
四、吊装步骤1、设备的进场在人力、吊装机械、安全等各项准备工作完全做好的情况下,开始组织空调室外机的进场。
2、塔吊吊装(需要总包配合)①现场备出足够的操作空间,设备进场后,装货车辆直接停放在塔吊工作区,设备外机直接从货车上吊至主楼和主楼26层屋面。
吊至屋面后由地牛(拖车)运至外机安装位置。
②26层空调外机基础正在制作中,尚未完工,以及吊兰正在该区域使用,楼面正在做混凝土施工我司外机在设备基础旁就近放置,待基础完工后就位安装。
3、外挂电梯的吊装(需要总包配合)先用塔吊将空调室外机从货车卸至外挂电梯附近,然后用地牛运到电梯内,其间用支架将升降门支撑出足够的进出空间(高度需2.2m),设备进入笼内,升降门恢复,送至各层(5、11、18、25层)。

工程空调安装维保方案范本一、前言随着工程建设的不断发展,工程空调作为一种十分重要的通风制冷设备,在现代工程项目中扮演着重要的角色。
然而,工程空调的安装与维保工作也显得十分关键,对于保障设备的正常运行和使用寿命的延长具有非常重要的意义。
基于这一背景,本文就工程空调安装维保方案进行详细阐述,指导项目管理人员对工程空调设备的安装和维保工作进行规范和有效的管理。
二、工程空调安装方案1. 安装前准备工作在进行工程空调安装工作之前,首先需要对安装现场进行全面的勘察和评估,明确空调设备的位置、安装方式、电气设备接线等相关信息。
同时,还需要对安装工程所需的材料、工具和工作人员进行准备,确保一切工作顺利进行。
2. 安装流程(1)设备吊装工程空调设备通常比较重,需要进行吊装安装,此时需要严格按照相关的安全操作规程进行操作,确保设备的安全安装到位。
(2)管道连接在空调设备的安装过程中,需要进行管道连接工作,此时需要检查管道的连接是否牢固,管道的布局是否合理,并做好保温保冷等工作。
(3)电气连接对于工程空调的电气接线工作,需要由专业电工进行操作,确保电气连接的安全可靠,避免出现电气故障。
(4)系统调试在设备安装完毕后,需要进行系统调试工作,确保空调设备的运行稳定、制冷效果良好,并对设备进行全面的检测,排除可能存在的故障。
3. 安装验收在完成工程空调的安装工作后,需要进行相关的验收工作,包括设备的外观检查、电气设备的测试、管道连接的检验等,确保设备的安装符合相关规范和标准,达到安全可靠的运行要求。
三、工程空调维保方案1. 日常维护日常维护是工程空调设备保持正常运行的基础,包括设备的清洁、排水、检查设备的运行状况等。
定期对通风口、过滤器、冷凝器、蒸发器等设备进行清洁和检查,保持设备的清洁、无尘和畅通。
2. 定期维护定期维护主要包括对空调设备进行全面的检测和维护工作,例如检查设备的电气系统、制冷系统、传动系统的运行状况,清洗冷凝器和蒸发器、检查管道连接和保温保冷等。
(施工方案)地铁空调设备吊装搬运施工方案20150719(可以直接使用,可编辑优秀版资料,欢迎下载)第一部分:项目情况一、工程概况1、工程名称:地铁运营控制中心空调机组吊装搬运项目2、施工单位:远大能源利用管理3、工程内容:空调机组、冷却塔吊装、搬运、就位4、施工工期:配合业主工程进度二、项目概况和特点设备吊装运输分批次进行,满足工程进度需要.1、非电空调机组(共3台)安装位负一层:此项目非电空调机组型号BZ200直燃机2台、型号BZ150直燃机1台,安装位置负一层空调机房。
BZ200机组长6760宽3500高3375,自重28吨。
BZ150机组,6700宽2845高3 ,自重21吨.空调机组由泄爆口(长9米南侧宽5.1米北侧宽5.5米成长梯形)吊装至负一层地. 由于泄爆口位置东侧南侧西侧地面下方是地下室承载力有限,不能局部承载大重量,泄爆口北侧为实心路面宽度15米。
施工现场工况复杂,综合分析现场工况吊车只能在泄爆口北侧位置吊装。
施工面窄小,卸车施工面距空调机组房施工平面水平高度落差达7.7米,吊车中心距吊装口设备中心水平距离13米。
泄爆口北侧地面宽10米未硬化、靠近泄爆口北侧地面凹陷(见1—1图)需要垫平,施工时地面需垫铺钢板。
设备体积大,其重心偏高。
机组内部及外部部分部件管道有压力存在,整体搬运难度大、设备吊拉、运输有一定的风险,需仔细计算、认真组织施工。
据现场条件选用160吨吊车(查160吨吊车起重性能工况表,在中心距10米时可吊载40吨,在中心距13米时可吊载30吨,在中心距14米时可吊载28吨安全系数可靠).将设备依次卸车吊装到需要的地面加固的工装之上,制冷机组下垫地滚轮,用销轴将制冷机组底座与地滚轮中心孔连成一体,在保证安全的情况下用慢速5T卷扬机牵引慢慢移动,在移动过程中,根据制冷机组的移动情况调整地滚轮的位置,随时停止,保证安全情况下再移动。
在设备基础与地面搭一斜坡,牵引制冷机组至预定的摆放位置.到达预定位置后用挎顶顶起制冷机组,撤掉地滚轮。
医院空调设备的安装施工方案设备安装应遵循先大件后小件、先里后外的安装原则。
1、设备安装主要施工程序2、基础验收根据土建提供的有关设备基础的资料,检查基础的纵、横向中心基准线,标高及基准点是否符合设计要求。
同时按照《混凝土结构工程施工及验收规范》(GB204-92)中的有关规定进行基础外观检查,检查基础外形有无裂缝、空洞、露筋和掉角等现象,对达不到要求的地方,通知土建单位进行处理。
验收过程要填写“设备基础验收记录”,并经有关人员会签。
基础验收完成后,对基础表面及预留孔内杂物清除,灌浆处的基础表面应凿成麻面,以保证灌浆质量。
3、设备拖运1)施工前熟悉施工现场设备布置平面图,了解现场设备安装位置和方向。
2)拖运前查看设备的地点、外形尺寸和单件重量,了解拖运路线,考虑能否顺利通过,如需清理、平整、加固时,必须事先做好准备。
3)拖运前对设备进行外观检查,发现有缺陷时,及时向现场负责人报告。
4)设备拖运中要保持平稳,如沿斜坡拉下时,后面必须加尾绳,以防设备下滑,拖运设备上重下轻时,必须采取措施,以防设备倾倒。
5)参加设备拖运的人员必须时刻注意设备动向,手脚严禁接触运行中的牵引索具,人需站在安全的一侧,拖运区内,不准其他人员随便进出。
4、开箱检查所有设备在到货后视现场的情况确定是否立即进行开箱检查。
如立即进行检查的,在设备检查完后,及时做好设备的保护工作。
以防设备在搬运、吊装过程中损坏。
设备开箱检查要会同建设单位和设备供应部门共同参加。
首先检查设备包装外观有无损坏和受潮,根据设计图纸按设备的全称核对名称、规格型号。
同时根据设备装箱清单和技术文件,清点随机附件、专用工具是否齐全,设备表面有无缺陷、损坏、锈蚀、受潮等现象。
设备开箱检查,要填写“开箱检查记录”,并经有关人员会签。
5、设备吊装本工程通风空调设备包括空调机组、风机、风机盘管等设备,由于空调机组、大型风机的体积大,重量大,吊装过程较为复杂。
而风机盘管、新风空调机、部分小型风机的吊装相对较为简单,利用现场施工塔吊、施工电梯将设备运至相应楼层,采用液压推车运输就位,进行安装。
冷水机组吊装施工工序**空调制冷主机位于地下二层,底板标高-11.7M,吊装口尺寸6.0M×5.0M,吊装口周边三面为地下建筑物,上面不能支安吊车等起重设备,仅一面可利用,且距吊转装口边缘6.0M之内为回填土地,吊车不能靠近.结合实际情况,组织具有经验丰富的技术工程师和吊装人员,到现场进行实地考察,并组织专题会议进行全方位的分析和布置,综合权衡,制定可行、合理、安全、经济的施工方法,以达到保证工程质量、降低造价、提高劳动生产率,特制定本吊装方案.一、现场平面位置二、设备概况空调制冷主机5台,其中:离心式制冷机组900RT 三台;螺杆式制冷机组400RT 二台.具体规格、型号、尺寸、重量如下:离心式制冷机组: LTP900 长×宽×高=4371×2429×2973MM重量:约16000㎏螺杆式制冷机组: SFWW390 长×宽×高=4465×1520×2010MM重量:约7000㎏三、人员的组织安排总指挥:**副总指挥:**技术工程师:**吊装技术:**四、吊装前的装备工作1、场地平整,道路畅通对吊装口周边进行清理,拆除部分围墙,对道路进行平整,利于吊车进入吊装现场,安全、可靠的就位.2、对制冷主机房进行清理3、吊装工具准备:1)电焊机2台2)焊把线60m3)气割1套4)手拉葫芦10T/L=12m 2台5)手拉葫芦5T/L=12m4台6)手拉葫芦3T/L=12m2台7)冲击钻2把8)配电箱1个9)电缆线100M10)滚杠Ф76X6m20根11)撬杠Ф57X3m10根12)千斤顶15T4个13)无齿锯1台14)对讲机4部15)15)汽车起重机125T1台4、吊装材料准备1)工字钢20#60m2)槽钢16#60m3)槽钢10#36m4)钢板δ=10mm6mx6m 1块5)垫木600X200X60032块6)膨胀栓100个7)电焊条7422-3.240kg8)无齿锯片10五、预制吊装件平移手拉葫芦拉伸制作数量:20件见下图六、设备开箱验收和检查1、单机组运到现场后,组织业主、供应商、监理及施工单位对机组进行外观检查,主要内容为:(1)检查机组是否有损伤、是否缺少零部件;(2)设备外观是否有碰撞漏漆现象;(3)参阅随机样本或厂家人员进行现场介绍各装置的配备数量及安全保护注意事项.2、结合图纸及订货合同,核实设备生产厂家设备型号,及技术参数是否与合同和设计要求相符合.3、开箱检查各装配及备用附件是否与随机样本相一致,且进行妥善保管.4、收集好随机文件、随机清单、随机样本、合格证、说明书等.5、签订验收进场报告单一式四份,业主、供应商、监理及施工单位各一份.七、设备垂直吊装1、设备吊装时必须有供应商代表在场指导吊装,吊装作业人员必须首先看清有关说明,注意操作安全,并严格按照说明书的要求进行.2、机组在吊装、搬运过程中,千万不能损伤机组,特别不能碰伤制冷系统的元件及管道、电气柜等.3、结合现场实际情况,制冷机的外型尺寸、重量、吊装高度、起重(回转)半径和施工现场条件,拟选用汽车起重机,根据起重量、起重高度和起重半径选择计算起重机,选用125T汽车起重机.4、根据吊车自身的标点,现场进行摆放,示意如下图:检查承重机体着力点是否牢固、坚实.5、伸起吊臂,且进行反时针360度旋转,观看吊臂的夹角度和相对应的承吊重量,是否与所需承重量相一致.6、吊装前,观看吊钩垂直吊点与装卸点是否有偏差.7、吊装前详细检查钢丝绳是否有损残,每个卸口绳卡及滑轮是否良好.8、以机组顶部为着力点,在保持机组水平状态的情况下,其张角不应大于90度,调节钢丝绳的相应长度,紧固各绑扎点,以防脱滑.9、吊装时由专人统一指挥,作好隔离和防护,吊臂下及附近严禁行人停留和通过.八、设备水平移动、就位1、机组就位采用滚筒移动的安装方式进行设备水平搬运,采用斜面和滚轮牵引索具穿入机组上的安装孔进行移动就位,在移动时,吊环和缆绳必须绑扎在设备重心位置,并作用于安装孔或机组底座上.2、让机组平稳地着落在地下2层吊装孔地面钢板的滚杠上,在1、2、3、4、5、6、7、8点上挂5T或3T手拉葫芦进行水平移动.3、在运输过程中,若发现机组左右偏移,分别利用1、2、3、4、5、6、7、8承挂点进行调整,使之保持相应的方向进行水平移动.4、在运输过程中,由专人指挥,统一口号,速度不宜过快,随时观察设备运行状态,在调换滚杠时,大拇指在管子外面,其他四指入管内,以防事故发生.5、在移动的过程中,统一口号,统一行动,随时注意运行状态进行相对应处理.6、分别利用各承拉点对主机进行调整就位,并用10T千斤顶抽出滚杠.九、设备就位1、设备就位前,在基础平面上定好十字线,确定主机就位方向和各方距离.2、根据设备的精密要求,对基础进行找平,按纵横方向尺寸,使之保持在同一平面上.3、按设计厂家或规范要求配备防振垫块和相应减震措施.4、主机就位后,进行校正,在未经许可的情况下,不得对其进行焊接,焊接时严禁利用主机作为电焊地线,焊点部分刷红色防锈漆和与主机配套的面漆两遍.5、主机就位固定完毕后,应对主机进行全机检查,作好防潮、防碰、防污物进入主机等各项保护措施.6、通知业主、供应商、监理共同签办相关的工作手续.十、吊装安全注意事项1、吊装孔四周清理干净,严禁乱石和其它物品坠落,滑落伤人.2、吊装孔地面周围在影响吊车吊臂正常旋转和吊装的范围内,其他作业人员通知停工待时,以免影响吊装工作的顺利进行.3、在吊装孔周围1m-1.5m处搭设安全防护带,贴安全标示,严禁闲杂人员进入,以免产生落石或其它现象发生,确保吊装和人身安全.。

《变电站机房空调安装施工方案》一、项目背景随着电力行业的不断发展,变电站的稳定运行至关重要。
变电站机房内的电子设备对环境温度和湿度有严格的要求,为了确保这些设备的正常运行,提高设备的可靠性和使用寿命,需要在变电站机房安装空调系统。
本次施工方案旨在为变电站机房空调的安装提供详细的指导,确保施工过程安全、高效、质量可靠。
二、施工步骤1. 施工准备(1)熟悉施工图纸和技术要求,了解空调设备的性能、参数和安装要求。
(2)组织施工人员进行技术交底,明确施工任务和质量要求。
(3)准备施工所需的工具和设备,如吊车、电焊机、扳手、螺丝刀等。
(4)对施工现场进行清理,确保施工场地平整、干净,无障碍物。
2. 设备搬运与吊装(1)根据空调设备的重量和尺寸,选择合适的吊车和吊装工具。
(2)在设备搬运和吊装过程中,要注意保护设备,避免碰撞和损坏。
(3)将空调设备搬运至机房指定位置,并进行初步定位。
3. 设备安装(1)根据施工图纸和设备安装说明书,进行空调设备的安装。
(2)安装空调室内机和室外机,确保设备安装牢固、水平。
(3)连接空调设备的管道和线路,包括冷媒管、冷凝水管、电源线等。
(4)对管道和线路进行固定和保护,避免管道和线路松动、损坏。
4. 系统调试(1)在空调设备安装完成后,进行系统调试。
(2)检查空调设备的运行状态,包括制冷、制热、通风等功能。
(3)调整空调设备的参数,如温度、湿度、风速等,确保设备运行稳定、效果良好。
(4)对系统进行试运行,观察系统运行情况,及时发现并解决问题。
5. 竣工验收(1)在系统调试完成后,进行竣工验收。
(2)组织相关人员对空调系统进行检查和验收,包括设备安装质量、系统运行效果、安全性能等。
(3)对验收中发现的问题进行整改,直至验收合格。
(4)整理施工资料,提交竣工验收报告。
三、材料清单1. 空调设备:包括室内机、室外机、冷媒管、冷凝水管、电源线等。
2. 安装材料:如膨胀螺栓、螺母、垫片、密封胶等。
1. 通风空调工程施工总流程图2.通风空调工程重要设备安装施工方案本通风空调工程设备重要有冷冻水泵、冷却水泵、离心式冷水机组、冷却塔、轴流风机及组合风柜等设备。
大型设备都布置在地下一层及屋顶, 整个工程安装旳设备量较大。
(1)、施工次序及工艺流程①施工原则及次序设备安装原则为: 施工时按先大型后小型, 先里后外, 先特殊后一般旳施工次序施工, 并优先考虑位置特殊、安装工作量大旳设备。
根据本工程设备布局量多、面广旳特点, 为了保证工程质量及缩短工期规定, 施工时根据土建施工进度进行施工。
②设备施工程序(2)、设备安装旳一般规定①施工准备A.准备好有关施工规范及安装技术资料, 组织施工人员熟悉图纸, 编制好施工方案, 并进行技术、安全交底。
B.设备基础要待设备到货且校核其尺寸无误后, 及时同土建专业联络配合进行设备基础旳施工, 按设备规定预留地脚螺栓孔(二次灌浆)。
不需要基础旳吊装旳设备必须在土建顶面粉刷完毕之后进行。
C.布置好贮存库房, 放置零、部件、配件及工具等;备齐施工机具、计量检测器具等。
计量检测器具必须完备, 经检查合格并在有效期内使用。
根据设备安装和施工需要, 准备好设备运送及吊装机具。
D.清理场地, 保证运送和消防道路畅通, 现场整洁, 准备好施工用水、用电, 并配置必要旳消防器材, 采用足够旳照明措施。
E.若土建工程进度满足规定, 地下设备安装通道重要为吊装口或地下通道口, 地上设备需从框架层间机房外墙处递送运送, 这就规定同土建亲密配合、预留出设备通道, 便于设备进入和吊车递送设备, 设备吊装后再由土建及时封闭。
②设备运送及装卸A.设备运抵现场后, 大型设备可直接放置设备基础附近, 以减少周转环节, 提高工效, 减少在搬运过程中受损旳也许性;小型设备可运至临时库房内, 待安装时再运至基础附近进行安装。
B.设备进场装卸、运送及吊装时, 要注意包装箱上旳标识, 不得翻转倒置、倾斜、不得野蛮装卸;要按包装箱上旳标志绑扎牢固, 捆绑设备时承力点要高于重心, 不得将钢丝绳、索具直接绑在设备旳非承力外壳或加工面上, 并有必要旳保护措施, 钢丝绳与设备接触处要用软木条或用胶皮垫保护, 防止划伤设备;捆绑位置要根据设备及内部构造选定支垫位置, 一般选在底座、加强圈或有内支撑旳位置, 并尽量扩大支垫面积, 消除应力集中, 以防局部变形;并严禁碰撞与敲击设备, 以保证设备运送装卸安全。
一、工程概况1. 工程名称:XX空调安装工程2. 工程地点:XX地区3. 工程规模:根据现场实际情况确定4. 工程内容:空调主机安装、室外机安装、室内机安装、管道安装、冷媒充注、调试及验收二、施工准备1. 技术准备:熟悉空调设备的技术参数、安装要求及施工规范,掌握相关施工工艺。
2. 材料准备:准备空调主机、室外机、室内机、管道、冷媒、连接件、膨胀阀、过滤器等材料。
3. 工具准备:扳手、螺丝刀、电焊机、水平尺、压力表、焊接设备等工具。
4. 人员准备:组织施工队伍,明确各工种人员的职责。
三、施工工艺1. 空调主机安装(1)检查主机基础是否符合要求,平整度误差不超过5mm。
(2)将主机吊装至基础,调整水平,确保主机平稳。
(3)连接主机与基础之间的管道,检查接口密封性。
(4)安装主机安全防护装置,如支架、防护网等。
2. 室外机安装(1)检查室外机基础是否符合要求,平整度误差不超过5mm。
(2)将室外机吊装至基础,调整水平,确保室外机平稳。
(3)连接室外机与空调主机之间的管道,检查接口密封性。
(4)安装室外机安全防护装置,如支架、防护网等。
3. 室内机安装(1)根据室内机安装位置,确定室内机出风口、回风口方向。
(2)将室内机吊装至安装位置,调整水平,确保室内机平稳。
(3)连接室内机与室外机之间的管道,检查接口密封性。
(4)安装室内机安全防护装置,如支架、防护网等。
4. 管道安装(1)根据现场实际情况,确定管道走向,确保管道安装合理。
(2)切割、弯曲管道,连接管道接口,确保管道连接牢固。
(3)检查管道安装质量,确保管道水平、垂直,无扭曲。
5. 冷媒充注(1)根据空调主机、室外机、室内机型号,确定冷媒充注量。
(2)使用冷媒充注设备,将冷媒充注至空调系统。
(3)检查冷媒充注量,确保系统正常运行。
6. 调试及验收(1)启动空调系统,检查各部件运行是否正常。
(2)调整空调系统参数,确保空调效果达到预期。
(3)组织验收,确保空调安装工程符合要求。

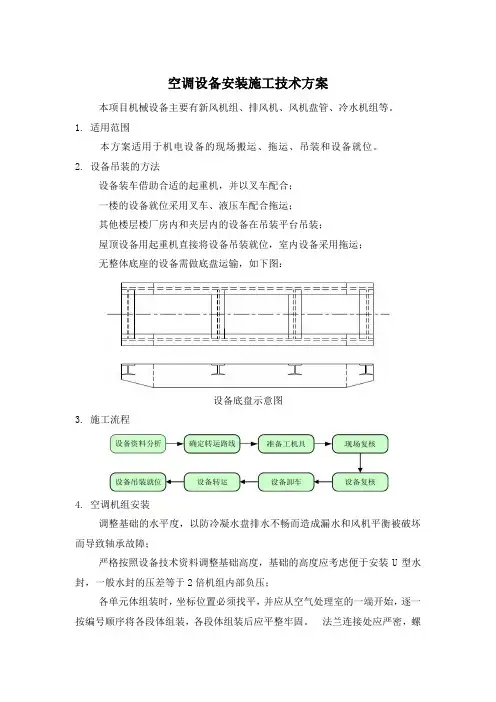

空调设备安装施工技术方案本项目机械设备主要有新风机组、排风机、风机盘管、冷水机组等。
1.适用范围本方案适用于机电设备的现场搬运、拖运、吊装和设备就位。
2.设备吊装的方法设备装车借助合适的起重机,并以叉车配合;一楼的设备就位采用叉车、液压车配合拖运;其他楼层楼厂房内和夹层内的设备在吊装平台吊装;屋顶设备用起重机直接将设备吊装就位,室内设备采用拖运;无整体底座的设备需做底盘运输,如下图:设备底盘示意图3.施工流程4.空调机组安装调整基础的水平度,以防冷凝水盘排水不畅而造成漏水和风机平衡被破坏而导致轴承故障;严格按照设备技术资料调整基础高度,基础的高度应考虑便于安装U型水封,一般水封的压差等于2倍机组内部负压;各单元体组装时,坐标位置必须找平,并应从空气处理室的一端开始,逐一按编号顺序将各段体组装,各段体组装后应平整牢固。
法兰连接处应严密,螺栓应同侧,法兰垫料不得有凸出和凹进现象;空调机组图空调机组安装:调整基础的水平度,以防冷凝水盘排水不畅而造成漏水和风机平衡被破坏而导致轴承故障;严格按照设备技术资料调整基础高度,基础的高度应考虑便于安装U型水封,一般水封的压差等于1.2倍机组内部负压;在机组与基础之间垫4-5mm的橡胶垫,以提高减振降噪的效果;各单元体组装时,坐标位置必须找平,并应从新风段的一端开始,逐一按编号顺序将各段体组装,各段体组装后应平整牢固。
法兰连接处应严密,螺栓应同侧,法兰垫料不得有凸出和凹进现象;加湿段连接处不得渗水;凝结水的引流管或槽应通畅,凝结水不得外溢;与加热器段连接的段体,应采用耐热垫片作衬垫。
凝结水的引流管或槽应通畅,凝结水不得外溢。
安装如下图:凝结水引流管安装(1)原因分析:AHU供货周期长,其供货时间直接影响后续施工;2. AHU的安装直接影响到业主工艺设备搬入时间;3. AHU安装要求高,安装易出现质量问题,应当避免出现漏水、漏风、出现“水飘”等现象。
(2)解决方案工程开工后提前和业主、设计沟通后订货,必要时派人监造。
空调机房施工方案空调机房施工方案一、设备安装方案1.设备安装的一般规定:在设备安装前,需要进行设备开箱检查、基础检查验收、基础放线等步骤。
设备搬运吊装时,要注意保护设备表面,地脚螺栓和垫铁的安装要按照规范进行,设备就位后需要进行找平调整和灌浆等步骤,最后进行试运转。
2.设备安装施工工艺流程:设备开箱检查、施工准备、设备基础检查、放线、设备搬运、吊装就位、垫铁放置、设备底座找平、找正、二次灌浆、设备精平、附件安装等。
3.大型设备吊装运输方案:在吊装运输前,要认真勘察施工现场,选择合适安全的起重机械和附属机具,进行交工验收、设备试运转等步骤。
二、管道施工方案管道施工前需要进行施工准备,施工技术要求包括防腐和绝热。
三、系统测试与调整系统测试与调整是整个施工过程中的重要环节,需要进行系统冲洗、设备试压、清洗加油等步骤。
四、电气施工安装方案电气施工安装方案包括设备空负荷试运转、设备带负荷试运转、电机试运转等步骤,需要认真执行。
改写后的文章:空调机房施工方案一、设备安装方案1.设备安装的一般规定:在设备安装前,需要进行设备开箱检查、基础检查验收、基础放线等步骤。
设备搬运吊装时,要注意保护设备表面,地脚螺栓和垫铁的安装要按照规范进行,设备就位后需要进行找平调整和灌浆等步骤,最后进行试运转。
2.设备安装施工工艺流程:设备开箱检查、施工准备、设备基础检查、放线、设备搬运、吊装就位、垫铁放置、设备底座找平、找正、二次灌浆、设备精平、附件安装等。
3.大型设备吊装运输方案:在吊装运输前,要认真勘察施工现场,选择合适安全的起重机械和附属机具,进行交工验收、设备试运转等步骤。
二、管道施工方案管道施工前需要进行施工准备,施工技术要求包括防腐和绝热。
三、系统测试与调整系统测试与调整是整个施工过程中的重要环节,需要进行系统冲洗、设备试压、清洗加油等步骤。
四、电气施工安装方案电气施工安装方案包括设备空负荷试运转、设备带负荷试运转、电机试运转等步骤,需要认真执行。
多联机吊装方案多联机是一种集中供暖、空调、通风、除湿等功能于一体的设备,它们广泛应用于商业建筑和大型公共建筑中。
由于其体积较大,且安装位置较高,需要采用吊装的方式进行安装。
本文介绍多联机吊装方案,包括吊装前的准备工作、吊装步骤、以及安装完成后的注意事项。
吊装前的准备工作在进行吊装前,需要进行以下准备工作:1. 确定吊装方案根据实际情况,确定最佳的吊装方案。
考虑多联机的重量和尺寸,选择适当的吊装工具和设备,确保吊装过程中的安全性。
2. 确定吊装高度和位置在确定吊装高度和位置时,需要考虑多联机的安装环境,包括房间高度、墙体承重能力等因素。
同时,也要考虑到多联机的使用效果和维护便捷性。
3. 清理安装位置在进行吊装前,需要清理安装位置,确保吊装设备在操作时不受干扰。
同时,也要确保安装位置周围的环境干净,安装容易,避免发生安全事故。
吊装步骤吊装多联机的步骤如下:1. 安装吊装设备在进行吊装前,需要先安装吊装设备,包括吊装梁、升降架等。
安装过程中需要注意设备的安装位置和牢固程度,确保吊装设备的稳定性和安全性。
2. 吊装多联机根据方案,将多联机转移到吊装设备上。
在吊装过程中,需要注意多联机的平衡,重量和尺寸,确保吊装过程的安全性。
同时,需要注意与周围设备、建筑物的距离和安全性,避免发生碰撞事故。
3. 固定多联机在将多联机吊到安装位置后,需要进行固定操作。
主要是通过多联机上的支撑脚或固定接口,将多联机固定在吊装设备上,确保其稳定性和使用安全性。
4. 连接管路在多联机固定后,需要进行管路连接的操作。
主要是将多联机与周围环境的管路进行连接,确保正常的运行和维护便捷性。
安装完成后的注意事项在吊装和固定多联机后,还需要进行以下注意事项:。
第1篇一、工程概况本工程位于XX市XX区,总建筑面积XX万平方米,包含住宅、商业、办公等多种功能区域。
空调水管系统是建筑设备的重要组成部分,其安装质量直接影响到空调系统的正常运行和用户的使用体验。
为确保空调水管吊装工程的安全、高效和优质完成,特制定本专项施工方案。
二、施工范围及内容1. 施工范围:本工程空调水管吊装工程包括所有住宅、商业、办公区域的空调水管安装。
2. 施工内容:- 空调水管材料的准备和检查;- 空调水管吊装支架的安装;- 空调水管的吊装;- 空调水管系统的试压和冲洗;- 空调水管系统的调试和验收。
三、施工准备1. 技术准备- 熟悉设计图纸和相关规范;- 组织施工人员学习施工方案和操作规程;- 准备必要的施工工具和设备。
2. 材料准备- 空调水管:符合设计要求的品牌和规格;- 吊装支架:强度和刚度满足设计要求;- 焊接材料:符合焊接规范的要求;- 试压和冲洗设备:确保系统试压和冲洗效果。
3. 人员准备- 组织施工队伍,明确各工种人员的职责;- 对施工人员进行技术交底和安全教育。
四、施工工艺1. 材料检查- 对所有进场材料进行检查,确保符合设计要求和规范标准。
2. 吊装支架安装- 根据设计图纸,确定吊装支架的位置和高度;- 使用水平尺和垂直尺进行测量,确保支架安装的准确性; - 使用电焊机将支架焊接固定在结构梁上。
3. 空调水管吊装- 使用起重机或其他吊装设备进行空调水管的吊装;- 按照设计要求,调整水管的位置和高度;- 使用卡箍或固定件将水管固定在支架上。
4. 系统试压和冲洗- 对安装完成的空调水管系统进行试压,确保系统无泄漏; - 试压合格后,进行系统冲洗,去除管道内的污物和锈蚀。
5. 系统调试和验收- 进行系统调试,确保空调水管系统运行正常;- 组织相关人员进行验收,符合设计要求和质量标准。
五、施工安全措施1. 安全教育培训- 对所有施工人员进行安全教育培训,提高安全意识;- 定期进行安全检查,确保施工安全。
第1篇一、工程概况1. 工程名称:XX住宅小区空调安装工程2. 工程地点:XX市XX区XX住宅小区3. 工程规模:本工程涉及XX栋住宅楼,共计XX户居民,空调安装面积约XX平方米。
4. 工程内容:空调主机安装、室内外管道安装、室外机支架制作与安装、冷凝水排放系统安装、空调系统调试与试运行等。
二、施工准备1. 技术准备(1)熟悉工程图纸,了解空调系统设计要求;(2)学习空调安装规范,确保施工质量;(3)掌握空调设备性能、参数及安装方法。
2. 材料准备(1)空调主机、室内外管道、室外机支架等设备;(2)膨胀螺栓、焊接材料、胶水、密封圈等辅材;(3)检测工具、施工工具等。
3. 人员准备(1)成立空调安装施工队伍,明确各岗位职责;(2)对施工人员进行专业培训,提高施工技能;(3)配备必要的安全防护设施,确保施工安全。
三、施工工艺及步骤1. 施工工艺(1)空调主机安装:采用吊装或地面安装方式,确保主机水平;(2)室内外管道安装:采用焊接或螺纹连接方式,确保管道连接牢固、密封;(3)室外机支架制作与安装:根据室外机尺寸,制作支架,确保支架牢固、水平;(4)冷凝水排放系统安装:采用PVC管道或不锈钢管道,确保排放畅通;(5)空调系统调试与试运行:调整空调系统参数,确保空调运行正常。
2. 施工步骤(1)现场勘查:了解现场情况,确定施工方案;(2)材料进场:核对材料数量、规格,确保材料符合要求;(3)设备安装:按照施工工艺,依次进行空调主机、室外机支架、室内外管道等设备的安装;(4)冷凝水排放系统安装:根据设计要求,安装冷凝水排放系统;(5)系统调试与试运行:调整空调系统参数,进行试运行,确保系统运行正常;(6)验收:按照施工规范,对安装工程进行验收。
四、质量控制措施1. 材料质量控制:严格把关材料采购、检验、验收等环节,确保材料质量符合要求;2. 施工过程控制:严格执行施工工艺,确保施工质量;3. 系统调试与试运行:对空调系统进行调试,确保系统运行正常;4. 验收标准:按照国家相关规范和标准,对安装工程进行验收。
厦门大学附属中山医院内科病房大楼空调工程屋面空调主机吊装施工组织方案
施
工
组
织
方
案
现场负责人:
项目经理:
时间:2011年11月15日
空调设备吊装就位组织施工方案
一、编制说明
厦门中山医院位于厦门市区,本方案为屋顶层的6台空调主机吊装就位方案,建筑物高度约100米。
吊装前期准备工作及主机基础由业主负责协调配合。
二、工作范围
2台风冷螺杆热泵(全热回收)机组+2台风冷螺杆热泵机组+2台风冷螺杆冷水(部分热回收)机组共6台机组吊装就位。
三、吊装工具
四、施工执行技术文件、标准及规范
1.设计文件及设备技术说明书。
2.《机械设备安装工程施工及验收通用规范》(JBJ23-96)。
3.《建设设计防火规范》(GBJ16-88)。
4.与本工程相关的规范和质量检验评定标准及其他的技术文件。
五、前期准备
1、我方空调主机预计于2011年11月18日前后到达现场,请业主确保在此
前将主机基础做好,以便就位安装。
我方将从大楼东侧(升降梯侧)两升降梯之间将设备起吊,需业主配合将此处地面脚手架拆除并将楼面侧脚手架从顶层到底层拆除约15米的宽度以便主机安全起吊。
2、吊装期间请业主提供施工三相电源及施工电梯使用,允许我方在屋面楼梯
房墙面取孔以便钢丝绳固定在柱子上加固吊装设备。
3、克莱门特机组按顶部吊装设计,请采用吊耳或吊杆从顶部吊装;原厂提供
主机重量及吊装示意图,机组的安装基础必须水平,并能完全承受机组的运行重量。
4、准备合格扒杆架设。
起重前对扒杆、卷扬机和绳索等进行检查,全面检查
所有滑轮、钢丝绳、活扣等机具的安全性。
5、甲方提供场地,严格按照吊装图纸吊装机组,准备不足或现场比较混乱时
不能吊装。
前期必须和业主确认主机设备的摆放和汽车运输的入场选位,作业现场必须设置足够的安全作业区。
6、准备地面及空中对讲设备。
7、所有入场安拆人员必须持证上岗。
登高作业必须系好安全带。
8、必须按照业主项目经理部统一要求,对设备进行吊装前准备。
9、如遇4级风以上严禁吊装升空施工作业。
10、根据现场实际情况,设备吊装前做好吊车、货车运输、吊装路线的清理、
平整工作。
六、安全措施
1、所有参加作业人员都必须遵守现场施工的各项安全规范及本工种安全操
作规程。
2、在扒杆垂直起吊运输过程中,注意各部件严禁与现场高压线碰撞。
3、在机组上升过程中,要合理分工,派专人观察顶升套架滚轮与标准节间
距离,派专人负责销轴的连接,派专人负责液压油缸的操作等。
4、严禁高空落物。
5、施工机械、设备出入现场,司机注意场地周围的高压电线,严格执行《施
工现场用电安全管理规定》,加强电源管理,防止发生电器火灾或人身伤
亡事故。
严禁使用220伏及以上的电源。
6、操作工人进入施工现场必须统一着装,佩带齐全的安全防护用品,登高
作业必须系好安全带。
7、扒杆在使用过程中严禁塔吊间、塔吊与建筑物间发生碰撞。
8、正式起吊前试吊。
9、起重物下严禁站人和禁止行走。
10、在整个吊装、牵引、就位过程中,必须在统一的指挥下进行,严禁违章
操作。
11、机具准备、劳动力计划、材料管理、现场文明施工、安全技术措施执
行组织设计中规定,质量管理接受项目部的质量管理网络检验。
七、主要技术措施
30T汽车吊先开至屋面人字扒杆吊点最近的一层地面,运输设备车开至距吊车最近的地方,由吊车直接起吊将主机放置一层地面;在屋顶层空调主机安装处靠近适吊离地面的外墙处架设2台5T卷扬机及扒杆。
然后利用吊车卸至扒杆吊点正下方的地面上;用扒杆将设备吊至高于屋顶层水平面,
附图
再用绳子辅助转动卷扬机将设备拉进屋顶层,再用液压车、滚筒、千斤顶等工具移动就位。
(见附图)
八、人员配置:
现场共配置10个人员,分别如下:开卷扬机人员2个,固定钢丝绳人员4个,屋面指挥员兼安全员1个,地面指挥员兼安全员1个,吊车司机1个,叉车司机1个。
九、屋面机组吊装具体步骤:
1、主机设备底座框架处原厂设有专门黄色醒目标记吊点,每台8个,延
机组长度方向分布两侧,每侧4个。
2、主机吊装时,在每个吊点上铨专用钢索,其中远离电控柜的4个吊点上
铨的钢索的另一端通过葫芦固定于扒杆吊钩上,靠近电控柜的4个吊点
上铨的钢索的另一端直接固定于扒杆吊钩上,疏散周围的人员准备起
吊。
3、设备由扒杆平稳吊离地面0.2米处停留,检测机组在空中的平稳度及塔
吊承受能力,检查屋面起吊装置的承载能力及牢固性。
确认安全后方能
继续慢慢起吊。
4、扒杆继续起吊主机,当主机底座框架高度超过屋面层楼板0.9米时,扒
杆停止垂直起吊,保持高度,将主机水平运行靠近楼层,同时将起重葫
芦钢索的另一端铨在主机上。
5、保持主机在该吊装状态,在已进入屋面的主机底座下放置两个滑板(可
以承受10吨重量),然后缓慢的松开起重葫芦,使该侧主机底座完全置
于滑板上,同时收紧另一起重葫芦,固定主机。
6、继续松开起重葫芦,同时缓慢起扒杆吊钩,保持主机处于水平状态。
缓
慢收缩另一起重葫芦,使主机缓慢的往屋面基座移动,当主机主体的大
部分进入屋面时,再在主机底座下放置第三、四个滑板,缓慢的放松扒
杆,使主机完全置于四个滑板上。
7、通过滑板将主机推至主机基础处就位安装。
十、设备安装完毕后的保护工作
设备就位、检验合格后,针对不同种类设备采取有效的防护手段,通过封闭、覆盖、包裹等方法进行成品保护。
十一、屋面后续工作内容:
1、配合土建施工、水电施工, 安装到位(含主机的控制系统完善及调试)。
2、屋面施工具备条件后,主机电源电缆由业主由管道或桥架从屋面电源箱引到主机。
附:CSRAN2722-R-B-Y吊装点示意图:CSRAN3002-HT吊装点示意图:
CSRAT3603-D-HT吊装点示意图:。
