楼地⾯(卫⽣间、阳台)防渗漏标准化⼯艺解析楼地⾯防渗漏标准化⼯艺1适⽤范围1.1本标准适⽤于XXX公司。
2编制⽬的2.1规范阳台、卫⽣间、空调板、屋⾯防渗漏做法,提升平⾯防渗漏过程管控能⼒,降低渗漏风险。
3编制依据3.1《建筑装饰装修⼯程质量验收规范》(GB50210-2001)3.2《混凝⼟结构⼯程施⼯质量验收规范》(GB50204-2002)(2011版);3.3《住宅建筑构造图集》(11G930);4 建筑做法及构造节点4.1 半封闭阳台做法(参照设计):1、10厚1:3⽔泥砂浆2、250g/m2聚⼄烯丙纶复合防⽔卷材,沿墙体上返300(完成⾯)3、最薄处30厚C15细⽯砼,向地漏找坡1%,表⾯随打随抹平。
4、⼲铺20厚XPS挤塑板。
5、钢筋砼楼板外墙下现浇250mm⾼与墙同宽C15导墙(门⼝处断开)4.1.1⼯艺流程:基层清理→保温层→找坡层→防⽔层→闭⽔试验→防⽔保护层→养护→⼆次闭⽔试验4.1.2构造做法:1、基层处理:管道安装及地漏、管根等部位封堵完成,将地⾯墙⾯的杂物、砂浆、积⽔等清理⼲净。
阳台有砌体墙时,应先完成墙体砌筑及抹灰。
2、找坡找平层最薄处30mm厚细⽯砼从阳台门⼝向地漏找坡压光,坡度1%,地漏周围250mm 范围内找坡5%,并在四周根部阴⾓处抹半径不⼩于50mm圆⾓。
找坡坡度和坡向应正确,不得出现向墙⾓、墙边及门⼝倒泛⽔,也不得出现积⽔现象。
阳台门下槛上表⾯做2%坡度向室外。
完成⾯应坚固、平整、压光,不得有酥松、起砂和起⽪。
3、防⽔层找平找坡层⼲燥后,在平⾯及⽴⾯分遍粘贴聚⼄烯丙纶复合防⽔卷材,接茬处搭界宽度100mm,四周遇墙上返300mm(成活⾯以上),阳台有门连窗时在门窗下⼝收头包过门槛,阴⾓、地漏、管根等处应先做防⽔附加层,地漏周边留20×20mm凹槽增加2mm厚JS防⽔。
4、闭⽔试验防⽔层完⼯后将门⼝与地漏封堵,进⾏24⼩时闭⽔试验,闭⽔⾼度30-50mm,并观察记录,确认⽆渗漏后⽅可排⽔。
第1篇一、工程概况本项目位于XX市XX区,建筑面积为XX平方米,为多层住宅楼,共XX层,每层XX户。
室内装修工程主要包括墙面、地面、顶面、门窗、卫生间、厨房等部位的装修施工。
本方案旨在确保室内装修工程的质量、进度和安全,满足业主的使用需求。
二、施工组织与管理1. 施工组织机构本项目设立项目经理部,下设施工管理部、质量安全管理部、材料设备部、技术部、财务部等职能部门。
项目经理为项目负责人,全面负责施工项目的组织、协调、指挥和监督。
2. 施工管理制度(1)实行项目经理负责制,明确各岗位责任;(2)建立健全施工管理制度,确保施工过程规范化、标准化;(3)严格执行国家及地方相关法律法规,确保施工安全;(4)加强施工过程的质量管理,确保工程质量;(5)做好施工进度计划,确保工程按期完工。
三、施工准备1. 技术准备(1)熟悉设计图纸,了解工程特点、施工工艺及质量要求;(2)编制施工组织设计,明确施工方案、施工顺序及施工方法;(3)对施工人员进行技术交底,确保施工人员掌握施工技术要求。
2. 材料准备(1)采购符合国家及地方标准的装修材料,确保材料质量;(2)做好材料进场验收,确保材料质量符合要求;(3)合理安排材料堆放,避免材料损坏和浪费。
3. 设备准备(1)采购施工所需机械设备,如电动工具、切割机、打孔机等;(2)做好设备进场验收,确保设备性能良好;(3)合理安排设备使用,提高施工效率。
四、施工工艺及施工方法1. 墙面施工(1)墙面清理:对墙面进行清理,去除浮尘、油污等杂质;(2)墙面找平:使用腻子粉进行墙面找平,确保墙面平整;(3)墙面刷漆:选用环保型墙面涂料,进行墙面刷漆。
2. 地面施工(1)地面清理:对地面进行清理,去除杂物、油污等;(2)地面找平:使用自流平水泥进行地面找平;(3)地面铺设:选用环保型地砖,进行地面铺设。
3. 顶面施工(1)顶面清理:对顶面进行清理,去除浮尘、油污等;(2)顶面找平:使用石膏板进行顶面找平;(3)顶面刷漆:选用环保型顶面涂料,进行顶面刷漆。

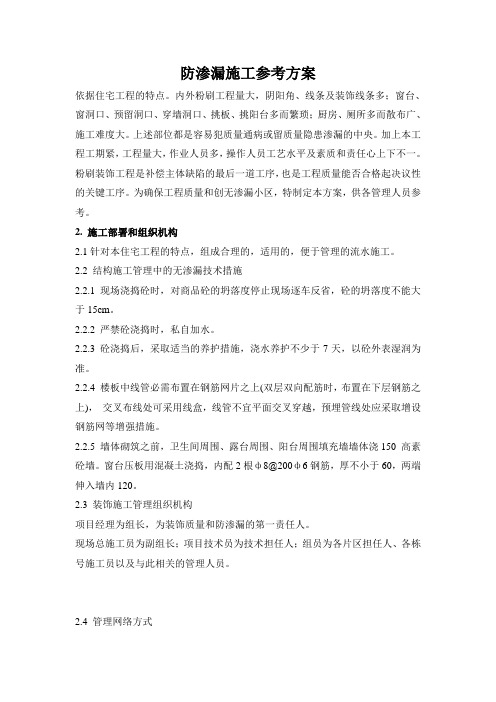

防渗漏施工参考方案依据住宅工程的特点。
内外粉刷工程量大,阴阳角、线条及装饰线条多;窗台、窗洞口、预留洞口、穿墙洞口、挑板、挑阳台多而繁琐;厨房、厕所多而散布广、施工难度大。
上述部位都是容易犯质量通病或留质量隐患渗漏的中央。
加上本工程工期紧,工程量大,作业人员多,操作人员工艺水平及素质和责任心上下不一。
粉刷装饰工程是补偿主体缺陷的最后一道工序,也是工程质量能否合格起决议性的关键工序。
为确保工程质量和创无渗漏小区,特制定本方案,供各管理人员参考。
2. 施工部署和组织机构2.1针对本住宅工程的特点,组成合理的,适用的,便于管理的流水施工。
2.2 结构施工管理中的无渗漏技术措施2.2.1 现场浇捣砼时,对商品砼的坍落度停止现场逐车反省,砼的坍落度不能大于15cm。
2.2.2 严禁砼浇捣时,私自加水。
2.2.3 砼浇捣后,采取适当的养护措施,浇水养护不少于7天,以砼外表湿润为准。
2.2.4 楼板中线管必需布置在钢筋网片之上(双层双向配筋时,布置在下层钢筋之上),交叉布线处可采用线盒,线管不宜平面交叉穿越,预埋管线处应采取增设钢筋网等增强措施。
2.2.5 墙体砌筑之前,卫生间周围、露台周围、阳台周围填充墙墙体浇150 高素砼墙。
窗台压板用混凝土浇捣,内配2根ф8@200ф6钢筋,厚不小于60,两端伸入墙内120。
2.3 装饰施工管理组织机构项目经理为组长,为装饰质量和防渗漏的第一责任人。
现场总施工员为副组长;项目技术员为技术担任人;组员为各片区担任人、各栋号施工员以及与此相关的管理人员。
2.4 管理网络方式2.5 管理方法2.5.1 组长为本方案实施进程控制,质量目的的完成的主要责任人,并活期组织反省,组织协调各栋号班组等事宜。
副组长协助组长任务,并停止质量监视。
2.5.2 技术担任人:施工进程技术指点,保证措施的制定,技术效果的处置处置。
2.5.3 组员:工序进程的指点和监控人,随着工程停顿不时跟踪反省作好记载,并以每栋每楼层为单位,向副组长汇报工程状况,提出存在和整改部位,不留缺口,不留隐患。
装修工程施工方案附表一、施工单位信息1. 项目名称:XXX装修工程2. 施工单位名称:XXX装饰工程有限公司3. 施工单位地址:XXX市XXX区XXX街道XXX号4. 联系电话:XXX-XXXXXXXX5. 施工单位负责人:XXX6. 施工单位项目经理:XXX7. 施工单位施工队长:XXX二、施工范围1. 主要施工内容:本次装修工程包括室内墙面、地面、吊顶、门窗、厨卫、电路、照明、空调等多项内容的装修施工。
2. 施工区域:本次装修工程施工范围涵盖XXXXX平方米的室内空间,包括客厅、卧室、厨房、卫生间、阳台等区域。
三、施工方案1. 施工流程:a. 装修前期准备:确认施工区域、清理施工现场、搬运施工材料等。
b. 墙面处理:打磨、粉刷、贴瓷砖等。
c. 地面处理:打磨、铺设地板、瓷砖等。
d. 吊顶处理:安装吊顶材料、灯具等。
e. 门窗处理:安装门窗、封边、调试等。
f. 厨房卫生间装修:橱柜、卫浴设备、水电布线等。
g. 电路、照明、空调处理:布线、调试、安装开关插座、灯具、空调等。
2. 施工材料:a. 墙面材料:乳胶漆、涂料、瓷砖、壁纸等。
b. 地面材料:地板、地砖、地毯等。
c. 吊顶材料:吊顶板、灯具、边条等。
d. 门窗材料:门窗、门套、封边条、五金配件等。
e. 厨房卫生间材料:橱柜、卫浴设备、水电布线材料等。
f. 电路、照明、空调材料:电线、开关、插座、灯具、空调设备等。
3. 施工方法:a. 墙面处理:打磨、喷涂、装饰、修补等。
b. 地面处理:打磨、铺设、拼接、固定等。
c. 吊顶处理:安装、调整、固定、连接电源等。
d. 门窗处理:安装、封边、调试、检查等。
e. 厨房卫生间装修:橱柜拼接、卫浴设备安装、水电布线连接等。
f. 电路、照明、空调处理:布线、连接、调试、安装等。
4. 施工要求:a. 施工环境:空气流通、安全通道、防止尘土等污染、保持施工区域整洁。
b. 施工质量:符合国家相关标准、无质量缺陷、达到预期效果。
厨房土建工程施工方案模板一、工程概述本项目为XX大厦内部装修工程,包括厨房装修工程、管道改造工程等。
本施工方案将对厨房土建工程进行详细规划和设计,确保项目顺利进行。
二、施工单位施工单位:XXX建筑工程有限公司联系人:XXX联系方式:XXX三、施工前准备1. 取得相关施工许可证和资质证书;2. 对工地进行测量和勘察,确保施工的准确性;3. 安排相关人员进行施工方案的讨论和制定;4. 确保施工过程中的安全和质量。
四、施工内容1. 地基处理:对厨房区域的地基进行处理,确保其承重能力和稳定性;2. 地面铺设:铺设防滑耐磨的地砖,保证厨房环境的安全和卫生;3. 墙面处理:对厨房墙面进行粉刷和防水处理,防止潮湿和霉菌的产生;4. 天花处理:进行吊顶设计和施工,保证灯具的安装和布线的美观;5. 水电改造:对厨房的水电管道进行改造和维修,确保设备的正常使用;6. 安装设备:安装厨房设备和器具,如炉灶、排风扇等;7. 清洁环境:清理施工现场,保持厨房环境的整洁和卫生。
五、施工流程1. 施工前准备:对厨房进行测量、设计和规划;2. 地基处理:进行地基的挖掘和处理,确保地基的承重能力;3. 地面铺设:铺设地砖和进行防滑处理;4. 墙面处理:对墙面进行粉刷和防水处理;5. 天花处理:进行吊顶设计和施工;6. 水电改造:对水电管道进行改造和维修;7. 安装设备:安装厨房设备和器具;8. 清洁环境:清理施工现场,保持环境整洁。
六、安全措施1. 工地围栏:设置围栏和警示标识,防止他人进入施工区域;2. 安全帽:施工人员必须佩戴安全帽,确保施工期间的安全;3. 安全绳:搭建安全绳网,防止高处坠落事故的发生;4. 安全教育:对施工人员进行安全培训和教育,提高他们的安全意识;5. 安全防护:提供必要的安全防护设备,确保施工过程中的安全。
七、施工质量要求1. 施工要符合相关标准和规范;2. 施工过程中要进行监督和检查,确保质量稳定;3. 施工完成后要进行验收,确保施工质量符合要求。
空调工程施工方案(1)在建筑施工中,空调工程是一个至关重要的环节,影响着建筑物内部的温度和舒适度。
为了确保空调系统的高效运行和质量施工,需要有一个完善的施工方案。
本文将介绍空调工程施工的一般步骤和注意事项。
施工前准备在进行空调工程施工前,需要做好充分的准备工作。
首先要对建筑物的设计和结构进行详细的了解,确保空调系统的安装位置和管线布置符合设计要求。
同时,需要准备好所需的材料和设备,包括空调主机、风管、绝缘材料等。
施工步骤1.安装空调主机:首先要安装空调主机,通常安装在建筑物的屋顶或机房内。
安装前要确保设备水平、稳固,以防震动和噪音影响空调系统的运行。
2.设置风口和风管:根据设计要求设置风口和风管,确保空调系统能够有效地输送冷热空气。
风管的连接要牢固,避免漏风和能量损失。
3.接通电源和试运行:在安装完成后,需要接通电源,进行试运行测试。
测试包括系统的制冷和制热功能是否正常,风速是否适中等。
4.绝缘处理:在安装完成后,要对空调系统的管线进行绝缘处理,以防止冷凝水滴落和绝缘材料老化造成的安全隐患。
注意事项1.安全第一:在施工过程中,要严格遵守安全操作规程,确保施工人员的安全。
特别是在安装高处设备时,要戴好安全帽和安全绳以防坠落。
2.严格按照设计要求执行:空调工程的施工要严格按照设计要求执行,避免在施工过程中随意更改设计方案,导致后期维护困难和效果不佳。
3.保养维护:空调系统安装完成后,要进行定期的保养维护,清洁滤网、检查管路是否漏气等,确保空调系统长期稳定运行。
综上所述,空调工程施工是一个细致耐心的工作,需要严格按照施工流程和规范进行操作,确保空调系统的正常运行和使用寿命。
在实际施工中,需要与建筑设计师、施工人员等密切合作,共同完成一个高质量的空调工程建设。
希望本文对空调工程施工方案有所启发,让空调系统能够更好地为建筑物提供舒适的环境温度和空气质量。
警官公寓二期空调板及厨房、卫生间地面防水施工方案根据甲方万豪地产公司规定及防水设计要求相关规定,为提高厨房、卫生间及外墙空调板防水工程质量,我公司拟定了如下施工方案:一、产品特点1、能在潮湿的多种材质的基面上直接施工,可以暴露式屋面防水;2、图层坚韧高强,耐水性、耐久性优异;3、可加染料,以形成彩色涂层;4、无毒、无味、无污染、施工简单、工期短、可用于饮用水池防水;5、在立面、斜面和顶面上施工不流淌,适用于有饰面材料的外墙、斜屋面的防水;6、能与基面及饰面砖、屋面瓦、水泥砂浆等各种外层材料牢固粘结;7、耐高温140℃,尤其适用于路桥梁防水;8、可在潮湿或干燥的砖石、砂浆、混凝土、金属、木材、硬塑料、玻璃、石膏板、泡沫板、沥青、橡胶、SBS、APP、聚氨酯等面上施工。
二、性能指标邦嘉K11柔韧性防水浆料防水涂料性能指标三、施工准备1、材料邦嘉K11柔韧性防水浆料2、主要工具基层清理工具:锤子、凿子、铲子、钢丝刷取料配料工具:台秤、搅拌器、材料桶涂料涂覆工具:滚刷、刮板、刷子等3、施工工艺工艺流程清理基层→底面防水层→细部附加层→涂刷中间防水层→涂刷表面防水层→蓄水试验→工程质量验收操作要点(1)清理基层表面必须彻底清扫干净,不得有浮尘、杂物、明水等。
(2)涂刷底部防水层底层用料:由专人负责材料配制,按配合比乳液:干粉=1:1.5分别称出配料所用的液料、粉料、水,在桶内用手提电动搅拌器搅拌均匀,使粉料充分分散。
用滚刷或油刷均匀地涂刷底部防水层,不得露底,一般用量为0.3~0.4Kg/M2。
待涂层干固后,才能进行下一道工序。
(3)细部附加层对地漏、管根、阴阳角等宜发生漏水的部位,应进行密封或加强处理,局部如有开裂或空洞处,先用嵌填密封材料或聚合物砂浆压嵌严密,防止裹入空气,并与缝壁粘结牢固,不得有开裂、鼓泡和下榻现象。
阴阳角需做成弧形或八字型。
然后用11防水浆料涂刷至少三遍以上。
(4)涂刷面层防水层按设计要求和提供的防水涂料配合比,将配制好的防水涂料,均匀涂刷在底层防水层上。
混凝土反坎的施工工艺流程与要点1、厨房、卫生间、外露阳台底部设置混凝土反坎,高度20CM2、外露的飘板(如空调板、外露腰线)的上部设置反坎,空调板的反坎长度为空调板的长度另加10CM,高度20CM3、落地窗的底部设置反坎,高10CM,表面做成斜面(里高外低),高差1~2CM4、首先对该部位进行放线5、对该部位进行凿毛、清理6、先安装压脚板7、安装好模板,并用夹具夹好8、浇混凝土时,要用钢筋插密实9、对混凝土表面收光之前,先对模板两侧进行敲打,在进行收光10、拆完模,养护1~2天11、清理完现场注意:严禁用铁丝对模板进行对拉砌体施工工艺流程与要点1、放线(墙体与门洞线)2、在每一个楼层有墙体的部位弹出1米线(目的是控制该层的所有砌体的水平灰缝在同一平面)3、根据1米线和砌块的高度控制拉结筋(一般距地面700mm设第一道,上面间距为500mm--聪)的位置,20厚墙为2根(平行的两根--聪),长80~100CM,10厚墙为1根,长80~100CM,有圈梁的地方,控制好圈梁的位置,电梯井边由于安装导轨特别注意标高4、砌墙之前,先进行吊线,并挂好垂直控制线5、由于楼面的标高不一致,砌体下面的部分用灰砂砖找平(按规范要求不小于20CM)6、上面部分由于梁和板的高度不同,可以根据情况向上砌,但最上面一皮砖必须用小砖砌,并砌成丁形,上面预留18~20CM砌斜顶砖砌筑要点:1、小砖上墙之前,先进行浇水湿润2、上下排砌体必须错开20CM3、两边起头的砌体必须用钢锯锯,保持美观4、破损比较严重的砌体不准上墙(5**2CM)5、门窗边用混凝土砌块,门为低下第二个起,每隔2皮砖设一个,两边对称设置,窗每边2个,位置适中6、外墙的砌体砂浆必须100%饱满,并对砌体进行内外勾缝(特别是砖与混凝土接触面)7、夏天砂浆必须在2~3小时内用完,冬天在4小时之内用完,否则发现进行处罚8、每天的砌筑高度不超过米,每堵墙分两天砌完9、门窗过梁为超过门窗每边30CM,万科以前30CM,现在40CM,规范为24CM,窗台为现浇混凝土,每边伸入墙30CM,内高外低,高差2~3CM10、严禁出现混砌现象(小砖与砌体砌在一起)11、高度大于4M设置圈梁,长度大于5M设置构造柱斜顶砖的施工工艺与要点1、在该层最后一堵墙砌完后15天,才能开始砌筑2、墙长在3米之内,设置一个三角形砌块,3~5米设2个3、砌筑前先对砖进行浇水湿润,并对墙体上部的砖养护一次(提前2~3小时)4、砌筑时砂浆一定要饱满,一定要挤压,使砂浆外流,而不是进行补浆5、对于20墙,可以进行两面砌筑(先进行一边,在另一边)6、外墙的砌筑砂浆一定要饱满,否则会引起渗水7、砌筑完成后,对砂浆进行勾缝8、斜顶砖的三角形是由混凝土制作的9、斜顶砖完成后2~3天,开始对水电线槽进行打凿,安装及固定线管,但离线盒50~60CM处不能固定(线盒暂不能安装)10、现场清理干净窗边塞缝与防水施工的要点1、窗边是混凝土柱或剪力墙的,先对混凝土打磨一下,在进行甩浆(并对浆养护1~2天),确保质量符合要求2、水份为:开始时是松散的,捏紧不松即可3、施工前一天,对所要封堵的窗进行浇水养护2~3次,并清理干净4、封堵时两边同时用力,封堵严密密实5、特别对窗边四个角的封堵更要注意6、对于缝隙较小的部位,可以用发泡剂进行代替,注意上下必须到位,不能留有空隙7、施工完成后要养护2~3天(夏天可以延长1~2天),否则砂浆与墙体与窗之间会开裂,容易出现渗水8、要分批的对每个窗进行验收,用小锤锤击是否空鼓(长度大于10CM,进行返工)9、窗外围涂两层防水材料10、清理现场内墙抹灰的施工工艺与要点1、对房间进行放线,确定房间的方正度2、对混凝土表面进行打磨,上面严禁留有木屑,并用水冲洗干净,然后进行甩浆(要求对所有的浆进行验收),混凝土表面为满浆,砌块表面必须达到50%以上,砖不用。
空调施工方案(详)
在建筑施工过程中,空调系统的施工方案至关重要。
一个合理的空调施工方案不仅可以确保空调设备的正常运行,还能提高空调系统的效率和使用寿命。
下面将针对空调施工方案中的重要内容进行详细讨论。
1. 空调系统选择
在进行空调施工之前,首先需要选择适合项目需求的空调系统。
考虑到建筑类型、房间面积、使用需求等因素,可以选择中央空调系统、分体式空调系统或多联式空调系统等。
在选择空调系统时,还需要考虑能源消耗、维护成本和环境友好等因素。
2. 空调管道设计
空调管道设计是空调施工中的关键环节之一。
在进行管道设计时,需要考虑空调系统的布局、管道长度、管径大小、连接方式等因素。
合理的管道设计可以避免管道损坏、漏水等问题,确保空调系统的正常运行。
3. 空调设备安装
空调设备的安装是空调施工的核心环节之一。
在进行设备安装时,需要确保设备安装牢固、连接正确、电气线路安全等。
另外,还需要进行设备调试和检测,确保设备运行正常。
4. 空调系统调试
空调系统的调试是空调施工的最后一步。
在进行空调系统调试时,需要进行系统启动、运行测试、温度调节等步骤,确保空调系统的正常运行。
同时,还需要进行系统性能测试,检查空调系统的制冷、制热效果是否符合设计要求。
结语
空调施工方案涉及多个环节,包括空调系统选择、管道设计、设备安装和系统调试等。
只有在这些环节上做好规划和执行,才能确保空调施工的顺利进行和空调系统的正常运行。
希望以上内容对空调施工方案有所帮助。
房间地面工程施工方案模板1. 项目概况本项目是位于XX小区的住宅楼,包括地下室,一楼至六楼。
总建筑面积为XXX平方米,总投资为XXX万元。
地面工程包括地面平整、地砖铺贴、地面保养等,施工周期为XX天,计划施工时间为XX年XX月XX日至XX年XX月XX日。
本方案旨在确保地面工程能够按照设计要求、质量标准和工期要求完成。
2. 工程要求(1)施工地点:XX小区住宅楼一至六楼的地面;(2)施工内容:地面平整、地砖铺贴、地面保养;(3)质量标准:按照国家相关标准和设计要求进行施工,保证工程质量符合要求;(4)安全要求:严格遵守安全施工规定,确保施工过程中的安全。
3. 施工组织(1)项目经理:XXX负责整个地面工程的施工管理;(2)技术负责人:XXX负责地砖铺贴等技术工作的质量监督和检查;(3)施工人员:由具有相关资格证书的专业施工队伍进行施工;(4)材料供应:由符合标准的材料供应商提供施工所需的各种材料。
4. 施工流程(1)准备阶段:搬运施工设备和材料、现场布置、施工计划确定;(2)地面平整:清理地面、进行地面平整、检查地面平整度;(3)地砖铺贴:铺贴地砖、打砂浆、填缝、检查质量;(4)地面保养:进行地面保养,确保其光洁度和平整度。
5. 施工注意事项(1)保证施工人员具有相关资格证书,并严格按照工程质量标准进行施工;(2)施工过程中,严格按照工程图纸要求进行作业,严禁违章施工;(3)施工过程中,加强安全管理,做好临时设施的搭建和给排水设备的设置,确保施工人员的安全;(4)加强与监理单位的沟通与合作,及时解决工程中出现的问题。
6. 施工质量控制(1)对地面平整度进行检测,确保地面平整度符合设计要求;(2)对地砖铺贴质量进行检查,确保地砖铺贴的平整度、防滑性和美观度符合要求;(3)对地面保养进行监测,确保地面保养后的质量符合要求。
7. 施工完成验收(1)地面工程完工后,由监理单位进行工程质量验收;(2)验收合格后,由业主单位进行工程验收。
厨房卫生间阳台空调板楼地面施工方
案
金融街·融景城一期工程A3地块
厨房、阳台、卫生间、空调板楼地面施工方案
中建二局有限公司重庆融景城一期工程A3地块
总承包项目经理部
6月5日
一、编制依据
二、工程概况
1、工程地理位置
1)工程名称: 金融街·融景城一期工程A3地块 2)建设地点:重庆市江北区五里店茶园
3)工程规模:约12万m2
4)建筑功能:超高住宅楼
5)工程结构形式:框架-短肢剪力墙结构
6)建筑设计使用年限:50年
7)建筑耐火等级:一级
8)防水等级:地下室防水、屋面防水等级二级 9)抗震设防烈度:6度
10)建筑层数及高度:10#楼建筑面积为23944㎡,共30层,层高3m;11#楼建筑面积为30885㎡,共38层,层高3m;12#楼建筑面积为36857㎡,共46层,层高3m;地下车库面积为33734㎡,共4层。
11)、为了确保楼层面具有防水做法的各部位检验批及其它要求的划分,对楼层中厨房、卫生间、阳台及飘窗下空调板部位做法进行明确,并对其面积做了相应的统计,特按照建设单位要求编制此施工方案。
2、工程建设概况一览表
3、厨房、卫生间、阳台楼地面做法说明
1)、厨房:
A、混凝土楼面
B、基层处理
C、1mm厚水泥基结晶渗透型防水涂料防水层,上翻300
D、管根及地漏周边400mm×400mm宽1.5厚改性石油沥青聚氨酯防水涂料加强层;
E、30mm厚1:2.5瓜米石地坪
厨房剖面图
2)、卫生间:
A、混凝土楼板(低于同楼层标高400)
B、基层打磨、修补平整、圆角处理并清理干净
C、1厚水泥基结晶渗透型防水涂料防水层,上翻1800(建筑完成面上翻1800)
D、1.5厚改性石油沥青聚氨酯防水涂料,上翻300(建筑完成面上翻300)。
