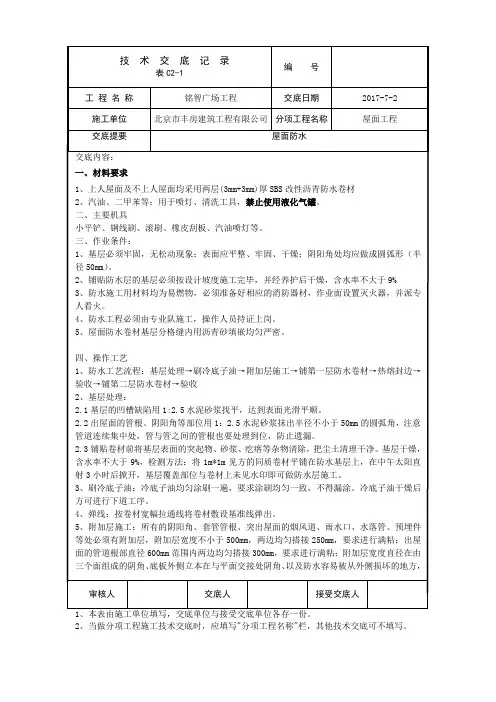

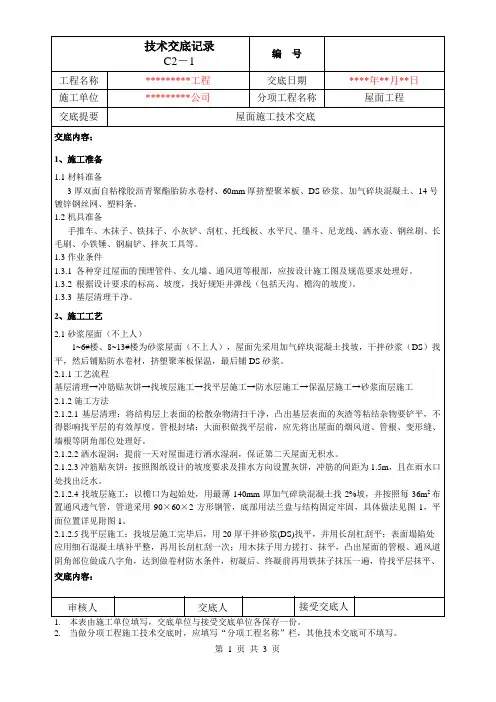

不上人屋面技术交底
- 格式:docx
- 大小:78.14 KB
- 文档页数:3

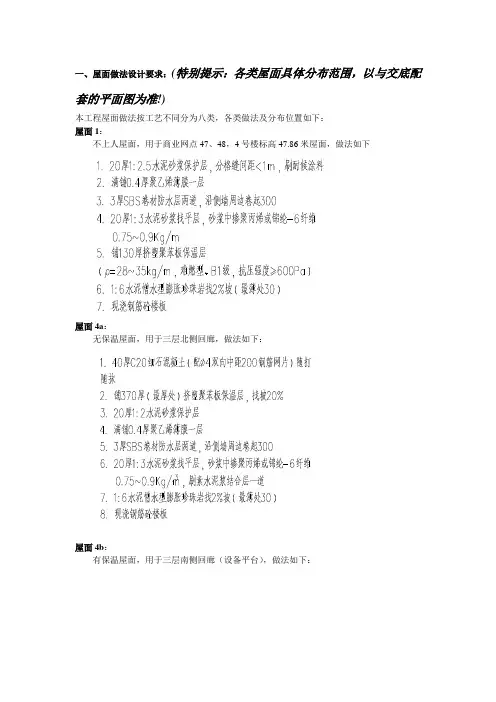

一、屋面做法设计要求:(特别提示:各类屋面具体分布范围,以与交底配套的平面图为准!)本工程屋面做法按工艺不同分为八类,各类做法及分布位置如下:屋面1:不上人屋面,用于商业网点47、48,4号楼标高47.86米屋面,做法如下屋面4a:无保温屋面,用于三层北侧回廊,做法如下:屋面4b:有保温屋面,用于三层南侧回廊(设备平台),做法如下:上述第2条,设备平台位置参见相关平面图屋面3:不上人有保温平屋面,用于正中主楼(6、7单元)屋顶平屋面,做法如下:屋面5:坡屋面不上人有保温,用于1、11单元(1、7号楼)坡屋面;2、3单元(2号楼)坡屋面;6、7单元(4号楼)坡屋面;10、12单元(6号楼)坡屋面。
提示:2号、6号楼坡屋面一字段部分做法按屋面5a,具体另详。
做法如下:屋面5a:坡屋面不上人无保温,用于9轴~36轴、54轴~81轴一字段坡屋面,做法如下:1、蓝灰色0.9厚金属瓦(板)2、配套龙骨3、35厚C20细石砼持钉层,内铺Ф4@100*100双向钢筋网片,与预埋Ф10绑扎或焊接,随打随抹平4、满铺0.4厚聚乙烯薄膜一层5、3厚SBS卷材防水层两道,沿侧墙周边卷起3006、20厚1:3水泥砂浆找平层,砂浆中掺聚丙烯或锦纶-6纤维0.75~0.9Kg/m3,刷速水泥浆结合层一道7、现浇钢筋砼板,预埋Ф10@900*900,伸入持钉层25屋面3变:有保温不上人平屋面,用于1、7号楼9层顶板;9轴~36轴、54轴~81轴一字段9层顶板。
做法如下:提示:屋面3变施工放坡前,找清排水管的位置、数量和标高,确保屋面雨水能顺利、彻底排入天沟。
屋面7:平屋面,不上人有保温,用于阳台(设备阳台和装饰阳台),做法如下:二、屋顶变形缝的处理:屋面变形缝份坡面变形缝合平面变形缝两大类,根据位置环境不同,两类屋面又分为若干小类,屋面变形施工必须在屋面防水完成先后及时进行,具体做法参考如下:一)平屋面1、使用于屋顶相邻较高外墙,如下图:2、使用于屋顶相邻高度一致,如下图:3、本图使用于一字段9层顶,屋面消防疏散通道出的变形缝,如下:二)坡屋面1、使用于屋顶相邻较高外墙,如图:2、使用于相邻屋顶高度一致的变形缝,如下图:三、出屋面风道做法:本工程厨房卫生间排烟均不出坡屋面,在平屋面上的做法分别如下:四.天沟做法:一)天沟上口做法:1、现浇钢筋砼檐沟2、1:6水泥憎水型膨胀珍珠岩1%找坡3、50厚聚塑保温层4、3+3SBS防水层(不含附加层)5、20厚1:2.5水泥砂浆保护层二)天沟外立面和底部做法:1、现浇钢筋砼檐沟2、30厚砂浆保温颗粒层3、3-6厚聚合物砂浆层,并压入一层耐碱玻纤网格布4、面饰(GRC板)如下图:三)面饰做法:本工程天沟面饰做法为GRC面板,参照图集如下:四)注意事项:1、保温材料应符合防火规范要求,厚度按设计2、檐沟纵向坡度不应小于1%,沟底水落差不得超过2003、檐沟内外沟壁顶宜取平五.作业条件1.主体结构已验收合格。
屋面防水施工技术交底不上人平屋面防水层做法为:一道4mm厚SBS改性沥青防水卷材(Ⅱ型聚酯毡胎体,热熔型)。
1、材料、工具准备(1)、SBS改性沥青防水卷材、基层处理剂等若干。
(2)、笤帚、滚刷、铁桶、剪刀等。
2、主要施工方法屋面防水卷材采用热熔法施工。
施工顺序由低向高进行施工。
施工工艺流程基层处理→涂刷基层处理剂→弹控制线→附加层施工→热熔铺贴防水卷材→卷材密封和收头→防水层质量检验。
(1)、基层清理:因基层质量的好坏直接影响防水层与基层的粘结强度,所以清理基层要求基层表面压实平整,干燥(基层含水率不大于9%)、均匀一致,不得出现凹凸不平、疏松、毛刺、起砂、爆皮等现象,清除基层上任何堆积物和一些尖锐的物体。
当墙体表面平整度达不到施工要求时,应在相应部位涂刷界面剂后,采用1:3水泥砂浆进行找平处理。
本工程屋面破旧防水已严重老化,需将破旧防水层清理干净,修补屋面找平层,其中细部注意事项:①找平层的排水坡度,必须符设计要求;内排水的水落口周围应做成略低的凹坑②与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的连接处及基层的转角处的找平层应做成半径为50mm的圆弧。
③找平层最低点应对准排水口,排水口与水落管的落水口应平滑、顺畅,不得有积水,并用柔性防水密封材料嵌填密封。
找平层与排水口、分水线等相连接的转角,应抹成光滑一致的圆弧形。
④找平层施工时,找平层与女儿墙、山墙之间从保温层顶至找平层顶应预留宽度为30mm的缝隙,并用30宽的挤塑板条嵌填。
(2)、基层处理剂:待基层干燥后,选用与自粘卷材相容的基层处理材料,用喷涂法或涂刷法施工,喷、涂应均匀一致,不露底。
待基层处理剂表面干燥后,方可进行卷材铺贴。
以不粘手为准,通常为3-4小时。
涂刷完处理剂的部位须在一个工作日内完成防水卷材的施工。
(3)、弹控制线:为防止因卷材空铺倾斜而导致卷材搭接不一致,并减少材料的浪费,在铺贴卷材前,根据卷材宽度、长度和搭接宽度,在涂刷基层处理剂后弹好预铺卷材的白色控制线。
工程编号交底日期年月日作工人施工时要严格执行,确保搭接长度。
(4)每层卷材铺完后的排气、滚压工序。
(5)细部做法。
包括阴阳角、管道根部、雨水管地漏的附加层,泛水的收头做法,油毡搭接处的封边情况等。
(6)屋面防水作为一道重点工序,要制定专门的施工方案,确定专人负责,选择防水专业队伍施工,操作工人要持证上岗,管理人员必须旁站监督。
(7)防水卷材铺完后进行闭水试验,作好检查记录。
三、屋面保温层本工程屋面保温层采用110厚保温板,保温层铺设按如下要求施工:1、屋面保温板应当保证足够的厚度,容重和热工性能应当符合有关规定。
2、保温层的基层平整、干净、干燥。
3、保温板不应破碎、缺棱掉角,铺设时遇有缺棱掉角破碎不齐的,要锯平拼接使用。
4、干铺板状保温材料,应紧靠基层表面,铺平、垫稳。
5、屋面施工时应当随铺贴聚苯保温板,随时进行屋面找坡层的施工,不得在铺好的保温板上行走、推车。
四、屋面排气层ø50PVC通风帽,按3*3米方网格布置,高出屋面50cm,PVC管连接处用四通连接。
PVC管四周打孔,,孔直径为8mm,孔间距在10mm,尽量多,排气孔四周包裹,四周用玻纤网格布包裹,防止有杂物进入排气管内。
做法详附图。
五、屋面找坡层本工程屋面找坡采用炉渣按2%找坡,最薄处30mm。
施工要求如下:1、作业条件:女儿墙上+50cm水平标高线已弹好。
2、操作工艺(1)做找坡墩:根据设计规定最低处的厚度30mm,按2%坡度要求拉线找出最高和最低的标高,抹出60mm×60mm见方的水泥砂浆坡度墩,用来控制找坡层的表面标工程编号交底日期年月日与卷材上未见水印即可铺设,以确保屋面的干燥。
基层不得有起沙、起皮、酥松现象。
冷底子油必须满涂。
基层处理剂是为了增强防水材料与基层之间的粘结力,在防水施工前,预先涂刷在基层上的材料。
并用长把滚刷均匀涂刷于基层表面上,在大面积施工前,应用毛刷先在屋面节点、周边、拐角部位进行处理。
SG—006 (屋面工程)技术交底工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接受人签字交底内容:第一章、本工程屋面做法编号类型作法备注屋1(保温不上人屋面)1。
钢筋混凝土屋面板(原浆收光找平);屋面与外墙连接墙的周边梁若涉及未上翻,需在墙(栏杆)下,砼梁上设置900mm高,同墙宽的C20自拌砼坎(必须凿毛后再浇注)内配C6.5@200的门字箍箍筋,2C8的架力筋。
2.1.5mm厚聚氨酯防水涂料,遇墙或构筑物上翻至屋面建筑完成面250mm3。
20mm厚1:3M15水泥砂浆保护层4.1:6憎水性水泥炉渣找坡,最薄处30mm5。
20mm厚1;3M15水泥砂浆找平层6.干铺无纺聚酯纤维网格布一层7。
2mm厚SBS改性沥青防水卷材(自粘聚酯胎),遇墙或构筑物上翻至屋面建筑(覆土)完成面250,阴角做R角,泛水部位做300mm宽1。
5厚无膜双面自粘橡胶沥青卷材附加层挤塑聚苯乙烯保温板燃烧等级不低于B1级(本屋面为倒置式屋面,保温层的设计厚度按节能计算厚度增加25%取值,即该屋面保温厚度为45mm,设计厚度为56。
25mm)(I级防水)后(人踏上去有脚印但不下陷),砂浆终凝前再组织压光,用铁抹子压第二遍。
砂浆不应一遍压光,以减少砂浆表面的裂缝。
凡基层与突出屋面的连接处均应做成圆弧或斜长为100㎜的钝角。
立面的抹灰高度按设计要求,但不少于250㎜,卷材上部收头的凹槽,下口抹成45.斜面,排水口周围做成半径为500㎜、坡度不小于5%的凹坑.(6)、养护:找平层抹平、压实后,常温时在12h后浇水养护,视用料和施工季节作调整,以表面不出现裂缝和不受养护水冲刷为准,养护时间一般不小于7d,在养护期间保持表面潮湿.5、质量控制标准(1)、找平层所用的原材料及配合比,必须符合设计要求和施工规范的规定.(2)、屋面(包括天沟、檐沟)找平层的坡度,必须符合设计要求,纵向不宜小于5‰,平屋面坡度不小于3‰,内部排水的水落口周围应做成略低的凹坑。

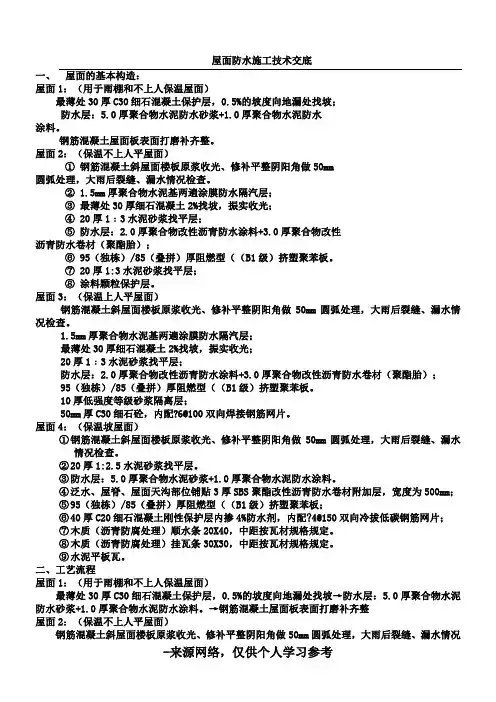

屋面防水施工技术交底一、屋面的基本构造:屋面1:(用于雨棚和不上人保温屋面)最薄处30厚C30细石混凝土保护层,0.5%的坡度向地漏处找坡;防水层:5.0厚聚合物水泥防水砂浆+1.0厚聚合物水泥防水涂料。
钢筋混凝土屋面板表面打磨补齐整。
屋面2:(保温不上人平屋面)①钢筋混凝土斜屋面楼板原浆收光、修补平整阴阳角做50mm圆弧处理,大雨后裂缝、漏水情况检查。
屋面3屋面4500mm;⑥40厚C20细石混凝土刚性保护层内掺4%防水剂,内配?4@150双向冷拔低碳钢筋网片;⑦木质(沥青防腐处理)顺水条20X40,中距按瓦材规格规定。
⑧木质(沥青防腐处理)挂瓦条30X30,中距按瓦材规格规定。
⑨水泥平板瓦。
二、工艺流程屋面1:(用于雨棚和不上人保温屋面)最薄处30厚C30细石混凝土保护层,0.5%的坡度向地漏处找坡→防水层:5.0厚聚合物水泥防水砂浆+1.0厚聚合物水泥防水涂料。
→钢筋混凝土屋面板表面打磨补齐整屋面2:(保温不上人平屋面)钢筋混凝土斜屋面楼板原浆收光、修补平整阴阳角做50mm圆弧处理,大雨后裂缝、漏水情况检查→1.5mm厚聚合物水泥基两遍涂膜防水隔汽层;→最薄处30厚细石混凝土2%找坡,振实收光;→20厚1﹕3水泥砂浆找平层;→防水层:2.0厚聚合物改性沥青防水涂料+3.0厚聚合物改性沥青防水卷材(聚酯胎)→95(独栋)/85(叠拼)厚阻燃型((B1级)挤塑聚苯板→20厚1:3水泥砂浆找平层;→涂料颗粒保护层。
屋面3:(保温上人平屋面)钢筋混凝土斜屋面楼板原浆收光、修补平整阴阳角做50mm圆弧处理,大雨后裂缝、漏水情况检查→1.5mm厚聚合物水泥基两遍涂膜防水隔汽层→最薄处30厚细石混凝土2%找坡,振实收光→20厚1﹕3水泥砂浆找平层→防水层:2.0厚聚合物改性沥青防水涂料+3.0厚聚合物改性沥青防水卷材(聚酯胎)→95(独栋)/85(叠拼)厚阻燃型((B1级)挤塑聚苯板→10厚低强度等级砂浆隔离层→50mm厚C30细石砼,内配?6@100双向焊接钢筋网片屋面4→95(独栋)4%防水11.1.1.2.22.1.2.2.2.3.2.4.33.1.3.2.3.3.4)搅拌3.4.的劳动力而定,配好的材料应在40分钟内用完。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
工程名称郑州香江现代商贸物流园D5~8#楼分部工程屋面工程分项工程名称平屋面施工(不上人)交底时间
3、坡面上铺水泥砂浆找平层,铺设前为了控制泛水旳流向应做坡度控制
点,沿流水旳方向铺设,找平层宜设分格缝,并嵌填密封材料,纵横缝最大间距不适宜不小于6m,缝宽一般为3-5㎝。
4、待水泥砂浆找平层干净、干燥后,在基层上刷解决剂(冷底子油)
一道,然后应在分格缝上作附加层250㎜宽,单边点贴覆盖。
SBS 卷材宜平行屋脊铺贴,上下层卷材不得互相垂直铺贴,卷材搭接时,上下层及相邻两幅卷材旳搭接缝应错开,卷材短边、长边搭接均为80㎜,火焰加热器加热卷材应均匀,不得过度加热或烧穿卷材。
卷材表面热熔后应立即滚铺卷材,卷材下面旳空气应排尽,并辊压粘结牢固,不得空鼓。
卷材接缝部位必须溢出热熔旳改性沥青胶。
屋面卷材卷入如墙上凹槽内,卷材收头用水泥砂浆抹严,屋面天沟、檐口、泛水、落水口、伸出屋面烟道、阴阳角等部位应增长卷材附加层。
规定防水材料沿四周墙体都上翻250㎜高。
四周墙体边应做
企口型如图所示
技术负责人交底人接受人。
表面平整度±5mm2m靠尺和塞尺检查
标高±4mm用水准仪检查
2.9屋面细部做法
本交底附图为屋面部分示意图,施工时应参照各设计蓝图的图集标注。
以21号楼为例,其他以楼号建筑蓝图为准。
2.9.1所有无保温板的女儿墙、雨棚等热桥部位均抹30厚无机保温砂浆,做法参12J1-123-外墙7B
2.9.2屋面上人孔做法参考12J5-1第A15的1做法。
2.9.3厨房、卫生间变压室排气道出屋面做法选用12J5-1第A19页第一种。
2.9.4屋面雨水口做法选用12J5-1第E3页B、D。
2.9.5屋面过水洞做法参见12J5-1第A13页④,洞宽详见平面标注。
2.9.6屋面变形缝做法参12J5-1的第A13的第2种做法,不燃的保温材料为岩棉。
2.9.7屋面无入口,参12J5-1的第A14页的第2种做法。
2.9.8屋面女儿墙防水做法参12J5-1的第A9页的第3种做法。
2.9.9滴水做法参12J3的第A21页的第1种。
2.9.10排气孔做法采用12J5-1 A16的1-1做法,将图中的镀锌钢管排气管改为PVC管。
屋面排气孔按照每6m*6m不少于一个的原则布置,以11号楼屋面排气孔布置为例,如图:
3、成品保护
3.1泡沫混凝土找坡层的成品保护
1.在已施工完毕的整体泡沫混凝土找坡层上不得直接行走、运输小车,行走路线应铺垫脚手板;
2.泡沫混凝土找坡层施工完成后,应及时铺抹细石砼找平层,减少受潮和进水。
3.2找坡层、找平层的成品保护
1.抹好的找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层;
注:本记录一式两份,一份交接受交底人,一份存档。
4、卷材接头粘贴
(1)合成高分子卷材搭接宽度:满粘法80mm,空铺、点粘、条粘法
(2)合成高分子卷材搭接缝用丁基胶粘剂A、B两个组份,按l:l
匀涂刷在翻开的卷材接头的两个粘结面上,静置干燥20min,即可从一端开始粘合压合,一边排出空气,并用手持小铁压辊压实,边缘用聚氨酷嵌缝膏封闭。
5、防水层蓄水试验
卷材防水层施工后,经隐蔽工程验收,确认做法符合设计要求,应做蓄水试验工防水层保护层。
6、保护层
保护层为20厚1:3水泥砂浆保护层。
每2米见方设分隔缝,缝宽
保护层的施工应符合下列规定:
审核人交底人接受交底人
2.当做分项工程施工技术交底时,应填写“分项工程”栏,其他技术交底可不填写。
11/11。
屋面工程技术交底一、做法:1、非上人屋面:涂料或颗粒→3厚SBS改性沥青防水卷材→→20厚1:3水泥砂浆找平层,砂浆中掺聚丙烯或棉纶-6纤维-0.90kg/平方米→80厚挤塑聚苯板保温层→1:8水泥膨胀珍珠岩找坡层2%坡(最低处20厚)→20厚1:3水泥砂浆找平层,砂浆中掺聚丙烯或棉纶-6纤维-0.90kg/平方米→钢筋砼屋面板二、施工工艺(一)防水层1、 SBS改性沥青防水卷材工艺流程:基层清理→涂刷基层处理剂→铺贴卷材→卷材接头密封→蓄水试验。
1.1、基层清理:铺贴防水层的基层必须施工完毕,并经养护、干燥,基层表面清理干净,坡度符合设计要求,且无空鼓、开裂、起砂、脱皮等缺陷。
1.2、涂刷基层处理剂:应选用与卷材相配套的基层处理剂。
用长把滚刷蘸满基层处理剂均匀的涂布在基层表明上,待4小时以上干燥后,方可进行下道工序的施工。
基层处理剂不得漏刷。
1.3、铺贴卷材:采用与卷材相配套的胶粘剂,铺贴时卷材和基层表面均应涂刷;卷材应平行屋脊从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方向,长边及端头的搭接宽度均为80㎜,端头接槎要错开250㎜;卷材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材的长向与流水坡向垂直。
注意卷材配制应尽量减少阴阳角处的接头;铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时卷材不得拉的过紧,且不得皱褶、空鼓等现象;每当铺完一卷卷材后,应立即用干净松软的长把滚刷从卷材的一端开始,朝卷材的横向顺序用力滚压一遍,以排除卷材粘结层间的空气;排除空气后平面部位可用外包橡胶的长3 00㎜、重30KG的铁辊滚压,使卷材与基层粘结牢固,垂直部位用手持压辊滚压;1.4、卷材接头密封:1.5、蓄水试验:卷材防水层施工后,经隐蔽工程验收,确认符合设计要求后,应做蓄水试验,确认不漏水后方可进行下道工序施工。
2、成品保护2.1、已铺好的卷材防水层,应及时采取保护措施,防止机具和施工作业损伤。
一、工程概况1.工程名称榆林市高级人才公寓3井4井楼,i.二、施工准备:1. 技术准备:1.1 施工前应对操作人员下达技术交底和作业指导书,使每个操作工人对工程施工的技术要求做到人人心中有数。
1.2 施工技术人员和操作人员必须持证上岗。
1.3 掌握天气情况,不得在雨、露、雾天、大风时施工,预计在8 小时内可能有雨应停止施工。
1.4 施工时应具备“动火证” ,并有灭火器材。
2. 材料要求:2.1 水泥:不低于P.O32.5 普通硅酸盐水泥。
2.2 砂:宜用中砂,合泥量不大于3%,不含有机杂物,级配较好。
2.3 防水卷材应有出厂合格证,进场后进行外观检查合格,并抽样复试合格后方可使用。
2.4 焦渣:粒径5~40mm,不含有机杂物、石块、土块、矿渣块及未燃尽煤。
2.5 XPS板:应具有出场合格证,进场后进行外观检查合格,并抽样复试合格后方可使用。
2.6 聚氨酯涂膜防水材料(双组份),应有出厂合格证,应复试合格后使用。
三、施工工艺:1、工艺流程:基层清理→管洞堵孔及泛水处理→弹线找坡度→做灰饼→排气管及排气空布设→1:6水泥焦渣找坡(最薄处30厚)→25厚1:3水泥砂浆找平层→圆弧处理→1.5厚聚氨酯涂膜道+2厚自粘性橡胶沥青卷材一道防水层→施工铺55厚XPS保温板→聚酯无纺布一层,四周上翻100高,端部粘结50高→40厚C20细石防水保护层施工→养护2、基层清理:清理屋面积水,使屋面干燥,凸出屋面的砼剃凿平整等。
3、管洞堵孔:各种排气管、通风道出屋面与屋面连接部分应封堵严密。
4、弹线找坡度:在墙体上根据设计要求弹坡度线,雨水口500mm半径内不小于5%坡度,其余2%坡度。
5、排气管采用PVCDN50管制成,水平管周围钻Ф6mm孔,间距50mm,梅花型布置,立管钻孔高度150mm,钻Ф6mm孔,间距50mm,梅花型布置,孔上部及水平管端口用透水布包裹严实,防止堵塞排气道,水平管与立管采用三通连接,立管上部接两个45度成品弯头使其下弯,弯头下口距地不少于300mm,找平层管根用1:3水泥砂浆做成圆弧以便防水施工,水平管每2m用1:3水泥砂浆固定。
