大坝帷幕灌浆分部工程验收鉴定书
- 格式:doc
- 大小:71.50 KB
- 文档页数:7
分部工程验收鉴定书鉴定单位:鉴定对象:鉴定时间:项目背景分部工程验收鉴定是在建设工程项目完工阶段进行的一项重要工作。
通过对分部工程的验收鉴定,可以确保工程质量符合相关标准和要求,同时减少安全隐患和质量问题的发生。
本文档旨在对某一特定分部工程进行全面的验收鉴定,并评估其是否符合设计要求和合同约定。
1. 准备阶段在进行分部工程验收鉴定前,鉴定单位应事先准备相关资料和工具,包括但不限于:•分部工程的设计文件和施工方案;•鉴定人员的资质和经验背景;•鉴定所需的测量仪器和设备。
2. 实地勘查鉴定单位将实地踏勘分部工程现场,对建筑结构、施工工艺、设备安装等方面进行详细观察和测量。
同时,与承建单位的项目负责人和相关人员进行交流,了解工程的施工过程和技术要点。
鉴定单位将对分部工程的设计文件和施工方案进行仔细审查,评估其与实际情况是否一致,是否符合相关标准和规范要求。
如发现问题或差异,应及时与承建单位沟通,寻求解决方案。
4. 鉴定评估基于实地勘查和文件审查的结果,鉴定单位将对分部工程进行全面评估。
评估内容包括但不限于工程质量、安全性能、施工工艺、材料使用等方面。
鉴定单位将根据评估结果,对分部工程做出是否合格的判断,并提出相关建议和改进措施。
5. 编写鉴定报告鉴定单位将根据鉴定评估的结果,编写分部工程验收鉴定报告。
报告内容应包括但不限于以下内容:•鉴定单位的基本情况;•鉴定对象的基本情况;•鉴定过程的描述和结果总结;•鉴定评估的详细内容和结论;•鉴定报告的附件,如测量数据、照片等。
结论经过综合评估和鉴定,对所鉴定的分部工程进行合格与否的判断,并提出相应的建议和改进措施。
鉴定报告将根据相关标准和规范进行归档,并作为施工工程的重要文件,供相关方参考和查阅。
参考文献•建设工程质量验收管理办法•建设工程验收规范以上是对分部工程验收鉴定书的基本框架和内容要点的介绍。
鉴定书的具体内容和格式可根据实际情况进行调整和补充。
希望本文对您有所帮助!。
编号:08-SY-LH-02隆回县破巷水库除险加固工程主、副坝帷幕灌浆分部工程验收鉴定书单位工程名称:隆回县破巷水库除除加固工程主、副坝帷幕灌浆分部工程验收工作组年月日前言:破巷水库除险加固工程帷幕灌浆分部工程于2009年4月5日开工, 2009年5月21日完工,经检测,主、副坝坝基帷幕灌浆分部工程质量符合设计与规范要求,资料完善,具备了验收条件,验收依据中华人民共和国行业标准SL223—2008《水利水电建设工程验收规程》。
本分部工程验收由隆回县小型病险水库除险加固建设管理项目部主持,参于验收的单位有隆回县水务局、邵阳市水利水电勘测设计院、邵阳市开拓水利水电建设监理有限公司及岳阳市水利水电工程有限公司,于年月日组织验收。
验收工作组先对工程完成情况进行现场察看并听取参建各方工作汇报,最后验收工作组对资料进行了审查,资料完善,符合验收条件,工程按设计完成,质量符合设计标准。
一、分部工程开完工日期:2009年4月5日开工;2009年5月21日完工二、分部工程建设内容:①主坝帷幕灌浆为单排帷幕,桩号0+105~0+142.5,孔距为2.5m;桩号0+030~0+105,孔距为3m。
②副坝帷幕灌浆为单排帷幕,桩号0+000~0+110,孔距为2.5m。
三、施工过程及完成的主要工程量:主坝帷幕灌浆施工于2009年4月5日开始钻孔作业,至5月19日完成全部41个帷幕灌浆孔和4个检查孔的施工任务;副坝帷幕灌浆施工于2009年4月9日开始钻孔作业,至5月21日完成全部45个帷幕灌浆孔和5个检查孔的施工任务。
施工沿大坝轴线从左坝肩至右坝肩推进,先钻Ⅰ序孔,再在Ⅰ序孔之间钻Ⅱ序孔,最后Ⅰ、Ⅱ序孔之间钻Ⅲ序孔。
同一钻孔灌浆先基础帷幕灌浆,再坝体与基础接触面灌浆。
主要工程量:主坝帷幕灌浆:Ⅰ序孔:11个,进尺242.1m,其中土层112.4m,岩层119.7m;Ⅱ区孔:10个,进尺229.6m,其中土层109.2m,岩层120.4m;Ⅲ区孔:20个,进尺449.3m,其中土层214.6m,岩层234.7m。
永嘉县桥头镇飞桥山塘综合整治工程完工验收鉴定书永嘉县桥头镇飞桥山塘综合整治工程完工验收工作组验收主持单位:永嘉县桥头镇水利管理所法人验收监督管理机关:永嘉县水利局项目法人:桥头镇石埠头村委会设计单位:永嘉县水利水电勘测设计院监理单位:浙江水专工程建设监理有限公司施工单位:永嘉县顺天水利水电工程有限公司质量监督机构:永嘉县桥头镇水利管理所运行管理单位:永嘉县桥头镇夏圆村委会验收日期:二零一一年十二月二十日验收地点:桥头镇石埠头村委会永嘉县桥头镇石埠村委会于2011年12月日在桥头镇夏圆村委会组织召开了永嘉县桥头镇飞桥山塘综合整治工程完工验收会议。
会议成立了由水管所、项目法人、水利局、质监站、建设单位、设计、监理、施工、运行管理等单位的代表组成的永嘉县桥头镇飞桥山塘综合整治工程完工验收工作组。
验收工作组检查了工程现场、听取了各参建单位的工作报告;详细审阅了有关资料;经认真讨论,形成本验收鉴定书。
一、合同工程概况(一)工程名称及位置飞桥山塘位于永嘉县桥头镇石埠村,坝址以上集雨水面积为0.37km²主流长0.79km,总库容4.30m³,是一座以灌溉为主结合防洪的山(2)型山塘。
山塘灌溉农田面积约600余亩,受益人口约1300人,影响其下游约1.2km有石埠头村,属屋顶山塘。
飞桥山塘始建于1958年,山塘枢纽主要由大坝、溢洪道、放水涵管等建筑组成。
大坝为均质坝,最大坝高11.70m,坝顶高程214.00m(1985国家高程基准,下同),坝顶宽2.80m,坝长45.00m。
溢洪道位于大坝左岸,为开敞式正槽溢洪道,控制段堰顶宽度5.00m,堰顶高程213.02m。
原放水涵管位于大坝中部,为浆砌石方涵,长约55m。
(二)工程主要建设内容本工程主要由上游坝坡工程、下游坝坡工程、坝顶工程、溢洪道等项目组成。
1.上游坝坡工程:包括山土回填夯实、干砌块石护坡、C25砼踏步、C25砼踏步边梁等;2.下游坝坡工程:包括M10浆砌石排水沟、C25砼踏步、C25砼踏步边梁等;3.坝顶工程:包括土方开挖、粘土回填、粘土防渗套井、帷幕灌浆、C20砼预制块彩砖、M10砂浆找平层、C25砼防浪墙、C25砼边石、M10砂浆封堵等;4、溢洪道工程:包括土方开挖、坡面挖一般石方、C25砼溢流堰、C25砼垫层、C25砼交通桥、栏杆等;(三)合同工程建设过程本工程合同工期为120天,正式开工日期为2011年10月24日,合同工程完工日期为2012年1月24日,实际完工日期为2011年11月30日。

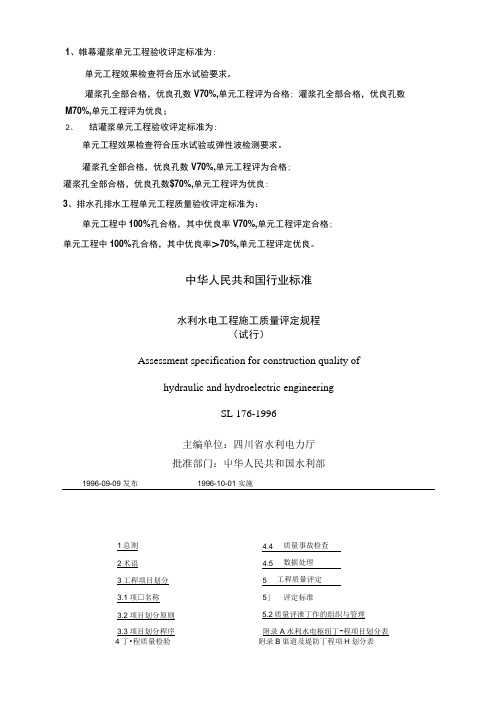

1、帷幕灌浆单元工程验收评定标准为:单元工程效果检查符合压水试验要求。
灌浆孔全部合格,优良孔数V70%,单元工程评为合格; 灌浆孔全部合格,优良孔数M70%,单元工程评为优良;单元工程效果检查符合压水试验或弹性波检测要求。
灌浆孔全部合格,优良孔数V70%,单元工程评为合格;灌浆孔全部合格,优良孔数$70%,单元工程评为优良:3、排水孔排水工程单元工程质量验收评定标准为:单元工程中100%孔合格,其中优良率V70%,单元工程评定合格;单元工程中100%孔合格,其中优良率>70%,单元工程评定优良。
中华人民共和国行业标准水利水电工程施工质量评定规程(试行)Assessment specification for construction quality ofhydraulic and hydroelectric engineeringSL 176-1996主编单位:四川省水利电力厅批准部门:屮华人民共和国水利部1996-09-09 发布 1996-10-01 实施4 丁•程质量检验 附录B 渠道及堤防丁程项H 划分表2、 结灌浆单元工程验收评定标准为:1总则2术语3工稈项目划分3.1项□名称3.2项目划分原则5.2质量评泄丁作的组织与管理 3.3项目划分稈序附录A 水利水电枢纽丁-程项目划分表4. 1基本规定附录C水利水电工程质量评定报吿格式4.2质量检验职责范围附加说明4.3质呈检验程序条文说明1总则1.0.1为加强水利水电工程建设质量管理,保证工程施工质量,统一质量检验及评定方法,使施工质量评定工作标准化、规范化,特制订本规程。
1.0.2本规程适用于大、屮型水利水电工程施工质量评定。
小型水利水电工程可参照执行。
1.0.3水利水电工程质量等级分为“合格”、“优良”两级。
1.0.4水利水电工程的施工质量评定,应由水利水电行业质量监督机构监督执行。
1.0.5水利水电工程施工质量评定除应符合本规程要求外,还应符合国家和行业现行有关标准的规定。
会泽县老厂乡田尾巴水库工程大坝单位工程验收鉴定书会泽县老厂乡田尾巴水库工程单位工程验收工作组2013年10月17日验收主持单位:会泽县老厂乡田尾巴水库工程建设管理局法人验收监督管理机关:会泽县水务局项目法人:会泽县老厂乡田尾巴水库工程建设管理局设计单位:云南能阳水利水电勘察设计有限公司监理单位:曲靖嘉信水利水电工程监理有限公司施工单位:曲靖市水利水电开发有限责任公司质量和安全监督机构:曲靖市水利工程建设质量与安全监督站运行管理单位:会泽县水务局重点水库管理处验收日期:2013年10月17日验收地点:会泽县水务局前言本单位工程于2009年10月16日开工,于2013年6月25日按设计要求和内容完成建设任务,工程档案资料已整理完毕,具备单位工程验收条件。
2013年10月17日由会泽县老厂乡田尾巴水库工程建设管理局主持单位工程验收,验收工作组由:曲靖市水务局、曲靖市水利工程建设质量与安全监督站、会泽县水务局、会泽县水务局重点水库管理处、会泽县老厂乡田尾巴水库工程建设管理局、设计、检测、监理、施工等单位的代表组成。
验收工作组依据《水利水电建设工程验收规程》(SL223—2008)对本单位工程进行验收。
主要验收议程:a、现场检查工程完成情况和工程质量。
b、听取参建各方对工程建设情况的汇报。
c、查阅分部工程验收有关文件及相关档案资料。
d、讨论并通过单位工程验收鉴定书。
一、工程概况(一)工程名称及位置1、单位工程名称:大坝2、单位工程位置工程位于会泽县老厂乡田尾巴村委会,距离昆明314.8km,距离曲靖304.8km,距离会泽38.8km,水库坝址地理坐标东经103012‘36",北纬26034’47"。
(二)单位工程主要建设内容建设内容:坝基开挖与处理,坝基及坝肩防渗处理,大坝土石填筑,上下游坝面护坡,坝顶防浪墙及沥青碎石路面,岸坡设置排水沟,坝脚棱体排水,坝面设置观测设施等。
(三)单位工程建设过程1、开完工时间开工日期:2009年10月16日,完工日期:2013年6月25日。
验收鉴定书验收鉴定书×年×月×日,××××项目工程在×××主持下召开了××××单位工程验收会议。
验收工作组由××(项目法人)、××水利局、××设计院、××监理公司、××(施工单位)、××堤委会等单位的代表组成,长沙市水利水电工程质量监督站派员列席了会议。
验收工作组听取了工程参建单位工程建设有关情况的汇报,现场检查了工程完成情况和工程质量,查阅了有关工程档案资料,依据《水利水电建设工程验收规程》(SL223-2008)、《堤防工程施工质量评定与验收规程(试行)》(SL239-1999)(视情况选写)和工程设计文件,对××××单位工程进行了验收。
一、单位工程概况(一)单位工程名称:本次验收为××××单位工程,位于长沙市××县(市)××地(流域等),。
(二)单位工程主要建设内容:按照工程设计和实施计划,工程主要建设内容为:。
(三)单位工程建设过程:工程于×年×月×日开工,×年×月×日完工。
施工中采取的`主要措施为:。
二、验收范围本次子单位工程验收范围包括:。
三、工程完成情况和完成的主要工程量该单位工程已按设计和实施计划完成,完成的主要工程量有:。
甩项:。
四、单位工程质量评定㈠分部工程质量评定该单位工程共划分×个分部工程,均已完成分部工程验收,各分部工程质量评定情况如下表:㈡工程外观质量评定由项目法人、设计、监理、施工、运行管理等单位代表组成外观质量评定组,对该单位工程外观质量进行了评定,外观质量得分率为×%,达到合格(优良)标准,已通过质量监督机构核定。
