总监理工程师介绍监理规划的主要内容
- 格式:docx
- 大小:9.13 KB
- 文档页数:2

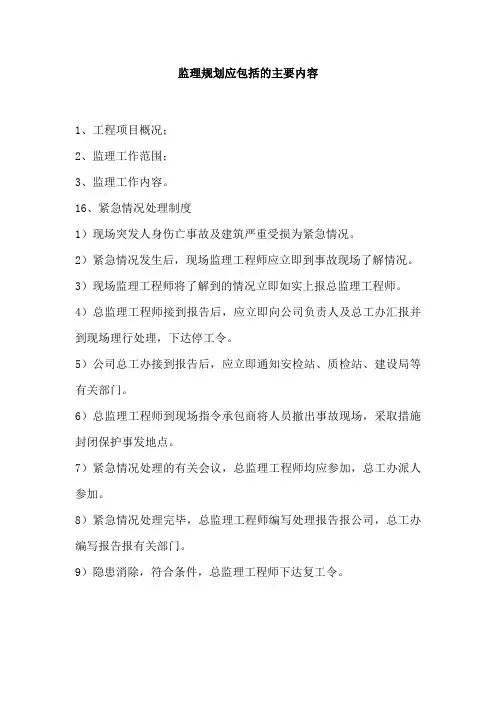

监理规划应包括的主要内容
1、工程项目概况;
2、监理工作范围;
3、监理工作内容。
16、紧急情况处理制度
1)现场突发人身伤亡事故及建筑严重受损为紧急情况。
2)紧急情况发生后,现场监理工程师应立即到事故现场了解情况。
3)现场监理工程师将了解到的情况立即如实上报总监理工程师。
4)总监理工程师接到报告后,应立即向公司负责人及总工办汇报并到现场理行处理,下达停工令。
5)公司总工办接到报告后,应立即通知安检站、质检站、建设局等有关部门。
6)总监理工程师到现场指令承包商将人员撤出事故现场,采取措施封闭保护事发地点。
7)紧急情况处理的有关会议,总监理工程师均应参加,总工办派人参加。
8)紧急情况处理完毕,总监理工程师编写处理报告报公司,总工办编写报告报有关部门。
9)隐患消除,符合条件,总监理工程师下达复工令。
******建设工程0*标段监理规划******有限公司二0**年*月签署页目录1、工程项目概况2、监理工作范围3、监理工作内容4、监理工作目标5、监理工作依据6、项目监理机构的组织形式及人员配备计划7、项目监理机构的人员岗位职责8、项目控制工程技术要点9、监理工作程序10、监理工作方法及措施11、监理工作制度工程监理规划建设工程监理规划是将委托监理合同中规定的监理单位承担的责任及监理任务具体化,并在此基础上制定实施监理的具体措施。
本项目施工阶段建设工程监理规划包括以下内容:(一)建设工程概况(1)建设工程名称:******建设工程02标段(2)建设工程地点: 合肥市肥西县(3)建设工程组成及规模: 本标段桩号为K****-K******,道路全长****公里,红线宽***米。
(4)预计工程投资总额: 约****万元(5)建设工程计划工期:***个日历天,具体开工时间以开工令下发之日为准。
(6)工程质量要求:质量标准:合格,其它说明:创优良工程。
(7)项目参建单位名称:(8)工程项目组成(二)监理工作范围1)对******建设工程02标段及所有的施工实施监理并在施工过程中进行协调工作;2)施工准备阶段及施工中对工程施工文件的审核工作;3)《建设工程监理规范》中规定的监理全部职责范围和工程建设监理合同中约定的监理工程范围内的监理业务。
(三)监理工作内容该工程从排水、路基、路面至竣工验收交付使用期间的工程质量、进度、投资、合同、技术资料、数据信息管理、安全文明施工以及监理工作范围内施工单位、设计单位、其它有关部门的组织协调等。
主要监理业务内容有: 1)参加施工图的会审,并对本工程施工图提出合理化建议;审批施工组织设计和各专项施工方案;对雨、污水管道、沟槽回填、桥梁、路基及路面等施工质量的监督审查验收;各种隐蔽工程的检查验收签证;各种保证资料的收集、整理、审查、各种材料材质的检验评定;各种设计变更的签证;各种工程质量缺陷的处理方案的审查;主持重大工程质量事故的调查处理。
一、单选题1.对于一般中小型工程,通常采用按专业内容分解的()组织形式A.直线制B.职能制C.直线职能制D.矩阵制参考答案:A2.根据《建设工程监理规范》的规定,考虑到工程规模及复杂程度,一名注册监理工程师最多可以同时担任()个项目的总监理工程师A.1B.2C.3D.4参考答案:C3.编写监理月报、监理工作总结,组织整理监理文件应该是()的岗位职责。
A.总监理工程师B.专业监理工程师C.监理员D.资料员参考答案:A4.监理员的岗位职责不包括()A.进行见证取样B.复核工程计量有关数据C.进行工程计量D.检查施工单位投入工程的人力、主要设备的使用及运行状况参考答案:C5.专业监理工程师应履行下列职责,但不包括(A.参与工程变更的审查和处理B.组织编写监理日志,参与编写监理月报C.收集、汇总、参与整理监理文件资料D.组织编写监理月报、监理工作总结参考答案:D6.组织审查施工组织设计、(专项)施工方案,应该是()岗位职责。
A.建设单位的项目经理B.施工单位的项目经理C.项目监理机构的总监D.设计单位的项目负责人参考答案:C7.根据《建设工程监理规范》的规定,监理规划的编制依据一般不包括()。
A.建设工程相关的法律、法规及项目审批文件B.与建设工程项目有关的标准、设计文件、技术资料C.与工程项目建设相关的《建筑工程施工许可证》D.监理大纲、监理合同以及与建设工程项目相关的合同文件参考答案:C8.根据《建设工程监理规范》的规定,监理规划编制完成并经总监理工程师签字后,应由工程()审批。
A.建设单位现场代表B.设计单位项目负责人C.监理单位技术负责人D.施工单位技术负责人参考答案:C9.在签订建设工程监理合同及收到工程设计文件后,由监理单位()组织编制监规划。
A.总经理B.技术负责人C.委派的总监理工程师D.专业监理工程师参考答案:C10.监理规划编制完成后,应在召开()前报送建设单位A.图纸会审会议B.设计交底会议C.监理工作交底会议D.第一次工地会议参考答案:D11.专业性较强、危险性较大的分部分项工程实施前,项目监理机构应专门编制()A.监理大纲B.监理规划C.监理方案D.监理实施细则参考答案:D12.监理实施细则是指导项目监理机构具体开展专项监理工作的()文件A.纲领性B.指导性C.操作性D.临时性参考答案:C13.在实施建设工程监理过程中,监理实施细则可根据实际情况进行补充、修改,并应经()批准后实施A.建设单位现场代表B.监理单位技术负责人C.总监理工程师D.专业监理工程师参考答案:C14.图纸会审与设计交底会议由()主持召开A.建设单位B.设计单位C.施工单位D.监理单位参考答案:A15.工程开工前,第一次工地会议应该由()主持A.建设单位B.设计单位C.施工单位D.监理单位参考答案:A16.项目监理机构如发现工程设计文件中存在不符合建设工程质量标准或施工合同约定的质量要求时,应通过()向设计单位提出书面意见或建议A.建设单位B.施工单位C.监理单位技术负责人D.政府建设行政管理部门参考答案:A17.建设单位、施工单位和监理单位分别介绍各自的现场组织机构、人员分工情况和工程开工准备情况,应该安排在()时A.图纸会审与设计交底会议B.第一次工地会议C.监理例会D.安全与质量监督管理工作交底会议参考答案:B18.整理图纸会审与设计交底的会议记录和撰写会议纪要应该由()负责A.建设单位B.设计单位C.施工单位D.监理单位参考答案:C19.施工单位编制的施工组织设计经()审核签认后,与施工组织设计报审表一并报送项目监理机构A.施工单位法人代表B.施工单位技术负责人C.施工单位技术部门D.施工单位项目经理参考答案:B20.根据《建设工程施工合同(示范文本)》的规定,除专用合同条款另有约定外,发包人监理人应在监理人收到施工组织设计()天内确认或提出修改意见A.3B.5C.7D.14参考答案:C21.总监理工程师应及时组织专业监理工程师进行施工组织设计审查,需要修改的,由()签发书面意见,退回修改;符合要求的,由总监理工程师签认A.专业监理工程师B.总监理工程师C.监理员D.资料员参考答案:B22.根据《建设工程施工合同(示范文本)》的规定,承包人可根据工程实际建设情况修改施工组织设计,并应向()提交修改后的施工组织设计,由其对修改后的施工组织设计以审核和审批A.发包人B.承包人D.监理人和发包人参考答案:D23.建筑工程总承包单位按照总承包合同的约定对建设单位负责;分包单位按照分包合同的约定对()负责A.建设单位B.总承包单位C.分包单位D.监理单位参考答案:B24.总承包单位和分包单位就分包工程对建设单位承担()责任A.有限B.无C.管理D.连带参考答案:D25.《江苏省建筑施工特种作业人员管理暂行办法》(苏建管质[2009]5号)规定了特种作业人员的特种作业执业资格证书的有效期为()年A.1B.2C.3D.4参考答案:B26.对于符合开工条件的,应由()签发工程开工令A.建设单位现场负责人B.总监理工程师代表C.项目经理D.总监理工程师参考答案:D27.总监理工程师应在开工日期()天前向施工单位发出工程开工令。
一、工程概况:1、工程名称: 天津市国信置业有限公司紫云国际住宅小区工程2、建设单位: 天津市国信置业有限公司3、工程地点: 天津市塘沽区新港三号路以北,春光路以东4、工程建设规模: 149611㎡5、工程结构类型和特征:框架18、24、28层二、监理工作范围:按照本工程监理合同规定的工作范围及业主所授予的权限,承担工程项目施工阶段的监理服务。
”即四控、二管、一协调。
但本工程业主方不需要监理部监管工程投资控制和工程款支付工作;三、监理工作内容:实施工程施工阶段全过程、全方位监理服务。
即:进度控制、质量控制、安全监管、合同管理、信息管理、组织协调工作;1、熟悉和了解业主对本工程项目建设的总体要求,根据相关法律、法规、设计施工图纸及文件、施工承包合同、编制本规划,以此指导监理工作,根据工程进展实际情况,不断地优化、完善监理规划,并认真组织实施;2、对参建本工程的施工企业的管理体制、质量和安全生产保证体系、施工组织设计进行审核,提出改进意见,并监督其实施;3、对设计文件、施工图纸进行审核,将施工过程中可能出现的问题尽可能解决在施工之前,实现超前予控;全面考虑业主要求和外部条件等诸多因素,提出合理化建议,提高效率、降低工程造价;4、根据监理合同和业主授权对工程施工现场的质量、进度、安全进行全面控制,实行相关的监理签证,保证合同目标的实现;5、及时沟通业主、承包商、设计、勘察单位及政府主管部门之间的关系,使业主的合理要求顺利实现,并得到有关管理机构的认可或支持;6、协调承包商、供应商和其它参建单位之间的关系。
在工序衔接、工艺变更、成品保护、施工安全、现场文明等方面,保证工程施工作业顺畅、配合密切;7、及时提请合同各方重视有关履约责任,减少或避免索赔事件的发生;8、向业主提交工程监理资料,审核施工承包方交竣工档案,协助业主办理竣工交验、备案手续;四、监理工作目标:1、投资控制目标:根据本工程监理委托合同,业主不需监理控制投资。
4 监理规划及监理实施细则一般规定监理规划是在项目监理机构详细调查和充分研究建设工程的目标、技术、管理、环境以及工程参建各方等情况后制定的指导建设工程监理工作的实施方案,监理规划应起到指导项目监理机构实施建设工程监理工作的作用,因此,监理规划中应有明确、具体、切合工程实际的监理工作内容、程序、方法和措施,并制定完善的监理工作制度。
监理规划作为工程监理单位的技术文件,应经过工程监理单位技术负责人的审核批准,并在工程监理单位存档。
监理实施细则是指导项目监理机构具体开展专项监理工作的操作性文件,应体现项目监理机构对于建设工程在专业技术、目标控制方面的工作要点、方法和措施,做到详细、具体、明确。
监理规划监理规划应针对建设工程实际情况进行编制,应在签订建设工程监理合同及收到工程设计文件后开始编制。
此外,还应结合施工组织设计、施工图审查意见等文件资料进行编制。
一个监理项目应编制一个监理规划。
监理规划应在第一次工地会议召开之前完成工程监理单位内部审核后报送建设单位。
建设单位在委托建设工程监理时一并委托相关服务的,可将相关服务工作计划纳入监理规划。
在监理工作实施过程中,建设工程的实施可能会发生较大变化,如设计方案重大修改、施工方式发生变化、工期和质量要求发生重大变化,或者当原监理规划所确定的程序、方法、措施和制度等需要做重大调整时,总监理工程师应及时组织专业监理工程师修改监理规划,并按原报审程序审核批准后报建设单位。
监理实施细则项目监理机构应结合工程特点、施工环境、施工工艺等编制监理实施细则,明确监理工作要点、监理工作流程和监理工作方法及措施,达到规范和指导监理工作的目的。
对工程规模较小、技术较简单且有成熟管理经验和措施的,可不必编制监理实施细则。
监理实施细则可随工程进展编制,但应在相应工程开始施工前完成,并经总监理工程师审批后实施。
监理实施细则可根据建设工程实际情况及项目监理机构工作需要增加其他内容。
当工程发生变化导致原监理实施细则所确定的工作流程、方法和措施需要调整时,专业监理工程师应对监理实施细则进行补充、修改。
第一次工地例会及监理工作交底第一次工地例会及监理工作交底第一次工地例会及监理工作交底会议时间:202*-8-24会议地点:工地会议室参加单位及人员:建设单位:李祥华黄学玲李华中监理单位:何利徐朝阳陆秀其乔连杰吴伦张秀芳朱洲洲黄国彦施工单位:戚良周陈道兵潘岳程伟会议主持人:李祥华会议内容:首先,建设单位、监理单位、施工单位分别介绍了驻现场的人员及负责人。
其次,建设单位根据监理合同宣布对总监理工程师授权。
再次,施工单位介绍了开工前的准备情况。
最后,监理单位总监理工程师对施工单位进行了监理交底。
具体内容如下:一、建设单位:1、甲方派驻现场代表为李祥华、黄学玲、李华中。
2、现场甲方代表负责人为李祥华。
3、该项目施工中标单位为安徽省第一建筑工程公司,监理单位为合肥工大建设监理有限责任公司。
4、该项目委托合肥工大监理公司进行监理,项目总监何利。
根据监理规范要求,依据监理合同,现向监理单位进行授权委托,履行监理“三控、三管、一协调”工作,即“三控”:质量控制、进度控制、投资控制;“三管”:安全管理、合同管理、信息管理;“一协调”:场内各参建单位之间的协调工作。
5、202*年8月18日已举行开工典礼,施工合同正在签订之中,合同签订后,即可办理质量监督手续,不得影响土方开挖。
6、施工单位尽快将前期施工组织设计、施工方案上报监理单位,履行报验审批手续。
7、工程量变更签证必须以书面形式提交,建设、监理、施工三方会签方可有效。
8、基槽验收提前两天通知建设单位。
9、施工单位前期提到的土方部分外运,根据现有场地暂不考虑外运。
二、施工单位:1、本项目负责人为戚良周,项目技术负责人为程伟,质检员为童晓明,安全员为王建利,其他人已陆续到位。
2、开工前的准备工作已基本准备就绪,会后将把相关资料报监理,提请监理给予验收。
3、灰线已验收,土方准备开挖,由于场地堆土有限及开挖淤泥不能回填,部分土方可能要外运。
三、监理单位1、我司派驻本项目的监理机构人员如下:项目总监:何利;总监代表:陆秀其;专业监理工程师:徐朝阳、乔连杰、吴伦等监理人员。

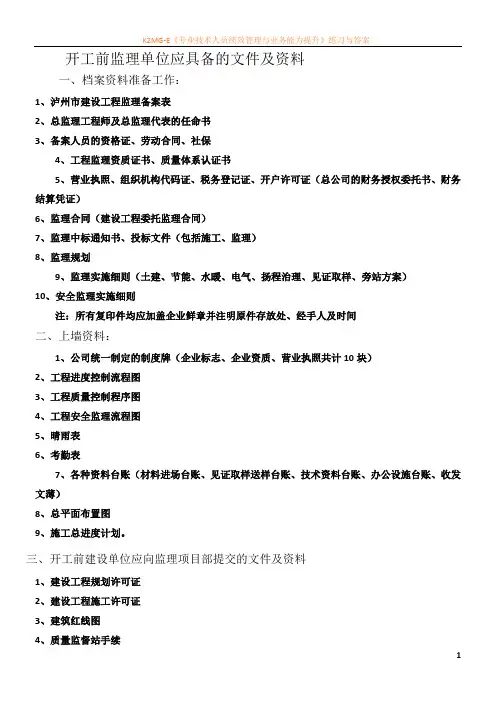

开工前监理单位应具备的文件及资料一、档案资料准备工作:1、泸州市建设工程监理备案表2、总监理工程师及总监理代表的任命书3、备案人员的资格证、劳动合同、社保4、工程监理资质证书、质量体系认证书5、营业执照、组织机构代码证、税务登记证、开户许可证(总公司的财务授权委托书、财务结算凭证)6、监理合同(建设工程委托监理合同)7、监理中标通知书、投标文件(包括施工、监理)8、监理规划9、监理实施细则(土建、节能、水暖、电气、扬程治理、见证取样、旁站方案)10、安全监理实施细则注:所有复印件均应加盖企业鲜章并注明原件存放处、经手人及时间二、上墙资料:1、公司统一制定的制度牌(企业标志、企业资质、营业执照共计10块)2、工程进度控制流程图3、工程质量控制程序图4、工程安全监理流程图5、晴雨表6、考勤表7、各种资料台账(材料进场台账、见证取样送样台账、技术资料台账、办公设施台账、收发文薄)8、总平面布置图9、施工总进度计划。
三、开工前建设单位应向监理项目部提交的文件及资料1、建设工程规划许可证2、建设工程施工许可证3、建筑红线图4、质量监督站手续5、施工图图纸审查意见及回复6、经施工图纸审查的机构审查批准的设计图纸及设计文件7、本工程项目的中标通知书8、施工承包合同(副本)9、水准点、坐标点等原始资料10、工程地质堪察报告、水文地质资料11、建设用地规划许可证四、开工前施工单位应向监理部提交的文件及资料1、工程开工报审表:主要包括以下内容(复印件、加盖红章)(1)、企业营业执照(2)、营业执照注册号(3)、企业资质等级证书(4)、中华人民共和国组织机构代码证(5)、安全生产许可证(6)、质量管理体系认证书(7)、环境管理体系认证书(8)、职业健康安全管理体系认证书(9)、项目部组织机构图(质量管理体系、安全管理体系)(10)、工程项目经理、技术负责人及管理人员资格证书、上岗证①项目经理具备:工程师、建造师、法人授权书等②技术负责人具备:工程师、土建施工人员证书③质检员具备:质检员(土建)证书④放线员具备:测量放线员证书⑤安全员具备:专职安全员证书⑥中华人民共和国特种操作证、副本(包括:架子工、焊工、电工等)(11)、施工现场质量管理审查记录表JL-A0142、施工组织设计(已获总监批准)3、机械设备报审表其中包括:设备名称、规格型号、数量、进场、进场日期、技术状况、使用说明、产地4、施工测量仪器、测量工具的合格证,法定计量部门的检测证明文件、年检报告5、建设单位提供的水准点、坐标点的复核记录6、工程依法允许总包、分包的合同(分包资质)7、分包单位资格报审表(表B.0.4,与总包相似)8、各种施工方案、技术方案、安全方案五、施工单位应编制的工程方案1、施工组织设计2、临时用电施工方案3、塔吊安装拆处专项施工方案4、脚手架专项施工方案(大于50米须专家论证)5、施工外用电梯外墙升降脚手架专项施工方案6、应急救援预案7、安全隐患排查方案8、施工测量放线方案9、基坑施工方案(深度大于5米须专家论证)10、钢筋工程施工方案11、模板工程施工方案12、混凝土工程施工方案13、冬季、雨季施工方案14、大体积混凝土工程施工方案15、基坑变形观测方案、沉降观测施工方案16、电气工程施工方案17、给排水工程施工方案18、消防工程施工方案19、保温工程施工方案20、装饰工程施工方案21、防水工程(地下室、厨卫、屋面)施工方案22、安全文明施工方案23、高空作业施工方案24、土方回填施工方案25、施工缝及后浇带封闭处理施工方案26、卸料平台施工方案27、质量通病防治措施备注:1、单位工程施工组织设计应由施工单位技术负责人审批,施工方案应由项目技术负责人审批;重点、难点分部(分项)工程和专项工程施工方案应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准。
监理规划范本一、引言监理规划是指在建设项目中,监理机构根据相关法律法规和监理合同的要求,制定出全面、系统的监理工作计划。
本文档旨在提供监理规划的标准格式范本,以便监理机构能够准确、有序地执行监理工作。
二、监理规划目的1. 确定监理工作的目标和任务,明确监理机构的职责和权力;2. 确保监理工作的质量和效率,促进项目发展顺利;3. 保障建设项目的安全、质量和合法性;4. 提供监理工作的组织结构和人员配置,确保监理机构的有效运作;5. 为项目各方提供监理工作的参考依据,增加工作透明度。
三、监理规划内容1. 项目概况描述建设项目的基本情况,包括项目名称、地点、规模、建设单位等。
2. 监理目标根据建设项目的特点和要求,明确监理工作的目标,例如确保工程质量符合相关标准、提高工程进度等。
3. 监理任务列举监理工作的具体任务,包括但不限于:- 监督施工单位按照设计文件进行施工;- 检查施工过程中的质量控制措施;- 检查施工单位的安全生产管理;- 监督施工单位的材料采购和使用;- 协调解决施工过程中的技术问题等。
4. 监理工作组织结构描述监理机构的组织结构,包括监理总工程师、监理工程师、监理员等职责和权限。
5. 监理工作计划制定监理工作的时间计划,包括监理工作的起止时间、重要节点的监理内容等。
6. 监理工作方法和技术要求- 描述监理机构的工作方法和流程,例如现场巡视、抽样检查等;- 说明监理机构对施工单位的监督要求,例如施工单位应提供的文件、报告等。
7. 监理工作报告规定监理机构应按照一定频率向建设单位和相关部门提交监理工作报告的内容和要求。
8. 监理工作的风险管理分析监理工作可能面临的风险,并提出相应的应对措施,例如加强与施工单位的沟通、加强对施工现场的安全检查等。
9. 监理工作的质量控制制定监理工作的质量控制措施,例如定期组织内部评估、开展监理工作的质量检查等。
四、结论监理规划是建设项目中非常重要的一环,它对于保障项目质量、安全和合法性起着至关重要的作用。
总监理工程师岗位职责
总监理工程师是在工程项目中负责监督、检查和审核工程施工质量、进度、安全等方面的专业人员,其岗位职责主要包括:
1. 确定项目的施工质量标准和技术规范,制定相关工程技术要求和控制措施。
2. 协助制定项目施工计划,对施工进度进行监控和控制,确保工程按时按质完成。
3. 对施工现场进行巡查、验收和质量检查,发现问题及时处理,确保施工符合设计要求和规范。
4. 编制工程质量检查报告,跟踪整改情况,及时提出整改意见,并协助解决工程质量问题。
5. 负责组织和协调各专业工程施工,监督、指导施工人员进行施工操作。
6. 对施工现场的安全管理工作进行监督和指导,确保施工过程中的安全措施得到落实。
7. 负责与项目相关的技术协调和沟通工作,与设计单位、施工单位等进行工作协调,解决技术问题。
8. 审核施工单位提交的工程质量报告、施工资料等,确保施工质量的可靠性和可持续性。
9. 对施工人员进行培训和管理,提高工程施工质量和工作效率。
10. 参与工程项目的招标和合同谈判工作,为项目提供技术支持和咨询服务。
总监理工程师需要具备扎实的专业知识和丰富的工程经验,能够熟练运用相关的施工工艺和管理技巧,协调各方资源,解决施工过程中的问题,确保工程质量和安全。
同时,总监理工程师还需要具备良好的沟通能力和组织协调能力,能够与各方面人员进行有效的合作和协调。

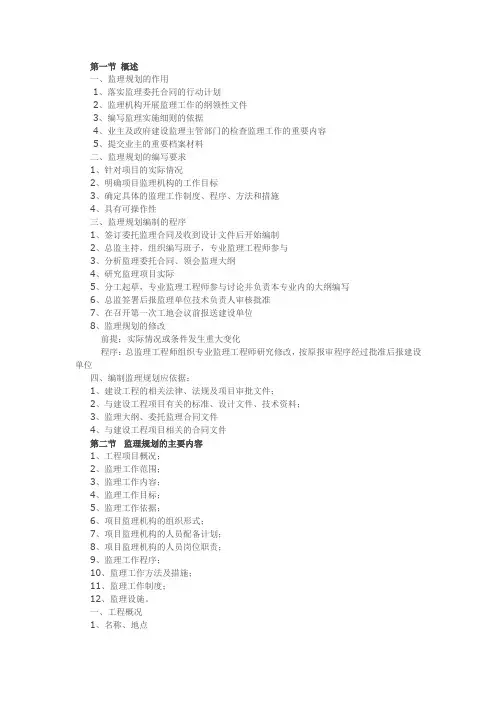

第一节概述一、监理规划的作用1、落实监理委托合同的行动计划2、监理机构开展监理工作的纲领性文件3、编写监理实施细则的依据4、业主及政府建设监理主管部门的检查监理工作的重要内容5、提交业主的重要档案材料二、监理规划的编写要求1、针对项目的实际情况2、明确项目监理机构的工作目标3、确定具体的监理工作制度、程序、方法和措施4、具有可操作性三、监理规划编制的程序1、签订委托监理合同及收到设计文件后开始编制2、总监主持,组织编写班子,专业监理工程师参与3、分析监理委托合同、领会监理大纲4、研究监理项目实际5、分工起草,专业监理工程师参与讨论并负责本专业内的大纲编写6、总监签署后报监理单位技术负责人审核批准7、在召开第一次工地会议前报送建设单位8、监理规划的修改前提:实际情况或条件发生重大变化程序:总监理工程师组织专业监理工程师研究修改,按原报审程序经过批准后报建设单位四、编制监理规划应依据:1、建设工程的相关法律、法规及项目审批文件;2、与建设工程项目有关的标准、设计文件、技术资料;3、监理大纲、委托监理合同文件4、与建设工程项目相关的合同文件第二节监理规划的主要内容1、工程项目概况;2、监理工作范围;3、监理工作内容;4、监理工作目标;5、监理工作依据;6、项目监理机构的组织形式;7、项目监理机构的人员配备计划;8、项目监理机构的人员岗位职责;9、监理工作程序;10、监理工作方法及措施;11、监理工作制度;12、监理设施。
一、工程概况1、名称、地点2、建设规模、项目构成、结构类型3、投资总额、建设进度计划安排、4、项目特点及建设要求5、项目的结构分解图二、监理范围是指监理合同约定的监理项目,可以是全部工程,也可以是其中的一部分工程;可以是项目建设的全过程,可以是其中一个阶段。
三、监理工作内容根据监理范围不同具有不同的监理工作内容1、项目前期的工作内容1)帮助业主准备项目建议书2)项目可行性研究的咨询或监督与评估2、设计阶段监理1)编制设计要求文件2)协助业主组织设计招标或设计方案竞赛,选择设计单位3)协助业主签订设计合同4) 整理并提供设计所需的基础性资料5)参与设计方案的比选和优化6)按设计进度要求,配合业主做好与建设有关个方的协调工作,重点是提供技术支持。
第一次工地会议的主要内容1、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工。
2、建设单位介绍工程开工准备情况(建设单位根据监理合同宣布对总监理工程师的授权书)。
3、承包单位介绍施工准备情况。
4、建设单位和总监理工程师对施工准备情况提出意见和要求。
5、总监理工程师介绍监理规划的主要内容:⑴、介绍项监理部的组织架构,监理人员职责分工,授权委托书,监理工作程序和监理工作用表(附1、监理部的组织架构;2、总监理工程师的授权书、任命书;3、监理人员委派函及职责分工;4、监理工作程序;5、监理工作用表)。
⑵、介绍经批准的《监理规划》主要章节和内容(详见监理规划)。
⑶、重点讲解:①、开工报告报审规定。
②、施工组织设计(方案)编报规定。
③、施工现场报验制度(进场材料、原材料见证取样、隐蔽工程和关键工序验收制度、重点难点工序验收制度、安全措施验收制度)。
④、工程技术文件资料管理及收发文规定。
⑤、周报、月报表编制规定。
⑥、工地例会及重大事项协调制度规定。
⑦、工程造价管理资料规定。
⑧、工程技术和竣工资料整理要求。
6、研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题。
7、其他有关事项。
注:①、工程项目开工前,监理人员参加由建设单位主持召开的第一次工地会议。
②、第一次工地会议纪要应由项目监理机构负责起草,并经与会各方代表会签。
)②工地例会主要内容1、检查上次例会议定事项的落定情况。
2、分析未完成事项原因及处理措施。
3、检查分析工程项目进度计划完成情况。
4、提出下一阶段进度目标及其落实措施。
5、检查分析工程项目质量状况,针对存在质量问题提出改进措施。
6、检查工程量核定及工程款支付情况。
7、检查分析工程项目安全文明施工情况,针对存在的安全隐患及问题提出改进措施。
8、解决需要协调的有关事项。
9、其他有关事项。
③施工组织设计报审程序及审查内容:(一)施工组织设计报审程序1、施工单位编制的施工组织设计经施工单位技术负责人审核签认后,与施工组织设计报审表一并报送项目监理机构;2、总监理工程师应及时组织专业监理工程师进行审查,需要修改的,由总监理工程师签发书面意见,退回修改;符合要求的,由总监理工程师签认。
总监理工程师介绍监理规划主要内容我们依据相关建筑的法律、法规、规范、标准图、设计图纸、变更文件、工程合同、监理合同来开展我们的监理工作。
(一)、监理对现场施工的要求有:1、按照合同要求依据施工现场蓝图、规范、落实安全生产管理条例,见证取样制度,所有资料都分开设置。
2、严格按照材料进场报验程序进行,所有原材料、半成品必须提供合格证、检测报告以及复试报告,所用主要材料必须现场取样复试,如没有提供检查复试报告单,否则不准使用,报验单以文字形式汇报。
3、安全监理方面,必须落实安全生产责任及规章制度,特种作业人员必须有资质证明,塔吊安(卸)装方案,必须经技术负责人、公司签证盖章,编制、审批以及应急预案必须报监理单位审核。
4、施工许可证、开工报告、施工组织设计以及分项方案必须报验,施工组织必须依据现场实际情况编制,基础施工方案、技术交底开挖前报送监理部审批。
5、依据合同工期,编制体施工进度网络计划详细到每一层、每一周、每一天进度情况。
6、所有资料必须真实、同步、要求现场办公。
(二)监理工作内容1、施工准备阶段:参加图纸会审及设计技术交底,审核施工组织设计(方案),复核施工测量放线成果、坐标、桩位、高程并移交,第一次工地会议,施工监理交底、检查开工条件。
2、施工阶段监理:工程进度、工程质量、工程投资控制、施工合同、信息管理,与本工程有关的各单位之间的工作协调。
(三)监理工作目标1、投资目标以建设单位与承包单位签定的工程施工合同条款及其变更、协议为投资控制依据。
2、质量目标:工程质量必须符合设计图纸和施工验收规范要求,并达到工程合同约定的质量标准目标。
(四)质量控制要求1、施工技术交底制度。
2、原材料、构配件、设备的报验认可制度。
3、分部、分项、隐蔽工程和重要关键工序的质量报验认可制度。
4、重要分部、分项工程经相关单位组织验收通过后进入下一道工序施工制度。
5、建立施工试验制度。
6、监理对工程质量的控制措施。
监理部注意抓好事前控制,事中检查,事后总结。
监理规范一、选择题1、建设工程监理规范属(B)标准?A、国际标准B、国家标准C、部分标准D、行业标准2、建设工程监理规范从何时起开始实施?(C)A、2000年1月1日B、2001年1月1日C、2001年5月1日D、2001年10月1日3、建设工程监理规范共分几章?(A)A、8B、10C、5D、124、建设工程监理规范的主编单位是(B)A、建设部B、中国建设监理协会C、重庆大学D、国家质量技术监督局5、建设单位和承包单位之间与建设工程合同有关的联系活动应通过( D )单位进行。
A、建设B、承包C、建设与承包D、监理E、建设行政主管部门6、总监由( C )任命。
A、项目业主B、监理单位C、监理单位法人代表D、监理单位技术负责人7、总监代表由( D )任命。
A、业主代表B、监理单位C、监理单位法人代表D、经监理单位法人代表同意,总监任命E、总监8、工程延期审批权属( B )A、业主代表B、总监C、业主代表与总监D、专监E、总监代表9、总监应具有( D )年以上同类工程监理工作经验的人员担任。
A、10年B、8年C、5年D、3年E、2年10、总监代表应具有( E )年以上同类工程监理工作经验的人员担任。
A、8B、6C、5D、3E、211、专监应由具有(E)年以上同类工程监理工作经验的人员担任。
A、5B、4C、3D、2E、1F、无限制12、项目监理机构的组建应满足( D )要求。
A、监理人员专业配套;B、业主的要求;C、监理单位的要求;D、监理人员数量满足工程项目监理工作的需求。
13、监理单位应于( A )时将项目监理机构的组织形式、人员机械及对总监的任命书面通知建设单位。
A、委托监理合同签订后10天内;B、委托监理合同签订后一周内;C、工程项目开工10天内;D、工程项目开工后一周内。
E、第一次工地会议召开前14、当总监需要调整时,监理单位应征得( D )同意,并书面通知建设单位。
A、总经理;B、总监;C、施工单位;D、建设单位。
施工准备阶段监理工作主要内容及要求汇总表
序号施工准备阶段监理主要工作及要求法律、法规、文件名称及编号备注
1 5.2.1在设计交底前,总监理工程师应组织监理人员熟悉设计文件,并对
图纸中存在的问题通过建设单位向设计单位提出书面意见和建议。
《建设工程监理规范》
建设工程(原建
设部)
2 5.2.2项目监理人员应参加由建设单位组织的设计技术交底会,总监理工
程师应对设计技术交底会议纪要进行签认。
《建设工程监理规范》
建设工程(原建
设部)
3 5.2.3工程项目开工前,总监理工程师应组织专业监理工程师审查承包单
位报送的施工组织设计(方案)报审表,提出审查意见,并经总监理工程师
审核、签认后报建设单位。
《建设工程监理规范》
建设工程(原建
设部)
4 5.2.4工程项目开工前,总监理工程师应审查承包单位现场项目管理机构
的质量管理体系、技术管理体系和质量保证体系,确能保证工程项目施工
质量时予以确认。
对质量管理体系、技术管理体系和质量保证体系应审核
以下内容:
1 质量管理、技术管理和质量保证的组织机构;
2 质量管理、技术管理制度;
3 专职管理人员和特种作业人员的资格证、上岗证。
《建设工程监理规范》
建设工程(原建
设部)
5 5.2.5分包工程开工前,专业监理工程师应审查承包单位报送的分包单位
资格报审表和分包单位有关资质资料,符合有关规定后,由总监理工程师
予以签认。
《建设工程监理规范》
建设工程(原建
设部)。
总监理工程师介绍监理规划的主要内容我们依据相关建筑的法律、法规、规范、标准图、设计图纸、变更文件,工程合同,监理合同来开展我们的监理工作。
(一)、监理对现场施工的要求有:
1、按照合同要求依据施工现场蓝图,规范,落实安全生产管理条例,见证取样制度,所有资料必须分开设置。
2、严格按照材料进场报验程序进行,所用原材料、半成品必须提供合格证,检测报告以及复试报告,所用主要材料必须现场取样复试,如没有提供检查复试报告单,否则不准使用,报验单以文字形式汇报。
3、安全监理方面,必须落实安全生产责任制及规章制度,特种作业人员上岗必须有资质证明,塔吊安(卸)装方案,必须经技术负责人,公司签证盖章,编制,审批以及应急预案,必须报监理单位审核。
4、施工许可证,开工报告,施工组织设计以及第个分部必须报验,施工组织必须依据现场实际情况编制(本周编好报送监理),基础施工方案,技术交底。
开挖前报送监理部审批。
5、依据施工合同工期,编制总体施工进度网络计划详细到每一层,第一周,第一天进度情况。
6、所有资料必须真实,同步,要求现场办公。
(二)、监理工作内容:
1、施工准备阶段:参加图纸会审及设计技术交底,审核施工组织设计(方案)复核施工测量放线成果,坐标、桩位、高程并移交,第一次工地会议,施工监理交底,检查开工条件。
2、施工阶段监理:工程进度、工程质量、工程投资控制,施工合同,信息的管理,与本工程有关的各单位之间的工作协调。
(三)、监理工作目标:
1、投资目标以建设单位与承包单位签定的工程施工合同的条款及其变更,协议为投资控制依据。
2、质量目标:工程质量必须符合设计图纸和施工验收规范要求,并达到工程合同约定的质量标准目标。
(四)、质量控制要求:
1、施工技术交底制度。
2、原材料、构配件、设备的报验认可制度。
3、分部、分项、隐蔽工程和重要关键工序的质量报验认可制度。
4、重要分部、分项工程经相关单位组织验收通过后进入下一道工序施工制度。
5、建立施工试验制度。
6、监理对工程质量的控制措施。
监理部注意抓好事前控制,事中检查,事后总结。
重点突出事前控制,事中监督,预防为主。
从质量的事后把关,过渡到事前、事中控制,从对产品质量的检查,过渡到工作质量检查,对工序质量检查,对中间产品质量的检查,是保证工程质量的有效措施。
7、监理工程师对工程质量控制的三个阶段:
(1)、施工阶段:审查施工单位配备人力,材料,机械,设备是否合理,审查拟定的施工方案(安全方案)技术质量保证措施,原材料的检验是否符合要求。
(2)、施工阶段:旁站和巡视,检查施工单位的工艺是否按规范和经审批的方案进行,并对施工过程中原材料,成品和半成品的抽查。
(3)、成品阶段验收:通过检测和验收已完成的分部、分项工程是否达到规范要求的质量标准和允许误差范围。
8、监理工程师控制手段:①、旁站②、测量③、试验④、指令文件
施工单位和监理工程师的往来同,必须以文字为准,监理工程师通过书面指令和文字通知对施工质量进行控制,用以指出施工中发生的质量问题,提醒施工单位加以重视和更改。
(五)、安全文明施工管理办法:
按照国家有关安全的法律、法规、条例、规定及河南省(JGJ59-99)要求标准进行审查方案
设计、报验、审批、实施、检验、评定、检查等各项有关要求。
(六)、召开例会的有关要求;
1、定于每周三下午4:00 在现场甲方会议室召开监理例会,参加单位和人员应准时到会。
无故未请假不参加者、迟到者要给予罚款,制度要亮化。
2、监理例会参加单位及人员:
①监理部总监(或总监代表)及有关监理工程师。
②施工现场项目负责人,技术负责人,质检员,安全员。
③业主驻地代表。
④根据会议议题的需要邀请设计单位、分包单位及其它有关单位的人员参加另行通知。
3、参会人员应做好会前的资料准备工作(包括周进度计划和有关协调事项的书面报告),将有关资料甲方和监理部,监理部应汇总每周各参会单位提交资料的到位情况和资料上存在的有关问题,将有关情况及时在会上协调。
4、参会人员应明确该会议主要是解决承包单位关于质量、进度、投资中的一些重大的、需要相关单位协调解决的有关问题,商定和落实现场碰头会上的事宜。
5、监理例会的主要议题:
1 落实上周工作计划完成情况,找出未完成事项及其原因。
2、汇报工程进展情况及纠编计划。
3、确定下一阶段进度目标,研究承包单位人力,设备投入情况和实现目标的措施。
4、材料、构配件和设备供应情况及存在的质量问题和改进要求。
5、工程质量和技术方面有关问题,明确主要改进措施。
6、分包单位的管理及协调问题。
7、设计变更、洽商主要问题。
(七)提出的几点要求和作出几条规定
1、工程监理驻现场监理部的全称及简称:全称:河南国泰工程管理有限公司简称:项目监理部
2、各方之间的工作来往联系,必须以文字传递方式进行,有关人负责履行签收签认手续。
3、各承包单位、监理单位、业主对工程中有关问题及其他事项,均应通知或业务联系方式的程序解决。
4、要求承包商在整个工程施工活动中,严格按照国家有关规范规程和设计要求组织施工,杜绝一切不合格工程和工程质量事故,创安全生产、文明施工现场,实现四大控制(质量、进度、投资、安全)目标。
5、要求承包商强化管理,坚持质量第一、用户至上、业主满意,完成和承担合同中约定的
义务、任务和职责,获得应该获得的利益。
为企业树立形象,为业主创造更好的经济效益和质量丰碑。
6、要求承包商应健全质量保证体系和管理程序,严格考核和检测,按照设计文件和有关规
范规程组织施工,按照施工验收评标准进行验收;按规定搞好资料管理和信息传递工作,所
填报的资料表格应整洁,要求打印、盖章、签字手续要齐全有效。
贯彻“建设工程质量管理条例”和有关技术措施规定和要求;做好计量统计,按规定时间报送周报、月报表;抓好现。
