边坡地质灾害治理工程施工组织设计
- 格式:doc
- 大小:218.37 KB
- 文档页数:32

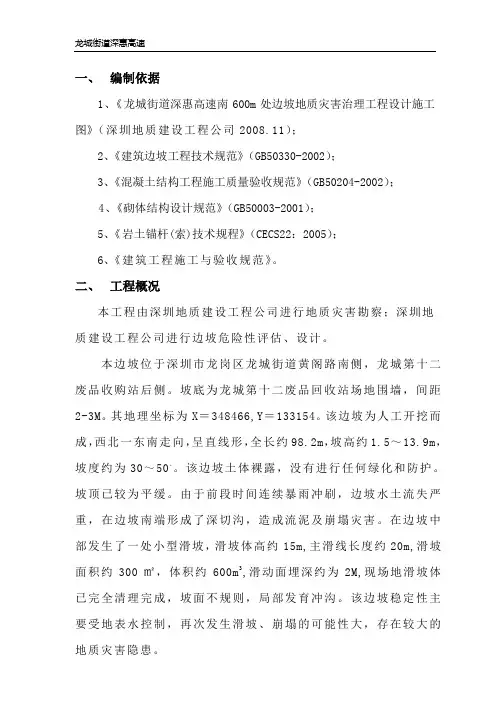

一、编制依据1、《龙城街道深惠高速南600m处边坡地质灾害治理工程设计施工图》(深圳地质建设工程公司2008.11);2、《建筑边坡工程技术规范》(GB50330-2002);3、《混凝土结构工程施工质量验收规范》(GB50204-2002);4、《砌体结构设计规范》(GB50003-2001);5、《岩土锚杆(索)技术规程》(CECS22:2005);6、《建筑工程施工与验收规范》。
二、工程概况本工程由深圳地质建设工程公司进行地质灾害勘察;深圳地质建设工程公司进行边坡危险性评估、设计。
本边坡位于深圳市龙岗区龙城街道黄阁路南侧,龙城第十二废品收购站后侧。
坡底为龙城第十二废品回收站场地围墙,间距2-3M。
其地理坐标为X=348466,Y=133154。
该边坡为人工开挖而成,西北一东南走向,呈直线形,全长约98.2m,坡高约1.5~13.9m,坡度约为30~50。
该边坡土体裸露,没有进行任何绿化和防护。
坡顶已较为平缓。
由于前段时间连续暴雨冲刷,边坡水土流失严重,在边坡南端形成了深切沟,造成流泥及崩塌灾害。
在边坡中部发生了一处小型滑坡,滑坡体高约15m,主滑线长度约20m,滑坡面积约300㎡,体积约600m3,滑动面埋深约为2M,现场地滑坡体已完全清理完成,坡面不规则,局部发育冲沟。
该边坡稳定性主要受地表水控制,再次发生滑坡、崩塌的可能性大,存在较大的地质灾害隐患。
根据该边坡特点,并考虑到安全、经济及施工便利等,拟采用如下方案对该边坡进行治理,该边坡主要分为三个支护段:1、1-1剖面(AB段):该段支护坡底线长度约23.6m,坡高约1.5-11.5m,现状坡率约为1:1.2,拟与中部平顺开挖至1:1.5~1:2,采用锚杆+人字梁支护。
2、2-2剖面(BCDE段):该段支护坡底线长度约55.1m,坡高约11.8~13.9m,坡率约为1:1.5~1:1.6,基本保持现状坡形,采用锚杆+人字梁支护。
3、3-3剖面(EF段)该段支护坡底线长度约19.5m,坡高约2~13m,现状坡率约为1:1.2~1:1.5,拟与中部平顺开挖至1:1.8~1:2,采用锚杆+人字梁支护。
第一章编制说明第一节编制说明本工程具有技术复杂、施工场地狭小、工期紧的特点,必须具备较高的施工管理能力、技术能力、充足的机械设备和施工物资储备能力才能够圆满地完成本工程的施工。
《施工组织设计》是指导该工程施工的纲领性文件,编制时对工期、质量目标、项目管理机械设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术方案、安全、文明施工、环保、季节性施工等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。
在工程实施前还要编制详细的实施性施工组织设计、施工方案、措施及作业指导书,指导工程施工,确保在100天工期内完成该工程的全部施工内容,并使该工程质量评定等级符合招标文件要求。
在施工中,我公司本着对业主高度负责的态度,将积极与质量监督部门配合,服从建设单位及监理工程师的管理,从严格控制工程质量,在保证工程质量的同时认真做好安全文明施工。
制定环保措施,控制噪音及杜绝各种声、光、尘污染,减少投诉;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。
同时,在施工中协同建设单位开展“增收节支、开源节流”的活动,提出更多合理化建议,力争“少花钱、多办事、办实事”,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程。
第二节编制依据☆工程招标文件;☆浙江省第三地质大队设计的《建德市乾潭镇胥岭滑坡治理设计》施工图纸;☆《长江三峡工程库区滑防治工程设计与施工技术规程》等国家现行施工规范、规定;☆省、市有关建筑施工技术、质量、安全规程和规定;☆我公司IS09001质量保证体系的有关文件;☆我公司历年积累的有关工程施工的经验资料‘☆根据本工程特点,施工现场环境、自然条件等。
第三节施工范围本工程组织设计适用于招标文件规定的施工范围。
第二章工程概况第一节:工程概述建德市乾潭镇胥岭滑坡位于乾潭镇胥岭村西侧山体上,由五个小滑坡体组成,按其分布特征,分别编号为HP1、HP2、HP3、HP4和HP5。
边坡治理工程施工组织设计1. 施工总体规划说明1.1 编制的目的本施工组织设计是我公司对镇江市斜坡地质灾害防治指挥部办公室李家大山新村二区东侧边坡治理工程投标文件的组成部分,是对详细了解本标段施工图纸后作出的施工总体构思和部署。
若我公司中标,将按照招标文件规定,依据施工设计图要求,在图纸会审后遵照该投标文件确定的施工原则及方案,同时根据业主、设计院和监理工程师的要求,融合以往施工经验,再编制详细的分部工程施工组织设计,用以指导工程施工,确保优质高效地完成施工任务。
1.2 编制的依据⑴李家大山新村二区东侧边坡治理工程招标文件;⑵本标段设计施工图纸;⑶招标文件所列技术条款。
1.3 本施工组织设计遵循的主要规程规范:⑴《建筑地基基础设计规范》(GB50007-2002)⑵《建筑地基处理技术规范》(JGJ79—2002)⑶《建筑地基与基础工程施工质量验收规范》(GB50202-2002)⑷《地下工程防水技术规范》(GB50108—2001)⑸《钢筋焊接及验收规程》(JGJ18—2003,J253—2003)⑹《混凝土结构工程施工质量验收规范》(GB50204—2002)⑺《混凝土质量控制标准》(GB50164-92)⑻《建筑施工安全检查标准》(JGJ59-99)⑼《施工现场临时用电安全技术规范》(JGJ46-2005)⑽《建筑机械使用安全技术规程》(JGJ33-2001)⑾《建设工程施工现场供用电安全规范》(GB50194-1993)⑿《建筑施工现场环境与卫生标准》(JGJ146-2004)⒀《城市区域环境噪声标准》(GB3096-93)⒁《建筑工程施工质量验收统一标准》(GB50300-2001)1.4 施工组织设计编制原则⑴精心组织、精心施工。
确保在合同工期内保质保量完成全部施工任务。
⑵根据施工现场环境条件及设计要求,确定合适的施工方法,合理调配机械设备及人力、物力资源。
根据施工要求和施工特点确定关键工作线路,本施工段以人工挖孔桩、桩顶冠梁、浆砌片石护坡、重力式毛石混凝土挡土墙、绿化作为关键工序,将其作为整个工程施工质量与工期控制的重点。
第一章 工程概况 第一节基本概况本项目为茅箭区朝北沟生态国土综合治理示范(一期)项目。
施工总工期为90天。

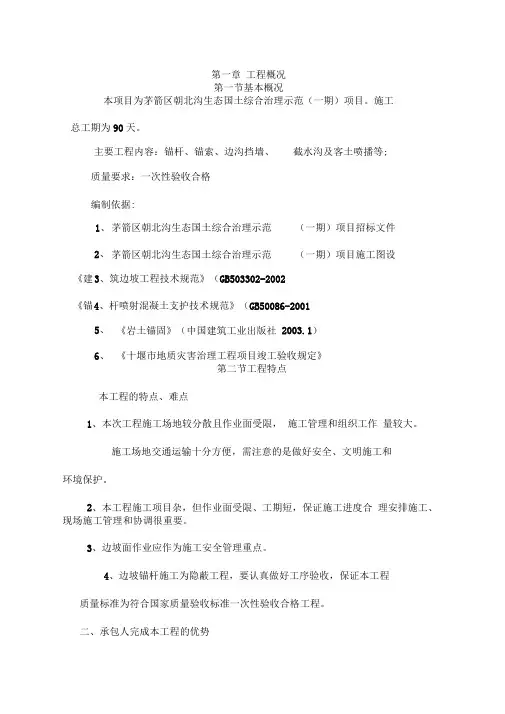

质量要求:一次性验收合格 编制依据:《建筑边坡工程技术规范》(GB503302-2002 《锚杆喷射混凝土支护技术规范》(GB50086-2001第二节工程特点 本工程的特点、难点1、本次工程施工场地较分散且作业面受限, 施工管理和组织工作 量较大。
施工场地交通运输十分方便,需注意的是做好安全、文明施工和环境保护。
2、本工程施工项目杂,但作业面受限、工期短,保证施工进度合 理安排施工、现场施工管理和协调很重要。
3、边坡面作业应作为施工安全管理重点。
4、边坡锚杆施工为隐蔽工程,要认真做好工序验收,保证本工程 质量标准为符合国家质量验收标准一次性验收合格工程。
二、承包人完成本工程的优势主要工程内容:锚杆、锚索、边沟挡墙、截水沟及客土喷播等;1、 茅箭区朝北沟生态国土综合治理示范 (一期)项目招标文件2、 茅箭区朝北沟生态国土综合治理示范(一期)项目施工图设3、 4、 5、 《岩土锚固》(中国建筑工业出版社 2003.1)6、 《十堰市地质灾害治理工程项目竣工验收规定》本公司是一家具有独立法人资格的大型建筑施工企业。
本公司通过近几年的施工,积累了丰富的施工经验,在质量、工期、技术、效益等方面形成了科学、标准的管理体系。
我公司将以大量边坡锚杆、边坡治理工程施工经验为依托,我们安排具有丰富施工经验施工人员,尽心竭力、精益求精,保质保量完成本工程。
第二章施工总体安排第一节工程施工管理组织机构及劳动力安排施工管理机构的合理组织是整体施工中非常重要的因素,将对保证工期和质量、安全生产、文明施工起到关键性的作用,也是一个工程能否顺利完成的重要保证。
为确保本工程的工期、质量、安全生产、文明施工达到预定目标,将采取如下组织部署。
施工管理组织机构如下图。
实践证明,称职的项目经理和精干的施工队伍是工程成败的最主要因素。

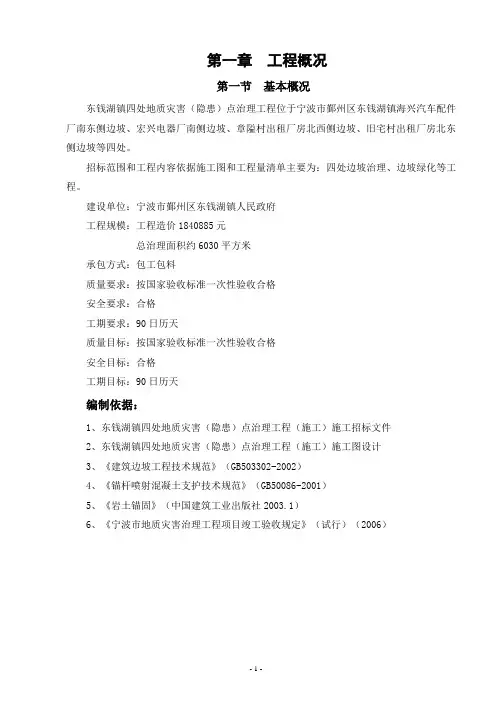

第一章工程概况第一节基本概况东钱湖镇四处地质灾害(隐患)点治理工程位于宁波市鄞州区东钱湖镇海兴汽车配件厂南东侧边坡、宏兴电器厂南侧边坡、章隘村出租厂房北西侧边坡、旧宅村出租厂房北东侧边坡等四处。
招标范围和工程内容依据施工图和工程量清单主要为:四处边坡治理、边坡绿化等工程。
建设单位:宁波市鄞州区东钱湖镇人民政府工程规模:工程造价1840885元总治理面积约6030平方米承包方式:包工包料质量要求:按国家验收标准一次性验收合格安全要求:合格工期要求:90日历天质量目标:按国家验收标准一次性验收合格安全目标:合格工期目标:90日历天编制依据:1、东钱湖镇四处地质灾害(隐患)点治理工程(施工)施工招标文件2、东钱湖镇四处地质灾害(隐患)点治理工程(施工)施工图设计3、《建筑边坡工程技术规范》(GB503302-2002)4、《锚杆喷射混凝土支护技术规范》(GB50086-2001)5、《岩土锚固》(中国建筑工业出版社2003.1)6、《宁波市地质灾害治理工程项目竣工验收规定》(试行)(2006)第二节现场自然条件一、边坡工程地质条件本工程四处场地场区内裸露的基岩主体为侏罗纪地层,岩性为流纹质晶屑熔结凝灰岩、玻屑晶屑熔结凝灰岩和少量花岗岩。
具体如下:①含碎石亚砂层组(el-dl Q):主要为第四系残破积含碎石亚砂土,局部为含粘性土碎石,褐黄色,可塑状,分布在自然斜坡的表部、基岩面之上,厚度一般在0.2~0.6m。
②弱风化~未风化流纹质凝灰岩层组:裸露与边坡上、中、下部和底部,岩石呈浅紫红色,块状构造,岩石结构及组份较清晰,岩石发育少量裂隙,具有较高的抗压强度,属较硬岩石类。
二、水文地质条件根据揭露地层岩性,地下水的赋存条件、水力特征等,将场地地下水分为松散层孔隙水及基岩裂隙水,分述如下:1、松散层孔隙水该层地下水主要赋存于第四系残坡积土层中,富水介质为含碎石粉质粘土层,主要由大气降水补给,蒸发为主要排泄方式,水量一般较小,径流条件较差,当降雨量较大时,直接汇成地表径流排泄。
(此文档为word格式,下载后您可任意编辑修改!) 富阳新登新区中策地块边坡地质灾害治理工程施工组织设计目录第一章编制说明 (4)一、编制依据 (4)二、参考的主要规程、规范 (4)第二章工程概况 (5)一、工程概况 (5)二、施工任务及工程量 (6)三、场区现状 (6)第三章施工组织 (8)一、工程实施目标 (8)二、项目经理部组成人员 (8)三、项目经理部组织管理网络 (9)四、与业主、监理之间的配合与协调 (11)五、施工进度计划 (11)六、主要机具配备计划 (11)七、劳动力投入计划 (12)八、主要材料供应计划 (13)九、施工总平面布置计划 (13)第四章施工技术方案 (14)一、施工前的技术准备 (14)二、削坡、清坡 (14)三、锚杆施工 (14)四、挂网喷砼 (17)五、浆砌块石挡土墙 (18)六、截排水 (20)第五章质量保证措施 (22)一、确立工程质量目标 (22)二、保证质量的制度措施 (22)三、保证质量的技术措施 (23)四、竣工后的服务 (25)第六章安全生产、文明施工措施 (26)一、安全文明管理目标 (26)二、现场安全生产管理措施 (26)三、安全技术措施 (27)四、文明施工措施 (28)五、现场消防组织措施 (29)第七章工期保证措施 (30)一、施工工期目标 (30)二、工期保证措施 (30)第八章环境保护措施 (32)一、环境保护目标和方针 (32)二、环境保护的内容 (32)三、环境保护的组织及责任体系 (32)四、项目环境保护责任制 (33)五、环境保护的措施 (33)附:施工平面布置图第一章编制说明一、编制依据——富阳新登新区中策地块边坡地质灾害治理工程招标文件;——浙江省工程物探勘察院提供的《富阳新登新区中策地块边坡地质灾害治理工程设计方案》及图纸;——本工程施工合同的有关条款以及施工现场踏勘了解情况。
二、参考的主要规程、规范——《建设工程项目管理规范》GBT;——《地质灾害防治条例》,2004年3月;——《砌体工程施工质量验收规范》GB;——《混凝结构工程施工质量验收规范》GB;——《建筑边坡工程技术规范》GB;——《岩土锚固与喷射混凝土支护工程技术规范》GB;——《工程测量规范》GB;——《岩土锚杆(索)技术规程》CECS22:2005;——《滑坡防治工程设计与施工技术规范》DZT;——《浙江省露天开采矿山生态环境综合治理工程施工质量验收管理方法》(试行)浙江省国土资源厅2004年8月;——本公司内部质量、安全、文明施工等有关规定及建设部行业相关标准。

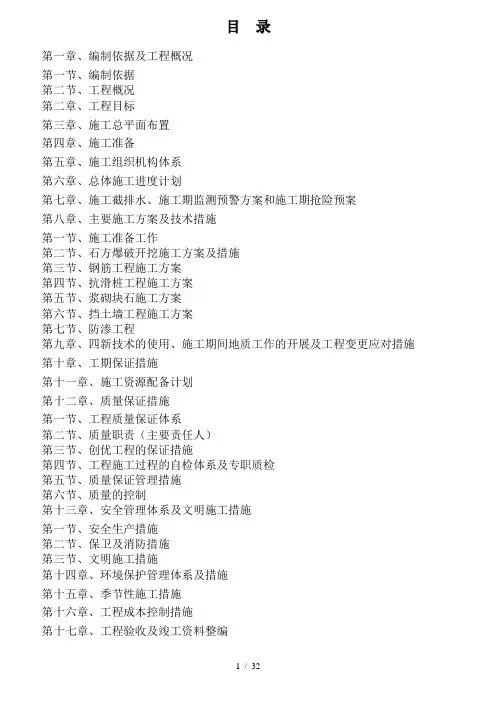

地质灾害滑坡治理施工组织设计地质灾害滑坡治理施工组织设计目录第一章、编制说明及依据第二章、施工条件第三章、工程概况第四章、施工总体部署及目标第五章、施工准备第六章、施工协调与管理配合措施第七章、施工方案与技术措施第八章、资源配备计划第九章、确保施工工期的技术组织措施第十章质理管理体系与措施第十一章安全管理体系与措施第十二章文明施工措施第十三章施工进度计划及保证措施第十四章施工总平面布置第十五章成品保护措施第十六章冬、雨季施工技术措施第十七章环保护管理体系与措施第十八章工程竣工档案资料管理第十九章建立质量回访维修制度第一章、编制说明及依据一、编制说明:施工组织设计不仅在工程作业全过程中起指导施工的作用,在工程竣工后重要的技术经济性文件材料。
它为建设单位及监理单位检查、指导工程施工提供理论依据。
根据宝兴县第三批地质灾害施工治理项目第一标段(丰收组、安达滑坡治理工程)设计资料及招标文件,结合《建筑工程施工规范》、《建筑工程施工质量评定与验收规程》等相关技术要求,有关政策规定及本公司施工类似工程和施工经验进行编制的施工组织设计。
本施工组织设计编制目的:为工程施工提供完整的系统技术性文件,用以指导该工程施工管理,确保工程施工过程中,精心组织、精心施工,全面协调好施工过程中各工序的工种之间协作配合、确保工程安全、合格、文明地完成工程施工任务,确保合同目标的实现。
求实、信誉是企业发展之本,也是我公司一贯遵循的守则,一旦我公司中标,我们将全面履行招标文件的各项规定及我公司投标书中的各项承诺,在实际施工过程中严格按照现行施工规范要求,文明施工,同贵方密切配合,确保该工程保质保量按期完工。
二、编制依据:(1)、第三批地质灾害施工治理项目第一标段(滑坡治理工程)施工招标文件;(2)、第三批地质灾害施工治理项目第一标段(滑坡治理工程)施工图和工程量清单;(3)、国家现行的有关地质灾害治理项目工程的验收规范和操作技术规程;(4)、地方和企业现行的施工工艺和方法;(5)、《建筑工程施工规范》、《建筑工程施工质量评定与验收规程》等相关技术要求。

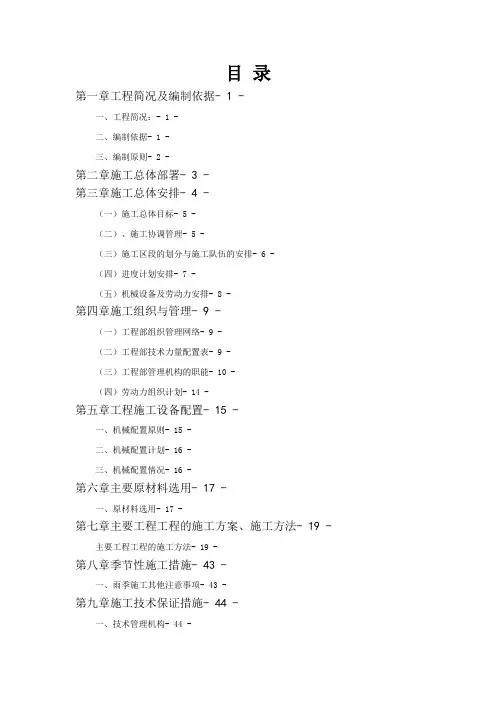

目录第一章工程简况及编制依据- 1 -一、工程简况:- 1 -二、编制依据- 1 -三、编制原则- 2 -第二章施工总体部署- 3 -第三章施工总体安排- 4 -(一)施工总体目标- 5 -(二)、施工协调管理- 5 -(三)施工区段的划分与施工队伍的安排- 6 -(四)进度计划安排- 7 -(五)机械设备及劳动力安排- 8 -第四章施工组织与管理- 9 -(一)工程部组织管理网络- 9 -(二)工程部技术力量配置表- 9 -(三)工程部管理机构的职能- 10 -(四)劳动力组织计划- 14 -第五章工程施工设备配置- 15 -一、机械配置原则- 15 -二、机械配置计划- 16 -三、机械配置情况- 16 -第六章主要原材料选用- 17 -一、原材料选用- 17 -第七章主要工程工程的施工方案、施工方法- 19 -主要工程工程的施工方法- 19 -第八章季节性施工措施- 43 -一、雨季施工其他注意事项- 43 -第九章施工技术保证措施- 44 -一、技术管理机构- 44 -二、施工技术管理措施- 44 -三、推行现代化枝术管理- 45 -第十章施工进度计划及保证措施- 46 -一、施工总工期- 46 -二、施工进度横道图- 46 -三、施工进度保证措施- 46 -第十一章工程质量保证措施- 53 -一、质量目标:施工质量达到合格要求。
- 53 -二、质量管理组织机构- 53 -二、质量保证管理措施- 53 -三、质量保证技术措施- 55 -四、材料质量保证措施- 56 -第十二章安全保证体系及措施- 57 -一、安全管理目标- 57 -二、安全生产责任制- 57 -三、安全教育- 59 -四、安全培训- 60 -五、安全技术交底- 60 -六、安全检查- 60 -七、现场安全纪律- 60 -八、主要危险工程安全保证措施- 61 -(一)土方工程- 61 -(二)脚手架- 61 -(三)施工用电- 62 -(四)场内交通运输安全- 63 -第十三章文明施工与环境保护措施- 64 -一、文明施工的措施- 64 -二、环境保护措施- 65 -第十四章竣工保修- 66 -一、保修期- 66 -二、缺陷责任期- 67 -三、承诺- 67 -第十五章信息管理与技术档案管理- 67 -一、信息管理- 67 -二、施工技术档案管理- 68 -第一章工程简况及编制依据编制说明本施工组织设计依据业主提供的招标文件及补充文件、招标设计附图和我们现场调查、咨询资料,并结合我单位多年在同类及类似工程中的丰富施工经验,本着尊重实际的科学态度和一切为业主服务的经营宗旨而编制的。

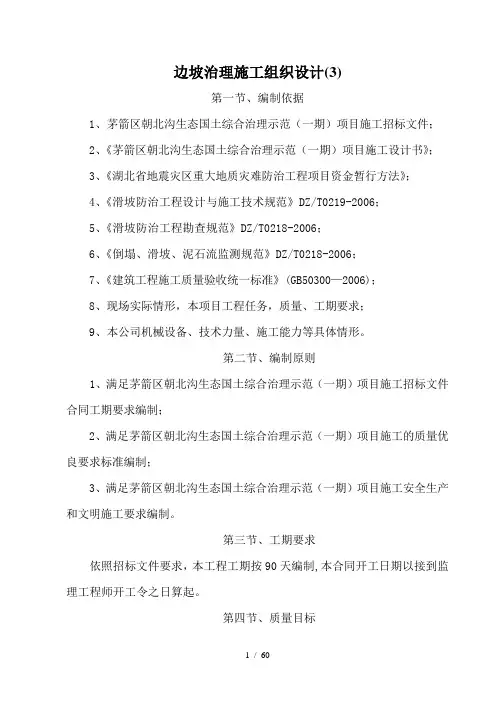

边坡治理施工组织设计(3)第一节、编制依据1、茅箭区朝北沟生态国土综合治理示范(一期)项目施工招标文件;2、《茅箭区朝北沟生态国土综合治理示范(一期)项目施工设计书》;3、《湖北省地震灾区重大地质灾难防治工程项目资金暂行方法》;4、《滑坡防治工程设计与施工技术规范》DZ/T0219-2006;5、《滑坡防治工程勘查规范》DZ/T0218-2006;6、《倒塌、滑坡、泥石流监测规范》DZ/T0218-2006;7、《建筑工程施工质量验收统一标准》(GB50300—2006);8、现场实际情形,本项目工程任务,质量、工期要求;9、本公司机械设备、技术力量、施工能力等具体情形。
第二节、编制原则1、满足茅箭区朝北沟生态国土综合治理示范(一期)项目施工招标文件合同工期要求编制;2、满足茅箭区朝北沟生态国土综合治理示范(一期)项目施工的质量优良要求标准编制;3、满足茅箭区朝北沟生态国土综合治理示范(一期)项目施工安全生产和文明施工要求编制。
第三节、工期要求依照招标文件要求,本工程工期按90天编制,本合同开工日期以接到监理工程师开工令之日算起。
第四节、质量目标依照茅箭区朝北沟生态国土综合治理示范(一期)项目施工,把本工程建成合格工程。
第五节、施工难点、重点、安全工作分析1、施工难点本工程的施工难点要紧是边坡施工、施工面比较狭窄、同时需随时紧密注意边坡的稳固情形、工期紧、材料运输困难等难点,在边坡施工中加大了施工的难度。
2、施工重点本工程的施工重点要紧是高边坡清理及锚杆锚索施工,同时挂网喷浆植草也是重中之重。
3、安全工作基于本工程的施工难度和其自身的工程特点对安全工作需加大治理力度。
依照招标文件要求及设计图纸说明,本段边坡均发生不同程度的坍塌,本次清坡土石方方量较大,因此施工时应集中机械设备和人力物力先将土石方工程全部完成. 土石方工程施工时应上报交通治理部门批准同意后每天定时实行临时交通管制,并派专职保通人员现场指挥.详细的安全措施及治理机构和制度见第九章。
目录第一章、编制依据及工程概况第一节、编制依据第二节、工程概况第二章、工程目标第三章、施工总平面布置第四章、施工准备第五章、施工组织机构体系第六章、总体施工进度计划第七章、施工截排水、施工期监测预警方案和施工期抢险预案第八章、主要施工方案及技术措施第一节、施工准备工作第二节、石方爆破开挖施工方案及措施第三节、钢筋工程施工方案第四节、抗滑桩工程施工方案第五节、浆砌块石施工方案第六节、挡土墙工程施工方案第七节、防渗工程第九章、四新技术的使用、施工期间地质工作的开展及工程变更应对措施第十章、工期保证措施第十一章、施工资源配备计划第十二章、质量保证措施第一节、工程质量保证体系第二节、质量职责(主要责任人)第三节、创优工程的保证措施第四节、工程施工过程的自检体系及专职质检第五节、质量保证管理措施第六节、质量的控制第十三章、安全管理体系及文明施工措施第一节、安全生产措施第二节、保卫及消防措施第三节、文明施工措施第十四章、环境保护管理体系及措施第十五章、季节性施工措施第十六章、工程成本控制措施第十七章、工程验收及竣工资料整编第一章、编制依据及工程概况积极推广和运用项目法管理,统筹兼顾,自始至终坚持“业主至上、质量第一,结合实际,因地制宜,精心组织,科学施工,技术先进,经济合理”的服务宗旨,以勤劳、朴实、科学、积极的工作态度,保质保量按期完成合同中规定的各项内容。
第一节、编制依据本施工组织设计编制依据为:1、广元市821中学边坡(B、C、D区)治理工程的施工图纸及设计说明等相关资料;2、现场调查资料和我公司的实际情况;3、四川建科工程建设管理有限公司编制的招标文件;4、本工程的工程量清单;5、我公司已施工过的同类工程的经验;6、我公司的相关施工技术操作规程;7、有关的工程施工规范及工程验收规范,以及相关的法律法规和本地区相关的计价条例等第二节、工程概况本项目为广元市821中学边坡(B、C、D区)治理工程。
该项目已由己由广元市发展和改革委员会以广发改社会[2009]106 号批准建设,项目业主为四川省广元市821 中学,建设资金来自市本级的地质灾害防治专项资金,项目出资比例为100% 。
目录第一章工程概况及编制依据........................... - 1 -一、工程概况:....................................................... - 1 -二、编制依据......................................................... - 1 -三、编制原则......................................................... - 2 -第二章施工总体部署................................. - 3 -第三章施工总体安排................................. - 6 -(一)施工总体目标................................................... - 6 -(二)、施工协调管理.................................................. - 6 -(三)施工区段的划分与施工队伍的安排................................. - 7 -(四)进度计划安排..................................................... - 8 -(五)机械设备及劳动力安排........................................... - 9 -第四章施工组织与管理.............................. - 10 -(一)项目部组织管理网络............................................ - 10 -(二)项目部技术力量配置表.......................................... - 11 -(三)项目部管理机构的职能........................................... - 12 -(四)劳动力组织计划................................................. - 15 -第五章工程施工设备配置............................. - 18 -一、机械配置原则.................................................... - 18 -二、机械配置计划.................................................... - 18 -三、机械配置情况.................................................... - 18 -第六章主要原材料选用............................... - 20 -一、原材料选用...................................................... - 20 -第七章主要工程项目的施工方案、施工方法........... - 22 -主要工程项目的施工方法.............................................. - 22 -第八章季节性施工措施............................... - 44 -一、雨季施工其他注意事项............................................ - 44 -第九章施工技术保证措施............................. - 45 -一、技术管理机构.................................................... - 45 -二、施工技术管理措施................................................ - 45 -三、推行现代化枝术管理.............................................. - 46 -第十章施工进度计划及保证措施....................... - 47 -一、施工总工期...................................................... - 47 -二、施工进度横道图.................................................. - 47 -三、施工进度保证措施................................................ - 47 -第十一章工程质量保证措施.......................... - 52 -一、质量目标:施工质量达到合格要求。
目录第一章工程概况第二章施工总体安排第三章施工进度计划第四章主要工程项目的施工方法第五章确保工程质量的技术组织措施第六章确保工期的技术组织措施第七章确保安全生产的技术组织措施第八章确保文明施工、环境保护的技术组织措施第九章工程重点难点措施第一章工程概况第一节基本概况本项目为互通匝道两处边坡处治。
施工暂定从2015年4月1日-2015年6月1日。
缺陷责任期12个月。
主要工程内容:1、匝道三段边坡为桩间挂板、增设挡墙及锚杆挂网喷砼等;2、匝道桩板墙为增设挡墙、截水沟、对沟底进行铺砌、桩间嵌补等。
建设单位:质量要求:一次性验收合格编制依据:1、2015年巫奉路骡坪互通匝道两处边坡处治招标文件2、2015年巫奉路骡坪互通匝道两处边坡处治施工图设计3、《建筑边坡工程技术规范》(GB503302-2002)4、《锚杆喷射混凝土支护技术规范》(GB50086-2001)5、《岩土锚固》(中国建筑工业出版社2003.1)6、《重庆市地质灾害治理工程项目竣工验收规定》第二节工程特点一、本工程的特点、难点1、本次工程施工场地较分散且作业面受限,施工管理和组织工作量较大。
施工场地处于公路两边,交通运输十分方便,需注意的是做好安全、文明施工和环境保护。
2、本工程施工项目杂,但作业面受限、工期短,保证施工进度合理安排施工、现场施工管理和协调很重要。
3、边坡面作业应作为施工安全管理重点。
4、边坡锚杆施工为隐蔽工程,要认真做好工序验收,保证本工程质量标准为符合国家质量验收标准一次性验收合格工程。
二、承包人完成本工程的优势本公司是一家具有独立法人资格的大型建筑施工企业。
本公司通过近几年的施工,积累了丰富的施工经验,在质量、工期、技术、效益等方面形成了科学、标准的管理体系。
我公司将以大量公路边坡锚杆、路基土石方工程施工经验为依托,我们安排具有丰富施工经验施工人员,尽心竭力、精益求精,保质保量完成本工程。
第二章施工总体安排第一节工程施工管理组织机构及劳动力安排施工管理机构的合理组织是整体施工中非常重要的因素,将对保证工期和质量、安全生产、文明施工起到关键性的作用,也是一个工程能否顺利完成的重要保证。
