管道系统气体吹扫记录
- 格式:xls
- 大小:26.00 KB
- 文档页数:1
燃气管道吹扫试压记录根据您的要求,以下是一份燃气管道吹扫试压的记录,内容包括试验目的、试验条件、试验过程、试验结果以及试验结论等。
一、试验目的:本次试验的目的是检验燃气管道系统的安全性能,确认其满足相关规定和要求。
二、试验条件:1.试验地点:XXX小区燃气管道系统。
2.试验时间:20XX年X月X日X时X分。
3.参与人员:试验负责人员、试验监测人员、试验记录人员以及相关单位的工作人员。
4.试验设备:压力表、气源装置、吹扫设备、试压设备。
三、试验过程:1.清洗管道(1)将管道系统内的杂物进行清理,并确认无堵塞。
(2)使用相应的清洗工具和清洗液对管道系统进行清洗。
2.检测管道连接是否牢固(1)对管道系统的主要连接处进行检测,包括焊接点、法兰连接等。
(2)排除所有可能导致气体泄漏的问题,确保管道连接处牢固。
3.吹扫管道(1)连接吹扫设备,启动设备,将干净的气体吹扫至管道系统,将管道内的杂质吹除。
(2)逐段吹扫,确保每段管道内部均无明显杂质残留。
4.试压管道(1)施加试验压力至设定压力,维持一段时间,确保管道系统能承受一定的压力。
(2)期间观察管道系统是否有明显的漏气现象。
5.记录数据(1)记录试验前后的压力数据,包括试验压力、保压时间等。
(2)记录试验期间的观察情况,包括管道系统是否有漏气、压力是否稳定等。
四、试验结果:1.经过吹扫试压,试验期间未发现管道系统有明显的漏气现象。
2.试验结束后,管道系统的压力保持稳定,压力变化范围在允许的范围内。
五、试验结论:根据本次试验的结果,可以得出以下结论:1.管道系统的连接牢固,没有明显的气体泄漏,符合相关规定和要求。
2.管道系统的吹扫试压工作完成,系统内部干净,满足使用要求。
六、试验记录人员:填写人:XXX审核人:XXX日期:20XX年X月X日以上是燃气管道吹扫试压的记录,详细记录了试验的目的、条件、过程、结果和结论等内容。
通过试验,可以对管道系统的安全性能进行评估,并确认其是否符合相关规定和要求。
化工装置开工前的吹扫和清洗第一节扫和清洗的目的和方法化工装置开工前,需对其安装检验合格后的全部工艺管道和设备进行吹扫与清洗(以下统称吹洗),它的目的是通过使用空气、蒸汽、水及有关化学溶液等流体介质的吹扫、冲洗、物理和化学反应等手段,清除施工安装过程中残留在其间和附于其内壁的泥砂杂物、油脂、焊渣和锈蚀物等,防止开工试车时,由此而引起发生的堵塞管道、设备;损坏机器、阀门和仪表;玷污催化剂及化学溶液、影响产品质量和防止发生燃烧、爆炸事故;是保证装置顺利试车和长周期安全生产的一项重要试车程序。
化工装置中管道、设备多种多样,它们的工艺使用条件和材料、结构等状况都各有不同,因而适用它们的吹洗方法也各有区别。
但通常包括以下几种方法:水冲洗、空气吹扫、酸洗钝化、油清洗和脱脂等。
它们的主要特点和使用范围概述如下。
一、水冲洗水冲洗是以水为介质,经泵加压冲洗管道和设备的一种方法。
被广泛应用于输送液体介质的管道及塔、罐等设备内部残留脏杂物的清除。
水冲洗管道应以管内可能达到的最大流量或不小于1.5m/s的流速进行(这里不包括高压、超高压水射流清洗设备、管束内、外表面积垢方法)。
一般化工设备、管道冲洗常用浊度小于10*106,氯离子含量小于100*106的澄清水,但对于如尿素生产装置等采用奥氏体不锈钢材料的设备和管道,为防止氯离子(Cl-)的聚积而发生设备、管道等的应力腐蚀破裂(SCC),则需采用去离子水冲洗。
水冲洗具有操作方便、无噪声等特点。
二、空气吹扫空气吹扫是以空气为介质,经压缩机加压(通常为0.6-0.8MPa)后,对输送气体介质的管道吹除残留的脏杂物的一种方法。
采用空气吹扫,应有足够的气量,使吹扫气体的流动速度大于正常操作气体流速,一般最低不小于20m/s,以使其有足够的能量(或动量),吹扫出管道和设备中的残余附着物,保证装置顺利试车和安全生产。
空气吹扫时空气消耗量一般都很大,并且要一定的吹扫时间。
因此,空气吹扫通常使用装置中最大的空气压缩机或使用装置中可压缩空气的大型压缩机(如乙烯装置中的裂解气压缩机等)空气运转提供。
管道系统吹扫及清洗记录管道系统的吹扫及清洗是保证管道畅通和系统正常运行的重要工作之一、下面是一份关于管道系统吹扫及清洗的记录。
【日期】【地点】【工程师】【施工单位】【工作目的】【工作内容】1.吹扫工作:(1)要对所有的管道进行吹扫,包括主管道和支管道。
(2)使用高压气体或空气对管道进行吹扫,将管道内的杂质和堵塞物清除干净。
(3)根据管道的不同材质和直径,采用不同的吹扫压力和方法。
2.清洗工作:(1)首先对管道进行视觉检查,确定是否存在严重的杂质或堵塞情况。
(2)根据管道的情况,选择合适的清洗方法,如高压水洗、化学清洗等。
(3)使用相应的清洗装置和工具,对管道进行清洗,并确保清洗剂彻底清除。
(4)清洗后对管道进行再次视觉检查,确认管道完全清洁。
3.检测工作:(1)清洗完成后,对管道进行检测,确保管道的无损坏和正常运行。
(2)检测方法包括压力测试、泄漏检测、流量测试等。
(3)对检测结果进行记录,以供后期维护和排障参考。
【工作记录】根据以上工作内容,我们对【日期】【地点】进行了管道系统吹扫及清洗工作。
具体记录如下:1.工程师【工程师】于【日期】指导施工单位进行管道吹扫工作。
吹扫使用了【吹扫压力】【吹扫方法】。
对所有管道进行了吹扫,包括主管道和支管道。
吹扫工作顺利完成。
2.清洗工作于【日期】进行,由【工程师】指导施工单位进行。
首先对管道进行了视觉检查,发现了【存在的问题】,确定了适当的清洗方法。
清洗使用了【清洗装置】【清洗剂】。
清洗工作进行了【清洗时间】,并对清洗结果进行了视觉检查,确认管道完全清洁。
3.检测工作于【日期】进行,由【工程师】指导施工单位进行。
检测方法包括了【检测方法】。
检测结果显示,管道无损坏,正常运行。
【工作总结】本次管道系统吹扫及清洗工作顺利完成。
通过吹扫和清洗,成功清除了管道中的杂质和堵塞物,保证了管道的畅通,预防了系统因管道堵塞引起的问题。
并且通过检测工作确认了管道的无损坏和正常运行。

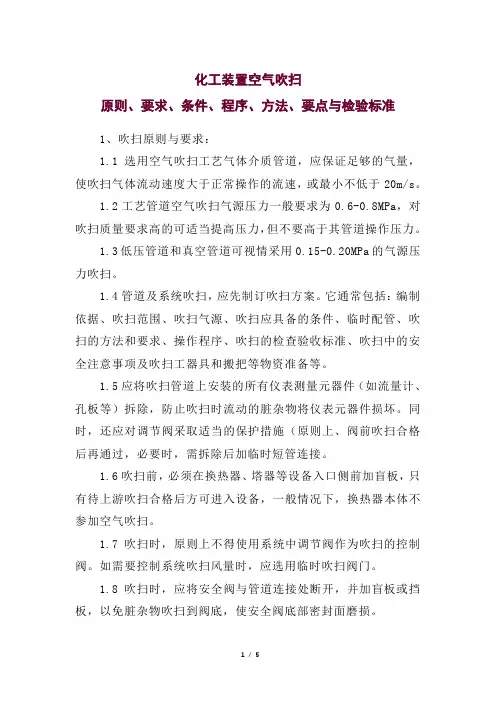

化工装置空气吹扫原则、要求、条件、程序、方法、要点与检验标准1、吹扫原则与要求:1.1选用空气吹扫工艺气体介质管道,应保证足够的气量,使吹扫气体流动速度大于正常操作的流速,或最小不低于20m/s。
1.2工艺管道空气吹扫气源压力一般要求为0.6-0.8MPa,对吹扫质量要求高的可适当提高压力,但不要高于其管道操作压力。
1.3低压管道和真空管道可视情采用0.15-0.20MPa的气源压力吹扫。
1.4管道及系统吹扫,应先制订吹扫方案。
它通常包括:编制依据、吹扫范围、吹扫气源、吹扫应具备的条件、临时配管、吹扫的方法和要求、操作程序、吹扫的检查验收标准、吹扫中的安全注意事项及吹扫工器具和搬把等物资准备等。
1.5应将吹扫管道上安装的所有仪表测量元器件(如流量计、孔板等)拆除,防止吹扫时流动的脏杂物将仪表元器件损坏。
同时,还应对调节阀采取适当的保护措施(原则上、阀前吹扫合格后再通过,必要时,需拆除后加临时短管连接。
1.6吹扫前,必须在换热器、塔器等设备入口侧前加盲板,只有待上游吹扫合格后方可进入设备,一般情况下,换热器本体不参加空气吹扫。
1.7吹扫时,原则上不得使用系统中调节阀作为吹扫的控制阀。
如需要控制系统吹扫风量时,应选用临时吹扫阀门。
1.8吹扫时,应将安全阀与管道连接处断开,并加盲板或挡板,以免脏杂物吹扫到阀底,使安全阀底部密封面磨损。
1.9系统吹扫时,所有仪表引压管线均应打开进行吹扫,并应在系统综合气密试验中再次吹扫。
1.10所有放空火炬管线和喷淋管线,应在与其联接的主管后进行吹扫,设备壳体的导淋及液面计、流量计引出管和阀门等都必须吹扫。
1.11.在吹扫进行中,只有在上游系统合格后,吹扫空气才能通过正常流程进入下游系统。
1.12当管道直径大于500mm和有入口的设备,吹扫前先要用人工清扫,并拆除其有碍吹扫的内件。
1.13所有罐、塔、反应器等容器,在系统吹扫合格后应再次进行人工清扫,并复位相应内件,封闭时要按照隐闭工程封闭手续办理。
管道吹扫规范LG GROUP system office room 【LGA16H-LGYY-LGUA8Q8-LGA162】字号:大中小1. 目的为消除隐患,避免不必要的损失,为工程项目的管道系统吹扫(清洗)提供指导,以检查管道系统的清洁度的施工质量,使系统运转能顺利进行。
2. 适用范围本公司所承建的工业管道安装工程管道系统的吹扫(清洗)工序。
本文取代原三级文件QG/CNF ()JS GY YG 005、QG/CNF ()JS GY YG 006。
3. 引用标准及编制依据《工业金属管道工程施工及验收规范》GB50235-97《石油化工有毒、可燃介质管道施工及验收规范》SH3501-2002《压力管道安全管理与监察规定》劳动部发(1996)140号4. 工作内容及操作流程吹扫(清洗)前系统检查吹扫(清洗)介质选定管道系统吹扫(清洗)管道系统复原5. 操作程序及技术要求吹扫(清洗)前系统检查吹扫(清洗)前,经监检部门、建设部门及施工单位对系统的实体及资料进行全面检查,确认合格后方可进行。
完成管道的强度试验和严密性试验。
向参加吹扫工作的人员进行技术交底。
压力试验时,需要装设隔断盲板的地方,压力的导入口以及拆除的仪表、阀门等附件需装设临时短管的地方要考虑吹扫工作的需要,不宜马上复原,以免造成重复拆卸与安装。
吹扫时需要拆除的阀门、法兰、仪表等,事先拆除,并用临时短管接通。
对拆除下来的阀门、法兰等附件要密封好,妥善保管,以免丢失。
仪表导压管、PH计主阀关闭,下方侧打开;铁壳温度计、液面开关不拆;液面调节计、液面计主阀关闭。
应有完善的已经批准的吹扫(清洗)方案,并已向操作人员进行了技术及安全交底。
吹扫(清洗)介质选定管道系统吹扫(清洗)介质应按设计规定执行。
当设计无规定时,可按下述原则结合现场具体情况选用吹扫(清洗)介质:DN≥600的管道宜用人工清理;DN<600的液体管道宜用水冲洗;DN<600的气体管道宜用空气吹扫;蒸汽管道应用蒸汽吹扫;水管道应用清洁水;碱液管道应用清水;导生管道应用压缩空气或氮气;一般压缩空气管道应用一般压空;仪表压缩空气管道应用干燥的无油压空;管道系统吹扫(清洗)水冲洗a)水冲洗应用临时水泵来供经冲洗水,当使用工程正式泵时,应在泵的入口前加装临时过滤器,以防止管路中的杂质进入泵体内造成设备损伤。
管道吹扫和清洗管道吹扫和清洗000字体大小:大 | 中 | 小 2007-04-21 21:21 - 阅读:1065 - 评论:0 化工装置开工前的吹扫和清洗第一节扫和清洗的目的和方法化工装置开工前,需对其安装检验合格后的全部工艺管道和设备进行吹扫与清洗(以下统称吹洗),它的目的是通过使用空气、蒸汽、水及有关化学溶液等流体介质的吹扫、冲洗、物理和化学反应等手段,清除施工安装过程中残留在其间和附于其内壁的泥砂杂物、油脂、焊渣和锈蚀物等,防止开工试车时,由此而引起发生的堵塞管道、设备;损坏机器、阀门和仪表;玷污催化剂及化学溶液、影响产品质量和防止发生燃烧、爆炸事故;是保证装置顺利试车和长周期安全生产的一项重要试车程序。
化工装置中管道、设备多种多样,它们的工艺使用条件和材料、结构等状况都各有不同,因而适用它们的吹洗方法也各有区别。
但通常包括以下几种方法:水冲洗、空气吹扫、酸洗钝化、油清洗和脱脂等。
它们的主要特点和使用范围概述如下。
一、水冲洗水冲洗是以水为介质,经泵加压冲洗管道和设备的一种方法。
被广泛应用于输送液体介质的管道及塔、罐等设备内部残留脏杂物的清除。
水冲洗管道应以管内可能达到的最大流量或不小于 1.5m/s的流速进行(这里不包括高压、超高压水射流清洗设备、管束内、外表面积垢方法)。
一般化工设备、管道冲洗常用浊度小于10*106,氯离子含量小于100*106的澄清水,但对于如尿素生产装置等采用奥氏体不锈钢材料的设备和管道,为防止氯离子(Cl-)的聚积而发生设备、管道等的应力腐蚀破裂(SCC),则需采用去离子水冲洗。
水冲洗具有操作方便、无噪声等特点。
二、空气吹扫空气吹扫是以空气为介质,经压缩机加压(通常为0.6-0.8MPa)后,对输送气体介质的管道吹除残留的脏杂物的一种方法。
采用空气吹扫,应有足够的气量,使吹扫气体的流动速度大于正常操作气体流速,一般最低不小于20m/s,以使其有足够的能量(或动量),吹扫出管道和设备中的残余附着物,保证装置顺利试车和安全生产。

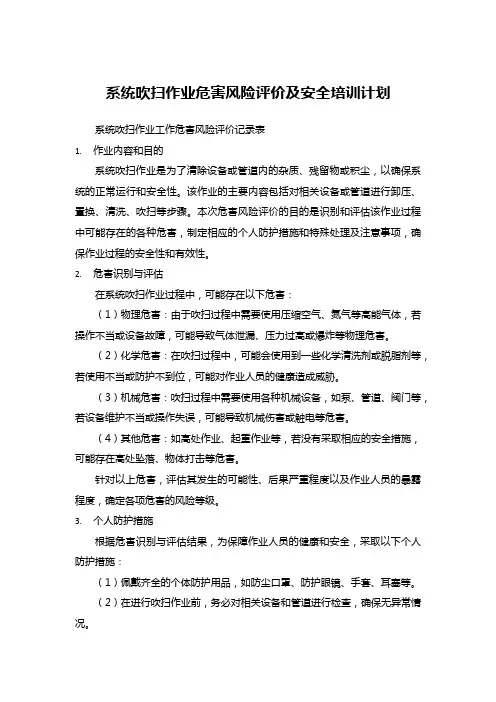

系统吹扫作业危害风险评价及安全培训计划系统吹扫作业工作危害风险评价记录表1.作业内容和目的系统吹扫作业是为了清除设备或管道内的杂质、残留物或积尘,以确保系统的正常运行和安全性。
该作业的主要内容包括对相关设备或管道进行卸压、置换、清洗、吹扫等步骤。
本次危害风险评价的目的是识别和评估该作业过程中可能存在的各种危害,制定相应的个人防护措施和特殊处理及注意事项,确保作业过程的安全性和有效性。
2.危害识别与评估在系统吹扫作业过程中,可能存在以下危害:(1)物理危害:由于吹扫过程中需要使用压缩空气、氮气等高能气体,若操作不当或设备故障,可能导致气体泄漏、压力过高或爆炸等物理危害。
(2)化学危害:在吹扫过程中,可能会使用到一些化学清洗剂或脱脂剂等,若使用不当或防护不到位,可能对作业人员的健康造成威胁。
(3)机械危害:吹扫过程中需要使用各种机械设备,如泵、管道、阀门等,若设备维护不当或操作失误,可能导致机械伤害或触电等危害。
(4)其他危害:如高处作业、起重作业等,若没有采取相应的安全措施,可能存在高处坠落、物体打击等危害。
针对以上危害,评估其发生的可能性、后果严重程度以及作业人员的暴露程度,确定各项危害的风险等级。
3.个人防护措施根据危害识别与评估结果,为保障作业人员的健康和安全,采取以下个人防护措施:(1)佩戴齐全的个体防护用品,如防尘口罩、防护眼镜、手套、耳塞等。
(2)在进行吹扫作业前,务必对相关设备和管道进行检查,确保无异常情况。
(3)作业过程中要保持通风良好,避免长时间暴露在有害气体或环境中。
(4)遵循规定的操作规程,不得随意拆卸、修理设备或改变操作程序。
4.特殊处理及注意事项在系统吹扫作业过程中,需要注意以下特殊处理及注意事项:(1)对于高处作业、起重作业等特殊作业,必须采取相应的安全措施,确保作业安全。
(2)在使用化学清洗剂或脱脂剂时,应选择合适的配方和操作条件,避免对人员和环境造成危害。
(3)在吹扫过程中,若出现气体泄漏、压力过高或异常声响等异常情况,应立即停止作业并撤离现场。
