5、城铁营业线道岔辊轮滑床板更换施工工艺工法教学内容
- 格式:doc
- 大小:1.26 MB
- 文档页数:12
道岔滑床板空吊整修作业方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!道岔滑床板空吊整修作业方案及流程一、前言道岔作为铁路系统的重要组成部分,其安全稳定运行对于整个铁路网络的正常运作至关重要。
铁路换道岔工程施工方案一、施工概述铁路换道岔是指在铁路干线上设置的用于列车从一条轨道转入另一条轨道的设备,它是保证列车行车安全、提高线路通行能力的重要设施。
换道岔的施工需要严格按照相关规范和技术要求进行,确保施工质量和安全。
二、施工准备1. 施工方案编制:施工单位要制定详细的施工方案,对施工的具体步骤、工艺和安全措施进行详细规划,以确保施工过程安全、高效。
2. 人员培训:施工单位要对参与施工的人员进行专业培训,确保施工人员具备必要的技能和安全意识。
3. 设备准备:确保施工所需的机械设备、工具和材料充足,并对设备进行检查和维修,以确保施工过程中设备的正常运行。
4. 安全防护:对施工现场进行全面的安全检查和评估,设置合适的安全警示标志,提前做好施工现场的安全防护工作。
三、施工步骤1. 现场勘察:施工单位在施工前进行现场勘察,对施工环境、地形地貌进行详细的调研和评估,为后续施工提供准确的数据支持。
2. 地基处理:在进行换道岔施工前,需要对施工区域的地基进行处理,保证地基的平整和稳固,为后续的轨道铺设提供良好的基础。
3. 轨道铺设:根据设计要求,施工单位进行轨道的铺设和连接工作,确保轨道的平整和对接的准确性。
4. 机械调试:完成轨道铺设后,进行换道岔的机械调试,包括道岔的转辙、锁闭等部件的调试和测试,确保换道岔的正常运行。
5. 电气布线:在机械调试完成后,进行换道岔的电气布线工作,保证换道岔的电气系统正常运行。
6. 安全检测:在完成机械调试和电气布线后,对换道岔进行全面的安全检测,保证换道岔的安全性能符合要求。
7. 结束验收:在施工完成后,进行换道岔的结束验收,确保施工质量满足设计要求,并形成相关的施工记录和报告。
四、安全措施1. 施工前,要对施工现场进行全面的安全检查,清除可能存在的安全隐患,保证施工现场的安全性。
2. 施工单位要对施工人员进行安全培训,提高其安全意识和应急处理能力。
3. 在施工现场设置明显的安全警示标志,对施工区域进行必要的隔离,避免外来人员非法闯入。
营业线封锁更换道岔标准化作业一、作业制度:1 施工作业执行文件:施工项目部下发的有效设计图纸、技术交底文件、《道岔铺设作业指导书》、《客货共线铁路轨道工程施工技术指南》、《客运专线铁路轨道工程施工技术指南》;2 施工作业执行的强制性规范:《安全生产法》、《建设工程安全生产管理条例》、《铁路轨道工程施工质量验收标准》、《客运专线铁路轨道工程施工质量验收暂行标准》、《铁路营业线施工安全管理办法》(铁办[2008]190号)、《南宁铁路局营业线施工安全管理实施细则》(宁铁运[2008]162号)3 作业队制订的《XX作业队施工职责分工及岗位责任制制度》。
二、适用范围适用于营业线道岔更换施工三、人员配备基本配备:现场施工总负责人1人,驻站联络员不得少于1人(视现场需要定),安全员2人,防护员不得少于3人(视现场需要定),技术负责人1人,工班长1人,技术人员1人。
四、施工作业标准营业线更换道岔主要有两种方法施工:⑴成组道岔移铺法;⑵换枕散铺法。
在行车密度大,行车速度快的线路上施工重量重的混凝土枕道岔应采用成组道岔移铺法进行道岔插铺或更换;木枕道岔、现场条件限制无法预铺或预铺地点距设计位置较远难以移动到位、行车密度不大,速度不高的次要线路,可采用换枕散铺法进行道岔插铺或更换。
采用成组道岔移铺法时一般应遵循“先横后纵,纵横结合”的原则选定移铺方案,即:有条件直接横移到位的道岔就直接横移到位,不具备直接横移就位条件时,可采取纵移或纵、横移结合的方法就位。
1、作业流程如下:封锁更换道岔成组移铺法施工流程示意图封锁更换道岔换枕散铺法施工流程示意图2、施工过程关键工序的控制及技术与方法⑴预铺道岔调查:对现场施工场地进行详细调查,评估预铺道岔的可行性,清列施工范围内各铁路建筑设备可能对施工的影响,在不影响线路正常运营,确保界限安全的前提下就近选择最佳预铺场地,尽量减少道岔拨移距离。
⑵编制施工技术方案:根据现场调查情况,按“先横后纵,纵横结合”的原则选定推移方法,编制施工技术方案并报上级部门批准。
铁路轨道修复及道岔更换施工专项方案1. 项目背景铁路轨道是铁路运输的基础设施,经过长时间的使用和磨损,需要定期进行修复和更换。
本文档提供了铁路轨道修复及道岔更换的施工方案。
2. 施工目标本施工专项方案的目标是确保铁路轨道的安全性和可靠性。
具体包括以下几个方面:- 轨道的平整度和垂直度符合标准要求;- 轨道的固定系统牢固可靠;- 底盘连接件和连接螺栓的紧固力满足要求;- 道岔的安装和调试工作完成。
3. 施工步骤本文档中提供的施工方案包括以下几个步骤:3.1 轨道修复3.1.1 调查评估在开始施工之前,需要对轨道进行调查评估,确定修复的范围和程度。
评估包括轨道的平整度、垂直度等指标的测试和分析。
3.1.2 修复工作根据评估结果,确定需要修复的轨道段落和具体修复方法。
修复工作可以包括以下几个方面:- 剥离损坏的轨道材料;- 补充新的轨道材料;- 调整轨道的平整度和垂直度;- 固定轨道材料。
3.2 道岔更换3.2.1 调查评估在开始施工之前,需要对道岔进行调查评估,确定需要更换的道岔数量和类型。
3.2.2 道岔更换工作根据评估结果,确定需要更换的道岔位置和具体更换方法。
道岔更换工作可以包括以下几个步骤:- 拆除旧的道岔;- 安装新的道岔;- 进行调试和测试。
4. 安全措施在施工过程中,必须始终保持安全意识,并采取必要的安全措施,以确保工作人员和列车的安全。
具体安全措施包括但不限于:- 遵守相关的安全规范和操作规程;- 提供必要的安全防护设施;- 进行施工前的安全培训,并确保施工人员熟悉操作流程;- 安排专人负责现场安全监控和指导。
5. 资源需求为了顺利完成轨道修复和道岔更换工作,需要确保以下资源的充足供应:- 轨道修复所需的材料和设备;- 道岔更换所需的新道岔和相关设备;- 施工人员和技术人员的劳动力。
6. 施工计划根据项目的要求和资源的可用性,需要制定详细的施工计划,包括施工的时间安排、工作内容和人员调度等。

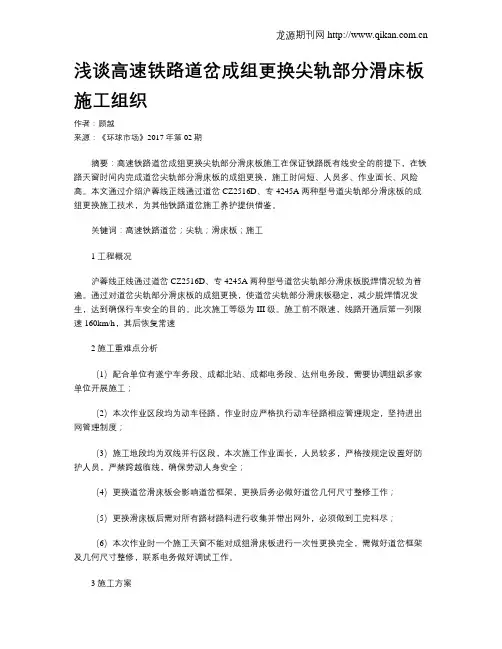

浅谈高速铁路道岔成组更换尖轨部分滑床板施工组织作者:顾越来源:《环球市场》2017年第02期摘要:高速铁路道岔成组更换尖轨部分滑床板施工在保证铁路既有线安全的前提下,在铁路天窗时间内完成道岔尖轨部分滑床板的成组更换,施工时间短、人员多、作业面长、风险高。
本文通过介绍沪蓉线正线通过道岔CZ2516D、专4245A两种型号道尖轨部分滑床板的成组更换施工技术,为其他铁路道岔施工养护提供借鉴。
关键词:高速铁路道岔;尖轨;滑床板;施工1 工程概况沪蓉线正线通过道岔CZ2516D、专4245A两种型号道岔尖轨部分滑床板脱焊情况较为普遍。
通过对道岔尖轨部分滑床板的成组更换,使道岔尖轨部分滑床板稳定,减少脱焊情况发生,达到确保行车安全的目的。
此次施工等级为III级。
施工前不限速,线路开通后第一列限速160km/h,其后恢复常速2 施工重难点分析(1)配合单位有遂宁车务段、成都北站、成都电务段、达州电务段,需要协调组织多家单位开展施工;(2)本次作业区段均为动车径路,作业时应严格执行动车径路相应管理规定,坚持进出网管理制度;(3)施工地段均为双线并行区段,本次施工作业面长,人员较多,严格按规定设置好防护人员,严禁跨越临线,确保劳动人身安全;(4)更换道岔滑床板会影响道岔框架,更换后务必做好道岔几何尺寸整修工作;(5)更换滑床板后需对所有路材路料进行收集并带出网外,必须做到工完料尽;(6)本次作业时一个施工天窗不能对成组滑床板进行一次性更换完全,需做好道岔框架及几何尺寸整修,联系电务做好调试工作。
3 施工方案3.1材料供应方案、旧料处置及管理3.1.1 材料供应及现场管理。
段材料科统一配送至各车间,车间自行配送至工区。
现场不摆放路料,作业前带入,作业后带出。
3.1.2旧料处置方案及现场管理。
旧料处置方案:下道的滑床板,安排专人进行清理,并带出网至指定地点进行存放,施工结束后由材料科统一回收处理。
现场不摆放路料,作业前带入,作业后带出。
15更换道岔大件作业指导书更换道岔大件作业指导书1 范围本作业指导书规定了更换道岔辙叉、尖轨、基本轨、护轮轨作业程序和安全技术要求。
本作业书适用于非无缝道岔更换伤损辙叉、尖轨、基本轨、护轮轨作业。
2 引用规范性文件2.1 《铁路线路修理规则》(铁运[2006]146号); 2.2 《铁路工务安全规则》(铁运[2006]177号);2.3 《广州铁路(集团)公司企业标准(工务系统作业标准汇编)》(Q/GZT05Z-2010);2.4 《广州铁路(集团)公司铁路营业线施工安全管理实施细则》(广运发[2010]165号)。
3 作业目的3.1 消除重伤或折断道岔伤损辙叉、尖轨、基本轨、护轮轨,防止行车事故的发生。
4 作业程序(流程图)5 作业内容及要求5.1 准备作业5.1.1 提前3天发配合通知单与电务(供电)部门联系,提前1天电话通知配合部门派员配合施工; 5.1.2 主要工、机具、材料:吊轨车、锯轨机、钻孔机、液压起道机、直流电弧焊机、打磨机、发电机、角磨机、轨缝调整器、抬杠、倒棱机、扳手、大锤、起道机、撬棍、30m 钢尺、150mm 钢直尺、轨距尺、石笔、轨温计等;5.1.3 人员组织:当地线路车间指派1名干部负责现场盯控,施工负责人不低于工(班)长职务,作业人员不少于8人;5.1.4 更换道岔辙叉、尖轨、基本轨、护轮轨作业要求车间干部必须到现场亲自核对待换道岔大件设备型号是否和现场相符。
5.1.5 检查:1 辙叉类型、孔位、长度、趾端和跟端开口宽度是否相符,螺栓孔距及电务连接线、角钢眼孔是否钻好;2 尖轨轨类型、孔位、长度、螺栓孔距及电务连接线、角钢眼孔;3 基本轨类型、孔位、长度、螺栓孔距及电务连接线、角钢眼孔;4 护轮轨类型及螺栓孔是否一致,间隔铁型号是否相符,护轨的缓冲区、平直段、切削喇叭口的尺寸是否符合标准。
5. 2 防护作业5.2.1 主要防护信号用品:作业标、停车信号牌、双面信号灯、火炬、喇叭、响墩、红黄信号旗、70mm 2铜导线、电话机、对讲机等;5.2.2 利用天窗,在车站《行车设备施工登记薄》登记,按规定插作业标,设置移动停车信号,设置准备作业防护作业拆下道岔大件及各联接零部件拨出旧设备,拨入新设备联接道岔大件及各联接零部件质量回检车站销点登记,撤除防护完工会驻站、工地防护员,用电话或对讲机防护。

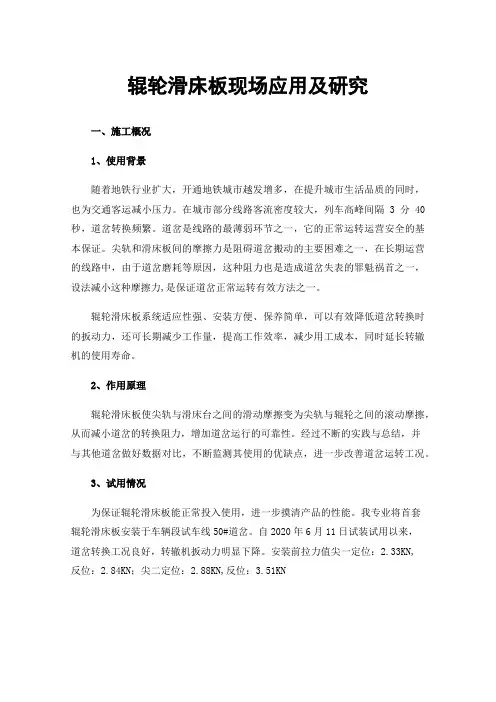

辊轮滑床板现场应用及研究一、施工概况1、使用背景随着地铁行业扩大,开通地铁城市越发增多,在提升城市生活品质的同时,也为交通客运减小压力。
在城市部分线路客流密度较大,列车高峰间隔3分40秒,道岔转换频繁。
道岔是线路的最薄弱环节之一,它的正常运转运营安全的基本保证。
尖轨和滑床板间的摩擦力是阻碍道岔搬动的主要困难之一,在长期运营的线路中,由于道岔磨耗等原因,这种阻力也是造成道岔失表的罪魁祸首之一,设法减小这种摩擦力,是保证道岔正常运转有效方法之一。
辊轮滑床板系统适应性强、安装方便、保养简单,可以有效降低道岔转换时的扳动力,还可长期减少工作量,提高工作效率,减少用工成本,同时延长转辙机的使用寿命。
2、作用原理辊轮滑床板使尖轨与滑床台之间的滑动摩擦变为尖轨与辊轮之间的滚动摩擦,从而减小道岔的转换阻力,增加道岔运行的可靠性。
经过不断的实践与总结,并与其他道岔做好数据对比,不断监测其使用的优缺点,进一步改善道岔运转工况。
3、试用情况为保证辊轮滑床板能正常投入使用,进一步摸清产品的性能。
我专业将首套辊轮滑床板安装于车辆段试车线50#道岔。
自2020年6月11日试装试用以来,道岔转换工况良好,转辙机扳动力明显下降。
安装前拉力值尖一定位:2.33KN,反位:2.84KN;尖二定位:2.88KN,反位:3.51KN安装后拉力值尖一定位:1.93KN,反位:2.33KN;尖二定位:0.74KN反位:2.82KN经过将近两个月的试用,目前辊轮滑床板的优势已逐步显现出来。
但考虑到试车线道岔为碎石道床基底,且道岔转换频次较少等因素,辊轮滑床板的最大作用并不能完全凸显。
经过专业讨论分析,最终选择正线3#道岔作为试用道岔。
二、施工要点1、更换地点:3#道岔。
2、作业时间:计划在8月10日(00:30—3:30),提前做好施工计划申请。
3、作业细则:施工前联合通号专业做好施工交底,明确分工、合理部署;施工前要提前采集道岔原始几何状态原始数据,施工完毕,恢复道岔状态,满足规范要求;施工完毕后,要做到工完料清,确保线路开通,保障线路运营安全。

更换道岔滑床板作业指导书
1 适用范围
本指导书适用于封锁点内普通单开道岔、对称道岔及复式交分道岔更换道岔滑床板作业。
2 所需材料和工器具
3 操作程序及要领
1 作业准备
1 按要求设置并确认防护已到位,
2 作业负责人作业前对所有工机具及材料进行检查、校对,确保工机具性能正常,材料齐全。
3 调查需更换滑床板的数量。
4 确认配合人员是否到场。
2 上道作业
2.1 作业负责人接到封锁命令(命令号、封锁起讫时间)后,通知作业人员开始作业。
2.2 松开轨撑螺栓,滑床板与轨枕、基本轨联结零件,混凝土枕道岔拆卸联结零件(提速道岔拆卸销钉),木枕道岔松开轨撑螺栓及螺纹钉(用道钉连结时起出道钉)。
2.3 从侧面抽出滑床板,清理承轨槽内杂物(木枕要削平、插入木楔)。
2.4 安装轨撑及滑床板,涂油后拧紧联结零件,提速道岔弹片及销钉扣件要上齐(安装后轨撑及滑床板要做到“三靠”)。
2.5 改正轨距,捣固吊板,整理道床。
2.6 配合信号专业进行调试达标。
2.7 旧料回收、清理工具、撤除防护、开通线路。
4 质量控制
1 符合《南昌地铁轨道设备维修规程》中规定,尖轨与滑床板间隙不大于2mm、与基本轨密贴,无吊板,滑床板安装部位、型号无差错。
2 联结零件无松动。
5 安全措施
1 上道作业必须办理要、销点手续。
2 车场线作业须按规定设臵防护;注意邻线来车,弃碴料具不侵入限界。
3 施工人员必须穿防护鞋、防护服。
4 不能同时抽出两块滑床板。
5 在施工结束后,应做到工完料清,由现场施工负责人确认后方可销点。
城铁营业线交叉渡线道岔更换施工工艺工法QB/ZTYJGYGF-GD-0807-2014北京分公司侯志强杨博冯立华王峰1前言1.1 工艺工法概况地铁营业线行车密度大、单日客运量大,道岔号数小,道岔磨损严重,尤其是用丁列车折返的交义渡线部分。
交义渡线更换施工具有工作量大、涉及专业多、施工时间短等特点。
如何在尽量不影响地铁正常运营的情况下,安全、高效的完成交义渡线更换施工成为了一个难题。
北京地铁1号线项目部经过不断的摸索、学习,施工前周密部署,施工中统一指挥,施工后认真总结,最终形成了本工艺工法。
1.2 工艺工法原理施工前先在基地内完成道岔预铺,将道岔的各部位尺寸调整到位,做好轨枕问距、轨枕号、钢轨号等各种标记,然后将道岔拆解,分类打包存储,做好现场原位铺设准备。
封锁要点后,利用人工与轨道吊车配合迅速将旧道岔拆除、新道岔铺装到位,在有限的时间内完成大工作量的施工,确保地铁准时、安全开通。
2工艺工法特点2.1营业线临时封站一天,对旅客出行造成不便,开通即运营,必须保证施工质量,施工压力大。
2.2地铁封闭区段施工,不具备整组预铺直接滑移到位条件,需采用原位铺设,施工时间短、工作量大,需进行合理部署,有效分配人工和机具。
2.3 24小时连续施工,对劳动力要求较高,应合理安排轮休时间。
2.4轨道吊全程配合轨料的装、卸,大大降低了劳动力的投入。
3适用范围本工法适用丁城市地铁碎石道床交义渡线更换原位铺设施工。
4主要技术标准«60kg/m钢轨9号道岔5m问距交义渡线〉〉(专线9760)北京市地铁运营有限公司企业标准技术标准《工务维修规则》QB(J)/BD(A)XL003-20095施工方法要换铺的交义渡线示意图见图5-1。
轨道车整列进场后进行拆解,分成两列,一列进入上行并退出施工区域,一列停在下行线上,见图5-2所示,辅助人工进行11#、13艇岔的更换,见图5-3。
更换完成后下行线轨道车退出施工区域,上行线轨道车进入施工区域,停在上行线,辅助人工进行4#、6艇岔更换,见图5-4。
城铁营业线道岔辊轮滑床板更换施工工艺工法QB/ZTYJGYGF-GD-0808-2014北京分公司侯志强杨博冯立华王峰1前言1.1工艺工法概况地铁营业线日行车量大,道岔搬动频繁。
道岔是线路的最薄弱环节之一,它的正常运转是行车安全的基本保证。
设法减小道岔的转换阻力,提高道岔的运行可靠性一直是国内外铁路努力的目标。
尖轨和滑床板间的摩擦力是转换力的一个重要组成部分。
设法减小这种摩擦力, 是减小转换力的有效方法之一。
辊轮滑床板系统适应性强,免维护,安装简单方便,性价比高。
辊轮滑床板的价格成本在整个道岔系统造价中只占较小比例:约10%。
不仅可以大大降低地铁道岔系统故障率;还可长期节省润滑油的费用,长期节省养护人工费用,并延长转辙机的使用寿命。
1.2工法原理将地铁营业线普通滑床板更换为辊轮滑床板,使尖轨与滑床台之间的滑动摩擦变为尖轨与辊轮之间的滚动摩擦,从而减小道岔的转换阻力,提高道岔运行的可靠性。
经过不断的实践与总结,提高辊轮滑床板的更换速度与质量,确保地铁安全开通,保障地铁的安全运营。
2工法特点2.1营业线施工主要在“天窗”时间内(00:30—3:30),施工时间短。
2.2施工前要明确分工、合理部署。
2.3施工前要提前采集道岔原始几何状态原始数据,施工完毕,恢复道岔状态,满足规范要求。
2.4施工完毕后,要做到工完料清,保障地铁安全运营。
3适用范围本工法适用于城市地铁碎石道床、整体道床道岔普通滑床板更换为辊轮滑床板。
4主要技术标准《辊轮系统供货技术要求》《辊轮安装维护手册》北京市地铁运营有限公司企业标准技术标准《工务维修规则》QB(J)/BD(A)XL003-20095施工方法清点施工机具;采集道岔原始数据;松卸道钉,拆卸更换部位的扣配件及轨撑;打起道机,垫方木;拆卸旧滑床板,更换新辊轮滑床板;安装轨撑、扣配件;撤方木,落起道机;紧道钉;调整辊轮高度;复检道岔尺寸;电务调试;三方回检;撤场。
6工艺流程及操作要点6.1施工工艺流程辊轮滑床板更换施工工艺流程见图6.1。
更换铁垫板、滑床板作业1、目的更换失效的铁垫板、滑床板,确保设备状态良好2、范围适用于线路、道岔上各类铁垫板及滑床板。
.3、质量标准3.1、铁垫板应安放在木枕中间,位置正确平整,垫板外肩要与轨底密靠,空隙不超过2mm,滑床板与基本轨落槽,滑床板与基本轨及尖轨底部密贴。
3.2、滑床板、轨撑垫板的地脚螺栓、轨腰螺栓无松动,3.3、无“八害”道钉。
4、作业前准备和确认事项4.1、确认作业地点和工作量,明确作业人员及分工,并做好安全讲话记录。
4.2、准备好下列工具、材料并确认其使用状态良好:起钉撬棍、道钉锤、起钉垫、直钉器、十字锉、锛斧、道尺、起道机、道钉、铁垫板、轨撑垫板、滑床板、道木塞、活动扳手、克丝钳。
4.3、信号防护备品:对讲机、作业标。
5、作业程序5.1、设置防护:按《日常施工防护作业》第4.1条规定设防护,站内作业设驻站联络员,并在车站登记。
5.2、根据作业量撒布好材料:道钉、道木塞、铁垫板(轨撑垫板)及滑床板。
5.3、削平:当轨底或垫板切入木枕深达3mm以上,或有较多毛刺影响作业时,应用锛斧进行削平和削除毛刺。
5.4、取下开口销,松卸与垫板相连的螺栓并涂油。
5.5、起出道钉,将道钉放在适当的位置。
起钉时,必须使用起钉垫,禁止使用石块或道钉杆代替,以免压伤枕木和撬棍滑脱。
5.5.1、起钉时,起钉垫要靠近道钉后部,以免道钉仰着和圆弧状起出,而使钉孔外侧被挤伤。
5.5.2、起出的“八害钉”按要求采用不同的放置方法进行整正,螺纹道钉要旋转出来。
5.6、更换铁垫板(轨撑垫板)、滑床板:使用压机取下:铁垫板(轨撑垫板)、滑床板,插入道木塞,整修道钉孔,换入新铁垫板(轨撑垫板)、滑床板。
5.7、拧紧螺栓,上好开口销,打入道钉,旋入螺纹道钉。
5.8、捣固空吊板,检查轨距及轨撑螺栓是否触及尖轧,影响尖轨密贴。
5.9、作业完后,由施工负责人按质量标准要求进行质量回检并记录。
5.10、撤除两端作业标,站内到车站进行消记,并经电务、车站共同确认设备正常。
充分准备严格卡控确保更换道岔施工安全按路局及段计划要求,在2009年共更换道岔42组,其中对管内动车组径路的木枕道岔全部进行了更换,在更换道岔施工中,全体干部职工齐心协力,精心准备,落实措施,严把各关,按时、保质、安全圆满地完成更换任务,未发生一起影响行车和人身安全的问题。
下面是我们在更换道岔施工作业中的一些做法。
第一部分:施工准备一、施工依据根据年度大修计划,根据年度内集中修安排,对涉及正线的道岔安排在集中修期间进行更换,对不涉及正线的道岔,按段重点工作安排要求及时安排更换,对客车径路上的木枕道岔提前安排进行更换。
此项工作由线路科大修组负责。
二、看现场准备预铺道岔在接到段大修更换道岔施工安排后,对所要更换的道岔进行全面调查,并与新道岔进行比对,如:原道岔类型、道岔全长,道岔号数及道岔图号等技术资料。
并对预铺道岔的位置进行选定,选定预铺道岔位置时,要根据站场环境条件及施工作业影响范围,通过更换道岔修正线路设备的不良处所,如线间距不良、道岔前后线路方向不良等.对预铺位置需清理的,及时安排预铺道岔车间进行场地清理,以便影响道岔岔枕与钢轨卸车。
现场调查后应在大脑中有一个更换道岔整体的思路,道岔定位是岔前还是岔后,轨排是纵移、横移还是横纵移,旧料哪出,是否轨道车配合,岔前岔后轨型变化等等。
此项工作由线路科大修组和施工科负责调查和安排,在计划更换道岔前30天完成.三、卸路料由材料科负责将岔枕、钢轨及联结零件运到预铺位置,原则上由负责预铺道岔车间负责卸车,并由线路科和施工科派人盯控卸车。
注意岔枕与钢轨侵入限界,岔枕与钢轨要放置钢轨外侧1。
5米以外,以免影响站内调车和行车安全.此项工作应在更换道岔前20天完成。
四、组装道岔组装道岔原则上由更换道岔的车间负责组装,在组装道岔时应注意既有道岔的绝缘位置,组装后应对新道岔基本轨方正进行检查,不方则及时调整。
差量小的,可利用配轨来调节。
此项工作应在更换前10天完成,并由当地所在车间进行验收,并做好新道岔的各项标记,如有问题由组装道岔车间进行整修。
更换道岔滑床板作业指导书一、作业内容和适用范围1.作业内容更换道上伤损滑床板,处理失效埋头栓,整治空吊。
2.适用范围⑴本作业指导书适用于线路维修作业。
⑵本作业指导书适用于天窗点内作业。
二、劳力组织作业负责人不低于班长,除设驻站联络员和现场防护员外,其他作业人员3人及以上。
三、机具材料及安全备品轨距尺、撬棍、大小拐子、道钉锤、起拨道器、450mm扳手、250mm扳手; 滑床板、埋头栓及套管(适量)、长效油(适量);防护备品等。
四、作业程序1.点外准备⑴作业负责人与车站确认作业凭证。
⑵作业负责人确认设好防护。
⑶作业负责人提前调查测量直曲股滑床板型号、长度,轨下5mm胶垫和滑床板下10mm胶垫状态,一并检查埋头栓失效情况,若失效一并安排处理。
⑷检查滑床板是否密贴,空吊时一并安排处理。
⑸作业负责人确认人员到位(含电务配合人员)、材料机具齐全良好。
2.点内作业⑴拆卸滑床板上的提栓、埋头螺栓、销钉。
⑵如更换带防跳轮滑床板必须先卸掉防跳轮装置。
⑶用起拨道器将基本轨抬起,用道钉锤打掉滑床板。
⑷更换大小胶垫,将滑床板放入轨枕盒。
⑸由电务人员配合摇开尖轨,用压机轻起尖轨,将滑床板抬起挂住轨底,用道钉锤轻打滑床板至正确位置。
⑹撬棍压起滑床板,检查大小胶垫位置,穿入压舌板,松起拨道器,打入销钉。
⑺恢复提栓,埋头螺栓,并复紧到位。
⑻检查几何和框架尺寸,滑床板离缝情况。
⑼会同电务部门检查扳动、调整尖轨与基本轨密贴。
⑽使尖轨与滑床板离缝符合要求。
⑾质量回检。
作业完毕,作业负责人对作业地点进行全面检查,确认质量达到标准,做好回检记录及记名修。
3.点后工作⑴清点材料机具,回收旧料,清理场地,工完料净。
⑵作业完毕,人员撤出网外,作业负责人通知驻站联络员撤除防护。

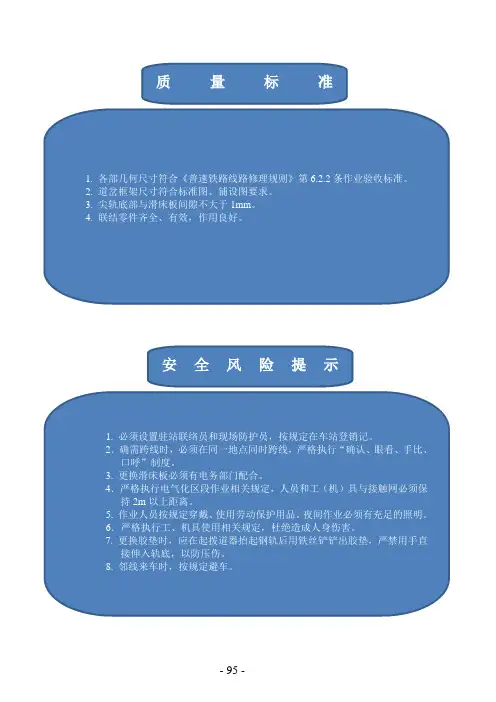

五、技术质量标准1.尖轨与滑床板间隙不得大于2mm。
2.轨距、水平达到作业验收标准。
六、作业安全要求1.必须按规定申请施工命令票2.必须按规定设驻站联络员和现场防护员。
3.起尖轨时动作要稳,防止夹伤手脚。
预铺道岔施工作业指导书1.准备作业:1.1.1主要负责人员施工总负责:项目经理负责施工整体工作。
技术总负责:(项目总工负责整体技术工作。
安质总负责:(安质部长负责整体安全质量工作。
现场施工负责:(作业队长负责施工区段内具体事宜,对重点环节作好检查、把关。
现场技术负责:(技术主管负责曲线拨移的全部技术工作。
现场安全负责:(安质员负责施工地段、施工过程安全质量的全面检查,发现问题及时提出,并检查整改措施的落实情况。
1.1.2、劳动力配置: 职工人民工: 人(1松扣件和上扣件人;(2用起道机垫入或撤出滚筒人;捣固机操作人(3防护人员人;(4驻站联络员名,负责与施工现场联系;(5辅助生产人,负责回收、后勤及配合。
1.2 机具设备1.2.1、机具配备切割机2台,拉伸器2台、钻孔机2台,发电机2台,起拨道机5台,捣固机2台,,捣镐100把,撬棍200根,备用钢轨(无眼不短于7m和有眼不短于6.25m各2根共4根,臌包夹板8块,长孔夹板8块,普通P60kg鱼尾板8块,急救器4副,P60kg钢轨接头螺栓带帽及单弹簧垫圈50套,扭矩扳手2个,弦绳1付,道尺2把,红白油漆各一桶,排笔2个,直尺1把,钢卷尺若干(不短于5m其他必备使用工具若干。
1.3施工安全及劳动保护1.3.1在行车线旁作业,要指派专人了望列车,以口笛或喇叭呼唤下道,注意料具不得侵线.1.3.2铺设枕木,连接钢轨、方正枕木、垫板、道钉、拨道、改道等有关线路单项技术作业标准所规定的安全作业。
1.3.3 在有轨道电路上铺设道岔时,还应执行有关的安全作业规定。
1.3.4 道岔重心不在成品中心,吊起时应注意挂钩位置,以保持平稳,也可以将随车带出的岔枕及配件向外端装载,以平衡其中心。
2. 基本作业:2.1操作过程:2.1.1 熟悉定型图、设计图等道岔技术要求;2.1.2在换铺提速道岔前,应事先进行实地勘察,根据岔区情况,做好道岔施工设计,并在现场定出新岔位的坐标。
更换道岔施工方案1. 引言道岔是铁路线路中关键的组成部分,它负责实现列车的换线操作。
随着铁路运输的发展,道岔的使用频率越来越高,也需要进行定期的维护和更换。
本文将介绍一种更换道岔的施工方案,旨在提高施工效率和保证道岔的质量。
2. 施工前准备在进行道岔的更换工作之前,需要进行详细的施工前准备工作,以确保施工的顺利进行。
主要包括以下几个步骤:2.1 项目评估首先,需要对整个更换道岔的项目进行评估。
评估内容包括道岔的类型、规格,施工的时间和地点,以及需要使用的机械设备和工具等。
通过评估,可以确定施工所需的资源和工期,并制定合理的施工计划。
2.2 人员配备在道岔更换施工中,需要配备合适的施工人员。
主要包括工程师、技术人员和操作工等。
工程师负责指导施工工作,技术人员负责操作设备和工具,操作工负责协助施工和清理现场。
合理的人员配置可以提高施工效率和保证施工质量。
2.3 设备和材料准备在施工前,需要准备好所需的设备和材料。
主要包括道岔更换机、扳道器、螺栓刀、润滑油和清洁剂等。
确保设备和材料的完整性和正常工作状态,以免影响施工的顺利进行。
3. 施工步骤道岔更换施工一般可以分为以下几个步骤:3.1 拆除旧道岔首先,需要将旧的道岔进行拆除。
使用扳道器进行螺栓的松动和拆卸,将道岔与轨道分离。
在拆除过程中,应注意安全,避免损坏道岔和周围的设备。
3.2 安装新道岔拆除旧道岔后,可以安装新的道岔。
根据施工图纸和规范要求,将新的道岔与轨道进行连接。
在安装过程中,需要保证道岔的水平和垂直度,并进行必要的调整和校正。
3.3 固定道岔安装完成后,需要对道岔进行固定。
使用螺栓刀将螺栓进行拧紧,确保道岔与轨道的连接稳固。
同时,也要注意不要过紧或过松,以免影响道岔的运行和使用寿命。
3.4 润滑和清洁完成道岔的固定后,需要对道岔进行润滑和清洁。
使用润滑油对关键部位进行润滑,确保道岔能够顺畅运行。
同时,对道岔进行清洁,保持其外观整洁和功能正常。
5、城铁营业线道岔辊轮滑床板更换施工工艺工法城铁营业线道岔辊轮滑床板更换施工工艺工法QB/ZTYJGYGF-GD-0808-2014北京分公司侯志强杨博冯立华王峰1 前言1.1 工艺工法概况地铁营业线日行车量大,道岔搬动频繁。
道岔是线路的最薄弱环节之一,它的正常运转是行车安全的基本保证。
设法减小道岔的转换阻力, 提高道岔的运行可靠性一直是国内外铁路努力的目标。
尖轨和滑床板间的摩擦力是转换力的一个重要组成部分。
设法减小这种摩擦力, 是减小转换力的有效方法之一。
辊轮滑床板系统适应性强,免维护,安装简单方便,性价比高。
辊轮滑床板的价格成本在整个道岔系统造价中只占较小比例:约10%。
不仅可以大大降低地铁道岔系统故障率;还可长期节省润滑油的费用,长期节省养护人工费用,并延长转辙机的使用寿命。
1.2 工法原理将地铁营业线普通滑床板更换为辊轮滑床板,使尖轨与滑床台之间的滑动摩擦变为尖轨与辊轮之间的滚动摩擦,从而减小道岔的转换阻力,提高道岔运行的可靠性。
经过不断的实践与总结,提高辊轮滑床板的更换速度与质量,确保地铁安全开通,保障地铁的安全运营。
2 工法特点2.1 营业线施工主要在“天窗”时间内(00:30—3:30),施工时间短。
2.2 施工前要明确分工、合理部署。
2.3 施工前要提前采集道岔原始几何状态原始数据,施工完毕,恢复道岔状态,满足规范要求。
2.4 施工完毕后,要做到工完料清,保障地铁安全运营。
3 适用范围本工法适用于城市地铁碎石道床、整体道床道岔普通滑床板更换为辊轮滑床板。
4 主要技术标准《辊轮系统供货技术要求》《辊轮安装维护手册》北京市地铁运营有限公司企业标准技术标准《工务维修规则》QB(J)/BD(A)XL003-20095 施工方法清点施工机具;采集道岔原始数据;松卸道钉,拆卸更换部位的扣配件及轨撑;打起道机,垫方木;拆卸旧滑床板,更换新辊轮滑床板;安装轨撑、扣配件;撤方木,落起道机;紧道钉;调整辊轮高度;复检道岔尺寸;电务调试;三方回检;撤场。
6 工艺流程及操作要点6.1 施工工艺流程辊轮滑床板更换施工工艺流程见图6.1。
图6.1 辊轮滑床板更换施工工艺流程图6.2 操作要点6.2.1施工准备1 提前要点进行线路调查,对所施工的道岔进行现场确认。
熟悉施工现场,确定施工所需的工机具。
2 施工前做好技术交底、安全交底。
按照施工作业指导书要求,明确工人分工。
3 各种施工机具进场前应进行核对登记,确保状态良好,并采用“用二备一”的原则,配备备用机具。
4 提前按照设计要求排摆滑床板,做好标记,安装辊轮,辊轮高度调为0。
5 按工务要求提前做好现场施工安全防护。
6.2.2 采集道岔原始数据(3分钟)技术人员进场后对施工道岔进行原始数据的采集:方向、轨距、高低、水平、尖轨与滑床台间隙、尖轨与基本轨密贴度,并做好记录。
6.2.3 松卸道钉、扣配件(15分钟)1 进入现场后技术人员用石笔标记道钉松卸范围、滑床板更换部位:Ⅰ表示道钉松动的始、终位置;×表示更换单辊轮的位置;××表示更换双辊轮的位置。
2 道钉松动范围为更换滑床板前后4根枕木,滑床板更换位置需拆卸道钉、扣配件、轨撑。
并将拆卸下来的扣配件妥善保管,避免遗失。
6.2.4打起道机、垫方木(1分钟)施工碎石道床时需先将转辙机角钢位置的道砟扒除,确认上步工作完成后方可打起道机。
基本轨打起高度为10mm,不宜超过12mm。
钢轨打起后,立即将准备好的方木垫在钢轨下方。
6.2.5 拆卸旧滑床板、更换新辊轮滑床板(10分钟)1 拆卸旧滑床板需2名工人,同时1名工人配合用撬棍撬起尖轨。
对于拆卸困难的应多人配合,避免野蛮施工。
2 整体道床在拆卸过程中需注意保护道钉孔,避免灰尘、垃圾进入。
3 将标记好的辊轮滑床板安装在相对应的部位。
6.2.6 安装轨撑、扣配件(3分钟)将拆下的轨撑、扣配件重新安装在新辊轮滑床板上。
注意安装顺序,不要遗漏垫圈等小配件。
6.2.7 撤方木、落起道机(1分钟)上步施工完成后,将基本轨下方木取出,落下起道机。
6.2.8 紧道钉(5分钟)请电务人员将尖轨由斥离状态摇到锁闭状态,观察尖轨与基本轨密贴程度,同时用塞尺测量尖轨与滑床台之间的缝隙,达到设计要求后,可以将松卸的道钉拧紧。
此时另一侧道岔可以开始施工。
6.2.9 调整辊轮高度(5分钟)辊轮高度调整的前提是调整尖轨密贴。
1 用塞尺检查更换位置新滑床板和左右滑床板与尖轨的密贴程度,并做好记录。
2 松开螺栓,用扳手将辊轮调整到设计高度,具体见表6.2.9。
表6.2.9 辊轮高度调整标准3 拧紧螺栓,将1mm塞尺放在辊轮与尖轨中间,呈45°角,用小锤轻击辊轮外框,使辊轮、塞尺、尖轨密贴,并时刻注意辊轮高度,如有不对及时调整。
调整好后抽出塞尺,并再次检查辊轮高度。
4 用力矩扳手拧紧螺栓,力矩为70N.M。
6.2.10 复检道岔尺寸两侧滑床板更换完成,辊轮高度调试完毕后,复检道岔尺寸,做好记录。
施工后道岔尺寸应满足《工务维修规则》中大修标准。
6.2.11 电务调试(15分钟)配合电务调试道岔,确保道岔搬动正常,并对辊轮进行微调。
6.2.12 回检、撤场(3分钟)由现场负责人、监理、线路配合人员进行三方回检,确认现场无遗漏后,撤离施工现场。
7 劳动力组织劳动力组织见表7(按一组道岔考虑)8 主要机具设备主要机具设备配置见表8(按一组道岔考虑)9 质量控制9.1 易出现的质量问题扣件没按要求松解,打起起道机时导致道岔基本轨和尖轨变形,道岔几何形位发生变化。
9.2 质量保证措施9.2.1施工前组织专家对施工方案进行评审,细化施工步骤、时间进度,推敲方案的可行性、安全性、合理性。
根据施工方案编制作业指导书和技术交底,对工队进行交底,确保每名工人知道自己的施工任务。
9.2.2 道钉松卸范围不宜过小,保证在打起基本轨时不会使钢轨变形。
碎石道床施工时,确保不会将道岔整体水平起高,超出规范。
9.2.3 更换辊轮滑床板施工时,用撬棍轻轻翘起尖轨,方便滑床板的更换,防止尖轨翘起太高,导致尖、基轨不密贴或无法锁闭。
9.2.4 辊轮滑床板更换完成后,及时检查滑床板空吊情况,对于空吊超过3mm 的部位进行处理,保证每个辊轮都能正常工作。
9.2.5 道岔大修标准见表9.2.5。
10 安全措施10.1 主要安全风险分析10.1.1营业线施工,未履行封锁要点,超计划作业。
10.1.2起道机使用中操作不当压机棒飞出伤人。
10.2 保证措施10.2.1 严格按工务部门要求做好要点申请和销点登记,履行好相关手续;作业过程中不超计划作业。
10.2.2施工人员需劳保着装,穿绝缘鞋、戴头灯。
10.2.3做好安全交底。
在搬运滑床板、起道机等重物时注意轻起轻放。
撬棍等长件禁止肩扛,避免伤害到他人。
10.2.4起道机起、落钢轨时,施工人员需远离钢轨。
作业完成后及时取下压机棒。
10.2.5搬动道岔及电务调试时需全员撤出道岔区域,避免伤害。
10.2.6更换完成后遇到道岔无法锁闭,且调试无果,需及时恢复旧线路,确保线路正常开通。
10.2.7 施工完成后安排专人将施工垃圾清理装袋,清点出场工具、人员,确保无遗漏,配合线路人员做好回检工作。
回检没问题后方可撤场。
11 环保措施11.1 施工过程中避免喧哗,减小噪音。
11.2 施工完毕后,清理施工垃圾及现场杂物,确保工完料清场地净。
12 应用实例12.1 工程简介北京市地铁1号线信号系统改造工程轨道工程辊轮滑床板更换施工为北京市地铁营业线首次采用辊轮滑床板技术,涉及33组道岔,其中四惠车辆段13组,1号线正线20组。
12.2 施工情况施工前多次进行现场调查,地铁运营公司多次召开方案论证会、协调会,确定了最终的施工方案。
辊轮滑床板更换施工于2013年6月9日开工,至2013年8月25日完工。
施工中从易到难,先施工四惠车辆段,后施工1号线正线。
通过现场拍照、录像,班后及时总结经验,二次交底,由一天一组道岔到一天两组道岔,各项检测验收百分之百合格,保证线路正常开通、安全运营。
33组辊轮滑床板更换施工圆满完成。
12.3 工程结果评价辊轮滑床板技术是首次在北京地铁营业线上采用。
北京地铁1号线轨道工程项目部通过不断摸索、总结,最终形成了一整套工艺工法。
通过对该工法的运用,用时18天圆满完成33组辊轮滑床板的更换施工。
辊轮滑床板更换完成后,经信号、线路监测道岔搬动阻力减小10%,道岔日常维护简单方便,且能确保地铁安全运营。
辊轮滑床板的更换完成,获得了线路公司、运营公司的一致好评。
12.4 建设效果及施工图片图12.4-1 班前讲话图12.4-2 清点机具图12.4-3 松卸道钉、扣配件图12.4-4 起压机图12.4-5 更换辊轮滑床板图12.4-6 调整辊轮高度图12.4-7 电务调试图12.4-8 道岔尺寸复检图12.4-9 更换完成后的辊轮滑床板图12.4-10 班后点名。
