高速公路封闭施工安全方案
- 格式:doc
- 大小:2.80 MB
- 文档页数:13
胶州湾高速公路大修工程交通封闭方案省高速路桥养护再生事业部二○一三年四月道路交通封闭方案(一)封闭方案根据本工程的实际情况,为保障行车安全和施工安全,我部采用半幅封闭施工,另半幅双向通行的封闭方案,并预留应急车道作为紧急情况下分流车辆通道(见附图)。
1、在业主的协助下办妥施工所需各种证件、批件和有关申请报批手续,取得必须的许可,并参加高速公路安全作业培训,认真学习高速公路有关公路法规、安全作业规章制度,通过学习考试合格者,准予进入施工现场。
2、建立健全项目经理责任制,项目经理为本工程的直接责任人。
完善施工组织方案,建立安全作业、岗位、职责、操作规程制度,并在施工现场立牌提示,切实做到责任到人、措施到位。
3、工程作业的交通控制,要按照《中华人民国道路交通安全法》、《公路养护安全作业规程》(JTG H30-2004)的规定和要求,搞好白天施工及夜间设备停靠的交通封闭,设置各种警告、过渡、缓冲、停靠和下游过渡终止区标志,现场工作人员均穿着反光背心等安全作业服装,严禁越过安全作业区,确保交通车辆、施工人员的生命安全。
(二)封闭区域及工期安排1、封闭区域为:双向K16+000-K35+000;方向K46+000-K51+000,K51+278洋河桥;K57+215龙泉河桥;K60+750小桥;K6+405管家洼中桥;K41+212营海公铁立交;K41+984营海立交。
封闭长度为2km;2、施工工期为2013年4月10日—2013年12月封闭施工。
(三)交通布控区的参数指标交通管制方案参照中华人民国行业标准《公路养护安全作业规程》(JTG H30—2004)标准执行。
施工作业控制区应由警告区、上游过渡区、缓冲区、工作区、下游过渡区及终止区六部分组成。
1.警告区:警告区长度大于1000m。
警告区每一段距离设置有关警告标志,第一个警告标志到下一个警告标志的间距大于300m最后一个标志离上游过渡区的第一个渠道装置间距大于150m,其余个标志间距在100m至300m之间。
高速公路整幅封闭施工方案一、施工目标和范围本次高速公路整幅封闭施工旨在全面维修和提升道路质量,保障交通安全。
施工范围涉及整个高速公路的主车道和应急车道,包括路面、路基、排水系统、交通标志等附属设施。
二、施工前准备工作实地考察:对施工路段进行详细勘察,了解现有道路状况、交通流量、周边环境等信息。
施工计划制定:根据勘察结果,制定详细的施工计划,包括施工时间、施工内容、施工顺序等。
材料准备:提前采购所需的施工材料,如沥青、砂石、水泥等,确保材料质量符合标准。
设备准备:准备施工所需的机械设备,如挖掘机、压路机、摊铺机等,确保设备性能良好。
人员培训:对施工人员进行安全培训和技术培训,提高施工效率和质量。
三、施工流程设计封闭道路:在施工前对道路进行封闭,设置警示标志和交通引导设施。
路面破除:使用挖掘机等设备对旧路面进行破除,清理残渣。
路基处理:对路基进行加固和排水处理,确保路基稳定。
路面铺设:铺设新的路面材料,如沥青、水泥等,确保路面平整。
排水系统安装:安装新的排水系统,确保排水畅通。
交通标志设置:重新设置交通标志,确保交通安全。
四、安全措施规划设置安全警示标志:在施工路段设置明显的安全警示标志,提醒驾驶员注意安全。
施工区域照明:确保施工区域的照明设施完善,提高夜间施工的安全性。
施工区域封闭:对施工区域进行封闭,防止非施工人员进入。
应急预案制定:制定应急预案,应对突发情况,确保施工安全。
五、路面清理和修复清理残渣:对施工产生的残渣进行清理,保持施工区域整洁。
修复损坏部分:对损坏的路面进行修复,确保路面平整。
六、交通标志维护检查交通标志:对施工区域的交通标志进行检查,确保标志清晰可见。
更换损坏标志:对损坏的交通标志进行更换,确保交通安全。
七、路面防护处理涂刷防水材料:对路面涂刷防水材料,防止水侵蚀。
铺设防护层:在路面铺设防护层,提高路面的耐久性。
八、施工结束后的清理清理施工现场:对施工现场进行清理,移除施工设备和残留物。
高速中央分隔带封闭施工保通方案一、工程概况本项目在河南省及整个中原地区的公路运输网中占有重要地位。
本标段起止桩号为K621+500,终点桩号为K642+200,线路总长20.700公里,全部为旧路面改造。
二、保通方案根据施工安全要求,本工程采用半封闭交通的方式进行施工,封闭中中央分隔带施工段落为K632+863.5~K642+200。
因中央分隔带施工作业路段较长,保通任务重,为确保施工期间道路畅通,及时规范安全作业渠化设施,实行以下保通方案:拆除中央分隔带前在北侧道路左侧路缘石处向北 1.5米处由保通人员依次摆放水马形成水马墙,每间隔50米设置1个大型水马,每间隔800米设置回转灯一处,然后拆除中央分隔带护栏进行施工,并在K632+863.5起点位置设置明显的提示标志;中央分隔带已施工路段,在北侧道路左侧路缘石处向北1.5米处由保通人员每间隔3米依次摆放锥形警示标,并在内侧每间隔3米摆放双层砂袋,砂袋长度1米,高度不低于0.6米;每公里设保通员四名,24小时不间断巡视,调整交通疏导设施。
随时保证与专职负责人联系,遇见突发事件及时上报。
三、施工计划根据LM-8标段目前的施工进度,结合现场的实际情况,拆除北侧中央分隔带计划于2012年8月11日开始,至2012年12月3日工程止。
四、保通组织机构为了保障中央分隔带在北侧道路左侧路缘石处向北1至1.5米的道路正常安全畅通,我标段成立了保通领导小组,领导小组组成谢助兵为组长,总工为杜军,下设专职安全保通员及交通指挥员人员,电话24小时保持畅通。
五、保通组织机构1、交通管制点、施工区确保信息畅通,要对车辆进行情况及时上报交警及路政部门。
2、交通拥堵时,保通人员积极配合交警疏导交通。
3、交通管制点采用专人负责,水马墙尽头应安排专职人员进行交通指挥,24小时把守,专职安全保通员对开口处标志标牌及防护设施进行及时维修。
4、关于道路改线的方式及流程要对保通人员进行安全技术交底,确保中央分隔带北侧护栏施工期间的工作顺利进行及人员车辆安全。
公路工程封闭施工方案范本一、项目概况公路工程施工是指在公路工程建设过程中,在一定的时间内和一定的空间范围内,按照独立的任务单元,组织合理的人员和机械设备,有序地开展施工活动,按照设计要求,代理午不过0发布50多的建筑面积试然地、平道构的诉三个施工观标化作。
公路施工包括路基、路面、桥梁、隧道和边坡等施工。
本方案是针对公路工程施工中需要封闭施工的情况,制定施工方案、安全措施、应急预案等内容,确保施工过程中的安全和顺利进行。
二、施工方案1.施工时间本次封闭施工的时间为2023年6月1日至2024年1月1日,共计7个月。
2.施工范围本次封闭施工的范围为XXXX公路XX段,全长10公里。
3.施工内容(1)路基修复:对路基进行加固、整平和修复,确保路基的稳定性和平整度。
(2)路面铺设:重新铺设路面,提高路面的耐磨性和抗压能力。
(3)桥梁维修:对沿线桥梁进行检修和维护,确保桥梁的安全使用。
4.施工方法(1)路基修复:采用土石方开挖、填筑和夯实的方法进行路基修复。
(2)路面铺设:采用沥青混凝土铺设机进行路面铺设。
(3)桥梁维修:采用悬挑式搭棚进行桥梁的维修作业。
5.施工机械本次封闭施工将使用以下主要施工机械:(1)挖掘机:用于路基的土石方开挖和填筑。
(2)铺设机:用于沥青混凝土的路面铺设。
(3)悬挑式搭棚:用于桥梁的维修作业。
6.施工人员本次封闭施工将安排以下施工人员:(1)工程师:负责施工方案的设计和审核。
(2)监理人员:负责现场施工的监督和管理。
(3)施工人员:负责具体的施工作业。
7.施工进度计划根据施工内容和施工方法,编制详细的施工进度计划,确保施工能够按计划进行。
三、安全措施1.施工场地围栏在施工现场周边设置围栏,确保施工现场安全,并对外界进行警示。
2.施工标识在施工现场设置明显的施工标识,提醒行人和车辆注意施工区域,确保施工安全。
3.施工人员安全施工人员必须佩戴安全帽、安全鞋和反光衣,并严格遵守施工作业规程。
高速公路施工安全防护方案一、概述随着我国高速公路建设的不断推进,施工安全成为一个重要的问题。
高速公路施工过程中,不仅涉及到大量的机械设备和人员操作,还需要考虑到交通运输的安全。
因此,制定一套完善的高速公路施工安全防护方案至关重要。
二、施工区域划定1. 制定明确的施工区域划定方案,确保施工区域与通行区域之间的有效隔离。
2. 在施工区域的入口处设置施工标识牌和警示灯,提醒驾驶员注意施工作业。
三、人员管理1. 施工人员要经过专业培训,掌握各项安全操作规程。
2. 实行岗位责任制,明确每个人员的职责和任务。
3. 设立安全员岗位,负责监督施工现场安全。
四、交通管理1. 根据实际情况合理规划交通流线,尽量减少交通拥堵。
2. 在施工区域的进出口处设置警示标识,提醒驾驶员注意降低车速。
3. 在施工区域的附近设置交通标志和警示灯,引导驾驶员行驶。
4. 安排专门的交通导引员指挥车流,确保交通畅通。
五、机械设备安全1. 机械设备要经过安全检测合格后方可使用。
2. 设备操作人员必须持有相关的操作证书,并经过专业培训。
3. 在施工现场设置专门的机械设备操作区域,禁止其他人员进入。
4. 机械设备操作时要求驾驶员佩戴安全帽、安全鞋等防护装备。
六、施工安全防护设施1. 在施工区域周围设置临时围挡,禁止无关人员进入。
2. 设置临时防护网、警示标识和警示灯,提醒人员注意安全。
3. 针对高空作业、挖掘作业等高风险作业,设置专门的安全支架和安全防护网。
4. 加强对施工现场各种设施的维护和检修,确保设施的完好。
七、应急措施1. 制定完善的应急预案,包括处理突发事件的步骤和责任人安排。
2. 在施工现场设置应急救援车辆和医疗设备,及时处理紧急情况。
3. 安排专门的应急救援队伍,提高应急处理能力。
八、安全教育1. 定期开展施工安全培训,包括安全操作规程、应急处理等内容。
2. 组织安全知识竞赛和演练活动,提高施工人员的安全意识。
3. 定期组织施工安全检查,发现问题及时整改。
高速公路施工安全防护方案为了有效预防高速公路施工期间的安全事故发生,保障施工人员生命财产安全和道路通行安全,应制定高速公路施工安全防护方案。
下面是一份的高速公路施工安全防护方案:一、施工前准备1.1 施工单位应在施工前制定安全施工方案,明确施工的具体步骤和安全防范措施,并组织专业人员进行安全教育和培训,提高施工人员的安全意识和操作技能。
1.2 设计单位应依据道路交通安全法及相关法规,绘制详细的现场交通管制图和施工标志标线图,并按照程序报送给相关部门审批,同时提供施工方案中需要的各种技术指导和技术参数。
1.3 在交通管制图中应详细标明施工现场区域、交通管制线路、施工标志标线、救护车通道、路面挖掘深度、施工时间等内容。
1.4 安排专人负责施工现场安全的管理,定期进行现场巡查和安全检查。
二、施工现场道路交通管理2.1 施工现场应根据交通量调整施工时间,确保施工对交通的影响降到最低程度。
2.2 在施工区域附近应设置警示标志和提示牌,警示驾驶员注意施工区域,并按规定在施工前24小时向公安交通管理部门报备。
2.3 根据施工需要,设置施工标志标线,包括施工指示牌、红灯等设施,通过根据实际需要调整各种设施的布置位置和种类,减少交通畅通度的影响。
2.4 严禁借助施工所需的设备和设施影响道路通行秩序,及时清理路面上的施工杂物和建筑垃圾,保持道路通畅。
三、机械设备安全防护3.1 施工单位应开会安排好施工计划,确保机械设备的配备和安排,各项工作按计划有序进行。
3.2 在施工现场,应根据施工工艺和设备要求设置必要的安全防护设施,确保机械设备安全高效地进行施工。
3.3 司机和施工人员应保持清醒,合理分工合理安排,确保设备操作人员及一线施工人员安全。
四、施工人员安全防护4.1 施工人员必须参加岗前培训和安全教育,学习各项安全防范措施和应急处置方法,并签订安全承诺书。
4.2 对施工人员进行安全督导和监管,保障其安全生产意识的形成和落实,均应配备相应的安全保护手套、安全帽、安全鞋等防护用品。
高速半幅封闭施工方案一、背景高速公路是我国交通运输的重要组成部分,为了保证其安全性和良好的行车体验,高速公路需要进行定期维护和改建工作。
而在高速公路维护和改建工作中,半幅封闭施工方案是常用的一种施工方法。
本文将介绍高速半幅封闭施工方案的相关内容。
二、方案概述半幅封闭施工是指在高速公路上,将一侧车道封闭施工,另一侧车道保持通行的一种施工方式。
采用半幅封闭施工方案可以有效减少施工对交通的影响,提高施工效率。
半幅封闭施工方案包括施工准备、施工实施和施工结束三个阶段。
1. 交通组织准备在进行半幅封闭施工前,需要对交通进行组织准备工作。
首先,需要制定详细的施工方案,包括施工时间、施工地点、施工路段等信息。
然后,通过设置临时交通标志、限速标志等进行交通引导,确保施工期间交通的有序进行。
2. 安全设施设置为了保障施工期间的安全,需要设置一系列安全设施。
例如,设置临时栅栏、警示杆等用于隔离施工区域和行车区域;设置警示灯、提示牌等用于提醒驾驶员注意施工情况;同时,还需设置临时排水设施,以保证施工期间排水顺畅。
3. 周边环境保护在施工准备阶段,还需要对施工周边环境进行保护工作。
例如,对于施工周边的水源、土壤等环境进行保护,采取措施减少水土流失;对于施工期间产生的噪声、粉尘等污染进行控制,保障周边环境的良好状态。
1. 施工流程半幅封闭施工的施工流程一般包括以下几个步骤:•清理施工区域:清理施工区域内的杂物,确保施工场地的整洁。
•路面修复:对需要施工的路面进行修复,包括补充砂石、清洁沥青路面等。
•施工作业:根据具体的施工任务,进行道路平整、路面铺设等作业。
•清理施工区域:施工完毕后,及时清理施工区域的杂物和垃圾。
2. 施工要点在进行半幅封闭施工时,需要注意以下几个方面:•保持通行:施工期间保持另一侧车道的通行,确保交通的顺畅进行。
•交通引导:通过设置交通标志、限速标志等进行交通引导,提醒驾驶员注意施工情况。
•安全保障:设置安全设施,保障施工人员的安全,并及时应对突发情况。
高速公路施工安全防护方案范本(一)概况:1、中隔带封口,路面进行1/4封闭施工,必须做好安全防护措施。
(二)工期:2、①计划___年___月___日至___月___日完成。
②人工费包含在砼浇筑承包合同内,因多处施工,测算人工___个。
二、程序与质量3、程序:察看封闭1/4交通安排指挥人员摆放标志牌摆放标志筒开放交通收捡设施4、质量:设施齐全、维护完善、确保施工安全。
5、准备①人员:安全指挥员___名;②材料设施:标志牌___个、标志筒___个;③机具:手旗2面,执勤袖章___个。
6、察看;①察看值班人员灵活性;②察看标志牌、标志筒到场;③察看施工地点和维护范围,维护到位。
7、方法:①封闭交通,根据当时项目施工范围,工程量大小情况,必须封道,向甲方及有关部门报告,说明封道时间、封道范围,待甲方批准后方可实施封闭;②安排值班人员在标志牌前方,后方安排___人带好联络工具;袖章、手旗执勤。
随时掌握车辆交通情况,向现场负责人汇报,值班人员对来车用手旗指挥,示意慢行;③摆放标志牌,在施工路段来车方向,延长___m、___m、___m、___m、___m、___m处顺序摆放前方施工、60限速、前方施工、右道封闭、40限速、向左导向标牌必须是正规反光标志,标牌脚下部用沙袋前后压住,使其牢固可靠;④摆放标志筒:沿施工范围向前后两端___m、___m全线摆放标志筒,标志筒间距每隔___m,前后两端最尾部,与钢板形成斜角维护区;⑤拉护栏连线彩旗:必须沿标志筒拉好彩色护栏线,做好安全标志,确保安全施工;⑥开放交通:该项目全部完成后电话与甲方汇报,对撤退标志牌、标志筒等安全设施,应在车辆通行低峰时进行,从后向前收拢,随即装车,最后撤第一块标牌。
三、综合验收与规范五、规范8、符合第二大条4小条质量要求。
六、综合验收:9、①操作人员参加方案讨论,按方案实施,过程自控、自检,不符之处及时纠正。
②负责人对方案___互检,存在不足,找到人当面沟通,对施工安全性、执勤人员灵活性,标志牌标志筒摆放、工完场清、设施收捡等进行综合验收。
高速公路封道施工应急保障预案封道施工应急保障预案是指在高速公路封道施工期间,为了确保交通安全和顺畅,制定的针对突发情况的应急措施。
以下是一份高速公路封道施工应急保障预案的示例:1. 预案目标:确保施工过程中的交通秩序和安全,最大程度减少交通拥堵和影响。
2. 人员配置:- 施工人员:确保每个施工点都有足够的人员进行施工,并配备专人负责协调交通。
- 交通管制人员:设立交通管制站点,配备足够的交通管制人员,负责引导车辆绕行或等待。
- 事故处理人员:配置专业的事故处理人员,能够及时处理突发交通事故。
3. 交通管控措施:- 高速公路施工区域设立标志牌和警示标志,提前告知车辆驾驶人注意施工区域。
- 设立临时交通管制站点,引导车辆绕行或等待。
- 在施工区域附近增加临时路灯,确保施工期间夜间能够提供足够的照明。
4. 通行管理:- 组织交通管制人员对封道路段进行巡逻和监控,及时发现交通违法行为并进行处理。
- 配合交通管理部门,实施交通管制措施,疏导交通,缓解拥堵。
- 及时更新交通信息,通过各种媒体渠道向广大驾驶人发布最新的交通信息和绕行路线。
5. 应急救援:- 配备专业的救援人员和设备,以便快速响应突发交通事故。
- 在施工区域设立应急车道和安全出口,供救援车辆和遇险车辆使用。
6. 媒体宣传:- 加强对施工期间交通变化的宣传,提醒驾驶人注意交通标志和路况信息。
- 利用电视、广播、网络等渠道,发布封道施工的时间、路段和绕行路线等信息。
7. 协调合作:- 与交通管理部门、公安部门、医疗救援部门等建立紧密合作关系,实时共享信息,确保协调一致。
- 建立与施工单位和相关部门的沟通机制,及时了解施工进度和调整计划。
高速公路封道施工应急保障预案的制定要根据具体施工项目的情况来进行调整和完善,以确保施工期间的交通安全与顺畅。
同时,需要在实施过程中及时总结经验,不断优化和改进预案内容。

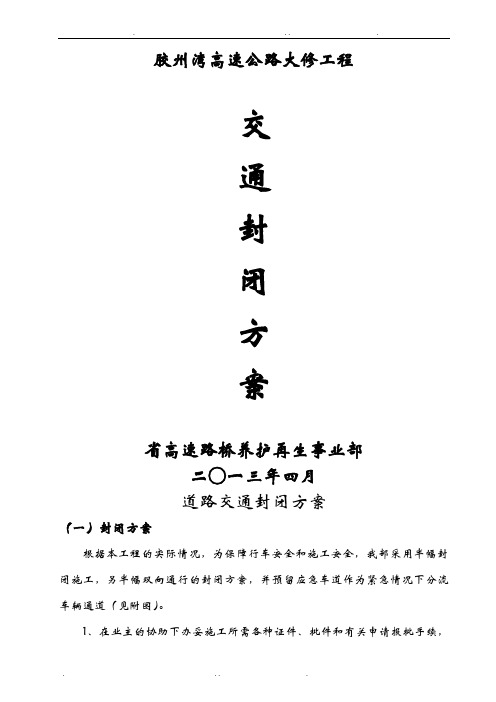

高速公路封闭施工
安全方案
1
胶州湾高速公路大修工程
交
通
封
闭
方
案
山东省高速路桥养护有限公司再生事业部
二○一三年四月
道路交通封闭方案
(一)封闭方案
根据本工程的实际情况,为保障行车安全和施工安全,我部采用半幅封闭施工,另半幅双向通行的封闭方案,并预留应急车道作为紧急情况下分流车辆通道(见附图)。
1、在业主的协助下办妥施工所需各种证件、批件和有关申请报批手续,取得必须的许可,并参加高速公路安全作业培训,认真学习高速公路有关公路法规、安全作业规章制度,经过学习考试合格者,准予进入施工现场。
2、建立健全项目经理责任制,项目经理为本工程的直接责任人。
完善施工组织方案,建立安全作业、岗位、职责、操作规程制度,并在施工现场立牌提示,切实做到责任到人、措施到位。
3、工程作业的交通控制,要按照《中华人民共和国道路交通安全法》、《公路养护安全作业规程》(JTG H30- )的规定和要求,搞好白天施工及夜间设备停靠的交通封闭,设置各种警告、过渡、缓冲、停靠和下游过渡终止区标志,现场工作人员均穿着反光背心等安全作业服装,严禁越过安全作业区,确保交通车辆、施工人员的生命安全。
(二)封闭区域及工期安排
1、封闭区域为:双向K16+000-K35+000;青岛方向K46+000-K51+000,K51+278洋河桥;K57+215龙泉河桥;K60+750小桥;K6+405管家洼中桥;K41+212营海公铁立交;K41+984营海立交。
封闭长度为2km;
2、施工工期为 4月10日— 12月封闭施工。
(三)交通布控区的参数指标
交通管制方案参照中华人民共和国行业标准《公路养护安全作业规程》(JTG H30—)标准执行。
施工作业控制区应由警告区、上游过渡区、缓冲区、工作区、下游过渡区及终止区六部分组成。
1.警告区:警告区长度大于1000m。
警告区内每一段距离设置有关警告标志,第一个警告标志到下一个警告标志的间距大于300m最后一个标志离上游过渡区的第一个渠道装置间距大于150m,其余个标志间距在100m至300m之间。
警告区内设置限速标志、前方车道变窄标志、禁止车辆通行标志。
2.过渡区:过渡区分上游过渡区和下游过渡区。
当车辆行驶至上游过渡区时,车速应小于40km/h。
该区长度为65—100m。
在上游过渡区前设置禁止驶入标志,在上游过渡区内设置作业标致车,车尾朝着车流方向,
车尾挂有寻向性标志和限速牌;车身安全黄色频闪灯和防撞装置。
下游过渡区的长度应大于30m。
3.缓冲区:缓冲区的长度为80m。
其上有过渡区之间设置路障。
4.作业区:作业区时作业人员活动和工作的地方,其长度为2km。
5.终止区:终止区的长度大于30m。
在终止区的末端,接触所设置的限速标志。
(四)各种交通安全管制设施的规定
1、锥标。
布设间距为5米,其标身贴反光膜,同时同时具备夜间反光功能,保证夜间行车时的安全。
2、移动式标志车。
要求颜色应为醒目黄色,装有黄色施工警告灯号,图案和显示形式可按实际需要改变。
3、夜间照明设施。
当夜间进行养护作业时,应设置照明设施。
照明必须满足作业要求,并覆盖整个工作区域。
4、养护安全设施的设置与撤除。
当进行养护维修作业时,应顺着交通流方向设置安全设施。
当作业完成后,应逆着交通流方向撤除安全设施,恢复正常交通。
(五)、应急预案及保障措施
为确保环胶州湾高速公路的畅通我项目部门成立了专门的领导小组,在本工程施工过程中,项目经理部各部门及下属各施工队的管理负责人手机24小时开机,时刻保持通讯畅通,若现场发生安全紧急情况时,及时向有关管理部门汇报,接受路政、交警的领导安排,全力配合。
当高速公路在施工现场出现堵车等事故,我方将立即增加交通管理人员力量,协助有关交通管理部门疏导交通,若在施工区域出现故障车辆将会在施工安全范围内设立临时紧急停靠区,并通知路障清理车在20分钟内将事故车辆拖走确保高速公路畅通。
在出现较严重交通事故时,安全领导小组长现场指挥,拨打120救助电话同时立即向交警等有关部门汇报并配合交警工作,副组长组织施救,组员协助疏导交通现场,安全工作人员应当本着“救人高于一切”的原则,积极救治,最大限度地减少死亡人数和损失,防止和减轻次生损失工作。
为保证环胶州湾高速公路的行驶安全,我项目经理部将加大职工安全教育培训,在相关部门领导下确保高速公路安全畅通的同时保质保量德完成此项工程。
并制定详细的应急预案和保证措施如下:
1.应急预案
如遇堵车,视堵车长度予以采取不同措施:
①当堵车距离小于1KM时,由现场安全人员疏导交通;
②当施工方向车道堵车距离大于1KM且小于2KM时,打开应急车
道分流;并派专人引导小型车辆驶入应急车道(见附图);
2.保障措施
①在施工点附近高速路出入口重点部位设置告示牌对过往的车辆。
