工艺方案及设备选型管理规定

  • 格式:docx
  • 大小:49.28 KB
  • 文档页数:8

下载文档原格式

  / 8
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工艺方案及设备选型管理规定

工艺方案及设备选型管理规定

1范围

本规定规定了公司新工业园区建设中的工艺方案、设备(包括仪器、仪表)调研、选型等程序。

2引用文件

下列文件中的有关条款通过引用而成为本规程的条款。凡注日期或版次的引用文件,其后的任何修改(不包括斟误的内容)或修订版本都不适用于本规程,但提倡使用本规程的各方探讨使用其最新版本的可能性。凡不注日期或版次的引用文件,其最新版本适用于本规程。

(无)

3目的

为规范工业园建设中的工艺技术方案、设备论证、选型工作流程、报批程序,确

保工艺技术方案、设备选型工作受控、高效开展,特制定本办法。

4职责

4.1工艺装备组

a)负责组织各专业组及设备使用部门进行工艺方案、设备的调研、选型工作;

b)各专业组负责所属工艺领域的工艺方案、设备的分析论证和调研和选型工作;

c)各专业组负责组织技术协议拟制、会签和报批工作;

d)工艺装备组组长会签工艺方案,设备技术协议;审核设备的调研、选型相关文件。

4.2物资采购组

a)参与工艺方案、设备的分析论证、调研和选型工作;

b)参与推荐供应商、协助进行技术协议的编制。

4.3消防安全和监督组

根据需要参与工艺方案、设备的分析论证、调研和选型工作。

4.4使用部门负责人

负责审核技术协议,设备立项表。

4.5技术中心

从技术改造项目管理角度实施管理,负责审查技术协议,设备立项表。

4.6领导组

负责审批设备立项表。

4.7高新二期项目组

负责涉及高新二期项目的工艺技术方案、设备的调研、立项、审批工作

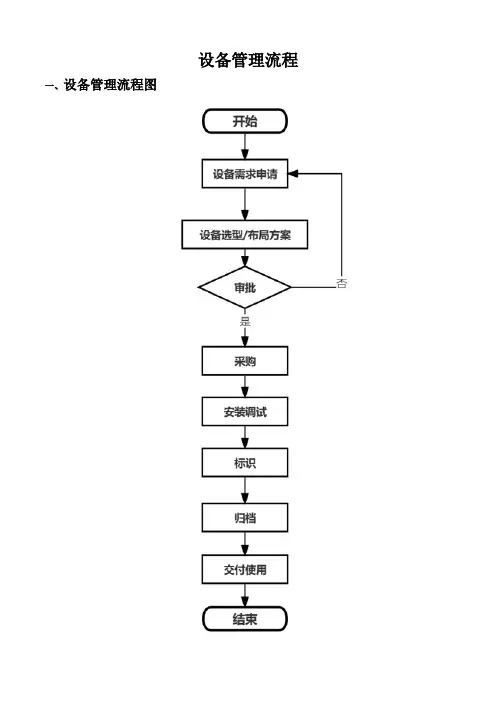

5组织机构

6要求和程序6.1工艺方案、设备分析论证

6.1.1各专业组对工艺方案进行分析论证,根据项目进度和实际需求,2011年11月30日集团公司批准的设备方案分批次提出设备需求计划(明确调研完成日期、技术

协议和立项表签订日期、预计设备到货日期等关键节点)。

6.1.2未列入2011年11月30日集团公司批准的设备清单的设备,需单独注明并在适当的时候补充调整报告、履行报批程序。

6.1.3各专业组根据进度计划,邀请供应商到厂交流、网络收集信息或根据以往的经验确定技术方案、设备选型。与供应商交流时必须通知物资采购组、安全消防和监督组以及技术中心、设备使用部门相关人员参与。

6.1.4公司交流或其他渠道仍不能确定工艺、设备方案的,各专业组可到供应商处或其用户处进行考察,流程是:填写《设备考察申请表》、确定实地考察要点、时间- 物资采购组、安全消防和监督组以确认是否需要参与一技术中心审核-工艺装备组审批—填写《出差申请表》—领导组批准。

6.1.5考察应充分考虑经济性和高效性,

6.1.6实施考察后续填写《设备考察记录表》和相关资料报工艺装备组,考察资料必须明确说明《设备考察申请表》提出的调研内容的结果。

6.1.7考察费用报销需经工艺装备组审核- 技术中心备案-领导组审批,并符合公司

《国内差旅费用报销管理办法》的规定。

6.2设备选型

6.2.1单价5万元(含5万元)以上的通用设备或非标设备在调研、考察完毕后,工艺设备组需编制《设备选型报告》。

6.2.2设备选型报告应包括以下内容:

a)设备主要作用;

b)本次采购设备的配置及其供应商的要求;

c)入围供应商的状况:企业特点、市场表现、技术实力、制造检测能力,产品

技术先进性。

623《设备选型报告》报批流程:各专业组拟制一使用部门负责人审核-工艺装备组组长会签一技术中心审查-分管公司领导审批。

6.2.4

625单价低于5万元的设备,可不编制《设备选型报告》,直接进入立项程序。

6.2.6供应商不足3家的,需编制《两家独家采购报告》说明原因,拟制(工艺设备组)-事业部部长审核-物资采购组、工艺装备组会签-总经理批准-消防安全与监督组备案。

6.3设备立项

6.3.1设备立项包括

a)拟制、批准设备购买申请报告;

b)填写设备立项表;

c)拟制、批准并签订技术协议。

6.3.2设备购买申请报告审批流程:

拟制(工艺装备组)-审核(使用部门负责人)-会签(工艺装备组组长、消防安全与监督组、人经部)—审查(技术中心审查)—批准(领导组)。

6.3.3技术协议审批流程:

拟制(工艺装备组)-审核(使用部门负责人)-会签(工艺装备组组长、消防安全与监督组)-审查(技术中心)-批准(杨品开总助)。该审批流程各部门具体职责详见附录7。

6.3.4设备立项表审批流程:

拟制(工艺装备组)-审核(使用部门负责人)-会签(工艺装备组组长、消防

安全与监督组、人经部)f 审查(技术中心审查)f 批准(领导组)

635批准后的技术协议原件由申请人保存,立项表原件由技术中心保存,复印件给相关部门作为物资采购、货款支付、设备验收的依据。

7编号规则

7.2编号方法如下:

序列号

业务组(陶瓷、机电、汽配、检测、公用、电镀六类)

所属项目(工业园、高新二期、工业园待定三类)

年号

例:2010年陶瓷事业部申请的第一台工业园设备,所有该设备的文件编号为:

2010-工业园-陶瓷-001。

7.3编号由工艺装备组(技术中心指定人员)统一编号8考核

8.1设备未按期签订技术协议,扣责任人200〜500元

8.2设备未按期招投标,扣责任人200〜500兀。

8.3设备未按期安装到位,扣责任人300〜500元。

9相关文件

附录1 《设备考察申请表》

附录2 《设备考察记录表》

附录3 技术协议模板
