运动场工程施工方案一、前期准备工作本施工方案主要针对运动场工程的施工过程进行规划和安排,确保项目能够按时、高质量地完工。
在正式进入施工阶段之前,需要进行一系列的前期准备工作,包括场地勘测、设计方案制定、材料采购等。
1.场地勘测与准备在进行施工前,必须对运动场的场地进行详细勘测。
勘测过程包括地形测量、土壤检测、地质勘察等,以确保场地的稳定性和适用性。
根据勘测结果,制定相应的施工方案。
2.设计方案制定基于场地勘测结果,我们将结合相关规范和要求,制定详细的设计方案。
设计方案中包括场地布局、建筑结构设计、排水系统设计等内容,旨在确保运动场的功能和安全性。
3.材料采购与供应根据设计方案的要求,我们将进行材料的采购和供应工作。
优质的材料是施工质量的关键保证,我们将选择可靠的供应商,并对采购的材料进行严格的检验和质量控制。
二、施工过程安排在前期准备工作完成后,我们将正式进入运动场工程的施工阶段。
为确保施工过程的顺利进行,我们将合理安排各项工作,包括场地平整、场馆建设、设备安装等。
1.场地平整首先,我们将对运动场地进行平整工作,包括挖土、填土、平整、压实等。
通过有效的施工方法和专业设备的运用,确保场地的平整度和稳定性。
2.场馆建设运动场馆的建设是整个工程的重点工作。
我们将按照设计方案,依次进行场地标线、围墙搭建、看台建设等工作,并严格控制施工质量,确保结构牢固、安全可靠。
3.设备安装运动场配套设备的安装是工程的最后一个阶段。
我们将根据项目需求,安装相关设备,包括灯光设备、音响设备等,并进行调试和检验,确保设备正常运行。
三、质量控制与安全保障在整个施工过程中,保证施工质量和工人安全是我们的首要任务。
为此,我们将采取一系列措施,确保项目能够按时、高质量地完工。
1.严格质量把控我们将制定详细的施工规范和操作规程,对每项工程进行全程、全方位的质量把控。
通过严格的检查和监督,确保施工过程中每个环节的质量符合要求。
2.安全施工措施为确保工人的安全,我们将采取必要的安全措施。
关于学校运动场的施工方案一、项目背景为了提升学校运动场的设施品质,提供一个更加安全、舒适的运动环境,本次施工将对运动场进行全面改造和升级。
改造内容包括地面修复与整平、人工草皮更换、灯光设施更新等。
二、施工内容1. 地面修复与整平清理旧有材料,包括旧草皮、旧跑道等。
修复地面不平整,填补坑洼,确保地面平整。
2. 人工草皮更换选用优质、环保的人工草皮材料。
按照专业要求进行铺设,确保草皮质量和平整度。
3. 灯光设施更新更换老旧、损坏的灯光设施。
安装新型、节能环保的LED灯具,提升照明效果。
4. 新建篮球场与排球场根据学校需求,合理规划场地布局。
使用高品质材料,按标准尺寸进行建设。
5. 围栏与看台安装选用坚固耐用的围栏材料。
安装符合安全要求的看台设施。
6. 操场路径铺设使用防滑、耐磨的地面材料。
合理规划路径走向,方便师生通行。
7. 运动设备安装安装各类运动器械,如单双杠、跳高架等。
确保设备质量,满足使用要求。
8. 标志与指示牌设置在关键位置设置清晰的标志和指示牌。
提供使用说明和安全警示。
9. 施工安全隔离措施设置明显的施工区域标志。
采用安全隔离设施,确保施工安全。
10. 环境保护与控制严格遵守环保法规,减少施工噪音和扬尘。
合理安排施工时间,减少对学校正常教学的影响。
11. 工程验收与保养在施工完成后进行全面验收。
提供保养指导,确保运动场设施长期稳定运行。
三、施工安排本次施工预计分三个阶段进行,分别为准备阶段、施工阶段和验收阶段。
具体安排如下:准备阶段:完成方案设计、材料采购、施工队伍组建等工作。
施工阶段:按照施工内容分阶段进行,确保各项任务按时完成。
验收阶段:在工程完工后进行全面验收,确保施工质量符合要求。
四、结语本次运动场改造项目将为学生提供一个更加舒适、安全的运动环境,促进学校体育事业的发展。
我们将严格遵守施工规范,确保工程质量和安全。
期待项目顺利完成,为学校师生带来更好的运动体验。

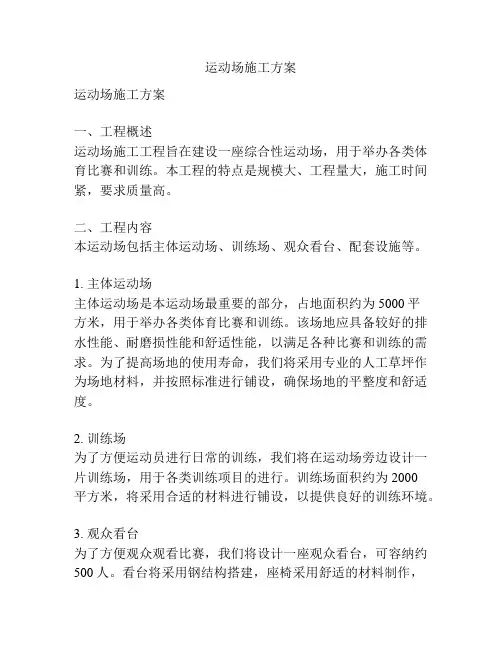

运动场施工方案运动场施工方案一、工程概述运动场施工工程旨在建设一座综合性运动场,用于举办各类体育比赛和训练。
本工程的特点是规模大、工程量大,施工时间紧,要求质量高。
二、工程内容本运动场包括主体运动场、训练场、观众看台、配套设施等。
1. 主体运动场主体运动场是本运动场最重要的部分,占地面积约为5000平方米,用于举办各类体育比赛和训练。
该场地应具备较好的排水性能、耐磨损性能和舒适性能,以满足各种比赛和训练的需求。
为了提高场地的使用寿命,我们将采用专业的人工草坪作为场地材料,并按照标准进行铺设,确保场地的平整度和舒适度。
2. 训练场为了方便运动员进行日常的训练,我们将在运动场旁边设计一片训练场,用于各类训练项目的进行。
训练场面积约为2000平方米,将采用合适的材料进行铺设,以提供良好的训练环境。
3. 观众看台为了方便观众观看比赛,我们将设计一座观众看台,可容纳约500人。
看台将采用钢结构搭建,座椅采用舒适的材料制作,以确保观众的观赛体验。
4. 配套设施为了满足运动员和观众的需求,我们将在运动场周边设计一些配套设施,包括更衣室、卫生间、饮水区等。
这些设施将按照标准进行设计和建设,以提供良好的使用体验。
三、施工步骤1. 运动场地面准备:清理场地,平整土地,确保土地的坚实和平整。
2. 人工草坪铺设:根据设计图纸进行人工草坪的铺设,确保材料的质量和施工质量。
3. 观众看台搭建:根据设计图纸进行钢结构搭建,安装座椅和其他配套设施。
4. 训练场铺设:根据设计图纸进行训练场的铺设,确保铺设质量和使用效果。
5. 配套设施建设:按照设计进行配套设施的建设,确保设施的质量和功能。
四、施工要求1. 施工团队:由具备相应资质和经验的施工队伍进行施工。
2. 资材采购:采用优质的材料,确保施工质量,并减少后期维护成本。
3. 施工进度:按照竣工日期进行施工,并确保施工进度的合理安排和推进。
4. 质量验收:施工完成后,进行相应的质量验收,确保工程质量达标。
学校运动场改造工程施工方案一:学校运动场改造工程施工方案一、前言现有的学校运动场设施已经老化且不符合安全标准,为了提供更好的体育活动条件,我们决定进行运动场改造工程。
本施工方案将详细描述改造方案,施工流程,以及所需资源和时间计划。
二、项目背景1. 项目目的- 提供更安全、舒适的运动场环境- 改善学生体育活动条件- 提升学校体育设施的形象2. 项目范围- 运动场地面重铺- 更换篮球架和足球门- 添加跑道和标志- 安装新的观众席和灯光设备三、施工计划1. 施工阶段- 准备阶段:确定设计方案,招标,准备材料和设备- 地面改造阶段:刨除现有地面,铺设新的人工草坪或塑胶跑道- 设施升级阶段:更换篮球架和足球门,添加跑道和标志- 设备安装阶段:安装新的观众席和灯光设备2. 施工时间计划- 准备阶段:2周- 地面改造阶段:4周- 设施升级阶段:2周- 设备安装阶段:1周四、资源需求1. 人力资源- 工程师:2人- 施工人员:10人- 设备操作员:3人2. 材料和设备- 人工草坪或塑胶跑道材料- 篮球架和足球门- 跑道标志- 观众席和灯光设备五、风险管理1. 土地问题:在地面改造阶段,可能会发现需要解决的土壤问题,影响施工进度。
2. 天气因素:恶劣的天气会对施工进度产生不利影响,需要及时调整计划。
六、法律名词及注释1. 招标:指按照规定的程序和要求,面向社会公开邀请承包商提供施工报价及相关资质进行比较选择的过程。
2. 人工草坪:一种人工合成材料,用于覆盖运动场地面,具有类似天然草坪的外观和性能。
3. 塑胶跑道:一种由橡胶颗粒和胶粘剂组成的跑道材料,具有良好的弹性和耐磨性。
附件:- 设计图纸- 材料和设备清单- 工期计划表- 招标文件二:学校运动场改造工程施工方案一、前言为了提高学生的体育活动条件与舒适度,我们决定对学校运动场进行改造工程。
本施工方案将详细描述改造的具体内容、施工流程以及所需资源和时间计划。
二、项目背景1. 项目目的- 提供优质的运动场设施,满足学生的体育需求- 改善学校的体育环境,提升学校形象- 营造良好的体育氛围,促进学生的身心健康发展2. 项目范围- 地面改造:重铺人工草坪或塑胶跑道- 设施升级:更换篮球架和足球门,添加跑道标志- 观众席和灯光设备的安装三、施工计划1. 施工阶段- 准备阶段:确定改造设计方案,招标工作- 地面改造阶段:拆除旧地面,铺设新的人工草坪或塑胶跑道- 设施升级阶段:更换篮球架和足球门,添加跑道标志- 设备安装阶段:安装观众席和灯光设备2. 施工时间计划- 准备阶段:2周- 地面改造阶段:4周- 设施升级阶段:2周- 设备安装阶段:1周四、资源需求1. 人力资源- 工程师:2人- 施工人员:10人- 设备操作员:3人2. 材料和设备- 人工草坪或塑胶跑道材料- 篮球架和足球门- 跑道标志- 观众席和灯光设备五、风险管理1. 土地问题:在地面改造阶段,可能会遇到土壤问题,需要进行及时处理。
运动场施工方案运动场施工方案一、概述本施工方案是针对某市一所学校运动场进行施工的方案。
该运动场占地面积约2000平方米,包括400米跑道、足球场、篮球场、排球场等设施。
二、施工方案1. 土方工程本工程将对运动场的土地进行整平和压实,确保场地结构牢固稳定,充分发挥场地功能。
首先,需要进行土地的平整工作,平地机将地面上的高低不平进行修整,并确保场地的平整度达到要求。
其次,使用压路机将整个场地进行碾压,提高地面的密实度。
2. 排水工程为了保证运动场的排水性能,需要进行排水工程。
首先,在场地的低洼处进行排水沟的开挖,确保排水沟与场地的接触面积最大。
然后,将排水沟与主排水管道相连,确保排水系统的顺畅。
同时,在场地四周安装雨水收集井,将雨水排除。
3. 跑道工程为了确保400米跑道的使用质量,需要进行跑道工程。
首先,根据要求进行400米跑道的划线,确保跑道标准。
然后,铺设塑胶跑道材料,材料应具有耐磨损、防滑等特性。
最后,进行跑道的线划,确保运动场的光洁度和美观度。
4. 球场工程为了确保足球场、篮球场、排球场等的使用质量,需要进行球场工程。
首先,根据要求进行场地的划线,确保场地标准。
然后,根据场地的不同要求,铺设合适的球场材料,材料应具有耐磨损、防滑等特性。
最后,针对不同球场进行相关设备的设置,如篮球架、排球网等。
5. 照明工程为了增加运动场的使用时间,需要进行照明工程。
首先,根据运动场的大小和形状进行灯杆的设置,确保光线的均匀度和光强度。
然后,将灯具进行安装,确保照明效果的达到要求。
三、安全措施1. 施工期间,对运动场的围墙进行加固,确保施工过程中不对周边环境造成影响。
2. 施工现场设置明显的警示标志,并派专人进行现场管理,确保施工安全。
3. 施工期间,严禁在运动场内燃放烟花爆竹和进行火焰作业,确保施工场地的安全。
四、施工总结本施工方案针对某市一所学校运动场进行综合施工,包括土方工程、排水工程、跑道工程、球场工程和照明工程。
学校运动场改造施工方案
一、前期准备工作
1.确定施工时间和预算。
2.完成现场测量和勘察,制定详细的施工图纸。
3.准备所需材料和施工设备。
二、施工步骤
1. 清理工作
•清除原有设施和场地上的障碍物。
•进行场地平整和清理,确保施工区域无妨碍。
2. 场地铺设
•根据设计图纸,铺设场地基础材料,如碎石、沙土等。
•进行场地的铺面施工,包括草坪种植或铺设合适的运动地板。
3. 设施建设
•安装篮球架、足球门等各项体育设施。
•根据需要,设置观众席、休息区等辅助设施。
4. 其他工程
•架设灯光设备,以确保夜间比赛和训练的照明需求。
•完成边界标识和安全警示标识的设置。
三、验收和保养
1.完成施工后的验收工作,确保施工质量符合要求。
2.制定运动场保养计划,定期检查和维护设施,保持场地整洁和安全。
四、总结
学校运动场改造施工是一项复杂的工程,需要细致的规划和协调。
通过前期准
备和精细施工,可以为学生提供一个安全、舒适的体育场地,促进体育教育的开展。
一、项目背景随着我国体育事业的蓬勃发展,田径运动场作为各类体育赛事和日常训练的重要场所,其建设质量直接影响着运动员的训练水平和比赛成绩。
为满足我国田径运动事业的发展需求,提高田径运动场的建设水平,特制定本施工方案。
二、工程概况1. 项目名称:XX田径运动场工程2. 建设地点:XX市XX区3. 建设规模:400米标准田径跑道,含跳远、铅球、标枪等辅助场地4. 建设内容:田径跑道、辅助场地、看台、照明、排水等配套设施5. 工程总投资:XX万元三、施工方案1. 施工准备(1)成立项目管理机构,明确各部门职责,确保工程顺利进行。
(2)编制施工组织设计,明确施工顺序、施工方法、施工质量要求等。
(3)进行施工现场的勘察,了解地形、地质、周边环境等情况。
(4)办理施工许可证,确保工程合法合规。
2. 施工流程(1)基础施工1)开挖基础坑,确保基础坑尺寸满足设计要求。
2)对基础坑进行清理,确保基础坑平整、干净。
3)进行基础垫层施工,采用C15混凝土。
4)浇筑基础梁,确保基础梁尺寸、位置满足设计要求。
(2)主体结构施工1)搭建脚手架,确保施工安全。
2)进行跑道基层施工,采用沥青混凝土。
3)铺设跑道面层,采用专业跑道材料。
4)进行辅助场地施工,包括跳远、铅球、标枪等场地。
(3)配套设施施工1)看台施工,包括看台基础、看台结构、看台面层等。
2)照明、排水等配套设施施工,确保田径运动场功能完善。
3. 施工质量控制(1)严格遵循国家相关规范、标准,确保工程质量。
(2)对原材料、施工工艺、施工过程进行严格把控,确保工程质量。
(3)建立健全质量管理体系,定期进行质量检查。
4. 施工进度安排(1)基础施工:预计工期为30天。
(2)主体结构施工:预计工期为60天。
(3)配套设施施工:预计工期为30天。
(4)整个工程预计总工期为120天。
四、施工安全1. 严格执行国家安全生产法规,确保施工安全。
2. 建立健全安全生产责任制,明确各级人员的安全责任。
全民健身运动场建设规模与实施方案1. 建设规模- 覆盖范围:确定全民健身运动场建设的覆盖范围,包括城市、乡村、学校等不同地域。
详细阐述:根据实际情况确定全民健身运动场建设的覆盖范围,确保不同群体都能方便地进行运动。
- 设施规划:确定全民健身运动场所需要的各种设施,如篮球场、足球场、羽毛球场等。
详细阐述:根据当地居民的运动偏好和需求,合理规划全民健身运动场所需要的设施,确保满足不同人群的运动需求。
- 建设标准:确定全民健身运动场建设的标准,包括场地尺寸、设施质量等。
详细阐述:遵循国家相关标准,确保全民健身运动场建设符合规范,安全可靠,能够长期使用。
2. 实施方案- 筹资渠道:确定全民健身运动场建设的筹资渠道,包括政府投资、社会资金、民间捐赠等。
详细阐述:通过多种渠道筹集资金,确保全民健身运动场建设的顺利进行。
- 合作伙伴:确定全民健身运动场建设的合作伙伴,包括政府部门、企业、非营利组织等。
详细阐述:与各方合作,共同推动全民健身运动场建设,实现资源共享,互利共赢。
- 宣传推广:确定全民健身运动场建设的宣传推广方案,包括宣传策略、推广活动等。
详细阐述:利用各种宣传渠道,广泛宣传全民健身运动场建设的意义和重要性,吸引更多人参与支持。
- 建设管理:确定全民健身运动场的建设管理方案,包括施工管理、设施维护等。
详细阐述:建立健全的建设管理机制,确保全民健身运动场建设按时按质完成,并能够得到有效的管理和维护。
通过以上方案,我们可以全面推动全民健身运动场建设,为不同群体提供更加便利的运动场所,促进全民健身事业的发展,提升国民健康水平。
工人体育场场馆施工方案1. 概述本文档为工人体育场场馆施工方案的详细说明,包括场馆建设目标、施工流程、工序安排以及质量控制措施。
本施工方案旨在确保工人体育场的按时、高质量竣工。
2. 场馆建设目标工人体育场场馆建设的总目标是创建一个安全、舒适、功能齐全的体育场馆,以满足各类体育比赛和大型活动的需求。
具体目标包括: - 良好的观赛视野和视听效果 - 安全可靠的座椅和设施 - 具备良好的声学效果的体育场馆 - 设备先进、功能完善的运动场地和训练设施3. 施工流程3.1 前期准备阶段•完成施工管理团队的组建和职责划分•制定详细的施工计划和时间表•确定场地的土地准备工作,包括平整、排水和基础建设3.2 场馆主体施工阶段1.场馆结构施工–搭设安全合规的施工脚手架和支撑结构–进行土建施工,包括地基、地下结构、地面结构等–安装和调试场馆结构相关的设备和设施2.场馆设施安装–安装电力和照明设备–安装通风、空调和供暖设备–安装声学设备和音响系统–安装座椅和其他观众设施3.3 装饰装修和设备调试阶段1.室内装修–进行地面铺装、墙面装饰、天花板装修等室内装修工作–完成室内涂料和装饰材料的施工–安装落地窗和遮阳设备2.设备调试和安全测试–完成设备的安装、布线和调试工作–进行安全性能测试,包括电力设备、照明设备、消防设施等4. 工序安排以下是施工流程中主要工序的安排:1.土建工程–地基处理–地面平整–地下管道布置–地面结构搭建2.钢结构工程–钢柱和钢梁的安装–钢结构的焊接和防腐处理3.电气工程–电力线路的铺设和接入–照明设备的安装和调试–电力设备的安装和调试4.给排水工程–内部给水管道的布置和连接–排水管道的布置和连接–相关设备的安装和调试5.建筑装饰工程–地板材料的安装和铺设–墙面装饰和涂料施工–天花板和隔墙的安装6.声学装饰工程–吸音材料的安装–音响系统的安装和调试5. 质量控制措施为确保施工质量,我们将采取以下质量控制措施:•安全检查:定期对施工区域进行安全检查,确保工作人员和设备的安全。

体育中心主体育场桩基工程施工方案一、前言体育中心主体育场是体育活动和赛事的重要场地,为了确保主体育场建筑的安全和稳定,桩基工程是至关重要的一环。
本文将详细介绍体育中心主体育场桩基工程的施工方案。
二、工程概况1. 项目背景体育中心主体育场位于城市中心,是一座现代化的多功能体育场馆,将举办各类体育赛事和文化活动。
基地总面积为XXX平方米,拟建设XXX座看台,可容纳XXX名观众。
2. 工程需求主体育场的土质条件复杂,需要进行桩基工程来确保承载力和稳定性。
施工方案应满足工程质量要求,保证主体育场的使用安全。
三、施工方案1. 桩基类型选择根据地质勘察资料和设计要求,本工程选用XXX型钢管桩作为承载桩。
该桩具有良好的承载力和抗侧力,适合主体育场的地质条件。
2. 桩基施工流程1.桩基布置:按设计要求在主体育场场地上布置桩基位置,保证桩基布置的准确性和一致性。
2.试桩检测:对首桩进行试桩检测,确保钻孔偏差和桩的承载性能符合要求。
3.主桩施工:依次对各个桩位进行钻孔、放桩、捣实,将桩身埋入地下并固定。
4.桩基验收:完成全部桩基施工后进行验收,检查桩的垂直度和承载性能,确保符合设计要求。
3. 施工注意事项1.各个施工环节要按照施工规范和安全操作规程执行,确保施工质量和安全。
2.施工过程中要重视现场管理,保证施工人员的安全和场地秩序。
四、总结体育中心主体育场桩基工程的施工方案对于确保主体育场建筑的安全和稳定至关重要。
合理选择桩基类型、严格执行施工流程,并注意施工细节,将有助于工程的顺利实施和质量控制。
希望本文提供的施工方案能对体育中心主体育场的桩基工程施工有所帮助。
一、工程概况本工程为新建运动场,位于我国某城市某学校内,占地面积约20000平方米。
运动场包括田径场、篮球场、足球场、排球场、羽毛球场等设施。
为确保工程质量和施工进度,特制定本施工方案。
二、施工准备1. 施工组织(1)成立施工项目部,负责工程的全面管理。
(2)配备专业的施工队伍,确保施工质量。
(3)建立健全施工管理制度,确保工程顺利进行。
2. 施工材料(1)水泥、砂、石子等建筑材料符合国家标准。
(2)钢筋、模板等材料符合设计要求。
(3)运动场地设施、器材等符合国家规定。
3. 施工设备(1)挖掘机、装载机、压路机等大型施工设备。
(2)搅拌机、泵车、输送带等辅助施工设备。
(3)检测仪器、安全防护用品等。
三、施工工艺1. 土方工程(1)平整场地,清除障碍物。
(2)测量放线,确定运动场边界。
(3)挖土、填土,确保场地平整。
(4)碾压、夯实,提高地基承载力。
2. 基础工程(1)根据设计要求,进行基础施工。
(2)浇筑混凝土,确保基础稳固。
(3)养护基础,达到设计强度。
3. 铺设运动场地(1)根据设计要求,选择合适的运动场地材料。
(2)铺设基层,确保基层平整。
(3)铺设运动场地,确保表面平整、均匀。
(4)施工缝处理,防止场地裂缝。
4. 运动场地设施安装(1)根据设计要求,安装运动场地设施。
(2)确保设施安装牢固、美观。
(3)调试设施,确保设施正常运行。
四、施工进度安排1. 施工前期准备:1个月2. 土方工程:2个月3. 基础工程:1个月4. 铺设运动场地:1个月5. 运动场地设施安装:1个月6. 工程验收:1个月总计:7个月五、施工质量控制1. 严格执行国家相关施工规范和质量标准。
2. 加强施工过程监控,确保施工质量。
3. 定期进行质量检查,发现问题及时整改。
4. 完成工程验收,确保工程质量合格。
六、安全文明施工1. 严格执行国家安全生产法规,确保施工安全。
2. 加强施工现场管理,保持施工现场整洁。
3. 定期进行安全教育培训,提高施工人员安全意识。
学校运动场施工方案为了提高学校的体育设施建设水平,改善学生的体育锻炼条件,我们计划对学校运动场进行施工,以满足学生日益增长的体育活动需求。
本文档将详细介绍学校运动场施工方案,包括施工内容、施工流程、预算安排等。
一、施工内容。
1. 场地平整,对运动场进行整体平整,确保场地平整度符合相关标准要求。
2. 绿化美化,在运动场周边进行绿化美化工作,种植草坪、树木,并设置景观石、健身器材等,营造良好的运动环境。
3. 设施更新,更新运动场的设施设备,包括篮球架、足球门、排球网等,确保设施完好,符合运动需求。
4. 灯光照明,对运动场进行灯光照明改造,确保夜间运动场地的照明充足,提高夜间使用率。
二、施工流程。
1. 场地勘测,首先对运动场进行勘测,确定施工范围和施工难点,为后续施工工作做好准备。
2. 土方开挖,对需要平整的地面进行土方开挖,确保场地平整度。
3. 设施更新,更新运动场设施,包括篮球架、足球门等,确保设施完好。
4. 绿化美化,在运动场周边进行绿化美化工作,种植草坪、树木,并设置景观石、健身器材等。
5. 灯光照明,进行运动场灯光照明改造,确保夜间使用条件。
6. 完工验收,最后进行整体完工验收,确保施工质量符合相关标准要求。
三、预算安排。
1. 场地平整,预计费用XXXX元。
2. 绿化美化,预计费用XXXX元。
3. 设施更新,预计费用XXXX元。
4. 灯光照明,预计费用XXXX元。
总预算为XXXX元。
四、施工注意事项。
1. 施工期间要注意安全,加强施工现场管理,确保施工人员和师生安全。
2. 施工过程中要与相关部门进行沟通,确保施工工作顺利进行。
3. 施工完工后,要进行相关设施的保养和维护工作,延长设施使用寿命。
通过本文档的详细介绍,相信大家对学校运动场的施工方案有了更清晰的了解。
我们将按照本方案的要求,积极组织施工,确保施工质量,为学生提供更好的体育锻炼条件。
体育中心主体育场桩基工程施工方案一、工程概述体育中心主体育场桩基工程位于市城区,总建筑面积约200,000平方米,是一座集体育比赛、演唱会等大型活动为一体的室内体育场。
桩基是主体育场的重要组成部分,承载着整个体育场的荷载,应具备良好的稳定性和承载能力。
二、施工方案1.前期准备工作1.1施工图纸:根据设计方案和土质报告,制定桩位、桩长和桩径,并提前制定施工图纸以便后续操作。
1.2设备准备:准备好所需的施工机械设备,包括挖土机、起重机等,确保施工过程中的设备供应。
2.桩基施工2.1桩位标定:根据设计图纸,在场地上标定桩位的位置,在每个桩位上铺设地标,并标明相应的桩号。
2.2土方开挖:根据设计要求和土质报告,使用挖土机将每个桩位上的土方开挖至设计要求的深度,确保预制桩的嵌入深度符合要求。
2.3钢筋制作:制作相应的预制桩钢筋,并按照图纸要求进行排布和加工,确保钢筋的连接牢固。
2.4钢筋焊接:将预制桩钢筋焊接到桩底部,在焊接过程中确保焊接点的连接牢固,避免出现安全隐患。
2.5预制桩安装:使用起重机将预制桩安装至桩位上,通过振捣等方法使其与周围土体紧密结合,确保桩的稳定性和承载能力。
2.6浇筑混凝土:在桩孔内倒入钢筋混凝土,通过振捣等方法使混凝土充实,确保桩的强度和密实度。
2.7桩顶修整:将桩顶修整平整,并进行必要的标志标注,以便后续施工。
3.管理控制3.1施工过程中,要设置专人负责现场施工工艺的管理和现场卫生。
3.2对于施工现场,应按照相关法规要求设置防护设施,确保工作人员的安全。
3.3施工过程中,严格遵守相关施工规范和技术要求,保证施工质量。
4.施工注意事项4.1在施工过程中,要做好现场查看工作,及时发现施工中存在的问题,并及时解决。
4.2对于土层土质较差的桩位,要特别注意桩基的稳定性,可以采取增加桩的数量或者增加桩的直径等方法来增加桩的承载力。
4.3施工过程中,要做好施工档案的记录,包括施工人员、工期、材料等相关信息,以备后续使用。
一、工程概述本工程为XX球场建设项目,位于XX地区,占地面积XX平方米。
球场类型为综合运动场,包括篮球场、足球场、网球场等。
本方案旨在确保球场建设质量,满足各类运动需求,为用户提供安全、舒适的运动环境。
二、施工准备1. 施工组织成立项目施工组织机构,明确各部门职责,确保施工进度和质量。
2. 材料设备根据球场设计要求,采购优质材料,如混凝土、沥青、人工草坪、体育设施等。
设备包括挖掘机、推土机、压路机、摊铺机、搅拌机等。
3. 施工人员组织专业施工队伍,进行岗前培训,确保施工人员具备相关技能。
三、施工工艺1. 基础施工(1)清理场地,确保无杂草、垃圾等杂物。
(2)根据设计要求,进行土方开挖,平整场地。
(3)铺设排水管道,确保场地排水畅通。
(4)进行基础垫层铺设,采用C15混凝土,厚度为15cm。
(5)基础压实,确保基础坚实。
2. 球场铺装(1)篮球场、足球场:铺设人工草坪,厚度为5cm,要求草坪平整、无起泡。
(2)网球场:铺设丙烯酸球场材料,厚度为1.5mm,颜色可根据需求定制。
3. 体育设施安装(1)篮球场:安装篮球架、篮板、篮筐等。
(2)足球场:安装足球门、球网等。
(3)网球场:安装网柱、网绳等。
4. 划线施工按照FIBA、国际足联等标准,进行球场划线,确保球场尺寸准确。
四、质量控制1. 材料质量:严格把关材料采购,确保材料符合国家标准。
2. 施工质量:加强施工过程中的质量控制,确保施工质量达到预期目标。
3. 安全管理:加强施工现场安全管理,确保施工安全。
五、施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
六、环保措施1. 施工过程中,注意保护施工现场环境,减少噪音、粉尘等污染。
2. 做好施工废水、废气的处理,确保达标排放。
3. 施工结束后,及时清理施工现场,恢复原貌。
七、后期维护1. 确保球场设施齐全,运行正常。
2. 定期对球场进行保养,确保球场使用寿命。
3. 加强对球场的管理,确保球场安全、整洁。
室外运动场合等施工方案1. 引言本文档旨在提供室外运动场合等施工方案,以确保施工过程安全可靠,并保护环境资源。
本方案适用于各种室外运动场地的建设和改建工程。
2. 施工方案2.1 前期准备在开始施工之前,应进行详细的前期准备工作,包括但不限于:- 清理施工区域,确保场地平整;- 检查土地基础,进行必要的土壤测试;- 安排施工人员,确保其具备相关工作经验和技能;- 检查施工设备和工具的完好性。
2.2 地面建设室外运动场合的地面建设是关键步骤,应根据不同运动项目的要求进行合理设计和施工。
具体方案包括:- 足球场:使用合适的草皮或人工草坪进行铺设,确保草坪平整、耐磨,并符合相关标准;- 篮球场:采用合适的硬地或地坪材料,确保球场平整、耐磨,并符合相关标准;- 网球场:使用合适的人工草坪或土壤进行铺设,并设置合适的边界和网架。
2.3 设施建设除了地面建设外,室外运动场合的设施也需要合理建设。
具体方案包括:- 安装合适的篱网和栏杆,确保场地安全,防止人员意外伤害;- 设置合适的照明系统,保证夜间使用的安全性和便利性;- 考虑安装合适的休息和观众席位,提供方便的休息和观赏条件;- 考虑根据需要设置更衣室、卫生间等基础设施。
2.4 环境保护在施工过程中,应注重环境保护,采取相应的措施,减少对周边环境的影响。
具体措施包括:- 控制噪音和灰尘的产生,采用隔音和防尘措施;- 合理使用水源,尽量减少不必要的浪费;- 严禁乱倒废弃物,采取妥善处理废弃物的措施。
3. 施工安全为确保施工安全,应采取以下措施:- 提供安全培训,保证施工人员具备相关安全意识和操作技能;- 使用符合安全规范的设备和工具,避免事故发生;- 设立明确的警示标志,提醒人员注意施工区域的安全;- 定期检查施工场地和设施,确保其安全可靠。
4. 总结本文档提供了室外运动场合等施工方案的基本框架,涵盖了前期准备、地面建设、设施建设、环境保护和施工安全等方面。
在具体实施时,应根据具体场地和要求进行详细的设计和操作,以确保施工质量和安全性。
运动场改造,看台施工方案运动场看台改造施工方案运动场在我们的社区和学校中真的是不可或缺的。
随着大家越来越重视体育活动,运动场的作用早已超出了单纯的比赛和训练。
为了让观众在这里的体验更好,同时保证他们的安全和舒适,制定一个详细的看台改造方案就显得十分重要了。
方案目标与范围这份方案的主要目的是对运动场的看台进行全面的改造。
具体目标包括:- 增强看台的安全性,确保大家在观看比赛时不必担心意外。
- 提高看台的舒适度,让观众可以更愉快地享受比赛。
- 增强场地的观赏性,兼顾美观和实用。
- 关注可持续发展,使用环保材料,降低后期维护的成本。
改造的具体范围主要是看台的结构加固、座椅更换、配套设施提升以及周边环境的美化。
组织现状与需求分析现在的看台存在不少问题:- 看台年久失修,很多座椅都坏了,观众看比赛时的体验大打折扣。
- 安全隐患严重,有些结构根本达不到现代安全标准。
- 便利设施缺乏,比如饮水机和卫生间等等,直接影响了观众的整体感受。
根据调查反馈,大家对看台舒适度和安全性的要求越来越高。
所以,在改造的时候,得好好考虑如何提升这些方面。
详细实施步骤结构加固首先得对现有的看台结构进行评估。
请专业的结构工程师来检查,看看哪些地方需要加固。
通常建议的方案有:- 在看台底部增加支撑梁,以确保整体的稳定性。
- 对于有裂缝的地方,及时填补修复,确保结构的完整性。
座椅更换在选购新座椅时,需要考虑几个方面:- 材质:建议用高强度塑料或铝合金,既耐用又轻便。
- 舒适度:座椅的设计要符合人体工学,坐着要舒服。
- 防滑设计:雨天时容易滑倒,因此选择防滑的座椅是必须的。
具体来说,建议每排座椅间距保持在80厘米以上,这样观众才能有足够的活动空间。
便利设施提升在看台周边增设一些设施,比如:- 饮水机:每100个座位配备一个,方便大家取水。
- 卫生间:在看台附近设置移动卫生间,以满足观众的基本需求。
- 垃圾桶:每20个座位配备一个,鼓励观众保持环境整洁。
一、工程概况本运动场路面工程位于某市某中学,占地面积约10000平方米。
工程主要内容包括:运动场跑道、篮球场、排球场、网球场等。
本次施工方案针对运动场跑道部分进行详细规划。
二、施工准备1. 技术准备(1)组织专业技术人员进行现场勘查,了解运动场地形、地貌、地质情况。
(2)查阅相关设计图纸,了解跑道结构、材料要求等。
(3)组织施工人员学习施工方案,明确施工工艺、质量要求等。
2. 材料准备(1)根据设计要求,采购优质沥青混凝土、砂石料、水泥等原材料。
(2)对原材料进行检测,确保其质量符合国家标准。
3. 施工设备准备(1)配备沥青混凝土搅拌设备、摊铺机、压路机、切割机等施工设备。
(2)对施工设备进行检查、调试,确保其正常使用。
4. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行技术培训和安全教育。
三、施工工艺1. 土基处理(1)对原有地基进行清理,清除杂草、杂物等。
(2)对地基进行压实,确保地基平整、坚实。
2. 基层施工(1)铺设排水层,采用碎石、砂石等材料,厚度为150mm。
(2)铺设基层,采用沥青混凝土,厚度为100mm。
(3)对基层进行压实、整平,确保表面平整。
3. 面层施工(1)铺设沥青混凝土面层,厚度为50mm。
(2)采用摊铺机进行摊铺,确保沥青混凝土均匀分布。
(3)采用压路机进行压实,确保面层密实、平整。
4. 切割与接缝处理(1)根据设计要求,采用切割机进行切割,确保接缝整齐。
(2)对接缝进行清理,涂抹粘结剂,确保接缝牢固。
5. 表面处理(1)对跑道表面进行清洁,去除浮尘、杂物等。
(2)采用耐磨材料对跑道表面进行处理,提高耐磨性。
四、施工进度安排1. 施工准备阶段:5天2. 土基处理阶段:3天3. 基层施工阶段:5天4. 面层施工阶段:7天5. 切割与接缝处理阶段:2天6. 表面处理阶段:1天五、质量保证措施1. 严格控制原材料质量,确保原材料符合国家标准。
2. 严格执行施工工艺,确保施工质量。

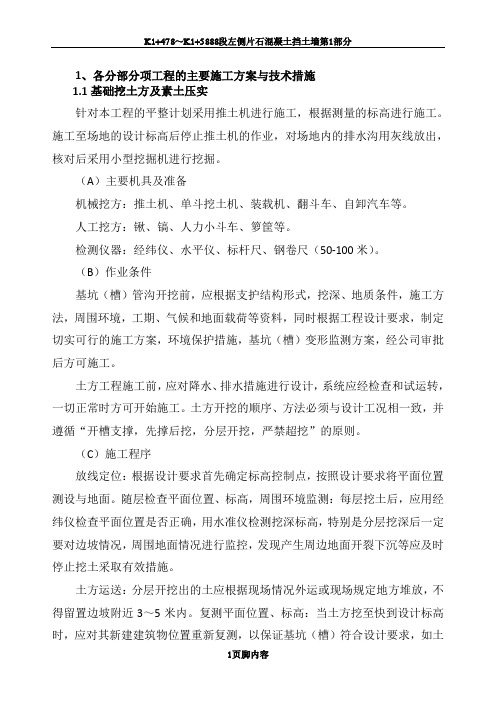

1、各分部分项工程的主要施工方案与技术措施1.1基础挖土方及素土压实针对本工程的平整计划采用推土机进行施工,根据测量的标高进行施工。
施工至场地的设计标高后停止推土机的作业,对场地内的排水沟用灰线放出,核对后采用小型挖掘机进行挖掘。
(A)主要机具及准备机械挖方:推土机、单斗挖土机、装载机、翻斗车、自卸汽车等。
人工挖方:锹、镐、人力小斗车、箩筐等。
检测仪器:经纬仪、水平仪、标杆尺、钢卷尺(50-100米)。
(B)作业条件基坑(槽)管沟开挖前,应根据支护结构形式,挖深、地质条件,施工方法,周围环境,工期、气候和地面载荷等资料,同时根据工程设计要求,制定切实可行的施工方案,环境保护措施,基坑(槽)变形监测方案,经公司审批后方可施工。
土方工程施工前,应对降水、排水措施进行设计,系统应经检查和试运转,一切正常时方可开始施工。
土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
(C)施工程序放线定位:根据设计要求首先确定标高控制点,按照设计要求将平面位置测设与地面。
随层检查平面位置、标高,周围环境监测:每层挖土后,应用经纬仪检查平面位置是否正确,用水准仪检测挖深标高,特别是分层挖深后一定要对边坡情况,周围地面情况进行监控,发现产生周边地面开裂下沉等应及时停止挖土采取有效措施。
土方运送:分层开挖出的土应根据现场情况外运或现场规定地方堆放,不得留置边坡附近3~5米内。
复测平面位置、标高:当土方挖至快到设计标高时,应对其新建建筑物位置重新复测,以保证基坑(槽)符合设计要求,如土质尚未达到设计要求时,应立即停止土方深挖,请设计、勘察、建设单位共同对基槽(坑)土质情况现场察看,并由设计和勘察单位根据土质情况作出修改通知。
机械挖土应在设计标高处留置高出20~30cm土方不挖,由人工修整基(槽)坑底,以防超挖或深挖。
基坑(槽)验收:基槽(坑)验收必须请建设、设计、勘察、监理、监督共同验收,合格后应办理验槽(坑)手续。

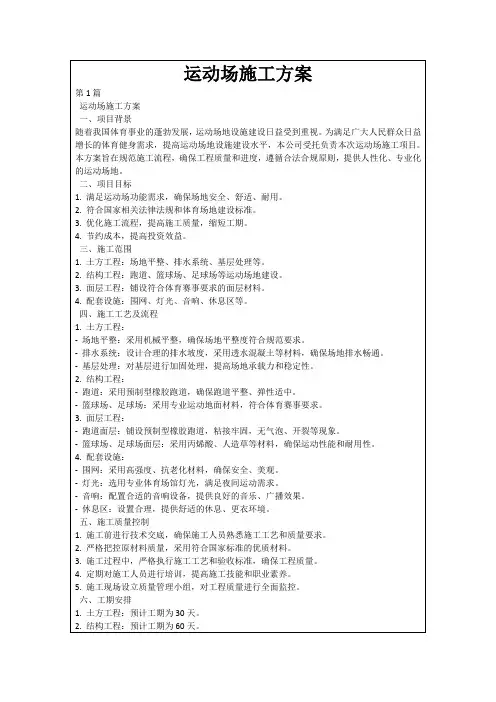

运动场施工方案
1、各分部分项工程的主要施工方案与技术措施
1.1基础挖土方及素土压实
针对本工程的平整计划采用推土机进行施工,根据测量的标高进行施工。
施工至场地的设计标高后停止推土机的作业,对场地内的排水沟用灰线放出,核对后采用小型挖掘机进行挖掘。
(A)主要机具及准备
机械挖方:推土机、单斗挖土机、装载机、翻斗车、自卸汽车等。
人工挖方:锹、镐、人力小斗车、箩筐等。
检测仪器:经纬仪、水平仪、标杆尺、钢卷尺(50-100米)。
(B)作业条件
基坑(槽)管沟开挖前,应根据支护结构形式,挖深、地质条件,施工方法,周围环境,工期、气候和地面载荷等资料,同时根据工程设计要求,制定切实可行的施工方案,环境保护措施,基坑(槽)变形监测方案,经公司审批后方可施工。
土方工程施工前,应对降水、排水措施进行设计,系统应经检查和试运转,一切正常时方可开始施工。
土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
(C)施工程序
放线定位:根据设计要求首先确定标高控制点,按照设计要求将平面位置测设与地面。
随层检查平面位置、标高,周围环境监测:每层挖土后,应用经纬仪检查平面位置是否正确,用水准仪检测挖深标高,特别是
分层挖深后一定要对边坡情况,周围地面情况进行监控,发现产生周边地面开裂下沉等应及时停止挖土采取有效措施。
土方运送:分层开挖出的土应根据现场情况外运或现场规定地方堆放,不得留置边坡附近3~5米内。
复测平面位置、标高:当土方挖至快到设计标高时,应对其新建建筑物位置重新复测,以保证基坑(槽)符合设计要求,如土质尚未达到设计要求时,应立即停止土方深挖,请设计、勘察、建设单位共同对基槽(坑)土质情况现场察看,并由设计和勘察单位根据土质情况作出修改通知。
机械挖土应在设计标高处留置高出20~30cm土方不挖,由人工修整基(槽)坑底,以防超挖或深挖。
基坑(槽)验收:基槽(坑)验收必须请建设、设计、勘察、监理、监督共同验收,合格后应办理验槽(坑)手续。
基层的稳定性及密实度的好坏影响整个运动场的质量,首先对整个施工现场进行放样和高程测量工作,以田径运动场的预制混凝土内水沟盖板顶面标高为运动场地的±0.00,田径场以足球场O、O1、O2三点为定位线,各运动场的位置则以各运动场的拐角边1米处设纵横向定位点,用钢钎埋于地下15cm-20cm左右,再用混凝土包裹起来,妥善保护;运动场地(基础底标高)的高程达到所须标高,用推土机推去运动场的表层土,再用20吨以上振动压路机碾压密实,压实度≧95%,含水率8-12%;在碾压之前,除进行实测标高外,还须对原地基的稳定性和强度进行测试。
如发现软土基,要及时处理,以防止以后基础下沉、开裂等现象,经初碾压后的基层,不得有松软、间隙现象,较浅部分的填方用推土机推走,用不含
有淤泥、有机物等杂物的粘土进行更换,在高填区必须分层用20吨以上的震动压路机碾压2-3遍,每次碾压的厚度不得超过300mm,并逐层按规范规定碾压,以达到设计密实度的要求,局部的拐角处进行人工夯实,同样必须达到设计密实度的要求;20吨以上的震动压路机整场碾压次数不得少于2次,轮迹深度不得大于5mm-10mm,但须防止碾压变形,其坡度必须满足设计要求;碾压时压路机的配水箱中灌满水,每次碾压碾压轮均要带水,经压路机碾压后的土表层不得有松散现象,碾压后表面应平整,其坡度应符合设计要求。
1.2排水沟等施工
排水沟是整个工程的主线,根据施工蓝图,用全站仪精确地放样出其位置,并以中心桩O点及附桩O1、O2点加以控制,同时把雨、污水管道中心线控制好,按照排水图集的沟槽底宽,并考虑到沟槽深度和土质的放坡系数,确定沟槽的灰线宽度。
在开挖沟槽之前,必须请甲方的代表到场,了解清楚所挖沟槽位置,有无地下管线、电缆等设施,以及埋深尺寸。
以便采取安全有效的防护措施。
挖槽及回填:排水沟挖槽底宽可同垫层,可略放坡或直槽开挖不设边坡。
回填土应电动夯夯实,避免压路机损坏排水沟;砼垫层:可不设模板浇筑,用平板震动器拖平或木盒拍平,并人工用抹子抹平以利流水,排水沟沟壁采用C25砼浇筑,内配钢筋网。
盖板在施工初期即应及时现场预制,预制时用定型槽钢板的模具进行预制,其几何尺寸及外观应符合要
求,水沟盖板面因为要做塑胶面层,因此盖板表面的混凝土应为细毛面,这样大大增加塑胶与混凝土的粘合力。
施工质量控制要点:
1、砌筑地沟前先根据图纸放出地沟的位置,确认后进行地槽的开挖,挖至设计的深度后进行抄平,根据设计的坡度分别测出沟底标高。
2、按照每5M左右设置一个控制桩,用线带通以控制沟底的标高。
3、地沟浇筑好后及时对沟壁进行粉刷,粉刷要保证表面平整。
4、粉刷完毕后及可安装地沟盖板,盖板安装要保证平整,板边与砼边要保留5-10mm的间隙。
5、排水沟施工完毕后进行土方回填,采用人工回填的方式。
回填土质不得使用腐质土、杂土,土内含石块直径不得大于10厘米。
管道两侧及管顶50厘米范围内采用轻夯压实,管道两侧压实高差不得超过30厘米,压实度符合设计要求。
检查井:井底基础应与管基同时浇注,砌筑用砖强度必须符合设计要求,并应规格一致,砌筑前浇水湿润。
在砌筑检查井时应同时安装预留支管,管与井壁衔接处应密实,检查井接入管的管口应与井内壁平齐。
雨水井:位置应符合设计要求,不得歪扭,井圈与井壁吻合。
允许偏差10CM,井圈与道路边线相邻的距离应相等。
1.3三七土底基层
要控制石灰消解的时间和掺水量。
应确保石灰土拌和均匀,安排专人检查拌和是否均匀,是否有夹层现象发生,如有上述情况,立即进行重
拌。
过筛时防止过筛不彻底。
注意接头和中间接缝,前后工作断面横向拼接时应采用对接拼成,前一工作断面预留5米左右石灰土不进行碾压,与后—段石灰土同时进行拌和,碾压成型。
中间拼接缝时要注意先施工的半边应超过中线0.5米左右。
碾压时应预留0.25米,以防止中间礓硬沉陷。
石灰土宜采用稳定土拌和,石灰技术指标应符合规范规定,具体如下:
1)土的有机物含量小于8%,硫酸盐含量小于8%,土中不得含有树根杂草等物;
2)凡是塑性指数大于4的砂性土,粘性土塑性指数为15-20,易于粉碎及拌和,并便于碾压;
3)石灰应符合GB594规定的生石灰或消石灰的技术标准,CaO+MQ0的含量≥30%;
4)灰土底基层宜在气温较高的季节施工,施工期的最低气温应在5℃以上;
5)石灰土做底基层时,7天浸水抗压强度不小于0.8Mpa;
6)石灰土做底基层时,压实度不小于95%(重型击实标准);
7)灰土尽量采用集中场拌施工,若采用人工拌和法施工,土须过筛,其颗粒不得大于15mm,消石灰过筛的颗粒不得大于5mm。
将过筛的土和石灰先干拌1-2遍,然后加水拌和,应不少于3遍,直至均匀为止,将拌和好的石灰土混合料按松铺厚度摊铺均匀。
石灰土底基层不能在低温季节施工,并不能在水文不良地段采用。
