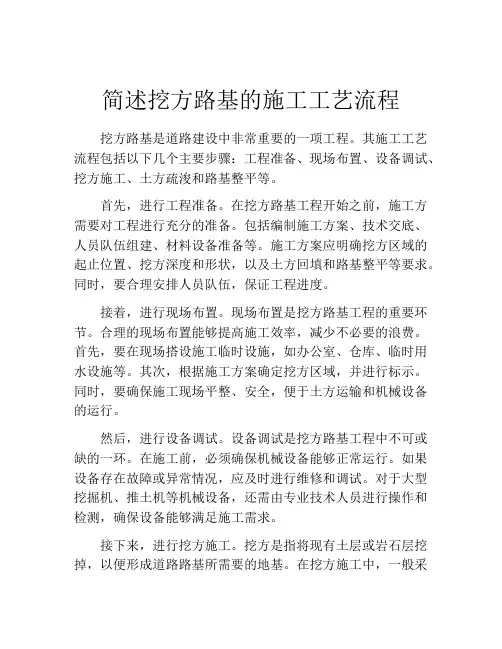

挖方路基施工
- 格式:ppt
- 大小:2.42 MB
- 文档页数:24
简述挖方路基的施工工艺流程挖方路基是道路建设中非常重要的一项工程。
其施工工艺流程包括以下几个主要步骤:工程准备、现场布置、设备调试、挖方施工、土方疏浚和路基整平等。
首先,进行工程准备。
在挖方路基工程开始之前,施工方需要对工程进行充分的准备。
包括编制施工方案、技术交底、人员队伍组建、材料设备准备等。
施工方案应明确挖方区域的起止位置、挖方深度和形状,以及土方回填和路基整平等要求。
同时,要合理安排人员队伍,保证工程进度。
接着,进行现场布置。
现场布置是挖方路基工程的重要环节。
合理的现场布置能够提高施工效率,减少不必要的浪费。
首先,要在现场搭设施工临时设施,如办公室、仓库、临时用水设施等。
其次,根据施工方案确定挖方区域,并进行标示。
同时,要确保施工现场平整、安全,便于土方运输和机械设备的运行。
然后,进行设备调试。
设备调试是挖方路基工程中不可或缺的一环。
在施工前,必须确保机械设备能够正常运行。
如果设备存在故障或异常情况,应及时进行维修和调试。
对于大型挖掘机、推土机等机械设备,还需由专业技术人员进行操作和检测,确保设备能够满足施工需求。
接下来,进行挖方施工。
挖方是指将现有土层或岩石层挖掉,以便形成道路路基所需要的地基。
在挖方施工中,一般采用机械设备进行作业。
首先是根据施工方案,确定挖方的起点和终点,并进行标示。
然后,操作挖掘机等设备进行挖方作业。
在挖掘的过程中,要注意土质的变化以及周围现有土层的保护。
同时,要确保挖方的深度和形状符合设计要求。
随后,进行土方疏浚。
土方疏浚是指将挖掘出来的土方进行处理和清理,排除其它杂质和溶解物质。
这是为了确保提取出的土石方达到设计要求,并能够用于路基回填。
在土方疏浚过程中,要对土方进行分类和储存,以便后续工程的使用。
最后,进行路基整平。
路基整平是挖方路基工程的最后一道工序,也是确保道路平整、稳定的重要环节。
在路基整平过程中,一般使用振动压路机等设备对路基进行压实,以确保路基的稳固性。
道路挖方路基施工方案一、挖方路基的施工程序:施工准备-测量放样-清理现场-土方挖运-边坡修整-平地机整平 -洒水或晾晒-压路机碾压路基开挖采用挖机配合人工开挖,装载机装自卸汽车运至相邻填方段利用,土方开挖按自上而下分层进行不得超挖或乱挖。
二、土方开挖应遵照下列要求1、已开挖的适用于种植草皮和其他用途的表土,应储存于指定地点。
2、根据试验结果,对开挖出的适用材料,应用于路基填筑。
各类材料不应混杂。
不适用的材料应按弃土处理的规定办理。
3、土方开挖不论开挖工程量和开挖深度大小,均应自上而下进行,不得乱挖超挖。
严禁掏洞取土。
4、路堑开挖中,如遇土质变化需修改施工方案及边坡坡度时,应及时报批。
5、路堑路床的表层下为有机土、难以晾干压实的土、CBR值小于路基填方材料最小强度和最大粒径表规定的土或不宜作路床的土。
6、挖方路基施工标高,应考虑因压实的下沉量,其值应由试验确定。
7、土方路堑开挖,根据路堑深度和纵向长度,可按下列横挖方式进行,采用装载机配合自卸汽车进行,边坡应配以平地机或人工分层修刮平整。
8、路堑施工遇到地下水时应按下列规定处理:(1)挖方地段遇有地下含水层时应根据排水及防渗设施原则规定,结合现场实际按地下水排除有关规定执行。
(2)当路堑路床顶部以下位于含水量较多的土层时,应换填透水性良好的材料,换填深度应满足设计要求,并整平凹槽底面,设置渗沟,将地下水引出路外,再分层回填压实。
9、弃土处理除应符合下列规定:弃土堆的边坡不应陡于1:1.0,顶面向外应设不小于2%的横坡,其高度不宜大于3m。
路堑旁的弃土堆,其内侧坡脚与路堑顶之间的距离,对于干燥硬土不应小于3m;对于软湿土,不应小于路堑深度加5m。
10、道路路床精平(1)路堤填筑接近于路床设计标高时,要逐步控制填宕渣厚度,使顶面最后一层压实厚度符合要求;路堑开挖接近设计标高时,由人工配合平地机精平,严禁超挖,并对其整体强度和压实度进行检测,如不符合设计要求需进行补压、换填。
挖方路基施工挖方路基一般分为土质路堑和石质路堑,土质路堑开挖应根据挖方数量大小及施工方法的不同确定开挖方案。
石质路堑开挖应根据岩石的种类和坚硬程度确定开挖方式。
土方开挖,不论开挖工程量和开挖深度大小,均应自上而下进行,不得乱挖超挖。
石方开挖,在不影响边坡稳定的情况下采用爆破施工,以满足路基施工质量技术标准要求。
一、土质路堑施工1.土质路堑施工工艺流程土质路堑施工工艺流程如图3-3-1所示。
图3-3-1 土质路堑施工工艺流程2.土质路堑施工作业方法路堑由天然地层构成,开挖后由于受到扰动和地面水及地下水的集中影响,边坡和开挖后的基底易发生变形和破坏,在路堑挖方地段常发生路基的一些病害,如滑坡、崩塌、路基翻浆等。
因此,施工方法与路堑的边坡及基底的稳定有着密切关系。
开挖方式应根据路堑的深度、纵向长度和地形、土质、土方调配情况以及机械设备条件等因素确定,达到保证工程质量、加快施工进度、提高工作效率的目的。
土质挖方路基根据挖方深度、纵向长度及现场施工条件,可采用的开挖方法有横向挖掘法、纵向挖掘法和混合式挖掘法。
(1)横向挖掘法。
1)单层横向全宽挖掘法。
从路堑的一端或两端按断面的全宽一次性挖到设计高程,逐渐向纵深挖掘,挖出的土方一般向两侧运送。
其适用于挖掘浅而短的路堑,如图3-3-2所示。
图3-3-2 单层横向全宽挖掘法1—路堑;2—路堤2)多层横向全宽挖掘法。
为增加工作面、加快施工进度,可以在不同高度处分几个台阶进行挖掘,其深度视施工操作便利和安全而定,一般每层挖掘台阶深度为3~4 m。
其适用于挖掘深而短的路堑,如图3-3-3所示。
图3-3-3 多层横向全宽挖掘法1—路堑;2—路堤(2)纵向挖掘法。
土质路堑纵向挖掘法可分为分层纵挖法、通道纵挖法和分段纵挖法三种。
1)分层纵挖法:沿路线全宽以深度不大的纵向分层挖掘前进,如图3-3-4所示。
该法适用于路堑宽度和深度均不大的情况。
当路堑长度较短(不超过100 m)、开挖深度较浅(不大于3 m)、地面横坡坡度较陡时,宜采用推土机作业;当路堑较长(超过100 m)时,宜采用铲运机或铲运机加推土机助铲作业。
挖方路基施工方案一、工程概述本工程为挖方路基施工方案,施工范围包括挖方路基的准备工作、挖方施工工艺,以及挖方路基的验收工作。
二、施工准备1.资料准备:收集相关的设计图纸、规范、施工图纸和其他施工资料。
2.施工人员:组织项目经理、工程师、监理人员和施工人员,并确保其具备相应的资质和经验。
3.施工机械设备:根据设计要求和工期安排,准备挖掘机、推土机、装载机等所需机械设备,并确保其良好工作状态。
4.施工材料:根据设计要求和施工图纸,准备所需的挖方路基材料,包括石料、砂土等。
5.安全措施:制定并执行施工安全措施,包括施工现场周边的警示标志、安全帽、安全绳等。
三、挖方施工工艺1.施工现场布置:根据设计要求和施工图纸,在施工现场进行布置,包括挖方路基的起点、终点等。
2.定位建立方桩:按照设计要求,在挖方路基的起点和终点建立方桩,用于确定挖方路线和挖方深度。
3.挖掘机挖方:将挖掘机运至施工现场,根据设计要求和挖方路线,在路基的各个断面进行挖方,保持挖方线准确。
4.推土机平整:挖方结束后,使用推土机对路基进行平整处理,保证路基的均匀性和平整度。
5.废土清运:将挖出的废土清运至规定的堆放地点,确保施工现场的整洁。
6.定期检查:在挖方过程中,定期检查挖方路基的质量和施工进度,发现问题及时解决。
7.完工验收:挖方工程完成后,进行完工验收,包括测量挖方路基的高程和宽度,并与设计要求进行对比。
四、施工注意事项1.施工过程中,要进行地质勘测,了解地质情况,确保挖方路基的稳定性。
2.施工现场要设立合适的安全警示标志,并划定施工区域,确保工人和机械设备的安全。
3.对施工机械设备进行定期检修和保养,确保其正常工作。
4.在施工过程中,对挖方路基的高程和宽度进行测量,保证与设计要求一致。
5.施工现场要及时清理废土和杂物,确保施工区域的整洁。
6.随时关注天气情况,避免在恶劣天气下施工,以免影响施工质量。
7.针对施工过程中出现的问题和难点,及时进行技术交流和解决方案研究。
挖方路基施工方案一、施工要求:1、要根据土方调配设计,确定开挖的方式及位置,尽量做到以挖作填,避免废方,不得已废方时,要做到堆弃合理,少占土地,并考虑路容、路貌整体美观。
2、用推土机配合装载机或挖掘机,根据测量数据进行路堑开挖。
3、弃土堆应尽量少占草地。
4、开挖中发现土层性质变化时,应报监理工程师,考虑修改施工方案及挖方边坡坡度。
5、挖方边坡的坡度要严格按照设计要求开挖及整修,做到坡面光滑、顺直。
二、土方开挖土方开挖采用挖掘机开挖作业,开挖时采用横挖法或纵挖法自上而下分台阶进行。
对于零星土方可用推土机推土堆积再用装载机或挖掘机配合自卸汽车运土。
在施工中要根据边坡桩及时刷坡,避免超欠挖。
三、取弃土方案1、取土在该施工设计文件中,路基取土采用由挖方弃土纵向调配、结合农田改造规划取土、设置取土场集中取土。
但是严禁用原路基挖余废弃土和原公路弃土堆上的土。
在施工中应当按照设计的位置及调运范围进行施工。
当设计取土场出现与实际不相符时,应当报请监理工程师,并按监理工程指定的位置进行取土。
取土坑宜采用浅挖式进行规划取土,取土场坑壁应挖成弧形,并在完成后进行清理,及时恢复植被。
2、弃土(1)在有弃方的路段开工前,应提出开挖、调运施工方案报监理工程师批准。
该方案包括挖方及弃方的数量、调运方案、弃方位置及其堆放形式、坡脚加固处理、排水系统的布置以及有关计划安排等。
(2)当弃土场的位置堆放形式或施工方案有更改时,必须在更改前不少于14d将更改方案报监理工程师批准。
(3)弃土堆应堆置整齐、稳定,排水畅通,避免土堆对的建筑物、排水及任何设施产生干扰或损坏,避免对环境造成污染。
四、排水及防护工程1、排水工程的施工1.1边沟、排水沟施工①沟壁修整:铺砌之前,对边沟、排水沟、截水沟进行修整,保证沟底和沟壁坚实平整,沟底标高及断面尺寸符合图纸要求。
②铺砌:放样后,沿沟壁纵向挂线,先铺砌沟底,再铺砌侧壁,保证铺砌时座浆饱满、勾缝平顺,铺砌成型的排水沟平整密实,沟底顺畅,不积水,并按设计或现场具体情况将沟内流水与原有农田排水灌溉相结合,合理导流。
挖方路基的施工方案挖方路基的施工方案一、施工前的准备工作:1. 组织设计师和技术负责人对工程进行现场勘测,确定施工范围和施工难度。
2. 根据勘测结果,编制详细的施工方案,包括挖方路线、挖方深度、挖方宽度等。
3. 确定施工时所需的施工设备和材料,如挖掘机、运输车辆、路基填料等。
二、施工方案:1. 根据施工图纸确定挖方路线,并在路线上进行标示,以确保施工准确无误。
2. 按照标示的路线,使用挖掘机进行挖方作业。
挖方深度根据设计要求确定,一般为土层下的20厘米左右。
3. 挖方宽度根据路基设计要求确定,一般为路肩宽度的1.5倍,以保证路基的稳定性。
4. 挖方施工时,要注意挖掘机的操作技巧,避免对周围环境、建筑物等造成损坏。
5. 挖方时要注意斜坡的处理,根据设计要求进行坡度处理,以充分利用土方体积,并保证施工安全。
6. 挖方作业结束后,要对路基进行清理,确保施工现场的整洁。
三、施工要点:1. 挖方路基时,要注意挖掘机的平稳操作,避免因操作不当而造成设备故障或人员伤害。
2. 挖方深度和宽度要严格按照设计要求进行,确保施工质量。
3. 挖方时要注意对路肩、路堤等地方的处理,以确保路基的稳定性。
4. 挖方施工时,要遵守施工安全规定,佩戴好安全帽和工作服,保证人员安全。
5. 施工现场要保持整洁,避免杂物堆积或碍事,以确保施工顺利进行。
四、施工后的验收:1. 挖方施工完成后,要对路基进行验收,检查是否符合设计要求和施工方案。
2. 验收结果应当记录并报告相关部门,以保证挖方工程的质量。
3. 如发现施工质量不符合要求,应当及时进行整改,并重新进行验收。
通过以上方案的实施,可以保证挖方路基施工的顺利进行,确保施工质量和工期的达到设计要求。
挖方路基施工方案1. 引言挖方路基施工是道路建设的重要环节之一,主要负责将原有地面或地形进行削平、挖深、填方等工作,以满足设计要求和路基建设的需要。
本文档将介绍挖方路基施工的步骤、要点和注意事项,以帮助施工人员正确高效地进行挖方路基工作。
2. 施工步骤2.1 路线标志和设置在施工前,应对施工场地进行路线标志和设置,确保施工区域的边界清晰可见。
这样有助于避免施工人员和交通工具误入施工区域,保障施工安全。
2.2 地面清理在进行挖方施工前,需要对施工区域的地面进行清理。
清理地面上的障碍物,包括大石块、杂草、垃圾等,以便后续施工作业的顺利进行。
2.3 确定挖方范围和深度根据设计要求和施工计划,确定挖方的范围和深度。
确保挖方的范围符合设计要求,深度符合工程需要,避免挖掘过度或不足的情况发生。
2.4 挖方施工在挖方施工过程中,按照设计要求和施工计划逐步进行。
采用合适的挖掘机械进行挖方作业,根据地质情况和施工要求合理选择挖掘机械的类型和规模。
挖掘过程中,要注意挖方坡度的控制,保证挖方坡面的稳定性,防止坡体滑坡和塌方等事故发生。
同时,应注意保护施工场地周围的环境和设施,避免对周边环境造成破坏。
2.5 坡面整理与检查挖方工作完成后,需要对坡面进行整理和检查。
清理挖方后的坡面上的杂物和石块,确保坡面的平整度和稳定性,防止在后续施工过程中出现问题。
2.6 安全检查与清理挖方路基施工完成后,进行安全检查与清理。
检查施工现场是否存在安全隐患,清理施工现场的杂物和设备,保证施工现场的整洁和安全。
3. 要点和注意事项3.1 地质环境调查在进行挖方施工前,应进行地质环境调查,了解施工区域的地质情况。
根据地质情况确定挖方的深度和挖方过程中需要注意的地质灾害风险。
3.2 施工计划和方案制定施工计划和方案,明确挖方的范围、深度、施工过程和施工顺序。
合理安排施工工期和施工人员,确保施工的高效进行。
3.3 施工设备的选择和操作根据挖方工程的规模和要求,选择适合的挖掘机械和辅助设备。
挖方路基施工方法及要点1.主要施工方法(1)现场踏勘对现场的构筑物、高压线路、地下管线等情况进行探查,并根据地理位置、挖方的大小合理确定开挖的方法、出土的路线、弃土的位置。
(2)施工测量路基开工前要做好路中线、水准点的复测,横断面检查与补测,增设水准点等工作。
施工测量的精度要符合GB50026—93《工程测量规范及条文说明》。
①中线测量。
根据道路设计坐标,用全站仪全面恢复道路的中桩,对路线的主要控制桩,如交点、转点、圆曲线和缓和曲线的起、止点,用钢钉固定。
如发现各桩点与实际不相符,及时查明原因,并马上报监理工程师。
②导线点、水准点的复核及临时水准点布置。
复核甲方提供的导线点及水准点,满足规范要求后方可使用。
沿线布测临时水准点,其精度要符合设计、规范要求。
③路基放样定位。
详细检查、核对纵、横断面图,发现问题即进行复测。
并根据图纸的位置测放路基用地桩等的桩线,在距路中心的距离设控制桩,标明挖方与有关部门联系,清除施工范围内的所有障碍物、垃圾、砍伐树木及挖除树根。
(3)清除路基范围内的杂物,将清出的杂物运到指定地点。
(4)开挖前先在路基顶设置临时施工截水沟,避免雨天地面水及地下水冲刷边坡引起坍方。
(5)先按照挖方的大小确定开挖方法,开挖时采用挖掘机按设计坡度有次序地自上往下挖掘,开挖边坡挖方路基根据现场土质的有关数据,确定土质类型,并结合实地情况,路段边坡按1米高度进行设计,而且取边坡率从上至下依次采用1:4、1:4、1:3;当现状坡度缓与1:2时,以现状坡度为准,现状坡度陡与1:2时,按1:2坡度计算。
(6)土石方外运时,严格遵照国家及桂林市政府有关文明施工、城乡清洁工程的有关规定,用专用密封车辆运输至弃土场堆放,所有施工车辆必须经冲洗车轮干净后方可驶出工地,并派专人清扫道路路面,定期洒水降尘,以免污染周围环境。
(7)路基挖至设计标高后,用人工修整平整,使其宽度、标高、路拱、平整度等符合设计、规范要求,然后用12t的压路机碾压,使其压实度符合设计、规范要求。
挖方路基的施工施工工艺标题:挖方路基施工工艺详解一、前言挖方路基施工是公路建设中的重要环节,其质量直接影响到道路的稳定性和耐久性。
本篇文档将详细解析挖方路基施工的工艺流程,包括施工准备、测量放线、开挖作业、边坡处理、压实检测等关键步骤。
二、施工准备1. 施工前,应充分调查工程现场的地层结构、地质条件、地下水位以及周边环境等因素,制定出科学合理的施工方案和应急预案。
2. 清理施工现场,确保无影响施工的障碍物,同时做好临时排水设施的布置,防止雨水或其他水源对施工造成影响。
3. 根据设计图纸进行施工机械的选择和配置,包括挖掘机、装载机、运输车辆、压实机械等,并确保设备性能良好,满足施工需求。
三、测量放线在明确的基准点基础上,采用全站仪、水准仪等精密仪器进行精确测量,确定路基开挖边界、中线及高程控制点,并设立明显的标志,为后续开挖作业提供准确的参照依据。
四、开挖作业1. 开挖顺序一般遵循“由上至下,分层开挖”的原则,避免超挖或欠挖,保证开挖面的平整度和坡度符合设计要求。
2. 在开挖过程中,需及时清理弃土,保持工作面整洁,同时注意保护地下管线、电缆等设施。
3. 对于特殊地质情况(如软土、膨胀土、湿陷性黄土等),应根据设计方案采取相应的处理措施后再行开挖。
五、边坡处理开挖形成的边坡应及时进行防护处理,可采用挂网喷浆、锚杆框架梁、护面墙等方式加固,以防止水土流失和边坡塌方。
边坡绿化也是重要的环保措施,有助于边坡稳定和生态环境恢复。
六、压实检测路基开挖完成后,应按照设计要求进行分层填筑并压实。
每层填筑后使用重型击实仪进行压实度检测,确保路基压实度达到规范标准,以保障路基的承载能力和稳定性。
七、结语挖方路基施工工艺严谨且环环相扣,每个环节的质量把控都至关重要。
只有严格遵守施工程序,精细管理,才能确保路基工程的质量安全,为构建稳固、耐用的道路基础设施奠定坚实的基础。
挖方路基施工方案挖方路基施工方案一、工程概况本工程位于某地,线路全长1000米,路基宽度为10米,挖方总量为5000立方米。
路基土质以黏土为主,有一定的胶结性。
二、施工准备1. 设备准备:挖方机、装载机、平地机、水泥搅拌车等;2. 人员准备:工程队成员及相关人员;3. 材料准备:水泥、沙子、矿粉等。
三、施工步骤1. 确定挖方范围:根据设计要求,在路基范围内确定挖方区域;2. 制定挖方计划:根据挖方总量和施工周期,制定每天的挖方计划;3. 土地平整:采用平地机对挖方区域进行初步的平整处理,使地面达到较平整的状态;4. 挖方施工:采用挖方机进行挖方作业,根据挖方标高实施挖方,挖出的土方运输到指定地点;5. 运输土方:利用装载机将挖出的土方装载到运输车中,运输到规定地点进行堆放或处理;6. 水泥夯实:对挖方区域进行定期的水泥夯实处理,提高路基的承载能力。
四、安全措施1. 施工现场设置明显的警示标语,提示人员注意施工区域;2. 重型机械作业时,设立警戒线,禁止普通人员进入施工区域;3. 机械操作人员必须熟悉操作规程,并持证上岗;4. 对机械设备进行定期检查和维护,确保设备的正常运行;5. 良好的施工交底,明确操作人员的责任和注意事项。
五、环境保护1. 挖方作业时,土方运输车要采取防尘措施,减少扬尘污染;2. 若挖方土壤中存在有害物质,需进行合理的处理,防止对环境造成污染;3. 施工现场要定期清理,确保周边环境的清洁。
六、质量控制1. 挖方完成后,要对挖方区域进行视察,检查挖方深度、坡度等是否符合设计要求;2. 挖方区域要进行勘测、测量,对挖方工程进行质量控制和监督。
以上是本次挖方路基施工方案的基本内容,通过科学合理的施工安排和严格的质量、安全控制,保证工程在规定时间内安全高效完成。
同时,还要注意环境保护,并根据实际情况进行灵活调整。

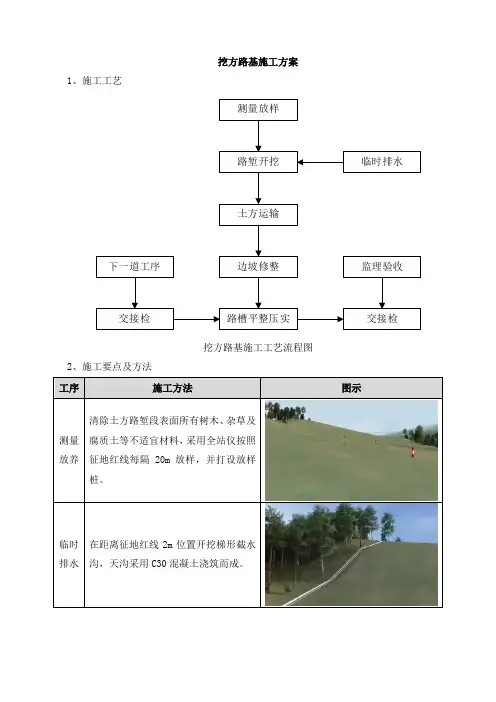

挖方路基施工方案1、施工工艺测量放样路堑开挖土方运输边坡修整路槽平整压实临时排水监理验收交接检下一道工序交接检挖方路基施工工艺流程图2、施工要点及方法工序施工方法图示测量放养清除土方路堑段表面所有树木、杂草及腐质土等不适宜材料,采用全站仪按照征地红线每隔20m放样,并打设放样桩。
临时排水在距离征地红线2m位置开挖梯形截水沟,天沟采用C30混凝土浇筑而成。
路堑开挖路基挖填方施工采用挖掘机配合自卸车进行。
根据路堑深度和纵向长度,分别采用横挖法和纵挖法。
当路线纵向长度和挖深都很大时,采用混合式开挖法,即将横挖法与通道纵挖法混合使用。
先沿路堑纵向挖通道,然后沿横向坡面挖掘,以增加开挖坡面。
土方运输采用自卸车进行运输,运输过程中进行覆盖,运输至制定弃土场进行堆放。
边坡修整路基成型后采用人工配合机械修整的办法进行边坡修整,当坡面陡于1:5时,需要修成台阶形式,每层台阶高度不大于30cm,宽度不小于1m。
路槽平整压实开挖至设计高程,采用推土机和压路机对路堑进行平整碾压,检验合格后方可交付。
特殊路基处理1)特殊路基沟浜淤泥挖除,分阶梯回填50cm级配碎石,上盖土工格栅加强;然后采用素土回填,填筑至原地坪时铺筑第二层土工格栅,层距0.4m。
2)特殊路基台背30m范围内石灰土填筑路堤,若土质较差,采用石灰土路堤结合水泥搅拌桩处置方式。
3)地面道路沟槽采用粗砂回填,然后铺设土工格栅回填素土。
市政及公用事业地下管线管顶最小覆土厚度70cm,对于大于30cm,小于70cm者采用C20水泥混凝土外包,对于小于30cm的,一般采用C20钢筋混凝土外包。
路基回填路基处理按设计要求采用填筑6%石灰处置土的方法,厚度不小于60cm,分三步换填施工;路堤按沿横断面全宽、纵向分层方法填筑;网格化布料整平1)用推土机或挖掘机“粗铺”,刮平机“细平”。
测量人员时时将高程数据反馈“上墙标注”,反复修整,直至平整度合格。
2)填土至最后一层时,应按照设计断面、高程控制厚度,并及时碾压修整。
【考点】安全管理一、路基挖方工程P2451.路堑开挖应采取保证边坡稳定的措施,边坡有防护要求的应开挖一级防护一级,且应自上而下开挖,不得掏底开挖、上下同时开挖、乱挖超挖。
2.靠近结构物处挖土应采取安全防护措施。
路基范围内暂时不能迁移的结构物应预留土台,并应设警示标志。
二、路堑高边坡施工风险控制措施P2461.施工前实地调查,及早发现老滑坡、潜在滑坡等情况,完善设计方案和工程措施;在施工过程中及时监测、掌握地质信息,避免边坡失稳事故发生。
2.开挖前做好坡顶截水沟、临时排水沟,坡顶和各级平台不得有积水。
开挖中遇到地下水出露时,必须先做好排水后开挖。
3.在滑坡体上开挖土方应按照从上向下开挖一级加固一级的顺序施工,对滑坡体加固可按照从滑体边缘向滑体中部逐步推进加固、分段跳槽开挖施工。
4.有加固工程的土质边坡在开挖后应在1周内完成加固,其他开挖后应尽快完成加固工程,不能及时完成加固的应暂停开挖。
5.人员不得在机械作业范围内交叉施工,上方机械挖方施工下方不得有人。
挖土机的铲斗不能从运土车驾驶室顶上越过。
不得用铲斗载人。
6.人车不混行;大风、大雨、浓雾、雷电时应暂停施工。
7.高边坡上作业人员应系安全带,施工人员身体不适、喝酒后不得上高边坡作业。
8.雷雨季节应采用非电起爆法。
9.采取浅孔少装药、松动爆破等飞石少的方法,放炮前设专人警戒,定时爆破,不得用石块覆盖炮孔,爆破后15min后才能进入现场。
三、高速公路路堑高边坡工程施工安全风险评估P3451.评估对象(1)高于20m的土质边坡、高于30m的岩质边坡;(2)老滑坡体、岩堆体、老错落体等不良地质体地段开挖形成的不足20m的边坡;(3)膨胀土、高液限土、冻土、黄土等特殊岩土地段开挖形成的不足20m的边坡;(4)城乡居民居住区、民用军用地下管线分布区、高压铁塔附近等施工场地周边环境复杂地段开挖形成的不足20m的边坡。
2.评估方法一般采用专家调查评估法、指标体系法。
挖方路基的施工方案引言挖方路基施工是土木工程中的常见施工工序之一,主要目的是为了调整地形,确保道路或建筑的结构稳定和安全。
本文将介绍挖方路基的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收和整理工作。
施工前的准备工作1. 确定施工区域和范围在开始挖方路基施工之前,需要准确确定施工的区域和范围。
这一步骤需要结合工程设计图纸和现场勘测数据,确保施工的精确性和有效性。
2. 制定施工计划和方案根据工程图纸和要求,制定挖方路基的施工计划和方案。
计划和方案要考虑施工过程中可能遇到的困难和风险,并制定相应的应对措施。
3. 准备施工设备和材料根据施工计划,准备好所需的施工设备和材料。
常用的施工设备包括挖掘机、推土机、破碎机等,而材料一般包括砂石、土壤等。
4. 安排人员和时间根据施工计划,安排合适的人员和时间进行施工。
人员要具备相应的施工经验和技能,并遵守相关的安全操作规程。
施工过程中的注意事项1. 施工现场的安全措施在挖方路基的施工现场,应设置必要的安全措施,如警示标志、安全帽、安全绳等。
同时,应对施工现场进行检查和维护,保持施工现场的清洁和整洁。
2. 施工设备的操作规程操作施工设备时,要严格按照操作规程进行,确保施工的安全和高效。
操作人员要熟悉设备的使用方法和注意事项,并定期对设备进行维护和检修。
3. 施工过程的监控和调整在施工过程中,要进行实时的监控和调整,确保施工的质量和进度。
如果发现施工过程中存在问题或隐患,应立即采取相应的措施予以解决和修复。
4. 环境保护和资源利用在挖方路基的施工过程中,要注重环境保护和资源利用。
合理利用挖掘出的土壤和砂石,可以在一定程度上减少对自然环境的破坏,并节约施工成本。
施工后的验收和整理工作1. 施工质量的验收施工完成后,需要对挖方路基的施工质量进行验收。
验收包括对施工工艺、质量标准和安全要求的检查,确保施工达到设计要求和规范要求。
2. 施工现场的整理工作施工完成后,要对施工现场进行整理工作。
挖方路基施工工艺流程挖方路基施工工艺流程一、引言挖方路基施工是公路、铁路和水利工程中的一项重要工程,其施工质量的好坏直接关系到工程的安全可靠性。
本文将介绍挖方路基施工的工艺流程及关键技术。
二、施工前准备工作1. 工程调研:根据工程设计要求,确定挖方路基的位置、规模和形状,并进行必要的勘探和测量工作。
2. 材料准备:准备好施工所需的设备、机械、人员和材料,如挖掘机、推土机、运输车辆等。
3. 施工方案:制定详细的施工方案,包括挖方路基的起止日期、施工队伍的组织安排、工作面的分割和施工时间表等。
三、施工工艺流程1. 确定开挖范围:根据设计要求,按照挖方路基的纵断面和横断面布置进行确定,标记好挖方起止点和边界线。
2. 预处理工作:清理挖方区域内的杂物,如树枝、石头和粗土等,以保证施工的顺利进行。
3. 挖掘机开挖:利用挖掘机对挖方区域进行开挖工作,按照设计要求进行挖方尺寸的控制,确保路基截面的准确性。
4. 土方运输:将挖掘出的土方运输到指定地点或填充区域,可以使用自卸车或者输送带等方式进行土方的运输。
5. 土方压实:对挖出的土方进行压实处理,以保证路基的稳定性和承载能力。
可以采用重锤压实机、振动压路机、平板夯等设备进行压实作业。
6. 土方平整:对挖方路基进行平整处理,消除坑洼、高低差和凸凹不平的地形,以提高路基的平整度和舒适性。
7. 路基验收:在施工过程中,应进行路基验收,通过对路基的几何尺寸、平整度和标高进行检测,确保施工质量符合设计要求。
8. 结算和清理:施工完成后,进行施工清理和工程资料整理,同时进行结算工作,确认施工量和费用。
四、关键技术与注意事项1. 施工序列控制:要合理安排施工顺序,保证挖方路基的连续性和一致性,避免过早施工导致路基塌方的问题。
2. 土质分类及处理:根据土质的不同特性,选择合适的机械设备和施工工艺,如对于湿土地区可以采用排水设备,对于极干土地区可以采用浇水的方式。
3. 压实质量控制:采用不同的压实设备和方法对土方进行压实时,需要进行质量控制,监测每次压实的厚度和强度,确保压实质量。
挖方路基的施工方案挖方路基是公路建设中的重要施工环节,其施工方案需要综合考虑工程的特点和要求,确保施工过程安全、高效、质量可控。
以下是一个挖方路基的施工方案,供参考。
1. 施工准备1.1. 组织施工人员:按照工程规模和施工周期安排施工人员,确保施工人员的技术能力和经验满足要求。
1.2. 选购施工设备:根据工程量和工程要求选购挖掘机、推土机等施工设备,确保设备的数量和质量满足施工需要。
1.3. 配置施工材料:根据工程计划,储备足够的挖掘机油、柴油、润滑油等施工材料,确保施工过程中材料的供应不中断。
2. 施工工序2.1. 地面准备:开展地质勘测和土壤试验,了解地质情况和土壤性质,根据勘测结果进行标志插设和排除障碍物。
2.2. 挖掘施工:按照设计要求,使用挖掘机进行土方开挖,控制挖掘深度、坡度和平整度,确保挖掘工程质量达到要求。
2.3. 运土方:将挖掘的土方运至指定场地或疏浚水体内,根据工程规模和施工进度选定合适的运输方式,如自卸车、运河疏浚船等。
2.4. 清理工地:施工过程中及时清理工地,保持工地整洁,确保施工安全和效率。
3. 施工要点3.1. 安全第一:在施工过程中,严格遵守安全操作规程,保证施工人员的人身安全和设备的正常运行,同时加强对施工现场的安全管理,确保施工过程安全可控。
3.2. 质量控制:在施工过程中,根据工程质量要求,进行现场检测和监控,对挖掘深度、坡度和平整度等进行严格控制,确保挖方路基的质量达到设计要求。
3.3. 施工速度:根据工程计划和施工周期,在保证施工质量的前提下,合理安排施工进度,控制施工速度。
3.4. 节约资源:在施工过程中,合理利用挖掘机油、柴油等施工材料,减少资源浪费,降低工程成本。
4. 施工总结4.1. 完成验收:在施工完成后,进行工程验收,对挖方路基的质量进行检测,确保工程符合要求,达到验收标准。
4.2. 施工总结:在工程验收后,对施工过程进行总结,分析施工中存在的问题和不足,提出改进建议,为今后的施工工作提供借鉴。
挖方路基施工一、挖方路基施工特点挖方路基施工是路基工程中的一个重点。
在山岭重丘地区修建高速公路,挖方路基常常是控制工程进度的关键。
公路建成通车后,挖方路基地段又是养路部门养护的重点。
由于挖方路堑是由天然地层构成的,天然地层在生成和演变的长期过程中,一般具有复杂的地质结构。
处于地壳表层的挖方路堑边坡施工中受到自然和人为因素包括水文、水文地质、地面水、气候、地貌、设计与施工方案等的影响,比路堤边坡更容易发生变形破坏。
路基出现的病害大多发生在路堑挖方地段上,诸如滑坡、崩坍、落石、路基翻浆等。
路基大断面的开挖施工,破坏了原有的山体平衡,施工方案选择不合理,边坡太陡,废方堆弃太近,草坡栽种、护面铺砌及挡墙施工不及时,排水不良等都会引起路堑边坡失稳、滑坍,严重时甚至影响整个工程进度,这是挖方路基施工中经常出现的问题。
施工人员应从设计审查、施工方案选择、现场地质水文调查多方面把关,切实搞好挖方路基施工。
二、挖方路基施工前准备工作1.征地拆迁工作征地拆迁工作是路基施工准备阶段的主要工作,其范围可分为临时设施用地(包括生活区、生产区、临时道路用地)和路基施工设计边线占地两部分。
施工单位进场前应提供给业主一份施工用地平地平面位置图,说明使用用途、需拆迁建筑物的结构类型、建筑面积以及共它构造物的规格、数量。
2.测量放样施工恢复定线测量及施工放样是施工准备阶段的主要技术工作,承包单位根据设计图纸、监理工程师书面提供的各导线点坐标及水准点标高进行复测,闭合后将复测资料交监理工程师审核。
承包人应根据监理工程师批准的定线数据进行施工放线。
按规范中规定,路基施工前,应根据恢复的路线中线标、设计图、施工工艺和有关规定钉出路基用地界桩、路堑坡顶、边沟、取土坑、护坡道、弃土堆等的具体位置桩。
道路中线桩直线部分每20m一个,每100m 设一个永久性固定桩,曲线部分除20m设一整里程桩外,曲线的起点、终点、圆缓点、缓圆点都应设置固定桩。
