建筑工程施工图设计文件变更通知书引言根据我单位与施工单位签订的建筑工程施工合同,经施工单位提交的施工图设计文件进行审查后,发现需对一些设计内容进行变更。
为确保工程质量与施工进度的顺利进行,我方特向施工单位发出本次变更通知书,敬请配合变更工作,并做好记录和整改。
变更内容1.设计变更名称:(填写设计变更名称,例如:“某楼层设计调整”)2.变更原因:(填写设计变更的具体原因,例如:“结构方案优化需要进行调整”)3.变更范围:(填写设计变更的具体范围,包括受变更影响的楼层、空间、构件等)4.变更说明:(详细说明设计变更的具体内容和要求,例如:“按照新的设计要求调整楼层平面布置,增加X个房间,并对结构构件进行相应的调整。
”)5.施工图纸及其他文件:(列出所有受变更影响的施工图纸及其他文件,以便施工单位进行查阅和整改)变更流程1.施工单位接到变更通知书后,应立即召集相关设计、施工、技术等人员开会研讨本次变更内容,确保全员了解变更要求。
2.施工单位负责人应指派专人负责变更工作的组织和协调,确保变更工作的顺利进行。
3.施工单位应对受影响的施工图纸及其他文件进行全面梳理和整理,确保变更后的施工图纸和其他文件与原始设计要求相符。
4.施工单位应及时与监理单位进行沟通,向监理单位提交变更设计内容,并征得监理单位的意见和批准。
5.施工单位应向我方及相关设计单位报备变更内容,包括变更的理由、范围和影响等。
变更责任与补偿1.设计变更产生的费用由施工单位承担,不能因设计变更而要求我方支付额外费用。
2.施工单位应及时整理变更产生的资料,提供给我方备案。
安全与质量控制1.施工单位在进行变更工作时,应严格按照相关质量控制要求进行验收和记录。
2.施工单位应确保安全施工,保证变更过程中的施工人员安全,防止施工事故的发生。
变更确认与签署1.施工单位应尽快结束变更工作,并书面确认变更内容已按要求完成。
2.双方项目负责人签署变更确认书,作为本次变更工作的最终确认和归档依据。

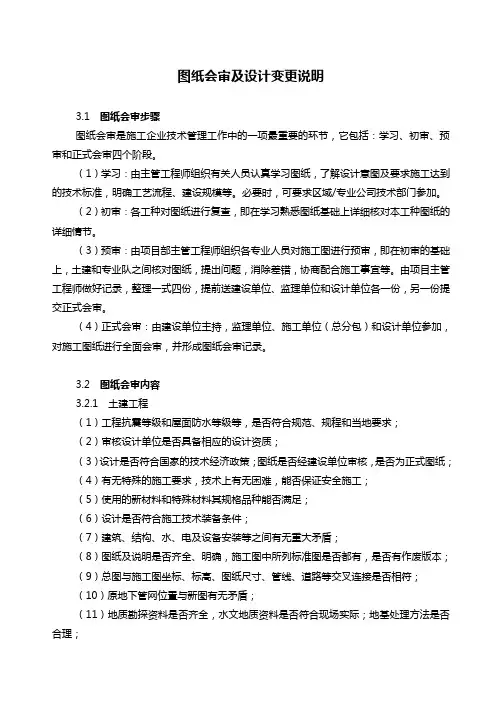

图纸会审及设计变更说明3.1 图纸会审步骤图纸会审是施工企业技术管理工作中的一项最重要的环节,它包括:学习、初审、预审和正式会审四个阶段。
(1)学习:由主管工程师组织有关人员认真学习图纸,了解设计意图及要求施工达到的技术标准,明确工艺流程、建设规模等。
必要时,可要求区域/专业公司技术部门参加。
(2)初审:各工种对图纸进行复查,即在学习熟悉图纸基础上详细核对本工种图纸的详细情节。
(3)预审:由项目部主管工程师组织各专业人员对施工图进行预审,即在初审的基础上,土建和专业队之间核对图纸,提出问题,消除差错,协商配合施工事宜等。
由项目主管工程师做好记录,整理一式四份,提前送建设单位、监理单位和设计单位各一份,另一份提交正式会审。
(4)正式会审:由建设单位主持,监理单位、施工单位(总分包)和设计单位参加,对施工图纸进行全面会审,并形成图纸会审记录。
3.2 图纸会审内容3.2.1 土建工程(1)工程抗震等级和屋面防水等级等,是否符合规范、规程和当地要求;(2)审核设计单位是否具备相应的设计资质;(3)设计是否符合国家的技术经济政策;图纸是否经建设单位审核,是否为正式图纸;(4)有无特殊的施工要求,技术上有无困难,能否保证安全施工;(5)使用的新材料和特殊材料其规格品种能否满足;(6)设计是否符合施工技术装备条件;(7)建筑、结构、水、电及设备安装等之间有无重大矛盾;(8)图纸及说明是否齐全、明确,施工图中所列标准图是否都有,是否有作废版本;(9)总图与施工图坐标、标高、图纸尺寸、管线、道路等交叉连接是否相符;(10)原地下管网位置与新图有无矛盾;(11)地质勘探资料是否齐全,水文地质资料是否符合现场实际;地基处理方法是否合理;(12)建筑物是否配套,建成后能否使用;(13)建筑与结构构造是否有不便于施工或有导致其经济问题,结构设计有疑点时亦应在会审时提出并备案;(14)有无合理化建议。
3.2.2 安装工程(1)施工图是否符合国家现行的有关技术标准、经济政策等有关规定;(2)施工的技术设备条件是否满足设计要求,当采取特殊的施工技术措施时,现有的技术力量及现场条件有无困难,能否保证工程质量和安全施工的要求;(3)有关特殊技术或新材料的要求,其品种、规格、数量能否满足需要及工艺规定要求;(4)建筑结构与安装工程的设备与管线的接合部位是否符合技术要求;(5)安装工程各专业之间有无重大矛盾;(6)图纸的份数及说明是否齐全、清楚、明确,图纸上标注的尺寸、坐标、标高及地上、地下工程和道路交汇等有无遗漏和矛盾。
设计图纸变更函简单范文英文回答:Subject: Design Drawing Change Letter.Dear [Recipient's Name],。
I hope this letter finds you well. I am writing to inform you about some changes that need to be made to the design drawings for the project. The changes are necessary to ensure the successful completion of the project and to address certain concerns that have been raised.Firstly, there is a need to modify the dimensions of the main structure. After careful evaluation, it has been determined that the current dimensions are not feasible and may compromise the structural integrity of the building. Therefore, we propose increasing the dimensions by 10% to ensure the stability and safety of the structure.Secondly, there is a need to relocate the electrical panel to a more accessible location. The current positionis not practical and may cause difficulties during maintenance and troubleshooting. We suggest moving the panel to the adjacent wall, which will provide easier access and improve functionality.Furthermore, it has been brought to our attention that the plumbing layout needs to be revised. The current design does not meet the required standards and may result in inefficiencies and potential leaks. We recommend reconfiguring the layout to optimize functionality and ensure compliance with regulations.In addition, there is a need to incorporate additional fire safety measures in the design. This includesinstalling fire-resistant doors in certain areas and improving the evacuation routes. These changes areessential to enhance the overall safety of the building and to comply with fire safety regulations.Lastly, we would like to propose some aesthetic changesto the exterior design. This includes modifying the color scheme and adding decorative elements to enhance theoverall visual appeal of the building. These changes will contribute to creating a more attractive and modern appearance.In conclusion, the aforementioned changes are necessary to address various concerns and to ensure the successful completion of the project. We kindly request your approval to proceed with these modifications. We are confident that these changes will result in a better and more functional design.Thank you for your attention to this matter. We look forward to your prompt response.Sincerely,。

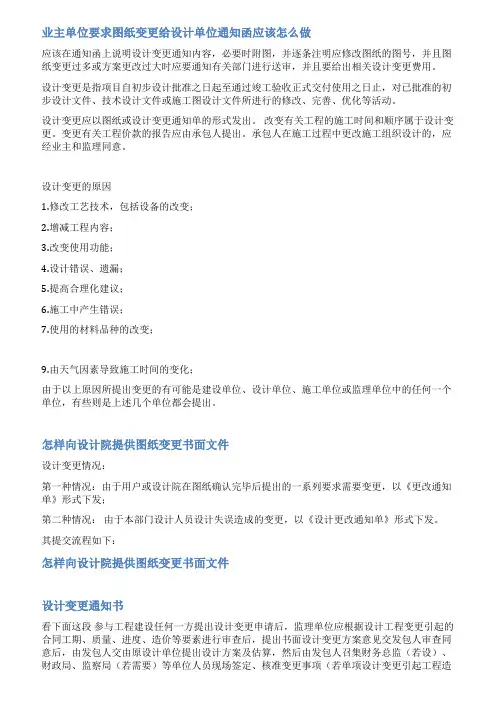

业主单位要求图纸变更给设计单位通知函应该怎么做应该在通知函上说明设计变更通知内容,必要时附图,并逐条注明应修改图纸的图号,并且图纸变更过多或方案更改过大时应要通知有关部门进行送审,并且要给出相关设计变更费用。
设计变更是指项目自初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善、优化等活动。
设计变更应以图纸或设计变更通知单的形式发出。
改变有关工程的施工时间和顺序属于设计变更。
变更有关工程价款的报告应由承包人提出。
承包人在施工过程中更改施工组织设计的,应经业主和监理同意。
设计变更的原因1.修改工艺技术,包括设备的改变;2.增减工程内容;3.改变使用功能;4.设计错误、遗漏;5.提高合理化建议;6.施工中产生错误;7.使用的材料品种的改变;9.由天气因素导致施工时间的变化;由于以上原因所提出变更的有可能是建设单位、设计单位、施工单位或监理单位中的任何一个单位,有些则是上述几个单位都会提出。
怎样向设计院提供图纸变更书面文件设计变更情况:第一种情况:由于用户或设计院在图纸确认完毕后提出的一系列要求需要变更,以《更改通知单》形式下发;第二种情况:由于本部门设计人员设计失误造成的变更,以《设计更改通知单》形式下发。
其提交流程如下:怎样向设计院提供图纸变更书面文件设计变更通知书看下面这段参与工程建设任何一方提出设计变更申请后,监理单位应根据设计工程变更引起的合同工期、质量、进度、造价等要素进行审查后,提出书面设计变更方案意见交发包人审查同意后,由发包人交由原设计单位提出设计方案及估算,然后由发包人召集财务总监(若设)、财政局、监察局(若需要)等单位人员现场签定、核准变更事项(若单项设计变更引起工程造价增加额在5万元以下的,可由发包人自行研究确定、核准变更事项),经发包人同意后,由原设计单位负责完成具体的设计变更工作,并签发出正式的设计变更通知书(包括施工图纸)。
设计图纸变更说明尊敬的相关部门及各位合作伙伴:首先,感谢大家一直以来对本项目的支持与关注。
在项目的推进过程中,由于各种原因,我们对原有的设计图纸进行了变更。
以下是关于此次设计图纸变更的详细说明。
一、变更背景在项目的实施过程中,我们遇到了一些实际情况与原设计预期不符的问题。
一方面,现场的地质条件和施工环境与前期勘察结果存在一定差异,这对基础结构和施工工艺提出了新的要求;另一方面,随着项目的深入开展,业主方对功能布局和使用需求有了进一步的明确和调整,为了更好地满足这些需求,设计图纸的变更成为了必要。
二、变更内容1、建筑结构方面由于现场地质条件的变化,基础形式由原来的_____变更为_____,以增强基础的稳定性和承载能力。
部分梁柱的尺寸和配筋进行了调整,以适应新的荷载分布和结构受力要求。
2、建筑布局方面根据业主对功能分区的最新要求,对部分房间的位置和面积进行了重新划分。
例如,将原有的_____房间面积扩大,以满足更多的使用需求;同时,对_____房间的位置进行了调整,使其更符合整体的流线布局。
3、设备系统方面对给排水系统进行了优化,调整了管道的走向和管径,以提高排水效率和减少管道堵塞的风险。
电气系统中,根据新增的用电设备和负荷要求,对配电箱的容量和布线进行了相应的变更。
4、装饰装修方面为了提升建筑的整体美观度和舒适度,对部分公共区域的装饰材料和颜色进行了更换。
例如,将原计划使用的_____材料改为_____材料,使空间更具质感和温馨感。
三、变更影响1、施工进度由于设计图纸的变更,部分已施工的工程需要进行拆除和返工,这将不可避免地对施工进度产生一定的影响。
预计工期将延长_____天。
为了尽量减少进度延误,我们已经与施工团队进行了沟通和协调,制定了详细的赶工计划,并增加了必要的人力和物力投入。
2、成本预算设计图纸的变更可能会导致工程成本的增加。
新增的基础处理措施、材料更换以及返工费用等,预计将使项目成本增加约_____%。
施工图纸变更通知书一、背景二、通知目的本通知书的目的是向项目团队、供应商、监理、设计单位等相关方面通知对施工图纸进行变更,并说明变更的原因、内容以及变更后的相关事项。
三、变更原因施工图纸的变更可能有多种原因,常见的包括1. 设计优化经过施工前期的实地勘察和工程设计,发现原设计存在不足之处,需要进行优化修改。
2. 客户需求变更客户的需求可能会在建设过程中发生变化,需要对施工图纸进行相应调整。
3. 材料或设备变更在采购材料或设备的过程中,可能会发现原设计所选材料或设备无法满足要求,需要进行调整。
4. 环境因素变化施工过程中出现的地质、气候等环境变化可能导致施工图纸需要进行变更。
四、变更内容1. 调整某某建筑物的结构布局,以便提高空间利用率。
2. 更换某某楼层的地板材料,使用更环保、耐用的材料。
3. 修改某某房间的门窗位置,以适应用户的需求变化。
4. 调整某某管道的走向,以避开地质条件变化带来的影响。
五、变更后事宜1. 更新施工图纸由设计单位根据变更内容,重新绘制相应的施工图纸,并及时提交给项目团队和供应商。
2. 调整施工计划为了保证变更后的施工顺利进行,需要对原有的施工计划进行相应调整,确保项目进度得到控制。
3. 通知供应商对于与变更内容相关的材料或设备供应商,需要及时通知其变更内容,并协调供应商提供相应的材料或设备。
4. 调整工人安排根据变更后的施工图纸,对施工工人的工作安排进行调整,以确保他们能依据新图纸进行施工工作。
六、变更审核1. 项目负责人审查项目负责人将对施工图纸变更申请进行审核,确保变更符合施工需要,并与设计单位进行沟通。
2. 设计单位确认设计单位将对变更内容进行确认,并提供相应的变更图纸。
3. 监理审核监理将对设计单位提供的变更图纸进行审核,并确保变更符合相关法规和标准要求。
七、变更执行1. 通知相关方将变更通知书发送给项目团队、供应商、监理、设计单位等相关方面,确保他们了解变更内容并按照变更后的图纸进行相应工作。

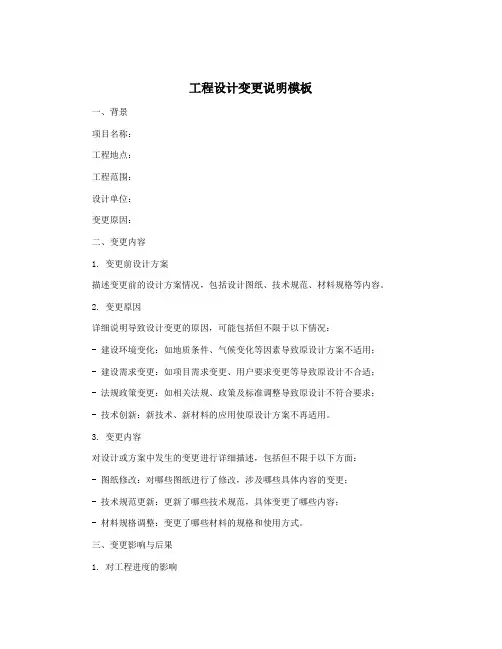

工程设计变更说明模板一、背景项目名称:工程地点:工程范围:设计单位:变更原因:二、变更内容1. 变更前设计方案描述变更前的设计方案情况,包括设计图纸、技术规范、材料规格等内容。
2. 变更原因详细说明导致设计变更的原因,可能包括但不限于以下情况:- 建设环境变化:如地质条件、气候变化等因素导致原设计方案不适用; - 建设需求变更:如项目需求变更、用户要求变更等导致原设计不合适; - 法规政策变更:如相关法规、政策及标准调整导致原设计不符合要求; - 技术创新:新技术、新材料的应用使原设计方案不再适用。
3. 变更内容对设计或方案中发生的变更进行详细描述,包括但不限于以下方面:- 图纸修改:对哪些图纸进行了修改,涉及哪些具体内容的变更;- 技术规范更新:更新了哪些技术规范,具体变更了哪些内容;- 材料规格调整:变更了哪些材料的规格和使用方式。
三、变更影响与后果1. 对工程进度的影响描述设计变更对工程进度的影响,包括变更后需要重新制定的工程进度计划、施工周期的延长等影响。
2. 对工程造价的影响分析设计变更对工程造价的影响,具体包括哪些方面的费用变更、造价预算的调整等内容。
3. 对施工和质量的影响说明设计变更对施工工艺、施工程序、质量控制等方面的影响,包括变更后需要采取哪些措施来保证施工和质量。
四、变更审批程序描述设计变更经过的审批程序和流程,包括谁提交了变更申请、哪些部门或单位参与了审批、最终审批结果等内容。
五、变更管理措施1. 变更控制说明在设计变更后,将如何加强对后续变更的控制,避免变更带来的不良影响。
2. 变更沟通描述变更信息向相关方沟通的方式和内容,确保与项目相关各方的充分沟通和理解。
六、其他事项1. 设计单位意见设计单位对变更的意见和建议。
2. 其他补充说明对设计变更中未涉及到的其他重要内容进行补充说明。
以上是一份工程设计变更说明的模板,具体情况可以根据实际需求进行调整和完善。
图纸更改建议书一、背景介绍在项目进行过程中,为了满足设计要求和实际施工需要,可能会浮现需要对图纸进行更改的情况。
本文旨在提出图纸更改的建议,以确保项目发展顺利、质量可控。
二、更改原因1. 设计要求变更:由于项目需求或者相关法规政策的变化,需要对图纸进行相应的调整。
2. 施工技术优化:在实际施工过程中,经过实践验证,发现原设计存在不合理或者不可行之处,需要进行优化修改。
3. 工程发展调整:由于工程发展情况的变化,需要对图纸进行相应的调整以适应实际情况。
三、更改内容及建议1. 更改内容:根据项目实际需求,建议对以下图纸进行更改:1.1 平面布置图:建议调整某些区域的功能分区,以提高空间利用率。
1.2 立面图:建议更改外墙材料,以提升建造的整体外观质量。
1.3 剖面图:建议调整某些结构节点的构造方式,以增强结构的稳定性。
1.4 细部图:建议更改某些细节构造,以提高施工和使用的便利性。
2. 更改建议:2.1 在更改平面布置图时,应考虑各个功能区域的相互关系和流线布置,以提高空间的舒适性和使用效率。
2.2 在更改立面图时,应选择符合项目定位和风格要求的外墙材料,同时考虑材料的可持续性和环境友好性。
2.3 在更改剖面图时,应确保调整后的结构节点满足强度和稳定性的要求,并与其他构件协调一致。
2.4 在更改细部图时,应考虑施工的方便性和工艺要求,同时保证细部构造的安全性和美观性。
四、影响分析1. 工期影响:图纸更改会导致施工进度的调整,可能会延长工期。
2. 成本影响:图纸更改可能会引起材料和人工成本的变化,需要重新评估项目的预算。
3. 质量影响:图纸更改需要确保更改后的设计符合相关标准和规范,以保证工程质量。
五、实施方案1. 提出更改建议后,应与设计人员、施工方和业主进行充分沟通,确保各方对更改内容和建议达成共识。
2. 设计人员应根据更改建议进行图纸修改,并及时提交给业主和施工方,以便后续工作的顺利进行。
3. 施工方在收到更改后的图纸后,应及时调整施工计划和工艺流程,确保按照新的图纸进行施工。

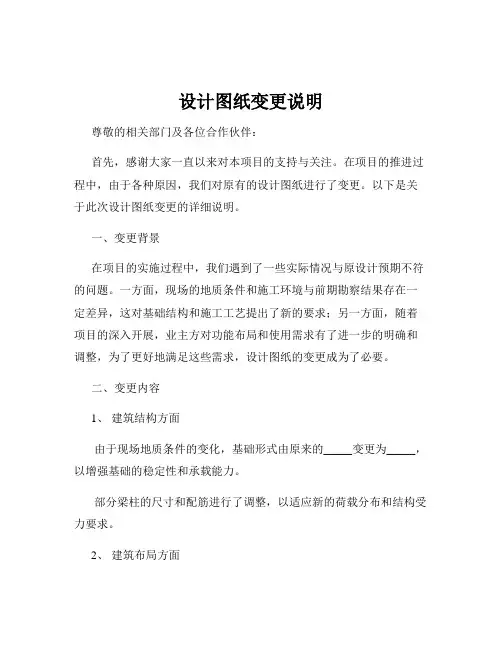

设计图纸变更说明尊敬的相关各方:为了确保项目的顺利进行和最终成果能够满足实际需求,在项目实施过程中,可能会因为各种原因对原设计图纸进行变更。
以下将对本次设计图纸变更的情况进行详细说明。
一、变更背景在项目的推进过程中,我们发现原设计图纸在某些方面存在一些不足和不合理之处。
这些问题可能是由于在设计初期对实际情况的了解不够深入,或者是在施工过程中遇到了一些无法预见的情况。
此外,随着项目需求的进一步明确和优化,也需要对原设计图纸进行相应的调整和改进。
二、变更原因1、现场条件限制在实际施工过程中,发现现场的地形、地貌、地质等条件与原设计图纸存在差异。
例如,_____施工现场的地基承载力不足,无法满足原设计的建筑物重量要求,因此需要对基础设计进行变更。
2、功能需求调整根据项目使用方的最新要求,对建筑物的功能布局进行了优化和调整。
例如,_____原设计的办公区域面积过小,无法满足实际使用需求,需要增加办公区域的面积。
3、技术规范更新随着相关技术规范的更新和完善,原设计图纸中的某些设计参数和技术要求已经不符合最新的规范标准。
例如,_____建筑防火规范的修订,导致原设计的防火分区和疏散通道需要进行重新设计。
4、施工工艺改进为了提高施工效率和质量,降低施工成本,对原设计图纸中的施工工艺进行了改进。
例如,_____采用了新的建筑材料和施工方法,使得施工过程更加便捷和高效。
三、变更内容1、建筑结构变更(1)对建筑物的基础形式进行了调整,由原设计的_____基础变更为_____基础,以提高建筑物的稳定性和安全性。
(2)对建筑物的框架结构进行了优化,调整了梁柱的尺寸和配筋,以满足结构强度和抗震要求。
2、建筑布局变更(1)对建筑物内部的功能分区进行了重新划分,调整了房间的布局和面积。
例如,_____将原设计的会议室位置进行了调整,使其更加合理和便捷。
(2)对建筑物的出入口和通道进行了优化,增加了疏散通道的宽度和数量,以满足消防安全要求。

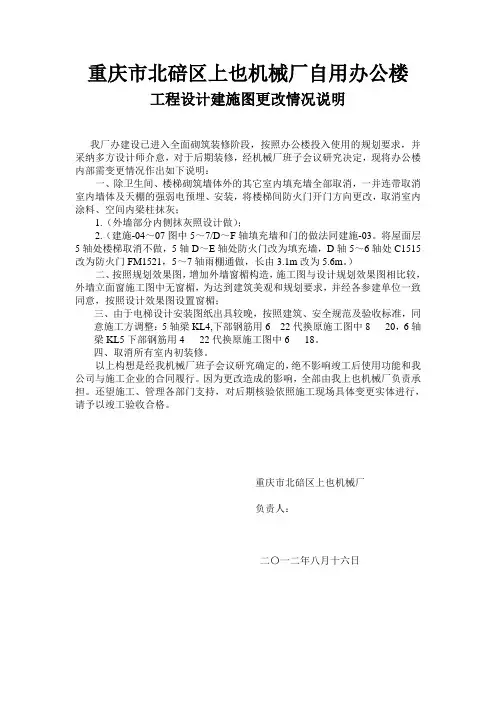

重庆市北碚区上也机械厂自用办公楼工程设计建施图更改情况说明我厂办建设已进入全面砌筑装修阶段,按照办公楼投入使用的规划要求,并采纳多方设计师介意,对于后期装修,经机械厂班子会议研究决定,现将办公楼内部需变更情况作出如下说明:一、除卫生间、楼梯砌筑墙体外的其它室内填充墙全部取消,一并连带取消室内墙体及天棚的强弱电预埋、安装,将楼梯间防火门开门方向更改,取消室内涂料、空间内梁柱抹灰;1.(外墙部分内侧抹灰照设计做);2.(建施-04~07图中5~7/D~F轴填充墙和门的做法同建施-03。
将屋面层5轴处楼梯取消不做,5轴D~E轴处防火门改为填充墙,D轴5~6轴处C1515改为防火门FM1521,5~7轴雨棚通做,长由3.1m改为5.6m。
)二、按照规划效果图,增加外墙窗楣构造,施工图与设计规划效果图相比较,外墙立面窗施工图中无窗楣,为达到建筑美观和规划要求,并经各参建单位一致同意,按照设计效果图设置窗楣;三、由于电梯设计安装图纸出具较晚,按照建筑、安全规范及验收标准,同意施工方调整:5轴梁KL4,下部钢筋用6 22代换原施工图中8 20,6轴梁KL5下部钢筋用4 22代换原施工图中6 18。
四、取消所有室内初装修。
以上构想是经我机械厂班子会议研究确定的,绝不影响竣工后使用功能和我公司与施工企业的合同履行。
因为更改造成的影响,全部由我上也机械厂负责承担。
还望施工、管理各部门支持,对后期核验依照施工现场具体变更实体进行,请予以竣工验收合格。
重庆市北碚区上也机械厂负责人:二〇一二年八月十六日由于消防、市政管网:雨水、污水排放标高与办公楼落差很大,故介意甲方同意增加1楼楼层标高由原来的3300调高至3450。
设计变更证明书一、背景介绍设计变更证明书是用于记录和确认设计项目中的变更情况的正式文件。
在设计项目进行过程中,由于各种原因,可能需要对设计方案、图纸、规格等进行修改和调整,这就需要编制设计变更证明书来记录变更的内容和原因,以确保设计项目的准确性和合规性。
二、设计变更证明书的内容要求1. 证明书的基本信息:- 项目名称:XXXXXXXX- 设计单位:XXXXXXXX- 设计负责人:XXXXXXXX- 变更日期:XXXX年XX月XX日- 变更编号:XXX2. 变更原因:在此部分详细描述设计变更的原因和背景,可以包括但不限于以下内容: - 技术要求的变更- 客户需求的变更- 法律法规的变更- 材料供应的变更- 其他相关因素导致的变更3. 变更内容:在此部分详细描述设计变更的具体内容,包括但不限于以下方面:- 设计方案的修改- 图纸的修改- 规格的修改- 施工工艺的修改- 其他相关内容的修改4. 变更影响:在此部分详细说明设计变更对项目的影响,包括但不限于以下方面:- 工期的变更- 成本的变更- 施工进度的变更- 施工质量的变更- 其他相关影响的变更5. 变更批准:在此部分列出变更的批准人员和日期,确保变更得到了相关方的确认和批准。
6. 变更后的措施:在此部分描述变更后需要采取的具体措施,包括但不限于以下方面:- 重新制定设计计划- 更新图纸和文件- 调整工程进度- 调整材料采购计划- 其他相关措施7. 变更后的责任:在此部分明确变更后的责任分工和相关人员的职责,确保变更后的工作能够顺利进行。
三、设计变更证明书的编制要求1. 语言简明扼要,表达清晰准确,避免使用模糊或歧义的词语。
2. 逻辑严谨,按照时间顺序和因果关系组织内容,确保变更的经过能够清晰展示。
3. 使用规范的文书格式,包括标题、段落、字体、字号等,使证明书具有正式性和权威性。
4. 证明书必须由相关责任人签字确认,并注明签署日期。
5. 证明书应保存在项目档案中,以备后续查阅和审查。
工程施工设计图纸变更一、设计图纸变更的原因1. 施工现场实际情况与原先设计图纸不符在实际的施工过程中,经常会出现与设计图纸不符的情况。
这可能是由于地质条件、环境条件、建筑物结构或者其他原因造成的。
为了保证施工的质量和安全,必须对设计图纸进行相应的调整和变更。
2. 业主需求变更在一些情况下,业主的需求可能发生了变化,需要对设计图纸进行修改。
这可能是因为业主的审美观念发生了变化,也可能是因为业主的功能需求发生了变化。
在这种情况下,设计图纸的变更必须得到业主的认可和签字才能够进行。
3. 设计图纸本身存在问题在一些情况下,设计图纸本身可能存在问题,需要进行修改和调整。
这可能是因为设计人员的疏忽导致的,也可能是因为设计图纸的不合理性而需要进行调整。
二、设计图纸变更的程序1. 提出变更申请当需要进行设计图纸变更时,施工单位必须首先向相关部门提出变更申请。
变更申请必须包括变更的原因、变更的内容、变更的影响等详细信息,并附上相关的资料和证明材料。
2. 设计单位审核提出变更申请后,设计单位将对变更申请进行审核。
设计单位必须对变更申请中的各项内容进行严格的审查,确保变更的合理性和必要性。
设计单位还需要对变更的影响进行评估,并提出相应的建议和意见。
3. 业主确认当设计单位对变更申请进行审核后,需要将变更申请提交给业主进行确认。
业主在确认之前需要对变更内容进行详细的审查和评估,并对变更内容进行答复。
4. 相关部门审批经过设计单位和业主的确认后,需要将变更申请提交给相关部门进行审批。
相关部门将根据变更内容进行严格的审查和评估,并就变更的合理性、必要性和影响等方面发表意见。
5. 修改设计图纸经过相关部门的审批后,需要对设计图纸进行相应的修改。
设计单位将根据变更内容进行设计图纸的修改,并将修改后的设计图纸提交给相关部门进行审查和确认。
6. 重新审批当设计图纸修改完成后,需要将修改后的设计图纸提交给相关部门进行再次审批。
相关部门将对修改后的设计图纸进行综合评估,并对修改后的设计图纸发表意见。
图纸设计变更
为保证图纸变更的准确性与严肃性,同时保证提高变更的时效性,提出几点建议。
1.修改的提出
1.1今后所有修改的内容,必须填写《修改说明单》,简明扼要的以文字形式进行梳理和明确,同时指名所要修改的图纸或增加的变更单图号。
如有函件或会议纪要明确修改内容的,在《修改说明单》内标明,并作为附件。
1.2提出的修改,由业主及设计院专业人员在《修改说明单》上签字确认后,方可进行图纸修改。
为保证时效性《修改说明单》的签名可以扫描电子版的方式进行传递。
1.3未经业主允许的,设计院不得单方面自行修改。
2.图纸修改流程
2.1在收到双方签字的《修改说明单》后,设计院根据确定的修改内容对图纸进行修改,或出具设计更改通知单。
并在形成定稿之后,上传设计院内部系统之前,以DWF的格式交业主方专业人员再次确认后方可上传系统进行蓝图的晒制。
2.2业主专业人员对设计院最后定稿的修改图纸电子版(DWF)妥善保存,至收到蓝图后,方可对该电子版进行处置。
3.蓝图的确认
3.1综合组在收到蓝图后交相关专业人员确认核实,确保蓝图修改符合要求。
确认后,专业人员将《修改说明单》交综合组备案,综合组根据专业人人员意见下发图纸给施工、监理等相关参建单位。
附:《修改说明单》
《修改说明单》。
建筑工程设计变更通知书尊敬的各位设计师:根据项目进展的实际情况和需求变化,我们决定对建筑工程设计进行变更。
特此向各位设计师发出本次建筑工程设计变更通知,希望大家合作配合,共同完成设计变更工作。
一、背景和原因我公司正计划开展一项名为【项目名称】的建筑工程项目,原拟对该项目进行【原始设计内容】。
然而,经过详细调研和方案讨论后,我们发现原设计存在一些问题和不足之处,不符合实际需求和项目整体要求。
二、设计变更内容针对上述原因,我们将对建筑工程项目进行如下设计变更:1. 方案变更:根据项目实际情况,对原设计方案进行调整和优化,确保与项目要求相符。
2. 结构变更:重新评估建筑结构方面的设计,在确保安全性和稳定性的前提下,提出新的结构设计方案。
3. 材料变更:针对原设计中采用的一些材料,我们决定使用更加环保、经济可行和符合项目要求的新材料。
4. 布局变更:重点关注建筑内部布局,调整房间划分、走道设置以及设备摆放,以提升使用效率和舒适度。
5. 设备变更:对于原设计中使用的设备,我们将重新评估其性能和适用性,并根据实际需要进行调整和更换。
三、工作要求1. 设计方案调整:各位设计师需要根据上述变更内容,进行设计方案的调整和优化。
确保设计方案能够满足项目的要求,并保证工程质量。
2. 方案评审会议:请各位设计师参加后续的评审会议,提交设计方案调整报告,并就设计变更内容进行解释和说明。
3. 沟通协调:在设计过程中,各位设计师需要积极沟通和协调,确保设计变更的顺利实施,减少可能的纠纷和误差。
4. 时间安排:请各位设计师根据项目进度和变更内容,合理安排时间,确保设计变更工作的及时完成。
四、工作成果要求1. 设计方案调整报告:各位设计师需要提交完整的设计方案调整报告,包括变更内容的详细说明、设计理念的阐述和图纸的调整。
2. 变更后的施工图纸:请各位设计师按时提交变更后的施工图纸,确保施工图纸与设计方案保持一致。
3. 建设单位审核通过:请务必确保您提交的设计方案调整报告和施工图纸能够顺利通过建设单位的审核。
设计图纸变更说明
建筑设计施工说明一(A版通用图:图号01—001)
第5条:5.1.1 除砼墙、柱外,所有幢号内外墙砂加气块改为烧结淤泥多孔砖。
(在建筑设计施工说明三E版通用图:图号01—003已修改好)
5.2.5〈EU2〉地下室底板水泥基渗透结晶型防水涂料去消。
5.4.5〈R1〉屋面50厚XPS保温板改为125厚复合发泡水泥板。
5.5.2〈EW1a〉45厚轻质混凝土复合保温板(A级)改为55厚复合发
泡水泥板(A级)。
.
5.5.2〈EW2〉15厚抗裂砂浆中间压入耐碱玻纤网格布一层改为55厚复
合发泡水泥板(A级)。
建筑设计施工说明二(B版通用图:图号01—002)
第11条:11.2.2平屋面挤塑聚苯板(B1级)改为125厚复合发泡水泥板(A级)。
外墙模塑聚苯板(EPS)板改为55厚复合发泡水泥板(A级)。
11.2.4外窗:6Low-E+9A+6透明中空玻璃改为6 Low-E +12A+6
建筑设计施工说明三(E版通用图:图号01—003)
11.4.2.1屋面复合发泡水泥板100mm改为125mm
外墙复合发泡水泥板50mm改为55mm
11.4.2.2屋面复合发泡水泥板100mm改为125mm
外墙复合发泡水泥板50mm改为55mm
11.4.3 6Low-E+2A+6透明中空玻璃改为6 Low-E +12A+6
11.5.2 屋面复合发泡水泥板100mm改为125mm
外墙复合发泡水泥板50mm改为55mm
11.5.2.1 外墙复合发泡水泥板50mm改为55mm
11.5.2.2 外墙复合发泡水泥板50mm改为55mm
11.5.2.3 外墙复合发泡水泥板50mm改为55mm
11.5.2.4 外墙复合发泡水泥板50mm改为55mm
11.5.2.5 外墙复合发泡水泥板50mm改为55mm
建筑设计施工说明四(C版通用图:图号01—004)
11.5.2.6 外墙复合发泡水泥板50mm改为55mm
11.5.2.7 外墙复合发泡水泥板50mm改为55mm
图纸对外验收要求
1、建筑设计施工说明一(A版通用图:图号01—001)和建筑设计施工说明二(B版通用图:图号01—002)不需要设计在原图上修改,建设、监理、施工单位通过图纸会审的形式变更,用于交档案馆。
(问题不大)
2、建筑设计施工说明三(E版通用图:图号01—003)和建筑设计施工说明四(C版通用图:图号01—004)需要设计在原图上修改,用于节能验收和质检站验收,并且相对应的节能计算书也要改,将来检测中心对现场的热工检测也要和现场材料相符的。
(这条关键,以后验收要对应的)
3、另外桩位图和桩基资料请丁杰尽快提供。
