2000定额机械费计算规则
- 格式:doc
- 大小:27.00 KB
- 文档页数:1

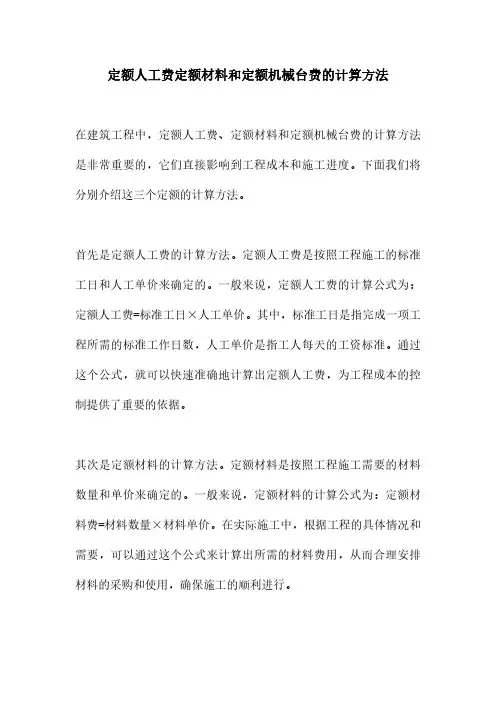

定额人工费定额材料和定额机械台费的计算方法
在建筑工程中,定额人工费、定额材料和定额机械台费的计算方法是非常重要的,它们直接影响到工程成本和施工进度。
下面我们将分别介绍这三个定额的计算方法。
首先是定额人工费的计算方法。
定额人工费是按照工程施工的标准工日和人工单价来确定的。
一般来说,定额人工费的计算公式为:定额人工费=标准工日×人工单价。
其中,标准工日是指完成一项工程所需的标准工作日数,人工单价是指工人每天的工资标准。
通过这个公式,就可以快速准确地计算出定额人工费,为工程成本的控制提供了重要的依据。
其次是定额材料的计算方法。
定额材料是按照工程施工需要的材料数量和单价来确定的。
一般来说,定额材料的计算公式为:定额材料费=材料数量×材料单价。
在实际施工中,根据工程的具体情况和需要,可以通过这个公式来计算出所需的材料费用,从而合理安排材料的采购和使用,确保施工的顺利进行。
最后是定额机械台费的计算方法。
定额机械台费是按照工程施工需要的机械设备的使用时数和单价来确定的。
一般来说,定额机械台费的计算公式为:定额机械台费=机械使用时数×机械单价。
通过这个公式,可以快速准确地计算出定额机械台费,为合理安排机械设备的使用和维护提供了重要的依据。
总的来说,定额人工费、定额材料和定额机械台费的计算方法是建筑工程中非常重要的一环,它们直接影响到工程成本和施工进度。
只有合理计算和科学安排这些定额,才能保证工程的顺利进行和质量的保证。
希望大家在施工过程中能够充分重视这些定额的计算方法,从而为工程的顺利进行和成功完工提供有力支持。
四川省2000计价定额解释(一)安装工程共性问题1.《估价表》总说明有什么作用?答:总说明是《2000估价表》的总纲,讲的是贯穿《2000估价表》的带共性的问题,所以,使用《2000估价表》时,首先应正确理解弄懂总说明各册、各章说明的内容,把它们联系起来使用。
2.如何理解执行本估价表,按“以主代次”的原则,并统一规定按主体册系数计算?答:这一条有二层含义:其一,执行本估价表,是指安装工程估价表各册的范围之内执行“以主代次”的原则,不能外延引伸至土建、市政或装饰计价定额。
其二,为简化计算,估价表统一规定综合按主体册系数计算,主体册是指施工图所示分部、分项安装工程所执行的册,而不是以工程量直接费的数值比例来划分主体册。
3.根据川建厅价发[2000]0130号文规定:凡2000年七月一日以后开工的单位工程一律执行《2000估价表》,土建的开工日期,是否也是安装的开工日期?答:单位安装工程的开工时间,以安装开工报告确定的开工日期为准,配合土建施工时的工作不算单位安装工程的开工,土建工程开工日期不等于安装工程开工日期。
4.《2000估价表》是怎样划分工程类别的?答:《2000估价表》工程类别的划分是根据安装工程的实际情况,按安装工程的技术复杂和难易程度;以及施工企业新的资质管理规定来确定的。
5.如何计取高层建筑增加费?答:(1)包含内容:高层建筑增加费是指高层建筑施工人工降效及材料垂直运输增加的费用。
(2)计取条件:凡檐口高度(指设计室外地坪至滴水的垂直距离)在20m以上的工业与民用建筑,均可计取。
(3)计算基础:计算高层建筑增加费,包括20米以下(含地下室)全部定额人工费为计算基础。
(4)选用费率的标准:计算高层建筑物高度时,不包括地下室高度,也不包括屋顶水箱间、电梯间、屋顶平台出入口等建筑物高度。
(5)高层建筑增加费全部为定额人工费。
(6)在高层建筑物施工中,同时又符合超高施工条件的,可同时计算高层建筑增加费和超高增加费。
陕西省水利水电工程施工机械台班费定额陕西省水利厅1996年陕西省水利水厅文件陕水计(1996)140号关于颁发《陕西省水利水电工程施工机械台班费定额》的通知各地(市)水利(水电)局、厅直各有关单位:我省现行水利水电工程施工机械台班费定额是1987年根据部颁(85)台班费定额编制的,已不能适应当前形势发展的需要,虽经1990年我厅陕水计财发(1990)240号文及陕水计财发(1992)185号文先后进行过调整,但能源部、水利部能源水规(1991)1272号文颁发了新的台班费定额(即92部颁台班费定额)。
原部颁(85)台班费定额同时废止。
为此,我厅定额站根据部颁(92)台班费和水利部水建(1994)284号文规定新编出《陕西省水利水电工程施工机械台班费定额》(简称省颁96台班费定额)从1996年7月1日起执行,原(87)施工机械台班费定额同时废止。
特此通知。
一九九六年九月六日主题词:颁发水利定额通知抄报:省纪委,水利部定额站目录说明…………………………………………………………..一、土石方机械……………………………………………..单斗挖掘机………………………………………………………………….多斗挖掘机………………………………………………………………….挖掘装载机…………………………………………………………………….掘装载机推土机拖拉机铲运机自行式平地机轮胎碾振动碾羊角碾压路机蛙式夯实机风钻风镐(铲)潜孔钻凿岩台车装岩机立爪式扒渣机锚杆台车修钎设备锻钎机修钎机钻头磨床胶轮架子车水枪二、基础处理设备……………………………………………..地质钻机冲击钻机大口径岩心钻大口径工程钻反循环钻机灌浆泵泥浆搅拌机灰浆搅拌机灰浆泵柴油打桩机振冲器三、砼机械……………………………………………..鄂式破碎机旋回式破碎机锥式破碎机锤式破碎机球(棒)磨机悬辊式磨机洗砂机螺旋分级机共振筛自定中心振动筛惯性振动筛偏心半振动筛重型振动筛给料机卸料机砼搅拌楼砼搅拌站砼搅拌机强制式砼搅拌机砼搅拌车砼输送泵砼泵车真空泵砼喷射机喷砼三联机皮带浇注机水泥抢喷浆机沥青砼专用设备振捣器砼平仓振捣器砼平仓机砼吊罐风沙(水)抢水泥拆包机油压滑模设备台车动力设备拉模动力设备自动翻斗车四、运输机械……………………………………………..载重汽车自卸汽车平板挂车汽车拖车头汽车挂车洒水车加油车油罐汽车沥青洒布车散装水泥车工程修理车高空作业车团体客车旅行车吉普车客货两用车改型吉普车救护车三轮卡车消防车动力翻斗车电瓶搬运车内燃机车蓄电池机车平车敞车棚车矿车V型斗车自卸矿石车倒倾式矿车底开车翻斗车散装水泥车(铁路用)油罐车守车客车轨道车移道车螺旋输送机斗式提升机胶带输送机堆料机斗轮堆取料机水泥真空卸料机螺旋空气输送泵双仓泵五、起重机械……………………………………………..缆索起重机门座式起重机塔式起重机龙门式起重机轿式起重机履带起重机汽车起重机液压管道起重机轮胎起重机叉式起重机铁道起重机少先式起重机桅杆式起重机链式起重机电动葫芦千斤顶平台起重机外墙装饰电动吊蓝人工绞磨六、工程船舶……………………………………………..绞吸式挖泥船链斗式挖泥船链斗式采砂船铲杨挖泥船抓斗式挖泥船挖泥船浮筒潜灌排泥管排泥胶管拖轮抛锚艇汽艇交通艇客轮救护艇登陆艇工程维修船起重船汽车轮渡油轮输送趸船砂驳泥驳石驳甲板驳油驳钢质趸船生活船木船木竹排潜水衣具七、辅助设备……………………………………………..工业锅炉空压机汽油发电机、柴油发电机电力变压器离心水泵汽油泵潜水泵深井泵污水泵耐酸本补胶泵灰渣泵叶式通风机离心通风机轴流通风机活塞式氨压机螺杆式氨压机卧式冷凝器立式冷凝器氨油分离器氨液分离器贮液器蒸发器集油器空气分离器吊顶冷风机空气冷却器片冰机玻璃钢冷却塔贮冰称量装置制氧机八、加工机械……………………………………………..说明一、本定额是以水利部,原能源部能源水规(1991)1272号文颁发的《水利水电工程施工机械台班费定额》为基础,根据国家计委计标(1988)407号文印发的《全国通一施工机械台班费用定额》编制原则和方法,建设部建标(1993)14号文“关于再次调整《全国通一施工机械台班费用定额》中折旧费,大修理费,经常性修理费的通知”精神及我省新的《水利水电工程设计概算编制方法》(1996年稿)的有关规定,并结合我省水利水电工程情况进行编制的。
上海2000定额(讲义一):说明及工程量计算规则第一章土方工程1、机械土方按天然湿度土壤考虑(指土壤含水率25%以内)。
含水率大于25%时,定额人工、机械乘以系数。
(P17说明2)2、钢管支撑安装、拆除、是按地面第一道支撑编制,从地面以下第二道起,每增加一道钢管支撑,其定额人工、机械累计乘以系数。
(P18说明8)3、土方体积以挖掘前的天然密实体积为准计算。
(P18工程量计算规则一1)4、挖土以设计室外地坪标高为准。
(P18工程量计算规则一2)5、挖地槽、地坑、土方的划分:(P18工程量计算规则二1)(1)、凡图示槽底宽在3米以内,且槽长大于槽宽三倍以上的为地槽。
(2)、凡图示坑底面积在20平方米以内的为地坑。
(3)、凡图示槽底宽3米以外,坑底面积20平方米以外,平整场地挖土厚度在300mm以外,均按挖土计算。
6、人工平整场地为建筑场地就地挖、填土方厚度在±300mm以内及找平。
平整场地工程量按建筑物或构筑物底面积的外边线,每边各加2米以平方米计算。
(P19工程量计算规则三)7、基础施工所需工作面按下表计算:注:挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽每面增加100mm计算。
(P20工程量计算规则五:注意)8、回填土按han填和松填分别按下列规定以立方米计算:(P20工程量计算规则七)(1)、回填土体积=挖土体积-设计室外地坪以下埋设的实物体积(包括地下室所占的外形体积)(2)、管道沟槽的回填土,管径500mm以内时不扣除管道所占体积。
(3)、室内回填土按主墙的净面积乘以回填土厚度以立方米计算。
9、降水深度>8m,选用喷射井点降水。
第二章打桩工程1、打桩系指将桩打到余出自然地坪0.5m以内。
(P25说明1)2、打定型短桩仅指桩断面为20*20cm,且定额中已包括接桩和送桩。
(P25说明4)3、钻孔灌注桩砼不包括桩基上部硬地坪,现场施工中泥浆池、沟已包括在其他材料费百分比中。
(P25说明7)4、送桩按各类预制桩截面面积乘以送桩长度(设计桩顶面至自然地坪面加0.5m)以立方米计算。
土方一、人工土方定额综合考虑了干、湿土的比例,且已包括湿土排水。
二、机械土方是按天然湿度土壤考虑(指土壤含水率25%以内)。
含水率大于25%时,定额人工、机械乘以系统1.15。
1.机械土方定额已考虑了装车因素及机械挖掘所不及位置和修整底边所需的人工。
但不包括湿土排水。
2.机械土方遇有桩土方按相应定额人工、机械乘以系统2。
3.机械挖地槽、地坑带桩基定额子目中,已综合考虑了群桩间挖土人及机械降效差。
4.挖土机在垫板上施工时,人工、机械乘以1.25。
定额未包括垫板的装、运及折旧摊销。
三、地基强夯定额中每百平方米夯点数是指点夯的最终夯点数。
四、钢管支撑安装、拆除,是按地面第一道支撑编制,从地面以下第二道起,每增加一道钢管支撑,其定额人工、机械累计乘以系数1.1。
五、逆作法施工:1.本定额适用于高层建筑的多层地下室结构逆作法施工。
2.本定额所考虑土方施工是采用地下室首层楼板结构完成后,由专用取土设备与人力相结合在楼板底下挖土。
3.格孔柱砼凿除定额已包括柱内型钢切割。
打桩一、打桩系指桩打到余出自然地坪0.5米以内。
定额已包括打桩损耗。
二、本章均为打垂直桩,如打斜桩,斜度小于1:6时,按相应定额子目人工、机械乖以系数1.2,斜度大于1:6时,按相应定额子目人工、机械乖以系数1.3。
三、打各类预制混凝土桩均包括从现场堆放位置至打桩位的水平运输,未包括运输过程中需要过桥、下坑及室内运桩等特殊情况。
四、打各类预制桩定额分打桩、接桩、送桩。
打定型短桩已包括接桩和送桩。
五、打钢板桩定额仅包括损耗量,未包括钢板桩的锚定措施。
六、本章定额不适用于打试桩,水上打桩、室内打桩、地坑、地槽内打桩、支架上打桩。
七、小型打桩工程按相应定额人工、机械乖以系数1.25。
不满下列数量的工程为小型打桩工程:各种预制混凝土桩150m3灌注混凝土、砂桩150m3打、拨钢板桩100t钢管桩(桩长30m以内)100t钢管桩(桩长30m以外)150t树根桩50根八、地下连续墙。

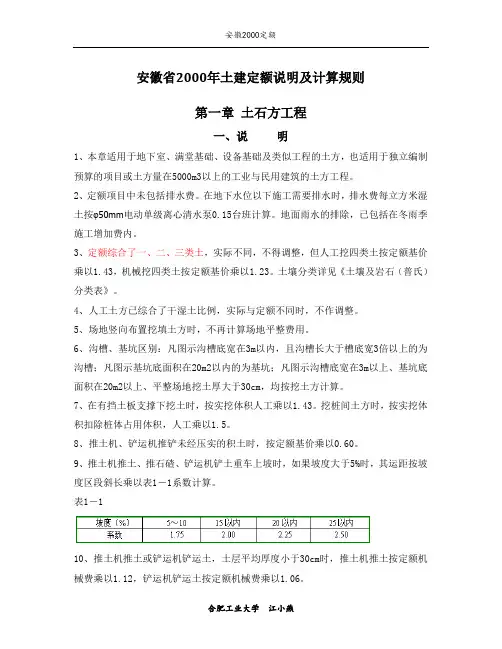

安徽省2000年土建定额说明及计算规则第一章土石方工程一、说明1、本章适用于地下室、满堂基础、设备基础及类似工程的土方,也适用于独立编制预算的项目或土方量在5000m3以上的工业与民用建筑的土方工程。
2、定额项目中未包括排水费。
在地下水位以下施工需要排水时,排水费每立方米湿土按φ50mm电动单级离心清水泵0.15台班计算。
地面雨水的排除,已包括在冬雨季施工增加费内。
3、定额综合了一、二、三类土,实际不同,不得调整,但人工挖四类土按定额基价乘以1.43,机械挖四类土按定额基价乘以1.23。
土壤分类详见《土壤及岩石(普氏)分类表》。
4、人工土方已综合了干湿土比例,实际与定额不同时,不作调整。
5、场地竖向布置挖填土方时,不再计算场地平整费用。
6、沟槽、基坑区别:凡图示沟槽底宽在3m以内,且沟槽长大于槽底宽3倍以上的为沟槽;凡图示基坑底面积在20m2以内的为基坑;凡图示沟槽底宽在3m以上、基坑底面积在20m2以上、平整场地挖土厚大于30cm,均按挖土方计算。
7、在有挡土板支撑下挖土时,按实挖体积人工乘以1.43。
挖桩间土方时,按实挖体积扣除桩体占用体积,人工乘以1.5。
8、推土机、铲运机推铲未经压实的积土时,按定额基价乘以0.60。
9、推土机推土、推石碴、铲运机铲土重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以表1-1系数计算。
表1-110、推土机推土或铲运机铲运土,土层平均厚度小于30cm时,推土机推土按定额机械费乘以1.12,铲运机铲运土按定额机械费乘以1.06。
11、挖掘机在垫板上进行作业时,人工、机械乘以1.25,定额内不包括垫板铺设所需的工、料、机消耗。
12、机械土方以天然含水率为准,如含水率超过25%时,定额人工、机械乘以1.15;含水率超过40%时,另行计算。
13、场地填土碾压是按12遍计算的,如设计规定遍数与定额不同时,可按定额机械费的比例调整。
14、强夯法加固地基是在天然地基土上或填土地基上进行的,如在某一遍夯击能夯击后,设计要求需用外来土(石)填充时,其土(石)回填,另按有关规定执行,本章定额不包括强夯前的试夯工作和费用。
机械台班费用定额计取办法1. 背景机械台班是指在土建工程中,使用机械设备进行施工作业的单元,也就是机械设备的成套组合。
机械台班费用计取是土建工程成本核算中的一个重要环节,也是成本控制的重点。
机械台班费用的计取,包括设备日租金、人员工资、油耗维修等方面的费用,但由于机械设备的不同、工程操作的差异等原因,费用难以确定,容易产生误差,因此需要制定合理的计取办法,保证费用精准计算,避免资源浪费。
2. 目的本文档的目的在于制定机械台班费用定额计取办法,以应对机械台班费用计取的难点和问题,保证对机械台班费用进行准确计算和监控。
3. 计取依据机械台班费用的计取依据如下:1.机械设备的日租金:包括设备本身衰减的费用、运输和卸载设备的费用等。
2.人员工资:包括操作人员、维修工和调度员的工资等。
3.油耗维修费用:包括机械设备的用油量、维修保养费用等。
4. 定额计算根据以上计取依据,制定机械台班费用定额计算如下:1.机械设备的日租金机械设备日租金的计算公式为:机械设备日租金 = 设备购置价 × 折旧率 + 运输和卸载设备费用 ÷ 购机年限 ÷ 工作日数其中,设备购置价指的是机械设备的购买成本,折旧率可以根据机械设备的使用年限和残值比例计算得出,运输和卸载设备费用包括车辆运输、卸货工人工资等费用,购机年限指机械设备的使用年限,一般根据设备的厂家说明书确定。
工作日数指设备在工程施工期内的实际工作天数。
2.人员工资人员工资的计算公式为:人员工资 = 操作工日工资 × 操作工工作天数 + 调度员/维修工日工资 × (调度员/维修工工作天数 × 设备数)其中,操作工日工资和调度员/维修工日工资可以根据当地的最低工资标准进行计算,操作工工作天数是指操作人员实际工作的天数,调度员/维修工工作天数指调度员和维修工的实际工作天数。
设备数指机械设备的数量。
3.油耗维修费用油耗维修费用的计算公式为:油耗维修费用 = 机械设备日油耗 × 油价 + 维修保养费用 ÷ 工作时间其中,机械设备日油耗是指机械设备在日常操作中的油耗量,油价可以按照当地的市场行情进行计算,维修保养费用是指机械设备维修保养所需的费用,包括人工费和材料费等。
上海市建筑建材业市场管理总站沪建市管〔2010〕29号关于调整《上海市建设工程施工费用计算规则(2000)》部分内容及标准的通知各有关单位:根据市建设交通委〘关于贯彻执行〖建设工程工程量清单计价规范〗(GB50500—2008)若干意见的通知〙(沪建交〔2009〕 995号)、〘关于印发〖上海市建设工程安全防护、文明施工措施费用管理暂行规定〗的通知〙(沪建交〔2006〕445号)、〘关于发布〖上海市轨道交通工程预算定额〗(含上海市轨道交通工程施工费用计算规则)的通知〙(沪建交〔2006〕237号)和上海市建筑建材业市场管理总站(以下简称市场管理总站)〘关于贯彻实施〖建设工程工程量清单计价规范〗(GB50500—2008)有关事项的通知〙(沪建市管〔2009〕79号)等文件关于建设工程安全防护、文明施工措施费、规费和税金不得作为竞争性费用,以及工、料、机价款不得采用无限风险等的规定,经研究和测算,对〘上海市建设工程施工费用计算规则(2000)〙及〘上海市轨道交通工程施工费用计算规则〙部分内容及标准作如下调整:一、人工费将原人工费内容中的社会保险基金、危险作业意外伤害保险费、—1—住房公积金等归入规费项目内,职工福利费、工会经费和职工教育经费等归入施工管理费项目内,其他内容及计算方法不变。
二、机械使用费将原机械使用费内容中的养路费调整为道路建设车辆通行费,其他内容及计算方法不变。
三、综合费用(包括施工管理费和利润)建筑和装饰、安装、市政和轨道交通、市政安装和轨道交通安装、民防等专业工程,将原综合费用内容中的临时设施费归入安全防护、文明施工措施费项目内(公用管线、园林和房屋修缮等专业工程除外)。
建筑和装饰、安装、市政和轨道交通、市政安装和轨道交通安装、民防、公用管线、园林和房屋修缮等专业工程,将原综合费用内容中的社会保险基金、住房公积金、河道管理费等归入规费项目内。
其他内容及计算方法不变,调整后的各专业综合费用参考费率,详见附件。
2000定额计算规则一、通风工程1.净化风管镀锌薄钢板矩形按厚度分§=0.5长边320mm一下;§=0.6长边630mm以下;§=0.8长边1000mm以下;§=1.0长边2000以下;§=1.2 2000以上以上面积单位为10m2 损耗率为0.149。
工程量计算规则:以施工图图示风管中心线长度为准,按风管不同断面形状(圆、方、距)的展开面积计算,不扣除检查孔、测定孔、送风口、吸风口等所占面积;主管与支管以其中心线交点划分,风管长度包括弯头、交叉或分隔三通、交叉或分隔四通、变径管、天圆地方等管件的长度,其余形式的三通、四通只能计算其突出支风管的净长度。
2.静压箱:按面积计算单位10m2 损耗率为0.1493.铝制孔板风口制作安装:按KG计算单位100KG4.过滤器框架制作安装:按KG计算单位100KG5.高、中、低效过滤器安装:按施工图计算,单位台。
6.净化工作台安装:按施工图计算,单位台7.风淋室安装:按施工图计算分0.5t以内;1.0t以内;2.0t以内;3.0t以内8.空调器、空调机安装:按施工图计算分不同的安装方式,分不同吨位计算,单位台9.窗式空调器安装、分体式空调安装、风机盘管安装、卫生间通风器安装:按施工图计算,单位台10.分段组装式空调器安装:按施工图计算,单位100KG.。
11.离心式通过机安装、轴流式通风机安装、屋顶式通风机安装:按施工图计算分不同型号,单位台。
12.除尘设备安装:按施工图计算分100KG以下;500KG以下;1000KG以下;3000KG 以下13.设备支架制作安装:分小于50KG;大于50KG14.风口安装:按施工图计算,分不同的型号规格列项其中百叶窗按面积计算单位个。
15.电极加湿器、定风量控制器:按施工图计算,分不同的型号单位个。
16.防火阀、手动调节阀、止回阀等阀门:按施工图计算,分不同的型号规格单位个。
shi 安徽省建设厅文件建定[1999]436号关于颁发《全国统一建筑工程基础定额安徽省综合估价表》及其费用定额的通知各市、地建委(建管局)、省有关委、办、厅、局:为了方便招标投标快速报价,简化计量规则,提高编制工效,进一步完善我省建筑工程计价依据,根据1998年《全国统一建筑工程基础定额安徽省估价表》,我们组织编制了《全国统一建筑工程基础定额安徽省综合估价表》及其费用定额(以下简称综合估价表),其定额水平与1998年《全国统一建筑工程基础定额安徽省估价表》基本保持一致,现予颁发,请遵照执行。
本综合估价表自发布之日起在全省范围内执行,具体实施由省定额总站负责。
本综合估价表是确定建筑工程造价的基础,是编制工程概预算、办理竣工结算、编制招标标底价、投标报价的依据。
一九九八年《全国统一建筑工程基础定额安徽省估价表》作为本综合估价表项目分析的基础,是建设单位、施工企业内部经济核算和总分包单位之间编制工程结算的依据。
本综合估价表授权安徽省工程建设标准定额总站负责解释、管理。
一九九九年十月一日抄报:建设部、省人民政府抄送:各设计、施工、监理单位,有关建设单位建定字[2000]021号关于贯彻执行《全国统一建筑工程基础定额安徽省综合估价表》及其费用定额的实施意见各市、地定额(造价)站、省直专业定额站:根据省建设厅建定[1999]436号“关于颁发《全国统一建筑工程基础定额安徽省综合估价表》及其费用定额的通知”精神,结合目前我省实际情况,提出如下具体实施意见:一、《全国统一建筑工程基础定额安徽省综合估价表》(以下简称综合估价表)及其费用定额适用于我省范围内的新建、扩建和改建的一般工业与民用建筑工程。
二、综合估价表自二OOO年七月一日起在全省贯彻实施,各市地定额(造价)站在贯彻执行中应做好新老估价表的衔接工作,并根据估价表中的材料品种、规格,认真做好材料价格的信息发布工作。
三、凡今年七月一日以前已开工的工程或已签订合同的工程,仍按原规定执行。

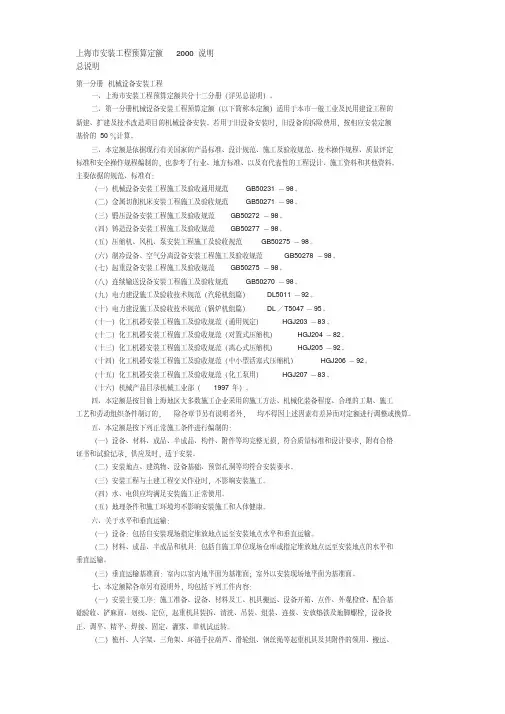

上海市安装工程预算定额2000 说明总说明第一分册机械设备安装工程一、上海市安装工程预算定额共分十二分册(详见总说明)。
二、第一分册机械设备安装工程预算定额(以下简称本定额)适用于本市一般工业及民用建设工程的新建、扩建及技术改造项目的机械设备安装。
若用于旧设备安装时,旧设备的拆除费用,按相应安装定额基价的50%计算。
三、本定额是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准、以及有代表性的工程设计、施工资料和其他资料。
主要依据的规范、标准有:(一)机械设备安装工程施工及验收通用规范GB50231-98。
(二)金属切削机床安装工程施工及验收规范GB50271-98。
(三)锻压设备安装工程施工及验收规范GB50272-98。
(四)铸造设备安装工程施工及验收规范GB50277-98。
(五)压缩机、风机、泵安装工程施工及验收规范GB50275-98。
(六)制冷设备、空气分离设备安装工程施工及验收规范GB50278-98。
(七)起重设备安装工程施工及验收规范GB50275-98。
(八)连续输送设备安装工程施工及验收规范GB50270-98。
(九)电力建设施工及验收技术规范(汽轮机组篇)DL5011-92。
(十)电力建设施工及验收技术规范(锅炉机组篇)DL/T5047-95。
(十一)化工机器安装工程施工及验收规范(通用规定)HGJ203-83。
(十二)化工机器安装工程施工及验收规范(对置式压缩机)HGJ204-82。
(十三)化工机器安装工程施工及验收规范(离心式压缩机)HGJ205-92。
(十四)化工机器安装工程施工及验收规范(中小型活塞式压缩机)HGJ206-92。
(十五)化工机器安装工程施工及验收规范(化工泵用)HGJ207-83。
(十六)机械产品目录机械工业部(1997年)。
四、本定额是按目前上海地区大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章节另有说明者外,均不得因上述因素有差异而对定额进行调整或换算。
定额人工费定额材料费和定额机械台班费的计算方法摘要:一、引言二、定额人工费计算方法1.基本概念2.计算公式及参数三、定额材料费计算方法1.基本概念2.计算公式及参数四、定额机械台班费计算方法1.基本概念2.计算公式及参数五、总结与展望正文:一、引言在建筑工程领域,定额人工费、定额材料费和定额机械台班费的计算方法是工程造价管理的重要组成部分。
为了帮助大家更好地理解和掌握这些方法,本文将对这三者进行详细阐述。
二、定额人工费计算方法1.基本概念定额人工费是指在施工过程中,按照工程量清单中的人工工日数量和相应的人工单价计算出的费用。
2.计算公式及参数定额人工费计算公式为:定额人工费= 工程量清单人工工日数量× 人工单价。
其中,工程量清单人工工日数量是根据施工图纸、工程性质、施工方法等因素编制的;人工单价是根据地区、行业、施工时期等因素确定的。
三、定额材料费计算方法1.基本概念定额材料费是指在施工过程中,按照工程量清单中的材料数量和相应材料单价计算出的费用。
2.计算公式及参数定额材料费计算公式为:定额材料费= 工程量清单材料数量× 材料单价。
其中,工程量清单材料数量是根据施工图纸、工程性质、施工方法等因素编制的;材料单价是根据市场价格、供应商、采购时期等因素确定的。
四、定额机械台班费计算方法1.基本概念定额机械台班费是指在施工过程中,按照工程量清单中的机械台班数量和相应机械台班单价计算出的费用。
2.计算公式及参数定额机械台班费计算公式为:定额机械台班费= 工程量清单机械台班数量× 机械台班单价。
其中,工程量清单机械台班数量是根据施工图纸、工程性质、施工方法等因素编制的;机械台班单价是根据地区、行业、施工时期等因素确定的。
五、总结与展望本文对定额人工费、定额材料费和定额机械台班费的计算方法进行了详细阐述,希望能为广大工程技术人员和造价管理人员提供参考。
在实际工程中,计算方法可能会因项目特点、地区差异等因素而有所调整,希望大家能够灵活运用,确保工程造价的合理性和准确性。
机械台班费用定额的计算与确定(熟悉)5、机械台班费用定额的计算与确定(熟悉)定额的费用项目划分为不变费用和可变费用。
不变费用包括:折旧费、大 修理费、经常修理费、安装拆卸及辅助设施费。
可变费用包括:人工费、动力燃 料费、养路费及车船使用税。
(1)不变费用的计算1)折旧费指机械设备在规定的使用期限内,陆续收回其原值的费用。
台班折旧费指 分摊到每一台班上的折旧费。
其计算公式如下:•机植預算价格=由机械出厂(或到岸完税》价格和从生产厂(销售单, 岸>运至使用单位机橄管理却门验收入库的全韶费用组成口即匕国产机械預算价格二出厂C 或销售》价格十供销韶门手续劭一次性运杂善 国产运输柄植鼎算价格=出厂(或甫售】价格X ("车柄购盏附加费率) 十供iassn 手续隸•一次性运杂弱进口机械预軍价格=到岸价事关税斗霜倩税亠外贸部门手缜莊亠银行财务裁亠国内一次性运杂謳进口运输机植预算价格=(到岸价格•关税十増俏税〉X 《廿车辅购置附办 门手埃费+银行财夯费+国内一次性运余费国产机械的出厂(或誚售)价格主要按蜃机械生产厂家询价、市场价格I 工企业的实购价格'经分析后合理取定。
国产机械供销却门手续费和一次性运杂费,按机械厂(或销售)价格的, 进口机械的到岸价格主要是依据机械到岸价格的外币值乘以定犠编制E 汇汇率计算。
机械预負价格中有关关税、増倩税.车辆购羞附扣裁、外贸郎门手续盎 援国家现行规定计算。
♦賤值率:指師工机械报废时,其回收残余价値占机械原值的比率』一 中运愉机械2孙特犬机械湍i 中小型机械电陶掘进机械予&。
•耐用总台班:指机械设备从幵始投入使用至报屢前所使用的总台班数耐用总台班二机橈年工惟台班X 折旧年限台班折旧费二预算价格其(1 •残值率)2>大修理费指机械设侖按规定的大修间隔台班必须进行大修理,以恢复耳正常功能所需理费指分W 到某一台班上的大修理養,其计算公式为匕—次丸修理费用,指机械设备技规罡的大修理范围』修理工作內容所需更换 材料及机械期工时、送修运杂费等。
1.问:晋建标字[2000]160号文件中“……山西省建筑工程预算定额……自二000年七月一日起执行。
本文下发前已办理了工程价款结算的,一律不再找补。
”如何解释?答:文件中说的“自二000年七月一日起执行”,是指二000年七月一日起施工的工程执行二000年定额。
二000年七月一日前施工的工程应执行95年定额,不论结算与否,一律不得执行二000年新定额。
2.问:施工的建筑垃圾外运,定额中是否包括?答:按施工规范和现行定额规定对建(构)筑物进行合理施工所产生的建筑垃圾外运,定额中未包括,若发生时,应另行计算。
3.问:定额中砂是按干砂还是按净干砂考虑的?答:定额中除砂浆用砂是按净干砂计算的,其它用砂是按干砂(含水率为零)计算的。
砂的膨胀系数和过筛损耗已包括在定额内。
第一章土石方工程1.问:先打桩后挖土,采用人工挖土时,挖土定额是否应增加系数?挖桩顶有无厚度要求?答:人工挖桩顶以上土方是按桩顶设计标高以上1.0m厚的土层考虑的。
人工挖桩顶以上土方,厚度在1m 以内(包括1m)按相应定额乘以1.2系数计算;超过1m以外的部分按相应人工挖土定额执行。
2.问:机械土方施工中土壤内砾石比例大于30%,或为多年沉积的砂砾以及泥砾层石质时,应执行什么定额?答:可执行机械出渣运渣子目。
3.问:机械挖土方,其中10%提供挖方量及人工挖桩间土定额部分土方的坑内运输如何计算?答:定额中不包括运输,发生时另计。
4.问:机械填土碾压中黄土的用量为1148m3,是否有误?答:有误。
应为1179m3。
5.问:双轮车从坑下向上运土、石方时,坡道部分增加推车工,如何执行定额?答:双轮车运土、石方,定额中已考虑了15%的坡度,如超过者,其中斜坡长度可按其水平距离乘以1.5系数计算,仍执行双轮车运土、石方子目。
6.问:《山西省建筑工程预算定额》26页注2:“定额中不包括井点管的进出场费用”,发生时如何计算?答:经综合测定,在25km以内每台套井点机组进出场需使用8t载重汽车一个台班,单价为405.25元/台班,8t汽车式起重机一个台班,单价为449.96元/台班,每台套井点机组进出场费合价为855.21元,列入预算。
目录取费标准取费文件清单规范费用标准2000年安徽省建筑安装工程费用定额安徽省仿古建筑及园林工程费用定额安徽省装饰工程费用定额2000年安徽省建筑安装工程费用定额目录一、总说明二、建筑安装工程费用定额三、工程类别划分标准四、建筑安装工程造价计算程序及造价组成表五、建筑安装工程费用定额适用范围六、建筑安装工程费用项目划分及内容七、附件一、总说明(一)为适应全省建筑安装工程计价改革的需要,按照工程类别确定工程造价,根据建设部、中国人民建设银行建标[1993]894号文件及现行有关费用开支规定,结合我省的实际情况,修编了二000年《安徽省建筑安装工程费用定额》(以下简称本费用定额)。
(二)本费用定额与二000年《全国统一建筑工程基础定额安徽省综合估价表》和《全国统一安装工程预算定额安徽省单位估价表》配套执行.它是建设、设计、施工、咨询等单位编制、审核建筑安装工程概预算和标底造价、办理工程拨款和竣工结算的依据。
(三)本费用定额的其他直接费、现场经费、间接费和利润分别按四个工程类别所对应的费率执行.对于一些特殊工程和费用定额”工程类别划分标准"中未能包括的工程,由市地定额站确定,报省造价总站批准.(四)为加强对工程造价的监督管理,凡甲、乙双方承、发包的单位工程,其工程所对应的类别,一律由当地定额站进行确认。
并根据《安徽省建设工程类别确认管理暂行办法》核发”工程类别确认通知书"。
凡未经类别确认的工程,不得计取间接费,财政部门或经办银行不予办理结算和拨款。
(五)建筑工程(主体结构部分)执行二000年《全国统一建筑工程基础定额安徽省综合估价表》和本费用定额;装饰工程(中、高档)执行一九九九年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》和《安徽省装饰工程费用定额》。
(六)建筑工程中,各市地定额站发布的材料市场信息价(或动态价)与估价表基价中材料预算价格之间的价差(正负差价),可列入直接费计取相应的费用;安装工程中,对于安装定额各册(章)说明中以系数形式表示的内含人工费系数,均列入定额人工费计取相应的费用。
广联达中定额中的机械费一、机械费的定义和作用1.1 机械费的定义机械费是广联达中定额中的一个重要概念,指的是在工程项目中使用的各种机械设备的费用。
1.2 机械费的作用机械费在工程项目中起着至关重要的作用。
首先,机械费是项目成本的重要组成部分,直接影响着工程项目的投资和盈利。
其次,机械费的合理使用可以提高工程项目的效率和质量,减少人力资源的消耗。
因此,合理控制机械费是工程项目成功的关键之一。
二、机械费的计算方法2.1 定额法定额法是计算机械费的一种常用方法。
根据广联达中定额提供的相关信息,可以通过定额法计算出工程项目中所需机械设备的数量和费用。
定额法的优点是计算简单、明确,适用于大部分工程项目。
2.2 经验法经验法是根据历史项目的经验数据来估算机械费的一种方法。
通过对类似项目的数据进行分析和比较,可以得出机械费的经验值,并根据具体项目的特点进行适当调整。
经验法的优点是依据实际情况,能够更准确地估算机械费。
2.3 投标法投标法是根据工程项目的招标文件和投标要求,按照投标人的实际情况编制机械费报价的一种方法。
投标法的优点是能够根据具体项目的要求和条件进行灵活调整,使机械费更加符合实际情况。
三、影响机械费的因素3.1 项目规模项目规模是影响机械费的重要因素之一。
通常情况下,项目规模越大,所需机械设备的数量和费用就越高。
3.2 项目工期项目工期也是影响机械费的因素之一。
如果项目工期紧张,需要加班加点进行施工,可能需要增加机械设备的使用时间和费用。
3.3 机械设备的种类和数量不同类型的机械设备在使用上的效率和费用也有所不同。
因此,项目所需的机械设备种类和数量会直接影响机械费的大小。
3.4 市场行情市场行情是影响机械费的重要因素之一。
机械设备的价格会随着市场供求关系的变化而发生变动,因此,市场行情的波动也会直接影响机械费的大小。
四、合理控制机械费的方法4.1 选择适当的机械设备根据项目的实际需要和预算情况,选择适当的机械设备。
施工合同机械费一、引言施工合同机械费是指在建筑施工过程中用于租赁、购买和维护机械设备所发生的费用。
在施工项目中,机械设备的使用可以提高工作效率和施工质量,因此施工单位通常需要与机械设备供应商签订合同来获取所需的机械设备,并支付费用作为机械设备的租赁费、购买费或维护费。
二、施工合同机械费的计算方法施工合同机械费的计算方法可以根据具体情况进行调整,下面将介绍两种常用的计算方法:1. 按设备日租金计算这种计算方法是根据机械设备的日租金来计算机械费。
施工单位在合同签订过程中与机械设备供应商协商确定每台设备的日租金,然后乘以设备使用的天数,即可得到机械费的总金额。
具体计算公式如下:机械费 = 设备日租金 × 设备使用天数2. 按设备购买费用计算这种计算方法是根据机械设备的购买费用来计算机械费。
施工单位在合同签订过程中与机械设备供应商协商确定每台设备的购买费用,然后乘以设备使用比例,即可得到机械费的总金额。
具体计算公式如下:机械费 = 设备购买费用 × 设备使用比例设备使用比例可以根据设备使用的小时数、工作量或其他相关因素进行确定。
三、施工合同机械费的支付方式施工合同机械费的支付方式可以根据合同约定进行调整,下面将介绍两种常用的支付方式:1. 分期支付分期支付是指将机械费按照合同约定的时间节点分期支付给机械设备供应商。
通常在合同签订时会约定好支付的时间节点和支付的金额比例。
例如,合同可以约定每个月支付机械费的30%,直到全部支付完成。
2. 阶段支付阶段支付是指将机械费按照施工项目的不同阶段进行支付。
通常在合同签订时会约定好每个阶段的支付时间和支付的金额比例。
例如,合同可以约定在施工开始前支付机械费的20%,施工中支付机械费的60%,施工结束后支付机械费的20%。
四、施工合同机械费的注意事项在签订施工合同机械费部分时,需要注意事项:1.确认机械设备的使用期限和使用要求,避免设备过期或无法满足施工要求而造成损失。
《上海市建设工程施工费用计算规则(2000)》问题解答
1、问:如何理解“2000费用计算规则”中“机械台班单价”的含义?
答:机械台班单价是指施工过程中,使用每台施工机械正常工作一个台班的所发生的各项支出和各项摊销费用。
每台班按八小时工作制计算。
2、问:“机械台班单价” 内容包括哪些?
答:根据建设部发布的2001版《全国统一施工机械台班费用编制规则》为编制原则,“机械台班单价”的内容一般包括:折旧费、大修理费、经常修理费、安装和拆除费及场外运输费、人工费、燃料动力费、其他费用。
3、问:“机械台班价格”如何确定?“机械费”如何计算?
答:发承包双方可根据建设部发布的《全国统一施工机械台班费用编制规则》(2001版)的编制原则,以机械台班单价包括的内容为基础,根据建设工程特点,结合市场实际情况,约定机械台班单价。
也可参照市标准定额站发布的机械台班单价(摊销或租赁)市场价格信息,在合同中确定机械台班单价。
“机械费” 按定额机械台班消耗量乘以约定机械台班单价计算,列入工程直接费。
4、问:哪些施工机械可以计算机械进出场费?
答:施工机械进出场费是特、大型施工机械的路基、安装、拆卸及场外运输费。
中、小型施工机械进出场费一般包括在机械台班单价内。
5、问:施工机械进出场费如何计算?
答:施工机械进出场费,由发承包双方按招标文件要约的要求和批准的施工组织设计所指定机械名称、规格和进出场次数,根据建设部发布的《全国统一施工机械台班费用编制规则》(2001版)的编制原则,约定机械进出场费。
也可参照市标准定额站发布的施工机械进出场费市场信息价格,在合同中确定费用,单独列项计算,列入工程直接费。
类别:费用规则发布部门:上海市建设工程标准定额管理总站发布时间:2005-9-26。
