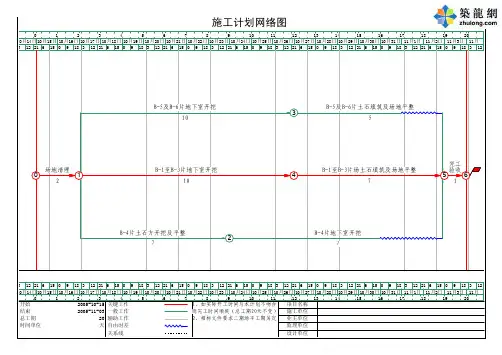

施工网络计划图
- 格式:xls
- 大小:41.00 KB
- 文档页数:1

表 2 劳动力资源需求计划表
八、轮廓总进度计划表计划施工工期:300天
注:①填充墙砌筑可在主体封顶之前插入施工。
②水卫、电气的预埋应在绑扎钢筋时插入施工.③水卫、电气的安装应在装修阶段插入施工,不得影响土建施工进度。

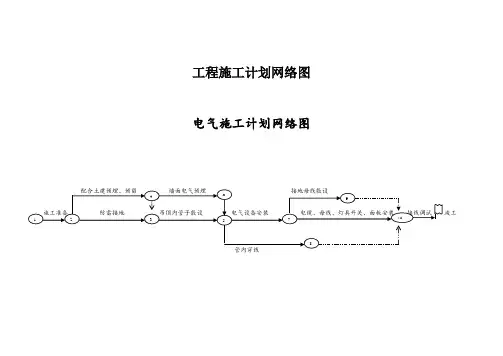

施工进度计划网络图
十、基础、主体阶段施工平面布置图
十一、装修阶段施工平面布置图
表 1 施工机械需求计划表
表 3 主要施工材料需求计划表
表 4 安全设施料具需求计划表
注:用于安全设施、料具购置的开支为工程造价的2%左右.。
施工总进度计划横道图、网络图工程总体进度计划横道图如下所示:
工程名称:XXX业务技术用房工程
计划开工时间:2012年12月31日
计划竣工时间:2013年8月30日
序号进度安排(天)施工过程
1 30 施工准备
2 60 基础工程
3 90 主体结构工程
4 120 砌体工程
5 150 室内外装饰
6 180 装修工程
7 210 水电安装工程
8 240 工程收尾及验收
工程项目施工总进度计划网络图如下所示:
施工准备①
基础工程② 405天
主体结构工程③ 75天
砌体工程④ 60天
室内外装饰⑤ 55天
装修工程⑥ 50天
水电安装工程⑦ 30天
工程收尾及验收⑧ 5天
以上是XXX业务技术用房工程的总体进度计划。
计划从2012年12月31日开始,到2013年8月30日结束。
在这段时间内,施工准备、基础工程、主体结构工程、砌体工程、室内外装饰、装修工程、水电安装工程和工程收尾及验收都将依次进行。
为了更直观地展示进度安排,我们提供了横道图和网络图。
