金属屋面专项施工方案
- 格式:doc
- 大小:1.07 MB
- 文档页数:19
金属屋面施工方案1.金属屋面安装流程本项目金属屋面面积约2万平方米,由于建筑屋面为混凝土屋面,金属屋面施工我司施工人员将在屋面上直接进行施工,为了保证施工人员安排我司在建筑四周设置安全防护网进行防护,同时在施工人员工作位置设置施工软梯,施工人员在高空施工时必须佩带安全带。
安全防护施工软梯a.临街商业金属屋面板吊装临街商业建设高度不高,屋面材料主要依靠吊车完成垂直运输,对个别区吊车无法进入的部位,采用井字吊架配合卷扬机完成垂直运输。
材料先垂直运至檐口临时搭设的卸料平台上,然后通过水平运输运至安装点进行安装。
屋面底板水平运输通过搭设的临时通道由人工搬运边铺边运。
本工程屋面为直板,屋面板沿屋面流水方向排布,且屋面高度不高。
由于屋面板长不是很长,可以采用扁担运输或采用坡到运输的方法进行屋面板的运输,坡到运输在以往项目中已经成功的运用。
坡道垂直运输方式可参见下面插图。
屋面板坡道运输b.酒店及酒店式公寓金属屋面板吊装本部分屋面材料主要依靠吊车完成垂直运输,对个别区吊车无法进入的部位,采用井字吊架配合卷扬机完成垂直运输。
材料先垂直运至檐口临时搭设的卸料平台上,然后通过水平运输运至安装点进行安装。
屋面底板水平运输通过搭设的临时通道由人工搬运边铺边运。
金属屋面安装流程示意:土建结构模型图钢龙骨及保温棉安装C型钢板安装压型钢板安装防水降噪层及支座安装钛锌板板安装2.测量放线方案说明为保证工程施工质量和安装精度,我司拟计划选派具有丰富经验的测量人员对本工程进行细致的测量放线。
三维空间各特征控制点测量前需由主体施工单位提供基准控制点和±0.00标高位置,此基准点和±0.00标高位置线由总包提供。
测量放线根据建筑体量,并采用全站仪对各基准特征控制点进行打点标识,同时对据主体施工单位移交的轴线、标高进行必要的复核,确定相关轴线是否适用。
本工程楼体不高,测量时以水平土建标高±0.000设定基准线,并结合特征控制点确定出走向,通过每个分格测量、每个分格打标识坐标点,确定出幕墙板块的分格控制线,类似方法可逐屋面进行细致测量。
金属屋面专项施工方案公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-警体馆屋面专项施工方案编写:审核:批准:年月日目录屋面系统的施工1、屋面及其附属系统概况本体育馆及屋面分为膜结构金属屋面以及屋面采光顶,屋面形式三角形形布置。
金属屋面工程内容包括:次檩条,压型钢板及吸音,铝镁锰直立锁边系统及保温、隔音、防水,玻璃采光天棚,自动排烟窗及控制系统,遮阳系统,屋面天沟,电加热融雪系统,虹吸排水系统及排水管,屋面檐沟共九个分项工程的施工。
根据技术文件要求,本工程屋面板采用铝镁锰合金压型板,直立锁边式系统,屋面板横向搭接采用机械铰合。
板宽应根据屋面形状高差变化布置,同时应保证屋面板肋的完整性与连贯性,采用自防水技术,不得使用钉、接、压连接,以确保防水及美观的要求。
2、屋面板系统的加工制作本工程选用铝镁锰直立锁边屋面板系统,屋面板材厚度为,400/65铝合金氟碳喷涂直板,采用100厚玻璃纤维保温棉;压型板为厚的镀锌穿孔瓦楞U型钢板,50mm厚玻璃纤维吸音棉下衬无纺布。
为了更好地完成本工程维护系统的加工制作任务,确保每一步都做到万无一失,我司拟定由本公司设计部资深设计人员完成本次施工图的深化设计、节点构造、下料单及加工图等的设计。
我公司将根据施工方案中制定的工艺顺序同时结合现场实际情况分别对檩条、金属屋面板、玻璃天窗、电动排烟天窗、檐口收边铝单板、铝合金泛水板等从材料采购→加工制作→安装施工全过程进行严格监督,真正作到过程控制,强调精品意识。
2.1压型板的生产加工为保证本工程屋面系统的防水性能,我公司计划将屋面板生产设备运至施工现场进行现场加工,以保证屋面板在顺坡方向通长无搭接。
屋面压型屋面板固定螺钉采用攻钢螺钉,防止铝构件与螺钉之间产生电化学反应。
压型板由板材压型机一次投料加工完成,设备就位后需做现场调试,生产前应做试生产,样品合格后方可进行生产。
首件加工后必须作全面检查,检查的主要内容有:⑴表面是否有污垢:损伤、变形、翘角、破损等缺陷。
金属屋面安装施工方案一、前言金属屋面作为一种新型的屋面材料,因其具有重量轻、强度高、防水性能好等优点,得到人们的广泛关注和应用。
本文旨在提供一份金属屋面安装施工方案,旨在帮助大家更好地安装金属屋面。
二、准备工作在金属屋面的安装施工前,必须要做好充分的准备工作。
具体如下:1. 确定安装时间,避免下雨天进行安装。
2. 清理屋面,将其上的杂物全部清理干净。
3. 留意防护措施,如佩戴安全帽、安全绳等。
4. 确认所需要的工具和材料是否齐全,包括电钻、扳手、尺子、工艺胶、金属饰面板等。
三、屋面安装步骤3.1 安装龙骨将预先加工好的龙骨根据设计方案逐步进行固定。
应保证龙骨的间距、高低差不大于指定数值,间距不得大于300mm。
3.2 安装隔水层铺设隔水层时,土建层要求水平。
隔水层的铺设不能有重叠,且需要与侧墙的高度形成整体围护。
3.3 安装可调温渡板金属屋面的降温效果好,但在夏季存在积蓄热量的问题,需要铺设可调温渡板,增强降温效果。
需要按照工程要求进行正确的安装操作。
3.4 安装金属饰面板在生产车间中制作的金属饰面板,需要经过数量多的步骤,最后才能够完美无缺地运抵工地。
铺设的时候,需要考虑垂直度、水平度、板瓦与玻璃钢板的连接问题以及防水问题等各种因素。
3.5 安装雨水系统需要铺设好雨水系统,保证金属屋面的排水效果。
在安装过程中,需要所有的部位都进行严格的检验,防止漏水的情况发生。
四、安全注意事项1. 安全第一。
所有在屋面上进行的施工操作,应注意安全防护措施。
2. 严禁从事身心过劳的工作。
合理分配劳动力,保证安装的效率和质量。
3. 不得将工地上的各种垃圾乱扔,应分类垃圾处理,保持良好的工地卫生环境。
五、总结通过以上的介绍,我们可以看到,金属屋面的铺设并不是一件简单的事情,需要仔细地施工。
希望这份安装施工方案可以帮助大家更好地安装金属屋面。
屋面金属板施工方案1. 引言本文档旨在提供一份屋面金属板施工方案,旨在确保屋面金属板施工的安全和高效。
屋面金属板作为现代建筑的一种常见材料,其施工方案的制定对于项目的成功完成至关重要。
2. 施工前准备在开始屋面金属板施工之前,需要进行以下准备工作:- 确定施工计划和时间表,包括项目开始和结束的日期。
- 将施工区域清理干净,确保没有障碍物。
- 检查屋面结构的强度和稳定性,确保能够承受金属板的重量和风压。
3. 施工工艺屋面金属板施工的基本工艺如下:3.1. 安装支撑结构在施工区域内安装支撑结构,通常采用钢或木材制作。
支撑结构应牢固可靠,能够承受金属板的重量和风压。
3.2. 安装防水层在支撑结构上安装防水层,通常使用聚合物改性沥青卷材或防水薄膜。
确保防水层能够有效地防止雨水渗透,并保护屋面结构免受水分侵蚀。
3.3. 准备金属板在开始安装金属板之前,需要对金属板进行准备。
这包括切割金属板到所需的尺寸和形状,以及进行必要的折弯和弯曲处理。
3.4. 安装金属板将准备好的金属板依次安装在支撑结构上。
使用专业工具和设备,确保金属板与支撑结构之间的连接牢固可靠。
3.5. 铺设排水系统在金属板安装完成后,需要铺设排水系统。
这包括安装排水槽、排水管道和雨水收集装置,以确保雨水能够有效地排出屋面。
3.6. 完善细节处理在金属板施工完成后,需要进行细节处理工作。
包括处理金属板之间的接缝,安装边缘护栏和装饰装置等。
4. 安全措施在屋面金属板施工过程中,需要遵循以下安全措施:- 工人应佩戴安全帽、防滑鞋和防护手套等个人防护装备。
- 施工现场应设置警示标识,并严禁普通人员进入。
- 工人应接受相关培训,熟悉正确使用工具和设备的方法。
- 施工现场应配备灭火器和急救箱,并定期进行检查和维护。
5. 施工质量控制为确保金属板施工质量,可进行以下质量控制措施:- 定期检查支撑结构的稳定性和连接点的牢固性。
- 检查防水层的完整性和质量。
- 验证金属板的安装位置和连接点的牢固性。
体育馆金属屋面专项施工方案设计一、施工前准备工作1.施工方案编制:根据体育馆金属屋面的结构和实际情况,制定施工方案,包括施工步骤、工艺要求、施工顺序等。
2.材料准备:根据设计要求,准备所需的金属材料,包括金属屋面板、屋面梁、檩条、螺栓等。
3.施工人员组织:组织具有相关经验和技能的施工人员,确保施工质量和进度。
4.施工设备准备:准备所需的施工设备,包括起重机械、吊篮、搭建脚手架等。
5.安全措施:制定施工安全措施,包括人员安全、设备安全、材料安全等方面。
二、施工步骤1.搭建脚手架:根据体育馆金属屋面的高度和形状,搭建安全稳固的脚手架,方便施工人员进行操作。
2.定位和标高:根据施工图纸,确定金属屋面板的位置和标高,做好标记。
3.安装屋面梁和檩条:根据施工图纸和设计要求,安装屋面梁和檩条,确保屋面的稳定性和承重能力。
4.安装金属屋面板:根据设计要求和施工图纸,按照顺序依次安装金属屋面板,采用专用螺栓固定。
5.检查和调整:在安装金属屋面板的过程中,及时进行检查和调整,确保屋面的平整度和对齐度。
6.防水处理:对金属屋面进行防水处理,包括涂刷防水涂料或安装防水层,确保屋面的防水性能。
7.完善细节处理:对金属屋面的细节部分进行处理,如边角、收口等,确保屋面的美观性和密封性。
8.清理和收尾工作:在施工完成后,及时清理施工现场,清除杂物和垃圾,并对工程进行验收和总结。
三、质量控制1.施工方案和工艺:施工方案和工艺要求严格按照设计要求执行,确保施工质量。
2.材料质量:严格控制所使用的金属材料的质量,确保其符合相关标准和规范。
3.施工现场管理:严格管理施工现场,确保安全、整洁,避免材料损失和施工事故。
4.施工过程监控:对施工过程进行监控,及时发现和解决问题,确保施工进度和质量。
5.施工完成验收:在施工完成后,进行验收,确保金属屋面的质量达到设计要求。
以上是体育馆金属屋面的专项施工方案设计,通过合理的施工步骤和质量控制措施,能够确保金属屋面的结构和功能,并保证施工质量和安全。
火车站站房金属屋面施工方案一、前言在火车站站房建设中,金属屋面作为一种常见且重要的外部结构材料,具有良好的耐候性、抗腐蚀性和美观性。
本文将介绍火车站站房金属屋面的施工方案,以确保施工质量和安全。
二、施工准备1. 材料准备在进行金属屋面施工之前,需准备好以下材料: - 金属屋面板 - 屋面支撑结构 - 螺栓、螺母 - 密封胶 - 橡胶垫 - 工具等2. 人员配备确保施工人员具备相关的资质和经验,包括施工队长、工人、安全员等,人员配备要合理,确保施工的高效进行。
3. 设备准备准备好施工所需设备,如吊篮、螺栓拧紧机、电动螺丝批等,以便施工工作的顺利进行。
三、施工步骤1. 安装屋面支撑结构首先,根据设计图纸,安装好屋面支撑结构,确保其稳固牢固,符合设计要求。
2. 安装金属屋面板将预先制作好的金属屋面板依次安装在支撑结构上,注意板与板之间的接缝处理,确保无漏水隐患。
同时,加强屋面板与支撑结构之间的连接,提高屋面整体的承载能力。
3. 处理接缝在金属屋面板的接缝处进行密封处理,使用密封胶、橡胶垫等材料确保接缝处密封严实,防止雨水渗漏。
4. 测试验收施工完成后,对金属屋面进行检查和测试,确保施工质量符合相关标准要求。
经过验收合格后方可交付使用。
四、施工安全注意事项在进行金属屋面施工时,必须注意施工安全,遵循相关安全操作规程,确保施工人员和周围环境的安全。
具体安全注意事项包括但不限于: - 佩戴安全帽、安全绳等个人防护装备 - 注意搬运重物时的操作方法 - 防止高处坠落等意外事故的发生- 确保施工现场的通风良好等五、总结金属屋面施工是火车站站房建设中的重要环节之一,合理的施工方案能够保证施工质量和工程安全。
通过本文介绍的施工方案,希望能够对火车站站房金属屋面的施工提供一定的参考,确保火车站站房的质量和美观。
以上是关于火车站站房金属屋面施工方案的相关介绍,希望能对相关人员在实际施工中有所帮助。
金属屋面专项施工方案一、施工前准备工作1.编制施工组织设计,明确施工计划和工期。
2.制定安全施工方案,保证施工过程的安全。
3.确定施工队伍,分工合作,明确责任。
4.准备施工所需材料和设备,保证施工的顺利进行。
二、安全措施1.在施工现场设置明显的警示标志,保证施工区域的安全。
2.组织安全培训,提高施工人员的安全意识和技能。
3.检查和维护施工设备,确保其安全可靠。
4.在高空作业时,采取正确的安全措施,穿戴防护装备,保证施工人员的安全。
三、施工流程1.清理现场垃圾,保持施工区域的整洁与安全。
2.进行地基基础处理,确保屋面结构的牢固稳定。
3.安装金属屋面骨架,根据施工图纸和设计要求进行安装。
4.进行金属屋面的铺设,按照施工图纸和设计要求进行操作。
5.进行墙角、天沟等细部工程的施工,确保施工质量。
6.进行金属屋面的防水处理,保证屋面的防水性能。
7.完成金属屋面工程后,进行清理和验收工作,整理施工区域。
四、施工注意事项1.施工过程中要保证工艺的连续性和一致性,确保施工质量。
2.对施工人员进行技术培训,提高其技能水平,确保施工质量。
3.对施工现场进行定期巡视和检查,及时发现和解决问题。
4.施工过程中要注意施工工艺和材料的选择,确保施工质量。
5.发现施工中存在的质量问题,及时采取措施进行处理。
6.在施工过程中要注重安全工作,确保施工人员的生命安全。
五、施工方案效果评估1.对施工质量进行检测和评估,评估是否符合设计要求。
2.对施工过程中遇到的问题进行总结和分析,提出改进措施。
3.对施工人员的工作进行评估和总结,提高工作效率。
4.对施工现场的管理进行评估和总结,提高管理水平。
一、工程概况本项目为某商业综合体金属屋面瓦钢结构工程,总建筑面积约10000平方米,屋面采用金属瓦钢结构,屋面防水等级为二级。
本工程屋面结构形式为坡屋面,坡度约为15°,屋面采用单层瓦结构,瓦片厚度为0.5mm,采用镀锌钢板制作。
二、施工准备1. 技术准备:熟悉设计图纸,了解金属屋面瓦钢结构的设计要求,掌握施工工艺和技术规范。
2. 材料准备:确保金属屋面瓦、钢梁、钢柱、檩条、支撑等材料符合设计要求,并进行进场检验。
3. 机械设备准备:准备切割机、钻床、焊接机、卷圆机、吊装设备等施工机械。
4. 人员准备:组织施工队伍,明确各工种职责,进行施工技术交底和安全教育。
三、施工工艺1. 钢结构安装(1)基础施工:根据设计图纸进行基础施工,确保基础平面尺寸和标高符合要求。
(2)钢柱安装:先安装钢柱,确保柱子垂直度、标高和位置准确,焊接固定。
(3)钢梁安装:在钢柱安装完成后,安装钢梁,焊接固定。
(4)檩条安装:在钢梁安装完成后,安装檩条,檩条应与钢梁紧密连接,确保檩条间距均匀。
2. 金属瓦安装(1)瓦面铺设:按照设计要求,将金属瓦铺设在檩条上,确保瓦片间距和角度符合要求。
(2)瓦片连接:瓦片之间采用专用扣件连接,确保连接牢固。
(3)排水系统安装:安装排水系统,确保排水畅通。
四、质量控制1. 材料质量:确保所有材料符合设计要求,并进行进场检验。
2. 施工质量:严格按照施工工艺进行施工,确保施工质量。
3. 隐蔽工程:对隐蔽工程进行隐蔽验收,确保工程质量。
4. 安全文明施工:加强施工现场管理,确保施工安全文明。
五、施工进度1. 施工前进行详细施工计划编制,明确各工序的施工时间。
2. 施工过程中,严格按照施工计划进行施工,确保工程进度。
3. 施工过程中,及时调整施工计划,确保工程按期完成。
六、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场设置安全警示标志,确保施工安全。
3. 施工机械操作人员必须经过专业培训,确保操作熟练。

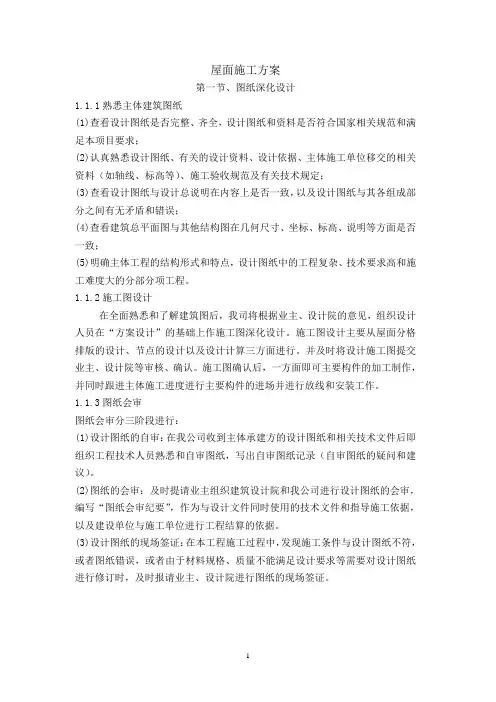

屋面施工方案第一节、图纸深化设计1.1.1熟悉主体建筑图纸(1)查看设计图纸是否完整、齐全,设计图纸和资料是否符合国家相关规范和满足本项目要求;(2)认真熟悉设计图纸、有关的设计资料、设计依据、主体施工单位移交的相关资料(如轴线、标高等)、施工验收规范及有关技术规定;(3)查看设计图纸与设计总说明在内容上是否一致,以及设计图纸与其各组成部分之间有无矛盾和错误;(4)查看建筑总平面图与其他结构图在几何尺寸、坐标、标高、说明等方面是否一致;(5)明确主体工程的结构形式和特点,设计图纸中的工程复杂、技术要求高和施工难度大的分部分项工程。
1.1.2施工图设计在全面熟悉和了解建筑图后,我司将根据业主、设计院的意见,组织设计人员在“方案设计”的基础上作施工图深化设计。
施工图设计主要从屋面分格排版的设计、节点的设计以及设计计算三方面进行。
并及时将设计施工图提交业主、设计院等审核、确认。
施工图确认后,一方面即可主要构件的加工制作,并同时跟进主体施工进度进行主要构件的进场并进行放线和安装工作。
1.1.3图纸会审图纸会审分三阶段进行:(1)设计图纸的自审:在我公司收到主体承建方的设计图纸和相关技术文件后即组织工程技术人员熟悉和自审图纸,写出自审图纸记录(自审图纸的疑问和建议)。
(2)图纸的会审:及时提请业主组织建筑设计院和我公司进行设计图纸的会审,编写“图纸会审纪要”,作为与设计文件同时使用的技术文件和指导施工依据,以及建设单位与施工单位进行工程结算的依据。
(3)设计图纸的现场签证:在本工程施工过程中,发现施工条件与设计图纸不符,或者图纸错误,或者由于材料规格、质量不能满足设计要求等需要对设计图纸进行修订时,及时报请业主、设计院进行图纸的现场签证。
第二节、金属屋面施工方案1.2.1施工部署:(1)施工队伍安排本工程属于集中建筑群,比较便于组织施工,按照总包的施工进度安排,我司采用分段工作面同时展开施工的办法:在整个屋面分项工程中,分成2个大工作面,即顶部屋面、立面及檐口。
屋面金属板施工方案
1. 引言
本文档旨在提供屋面金属板施工方案的详细说明,以确保施工过程顺利进行并达到预期的效果。
2. 施工准备
在开始屋面金属板施工之前,需要进行以下准备工作:
- 确定施工区域及尺寸
- 检查屋面结构的稳定性和承重能力
- 准备所需材料和工具,包括金属板、螺丝、垫片等
- 邀请经验丰富的施工队伍进行施工
3. 施工步骤
3.1 清理和准备屋面:
- 清除屋面上的杂物和污垢
- 根据需要修补或替换损坏的屋面结构
3.2 安装金属板:
- 根据设计方案确定金属板的布置方式和覆盖范围
- 使用螺丝将金属板固定在屋面上,注意定位和间距
- 在固定螺丝时,确保垫片的使用,以防止漏水
3.3 补充工序:
- 安装屋面排水系统,如雨水管道和排水口
- 处理金属板之间的接缝和边缘部分,确保防水性能达标- 进行施工质量验收,确保金属板安装牢固、平整、整齐
4. 安全措施
在施工过程中,务必严格遵守以下安全措施:
- 穿戴合适的个人防护装备,如安全帽、护目镜和手套- 使用稳固的脚手架和工具,以确保施工现场的安全
- 注意金属板和工具的搬运和存放,避免意外伤害
- 定期检查施工现场,确保安全措施的有效实施
5. 环保要求
屋面金属板施工应符合环保要求,包括:
- 合规使用环保金属材料,减少对环境的影响
- 妥善处理施工过程中产生的废弃物和污水
- 防止施工对周边环境造成污染
6. 结论
本文档介绍了屋面金属板施工的方案和注意事项。
在实施施工时,按照施工步骤和安全要求进行操作,确保施工过程安全、高效,并且达到预期的效果。
屋面金属工程施工工序一、材料准备屋面金属工程施工前的第一步是进行材料准备。
这包括购买所需的金属材料,如钢板、铝板、镀锌板等,以及所需的辅助材料,如螺丝、紧固件、密封胶等。
在进行施工工序前,需要对材料进行检查,确保其质量符合要求。
二、基础准备在进行屋面金属工程施工之前,需要进行基础准备工作。
这包括清理施工区域,确保没有杂物和障碍物。
同时,检查基础结构的平整度和强度,确保其符合要求。
如果需要,还需要进行基础加固工作。
三、安装槽钢和型钢接下来的工序是安装槽钢和型钢。
首先,根据设计要求进行测量和标注,确定槽钢和型钢的位置和尺寸。
然后,使用螺丝和紧固件将槽钢和型钢固定在基础结构上,确保其牢固可靠。
四、安装屋面金属板材在槽钢和型钢安装完成后,进行屋面金属板材的安装。
首先,根据设计要求进行测量和切割,确保金属板材的尺寸和形状符合要求。
然后,使用螺丝和紧固件将金属板材固定在槽钢和型钢上,同时进行严密的连接和密封,以确保其防水性能。
五、屋面金属板材的铺设和拼接安装金属板材后,进行屋面金属板材的铺设和拼接工作。
首先,根据设计要求进行金属板材的布置和组织,确保其整齐有序。
然后,进行金属板材之间的拼接,使用专用工具对板材进行切割和加工,实现平整的接缝和无缝的连接。
六、安装屋面雨水系统屋面金属工程施工的下一个工序是安装屋面雨水系统。
这包括雨水槽、排水管道和雨水收集设备等。
首先,根据设计要求进行测量和标注,确定雨水系统的位置和尺寸。
然后,使用螺丝和紧固件将雨水系统的各个部件固定在金属板材上,确保其畅通无阻。
七、保护层施工最后一个工序是进行保护层的施工。
保护层可以是防腐涂料、防水涂料或其他特殊涂层。
首先,对金属表面进行清洁和处理,确保其光滑干净。
然后,根据产品说明进行涂覆和刷涂工作,确保保护层的均匀性和附着力。
结束语屋面金属工程施工包括材料准备、基础准备、槽钢和型钢安装、金属板材安装、铺设和拼接、屋面雨水系统安装以及保护层的施工等工序。
金属屋面施工技术方案金属屋面是近几年应用十分广泛的一种屋面材料,它具有美观、耐用、防水、防火、环保等优点,在各种建筑领域得到了广泛的应用,如商厦、体育馆、展览馆、工业车间、物流园区等。
本文旨在探讨金属屋面施工技术方案,为金属屋面施工提供一些参考。
一、前期准备1. 资料准备在施工开始前,应仔细查阅金属屋面施工相关资料,包括金属屋面材料的质量、规格、安装方法、工具设备等方面的内容,全面掌握施工的要求和技术规范。
2. 施工图纸金属屋面施工需根据图纸进行进行施工,对图纸中相关数据进行复核和核对,确定建筑面积、斜面角度、坡度、净高、配重等参数,合理规划施工方案,做好施工标志和记录。
3. 材料配送将金属屋面材料运送到现场,并用钢丝绳和吊钩升降到施工现场,注意材料不要露天搁放,避免损坏、变形或污染。
4. 设备器材金属屋面施工需要一些工具设备,如螺丝刀、电动工具、开刀刀、焊割机等,确保设备器材数量足够、型号符合要求、使用状况完好。
二、金属屋面施工1. 固定主要内容金属屋面的固定是金属屋面施工的重要工作,其固定质量依赖于龙骨的固定情况。
在进行固定时,要根据实际情况确定龙骨的间距和尺寸,按照图纸、规范要求进行施工,确保固定牢固,不易松动和变形。
2. 排水设计在金属屋面施工中,排水设计也是很重要的一环。
毕竟,排水系统设计合理与否,直接关系到成品的使用效果。
一般,金属屋面斜度为不低于2.5%。
在排水斗上,需要进行设置叶形水口,确保排水畅通。
而在天沟环节上,需要进行熟悉、思考,设想好天沟整体的供水、排水方案。
如此一来,方能避免在排水的过程中产生绊脚石、堵塞等问题的出现。
3. 焊接处理金属屋面施工中,有时会碰到搭接处不能完全按实施图纸要求进行的情况。
这时需要进行焊接处理。
焊接处在焊接前,需要进行连续焊接拉线,并且保证焊接位置进行表面处理,保证焊点强度和焊缝的品质等指标达标。
4. 打字处理金属屋面施工中,墙角部位和屋角部位需要进行打字、压字处理。
金属屋面工程施工方案一、工程概述金属屋面工程是指利用金属材料进行房屋顶部的覆盖和保护,具有耐久性、抗腐蚀、抗风、美观等优点,被广泛应用于建筑行业。
本施工方案旨在详细描述金属屋面工程施工的步骤、材料和工具的选择以及安全措施等方面的内容。
二、施工材料和工具1. 施工材料:- 金属屋面板:根据设计要求,选择符合国家标准的金属屋面板,如彩钢瓦等;- 防水材料:选择具有良好防水性能的防水卷材,如SBS防水卷材等;- 粘结材料:使用优质的建筑胶粘剂,确保金属屋面板与屋顶结构之间的牢固粘结;- 屋面绝热材料:根据设计要求,选择合适的屋面绝热材料,如聚苯板等;- 配件:包括螺丝、螺栓、扣件等,用于连接和固定金属屋面板。
2. 施工工具:- 手工工具:如钳子、扳手、锤子等;- 电动工具:如电钻、电锯等;- 安全防护设备:如安全帽、手套、防滑鞋等。
三、施工步骤1. 准备工作:- 清理屋顶表面:首先清理屋顶表面的杂物和垃圾;- 辅助安全设施:设置脚手架、防护网等辅助安全设施。
2. 安装屋面绝热材料:- 清理屋顶表面:确保屋顶平整、无尘、无水;- 铺设绝热材料:根据设计要求,将绝热材料铺设在屋面上,注意材料之间的重叠和粘结。
3. 安装金属屋面板:- 测量和切割:根据屋面尺寸,测量并切割金属屋面板;- 定位:根据设计要求,确定金属屋面板的安装位置;- 固定:使用螺丝、螺栓等配件将金属屋面板固定在屋顶结构上;- 粘贴:在金属屋面板之间使用建筑胶粘剂进行牢固的粘结。
四、安全措施1. 工作人员必须佩戴好安全帽、手套等防护设备;2. 施工现场必须设置明显的安全警示标志;3. 施工前对工具和设备进行安全检查;4. 注意施工现场的整洁,防止杂物滑倒引发意外;5. 注意防滑,特别是在下雨或者天气潮湿时;6. 严禁在风力较大的条件下进行高空作业。
五、质量验收标准1. 屋面平整度:金属屋面板弯曲度不得大于设计要求;2. 屋面固定度:金属屋面板与屋顶结构之间的连接要牢固可靠;3. 绝热材料铺设:绝热材料之间要平整无缝隙,确保良好的防水性能;4. 工程施工记录:准确记录施工过程中的数据、图纸等。
金属屋面专项施工方案1.施工前准备工作1.1施工前的准备工作包括但不限于:确定施工方案、编制施工计划、采购所需材料和设备等。
1.2确定施工方案时,要考虑到屋面结构、承重能力、风载、雪载等因素,确保安全可靠,并满足建筑设计要求。
1.3编制施工计划时,要根据实际施工条件和时间节点,合理安排施工流程,确保按时完成工程。
1.4采购所需材料和设备时,要选择质量好、性能稳定的产品,并保证供应充足,以确保施工顺利进行。
2.施工过程2.1搭设施工脚手架:在施工前搭设脚手架,以便施工人员可以方便地进行施工操作,并保证施工人员的安全。
2.2安装水平基准线:在施工前安装水平基准线,以确保金属屋面的水平度符合要求。
2.3安装屋面支撑结构:按照设计要求,安装屋面支撑结构,设备的定位要准确,支架的固定要牢固,以确保安全可靠。
2.4安装金属板材:根据图纸要求,将金属板材按照构造要求进行安装,板材之间的连接要牢固,且要留有适当的伸缩缝,以应对温度的变化。
2.5安装防水层:在金属板材上安装防水层,防水层的材料要质量好,安装要仔细,以确保屋面防水效果良好。
2.6进行防腐处理:对金属屋面进行防腐处理,以延长金属屋面的使用寿命,防止腐蚀。
2.7进行表面处理:对金属屋面进行表面处理,可根据需要进行涂料喷涂、抛光等,以美观屋面的外观。
2.8清理施工现场:在施工结束后,要及时清理施工现场,清除垃圾和杂物,保持施工现场整洁。
3.施工质量控制3.1施工过程中,要对金属屋面的安装质量进行监控,确保施工符合设计要求。
3.2定期组织质量验收,对金属屋面的安装质量进行检测,确保施工质量符合要求。
3.3在施工过程中,出现质量问题要及时处理,确保及时解决施工中的问题,不影响工程进度。
4.安全措施4.1施工人员要佩戴防护用品,保护好自身安全。
4.2施工现场要设置警示标志,提醒过往人员注意施工风险。
4.3施工人员要严格按照操作规程进行施工,杜绝违章作业。
4.4在施工过程中,要加强施工现场的安全巡查,及时发现并处理安全隐患。
金属屋面钢结构施工方案1. 引言金属屋面钢结构作为一种常用的建筑结构形式,在建筑工程中扮演着重要的角色。
本文档将介绍金属屋面钢结构的施工方案。
2. 施工准备2.1 安全措施在进行金属屋面钢结构施工之前,必须确保施工现场的安全。
按照相关的安全规定,设置和标识安全区域,保证施工人员的安全。
2.2 施工材料和设备准备准备所需的金属屋面钢结构材料,包括钢梁、钢柱、钢板等。
除此之外,还需要准备相应的施工设备,如起重机、扣件等。
2.3 施工人员培训确保施工人员具有相关的技能和知识,可以正确地进行金属屋面钢结构的施工工作。
进行培训,包括相关施工工艺的培训和安全操作规程的培训。
3. 施工步骤3.1 预制构件的安装在进行金属屋面钢结构施工之前,需要首先安装预制构件。
将预制构件按照设计要求进行安装,确保其结构的稳定性和牢固性。
3.2 钢梁的安装根据设计图纸,将钢梁安装到预制构件上。
使用起重机将钢梁吊装到指定位置,并将其与预制构件进行连接。
确保连接处的牢固性和稳定性。
3.3 钢柱的安装根据设计要求,将钢柱立在地基上。
使用起重机将钢柱吊装到指定位置,并通过焊接或螺栓连接钢柱与地基。
检查连接处的牢固性和垂直性。
3.4 钢板的安装安装完成钢梁和钢柱后,开始安装钢板。
根据设计要求,将钢板铺设在钢梁之间,并使用扣件将其固定。
确保钢板的平整和牢固。
3.5 检查和调整在完成金属屋面钢结构的安装工作之后,进行检查和调整。
确保结构的稳定性和安全性,对需要调整的部分进行修正。
4. 施工注意事项4.1 安全操作在金属屋面钢结构施工过程中,施工人员必须遵守相关的安全操作规程,佩戴好安全帽和安全鞋,使用安全带等安全设备。
4.2 质量控制在施工过程中,进行严格的质量控制。
确保所使用的材料符合相关标准,施工工艺符合设计要求,保证金属屋面钢结构的质量。
4.3 环境保护施工过程中必须注重环境保护。
遵守相关的环境保护法规,正确处理施工废弃物,减少对环境的污染。
别墅金属屋面工程施工方案本项目是一座别墅金属屋面工程施工方案,位于城市郊区,地理位置优越,环境优美。
该别墅建筑面积大约500平方米,属于高档别墅项目,主要由金属屋面工程、防水工程和保温隔热工程组成。
本施工方案旨在对金属屋面工程进行详细的规划和安排,保证施工质量,确保施工进度,以满足业主的建筑需求。
二、技术要求1. 金属屋面材料要求:金属屋面材料选择优质的铝合金材料,表面经防腐处理和阳极氧化处理,保证其耐腐蚀性和耐久性。
2. 施工工艺要求:金属屋面的施工要按照国家《建筑金属屋面工程施工规范》进行,保证施工质量,确保屋面的耐用性和美观性。
3. 施工进度要求:施工周期为30天,要求按照合同约定的时间节点,按时完成项目。
三、施工过程1. 准备工作:(1)到达工地后,对工地进行勘察和测量,制定详细的施工图纸和施工计划。
(2)确定所需材料和设备,以及施工人员和施工队伍,确保施工过程中物资和人力资源的供应充足。
(3)搭建施工场地围挡和施工临时设施,确保施工场地的安全和整洁。
2. 施工阶段:(1)进行金属屋面的构架搭建,包括横梁、纵梁、支撑架等,按照设计图纸进行排布和固定。
(2)安装金属屋面板,确保板材的平整和紧密连接,避免渗水和漏水现象。
(3)进行屋面防水处理,使用防水材料对屋面进行涂层处理,确保屋面的防水性能和耐久性。
(4)进行屋面保温隔热处理,使用隔热材料对屋面进行保温处理,确保屋面的保温性能和能源节约性能。
(5)进行屋面的美观修饰,包括对屋面进行喷涂和装饰处理,确保屋面的美观性和功能性。
3. 完工阶段:(1)对屋面工程进行全面检查和验收,确保屋面质量符合设计要求。
(2)清理施工现场,清除施工垃圾和材料残渣,确保施工现场干净整洁。
(3)整理施工档案和施工资料,做好施工总结和完工报告。
四、安全保障1. 施工过程中要严格遵守施工现场安全和文明施工的要求,确保施工人员的安全和施工现场的安全。
2. 对施工现场的施工设备和施工材料进行定期检查和维护,确保施工设备的正常运转和施工材料的质量。
金属瓦屋面施工方案一、项目简介金属瓦屋面是一种常见的屋面材料,具有防火、耐腐蚀、耐候性好等优点。
本施工方案旨在为金属瓦屋面的施工提供详细的步骤和操作方法,确保施工质量和安全。
二、施工准备2.1 材料准备•金属瓦板•防水膜•螺栓、螺母、螺钉•屋面保护板•防水胶•施工工具:钢尺、切割工具、电钻、扳手等2.2 设备准备•吊篮或脚手架•安全带、安全绳2.3 施工人员•项目经理•施工工人三、施工步骤3.1 安全措施•施工前,确保施工现场没有杂物,道路畅通。
•工人必须穿戴好安全帽、安全鞋,并使用安全带和安全绳。
•使用吊篮或脚手架时,必须对其进行检查和保养,确保其稳定性和安全性。
3.2 屋面构架准备•根据设计要求,搭建好屋面构架,确保其稳固和牢固。
•检查屋面构架是否符合设计要求,并进行必要的调整。
3.3 防水层施工•在屋面构架上铺设防水膜,确保其完整和无破损。
•使用防水胶将防水膜粘贴在屋面构架上,确保其与构架紧密结合。
•对接缝处进行处理,确保无渗漏。
3.4 金属瓦板铺设•根据屋面设计要求,将金属瓦板从下往上铺设。
•使用螺栓、螺母等固定金属瓦板,确保其稳固和牢固。
•瓦板之间留有一定的膨胀缝隙,以应对温度变化引起的瓦板膨胀和收缩。
3.5 瓦片连接处理•在金属瓦板的边缘和接缝处进行瓦片连接处理。
•使用螺钉将瓦片连接在一起,确保其均匀和牢固。
3.6 屋面保护•在金属瓦屋面施工完成后,进行屋面保护。
•使用屋面保护板对屋面进行覆盖,防止因施工过程中的踩踏损坏。
四、施工注意事项•施工时,必须遵守相关的安全规范和操作规程。
•操作人员必须熟悉施工步骤和使用的工具,严禁擅自操作或改动施工方案。
•在施工过程中,对施工现场进行定期检查和清理,确保施工质量和安全。
•如遇恶劣天气或不适宜施工的环境,应暂停施工并采取相应的措施保护施工现场。
五、施工质量控制•按照国家和行业的相关标准对施工进行质量控制。
•对施工现场和材料进行检查,确保其质量符合要求。
金属屋面外墙施工方案一、施工前准备施工现场勘查:对施工场地进行详细勘查,了解地形地貌、周边环境及既有建筑结构等基本情况。
施工图纸及技术文件准备:根据设计要求,准备完整的施工图纸、技术规范、质量验收标准等相关文件。
施工组织设计:制定详细的施工组织设计,包括人员分工、施工进度计划、安全文明施工措施等。
材料、设备采购与运输:根据施工计划,提前采购所需材料、设备,并合理安排运输至施工现场。
二、材料选择与检验金属屋面材料:选用耐腐蚀、抗老化、防火性能良好的金属板材,如镀锌钢板、铝镁锰合金板等。
外墙金属板:根据设计要求,选用合适的金属板材,如彩钢板、铝单板等。
防水材料:选择性能稳定、质量可靠的防水材料,如高分子防水卷材、防水涂料等。
密封材料:选用耐候性好、弹性适中的密封材料,如硅酮密封胶、聚氨酯密封胶等。
材料检验:对进场的材料进行严格检验,确保其符合设计要求及国家标准。
三、基础处理与加固基础清理:清除施工范围内的杂物、油污等,确保基础表面干净整洁。
基础找平:对基础进行找平处理,确保施工面平整、水平。
基础加固:如有需要,对基础进行加固处理,如增加钢筋、浇筑混凝土等。
四、金属屋面安装测量定位:根据施工图纸,进行测量定位,确定金属屋面的安装位置。
支架安装:根据设计要求,安装金属屋面的支架系统,确保其稳定、牢固。
板材安装:按照设计要求,将金属板材逐块安装到支架上,确保板材平整、无缝隙。
固定与紧固:使用专用夹具、螺栓等将板材固定牢固,防止脱落、移位。
五、外墙金属板安装测量定位:根据施工图纸,进行外墙金属板的测量定位。
龙骨安装:按照设计要求,安装外墙金属板的龙骨系统,确保其稳固、水平。
板材安装:将金属板材按照设计要求逐块安装到龙骨上,确保板材平整、对齐。
固定与紧固:使用专用夹具、螺丝等将板材固定牢固,防止脱落、变形。
六、防水与密封处理防水层施工:在金属屋面和外墙金属板安装完成后,进行防水层的施工。
根据设计要求,铺设防水卷材或涂刷防水涂料,确保防水层完整、无渗漏。
