立水桥项目内墙粉刷石膏施工技术交底
- 格式:doc
- 大小:99.00 KB
- 文档页数:7
一、交底目的为确保内墙粉刷石膏施工过程中的安全,预防安全事故的发生,特进行安全技术交底。
二、交底内容1. 施工人员要求- 所有参与施工人员必须经过安全教育和技能培训,具备相应的操作资格。
- 作业人员应穿戴符合安全要求的工作服、安全帽、手套、防护眼镜等个人防护用品。
2. 施工场地安全- 施工现场应设置明显的安全警示标志,并保持通道畅通。
- 施工区域应设有安全防护设施,如围栏、警戒线等,防止无关人员进入施工区域。
- 高处作业时,应搭设稳固的脚手架,并设置安全网。
3. 施工材料安全- 石膏粉等施工材料应存放于干燥通风处,避免受潮结块。
- 材料搬运时应小心轻放,防止材料滑落造成伤害。
4. 施工工艺安全- 施工前应检查墙面基层,确保墙面平整、干燥、无裂缝、无油污。
- 刮腻子时应先从上往下刮,避免刮伤手指。
- 刮腻子过程中,如需站立,应确保脚下稳固,避免滑倒。
- 涂刷石膏时,应避免涂料飞溅到眼睛或皮肤上,如不慎溅入,应立即用清水冲洗。
- 施工过程中,如遇施工人员身体不适,应立即停止作业,并送医检查。
5. 电气安全- 施工现场应使用符合安全标准的电气设备,并定期检查。
- 电动工具应使用漏电保护器,确保安全使用。
- 严禁私拉乱接电线,防止触电事故发生。
6. 火灾安全- 施工现场应配备灭火器等消防设施,并定期检查。
- 施工过程中,严禁吸烟和使用明火。
- 施工结束后,应确保现场无火种、火源。
三、交底时间(此处填写交底时间)四、交底人(此处填写交底人姓名及职务)五、接受交底人(此处填写接受交底人姓名及职务)六、注意事项1. 施工过程中,如遇突发情况,应立即停止作业,并采取相应措施进行处理。
2. 施工结束后,应对施工现场进行清理,确保无安全隐患。
七、附则本安全技术交底自发布之日起实施,如遇特殊情况,应及时修订。
(完)。

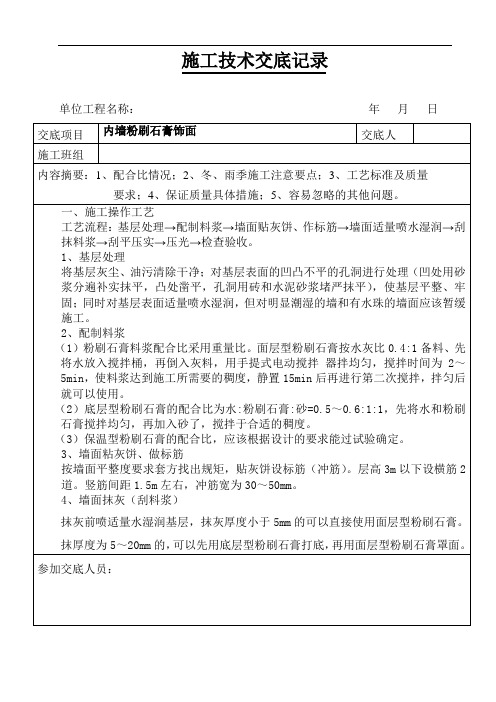

粉刷石膏工程技术交底1、适用范围1.1 用于混凝土墙面、加气混凝土砌块墙面等各类基底的底层和面层抹灰。
1.2 石膏砂浆抹灰范围:卧室、客厅、起居室、书房、餐厅。
2、1.3水泥砂浆抹灰范围:楼梯、井道、厨房、卫生间、自行车坡道、汽车坡道、无障碍坡道、门厅、地下室、自行车库。
施工准备2.1.1粉刷石膏:采用粉刷石膏应有合格证和实验报告。
1、 2.1.2施工材料水灰比的控制材料名称工程部位面层粉刷石膏底层粉刷石膏水粉刷石膏水粉刷石膏墙体混凝土墙面0.42 1 0.64 1 加气砼墙面0.52 1 0.70 12.2机具设备搅拌器、刮板、大桶、灰槽、灰勺、2.5m大杠、1.5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。
2.3作业条件2.3.1抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部门验收合格后施工。
2.3.2抹灰工程施工的环境温度不应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。
2.3.3室内抹灰之前,宜先做好屋面防水及室内必要的封闭保温工作。
2.3.4抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体联结是否牢固。
对连接处的缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实。
若缝隙较大时,应在水泥砂浆中掺细石子;水泥混合砂浆种掺少量麻刀嵌塞,使其塞缝严实。
铝合金门窗及塑料门窗框与墙体之间的缝隙,应按设计要求嵌填。
2.3.5混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。
2.3.6抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。
2.1.7粉刷石膏的应用范围及技术指标:分类项目单位 专用型粉刷石膏 可操作时间min ≥50 初凝时间min ≥60 终凝时间 min ≤2403、操作工艺3.1工艺流程:3.2加气块与混凝土墙面抹粉刷石膏:3.3.1. 基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物砂浆填塞密实。
一、交底对象接受交底人员:所有参与粉刷石膏作业的施工人员、管理人员交底时间:____年__月__日二、作业内容1. 工程名称:________________2. 作业部位:________________3. 作业班组:________________三、作业前的准备工作1. 工具检查:确保所有工具(如锤子、刷子、刮刀等)完好无损,无松动、断裂等情况。
2. 材料准备:检查粉刷石膏等材料的质量,确保符合国家相关标准和规范要求。
3. 人员培训:对施工人员进行粉刷石膏施工技术培训,使其掌握正确的施工方法。
四、安全技术交底内容1. 施工现场环境:(1)确保施工现场环境整洁,无障碍物,确保施工通道畅通。
(2)对施工现场进行定期检查,确保无安全隐患。
2. 人员安全:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)高空作业时,必须使用安全绳,确保安全。
(3)严禁酒后作业,严禁在施工现场吸烟、使用明火。
3. 工具设备安全:(1)所有工具设备必须符合国家相关标准和规范要求。
(2)高空作业时,必须使用专用工具,严禁使用普通工具。
(3)机械设备运行时,严禁人员进入作业区域。
4. 粉刷石膏施工安全:(1)施工前,对墙面进行清理,确保无油污、锈蚀等。
(2)粉刷石膏时,注意控制施工厚度,避免出现裂缝、脱落等现象。
(3)施工过程中,注意保持通风,防止施工人员吸入有害气体。
(4)施工结束后,及时清理施工现场,确保无污染。
5. 应急措施:(1)发生意外事故时,立即停止作业,迅速撤离现场。
(2)采取有效措施,防止事故扩大。
(3)立即上报事故,配合相关部门进行调查处理。
五、交底要求1. 所有接受交底人员必须认真听取安全技术交底内容,并做好记录。
2. 施工过程中,严格执行安全技术交底要求,确保施工安全。
3. 班组长对施工人员进行安全技术交底,确保每位施工人员了解并掌握安全操作规程。
六、签字确认交底人:________________接受交底人:________________注:本模板仅供参考,具体交底内容可根据实际情况进行调整。
内墙饰面工程粉刷石膏一、材料要求:1面层粉刷石膏:凝结时间不小于60min、不大于8h。
细度0.2mm筛余量小于等于40%。
抗折强度大于3.0MPa,抗压强度大于5.0MPa。
2底层粉刷石膏:凝结时间不小于60min、不大于8h。
细度0.2mm筛余量小于等于40%。
抗折强度31234应用1:356梁等凸出墙面的混凝土剔平。
四、操作工艺:(一)工艺流程:1.基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。
砖墙墙面需将表面尘土、砂浆清理干净。
刷建筑胶一遍,配合比为建筑胶:水=1:42.抹灰饼:按墙上己弹的基准线,分别在门口角、垛、墙面等处抹灰饼。
(清水混凝土墙面垂直度、平整度好的基层,可不做本道工序)3.抹底层粉刷石膏:将底层粉刷石膏抹在基底上。
用尺板或刮杠紧贴灰饼上下刮平,每次厚3.接缝处理:在两种材料的接缝处抹3mm厚底层粉刷石膏,宽度约为250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。
不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。
4.抹底层粉刷石膏:待接缝处的砂浆完全干燥后,将底层粉刷石膏抹在基底上。
用尺板或刮杠紧贴灰饼上下刮平,每次厚度为5~7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。
5.抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。
建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用传统腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。
压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。
6.抹水泥砂浆踢脚板(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥砂浆,厚约7-8mm,表面用木抹子搓毛。
一、施工准备1.材料要求:粉刷石膏:应有产品合格证、检验报告、出厂日期及使用说明;所用材料必须统一厂家;粉刷石膏必须采用成品料,严禁采用半成品料。
2施工机具、工具:准备好高凳、活动脚手架、半截大桶、水桶、钢皮刮板、笤帚、铁锹、加强型耐碱网格布、刮杆、铁抹子、搅拌器、红外水平仪等。
二、作业条件2.1 抹灰工程必须在混凝土结构工程、砌块墙体工程全部完成,并经有关部门验收合格后方可施工。
2.2 抹灰工程施工的环境温度不应低于5℃。
2.3 室内抹灰之前,首先做好室内必要洞口的封闭保护工作。
2.4 抹灰前应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。
对连接处的缝隙应用1:3水泥防水砂浆分层嵌塞密实。
2.5 混凝土墙、砌块墙体表面的灰尘、污垢和油渍等应清理干净。
2.6 抹灰面上的预埋铁、管道等应提前安装好,结构施工时的预留的各种穿墙孔洞(包括穿墙螺栓孔)都应按交底要求提前抹灰补齐。
将柱、梁等凸出墙面的混凝土剔平。
2.7大面积施工前应事先做好样板间,经有关部门检查合格后,方可组织班组进行大面积施工。
2.8施工环境应通风良好,基底湿作业已完成并具备一定的强度,环境比较干燥。
三、施工工艺3.1抹灰石膏工程施工部位如下:a、10#楼、11#楼公共区域的墙面、楼梯间顶板。
3.2 工艺流程:基层处理→接缝处理→吊垂直、套方、找规矩、冲筋→抹底层石膏(满挂一层网格布)→抹面层石膏→养护;顶棚:基层清理→弹水平线→抹底层灰→抹面层弹水平线:按抹灰层厚度在四周墙面上弹出水平线,作为控制抹灰层厚度的基准线。
其他做法与墙面基本相同。
3.2.1 墙面抹灰:A、基层处理:抹灰打底前应对基层进行处理,将灰层,杂物等清理干净。
B、墙体材料为两种不同的材料接缝处,先用抗裂砂浆在接缝处加铺一层耐碱网格布,网格布宽200mm,接缝处每边不小于100mm,防止裂缝处后期开裂。
C、吊垂直、套方、找规矩:按墙上已弹好的基准线,分别在门窗口、阴阳角、垛、墙面等处吊垂直、套方、冲筋,冲筋一般为20mm宽,沿墙通高设置,冲筋间距不大于1.5m。
