人防地下室工程概况
- 格式:doc
- 大小:15.00 KB
- 文档页数:3

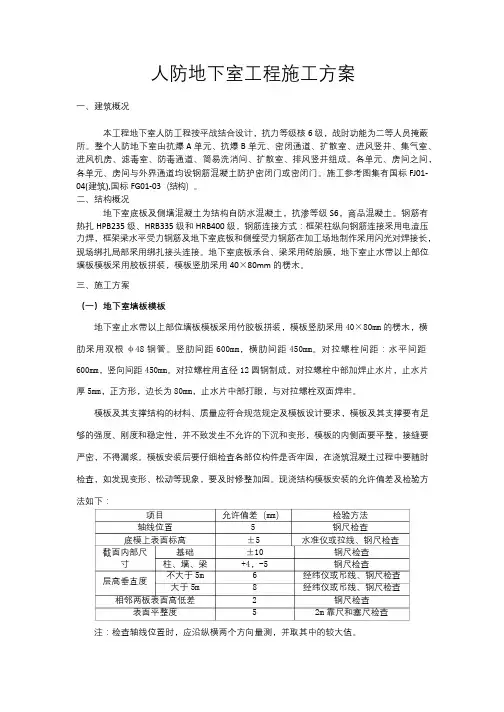

人防地下室工程施工方案一、建筑概况本工程地下室人防工程按平战结合设计,抗力等级核6 级,战时功能为二等人员掩蔽所。
整个人防地下室由抗爆A 单元、抗爆B 单元、密闭通道、扩散室、进风竖井、集气室、进风机房、滤毒室、防毒通道、简易洗消间、扩散室、排风竖井组成。
各单元、房间之间,各单元、房间与外界通道均设钢筋混凝土防护密闭门或密闭门。
施工参考图集有国标FJ01- 04(建筑),国标FG01-03(结构)。
二、结构概况地下室底板及侧墙混凝土为结构自防水混凝土,抗渗等级S6,商品混凝土。
钢筋有热扎HPB235 级、HRB335 级和HRB400 级,钢筋连接方式:框架柱纵向钢筋连接采用电渣压力焊,框架梁水平受力钢筋及地下室底板和侧壁受力钢筋在加工场地制作采用闪光对焊接长,现场绑扎局部采用绑扎接头连接。
地下室底板承台、梁采用砖胎膜,地下室止水带以上部位墙板模板采用胶板拼装,模板竖肋采用40×80mm 的楞木。
三、施工方案(一)地下室墙板模板地下室止水带以上部位墙板模板采用竹胶板拼装,模板竖肋采用40×80mm的楞木,横肋采用双根φ48 钢管。
竖肋间距600mm,横肋间距450mm。
对拉螺栓间距:水平间距600mm,竖向间距450mm。
对拉螺栓用直径12圆钢制成,对拉螺栓中部加焊止水片,止水片厚5mm,正方形,边长为80mm,止水片中部打眼,与对拉螺栓双面焊牢。
模板及其支撑结构的材料、质量应符合规范规定及模板设计要求,模板及其支撑要有足够的强度、刚度和稳定性,并不致发生不允许的下沉和变形,模板的内侧面要平整,接缝要严密,不得漏浆。
模板安装后要仔细检查各部位构件是否牢固,在浇筑混凝土过程中要随时检查,如发现变形、松动等现象,要及时修整加固。
现浇结构模板安装的允许偏差及检验方法如下:项目允许偏差(mm)检验方法轴线位置 5 钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺基础±10钢尺检查寸柱、墙、梁+4,-5 钢尺检查层高垂直度不大于5m 6 经纬仪或吊线、钢尺检查大于5m 8 经纬仪或吊线、钢尺检查相邻两板表面高低差 2 钢尺检查表面平整度 5 2m靠尺和塞尺检查注:检查轴线位置时,应沿纵横两个方向量测,并取其中的较大值。

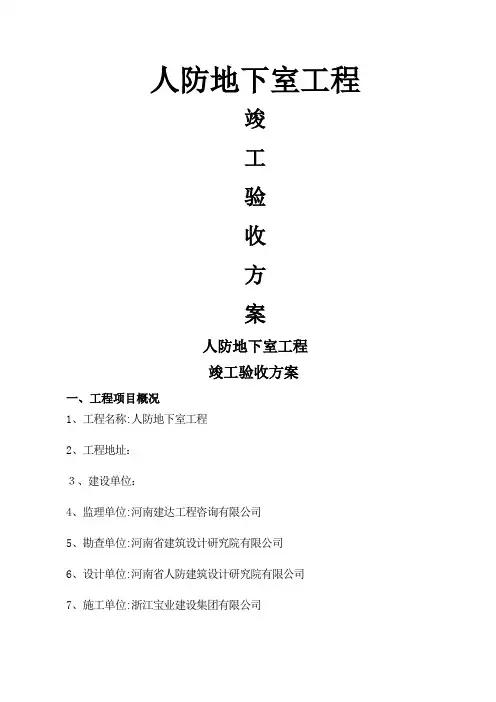

人防地下室工程竣工验收方案人防地下室工程竣工验收方案一、工程项目概况1、工程名称:人防地下室工程2、工程地址:3、建设单位:4、监理单位:河南建达工程咨询有限公司5、勘查单位:河南省建筑设计研究院有限公司6、设计单位:河南省人防建筑设计研究院有限公司7、施工单位:浙江宝业建设集团有限公司8、工程概况:本工程为附建式人防地下室,人防建筑面积为7202、07平方米,结构类型为钢筋混凝土结构,设计使用年限为50年。
地下车库层数为地下二层,层高均为3、8m;8#楼主楼层高为3、2m。
人防工程防护类别为甲类,抗力级别为核6级常6级,防化等级为丙级,战时功能为二等人员掩蔽部.本工程战时设4个防护单元,每个防护单元均设有不少于2个得出入口,战时掩蔽人数为3600人。
本工程车库基础采用独立基础与防水板,基础底板厚度为250mm(局部800mm),地下室顶板厚度为250mm,外墙厚度为300mm。
地下室底板、顶板砼强度等级为C35、抗渗等级为P8,内、外墙、柱砼强度等级均为C40,其中外墙、外柱砼抗渗等级为P8。
10、本工程于年月日进行了基础结构验收、2016年1月5日进行了主体结构验收.二、验收时间、地点:时间: 2016年11月1日地点:绿都紫荆华庭项目部会议室三、验收依据:1、工程建设监理合同。
2、工程建设施工合同.3、建筑工程施工质量验收统一标准GB50300-20114、人民防空工程防化设计规范(RFJ013-2010)5、人民防空工程防化设计规范(RFJ013—2010)6、国家与省市有关工程质量管理得法律、法规及工程建设标准强制性条文要求。
四、验收目得1.检查工程施工质量就是否符合建设工程质量验收统一标准(GB50300—2011)与相关专业验收得规范。
2.检查工程施工质量就是否符合设计得要求。
3.审查工程施工竣工资料就是否符合建设工程文件归档整理规范GB/T50328-2011)规定.五、验收组人员分工情况及检查项目1、验收会议主持人:王世平2、观感组:由王世平担任组长组员:卞利军、李泰炯、鲁合良、陈玉波、李军检查项目:对绿都紫荆华庭与园人防地下室墙面、地面、顶棚、水电、人防门安装等观感进行检查验收;3、资料核查组:由汪宏伟担任组长组员:章琴兰、王照月检查项目:对绿都紫荆华庭与园人防地下室施工各项方案、桩基、主体等验收报告进行检查,对原材料进场及复试报告进行抽查,检查各分部分项、隐蔽工程质量验收记录情况、对质量控制资料及安全性功能资料进行检查。
地下建筑人防工程施工方案一、工程概况本工程为地下建筑人防工程,位于XX市XX区,总建筑面积约为XX平方米。
人防工程分为核六级常六级乙类平战结合式人防地下室,平时为汽车库和自行车库,战时为六级二等人员掩蔽所。
人防部分分为三个防护单元和一个人防电站,共分成11个抗暴单元。
二、施工目标1. 严格按照国家相关法律法规、规范和标准进行施工,确保工程质量和安全。
2. 施工过程中,确保人员伤亡和设备损失为零,实现文明施工。
3. 工程完成后,人防工程达到核六级常六级乙类平战结合式人防地下室的设计要求。
三、施工内容1. 土建工程:包括地下室底板、顶板及侧墙的混凝土浇筑、钢筋绑扎、模板安装等。
2. 防护工程:包括防护密闭门、密闭门、抗暴单元等设施的安装。
3. 通风工程:包括进风口、排风口、集气室等设施的安装。
4. 水电安装:包括电源、照明、给排水等设施的安装。
5. 战时用途转换:包括掩蔽所、物资库等战时用途的设置。
四、施工方法及工艺1. 土建工程:采用现浇钢筋混凝土框架剪力墙结构,底板、顶板及侧墙混凝土强度等级为C35,抗渗等级P6,钢筋种类为热轧钢筋HRB(E)400级。
2. 防护工程:按照设计要求,施工防护密闭门、密闭门、抗暴单元等设施,确保其防护性能。
3. 通风工程:按照设计要求,安装进风口、排风口、集气室等设施,确保通风系统的正常运行。
4. 水电安装:按照设计要求,安装电源、照明、给排水等设施,确保用电安全和给排水畅通。
5. 战时用途转换:按照设计要求,设置掩蔽所、物资库等战时用途,确保战时功能的实现。
五、施工组织及管理1. 成立项目经理部,负责工程的全面管理。
2. 设立质量安全管理小组,负责工程质量安全和文明施工的管理。
3. 配备足够的施工人员,确保施工进度和质量。
4. 加强施工现场的管理,严格执行国家相关法律法规、规范和标准。
5. 定期进行施工培训和安全教育,提高施工人员的安全意识和技能水平。
六、施工进度计划1. 土建工程:预计施工周期为X个月。

一、工程概况和特点1、人防工程概况总建筑面积252833.07平方米。
地上2—37层层,高度122.7米,塔楼共14栋,结构类型为框-剪结构。
地下2层,底板底的标高为-10。
2米。
人防建筑面积13333平方米,位于地下2层,平时用途为停车库,战时用途为核6常6级二等人员掩蔽所,核5常5级专业队队员掩蔽部,专业队装备掩蔽部,战时电站。
防护类别为甲类,抗力等级为核6(5)级、常6(5)级,防化级别为乙、丙级.防护单元共7个,出入口共16个,其中在车库坡道上的出入口共1个。
战时主要出入口共6个,位于1—3、2—1、3—2、5—1、6-1、7—1口部。
平时进、排风机均放置于集气室边,进、排风只通过集气室进行。
在1、5、6、7防护单元。
战时进、排风机设置则要通过扩散及消毒等进行送排风。
战时送风管线则利用平时排风管线,战时防护通风包括:清洁通风,滤毒通风,隔绝通风.2、专业工程特点2.1设计文件要点2.1.1按照平战结合的原则进行设计。
2。
1.2每个防护单元内防护设施及设备自成体系。
2.1。
3每个口部均设有防护密闭门和密闭门,战时通风口设悬摆活门,各种人防门和活门均须按要求安装好.2。
2必备规范和须特别注意的强制性条文模板第6.2.1条临空墙、门框墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
混凝土第6.4.11条工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。
第6.4。
12条口部、防护密闭段应各制作一组试块。
预埋件第9。
1.1条预埋件应除锈并涂防腐油漆,其安装的位置应准确,固定应牢靠。
人防门门扇安装第9。
2.1条门扇安装应符合下列规定:1.门扇上下铰页受力均匀,门扇与门框贴合严密,门扇关闭后密封条压缩量均匀,严密不漏气;2.门扇启闭比较灵活,闭锁活动比较灵敏,门扇外表面标有闭锁开关方向;3。
门扇能自由开到终止位置;4.门扇的零部件齐全,无锈蚀,无损坏。

地下室人防工程平时维护管理情况报告一、引言地下室人防工程是城市建设中不可或缺的防护设施。
为了确保地下室人防工程的正常运行和安全使用,本文将对地下室人防工程的维护管理情况进行详细的报告。
报告内容主要包括地下室人防工程的基本情况、维护管理的目标与要求、维护管理的主要内容与措施、维护管理的效果评估等方面。
二、基本情况地下室人防工程是城市建设中的一项基础工程。
我们所负责维护管理的地下室人防工程位于城市中心区,总面积达到5000平方米,分为地下一层和地下二层。
人防工程采用了先进的建筑材料和技术,具备了较好的防护性能和安全性。
三、维护管理的目标与要求地下室人防工程的维护管理目标主要包括以下几个方面:保持人防工程建筑物的完好性和稳定性;确保地下室人防工程的防护性能和安全性;以及保障人防工程设备的正常运行等。
维护管理的要求主要包括:规范维护管理工作流程;及时处理问题和隐患;加强设备设施的维修与保养;加强人员培训与交流等。
四、维护管理的主要内容与措施1. 建立健全维护管理制度:制定人防工程的维护管理制度,明确维护管理的职责、权限和工作流程,并进行落实。
2. 定期检查与维护:制定定期检查与维护计划,按照计划进行地下室人防工程的巡检与维护工作。
包括定期检查人防工程建筑物的结构和设备状况,及时修复和更换老化和损坏的部分。
3. 加强设备设施的维护:根据制定的设备设施清单,定期对人防工程的设备设施进行维修和保养。
对设备设施的使用情况进行监测,及时发现并处理设备设施的故障。
4. 应急预案与演练:制定应急预案,明确各类突发事件的处置流程和责任分工,定期组织演练,提高应急处理的能力。
5. 人员培训与交流:组织相关人员参加培训课程,提高其维护管理的专业技能;通过定期会议和交流活动,促进相关人员之间的沟通和交流。
五、维护管理的效果评估地下室人防工程维护管理的效果需要进行定期的评估和监测。
评估的主要内容包括:地下室人防工程的建筑物完好率、设备设施运行率、工作效率和人员满意度等。
人防地下室施工方案一、工程概况本工程为人防地下室,位于_____,总建筑面积为_____平方米。
地下室共分为_____个防护单元,平时作为地下停车场,战时可转换为人员掩蔽所和物资储备库。
二、施工准备1、技术准备熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。
组织施工人员进行技术交底,明确施工质量要求和技术标准。
2、材料准备根据施工图纸和材料清单,采购所需的钢材、水泥、砂石、防水材料等原材料,并确保材料质量符合国家标准和设计要求。
对进场材料进行检验和验收,不合格材料严禁使用。
3、现场准备平整施工场地,修筑临时道路和排水设施。
搭建临时办公和生活设施,为施工人员提供良好的工作和生活条件。
按照施工总平面图布置,设置塔吊、搅拌机等施工机械设备。
三、施工流程1、土方开挖采用机械开挖为主,人工开挖为辅的方式进行土方开挖。
严格控制开挖深度和坡度,避免超挖和边坡坍塌。
开挖过程中及时进行排水,防止基坑积水。
2、基础施工进行基础垫层施工,确保垫层表面平整、密实。
绑扎基础钢筋,安装模板,浇筑基础混凝土。
基础混凝土浇筑完成后,及时进行养护,防止混凝土开裂。
3、墙体和顶板施工绑扎墙体和顶板钢筋,安装模板。
浇筑墙体和顶板混凝土,采用分层浇筑、振捣密实的方法,确保混凝土质量。
混凝土浇筑完成后,进行养护,达到规定强度后拆除模板。
4、防水施工在地下室墙体和底板表面涂刷防水涂料或铺贴防水卷材。
加强防水层的节点处理,如阴阳角、变形缝、穿墙管等部位,确保防水效果。
5、设备安装安装通风、给排水、电气等设备。
进行设备调试和试运行,确保设备正常运行。
6、装饰装修进行地下室内部的装饰装修工程,如地面、墙面、顶棚的装修。
安装门窗等附属设施。
四、施工要点1、钢筋工程钢筋的品种、规格、数量和质量应符合设计要求和国家标准。
钢筋的连接方式应符合设计和规范要求,焊接接头应进行抽样检测。
钢筋的绑扎应牢固,间距均匀,保护层厚度符合要求。
2、模板工程模板及其支架应具有足够的强度、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
人防工程介绍

人防工程是为保障人民防空指挥、通讯、掩蔽人员等免受或减轻核、化、生武器和常规炸弹杀伤破坏而专门建造的防护建筑。
人防工程的特点是具有防护能力强、防护设备完善的特点。
能在一定程度上抵御冲击波、光辐射、核辐射、毒剂、放射性和生物制剂、常规爆炸碎片等各种杀伤因素的危害。
防空地下室(亦称附建式防空地下室)与普通地下室的主要区别在于防空地下室是有预定防护功能的地下室,而普通地下室是无防护要求的地下室。
具体表现在:①人防地下室顶板、侧墙、地板都比普通地下室更坚固,除了承重外还有一定抗冲击波和常规炸弹爆轰波的能力。
②人防地下室结构密闭,有滤毒通风设备,有防化学、生物战剂的设备和能力,而普通地下室则没有。
③人防地下室有室外安全进出口。
④人防地下室的防震能力比普通地下室好。
人防工程的防护作用是战时可以有效地防备敌人的突然袭击,有效地掩蔽人员和物资,保存战争潜力,保护人民的生命安全,避免和减少人民生命财产的损失。
平时可用作地下停车库、商业用途等。
人防工程平战结合为城市的正常运行起到重要作用。
作为城市基础设施,国家鼓励闰时利用人民防空工程为经济建设和人民生活服务,这是缓解城市发展矛盾,增强城市综合发展能力的重要措施。
此图片为中国人民防空标志,该标志由文字和图案两
部分构成,其基本含义是中国人民防空。
(此文档部分内容来源于网络,如有侵权请告知删除,文档可自行编辑修改内容,
供参考,感谢您的支持)。
地下室人防工程施工专项方案地下室人防工程施工专项方案一、基本情况该地下室人防工程位于某市区的一处商业综合体建设工地。
建筑面积为5000平方米,设计深度为7米,主要功能为地下停车场和商业用房。
施工总工期为1年,计划每周工作6天,每天工作8小时。
二、施工方案1. 施工准备制定施工计划和建筑施工组织设计方案;招聘和培训专业技术人员和工人;采购所需材料和设备,包括钢筋、混凝土、人防门、通风设备等;建立施工现场安全监测和预警机制;做好环境保护和噪音控制工作等。
2. 地下室结构施工地下室基坑开挖后,进行基础标高调整和地下室底板铺设,然后进行墙体施工和柱子施工。
因地下室工程深度较大,地下水压力也会较大,故需要增加排水设施及加固构造。
3. 人防设施施工在地下室结构施工完成后,就需要进行人防设施的施工。
首先需要做的是进行墙壁和楼板的特殊防护处理,确保人防设施的密封性。
然后按照设计要求进行人防隔断墙、逃生楼梯和安全门等设施的施工。
4. 人防工程通风系统的施工人防工程的通风系统包括管道系统和风机设备两部分。
在施工过程中,需要根据设计方案进行通风系统管道的敷设和安装风机设备。
为了保证通风效果,在施工期间需要进行多次通风试验,调整通风设备设置。
5. 照明、配电及消防设施的施工人防工程需要进行照明、配电及消防设施的施工。
照明灯具需要符合国家相关标准,并保证亮度和不良天气情况下的可靠性。
配电箱位置要设置在规定位置,并为人防工程提供正常的电力供应。
消防设施包括灭火器、消防水箱等,在施工过程中应按照设计方案加以安装。
6. 竣工验收及保养人防工程竣工后需要进行验收,确保符合国家相关标准。
并且在后期使用中,需要进行定期检查和保养,保证人防工程在紧急情况下的运行状态和有效性。
三、工程质量及安全保障措施1. 施工过程中,需按照施工计划进行合理组织,保证工期和施工质量。
2. 人防工程施工过程中,在现场安装工程质量和安全技术人员,进行监督和指导,及时发现和处理施工过程中的安全问题。

人防地下室竣工总结人防地下室工程作为保障人民生命财产安全的重要设施,其建设质量和功能的完善至关重要。
本工程自_____年_____月开工以来,在各级领导的关心支持下,在建设、设计、监理、施工等单位的共同努力下,历经_____天,终于顺利竣工。
现将本工程的竣工情况总结如下:一、工程概况本人防地下室位于_____,总建筑面积为_____平方米,防护等级为_____级。
地下室平时作为地下停车场,战时可转换为人员掩蔽所和物资储备库。
工程主体结构采用_____结构形式,防水等级为_____级。
二、参建单位建设单位:_____设计单位:_____监理单位:_____施工单位:_____三、施工过程1、基础工程基础施工过程中,严格按照设计要求进行土方开挖、垫层浇筑、钢筋绑扎和模板安装等工序。
在基础钢筋验收时,发现部分钢筋间距不符合规范要求,施工单位立即进行了整改,确保基础工程的质量。
2、主体结构工程主体结构施工中,重点控制了混凝土的浇筑质量和钢筋的连接质量。
采用商品混凝土,严格控制坍落度和配合比,并加强振捣,确保混凝土的密实度。
钢筋连接采用机械连接和焊接,对连接接头进行了抽样检测,全部合格。
3、防水工程地下室防水采用了卷材防水和防水涂料相结合的方式。
在施工前,对基层进行了认真处理,确保基层平整、干净、干燥。
卷材铺贴时,严格按照规范要求进行搭接和粘贴,防水涂料涂刷均匀,无漏涂现象。
4、设备安装工程设备安装包括通风、给排水、电气等系统。
在安装过程中,与土建施工密切配合,预留孔洞和预埋件位置准确。
设备安装完成后,进行了单机调试和系统联合调试,各项设备运行正常。
四、质量控制1、原材料控制对进入施工现场的原材料,如钢筋、水泥、防水材料等,严格执行见证取样送检制度,经检验合格后方可使用。
2、施工过程控制在施工过程中,实行“三检”制度,即班组自检、项目部专检和监理抽检。
对关键工序和重要部位,实行旁站监理,确保施工质量符合规范要求。
人防地下室建筑方案(标准版)
简介
人防地下室是指一种对民用建筑提供防空保护的地下空间,一般可以用作避难场所、储藏室等。
因此,人防地下室的建筑方案必须经过严格的规划和设计。
设计要求
1. 厚实结构:人防地下室应该采用厚实的结构墙和屋顶,以承受较大的外力;
2. 稳固地基:设计人防地下室时,要选取稳固的地基;
3. 通风透气:通风是人防地下室的重要环节,要保证空气流通通畅;
4. 有足够出入口:根据建筑规范,人防地下室应具备足够的出入口;
5. 安全疏散:为保障人员安全,应规划疏散通道,并设立紧急疏散出口。
建筑材料
人防地下室的建筑材料一般采用优质混凝土,因为混凝土比砖与钢铁更为经济、稳定和坚固。
此外,在进行防辐射处理时,还要使用一些特殊的材料,如酚醛泡沫板等。
建筑规范
人防地下室的建设必须符合国家有关规定,对于不同类型的地下室,也存在不同的建筑规范。
在建设过程中,应该严格按照建筑规范和设计图纸建造,以确保人防地下室的稳固和安全。
最佳实践
在建造人防地下室时,应该根据建筑规范和设计要求,选择合适的建筑材料和建造方式。
此外,在规划疏散通道和出入口时,也需要考虑到人员的疏散需求。
最后,在使用人防地下室时,应该加强安全意识,提前了解应急处理措施和注意事项,以应对可能的事件。
以上是人防地下室建筑方案的一些基本要求,请在实践中加以应用。
人防工程工程概况1 人防概况本工程于地下二层车库部分设置人防工程,战时为二等人员掩蔽场所,平时为汽车库。
抗力等级为核六级、常六级;人防工程建筑面积11075m2。
人防地下室防水等级为一级,耐火等级一级。
2 施工准备2.1技术准备(1)熟悉图纸并做好图纸会审工作。
(2)技术交底。
交底的内容为:图纸交底、施工组织设计交底、设计变更和洽商交底,分项工程技术及质量、工艺要求交底。
技术交底采用三级制。
即技术主管、班组、工人交底。
要求交底细致齐全,并要结合具体操作部位、关键部位的质量要求、操作要点以及注意事项等。
(3)熟悉并掌握施工图纸及有关技术业务资料,包括施工图纸、设计说明及标准大样图、施工组织设计以及施工标准、设计变更、现场签证。
2.2资料准备(1)完整的工程施工图纸(2)经过批准的施工方案(3)必要的试验资料2.3材料的采购(1)根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作为备料、供料和确定仓库、堆场面积及组织运输的依据。
(2)由物资部负责采购,技术部对购入设备的规格、型号、精确度、出厂合格证、说明书、有关测量误差资料、性能完好性进行验证,并送有资质的检测机构进行检定,检定合格后方可使用,不合格时退货处理。
(3)作好保管工作。
2.4机械设备准备(1)根据本工程的特点及要求,配备机械设备、测量设备以满足施工需要。
具体机械设备、测量设备有交流弧焊机、手提砂轮机、氧气、乙炔钢瓶、割具、千斤顶、水平仪、线坠、水平尺、角度尺、钢板尺、钢卷尺、楔型塞尺等。
3 人防防护设备的安装要点3.1变更处理人防设备安装时严格按图施工,如图纸有不符合人防要求的地方或设备安装与其它设备交叉安装不下时,主动跟甲方联系和相关专业施工单位协商解决,并请甲方通知设计院出变更通知书。
3.2人防门框的安装(1)密闭门、防护密闭门①首先应认真弄清图纸型号,并注意构件为“正门”或“反门”。
设计图均以“反门”为准,若做“正门”时,则应以门扇中心线为轴,对称变动各铁件位置,并于构件上注明开启方向,标准符号如“正HM1520”。
人防工程施工报告一、工程概况本项目为人防工程,位于XX市XX区,占地面积约为XX平方米,总建筑面积约为XX平方米。
工程主要包括地下室人防工程、通风系统、消防系统、供电系统、排水系统等配套设施。
工程总投资约为XX万元,施工周期为XX个月。
二、施工准备在施工前,我单位进行了充分的施工准备工作。
首先,与相关部门进行了沟通协调,取得了施工许可等相关手续。
其次,组织施工人员进行了技术培训和安全教育,确保施工人员具备相应的技能和安全意识。
同时,准备了施工所需的原材料、设备及工具,确保施工顺利进行。
三、施工过程1. 地下室人防工程地下室人防工程是本项目的核心部分,主要包括防护结构、通风设施、消防设施等。
在施工过程中,我们严格遵循人防工程的设计规范,确保工程质量。
(1)防护结构防护结构主要包括地面防护、墙体防护和顶部防护。
地面防护采用钢筋混凝土浇筑,墙体防护采用砖混结构,顶部防护采用钢筋混凝土预制板。
在施工过程中,我们严格控制混凝土的配合比和浇筑工艺,确保防护结构的强度和稳定性。
(2)通风设施通风设施主要包括进风井、出风井和风管。
我们按照设计要求,采用预制混凝土井壁和风管,确保通风设施的牢固性和安全性。
(3)消防设施消防设施主要包括消防水池、消防水泵、消防水管等。
我们按照消防设计规范,确保消防设施的可靠性和实用性。
2. 通风系统、消防系统、供电系统、排水系统等配套设施(1)通风系统通风系统主要包括风机、风管、通风井等。
我们按照设计要求,选用合适的风机和风管,确保通风系统的正常运行。
(2)消防系统消防系统主要包括消防水池、消防水泵、消防水管、消防栓等。
我们按照消防设计规范,确保消防系统的可靠性。
(3)供电系统供电系统主要包括变压器、电缆、配电箱等。
我们按照供电设计规范,确保供电系统的安全性和稳定性。
(4)排水系统排水系统主要包括排水管道、排水井等。
我们按照排水设计规范,确保排水系统的畅通和排水效果。
四、施工质量及验收在施工过程中,我们严格遵循相关规范和设计要求,确保施工质量。
地下室人防工程施工方案地下室人防工程施工方案一、工程概述地下室人防工程是为了提高城市人民的安全生活而进行的一项重要工程。
本工程计划施工于一层居民楼的地下室,主要工作包括施工准备、土方开挖、墙体施工、屋面施工以及设备安装等。
二、施工准备1. 要求成立项目施工组织机构,明确各人员职责。
2. 编制完善的施工图纸和施工方案,确保施工质量。
3. 准备施工所需的材料和设备,保证施工进度。
三、土方开挖1. 根据设计要求,在地下室确定开挖范围,并进行标示。
2. 使用挖掘机和装载机等机械设备进行土方开挖。
3. 进行施工现场排水,保证施工现场干燥。
四、墙体施工1. 根据设计要求,采用混凝土浇筑方式进行墙体施工。
2. 在施工过程中,应确保混凝土的均匀浇注,避免产生空洞和裂缝。
3. 合理设置钢筋骨架,提高墙体的抗震能力。
4. 定期进行质量检测,确保墙体质量合格。
五、屋面施工1. 根据设计要求,施工屋面板,确保屋面结构牢固且防水。
2. 进行屋面的排水系统安装,保证屋面排水畅通。
六、设备安装1. 安装防空门和防空门配套设施。
2. 安装紧急疏散通道标志和疏散指示灯等设备。
3. 安装消防设备,如灭火器等,以应对突发火灾。
七、安全防护1. 确保施工人员配备必要的劳动防护用品,如安全帽、防护眼镜等。
2. 设置明显的警示标识,确保施工现场的安全。
3. 做好施工现场的消防安全管理,加强火灾防范措施。
八、环境保护1. 施工过程中,及时清理施工产生的垃圾和废弃物,保持施工现场的清洁。
2. 防止渗漏和污染,保护周边环境的安全。
九、质量控制1. 严格按照设计图纸和施工方案进行操作,确保施工质量符合要求。
2. 进行定期的质量检测,发现问题及时整改。
3. 进行屋面防水试验,保证建筑整体结构的质量。
以上就是地下室人防工程施工方案的具体内容。
在施工过程中,我们将严格按照质量要求进行施工,并做好安全防护和环境保护工作,确保工程的安全和质量。
同时,我们也会与业主密切沟通,随时掌握施工进展情况,期望能够达到双方的共同目标。
人防工程施工规划一、工程概况本项目为人防工程,位于某城市新型住宅小区地下室一层,总建筑面积约为4万平方米。
工程主体结构为剪力墙结构,抗震等级为4级,基础采用桩基,上设满堂基础。
人防工程防护等级为6级,平时功能为储藏室,战时功能为人员隐蔽所,可掩蔽180人(4#5#6#)和280人(8#)。
防火等级为1级,防水等级为1级,设两道防水,一为混凝土自防水,混凝土标号C30S8,一为三元乙丙防水卷材两道柔性防水。
地下室层高3.4米,施工环境复杂,施工周期紧张。
二、施工目标1. 确保工程质量:严格按照设计文件和施工规范要求,确保工程质量,满足人防工程的使用功能和战时防护要求。
2. 保证施工安全:加强施工现场安全管理,遵守安全生产法规,确保施工过程中人员安全。
3. 提高施工效率:合理安排施工进度和资源配置,确保工程按时完工。
4. 降低施工成本:通过科学合理的施工方案和成本控制,降低工程成本。
三、施工策略1. 施工顺序:根据工程特点和施工需求,合理安排施工顺序,确保施工顺利进行。
2. 施工方法:采用先进的施工技术和设备,提高施工质量和效率。
3. 施工组织:建立健全项目管理体系,明确职责分工,确保施工顺利进行。
4. 施工资源配置:合理配置人力、物力、财力等资源,确保施工需求得到满足。
5. 施工质量控制:加强施工过程质量控制,严格验收程序,确保工程质量。
6. 施工安全管理:建立健全安全生产责任制,加强施工现场安全管理,确保施工安全。
四、施工进度计划根据工程量和施工资源配置,制定合理的施工进度计划,确保工程按时完工。
具体进度计划如下:1. 桩基施工:1个月2. 土石方开挖:1.5个月3. 基础垫层及防水施工:1个月4. 主体结构施工:2个月5. 机电设备安装:1个月6. 内部装修及设备调试:1个月总计:7.5个月五、施工组织管理1. 建立健全项目管理体系,明确项目经理、技术负责人、施工员的职责分工。
2. 加强施工现场管理,确保施工秩序井然,各项施工活动有序进行。
1. 工程概况1.1 人防概况本工程人防区设置在地下室四层、三层(9-2地块),为甲类防空地下室,抗力级别为核6级/常 6级,防化等级为丙/丁级。
战时用途为专业队队员掩蔽部、二等人员掩蔽、人防物资库,平时用途为汽车库。
人防建筑面积为 11600m²,分为 4 个防护单元,10 个抗爆单元。
人防人员掩蔽工程掩蔽面积为 8938m2,面积标准为 1 m2/人,掩蔽人数为 8938 人。
人防室外出入口及通道面积为 125m2。
地下四层的人防工程共划分为三个防火分区,地下三层的人防工程共划分为三个防火分区,每个防火分区与防护单元相结合(中间用防火墙隔开,墙上设有防火卷帘及甲级防火门),防火分区的防火卷帘以包括背火面温升作为耐火极限判定条件(耐火极限≥3.00h)甲级防火门耐火极限为 1.5h。
平时功能均为汽车库,防火分区面积约为≤4000m²,汽车库防烟分区建筑面积均≤2000m²,防烟分区不跨越防火分区。
防烟分区采用隔墙或从顶棚下突出≥0.5m 的梁划分。
2. 人防土建工程施工2.1 钢筋混凝土构造人防洞口四角加强钢筋示意图2.2 人防装饰装修施工2.3人防门框的预埋安装木工支模板的时候要注意,不要将模板盖在门框表面,门框角钢与钢筋、模板的位置关系如下图:防密门、密闭门、防爆活门等门框墙在浇筑混凝土前,应先立门框,然后绑扎四周钢筋。
应对所2.4人防门的安装根据本工程进度的需求,门扇的安装均在土建结构验收后、砌体结构施工前开始安装。
门扇安装的施工流程如下:门扇安装施工流程图(1)下室通车并通电、无积水、垃圾时即可进行门扇安装。
(2)吊装到位后,留出密封胶条的间隙即可将绞耳焊接安装在绞页板上,然后进行调试、安装闭锁和密封胶条,门扇与门框贴合均匀,其间隙不得大于2mm,每边不贴合部份累计长度不应大于该边长的20%,且应分布在2处以上。
(3)闭锁安装位置应准确,上下铰页同轴度偏差不应超过两铰页间距的1‰,且不得大于2mm,门扇应启闭灵活。
地下人防模拟工程施工方案一、项目概况地下人防模拟工程是一种复杂的工程,通常包括地下避难室、通道、通风系统、照明系统等各种设施。
这些设施需要经过专业的设计和施工方能确保其安全性和有效性。
本次地下人防模拟工程位于市中心区域,占地面积约5000平方米,总建筑面积约10000平方米,由地下两层人防工程和地下一层设备区组成。
地下人防工程主要用于应对紧急情况,为市民提供安全避难场所。
二、施工组织1.项目管理部门:项目管理部门负责整个工程的管理和协调工作,包括工程进度、质量、安全等方面的管理。
2.施工单位:施工单位负责具体的施工工作,包括施工人员的招聘、工程设备的调配、施工工艺的制定等。
3.监理单位:监理单位负责对施工单位的工作进行监督和检查,确保施工过程符合相关法规和标准。
4.设计单位:设计单位负责整个工程的设计工作,包括结构设计、设备设计、管道设计等。
三、施工工艺1.地下结构施工:地下人防工程的结构施工包括基坑开挖、支护、地下结构的布置等。
施工单位应根据设计图纸和相关规范进行施工,确保结构的稳固和安全。
2.设备安装:地下人防工程需要安装通风系统、照明系统、水电设备等设备。
施工单位应严格按照设备安装标准进行操作,确保设备的正常运行。
3.装饰施工:地下人防工程还需要进行装饰施工,包括墙面装饰、地面铺设、门窗安装等。
施工单位应选择符合安全标准的装饰材料,并进行精细施工。
四、质量控制1.严格执行相关施工标准和规范,确保施工质量符合相关要求。
2.建立质量检查制度,定期对施工过程进行检查,发现问题及时整改。
3.加强施工人员的培训,提高施工人员的技术水平和责任意识。
4.严格按照设计图纸和施工方案进行施工,确保施工过程符合设计要求。
通过以上的施工方案规划和质量控制,地下人防模拟工程的施工将能够顺利进行,为城市防空工作提供重要的支持和保障。
希望相关单位能够认真执行施工计划,确保工程的顺利完成。
人防地下室工程概况
一、工程概况
本工程为某盐湖镁业有限公司金属镁一体化项目住宅小区第三批土建工程地下室人防,本工程位于某市察尔汗路中断东侧。
一类停车库,战时六级人防物资库,地下车库面积为20694.22㎡,人防地下室面积为13425.64㎡,停车位508个;防火分区二十五个;地下车库防火分区六个,主楼地下室防火分区十九个。
本工程建筑结构安全等级为二级,抗震设防类别为丙类,抗震烈度为8度,建筑耐火等级为一级,结构设计使用年限为50年,地下室防水等级除发电机房和变配电间为一级外,其余主体部分防水等级为二级。
人防地下室层高
3.45~
4.55m,筏板顶结构标高为-
5.250m,主楼基础形式:2-6#、2-7#楼为桩基+2000厚筏板, 2-8#、2-9#楼为CFG复合地基+1100/1500mm厚筏板,地下车库为地梁+300厚挡水筏板。
本工程地下室底板混凝土强度等级为C35,地下室剪力墙、柱(主楼范围以外)混凝土强度等级为C35,主楼范围内地下室墙柱混凝土强度等级同主楼一层墙柱混凝土强度等级,地下室顶板混凝土强度等级为C30,基础垫层混凝土强度等级为C15;地下室底板和外墙混凝土抗渗等级为P8,地下室顶板抗渗等级为P6。
二、工程地质及工程特点
1、工程地质条件
1.1 地理位置:拟建场区位于某省某市察尔汗路东侧。
1.2 工程地质条件:建设地位于某河洪积扇前缘东侧扇间地带,场地相对较平坦,场地段地形高程为:地面标高最大值2819.65m,最小值2818.98m,场地远离南侧昆仑山口近30km,场地位于某河东侧,距某河5km左右。
场地区没有被洪水淹没的历史,附近也无冲沟,不存在洪水,泥石流及崩塌、滑坡等地质灾害的影响。
1.3 气象特征:气候特点为干旱、多风沙、少雨,昼夜温差大,属典型的高原内陆盆地干旱气候。
多年平均气温
4.3℃,极端最低气温-33.6℃,极端最高气温35℃。
二、工程特点及难点
根据勘察报告要求,为防止开挖过程发生滑坡影响,本工程基坑开挖前采用群井降水。
基坑开挖采用土钉墙支护的形式进行,其放坡为1:0.25~1:0.3。
本工程场区地下水埋深较浅,水压大,地下室防水是基础工程重要分项工程之一。
结构砼自防水施工中,底板与地下室外墙交接处的施工缝是防水的薄弱部位,施工缝的留置方式、位置及表面处理是过程控制的重点。
人防地下室结构工程中墙体高度及顶板厚度较大,模板设计方案中必须验算模板支撑体系,保证模板结构有足够的
强度和刚度,以防止出现跑模和涨模现象。
