施工技术交交底单位编号接底单位日期工程名称承台施工技术交底技术交底内容:一、注意事项:1、6〜10号墩基础施工采用编织袋裝土围堰筑岛。
施工完成后应拆除围堰。
2、桩基础采用瞬态激振时域频域分析法进行检测。
3、6〜12号墩(台)承台底位于软土中,承台底铺设10cm厚碎石垫层。
、承台施工工艺流程:绑扎承台钢筋钢筋加工模板加工支撑承台模板混凝土配合比设计混凝土拌制运输养护、质量评定浇筑承台混凝土1、开挖承台及凿除、清理桩头承台最后一根桩基浇筑7天后可进行基坑开挖,根据现场地质情况采取相应的边坡防护措施:砂层较厚的基坑,底部采用沙袋装土支挡防护,防护高度不小于1m,上部按1:1.5的坡率放坡,放坡不能满足要求的,插打工字钢护桩,护桩连续布置,伸入土层不小于2.5m;—般地段按1:1坡率放坡开挖。
承台采用挖掘机开挖,开挖时注意开挖位置,尽量不要碰到桩头,以免碰弯钢筋,在基坑的四周设置20cm宽水沟,基坑旁开挖一个60*60*60cm的集水井,使基坑的水顺利的流入集水井,然后排出基坑。
桩头凿除时,采取环切工艺,技术人员在桩头上承台底标高以上10cm 位置做出标记,在标识处用切割机绕桩头环向一周切割V型槽,深度3-4cm,注意不得损伤主筋。
使用风镐将桩顶以上钻孔桩钢筋凿出,在桩顶标高以上5〜10cm处水平环向人工凿出4个以上V型槽,相互间距为20〜25cm。
使用钢钎打入各个V型槽中,来回反复敲击钢钎,使混凝土在V型槽处产生一个断裂面,用起重设备将已断裂脱离的桩头吊开。
最后对桩头进行修整,确保桩顶面平整、密实、并与桩轴线垂直,保证桩头嵌入承台10cm。
2、孔桩检测桩基由第三方检桩单位进行检测,现场需安排人员配合。
检桩前需要做如下准备工作:桩基采用瞬态激振时域频域分析(低应变)检测时,均需提前在桩顶位置打磨4个检测点,即在桩中心往外2/3半径处设置3处传感器安装点(3点夹角为1200,在桩基中心设置1处激振点,传感器安装点和激振点要提前打磨光滑,打磨平面直径不小于10cm。

技术交底书工程项目名称单位工程名称分部工程名称及交底内容承台施工交底时间交底地点接受交底人员术交底内容交底内容:1、承台基坑开挖基坑采用人工配合机械开挖,先由挖掘机挖至设计基底标高以上30cm 左右时,由人工进行开挖至设计标高以上10cm后进行夯实。
如基坑地质情况不满足施工要求,可采用砂类土或砂浆处理。
基坑施工允许高程误差为+50mm,-20mm。
开挖过程中注意保护桩基保护不被破坏,必要时人工清理。
开挖尺寸按1:0.5进行放坡开挖,基坑底面四周应比设计尺寸放宽50cm,基坑外2m应设置挡水堰,防止雨水流入浸泡基坑。
当土方提出基坑后,应放在距基坑5m以外,并及时用装载机运走,不得在基坑附近堆垒增加对基坑护坡集中荷载,造成边坡失稳。
开挖完成后基坑外50cm处沿基坑每3m设一道立杆,上下两道横杆,架设完成后用绿网围挡,旁边树立警示牌,确保施工及行人安全。
2、桩头凿除及基底处理2.1、凿桩方法①基础桩间土清挖完后,在桩头上用红油漆沿四周标出桩顶位置。
②作业时在桩的周围沿红油漆环切3cm后,人工用手凿沿桩顶线上沿开槽,开槽深度至钢筋笼骨架内侧,再沿主筋方向开槽取出钢筋,并将钢筋向外轻轻搬开一点使主筋与混凝土脱离,沿桩顶开槽线四周用铁楔整体分离桩头混凝土,再用吊车吊出基坑。
最后人工将桩面修整平整。
③桩顶处理时不得损坏桩头。
环切时注意环切深度,严禁环切深度超过3cm以上,以免破坏桩身钢筋。
④吊桩时,应注意桩的倒塌方向,周围不能有人及工具,桩头上用钢丝绳拴紧,用吊车吊起或用手搬葫芦拉住桩头,控制桩的倒塌方向和时间,桩头严禁倒向有人方向。
吊出的桩头必须在基坑边3m以外,并及时运走。
⑤破桩时,保证桩头完好,特别注意,不能损伤桩头钢筋。
⑥破桩时注意砼片溅出伤人,作业人员戴护目镜,防尘口罩。
⑦安全措施a.破桩作业人员必须戴好安全帽,系好帽带,不能穿拖鞋上班。
b.作业人员应听从专人指挥,人员不能站在桩头上操作,破桩头专人操作,应隔开3米以上的安全距离破桩。

施工单位:中国路桥集团西安实业发展有限公司国道108繁峙ZB项目部合同号:ZB-01 监理单位:太原市华宝通工程监理有限公司国道108繁峙ZB监理部编号:工程名称红崖3号桥基础及下部构造施工时间2013年07月02日桩号及部位 K358+270 工程项目承台砼浇筑技术∧设计∨要求基本要求1.所用的水泥、砂、石、水、外掺剂及混合材料的质量和规格必须符合有关规范的要求。
按规定的配合比施工。
2.必须采取措施控制水化热引起的混凝土内最高温度计内外温差在允许范围内,防止出现温度裂缝。
3.不得出现露筋和空洞现象。
质量标准系梁(承台)实测项目项次检查项目规定值或允许偏差检查方法和频率权值1 混凝土强度(Mpa)在合格标准内按JTG F80/1-2004附录D检查 32 尺寸(mm)±30 尺量:长、宽、高检查各2点 13 顶面高程(mm)±20 水准仪:检查5处 24 轴线偏位(mm)15 全站仪或经纬仪:纵、横各测量2点 2 外观鉴定1、混凝土表面平整,棱角平直,无明显施工接缝。
不符合要求时每处减1~3分。
2、蜂窝、麻面面积不得超过该面总面积的0.5%。
不符合要求时,每超过0.5%减3分;深度超过1cm的必须处理。
3、混凝土表面出现非受力裂缝时减1~3分,裂缝宽度超过设计规定或设计未规定时超过0.15mm必须处理。
导线点、水准点闭合情况及其它:所有导线点及水准点经复测准确无误,满足规范及设计要求。
交底人接收人技术负责人交底时间施工单位:中国路桥集团西安实业发展有限公司国道108繁峙ZB项目部合同号:ZB-01 监理单位:太原市华宝通工程监理有限公司国道108繁峙ZB监理部编号:工程名称红崖3号桥基础及下部构造施工时间2013年07月02日桩号及部位 K358+270 工程项目承台钢筋加工及安装技术∧设计∨要求基本要求⑴钢筋、焊条等的品种、规格和技术性能应符合国家现行标准规定和设计要求。
⑵冷拉钢筋的机械性能必须符合规范要求,钢筋平直,表面无裂皮和油污。
2023年有关忧伤的句子合集75句1、当最后一丝余晖洒尽最后的潇洒,阳光吐尽最后一口浊气。
没有了所谓的地平线的影子,留下淡淡的一抹烟,淡的像被漂白过的烟飘到几米外一般。
2、到哪里都有你留下的痕迹,你删除了我在你记忆里的痕迹,却把我丢在回忆里。
好冰冷!3、我开心的前提是你开心。
4、从今天开始,一个人应当努力改进他的心智,提升他心灵的力量,因为我们从来不知道什么时候死亡。
5、时间匆匆而过,岁月不留痕迹,我空空如也的心感受屋子里你的气息。
6、那时你的失落是那么的深刻,那时的我却不能帮你渡过心的困境。
7、别说你心疼我,若真心疼,怎么会让我为了你难过。
8、不管你爱过多少人,不管你爱得多么痛苦或快乐。
9、曾经全心编织的爱是没有结果的爱,所以只能远远地看着、静静地想着、默默地爱着。
10、而幸福,则是哪颗在泥土中不断舞蹈的种子,它的美妙的肢体暗藏在一份冷静的喜悦中,千江有水千江月,万里无云万里天。
幸福,应该是你心中的一份禅意,在默默无语中相伴一生的美丽。
11、爱不是让一个人为了另一个人而变得面目全非处处小心,即便是超人也没有这样委曲求全的忍耐力。
爱情是用对方的柔软磨去自己的棱角,是让我们在不断的失望和遗憾之中,感叹我们经历的每一件小事因为拥有彼此更赋予特别的意义。
12、你知道那种不想迁就自己,又放不下他的那种感觉么。
13、我曾经以为你我之间不过就是快步走,两三步就能跟上的距离,却原来,你我之间从一开始就夹隔着无法长远的河。
14、你越早接受现实。
就会有越大的机遇在等待你;你越早接受这个事实。
就能越早踏入新生活。
15、每个人的生活都不可能是一帆风顺的,工作不顺心的时候,就回忆一下自己昔日的辉煌成就;爱情不顺心的时候,就回忆一下曾经的快乐,不要使自己过于哀伤;让自己乐观豁达起来吧!16、那些男孩教会我成长,那些女孩教会我爱,他们都曾经出现在我的生命里,然后消失不见,但我相信,他们不是天使,他们是人间最普通的男孩和女孩,所以我就这么一直站在香樟树下等着,因为我相信,总有一天他们会回来,回来教会我更多的事情~17、很多时候你不得不笑,表现得好像一切ok,然后,忍着走开。

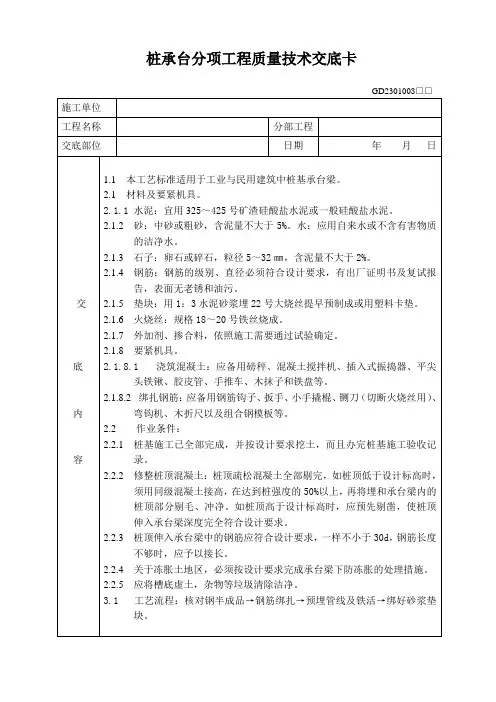

泥浆护壁回转钻孔灌注桩分项工程质量技术交底卡GD2301003施工单位工程名称分部工程交底部位日期年月日交底内容一、施工准备(一)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”。
施工用的临时设施准备就绪。
2、场地标高一般为承台梁的上皮标高,并已经过夯实或碾压。
3、制作好钢筋笼。
4、根据放出的轴线及桩位点,抄上水平标高木橛,井经过验收签字。
5、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案。
6、正式施工前要做成孔试验,数量不少于2根。
(二)材料要求1、水泥:根据设计要求确定水泥品种、强度等级。
2、砂:中砂或粗砂,含泥量不大于5%。
3、石子:粒径为0.5~3.2cm的卵石或碎石,含泥量不大于2%。
4、水:使用自来水或不含有害物质的洁净水。
5、粘土:可就地选择塑性指数Ip≥17的粘土。
6、外加早强剂通过试验确定。
7、钢筋:钢筋的品种、级别或规格必须符合设计要求,有产品合格证、出厂捡验报告和进场复验报告。
(三)施工机具回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管、插人式振捣棒、线坠等。
二、质量要求(一)混凝土灌注桩钢筋笼质量检验标准质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2012)的规定。
项序检查项目允许偏差或允许值(mm)主控项目1主筋间距±102多节桩锚固钢筋位置100一般项目1钢筋材质检验设计要求2箍筋间距±203直径±10(二)混凝土灌注桩的桩位偏差灌注桩的桩位偏差必须符合下表规定。
桩顶标高至少要比设计标高高出0.5m。
每浇注50m3必须有l组试件,小于50m3的桩每根桩必须有l组试件。
交底内容序号成孔方法桩径允许偏差(mm)垂直度允许偏差(mm)桩位允许偏差值(mm)1~3根单排桩基垂直于中心线方向和群桩基础的边桩条形桩基沿中心线方向和群桩基础的中间桩1泥浆护壁钻孔桩D≤1000mm±50<1D/6,且不大于100D/4,且不大于150 D>1000mm±50100+0.01H150+0.01H 2套管成孔灌注桩D≤500mm-20<170150D>500mm100150 3干成孔灌注桩-20<1701504人工挖孔桩混凝土护壁+50<0.550150钢套管护壁+50<1100201注:1.桩径允许偏差的负值是指个别断面。
钻孔灌注桩分项工程质量技术交底卡
一、工程概况

钻孔灌注桩工程是一种重要的基础工程技术,通过钻孔和灌注混凝土来加固地基。
本文档主要介绍钻孔灌注桩分项工程的施工质量技术交底要点,以确保工程质量的可控性和可靠性。
二、施工前准备
1. 设计文件审查
在进行施工前,应进行设计文件的审查,包括设计方案、构造图纸等,确认设计是否符合相关规范要求,并对其中的关键技术参数进行核对。
2. 施工机械和设备检查
检查施工所需机械和设备的完好性和性能,确保其能够正常运行,并进行必要的维修和保养工作。
3. 施工人员培训
对参与施工的技术人员进行技术培训,使其掌握钻孔灌注桩施
工的关键技术要点,并熟悉施工工艺流程。
三、施工工艺
1. 钻孔施工
根据设计要求,选择适当的钻孔机械进行钻孔作业。
在施工中,应严格按照设计要求的孔径、孔深和孔位进行钻孔,避免发生偏差。
2. 灌注混凝土
在完成钻孔后,通过输送管将混凝土灌注至孔内。
在灌注前,
需进行试灌,确保输送管无堵塞,并根据施工要求进行灌注混凝土
的控制,保证灌注质量。
3. 成孔灌浆
在灌注混凝土到一定高度后,进行成孔灌浆,填充钻孔内的空洞,以提高钻孔灌注桩的整体性能。
灌浆过程中,需注意灌浆压力
和灌浆速度的控制,确保灌浆充实度。
四、质量要求。
1.施焊人员必须持证上岗。
2.配戴各种(用好)防护用品,(手套、面镜罩、电焊防护鞋)。
3.输出钳线要经常检查,不得破皮,选好(电流)焊钳。
4.设置防弧光照射遮拦。
5.电焊机开不能超过5米。
6.输人电源必须加护盖,要清楚电源电压.接牢固,要有防雨水装置:
7.电焊机全属外壳必须接地保护.
8.焊接搭接长度按图纸要求施焊。
9.焊接钢筋无明显烧伤,调接好施焊电流,(20上)不得咬边深度超过0.5MM.钢板无烧穿,凹陷。
10.电焊机输出〔钳线〕压不超过60V〔伏〕为宜。
11.焊条、焊剂应按图纸设计要求,选购使用。
12.施焊完(或下班前)必须清理火苗隐患,搞好施焊环境卫生,分类堆放成品。
13.施焊员,焊工必须清理焊杳,观察焊缝质量,应及时报告主管负责人。
土方分项工程质量技术交底卡
专业技术负责人:交底人:接受人:
外墙饰面分项工程质量技术交底卡
专业技术负责人:交底人:接受人:
落地式钢管脚手架安全技术交底卡
专业技术负责人:交底人:接受人:
施工用电安装及使用要求安全技术交底卡
专业技术负责人:交底人:接受人:
井字架、门式架安装安全技术交底卡
专业技术负责人:交底人:接受人:
专业技术负责人:交底人:接受人:
专业技术负责人:交底人:接受人:
专业技术负责人:交底人:接受人:
专业技术负责人:交底人:接受人:
专业技术负责人:交底人:接受人:。
抗滑桩施工分项工程质量技术交底卡施工单位:深圳市孺子牛建设工程有限公司本工程边坡治理抗滑桩首选旋挖桩施工,如果在有地下孤石、障碍物无法处理时采用冲孔桩施工。
施工顺序安排 (1)施工总体流向顺序如图1.1所示:(2)相邻桩隔一挖一本工程抗滑桩直径 ①2000,中心距为4m 必须实行隔一挖一,分序施工,必须在相邻桩砼浇筑完成 24h 后方可开钻本根桩。
4、旋挖成孔 (1)干作业成孔如果地下水不丰富,旋挖钻采用干作业成孔,此种情况完全是靠孔壁土方自稳,容易发生塌孔。
干 作业成孔过程中,密切注意孔壁情况,对塌孔严重桩位进行增加钢护筒或土包、砂浆加固后再钻孔等措 施处理。
1) 钻机就位前,须将地基垫平填实,钻机按指定位置就位,其工作面旋转半径不小于3.5m ,调整桅 杆及钻杆的角度。
钻机安装就位之后,应精心调平,确保施工中不发生倾斜、移位。
2) 成孔下钻时应注意先将钻头垂直吊稳后,再导正下入孔内。
钻杆应保持垂直稳固,位置正确,防止因钻 杆晃动引起孔径扩大。
进人孔内后,不得松刹车、高速下放。
提钻时应先缓慢提数米,未遇阻力再按正 常速度提升。
如发现有阻力,应将钻具下放,使钻头转动方向后再提。
钻进过程中,当发现塌孔、斜孔时,应及时处理。
发现缩颈时,应经常提动钻具,修护孔壁,每次 修复时间不宜过长,以防卡钻。
在施工第1根桩时,要试运转,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。
在钻进过程中,要经常检查钻斗尺寸,要确保桩身垂直,桩径满足设计要求,不宜过大。
施工过程 中如发现地质情况与原钻探数据不符应立即通知设计、监理等部门及时处理。
工程名称A施工总体方向图1.1 59m 抗滑桩总体施工流向3)清孔在钻进到设计深度时,应立即清孔,采用钻头捞渣法,可一次或多次进行捞渣,直至达到设计要求,方可进行下步工序。
如遇地下水或雨水渗进孔内,应采用大于孔深的高扬程潜水泵进行排水。
台向下约6〜10m深),在干作业成孔的情况下,在确定孔壁足够安全的前提下可以由人员下入桩孔内用 风切割;如果不能保证孔壁足够安全,可以用长竹杆绑住风枪下入孔内切割。
