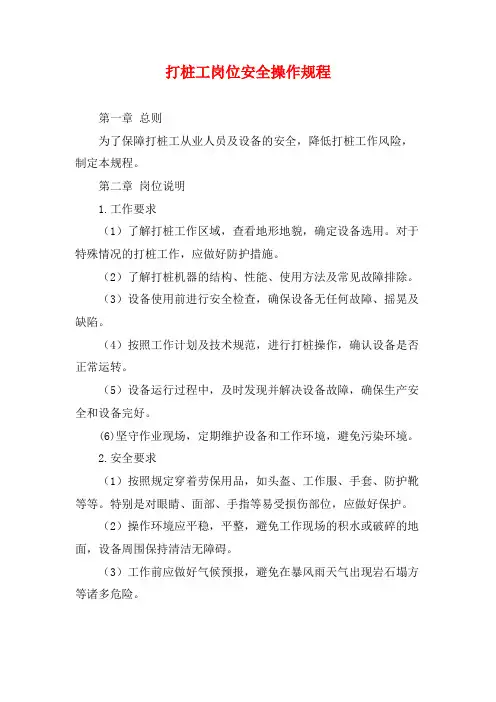

打桩工安全操作规程(新版)
- 格式:docx
- 大小:60.70 KB
- 文档页数:4
打桩工岗位安全技术操作规程1. 岗位职责打桩工是建筑施工中负责安装桩的专业工人,主要职责如下:•根据设计图纸和指导书要求,安装或拆除桩基;•准确地识别和判断地质环境,选择安装桩的方法和材料;•辅助施工过程中的机械设备,并确保其稳定安全的运行;•进行现场管理,保证施工过程中遵守相关技术规格和安全措施,及时组织协调,解决问题。
2. 岗位安全技术操作规程2.1 安全技术培训打桩工要求具备一定的安全技能,需要在进入施工现场前进行安全技术培训,培训主要内容包括:•熟悉单电源电气操作规定;•熟悉固定锁具操作规定;•熟悉工具箱的存放方法和操作规定,可配戴防护用品;•学会使用防护设备和紧急救援法,能够识别危险信号,并掌握处理突发事件的方法;•学会安全、正确地使用机械设备;2.2 现场安全管理打桩施工现场必须按照安全管理规定进行组织,确保施工作业安全。
在现场施工前应做好下列工作:•检查工地周围的环境,制定合理的防护措施;•在施工区域周围显著标示出禁止进入的区域;•对施工区域内的机械设备、固定锁、备品备件、防护设备等进行检查;•标记危险区域,并配备警告灯、标志障碍物等设施,防止工人不慎进入。
2.3 安全操作规程为确保施工安全,打桩工应遵守一下安全操作规程:•桩机不得作为踏板,防止作业人员站在施工机械边上作业;•机械设备应设置轨道、架子等防滑装置,确保机械设备的操作安全;•操作人员不得近距离观察金属材料的焊接、撕扯、曲折;不得在金属材料上悬挂或进行任何形式的危险操作;•施工过程中要注意固定钢丝绳,避免脱落使作业人员及设备受损;•接触高压电、燃气、易燃易爆物品等场所时必须佩戴防静电鞋,并使用防静电地垫;2.4 施工完毕施工完成后,应当做好各项工作的清理工作,把施工现场和设备整理好,避免留下任何隐患。
•检查施工现场,确认周边区域彻底清理干净;•检查机械设备和防护用品,确认完好;•清理现场材料及附件,保持工地清洁;•完成后,保证施工记录清晰完整,以备查阅和追溯。
打桩工安全技术操作规程范本第一章总则第一条为确保打桩工作的安全与效率,保障参与工作人员的生命财产安全,根据《中华人民共和国劳动法》、《中华人民共和国安全生产法》、《建筑施工企业安全生产管理规定》等法律法规,结合打桩工作的特点和实际情况,制定本规程。
第二条本规程适用于各类打桩工程的施工现场,包括静载桩、动载桩、注浆桩等。
第三条所有参与打桩工作的人员,必须严格按照本规程进行操作,做到安全第一,防范意识强,遵循安全操作规程,严禁违章操作。
第四条施工单位必须严格执行本规程,对每一工序进行详细的安全指导,配备完善的防护装备和安全设施,提供必要的安全培训。
第二章施工前准备第五条施工前,必须进行严格的施工现场安全检查,确保施工现场的安全,并落实安全措施。
第六条施工前,必须评估施工现场的地质条件、气象条件等情况,制定相应的安全防范措施。
第七条施工前,必须检查施工设备的技术状态和安全性能,确保其正常运转。
第八条施工前,必须对参与打桩作业的人员进行安全培训,使其熟悉工艺流程、安全操作规程和应急处理方法。
第三章安全操作要求第九条施工现场必须设立明显的警示标志,标明禁止入内、安全防护区等区域,并配备警示栅栏和安全警示标识牌。
第十条打桩机必须按照操作规程进行正确操作,不得超载使用,严禁在机械运转时进行维修、齿轮调整等作业。
第十一条打桩机的各个工作部位,必须配备相应的防护装置,防止人身伤害。
第十二条参与打桩作业人员必须正确佩戴安全帽、防护眼镜、耳塞等个人防护装备,严禁穿拖鞋、裸露腿部等不安全的穿着。
第十三条打桩作业时,必须按照安全距离要求,防止人员受伤。
无关人员严禁接近作业区域。
第十四条打桩过程中,如发现异常情况,必须及时停止作业,并及时进行检查和处理。
第十五条打桩现场必须保持整洁,严禁乱堆乱放杂物,严格遵守消防安全规定。
第四章环境保护与应急处理第十六条施工现场必须进行环境保护,防止施工过程中的噪音、粉尘、废水等对周围环境造成污染,并做好相应的处理和清理工作。
打桩工安全技术操作规程范本一、工作准备1. 桩工安全技术操作规程的目的是为了确保打桩工作过程中的安全,保护工人的生命财产安全,提高工作效率。
2. 打桩工安全技术操作规程适用于各类打桩工作,包括民用建筑、道路桩基、桥梁工程等。
3. 所有参与打桩工作的工人必须熟知本规程,并按照规程的要求进行操作。
4. 打桩工作前,应进行充分的工作准备,包括检查施工设备和工具的完好性,熟悉工作场地的情况,制定详细的施工方案。
二、施工前准备1. 在进行打桩工作前,施工现场应设置明显的安全警示标志,确保附近人员不会误入施工区域。
2. 施工现场应清理干净,将杂物和障碍物清除,确保施工过程中不会发生意外。
3. 检查施工设备和工具的完好性,确保其安全可靠,不会出现故障和意外。
4. 检查现场周围的环境,确保没有邻近建筑物和管线会受到损坏。
三、施工作业1. 在进行打桩作业时,必须严格按照工作程序进行操作,不得擅自更改或省略环节。
2. 操作人员必须穿戴正确的个人防护装备,包括安全帽、防护鞋、防护眼镜等。
3. 操作人员应熟悉施工设备的使用方法和操作规程,严禁无证无照人员操作设备。
4. 操作人员应定期检查施工设备的安全状况,如发现异常应及时停止作业,并进行维修或更换设备。
5. 在进行打桩作业时,应严格控制施工动态,避免出现不可控的情况。
6. 在打桩过程中,应密切观察桩机的工作状态,及时发现问题并采取相应的措施。
7. 打桩工作过程中,操作人员应与指挥人员保持良好的沟通,确保施工顺利进行。
四、安全防护1. 施工现场应设有安全围栏,禁止未经许可的人员进入施工区域。
2. 打桩机械设备应经过合格检测,并定期进行维护,确保其安全可靠的运行。
3. 操作人员应戴好安全帽、防护手套和防护鞋,确保个人的安全。
4. 打桩作业现场应设置专人负责监控工地安全情况,发现问题应及时采取措施处理。
5. 在进行打桩作业时,应定期检查打桩设备和支撑结构的安全性,确保其稳定性。
打桩工岗位安全技术操作规程第一章总则第一条为了确保打桩工的人身安全和作业质量,合理规范打桩工作流程,制定本规程。
第二条本规程适用于对土木工程建设过程中的桩基进行钻探、清洗、灌注和检测等作业的人员。
第三条打桩工应具备所从事的工种相应的技术资格,且经过岗前培训并持证上岗。
第四条打桩工应遵守国家有关法律法规和行业标准,严格按照安全操作规程进行作业。
第二章作业条件和环境第五条打桩工作区域应清洁整齐,无杂物和其他妨碍施工的障碍物。
第六条打桩工作区域应配备明确的安全标志和警示标志,提醒周围人员注意安全。
第七条打桩工作区域应有稳定的施工条件,不能存在沼泽、陡坡和容易垮塌的地方。
第八条钻孔和施工机械设备应稳定可靠,操作人员应熟悉设备的使用方法和安全注意事项。
第九条打桩工作场地应有有效的通风措施,保证空气流通和工人的呼吸安全。
第三章安全防护措施第十条工人应佩戴符合国家标准的安全帽、安全鞋、防护手套等个人防护用品。
第十一条打桩工作现场应布置各类警示标识,包括禁止通行、施工区域划分等。
第十二条施工现场应有安全距离标识,禁止非作业人员靠近作业区域。
第十三条打桩工作现场应配备灭火器材和急救箱,并经常进行检查和保养。
第十四条钻孔和施工机械设备应定期检查、维护和保养,确保设备的稳定和安全性能。
第四章作业流程和注意事项第十五条打桩前应进行现场勘察,确定桩基所在位置和场地的地质条件。
第十六条打桩前应准备好所需要的材料和设备,并确保其质量和数量符合施工要求。
第十七条打桩工作应按照规定的先后次序进行,不得擅自更改作业流程。
第十八条打桩机械设备的运行过程中,严禁在桩顶上作业或站立,以防意外伤害。
第十九条打桩机械设备应严格按照操作规程进行操作,严禁超负荷使用或操作失误。
第二十条钻孔和施工机械设备在正常运行时,操作人员应密切观察设备的运行情况,如有异常应立即停机排查。
第二十一条环境复杂或有特殊安全风险的作业条件下,应增加必要的安全措施和防护措施,并组织专人负责指挥和监督。
打桩工岗位安全技术操作规程一、工作前的准备1.打桩工在进行工作前,必须穿戴好个人防护装备,包括安全帽、护目镜、防护手套、防护鞋等。
2.打桩工在进行工作前必须参加安全教育培训,了解岗位安全操作规范。
3.打桩工在工作前应仔细检查其使用的打桩机械设备是否完好,如果存在故障或异常情况,应及时报修或更换。
4.打桩工在进行工作前应对工作场地进行安全检查,确保没有隐患物品。
二、安全工作措施1.打桩工在进行打桩操作时,必须稳定站立,双脚平行,保持身体平衡。
2.打桩工在操作打桩机械设备时,必须熟悉设备的使用方法和操作规程,严禁擅自调整设备参数和操作方式。
3.打桩工在操作打桩机械设备时,严禁戴手套或其他容易被卷入机械设备中的物品。
4.打桩工在操作打桩机械设备前,应将周围的人员和设备疏散至安全区域。
5.打桩工在进行打桩操作时,应时刻注意观察周围环境,防止意外伤害。
6.打桩工在进行打桩操作时,应根据需要合理调整设备的工作参数,确保操作安全和工作效率。
7.打桩工在打桩操作中,应随时关注设备的工作状态,如有异常情况应及时停止操作并报告。
8.打桩工在打桩操作时,应遵循统一的信号和指挥,配合其他工作人员的配合,确保操作的顺利进行。
9.打桩工在打桩操作时,应保持专注,严禁留意其他事物或进行其他操作。
10.打桩工在打完桩后,应及时对设备进行检查和维护,确保下一次操作的安全。
三、应急处理措施1.打桩工在工作时,如发现设备出现故障、异常情况或其他安全问题时,应立即停止操作并向上级报告。
2.打桩工在工作时,如发生事故或伤害,应及时向工作班组长或救援人员求助,并按照救援人员的指导进行救助和处理。
3.打桩工在打完桩后,应及时清理工作现场,将危险物品和垃圾进行分类处理。
四、工作后的安全要求1.打桩工在完成打桩工作后,应及时检查设备和个人防护装备的完好程度,如有损坏应及时更换或修复。
2.打桩工在工作后,应将工作现场整理干净,确保安全、整洁。
3.打桩工每次完成工作后,应向上级报告工作情况,如有需要应记录工作中的安全隐患,提出改善意见。
打桩工安全操作规程1.一般规定(1)打桩作业必须专人指挥,指挥人员应按规定的高频电话频道、哨声、手势和信号进行指挥。
(2)禁止作业人员在起吊的桩或桩锤下穿行或站立。
桩锤开打,作业人员应站在安全区域,同时戴好耳塞。
(3)作业遇有风力:向岸风大于 5 级、离岸风大于 6 级,影响施工安全时,应停止作业。
(4)打桩作业停止后,桩锤和替打应落地或封固在桩架底部,吊钩应封固。
(5)吊桩入抱桩器或套戴替打时,操作人员必须使用工具,严禁身体任何部位进入替打下方或置于桩和滑道之间。
(6)作业人员必须沿爬梯或乘电梯笼上下桩架。
(7)打桩作业过程中,作业人员严禁手拉、脚蹬运行中的滑轮、钢丝绳等。
2.陆上打桩(1)桩定位后,应用木楔将桩机上下底盘的转动轮背死,防止溜动。
(2)在龙口附近作业人员,严禁人体的任何部位进入龙口、桩顶或替打之中。
(3)打桩架必须有牢固的作业平台、安全栏杆和固定的上下扶梯,工作台上要有防滑措施。
(4)打桩机架应与作业区域内的高、低压架空线路,保持安全距离。
(5)安置打桩机架的施工场地和轨道铺设,应符合安全技术要求。
严禁把轨道当作电焊地线或对轨道进行电焊作业。
(6)禁止非打桩作业人员在桩长的范围内逗留。
(7)卷扬机在缠绕钢丝绳时,禁止用手引导扶绕。
(8)用打桩架吊桩时,卷扬机的刹车必须有保险装置,且不可联动作业。
(9)用桩架吊桩时,桩架与桩的垂直距离不准大于 5 米,偏吊距离不准大于3 米。
(10)吊桩时要慢起,待绳扣拉紧检查无误后方可起吊,桩的下部要有控制绳,掌握稳定方向,防止撞击构件或机架。
(11)稳桩时可用撬棍,严禁用人体的任何部位扛桩入龙口,桩入龙口后再用抱桩器扣紧。
(12)打桩作业结束后,桩锤和替打应落地或封固在桩架底部,吊钩应封固。
3.陆上挪移打桩机架(1)挪移打桩机架时,必须专人指挥,慢速前进。
(2)运行道路要平坦坚实,轨道应畅通无阻。
(3)横移打桩架时,千斤顶要同步升降,确保打桩架平稳。
打桩工安全操作规程第一章总则第一条为了加强打桩工的安全操作,保障施工人员的人身安全和施工质量,特制定本安全操作规程。
第二条打桩工应严格按照国家相关法律法规、标准和技术规范的要求进行操作,确保施工安全。
第三条打桩工应提前做好施工准备,包括检查施工现场环境、设备设施是否符合要求,核实工程设计、图纸等是否准确无误。
第四条打桩工应经过必要的安全培训和持证上岗,熟悉打桩机的使用方法、操作要领和各项安全措施,掌握应急处置方法。
第五条打桩工应定期进行身体健康检查,保证身体状况适合从事高强度体力劳动。
第六条施工单位应为打桩工配备合格的安全保护装备,并定期检查维护,确保其完好有效。
第七条打桩工应遵守安全生产规程,坚决杜绝违反操作规程、违章指挥的行为。
第八条打桩工在工作中应互相配合、相互照应,确保施工安全。
第二章施工准备第九条打桩工在施工前应检查施工现场环境,包括地基情况、周边环境等,确保施工安全。
第十条打桩工应核实施工的图纸或设计文件,了解施工工艺和要求,提前准备所需设备和材料。
第十一条打桩工应检查所使用的打桩机的设备性能,确保其正常运转。
第十二条施工过程中需使用的起重设备、吊装工具等应经过安全检查,确保其安全可靠。
第三章安全操作第十三条打桩工应穿戴好安全防护装备,如安全帽、护目镜、防护鞋等。
第十四条打桩工应掌握打桩机的使用方法和操作要领,熟悉打桩工艺和操作规程。
第十五条打桩工应按照规定的操作程序进行操作,禁止乱套用设备、违章指挥。
第十六条打桩工应仔细观察施工现场的情况,发现异常情况及时报告,并采取措施进行处理。
第十七条打桩工在操作过程中应稳定姿势,避免过度劳累和疲劳作业,确保操作安全。
第十八条打桩工应注意施工现场的通风和照明,保证施工环境良好,防止事故的发生。
第四章应急处置第十九条打桩工在施工中遇到突发情况时,应立即停止操作,保护好自身,确保安全。
第二十条打桩工应了解各种施工事故的应急处理方法,熟悉急救措施,能够迅速处理突发状况。
打桩工安全技术操作规程(一)一般规定1、作业场地应平整、无障碍物,在软土地基地面应加垫路基箱或厚钢板,在基础坑或围堰内要有足够的排水设施。
2、起重用钢丝绳、卡环等器具应符合安全要求,不得超载使用。
3、打桩时,桩基近处禁止无关人员靠近。
操作及监护人员、装锤油门绳操作人员应站在规定距离以外,打桩区域应设置安全警示标志。
4、吊运桩必须避开桩基驾驶室。
5、移动桩架或停止作业时,应将桩锤放在最低位置(即落在地面或柱上)。
6、送桩、拔出或打桩结束移开桩基后,地面孔洞必须回填或加盖。
7、作业时有专人指挥,统一行动,指挥信号应明确,桩基工应严格执行指挥信号,不得各行其是。
(二)桩基的运输1、桩机不宜带尾部陪重上、下拖车,桩机前部只允许带底节导杆同主机一起运输。
2、拖车跳板或斜桥的挂钩或销轴连接必须牢固,跳板或斜桥上应垫置防滑木板或胶带,其坡度不得大于20°,桩机在拖车上应稳固牢靠。
3、A型架、变幅动滑轮必须放于最低位置,导杆应朝拖车后方,桩机的回转销必须插牢。
(三)桩机的拆装与移动1、用扒杆安装塔式桩架时,升降扒杆动作要协调,到位后应接紧缆风绳,绑扎底脚,组装时应用工具找正螺孔,严禁将手指伸入孔内。
2、安装(拆卸)履带式及轨道式桩机,连接(拆卸)各种杆件应放在支架上进行。
竖立(或放下)导杆时,必须锁住履带或轨钳夹紧,并设置溜绳。
立桩时,偏吊距离应不大于3m。
3、导杆升到75°时,必须拉紧溜绳。
导杆竖直装好撑杆后,方可拆除溜绳。
4、移动塔式桩架时,禁止跨越滑轮组。
5、直式装架横移时,左右缆风绳要有人松紧,两个甏头要同时绕桩底盘距扎沟滑轮不得小于1m,纵向移动时,应装走管上扎钩滑轮及木棒取下,牵引钢丝绳及其滑轮组应与桩架底盘平行。
6、绕甏头应带帆布手套,手距甏头不得小于60cm,一根钢丝绳头不准绕在两个甏头上,若发生克索应立即停机反转解除。
(四)履带式打桩机的操作1、吊装时,正前方吊桩距离不超过4m,不得偏心吊桩,宜采用边提锤边喂桩的方法,禁止采用将垂高悬,一次到位,再行喂桩的方法。
桩工安全操作技术操作规程(5篇范文)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!桩工安全操作技术操作规程(5篇范文)【第1篇】桩工安全操作技术操作规程1、用扒杆安装塔式桩架时,升降扒杆动作要协调,到位后应拉紧缆风,绑牢底脚;组装时应用工具找正螺孔,严禁手指仲人孔内。

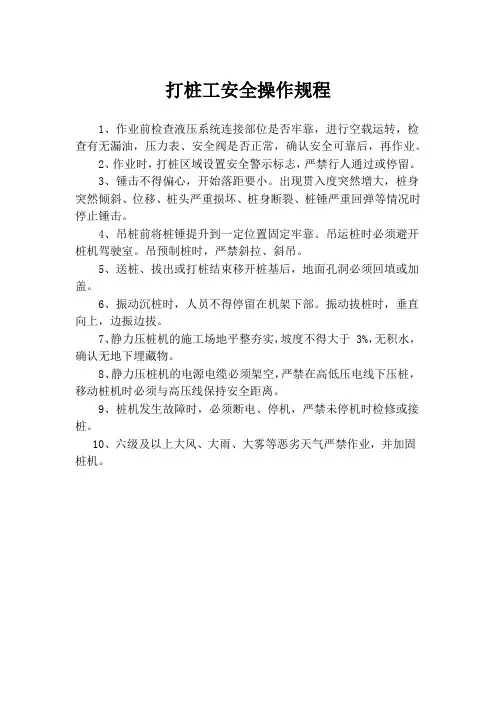

打桩工安全操作规程
1、作业前检查液压系统连接部位是否牢靠,进行空载运转,检查有无漏油,压力表、安全阀是否正常,确认安全可靠后,再作业。
2、作业时,打桩区域设置安全警示标志,严禁行人通过或停留。
3、锤击不得偏心,开始落距要小。
出现贯入度突然增大,桩身突然倾斜、位移、桩头严重损坏、桩身断裂、桩锤严重回弹等情况时停止锤击。
4、吊桩前将桩锤提升到一定位置固定牢靠。
吊运桩时必须避开桩机驾驶室。
吊预制桩时,严禁斜拉、斜吊。
5、送桩、拔出或打桩结束移开桩基后,地面孔洞必须回填或加盖。
6、振动沉桩时,人员不得停留在机架下部。
振动拔桩时,垂直向上,边振边拔。
7、静力压桩机的施工场地平整夯实,坡度不得大于 3%,无积水,确认无地下埋藏物。
8、静力压桩机的电源电缆必须架空,严禁在高低压电线下压桩,移动桩机时必须与高压线保持安全距离。
9、桩机发生故障时,必须断电、停机,严禁未停机时检修或接桩。
10、六级及以上大风、大雨、大雾等恶劣天气严禁作业,并加固桩机。
The prerequisite for vigorously developing our productivity is that we must be responsible for the safety of our company and our own lives.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
打桩工安全操作规程(新版)
打桩工安全操作规程(新版)导语:建立和健全我们的现代企业制度,是指引我们生产劳动的方向。
而大力发展我们生产力的前提,是我们必须对我们企业和我们自己的生命安全负责。
可用于实体印刷或电子存档(使用前请详细阅读条款)。
1.用扒杆安装塔式桩架时,升降扒杆动作要协调,到位后拉紧缆风,绑牢底脚。
组装时应用工具找正螺孔,严禁把手指伸人孔内。
2.安装履带式及轨道式柴油打桩机,连接各杆件应放在支架上进行。
竖立导杆时,必须锁住履带或用轨钳夹紧,并设置溜绳。
3.导杆升到75°时,必须拉紧溜绳。
待导杆竖直装好撑杆后,溜绳方可拆除。
4.移动塔式桩架时,禁止行人跨越滑车组。
5.横移直式桩架时,左右缆风要有专人松紧,两个甏头要同时绕,底盘距扎沟滑轮不得小于1米。
6.纵向移动直式桩架时,应将走管上扎沟滑轮及木棒取下,牵引钢丝绳及其滑车组应与桩架底盘平行。
7.绕甏头应戴帆布手套,手距甏头不得小于60cm。
8.一根钢丝绳头不准同时绕在两个甏头上,若发生克索应立即停车反转解除。
9.移动桩架和停止作业时,桩锤应放在最低位置。
10.吊桩前应将桩锤提升到一定位置固定牢靠,防止吊桩时桩锤坠落。
11.起吊时吊点必须正确,速度要均匀,桩身应平稳,必要时桩架应设缆风。
12.桩身附着物要清除干净,起吊后人员不准在桩下通过。
吊桩与运桩发生干扰时,应停止运桩。
13.插桩时,手脚严禁伸入桩与龙门之间。
14.打桩时应采取与桩型、桩架和桩锤相适应的桩帽及衬垫,发现损坏应及时修整或更换。
15.锤击不宜偏心,开始落距要小。
如遇贯入度突然增大,桩身突然倾斜、位移、桩头严重损坏、桩身断裂、桩锤严重回弹等应停止锤击,经采取措施后方可继续作业。
16.套送桩时,应使送桩、桩锤和桩三者中心在同一轴线上。
17.拔送桩时应选择合适的绳扣,操作时必须缓慢加力,随时注意桩架、钢丝绳的变化情况。
18.送桩拔出后,地面孔洞必须及时回填或加盖。
19.灌注桩桩管沉入到设计深度后,应将桩帽及桩锤升高到4m以
上锁住,方可检查桩管或浇注混凝土。
20.耳环及底盘上骑马弹簧螺丝,应用钢丝绳绑牢,防止折断时落下伤人。
耳环落下时必须用控制绳,禁止让其自由落下。
21.钻孔灌注桩浇注混凝土前,孔口应加盖板,附近不准堆放重物。
XX设计有限公司
Your Name Design Co., Ltd.。
