火电工程辅助厂房、附属建筑物及生活服务设施建设规模指导意见(试行)1.8
- 格式:docx
- 大小:40.66 KB
- 文档页数:15
云南电网有限责任公司新建住宅配套项目供电设施建设技术导则(试行)二〇一五年六月目录1.范围 (1)2.规范性引用文件 (1)3.术语 (3)4.总则 (6)5.供配电系统 (7)6.小区配电室 (13)7.低压配电系统 (6)8.过电压保护与接地 (15)9.计量装置 (20)10.配电室综合环境监控系统 (34)11.配电自动化系统 (39)12.安全用具配置标准 (39)1.范围1.1.新建住宅小区供电设施建设的配电系统(以下简称配电系统)是指从上级公共电源网接入点至新建住宅计量装置(含电表和表箱)前的所有供配电设施。
1.2.配电系统中的电气建设范围:1.2.1.电源点至配电室的电气建设;1.2.2.配电室内的电气建设:配电室内高低压配电柜、变压器、直流屏等电气建设;1.2.3.配电室至集中表箱的电气建设:由配电室低压出线电缆为始端,多层住宅或别墅一般采用放射式接至一户一表电缆分支箱,然后出线到单元集中表箱;高层住宅单元接至单元的母线连接箱,通过母线供电至楼层集中电表箱。
集中电表箱的出线不在工程建设范围内,每户的分户配电箱的总进线开关不在工程建设范围内,但是在工程的验收范围内。
1.3.供电设计和建筑电气设计范围及建筑电气设计提资要求:建筑电气完成配电室低压柜出线开关后的所有内容,包括电缆T接箱,一户一表部分,及所有末端配电系统。
建筑电气须提供配电室低压出线回路表,变压器建议安装容量,变电所至电缆T接箱,集中表箱的线路通道走向等内容给供电设计方。
低压配电系统中的电力土建及电气建设范围则为供电设计范围。
2.规范性引用文件下列文件中的条款通过本技术导则的引用而成为本技术导则的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本技术标准。
然而,鼓励根据本技术标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本技术标准。
住宅建筑电气设计规范 JGJ 242–2011供配电系统设计规范 GB 50052-200920kV及以下变电所设计规范 GB 50053-20133~110kV高压配电装置设计规范 GB 50060-2008民用建筑电气设计规范 JGJ 16-2008建筑设计防火规范 GB 50016-2014城市居住区规划设计规范 GB 50180-93(2002年版)住宅建筑规范 GB50368-2005住宅设计规范 GB 50096-2011低压配电设计规范 GB 50054-2011建筑物防雷设计规范 GB 50057-2010建筑照明设计标准 GB 50034-2004电能质量电压波动和闪变 GB/T 12326-2008电能质量供电电压允许偏差 GB/T 12325-2003电力装置继电保护和自动装置设计规范 GB 50062-2008电力装置的电气测量仪表装置设计规范 GB 50063-2008并联电容器装置设计规范 GB 50227-2008电力设施抗震设计规范 GB 50260-2013交流电气装置的过电压保护和绝缘配合 DL/T 620-1997交流电气装置的接地设计规范 GB/T 50065-2011电能计量装置设计技术规程 DL/T 5137-2001电能计量装置技术管理规程 DL/T 448-2000电能计量装置安装接线规则 DL/T825-2002中国南方电网城市配电网技术导则 Q/CSG 10012-2005 110kV及以下配电网装备技术导则 Q/CSG 10703-2009 配电变压器能效标准及技术经济评价导则 Q/CSG 11624-2008 电气设备装备技术导则 QB/YW110-01-2009 电气装置安装工程电气设备交接试验标准 GB 50150-2006电力变压器选用导则 GB/T 17468-2008 干式电力变压器 GB 1094.11-2007 干式电力变压器技术参数和要求 GB/T 10228-2008 3.6kV~40.5kV 交流金属封闭开关设备和控制设备 GB 3906-20063.6kV~40.5kV 高压交流负荷开关 GB 3804-20043.6kV~40.5kV交流金属封闭开关设备和控制设备 DL/T 404-2007高压交流高压断路器参数选用导则 DL/T 615-2013低压成套开关设备 GB 7251-2013低压抽出式成套开关设备和控制设备 GB/T 24274-2009中国南方电网公司10kV和35kV配网标准设计 V1.0版中国南方电网公司10kV及以下业扩受电工程典型设计(2014版)中国南方电网公司10kV及以下业扩受电工程技术导则(2014版)中国南方电网公司电能计量装置典型设计南方电网公司10kV预装式变电站技术规范南方电网公司10kV箱式固定式交流金属封闭开关设备技术规范云南电网35kV及以下配电网设备装备技术原则QG/YW-SC-05-2009云南省住房和城乡建设厅云南省发展和改革委员会云南省人民政府法制办公室云南电网有限责任公司公告第39号一户一表用户侧受电装置技术装备标准云南省工业和信息化委员会2011-05-25发布400V用户侧受电装置技术装备标准云南省工业和信息化委员会2011-05-25发布35kV及以下用户侧受电装置技术装备标准云南省工业和信息化委员会2011-05-25发布3.术语本技术导则中所用的其他术语、符号、代号和定义与所引用的文件一致:3.1. 配电室中低压配电网中,用于变换电压、集中电力和分配电力的供电设施。
电力工程项目建设工期定额电力工程项目建设工期定额电力工业部关于颁发《电力工程项目建设工期定额》和《供热机组工程项目建设工期定额》的通知电力工业部根据电力建设改革与发展的需要,电力部组织有关专家对原能源部能源基〔1989〕708号文《电力工程项目建设工期定额(试行)》进行了修编并增编了《供热机组工程项目建设工期定额》,业已审查通过,现予以颁发,自1997年1月1日起施行。
原能源部颁发的《电力工程项目建设工期定额(试行)》同时废止。
执行中如发现问题,请随时函告电力部建设协调司。
总说明一、《电力工程项目建设工期定额》是根据建设部(94)建标计字第16号关于“1994年工程建设标准定额制订修订计划(草案)”通知要求,由电力部建设协调司和部技术经济咨询中心主编,部电力建设研究所参编。
二、定额是以国家计委计标〔1986〕619号文《关于编制建设工期定额的几点意见》、国家和电力等部门现行的施工及验收技术规范、质量验评标准和火力发电厂基本建设工程启动及竣工验收规程等为依据,并参照1992年至1995年以来实际工期统计分析结果、国外同类机组施工工期、专家测定的意见编制而成。
三、本定额水平的确定原则是在平均的建设管理水平和技术装备水平,以及正常的建设条件下(自然的、经济的),本着切合实际、科学合理的原则制订,同时充分考虑了今后的技术装备水平、劳动效率和组织项目建设管理水平提高的可能性,这样既考虑了缩短工期的实际可能又照顾到现有的先进的水平,制定出技术上可行经济合理的建设工期定额。
四、本定额应在充分的保证条件下得以实现,主要包括:资金到位、设计、设备满足施工要求,现场场地、管理体系等符合现场实际需要等。
五、本定额是计算和确定火力发电、输电、变电工程项目建设工期的尺度,主要为项目评估、决策、设计和按合理工期组织施工服务,本定额也是编审项目建议书、设计任务书和初步设计文件时确定建设工期的依据,及作为主机设备定货及其交货期的参考依据。

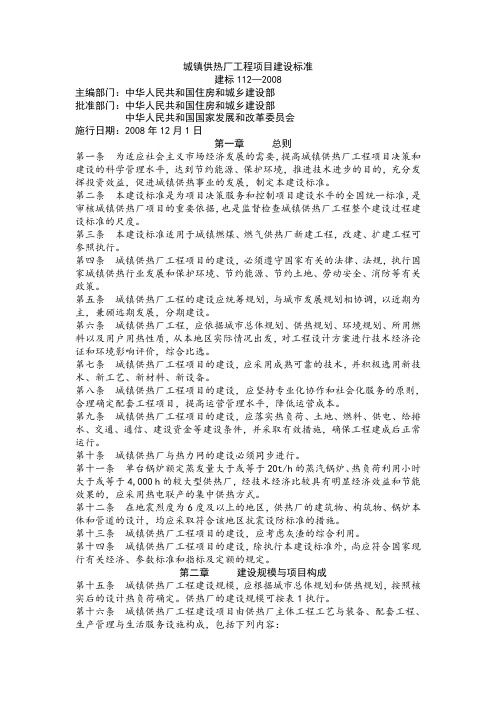

城镇供热厂工程项目建设标准建标112—2008主编部门:中华人民共和国住房和城乡建设部批准部门:中华人民共和国住房和城乡建设部中华人民共和国国家发展和改革委员会施行日期:2008年12月1日第一章总则第一条为适应社会主义市场经济发展的需要,提高城镇供热厂工程项目决策和建设的科学管理水平,达到节约能源、保护环境,推进技术进步的目的,充分发挥投资效益,促进城镇供热事业的发展,制定本建设标准。
第二条本建设标准是为项目决策服务和控制项目建设水平的全国统一标准,是审核城镇供热厂项目的重要依据,也是监督检查城镇供热厂工程整个建设过程建设标准的尺度。
第三条本建设标准适用于城镇燃煤、燃气供热厂新建工程,改建、扩建工程可参照执行。
第四条城镇供热厂工程项目的建设,必须遵守国家有关的法律、法规,执行国家城镇供热行业发展和保护环境、节约能源、节约土地、劳动安全、消防等有关政策。
第五条城镇供热厂工程的建设应统筹规划,与城市发展规划相协调,以近期为主,兼顾远期发展,分期建设。
第六条城镇供热厂工程,应依据城市总体规划、供热规划、环境规划、所用燃料以及用户用热性质,从本地区实际情况出发,对工程设计方案进行技术经济论证和环境影响评价,综合比选。
第七条城镇供热厂工程项目的建设,应采用成熟可靠的技术,并积极选用新技术、新工艺、新材料、新设备。
第八条城镇供热厂工程项目的建设,应坚持专业化协作和社会化服务的原则,合理确定配套工程项目,提高运营管理水平,降低运营成本。
第九条城镇供热厂工程项目的建设,应落实热负荷、土地、燃料、供电、给排水、交通、通信、建设资金等建设条件,并采取有效措施,确保工程建成后正常运行。
第十条城镇供热厂与热力网的建设必须同步进行。
第十一条单台锅炉额定蒸发量大于或等于20t/h的蒸汽锅炉、热负荷利用小时大于或等于4,000 h的较大型供热厂,经技术经济比较具有明显经济效益和节能效果的,应采用热电联产的集中供热方式。
第十二条在地震烈度为6度及以上的地区,供热厂的建筑物、构筑物、锅炉本体和管道的设计,均应采取符合该地区抗震设防标准的措施。
火力发电厂修配设备及建筑面积配置标准各电管局,各省、自治区,直辖市电力局,电规院,各有关单位:《火力发电厂修配设备及建筑面积配置标准》经审查通过,批准为电力行业标准的推荐性标准,现予发布。
标准编号为:DL/T5059—1996该标准自1997年5月1日起实施。
请将执行中的问题和意见告电力工业部电力规划设计总院,并抄送部标准化领导小组办公室。
前言本标准与电力工业部文件(79)电火字第21号关于颁发《火力发电厂修配设备及建筑面积定额》(试行)的通知比作了较大的修改,扩大了适用范围。
本标准符合目前电力设备维修的基本状况,满足了电厂对设备维护和检修的要求。
1总则1.0.1为了在电力建设中贯彻国家的基本建设方针,体现国家的经济政策,推动电力设备实现检修的地区性协作,提高电厂修配设备的利用率和生产的效率、效益和管理水平,特制订本标准。
1.0.2本标准适用于单机容量为50~600MW、装机台数为2~6台的新建燃煤火力发电厂。
扩建电厂的修配分场面积、修配设备的配置应依据本标准结合老厂情况综合考虑确定。
1.0.3燃气、燃油的火力发电厂可参照本标准对有关设备配置进行适当的增减。
1.0.4本标准可作为火力发电厂工程设计中修配设备的选择和各主管部门审查工程设计概算的依据。
2修配生产任务类别2.0.1火力发电厂修配生产任务可分为下列三类:Ⅰ类:有较好地区性协作条件,大中型零配件均可外委加工,本厂的修配生产任务主要解决日常维修中普通零、配件的修配工作以及加工一般的备品备件。
Ⅱ类:处于偏远地区的发电厂,无地区性机械加工协作条件,电厂大小修所需加工的零配件可主要由本厂自行承担。
Ⅲ类:大小修采用外委或招标外包,备品配件委托有关的关联公司采购、加工的火力发电厂不应设修配分场。
2.0.2火力发电厂修配生产任务的类别由其主管网(省)局或由投资方(业主)在初步设计阶段明确并经设计审查确定。
3修配分场的规模及设备配置3.0.1火力发电厂修配分场规模及设备配置可按单机容量100MW级及以下,300MW级及以下,600MW级及以上三个等级分类。
住房城乡建设部、国家发展改革委关于批准发布城镇供热厂工程项目建设标准(修订)的通知
文章属性
•【制定机关】住房和城乡建设部,国家发展和改革委员会
•【公布日期】2018.10.18
•【文号】建标〔2018〕109号
•【施行日期】2019.01.01
•【效力等级】部门规范性文件
•【时效性】现行有效
•【主题分类】标准定额
正文
住房城乡建设部国家发展改革委
关于批准发布城镇供热厂工程项目建设标准(修订)的
通知
建标〔2018〕109号各省、自治区住房城乡建设厅、发展改革委,直辖市、计划单列市住房城乡建设委(局)、规划委(局),发展改革委,海南省规划委,新疆生产建设兵团住房城乡建设局、发展改革委,国务院有关部门:
根据《住房城乡建设部关于下达2015年建设标准编制项目计划的通知》(建标〔2015〕273号)要求,由住房城乡建设部组织编制的《城镇供热厂工程项目建设标准(修订)》已经有关部门会审,现批准发布,自2019年1月1日起施行。
原《城镇供热厂工程项目建设标准》同时废止。
在城镇供热厂工程项目的审批、核准、设计和建设过程中,要严格遵守国家相关规定,认真执行本建设标准,坚决控制工程造价。
本建设标准的管理由住房城乡建设部、国家发展改革委负责,具体解释工作由住房城乡建设部负责。
中华人民共和国住房和城乡建设部
中华人民共和国国家发展和改革委员会
2018年10月18日附件:城镇供热厂工程项目建设标准。
国家能源局关于进一步规范核电厂消防设计和验收审批有关工作的通知正文:----------------------------------------------------------------------------------------------------------------------------------------------------国家能源局关于进一步规范核电厂消防设计和验收审批有关工作的通知国能发核电〔2019〕84号中国核工业集团有限公司、中国广核集团有限公司、国家电力投资集团有限公司、中国华能集团有限公司:为贯彻落实《中共中央办公厅国务院办公厅印发<关于深化消防执法改革的意见>的通知》(厅字﹝2019﹞34号),深化“放管服”改革,构建科学合理、规范高效、公正公开的核电厂消防监督管理体系,简化审批流程,缩短审批时间,保证评审质量,根据《中华人民共和国消防法》《核电厂消防安全监督管理暂行规定》等有关规定,现就进一步规范核电厂消防设计和验收审批有关工作通知如下。
一、规范和完善消防审批管理工作(一)规范消防审批事项申请时间及材料要求。
1. 核电厂控股企业集团应当在核电项目获得国务院核准后,向国家能源局提交核电厂控制区单围墙内消防初步设计有关材料。
初步设计未经审核或者审核不合格的,不得进行主体工程施工。
2. 核电厂控股企业集团应当在核电项目最后一台机组具备商运条件后3个月内,向国家能源局申请消防验收。
本通知发布前已经商运的核电项目,申请验收时间可适当延后。
3. 企业在申请消防设计和验收审批前,应委托符合条件的专业机构完成技术评审。
在提交相关材料时,应附专业机构出具的评审报告。
(二)建立专家审查制度。
4. 国家能源局组织核安全、消防、核电设计及运行管理等方面专家,成立核电厂消防专家委员会,负责审议核电厂消防设计和验收申请。
5. 国家能源局受理申请后,组织召开核电厂消防专家委员会会议,听取有关申请单位和专业机构的汇报,开展质询评议,形成专家委员会会议纪要,按程序作出行政许可批复。
火电工程辅助厂房、附属建筑物及生活服务设施建设规模指导意见(试行)1.8附件1:中国国电集团公司火电工程辅助厂房、附属建筑物及生活服务设施建设规模指导意见(试行)1 总则1.1 为了规范中国国电集团公司所辖火电工程辅助厂房、附属建筑物及生活服务设施建设规模及标准,使各项目生产办公及员工生活条件满足项目建设及生产之需,特制定本意见。
1.2 集团公司火电工程辅助厂房、附属建筑物及生活服务设施建设应遵循以下原则:合法合规:辅助厂房、附属建筑物及生活服务设施建设规模及标准应当符合国家及行业的法规,执行有关的政策与规定。
整体规划:辅助厂房、附属建筑物及生活服务设施原则上应按照集团公司有关部门“关于项目组织机构和定员设置的批复意见”中的生产管理模式进行整体规划,通过总平布置优化,保证布局合理。
各项目可按照整体规划,分步建设的原则实施。
总价控制:所有辅助厂房、附属建筑物及生活服务设施建设总投资不超过初步设计概算相应费用。
1.3 各项目的辅助厂房、附属建筑物及生活服务设施的建设面积、装修标准和设计概算等建设方案应与初步设计方案一并报审,集团公司工程建设部将根据各项目已核定的劳动定员和生产运营管理模式,对建筑面积进行核定,各项目应按初步设计批复文件中出具的明确意见实施。
1.4 采暖地区火力发电厂辅助及附属建筑物建筑面积可增加5%。
1.5 本指导意见中的指标为上限指标,不宜突破。
2 适用范围2.1 本意见用于集团公司新建燃煤、燃气火电厂辅助厂房、附属建筑物及生活服务设施的建筑面积指标的确定。
2.2 扩建火电项目应结合原项目相关设施建筑面积情况综合确定,原则上不应增加生产行政综合楼和各实验室的建筑面积,可对现有办公楼进行适当装修和更新设备满足需要。
2.3 本指导意见适用于无区域检修任务的电站。
若电厂承担区域检修任务,则应根据承担的任务、设置的员工岗位情况另行核算配套建筑面积。
2.4 辅助厂房、附属建筑物及生活服务设施包括:生产行政综合设施、检修车间、材料库、汽车库、员工宿舍、餐饮及文化活动设施、招待所及与辅助厂房、附属建筑物,以及与生活服务设施整体工程配套的小型锅炉房、变电室、机房、室外工程等。
2.5 铁路专用线或卸煤码头配套附属建筑物应根据生产运行实际需要计列建筑面积。
3 生产行政综合楼生产行政综合楼包括生产和行政办公(含培训)用房、MIS系统机房、远动报价机房、通讯机房、档案室和卫生间、门厅、通道等面积。
3.1 生产行政综合楼原则上单独建设,建筑面积不超过表 3.1规定的面积值。
表3.1 生产行政综合楼建筑面积(m2)备注:以简洁实用为原则,生产行政综合楼建设还应符合《党政机关办公用房建设标准》的规定。
4 检修维护间4.1 检修维护间是完成电厂设备日常维护和消缺的修配车间,不具备承担区域检修任务的功能。
4.2 检修维护间包括检修工作间、工具室、学习休息室、更衣室等面积。
检修车间根据工程情况可集中或分开建设,其面积指标宜符合表4.1的规定。
表4.1 检修维护间面积(m2)备注:1. 依据集团公司“新厂新制”定员标准设置的项目,原则上可设置外委运行及维护人员,外委运行及维护人员办公用房可与检修楼合并建设,也可按照外委单位办公生活一体化的方案设计和建设,外委运行及维护人员办公、生活用房不应超过表4.1中规定面积。
2. 外委运行及维护人员生活用房应充分利用永临结合设施。
3. 参照“98定员”标准设置的新建、扩建电厂或其他安置人员较多的特殊老厂,不应设置外委运行及维护人员,取消相应办公生活用房,但可在生产附属建筑参照外围运行及维护人员办公用房标准考虑部分办公用房。
5 试验室5.1 试验室包括金属试验室、电气试验室、仪表与控制试验室、化学试验室、入场煤化验室。
5.2 试验室的建筑功能应符合《火力发电厂试验、修配设备及建筑面积配置导则》(DL/T 5004)的规定。
5.3 试验室的面积不应超过表5.1规定的面积值。
表5.1 试验室建筑面积(m2)5.4 金属试验室一般应注意发挥电厂间联动优势,按区域设置,区域内电厂联合使用,新建电厂原则上不建金属试验室。
对于确实需要建设金属试验室的项目,燃煤火电厂金属试验室面积不应超过300 m2,燃气火电厂不应超过100 m2。
5.5 按照集团公司《燃料智能化管理建设指导意见》的要求,入场煤化验室包括入场煤采样、制样和化验等面积应满足《中国国电集团公司燃料智能化管理建设技术方案》的相关规定,建筑面积不应超过表5.2规定的面积值。
表5.2 燃料智能化管理系统建筑面积(m2)6 材料库材料库包括封闭材料库和棚库。
其建筑面积包括库房、办公室及卫生间等面积。
各项目备品备件应尽量发挥联储共备的优势,降低库存量。
6.1 材料库面积宜不应超过表6.1的规定。
表6.1 材料库面积(m2)备注:材料库面积包括特种材料库。
6.2 特种材料库宜单独布置,必要时也可与材料库毗连,但应符合防火规范的有关规定,其库房大门应避免面对人员集中的地方和主要交通道路,面积不宜大于500m2。
6.3 为节约占地,材料库一般按两层设置,每层净高一般不大于6m。
6.4 露天堆场面积不宜大于2500m2,多雨地区可根据需要可设置棚库区,棚库面积不应超过500m2。
7 夜班宿舍、检修宿舍及招待所7.1 宿舍包括管理人员、生产运行人员和设备维护人员的现场住宿、检修值班和少量接待用宿舍,原则上不单独建设招待所。
7.2 员工宿舍的具体房型及面积由各项目公司根据核定的人数和宿舍面积,结合本公司实际情况自行确定,确保员工住宿环境满足安全生产需要。
表7.1 宿舍面积(m2)备注:建筑面积含卫生间和阳台的面积。
7.3 当电厂至依托城市的距离不足40km时,应尽量依托城市公共资源,严格按照上述标准控制值班宿舍面积。
7.4 当电厂至依托城市的距离超过40km,需采用周值班方式时,可建设周值班宿舍、职工活动中心和简易社会服务设施。
依托城市距离不足80km时,周值班宿舍按照40%定员,人均25m2考虑;距离超过80km时,周值班宿舍按照全部定员人均25m2考虑(人员较多的特殊老厂,超过“98定员”人数的部分按人均12.5m2考虑),取消夜班宿舍、检修宿舍;距离大于100km时,可设招待所,面积不大于2000m2。
7.5 周值班宿舍区配套的职工活动中心建筑面积不应大于800m2,简易社会服务设施总建筑面积不应大于500m2。
7.6 依托老厂且远距离异地建设的项目,需要增加倒班宿舍面积的项目应单独报批。
7.7 外委检修及后勤服务人员的住宿由电厂统一规划,原则上应优先充分利用工程建设期施工单位永临结合的办公用房,可表4.1条相关规定执行,不再另行建设。
8 餐饮及文化活动设施8.1 食堂应满足生产期电厂管理人员、生产运行、检修维护等全部人员就餐需要。
食堂包括主副食加工间、备餐间、餐厅、办公室、仓库及卫生间,建筑面积计算方法为:食堂建筑面积=(全厂生产人员人数+后勤服务人员人数)×2 m2/人,总面积不应超过表7.1中的规定。
8.2 文化活动设施建筑总面积不超过800m2,其中室内文化活动设施面积不超过300m2。
原则上,篮球、羽毛球等大型文化设施应在室外建设并合并设置。
严寒地区确需室内布置上述大型文化娱乐设施时,应在方案中一同报批。
8.3 根据电厂所在地域条件,如远离城镇、气候恶劣等生活条件艰苦的情况,食堂、文化活动设施的建筑面积可以考虑取上述计算数据的1.0-1.2倍。
9 汽车库9.1 原则一般电厂上不设置地下车库。
土地资源紧张、没有土地设置地面停车位的城市供热电厂根据具体情况,可设置地下车库,地下车库建设方案需单独报批。
燃煤电厂不超过“新厂新制”定员30%每人30m2计算的建筑面积,燃气电厂不超过全厂定员40%每人30m2计算的建筑面积。
9.2 非供热电厂可设置汽车库和地面停车场,汽车库建筑面积严寒地区不应超过1000m2,其他地区不应超过600m2。
地面停车场占地面积应符合《电力工程项目建设用地指标》的规定。
10 其他建筑10.1 推煤机库包括停车库、检修间、备品库、工具间、办公室、卫生间和通道等面积,检修间应兼做停车库。
每台推煤机停车库按55m2计算建筑面积。
推煤机数量分别为2台和4台时,推煤机库建筑面积不应超过200m2和310m2。
10.2 监(检)测站包括环境监测站、劳动安全和职业卫生监测站,其功能应满足《火力发电厂试验、修配设备及建筑面积配置导则》(DL/T 5004)的规定,合计建筑面积燃煤火力发电厂不应超过400m2,燃气火力发电厂不应超过80 m2。
10.3 警卫传达室有主出入口和次要出入口,主入口警卫室和次要出入口警卫传达室的建筑面积一般应超过表8.1中规定的面积值。
表10.1 警卫传达室建筑面积(m2)11 装饰装修遵循简洁明快、经济适用的原则,普通空间、文化活动场所等均按简单标准装修,其中,办公楼的会议室、接待室,以及员工宿舍的门厅等局部重点空间可按中档标准装修。
按照2013年市场价格和定额标准,原则上,简单装修标准不超过1000元/平方米,中等装修控制在1800元/平方米以内。
表11.1 厂前建筑的参考装修12 附则12.1 本意见自实施之日起执行,辅助厂房、附属建筑物及生活服务设施建设未开始施工的项目参照本意见执行。
12.2 本规定由中国国电集团公司工程建设部负责解释。
12.3 各项目公司在厂前区建筑设计方案报审和基建验收期间应按附录C的格式填写相应参数,及时总结辅助附属建、构筑物面积指标经验。
附录A 测算说明1.办公室面积注:厂级领导办公室按单间考虑,其他人员办公室按集中办公考虑。
2.员工宿舍建设面积附录B “98定员”中A类机组典型新型火力发电厂定员测算汇总表备注:1000MW级机组定员人数可在600MW级机组定员人数基础上增加20人。
附录C 辅助附属建筑面积汇总表附录D 大型火力发电厂参考定员表。
