北京市分户验收方案
- 格式:doc
- 大小:170.00 KB
- 文档页数:27

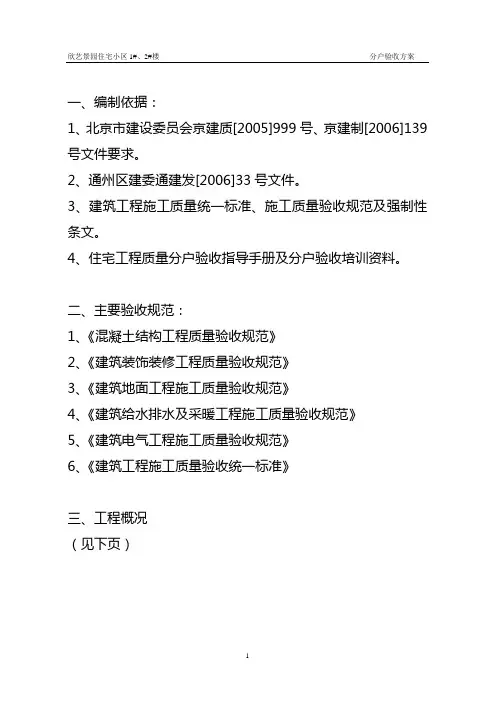

1、编制依据1.1编制依据1.1.1施工招标文件1.1.2工程总平面图纸1.1.3建筑施工相关规范、标准及法律、法规。
主要法规主要规范、规程、标准主要图集2、工程概况2.1.工程总体概况2.2.建筑概况2.3.结构设计概况3、分户验收一般规定3.1分户验收检验批划分:以单位工程商业部分和每户住宅及公共部分走廊(含楼梯间、电梯间)为单位划分检验批。
当分户检验具备验收条件时,可及时验收。
3.2分户验收批项目符合施工图设计说明及其它设计文件的要求,还应符合国家现行的施工质量验收规范和北京市地方标准。
3.3分户检验批主控项目、一般项目的观感和使用功能质量全数检查,并以房间为单位全数记录。
3.4分户检验批一般项目的实测内容按照《住宅工程质量分户验收指导手册》规定的检查部位,检查数量、确定检查点。
当量取长度和高度尺寸时,还应确定测值的基准值,记录在相应表中第一空内。
实测值或与基准值相减的差值在允许偏差范围内判为合格,当超出允许偏差时应在此记录实测值上画圈做出不合格记号,以便砼结构工程、装饰装修工程判断不合格点是否超出允许偏差1.5倍和不合格点率。
实测值应全数记录。
3.5当砼结构、装饰装修工程分户检验批的主控项目的质量经检查全部合格,一般项目的合格点率达到80%以上。
且不得有严重缺陷时(不合格点实测偏差应小于允许偏差的1.5倍),判为合格。
3.6当砼结构结构、装饰装修工程分户检验批一般项目的实测偏差值大于允许偏差1.5倍,或不合格点率超出20%时,应整改合格后重新验收,并记录整改后测量结果。
3.7分户验收合格后,出具由建设(项目)单位负责人、总监理工程师和施工单位负责人分别签字并加盖验收专用章的《住宅工程质量分户验收表》。
住宅工程质量分户验收不合格的,由项目部负责整改,达到合格后再请有关单位验收。
4、分户验收组织机构由建设单位、监理单位、施工单位、物业单位四方进行共同验收确认。
4.1建设单位责任4.1.1负责组织协调施工单位,监理单位、物业单位进行分户验收。
4.1.2协调解决分户验收中的问题。
4.1.3建设单位与施工、监理、物业单位有关人员共同检查验收,并及时确认签字验收。
4.1.4在交付使用时,把《住宅工程质量分户验收表》作为住宅质量保证书的附件交给业主保存。
4.2施工单位责任4.2.1编制分户验收方案。
4.2.2配备足够的质量检查人员和检查工具,质检员要具备相应的资质,并熟悉掌握分户验收的内容和方法,根据分户验收的在工程装修竣工阶段工作量大的特点,安排和及时调整质检人员和测量工具。
4.2.3会同建设、监理、物业有关人员对分户验收项目的检查做好记录。
4.2.4分包单位技术负责人应会同总包单位参加验收。
4.2.5竣工验收前,施工单位要制作工程标牌,并镶嵌在建筑物外墙显著部位。
4.3监理单位责任4.3.1按施工图设计说明和其它文件,现行国家规范标准,地方标准及分户验收有关标准检查验收。
4.3.2审批施工单位上报的分户验收方案。
4.3.3对不具备分户验收条件的,应及时通知施工单位整改,直至达到各方面的条件以满足分户验收标准。
4.3.4配备足够的专业监理人员,会同建设单位、施工单位、物业单位共同检查、验收、签字。
4.4分户验收使用的检测工具为了保证分户验收的顺利进行,公司配备了足够的测量工具,如下:5、分户验收项目及内容5.1现浇结构外观及尺寸偏差5.1.1主控项目包括:外观质量、过大尺寸偏差处理及验收。
5.1.2一般项目包括:外观质量一般缺陷,轴线位移、垂直度(层高和全高),全高和层高标高、截面尺寸、表面平整度,预留洞中心线位置。
5.2、墙面一般抹灰工程5.2.1主控项目包括:基层表面、材料品种性能、操作要求、基层粘结及面层质量。
5.2.2一般项目要求包括:表面质量、细部质量、层与层间材料要求、层总高度、分格缝、滴水线(槽)。
5.2.3允许偏差包括:(普通抹灰)立面垂直度、表面平整度、阴阳角方正、分格条(缝)直线度、墙裙、勒角上口平直度。
5.3地面水泥混凝土面层5.3.1主控项目包括:骨料颗粒、面层强度等级、面层与下一层结合。
5.3.2一般项目包括:表面质量、强度、楼梯踏步。
5.3.3表面允许偏差:表面平整度。
5.4地面水泥砂浆面层5.4.1主控项目包括:水泥及砂颗粒、面层强度等级、面层与下一结合。
5.4.2一般项目包括:表面质量、强度、楼梯踏步。
5.4.3表面允许偏差:表面平整度。
5.5塑料门窗安装工程5.5.1主控项目包括:门窗质量、框扇安装、拼樘料与框连接、门窗扇的安装、配件质量及安装、框与墙体、缝隙的填嵌。
5.5.2一般项目包括:表面质量、门窗扇开关力、玻璃密封条、玻璃槽口、排水孔。
5.5.3安装框允许偏差包括:门窗框正侧面垂直度、横框水平度、门窗横框标高、框内方正及对角线、门窗竖向偏离中心。
5.6特种门安装工程5.6.1主控项目包括:门质量和性能、门品种规格、方向位置、机械自动和智能化装置,安装及预埋件。
5.6.2一般项目包括:表面装饰、表面质量、门框的正侧面垂直度、门扇与框间隙、门扇的严密性、灵活性、配件五金的使用功能、门框与基层打胶严密性。
5.7钢门窗安装工程5.7.1主控项目包括;门窗质量、框安装的牢固性、门扇的安装、配件质量及安装、表面质量、框与墙体连接及间隙封胶的严密性。
5.7.2一般项目包括:门窗框口高宽度、对角线长度差、门窗框正侧面垂直度、上框水平度、扇与框留缝间隙、门窗扇开关灵活性、五金配件的齐全及使用功能。
5.8门窗玻璃安装工程5.8.1主控项目包括:玻璃质量、玻璃裁割与安装质量、安装方法、压条的平整严密性。
5.8.2一般项目包括:玻璃表面、玻璃与型材5.9隔离层防水涂料工程5.9.1主控项目包括:材料质量、隔离层设置要求、水泥类隔离层防水性能、防水层防水要求。
5.9.2一般项目包括:隔离层厚度、隔离层与下层粘结防水涂层。
5.9.3允许偏差包括:表面平正度、标高、坡度、厚度。
5.10护栏和扶手制作与安装工艺5.10.1主控项目包括:材料的质量、造型尺寸、预埋件及连接、护栏高度、位置与安装。
5.10.2一般项目包括:护栏垂直度、护栏间距、扶手直线度、扶手高度。
5.11弹性质感外墙涂料装饰工程5.11.1主控项目包括:涂料质量、颜色光泽、图案、涂料综合质量、基层处理与其它材料设备衔接处界面的清晰度。
5.11.2一般项目包括:颜色、光泽、光滑程度、刷纹、裹校流坠、皱皮等现象。
5.12水性涂料涂饰工程5.12.1主控项目包括:材料质量、涂料颜色和图案、综合质量、基层处理。
5.12.2一般项目包括:颜色、活碱咬色、流坠疙瘩、砂眼刷纹、装饰线、分色线直线度。
5.13楼梯公共部位验收项目5.13.1楼梯间:墙面抹灰、踏步、栏杆、涂料、单元门。
5.14室内给水管道及配件安装5.14.1主控项目:(1)给水系统通水试验。
(2)生活给水系统管道冲洗和消毒。
5.14.2一般项目:(1)金属给水管道及管件焊接。
(2)给水水平管道坡度坡向。
(3)管道支架吊架。
5.15室内排水管道及配件安装5.15.1主控项目:(1)生活污水铸铁管、塑料管坡度。
(2)排水塑料管安装伸缩节。
5.16建筑中水系统安装5.16.1主控项目:(1)中水管道上装设用水器。
(2)中水严禁与生活饮用水管道连接。
5.16.2一般项目:中水管道及配件材质。
5.17室内采暖管道及配件安装5.17.1主控项目:(1)采暖系统冲洗、试运行和调试。
(2)平衡阀、调节阀、减压阀安装。
5.17.2一般项目:(1)热量表、疏水器、除污器等。
(2)钢管焊接。
(3)采暖入口及分户计量入户装置安装。
(4)管道连接及散热器支管安装。
5.18室内采暖辅助设备及散热器安装5.18.1主控项目:(1)散热器组对。
(2)散热器安装。
(3)散热器表面防腐涂漆。
5.19给水管道安装5.19.1主控项目:(1)满水试验和通水试验。
(2)排水栓与地漏安装。
5.20排水管道安装5.20.1主控项目:(1)立管管道与楼板接合。
(2)连接排水管严密、支托架安装。
5.21雨水管道及配件安装5.21.1主控项目:塑料雨水管安装伸缩节。
5.21.2一般项目:(1)雨水管道不得与生活污水管道连接。
(2)雨水斗管的连接5.22电气普通灯具安装5.22.1主控项目包括:灯具的固定、灯具的绝缘材料耐火检查、灯具的安装高度和使用电压等级。
5.22.2一般项目包括:引向每个灯具的电线线芯最小截面积、灯具的外形、灯头及其接线检查、装有白织灯泡的吸顶灯隔热检查、室外壁灯的防水检查。
5.23开关插座安装5.23.1主控项目包括:插座的接线、照明开关的选用、开关的通断位置。
5.23.2一般项目包括:开关、插座安装位置及控制顺序。
5.24成套配电箱和照明配电箱安装5.24.1主控项目包括:金属箱体的接地或接零、电击保护和保护导体的截面积、箱盘间线路绝缘电阻遥测、箱内接线及开关动作。
5.24.2一般项目包括:箱内检查试验、低压电器组合、箱盘间配线、箱与其板间可动部位的配线、箱盘安装位置开孔、回路编号、垂直度允许偏差≤1.5%。
5.25.建筑物等电位联结5.25.1主控项目包括:建筑物等电位联结干线的连接及局部等电位箱间的连接、等电位联结的联结线路最小允许截面积。
5.25.2一般项目:等电位联结的可接近裸露导体或其他金属部件,构件与支线的连接可靠导通正常。
5.26电线电缆导管敷设5.26.1主控项目:金属导管的接地或接零、绝缘导管在砌体剔槽埋设5.26.2一般项目:电缆导管的弯曲半径、金属导管的防腐、箱盒内管口的高度、暗配管的埋设深度、绝缘导管的连接和保护。
5.27电线电缆穿管敷设5.27.1主控项目:交流单芯电缆不得单独穿于钢导管内、电线穿管5.27.2一般项目:电线电缆管内清扫和管口处理、同一建筑物内电线绝缘颜色的选择。
5.28电缆头制作、接线和线路绝缘测试5.28.1主控项目:低压电线电缆的绝缘电阻测试电线电缆接线。
5.28.2一般项目:线芯与电器设备的连接,芯线连接金属及回路标记、编号。
5.29建筑物照明通电试运行5.29.1主控项目:灯具回路控制与照明箱及回路的标识一致,开关与灯具控制顺序相对应,照明系统全负荷通电连续试运行无障碍。
6.分户验收批检查数量6.1现浇结构外观及尺寸偏差:实测项目检查数量说明6.1.1.查房间墙体轴线位置时,应对每面墙体进行测量每面墙不少于1个测量点。
6.1.2查房间墙体垂直度时,对每面墙体测量不少于1点。
6.1.3.查房间墙体标高时,对每面墙体门窗洞上口标高测量,每门窗洞口测量1点。
6.1.4查房间墙体截面尺寸,对每面墙体厚度测量不少于1点。
E.查房间墙体表面平整度时,应在每个墙面中心区域横竖方向各测量1点,取较大值作为一面墙测量值。
