施工电梯专项检查表
该检查表适用于施工电梯的日常检查和维护。
通过使用该表,你可以确保施工电梯在运行过程中符合安全标准,并能及时发现和纠正潜在的问题。
1. 施工电梯信息
- 电梯型号:
- 电梯编号:
- 维护单位:
- 维护人员:

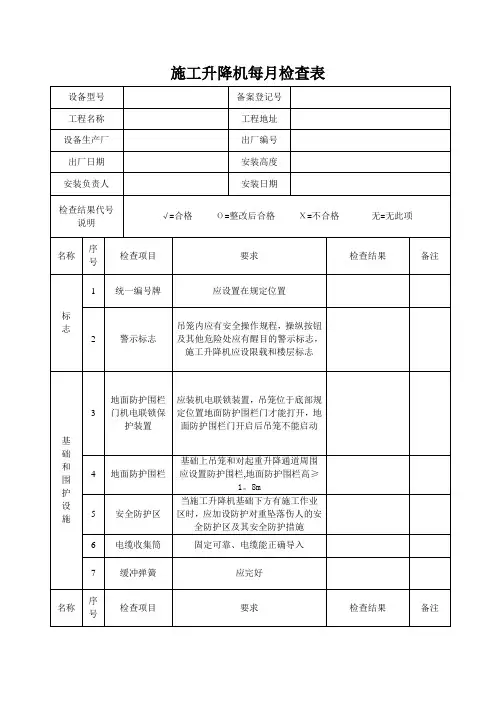

2. 电梯外观检查
- [ ] 电梯外观是否完好无损?
- [ ] 电梯门是否正常开闭?
- [ ] 电梯指示器是否清晰可读?
- [ ] 紧急停止按钮是否正常作用?
3. 电梯内部检查
- [ ] 电梯内部是否干净整洁?
- [ ] 照明是否正常?
- [ ] 驱动系统是否正常运行?
- [ ] 操作面板是否正常?
- [ ] 紧急救援装置是否可用?
4. 安全设施检查
- [ ] 门锁是否可靠?
- [ ] 残疾人乘坐电梯按钮是否正常?- [ ] 电梯呼唤装置是否正常?
- [ ] 安全门是否完好?
5. 其他检查事项
- [ ] 电梯维护记录是否完整?
- [ ] 近期是否发生过电梯事故?
- [ ] 是否存在需要维修的部件?
- [ ] 是否有操作问题或异常?
6. 检查结果和备注
(在这里写下检查结果和备注)
7. 检查人员签名
- 检查人员:
- 日期:
以上为施工电梯专项检查表,通过每天进行检查并记录结果,你可以保证施工电梯的安全运行。
记得及时处理发现的问题,并定期进行维护和保养。

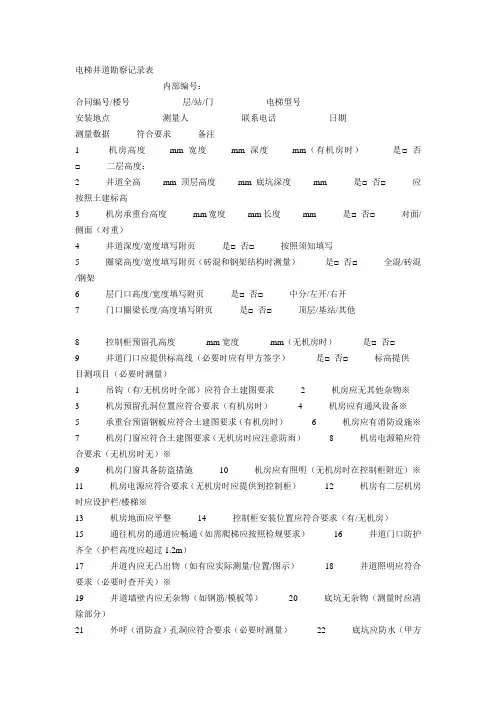

电梯井道勘察记录表内部编号:合同编号/楼号层/站/门电梯型号安装地点测量人联系电话日期测量数据符合要求备注1 机房高度 mm宽度mm深度 mm(有机房时)是□ 否□二层高度:2 井道全高 mm顶层高度mm底坑深度 mm 是□ 否□应按照土建标高3 机房承重台高度 mm宽度 mm长度 mm 是□ 否□对面/侧面(对重)4 井道深度/宽度填写附页是□ 否□按照须知填写5 圈梁高度/宽度填写附页(砖混和钢架结构时测量)是□ 否□全混/砖混/钢架6 层门口高度/宽度填写附页是□ 否□中分/左开/右开7 门口圈梁长度/高度填写附页是□ 否□顶层/基站/其他8 控制柜预留孔高度mm宽度mm(无机房时)是□ 否□9 井道门口应提供标高线(必要时应有甲方签字)是□ 否□标高提供目测项目(必要时测量)1 吊钩(有/无机房时全部)应符合土建图要求2 机房应无其他杂物※3 机房预留孔洞位置应符合要求(有机房时)4 机房应有通风设备※5 承重台预留钢板应符合土建图要求(有机房时)6 机房应有消防设施※7 机房门窗应符合土建图要求(无机房时应注意防雨)8 机房电源箱应符合要求(无机房时无)※9 机房门窗具备防盗措施10 机房应有照明(无机房时在控制柜附近)※11 机房电源应符合要求(无机房时应提供到控制柜)12 机房有二层机房时应设护栏/楼梯※13 机房地面应平整14 控制柜安装位置应符合要求(有/无机房)15 通往机房的通道应畅通(如需爬梯应按照检规要求)16 井道门口防护齐全(护栏高度应超过1.2m)17 井道内应无凸出物(如有应实际测量/位置/图示)18 井道照明应符合要求(必要时查开关)※19 井道墙壁内应无杂物(如钢筋/模板等)20 底坑无杂物(测量时应清除部分)21 外呼(消防盒)孔洞应符合要求(必要时测量)22 底坑应防水(甲方承担由于渗水造成的损失)23 井道底部进入空间应符合要求(有地下室时)24 对讲系统电缆预留(机房到值班室)备注:带※号的能在调试前完成(需甲方签字认可;不作为不发货的原因)合同条款执行确认1 库房(足够面积/防雨/防盗)甲方□乙方□ 5 卸车、吊装甲方□乙方□2 井道脚手架甲方□乙方□ 6 水电费甲方□乙方□3 土建配合费甲方□乙方□7 验收费甲方□乙方□4 门口封堵(层门安装完毕后)甲方□乙方□8 甲方/使用单位管理员证有□无□告知:用户需协助办理电梯开工告知手续;二次搬运(距离井道超过50m时),须由甲方承担搬运费800元/台;施工期间现场由于门窗无防盗措施造成的人员伤害、电梯配件丢失须甲方承担责任;由于甲方原因造成停工撤场需二次进场的,须甲方承担二次进场费并负责电梯的保管责任;其中项不符合进场要求,须整改。

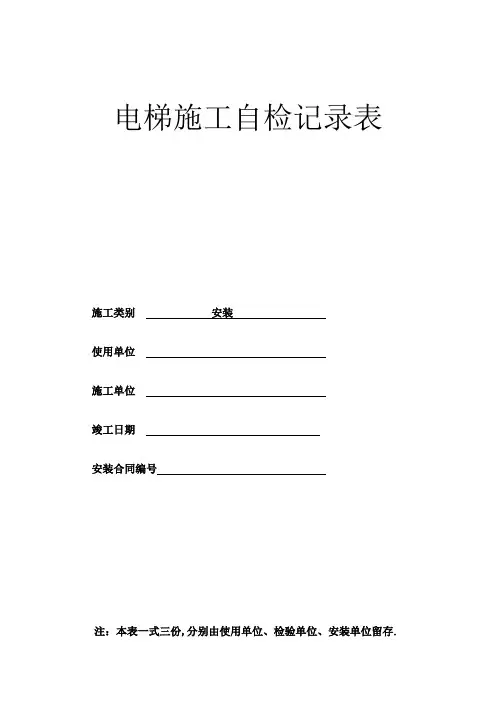

电梯施工过程记录建筑名称: ___________________________________ 电梯编号:12#梯工程地点: ________________________________ 工程合同号: ______________________ 建设单位: __________________________________ 销售合同号: _____________________ 制造单位:电梯有限公司电梯型号:PT13/20-19施工单位:电梯工程有限公司施工队组: _____________________________资质证书号: __________ 开工日期:2011年月日开工告知书编号:_________________________ 竣工日期年月日注册代码(改造/重大维修填):________________________________________________施工单位(盖章)技术负责人(签字)2011年月日2011 年月日电梯工程有限公司填写说明1.本安装检查记录表适用于某品牌电梯的安装检查。
2.根据施工电梯的类型和资料表格内容的要求,分别由施工单位项目负责人、施工自检人员、质检员及相关单位负责人认真填写,须由本人签字,不准代签。
3.施工自检记录应填写真实、清楚、齐全。
“自检结果”一栏中有数据要求的项目应填写实测数据,填写数据单位mm;,;无数据要求的,可填划合格符号““”或不合格符号“X” ;若无此项目时,划“/”表示未发生。
“结论”一栏中只能填写“合格” 、“不合格”、“无此项”等单项结论。
4.施工自检记录应用钢笔或签字笔填写,不得使用铅笔、圆珠笔。
5.自检部分由安装人员按工序项目、阶段进行检查,每完成一道工序进行实测,必须填写实际数据。
6.安装工地负责人必须对安装人员自检的实测数据进行复合。
若复合结果不合格,因限期整改至合格,并经检查人员认可并签字。
施工现场勘察记录日期:2024年5月1日地点:XX市XX区XX街XX号勘察人员:XXX被勘察对象:XX工地一、勘察目的:本次施工现场勘察的目的是为了对XX工地的施工情况进行全面了解,以便评估施工质量、施工周期和资源需求,为项目管理和进一步的施工计划提供依据。
二、勘察内容:1.勘察施工现场的基本情况,包括工地面积、地势、周边道路和交通情况等;2.勘察施工现场的施工进度,包括已完成工程和尚未完成的工程;3.勘察施工现场的工程质量,包括结构、材料和施工工艺等;4.勘察施工现场的设备使用情况,包括施工机械和工具等;5.勘察施工现场的安全措施和环境保护措施的执行情况;6.勘察施工现场的人员组织和管理情况。
三、勘察过程:1.到达XX工地后,首先进行对施工现场基本情况的勘察。
工地面积为5000平方米,地势平坦,周边道路宽敞,交通便利。
2.详细勘察了工地的施工进度。
已完成的工程包括地基开挖、基础浇筑和部分结构施工,尚未完成的工程主要是外墙和室内装修。
3.对已完成的工程进行了质量检查。
结构牢固,使用的材料符合规定标准,施工工艺规范。
但在部分节点处发现了一些小问题,如少量裂缝和未及时清理的施工废料。
4.检查了施工现场的设备使用情况,发现施工机械和工具配备齐全,运行正常,但有几台机械存在一些故障,需要及时维修和更换。
5.对安全措施和环境保护措施进行了检查。
施工现场设有警示标识,施工人员佩戴安全帽,但在部分区域存在杂物堆放和垃圾未及时清理的情况。
6.了解了施工现场的人员组织和管理情况。
施工队伍组织有序,施工人员遵守规章制度,责任分工明确,但对于新工人的培训和安全意识教育还需要加强。
四、勘察结论:1.工地的基本情况良好,具备顺利进行施工的条件。
2.已完成的工程质量较好,但部分节点存在小问题需要及时处理。
3.施工现场的设备使用情况和安全环保措施需要进一步完善。
4.人员组织和管理方面的工作基本满意,但对新工人的培训和安全教育需要加强。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.由施工单位整理、汇总,建设单位、监理单位、施工单位、城建档案馆各保存一份。
2.图纸会审记录应根据专业(建筑、结构、给排水及采暖、电气、通风空调、电梯、智能系统等)汇总、整理。
3.设计单位应由专业设计负责人签字,其他相关单位应由项目技术负责人或相关专业负责人签认。
1.本表由建设单位、监理单位、施工单位、城建档案馆各保存一份。
2.涉及图纸修改诉,必须注明应修改图纸的图号。
3.不可将不同专业的设计变更办理在同一份变更上。
4.“专业名称”栏应按专业填写,如建筑、结构、给排水、电气、通风空调、电梯等。
1.本表由建设单位、监理单位、施工单位、城建档案馆各保存一份。
2.涉及图纸修改的必须注明应修改图纸的图号。
3.不可将不同专业的工程洽商办理在同一份洽商上。
4.“专业名称”栏应按专业填写,如建筑、结构、给排水、电气、通风空调、电梯等。
本表由施工单位填写并保存。
本表由施工单位填写,建设单位、施工单位各保存一份本表由施工填写,建设单位、施工单位、城建档案馆各保存一份。
本表由施工单位填写并保存。
2、见证单位应根据实际检查情况,并汇总移交和接收单位意见形成见证单位意见。
隐检内容及示意图单位:mm单位:mm将钢绳清洗干净,绳头分股后,每股端部绑扎防止散丝;去掉麻芯,各绳股向中心弯曲后,拉入锥套内;将锥套加热40℃~50℃,熔化合金温度270℃~400℃;必须一次与锥套浇平,严禁一个锥套二次浇灌。
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
本表由施工单位填写,建设单位、施工单位各保存一份。
本表由施工单位填写,建设单位、施工单位各保存一份。
本表由施工单位填写,建设单位、施工单位各保存一份。
本表由施工单位填写并保存。
工程名
称
工程部位/桩号使用单
位
安装单位设备型
号设备登记号
序号
检查验收项目备注1
地基承载力是否满足设计及相关规范要求2
基础尺寸偏差是否符合设计文件要求3
基础混凝土强度报告4
基础表面平整度是否满足设计要求5
基础顶部标高偏差是否符合设计要求6
预埋螺栓、预埋件位置是否有偏差7
基础周边排水系统是否满足要求8基础周边与其他建筑物、电线等安全距
离是否满足相关规范要求
安装单位验收意见:
施工单位验收意见:
其他需说明的内容:

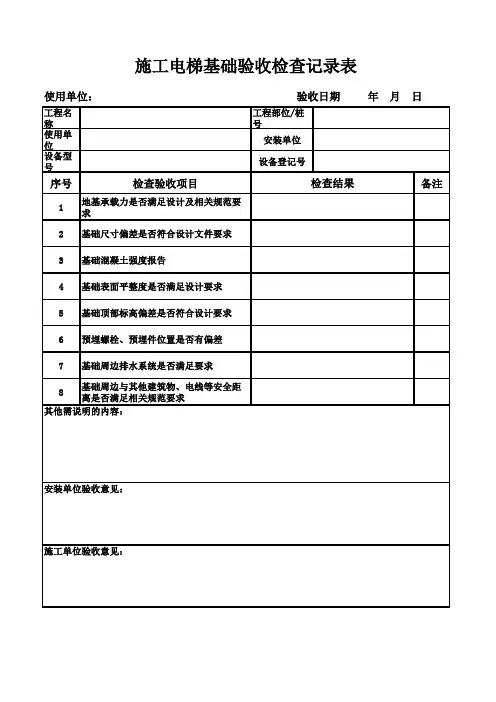

检查结果施工电梯基础验收检查记录表
使用单位: 验收日期 年 月 日
监理单位验收意见:。
文汇中央广场工程
安徽中擎建设发展有限公司
1
1
施工电梯垂直度测量记录
工程名称:
安装单位测量日期设备型号
安装高度
一、施工电梯垂直度要求
行业标准《建筑施工升
降机安装、使用、拆卸安全技术规范
》(JGJ215-2010)
规定:施工升降机导轨架安装垂直度偏差应符合
使用说明书和表一规定:(见右表)施工升降机导轨架垂直度偏差值(表)
二、施工电梯垂直度测量方法
v 向
吊笼
附墙架
导轨架
P 向
导轨架安装垂直度测定方向示意图
三、施工电梯垂直度测量记录
项目V 向(单位:mm )
P 向(单位:mm )侧向垂直度差
次数偏差
平均值
次数偏差
平均值
1 1 2
2
四、施工电梯垂直度测量评定
为从严控制施工电梯导轨架轴心线垂直度偏差,最终测量结果取:△≤V 2+P
2
评定结果:施工电梯导轨架轴心线垂直度之差为:
㎜(
‰)。
评定为:□符合、□不符合
导轨架架设高度h (m )
h ≤70 70<h ≤
100 100<h ≤150 150<h ≤200 h>200
垂直度偏差
(mm )
不大于(1/1000)
≤70
≤90
≤110
≤130
对钢丝绳式施工升降机,垂直度偏差不大于(
1.5/1000)h
测量时吊笼空笼降至最低点,从垂直于吊笼长度方向(V 向)与平行于吊笼长度方向(P 向)分别测量导轨架的垂直度(见右图)。
安全员
设备管理员(记录)
测量员。
