技术交底记录工程名称丹郡兰庭施工单位成都建筑工程企业总企业交底部位洗手间、厨房工序名称厨卫间防水施工交底时间交底概要:厨卫间防水工程技术交底一、施工准备(一)作业条件1、厨厕间楼地面垫层已做完,穿过厨厕间地面及楼面的全部立管、套管已做完,并已固定坚固,经过查收。
管四周缝隙用 1:2:4 细石混凝土填塞密实(楼板底需吊模板)。
2、厨厕间楼地面找平层已做完,标高切合要求,表面应抹平压光、竖实、平坦,无空鼓、裂痕、起砂等缺点,含水率不大于9%。
3、找平层的泛水坡度应在2%以上(即 1:50)不得局部积水,与墙交接处及转角处、管根部位,均要抹成半径为10 ㎜的平均一致、平坦圆滑的小圆角,要用专用抹子抹。
凡是靠墙的管根处均要抹出5%(1:20)坡度,防止此处积水。
4、涂刷防水层的基层表面,应将灰尘、杂物打扫洁净,表面残留灰浆硬块及超出部分应刮平,扫净。
对管根四周不宜打扫的部位,应用毛刷将尘埃等消除,若有坑洼不平处或阴阳角未抹成圆弧处,可用107 胶:水泥:砂 =1:1.5:2.5将其修理好。
5、基层做防水涂料以前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附带层等补充办理。
6、厨厕墙面按设计要求及施工规定(厨房上翻300mm,洗手间淋浴地区1000mm范围上翻 1800mm、洗手间其余部位上翻300mm,门洞口外翻 100mm,上翻高度按建筑达成面计算)做防水的部位,墙面基层抹灰要压光,要求平坦、无空鼓、裂痕、起砂等缺点。
穿过防水层的管道及固定卡具应提早安装,并在距管50 ㎜范围内凹进表层 5 ㎜,管根做成半径为10 ㎜的圆弧。
7、依据墙上的 +0.5m 标高线,弹出墙面防水高度线,标出立管与标准地面的交界限,涂料涂刷时要与此线平。
8、厨厕间做防水以前一定设置足够的照明设施(安全低压灯等)和通风设备。
9、防水资料一般为易燃有毒物件、储藏、保存和使用要远离火源,施工现场要备有足够的灭火器械,施工人员要着工作服,软底鞋,并设专业工长看管。
卫生间防水施工方案(通用6篇)一、卫生间防水:①、浇钢筋混凝土楼板。
②、1:3水泥砂浆找坡层,最薄处20mm厚,坡向地漏,一次抹平。
③、雷邦仕丙烯酸聚合物水泥基防水浆料。
④、30㎜厚干硬性水泥沙浆结合层。
二、工艺流程基层处理、清理做找平层结合层细部附加层丙烯酸防水层蓄水试验保护层施工二次蓄水试验。
1. 应对厨房、卫生间的标高复核正确,特别注意地漏的标高位置正确。
2. 对地漏、管道根部墙洞质量要仔细检查,墙洞要密实合格,找平层施工时管道根部必须按要求作嵌缝处理。
3. 阴阳角应作成圆弧形,并顺直、平光。
4. 找平层施工:基面有空隙、裂缝、不平等缺陷的,用水泥砂浆修补抹平。
使基面必须坚固、平整、干净,无灰尘、油腻、蜡、脱模剂等以及其他碎屑物质。
5. 找平层干燥后方可进行防水层施工,施工期间应防火、防水。
施工人员应穿软底鞋。
6. 防水层完成后,要进行成品保护,不得商人走动。
经检验确认合格后,方可办理隐蔽工程验收签证后,方可进行下道工序施工。
7. 防水施工完毕后,进行蓄水试验,经过24小时以上无渗漏视为合格。
在设备安装完成后进行二次蓄水试验。
三、卫生间防水做法:1、地面处理在进行防水处理之前,一定先找平地面,如果地面不平或效果不好,可能造成因防水涂料薄厚不均而导致的开裂渗漏。
地漏,墙角,管跟等接缝处要使用高弹性的柔性防水涂刷,因为卫生间的墙与地面之间的接缝处会移位最容易渗水。
2、墙面处理墙面处理上要做大约30cm高的防水涂料,以防积水渗透墙面返潮,如果卫生间有淋浴房应将防水做到180cm,如果有浴缸,与浴缸相邻的墙面防水高度应比浴缸高处30cm.3、防水层做好后要留余一定的时间,让防水层与建筑更好的融为一体,然后在防水层上做保护层在铺地砖,施工过程中,可千万马虎不得。
要尽量的保护防水层。
4、防水是隐蔽工程,后续的施工也有可能会破坏防水层,如果地砖已铺设完毕,可千万不要砸地砖,用专业的补缝防水材料,把所有的缝隙堵住做好防水就好了。

厨卫防水施工工艺流程
厨卫防水施工工艺流程通常包括以下几个步骤:
1. 准备工作:确定施工范围和施工要求,清理工作区域,确保基层平整干净。
2. 基层处理:检查基层是否平整,若有不平整或裂缝,应进行修补处理,确保基层牢固平整。
3. 防水材料准备:选择合适的防水材料,如防水涂料、防水胶等,按照使用说明正确使用。
4. 防水施工:根据需要,在厨卫地面和墙面进行防水处理。
地面防水可先涂刷一层防水涂料,然后在防水涂料未干之前,铺设防水卷材,如防水膜。
墙面防水可先涂刷一层防水涂料,然后涂刷第二层以增强防水效果。
5. 防水接缝处理:对于墙地接缝、墙角等部位,需要进行专门处理,如使用防水胶进行密封。
6. 防水干燥及验收:防水施工完成后,需要等待足够时间使防水层完全干燥,通常需要2-3天。
待防水层干燥后,进行验收,确认防水效果符合要求。
7. 后续工序:当防水层验收合格后,可进行后续的墙面装修、地面砖贴等工序。
这是常见的厨卫防水施工工艺流程,具体的施工步骤可能会根据具体情况有所变化,建议在施工前咨询专业人士或施工单位,以确保施工质量和效果。

装配式建筑施工中卫生间与厨房防水处理技术随着人们对居住环境要求的提高,建筑业在不断发展创新。
其中,装配式建筑作为一种快速、灵活、环保的建筑形式,得到了越来越多人的认可和选择。
然而,在装配式建筑施工中,卫生间与厨房的防水处理成为了一个重要的环节,直接关系到房屋使用的质量和安全。
本文将探讨装配式建筑施工中卫生间与厨房防水处理技术,并提出相关解决方案。
一、卫生间防水处理技术卫生间是家庭日常使用频率较高且湿度较大的区域,在装配式建筑中正确进行防水处理至关重要。
以下是几种常见且有效的卫生间防水处理技术:1. 防水涂料:采用高质量的聚合物涂料进行卫生间墙面和地面的涂抹,能有效阻止水分渗透到墙体或地板内部。
这种防水涂料具有良好的附着力和耐腐蚀性能,并且施工简便、成本较低。
2. 防水卷材:防水卷材广泛应用于卫生间的墙体和地面,具有优异的防水效果。
一般采用塑料或纤维材料制成,操作相对复杂一些,但其防水效果非常可靠。
此外,还可以在接缝处采用熨胶或者结构密封胶进行加固,以确保防水效果。
3. 隔水层:在装配式建筑中,可以在卫生间的地板下方增设隔水层。
隔水层通常由高密度聚乙烯薄膜组成,有效阻止地板下的水分渗透到其他房间或楼层,并且能够提供更长久的防护。
二、厨房防水处理技术厨房作为家庭日常饮食准备和烹饪的区域,在装配式建筑中也需要进行正确的防水处理。
以下是几种常见且有效的厨房防水处理技术:1. 聚合物弹性材料:聚合物弹性材料是具有良好耐候性和粘结力的建筑密封剂,可以用于厨房的地板、墙面和水池周围的防水处理。
使用聚合物弹性材料能够形成柔韧的膜层,有效阻止水分渗透。
2. 防水胶粉:防水胶粉主要由瓜子壳灰、硅灰等材料加入到沥青中混合而成。
施工时,将防水胶粉均匀地涂抹在厨房地面上,并注意边角以及过渡位置的处理。
这种方法操作简单、成本较低,且具有很好的耐候性能和防水效果。
3. 防水槽:装配式建筑厨房通常配备集成式防水槽,其下方设有隔离层,以保证整体的密封性能。

建筑厨房卫生间防水反坎与主体结构同步施工工法建筑厨房和卫生间是住宅或公共建筑中必不可少的功能区域,防水反坎对于这些区域的施工至关重要。
防水反坎是指在地面、墙面以及相关构件的交界处,通过施工工艺和材料,形成一个具有一定高度的防水层,用于防止水分渗漏和漏水等问题的发生。
传统的施工工法中,厨房和卫生间的防水反坎通常需要等到主体结构施工完毕后再进行施工。
这种分阶段施工的做法存在一些问题。
首先,主体结构的施工速度与防水反坎的施工速度可能存在差异,导致工期延长。
其次,传统施工工法中,主体结构施工完毕后再进行防水反坎施工的做法,容易在施工中发生砌体墙面或地面不一致的情况,导致施工质量不佳。
最后,传统工法中的防水层与主体结构之间存在明显的接缝,容易造成防水层的破损和漏水。
为了解决以上问题,建筑行业逐渐发展了一种新的施工工法,即建筑厨房、卫生间防水反坎与主体结构同步施工工法。
该工法通过发展新的施工技术和材料,实现了防水反坎与主体结构的同步施工。
首先,在地面防水反坎的施工中,采用了新的施工技术和材料,如防水卷材等。
防水卷材是一种自粘防水材料,具有强大的防水性能和粘接能力。
在地面施工中,将防水卷材铺设在地面上,形成一个完整的防水层。
防水卷材与主体结构之间的粘接效果良好,可以有效防止地面的渗漏问题。
其次,在墙面防水反坎的施工中,采用了新的施工技术和材料,如防水涂料等。
防水涂料是一种高强度、高韧性的涂料,可以有效地防止水分的渗透。
在墙面施工中,将防水涂料涂刷在墙面上,形成一个均匀且完整的防水层。
防水涂料可以与主体结构形成一体式的施工,避免了传统工法中墙面和防水层之间的接缝问题。
最后,在构件之间的防水反坎的施工中,采用了新的施工技术和材料,如防水胶等。
防水胶是一种高强度、高粘接性的胶水,可以将构件之间的接缝完全密封。
在施工过程中,将防水胶施加在构件之间的接缝处,形成一个紧密结合的防水层。
防水胶与主体结构之间的粘接效果良好,可以有效防止水分渗漏和漏水问题的发生。

第1篇一、施工准备1. 材料准备:防水涂料、防水卷材、防水砂浆、砂、水泥、石灰、铁钉、刷子、滚筒、剪刀、砂纸等。
2. 工具准备:切割机、搅拌机、刷子、滚筒、剪刀、砂纸、铁锤、凿子、水平尺、线锤、砂纸等。
3. 人员准备:防水施工人员、监理人员、质检人员等。
二、施工步骤1. 基层处理(1)拆除原有装饰材料,清理基面,确保基面平整、干燥。
(2)对基面进行凿毛处理,提高防水涂料的粘结力。
(3)对基面进行清洗,去除浮土、水泥等杂质。
2. 防水涂料施工(1)按照防水涂料产品说明,进行搅拌,确保搅拌均匀。
(2)在基面上涂刷第一遍防水涂料,要求涂刷均匀,无遗漏。
(3)待第一遍涂料干透后,涂刷第二遍防水涂料,注意横竖交叉进行。
(4)涂刷过程中,注意防水涂料与基层结合牢固,无裂纹、气泡、脱落等现象。
3. 防水卷材施工(1)将防水卷材裁剪成所需尺寸。
(2)在基面上涂刷基层处理剂,提高卷材与基层的粘结力。
(3)将防水卷材粘贴在基面上,确保卷材平整、无皱褶。
(4)在卷材接缝处涂刷专用胶粘剂,确保接缝牢固。
4. 细部处理(1)对卫生间的管道、地漏、阴阳角等细部进行处理,确保防水效果。
(2)在管道、地漏等部位涂刷防水涂料,形成防水层。
5. 保护层施工(1)在防水层上铺设保护层,如细砂、水泥砂浆等。
(2)保护层应完全覆盖防水层,确保防水层不受破坏。
6. 闭水试验(1)关闭卫生间下水管道,堵住门口,确保卫生间内无水源。
(2)在卫生间内灌入2cm高的水,保持24小时。
(3)检查卫生间四周墙面和地面,无渗漏现象为合格。
三、施工注意事项1. 施工过程中,注意防水涂料与基层结合牢固,无裂纹、气泡、脱落等现象。
2. 施工环境要求干燥、通风,避免在潮湿环境下施工。
3. 防水涂料施工前,确保基面平整、干燥。
4. 防水涂料施工过程中,注意涂刷均匀,无遗漏。
5. 防水卷材施工过程中,注意卷材平整、无皱褶。
6. 闭水试验过程中,确保卫生间内无水源,观察24小时,无渗漏现象为合格。

河南瑞奇房地产开发无限公司郑东新区室第小区之杨若古兰创作15#、18#、20#楼厨房、洗手间、阳台防水工程施工方案编制:审核:审定:河南六建建筑集团无限公司河南瑞奇房地产开发无限公司郑东新区室第小区项目部二○○八年八月二日厨房、洗手间、阳台防水工程施工方案一、工程概况及特点(一)工程概况1、本标段15#、18#楼为19层,20#楼为20层,均有1层地下室和1层阁楼.2、本标段有防水请求的楼地面有厨房、洗手间、阳台.1)图纸设计楼3:为所有洗手间楼面做法.具体参照05YJ1楼28,其中细石砼找平层改为50厚,添加40厚炉渣垫层.总厚度120mm.楼面构造做法自下而上分别是:A、钢筋砼楼板;B、40厚炉渣垫层;C、50厚C15细石砼找坡不小于0.5%;D、15厚1:2水泥砂浆找平;E、刷基层处理剂一遍;F、1.5厚聚氨酯防水涂料,面撒黄砂,四周沿墙上翻150高;G、15厚1:2水泥砂浆呵护层.2)图纸设计楼4:为厨房、非封闭阳台楼面.总厚度60mm.楼面构造做法自下而上分别是:A、钢筋砼楼板;B、30厚炉渣垫层;C、15厚1:3水泥砂浆找平层;D、1.5厚聚氨酯涂料防水层;E、15厚1:2水泥砂浆呵护层.3)20#楼图纸设计楼5(水箱间):具体参照05YJ1楼30.楼面构造做法自下而上分别是:A、钢筋砼楼板;B、20厚1:2水泥砂浆找平,四周抹小八字角;C、刷基层处理剂一遍;D、1.2厚聚氨酯防水涂料面上撒黄砂,四周沿墙上翻100高;E、30厚C20细石砼随打随抹光.(二)工程特点及应留意的成绩1、本标段楼地面设计做法较多,施工时应细心区分楼地面的施工部位及具体构造做法.2、楼地面施工高度应留意的成绩:1)室第内厨房、阳台、洗手间完成后比楼层绝对±30mm (有坡度、地漏的房间指该房间门内口与其他房间的高差);2厚聚氨酯防水涂料.防水层施工前基层应平整、干燥,施工后应留意成品呵护;3)室内楼地面内设计较多预留、预埋管线,施工前先由安装班组配合根据管线走向、地位在楼面板上放置方木对管线地位进行预留,待管线安装终了后根据设计请求材料进行覆盖.二、洗手间、厨房及非封闭阳台楼地面防水层施工本工程洗手间、厨房及非封闭阳台楼面厚聚氨酯防水涂料.(一)施工筹办1、材料及次要机具:聚氨酯防水涂料:是一种化学反应型涂料,以双组份方式使用,由甲组份和乙组份按规定比例配合后,发生化学反应,由液态变成固态,构成较厚的防水涂膜.1)主体材料:甲组份:异氰酸基含料,以3.5±0.2%为好.乙组份:羟基含量,以0.7±0.1%为好.甲、乙料易燃、有毒、均用铁桶包装,储存时应密封,进场后放在阴凉、干燥、无强光直晒的库房(或异间)存放.施工操纵时应按厂家说明的比例进行配合,操纵场地要防火、通风,操纵人员应戴手套、口罩、眼镜等,以防溶剂中毒.2)次要辅助材料:磷酸或苯磺酰氯:凝固过快时,作缓凝剂.二月桂酸二丁基锡:凝固过慢,作促凝剂用.二甲苯:清洗施工工具用.乙酸乙酯:清洗手上凝胶用.107胶:修补基层用.2)聚氨酯防水涂料,必须经试验合格方能使用,其技术功能应符合以下请求:固体含量:≥93%;抗拉强度:0.6MPa以上;延长率:≥300%;柔度:在-20℃绕φ20mm圆棒无裂纹;耐热性:在85℃.加热5h,涂膜无流淌和集中气泡;不透水水性:动水压0.2MPa恒压lh不透水.3)次要机具:电动搅拌器、拌料桶、油漆桶、塑料刮板.铁皮小刮板、橡胶刮板、弹簧秤、油漆刷(刷底胶用)、滚动刷(刷底胶用)、小抹子、油工铲刀、笤帚、消防器材.2、功课条件;1)穿过厕浴间楼板的所有立管、套管均已施工终了、并经验收合格,管四周缝隙用1∶2∶4豆石混凝土填塞密实(楼板底需支模板).并抹成小圆角.2)厕浴间地面垫层已做完,向地漏处找2%坡,厚度小于30mm时用混合灰,大于30mm厚用1∶ 6水泥焦渣垫层.3)厕浴间地面找平层已做完,概况应抹平压光、坚实平整,不起砂,含水率低于90%(简易检测方法:在基层概况上铺一块1m2橡胶板,静置3~4h,覆盖橡胶板部位无明显水印,即视为含水率达到请求).4)找平层不得局部积水,与墙交接处及转角均要抹成小圆角.凡是靠墙的管根处均抹出5%坡度,防止此处存水.图7-10 5)在基层做防水涂料之前,在以下部位用建筑密封膏封严.穿过楼板的立管四周、套管与立管交接处、大便器与立管接口处、地漏上口四周等.6)厕浴间做防水之前必须设置足够的照明及通风设备.7)易燃、有毒的防水材料要各有防火设施和工作服、软底鞋.操纵时严禁炊火.8)操纵温度坚持+5℃以上.9)操纵人员应经过专业培训、持上岗证,先做样板间,经检检验收合格后,方可全面施工.(二)操纵工艺聚氨酯防水涂料施工工艺流程:清扫基层→涂刷底胶→细部附加层→第一层涂膜→ 第二层涂膜→第三层涂膜→防水层试水→防水层验收1、清扫基层:用铲刀将粘在找平层上的灰皮除掉,用扫帚将灰尘清扫干净,特别是管根、地漏和排水口等部位要细心清理.如有油污时,利用钢丝刷和砂纸刷掉.概况必须平整,凹陷处要用1∶3水泥砂浆找平.2、涂刷底胶:将聚氨酯甲、乙两组份和二甲苯按1∶∶2的比例(分量比)配合搅拌均匀,即可使用.用滚动刷或油漆刷蘸底胶均匀地涂刷在基层概况,不得过薄也不得过厚,涂刷量以/m2摆布为好.涂刷后应干燥4h以上,手感不粘时才干进行了一工序的操纵.3、细部附加层:将聚氨酯涂膜防水材料按甲组份∶乙组份=1∶1.5的比例混合搅拌均匀,用油漆刷蘸涂料在地漏、管道根、阴阳角和出水口等容易漏水的单薄部位均匀涂刷,不得漏刷(地面与墙面交接处,涂膜防水拐墙上做150mm高).4、第一层涂膜:将聚氨酯甲、乙两组份和二甲苯按1∶∶0.2的比例(分量比)配合后,倒入拌料桶中,用电动搅拌器搅拌均匀(约5min),用橡胶刮板或油漆刷刮涂一层涂料,厚度要均匀分歧,刮涂量以0.8~/m2为好,从内往外退着操纵.5、第二层涂膜:第一层涂膜后,涂膜固化到不粘手时,按第一遍材料配比方法,进行第二遍涂膜操纵,为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍同.6、第三层涂膜:第二层涂膜固化后,仍按前两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂,刮涂量以0.4~/m2为好.在操纵过程中根据当天操纵量配料,不得搅拌过多.如涂料粘度过大方便涂刮时,可加人少量二甲苯进行浓缩,加入量不得大于乙料的10%.如甲、乙料混合后固化过快,影响施工时,可加入少许磷酸或苯磺酚氯化缓凝剂,加入量不得大于甲料的0.5%;如涂膜固化太慢,可加入少许二月桂酸二丁基锡作促凝剂;但加入量不得大于甲料的0.3%.涂膜防水做完,经检检验收合格后可进行蓄水试验,24h无渗漏,可进行面层施工.(三)质量尺度1、主控项目1)所用涂膜防水材料的品种、牌号及配合比,应符合设计请求和国家现行有关尺度的规定.对防水涂料技术功能四项目标必须经试验室进行复验合格后,方可使用.2)涂膜防水层与预埋管件、概况坡度等细部做法,应符合设计请求和施工规范的规定,不得有渗漏景象(蓄水24h观察无渗漏).3)找平层含水率低于9%,并经检查合格后,方可进行防水层施工.2、普通项目1)涂膜层涂刷均匀,厚度满足设计请求,不露底.呵护层和防水层粘结牢固,紧密结合,不得有损伤.2)底胶和涂料附加层的涂刷方法、搭接收头,应符合施工规范请求,粘结牢固、紧密,接缝封严,无空鼓.3)涂膜防水层上的撒布材料或呵护层应铺撒均匀,粘结牢固.4)涂膜层不起泡、不流淌,平整无凹凸,色彩亮度分歧,与管件、洁具、地脚螺丝、地漏、排水口等接缝紧密,收头油滑.(四)成品呵护1、涂膜防水层操纵过程中;不得净化已做好饰面的墙壁、卫生洁具、门窗等.2、涂膜防水层做完以后,要严酷加以呵护,在呵护层未做之前,任何人员不得进入,也不得在洗手间内堆积杂物,以避免损坏防水层.3、地漏或排水口内防止杂物塞满,确保排水疏通.蓄水合格后,不要健忘要将地漏内清理干净.4、面层进行施工操纵时,对突出地面的管根、地漏、排水口、卫生洁具等与地面交接处的涂膜不得碰坏.(五)应留意的质量成绩1、涂膜防水层空鼓、有气泡:主如果基层清理不干净,底胶涂刷不匀或者是因为找平层湿润,含水率高于9%,涂刷之前未进行含水率试验,形成空鼓,严重者形成大面积起鼓包.是以在涂刷防水层之前,必须将基层清理干净,并做含水率试验.2、地面面层做完后进行蓄水试验,有渗漏景象:涂膜防水层做完以后,必须进行第一次蓄水试验,如有渗漏景象,可根据渗漏具体部位进行修补,甚致于全部返工,直到蓄水2cm高,观察24h不渗漏为止.地面面层做完以后,再进行第二遍蓄水试验,观察24h无渗漏为终极合格,填写蓄水检查记录.3、地面存水排水不畅:次要缘由是在做地面垫层时,没有按设计请求找坡,做找平层时也没有进行解救措施,形成倒坡或凹凸不服,而存水.是以在做涂膜防水层之前,先检查基层坡度是否符合请求,与设计不符时,应进行处理后再做防水.4、地面二次蓄水做完以后,已合格验收,但在竣工使用后,蹲坑处仍出现渗漏景象:主如果蹲坑排水口与污水承插接口处未连接紧密,连接后未用建筑密封膏封密实,形成使用后渗漏.在卫生瓷活安装后,必须细心检查各接口处是否符合请求,再进行下道工序.(六)质量记录聚氨酯防水涂料施工应具备以下质量记录:1、聚氨酯防水涂料,必须有生产厂家合格证,施工单位的技术功能复试试验记录.2、防水涂层隐检记录,蓄水试验检查记录.3、涂膜防水层检验批质量验收记录.4、密封材料嵌缝检验批质量验收记录.5、地漏及地面清扫口排水记录.。
国家卫生间防水施工标准和验收标准国家卫生间防水施工标准和脸收标准是由住房和城乡建设部发布的国家标准,编号为GB55030-2022。
该标准规定了建筑与市政工程防水通用规重,包括了屋面、地下室'卫生间、厨房,阳台等部位的防水要求.国家卫生间防水施工和验收标准如下:1 .施工前,要将施工工具、材料放置妥当,如果房主家有其他施工工程不得影响.2 .基层的处理,空洞的清理与封堵,找平层的施工、填塞密封油膏等工序完成后,必须要经过监理与工程师的检查确认并做好检查记录后,才可以进行下一道工序的施工.3 .每涂完一遍防水的涂料后,都必须经过监理工程师的确认并符合要求之后,才可以进行下一遍防水层的涂刷施工。
4 .当防水层涂刷完毕并干燥以后,就要对防水层的陵■进行检查与验收了,而检查的内容包括了防水层涂刷是否涂满,厚度是否均匀'封闭是否严密,表面有无鼓起、开裂、翘起等缺陷。
通过甲方与监理工程师共同检笠验收合格后,才可以进行闭水试5⅛.5 .卫生间防水一定要进行闭水试驶,而且试验的时间不能少于24小时。
测试的这段时间里要密切注意楼板的下方,墙边角处以及管道的周边部位有无渗混、湿润等现象,如无则为及格,同时也要填写闭水检查的记录并按程序进行防水聆收。
6 .正常常情况下,精袋修的卫生间防水涂膜保护层施工完毕后,应等暖水专业管道铺设完并验收及格后,才可以进行垫层的施工。
7 .卫生间的地面装修完毕后,必须要进行二次闭水试验,闭水的时间绝不能少于24小时。
测试的这段时间里要密切注意楼板的下方,墙边角处以及管道的周边部位有无渗漏、湿润等现象,如无则为及格,同时也要填写闭水检查的记录并按程序进行防水验收,的步既缺一不可,一定要慎重对待。
请注意,以上标准具体可能会因地区和具体工程要求而有所不同:如果需要更详细的信息或对特定情况有疑问,建议咨询专业的建筑师或工程师.在卫生间防水施工过程中,施工单位应出具防水工程验收报告,详细记录防水层的施工过程.监理单位应核对施工单位提供的防水工程验收报告和其他相关证明材料,礴认无误后方可的收,。

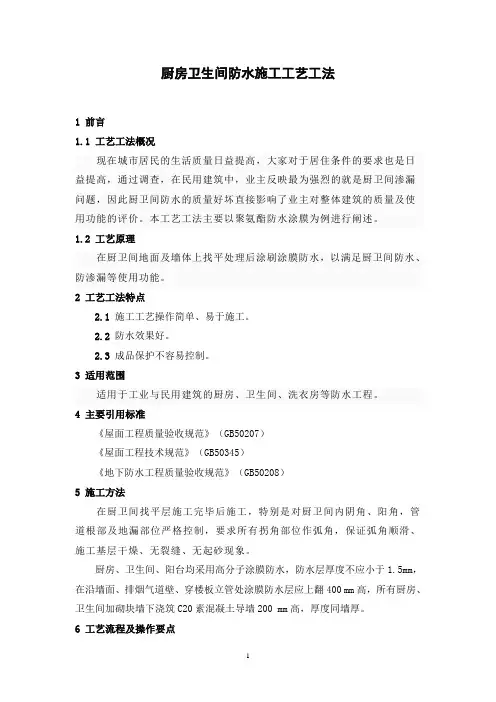

厨房卫生间防水施工工艺工法1 前言1.1 工艺工法概况现在城市居民的生活质量日益提高,大家对于居住条件的要求也是日益提高,通过调查,在民用建筑中,业主反映最为强烈的就是厨卫间渗漏问题,因此厨卫间防水的质量好坏直接影响了业主对整体建筑的质量及使用功能的评价。
本工艺工法主要以聚氨酯防水涂膜为例进行阐述。
1.2 工艺原理在厨卫间地面及墙体上找平处理后涂刷涂膜防水,以满足厨卫间防水、防渗漏等使用功能。
2 工艺工法特点2.1施工工艺操作简单、易于施工。
2.2防水效果好。
2.3成品保护不容易控制。
3 适用范围适用于工业与民用建筑的厨房、卫生间、洗衣房等防水工程。
4 主要引用标准《屋面工程质量验收规范》(GB50207)《屋面工程技术规范》(GB50345)《地下防水工程质量验收规范》(GB50208)5 施工方法在厨卫间找平层施工完毕后施工,特别是对厨卫间内阴角、阳角,管道根部及地漏部位严格控制,要求所有拐角部位作弧角,保证弧角顺滑、施工基层干燥、无裂缝、无起砂现象。
厨房、卫生间、阳台均采用高分子涂膜防水,防水层厚度不应小于1.5mm,在沿墙面、排烟气道壁、穿楼板立管处涂膜防水层应上翻400 mm高,所有厨房、卫生间加砌块墙下浇筑C20素混凝土导墙200 mm高,厚度同墙厚。
6 工艺流程及操作要点6.1 施工工艺流程卫生间施工为多工种交叉进行,应注意工种之间的先后施工顺序,检查验收及相互配合。
其工种间工艺流程为:土建楼板浇筑完毕→隔墙砌筑完毕→管道定位安装,检查管道位置→浇筑管道周围堵缝细石混凝土→地面防水层→第一次蓄水试验→抹面层(保护防水层)→固定管卡和洁具卡→地面防滑地砖贴地面→第二次蓄水试验→安放洁具→防水合格。
防水层工艺流程:基层清理→涂刷底胶→涂膜防水层施工→做保护层6.2 操作要点6.2.1 材料及要求1 聚氨酯防水涂料,应具有出厂合格证及厂家产品的认证文件,材料进场应进行抽样复检。
2 作业条件1)卫生间防水层聚氨酯防水涂料冷作业施工,基层必须干燥。
1http://www.gipc.cn厨卫防水工程施工与卫生间回填的工艺详解

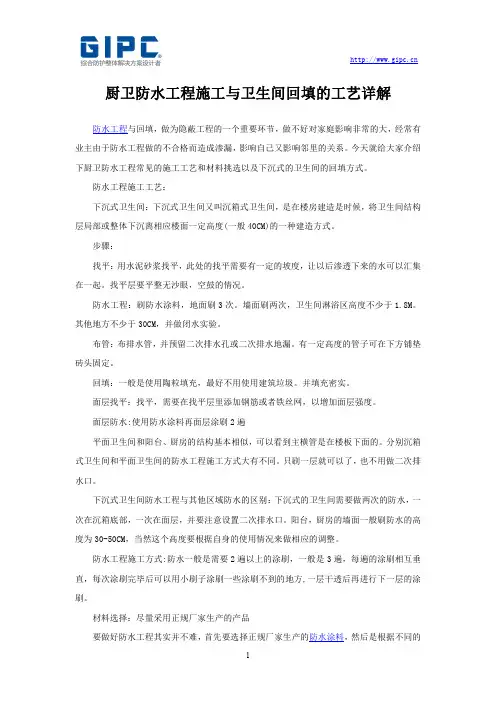

防水工程与回填,做为隐蔽工程的一个重要环节,做不好对家庭影响非常的大,经常有业主由于防水工程做的不合格而造成渗漏,影响自己又影响邻里的关系。今天就给大家介绍下厨卫防水工程常见的施工工艺和材料挑选以及下沉式的卫生间的回填方式。防水工程施工工艺:下沉式卫生间:下沉式卫生间又叫沉箱式卫生间,是在楼房建造是时候,将卫生间结构层局部或整体下沉离相应楼面一定高度(一般40CM)的一种建造方式。步骤:找平:用水泥砂浆找平,此处的找平需要有一定的坡度,让以后渗透下来的水可以汇集在一起。找平层要平整无沙眼,空鼓的情况。防水工程:刷防水涂料,地面刷3次。墙面刷两次,卫生间淋浴区高度不少于1.8M。其他地方不少于30CM,并做闭水实验。布管:布排水管,并预留二次排水孔或二次排水地漏。有一定高度的管子可在下方铺垫砖头固定。回填:一般是使用陶粒填充,最好不用使用建筑垃圾。并填充密实。面层找平:找平,需要在找平层里添加钢筋或者铁丝网,以增加面层强度。面层防水:使用防水涂料再面层涂刷2遍平面卫生间和阳台、厨房的结构基本相似,可以看到主横管是在楼板下面的。分别沉箱式卫生间和平面卫生间的防水工程施工方式大有不同。只刷一层就可以了,也不用做二次排水口。下沉式卫生间防水工程与其他区域防水的区别:下沉式的卫生间需要做两次的防水,一次在沉箱底部,一次在面层,并要注意设置二次排水口。阳台,厨房的墙面一般刷防水的高度为30-50CM,当然这个高度要根据自身的使用情况来做相应的调整。防水工程施工方式:防水一般是需要2遍以上的涂刷,一般是3遍,每遍的涂刷相互垂直,每次涂刷完毕后可以用小刷子涂刷一些涂刷不到的地方,一层干透后再进行下一层的涂刷。材料选择:尽量采用正规厂家生产的产品要做好防水工程其实并不难,首先要选择正规厂家生产的防水涂料,然后是根据不同的2
http://www.gipc.cn部位采用不同的施工方法,特别要注意的是阴角缝隙处,最后再做闭水试验,检查完毕才能保证防水工程的滴水不漏。
目录一.作业前准备二.厨房防水施工工艺1 .清扫待施工层1.1处理复杂部位2.卷材铺贴2.1卷材施工中特殊部位的处理2.2卷材铺贴中常出现的问题3.保护层施工4.管道安装5.闭水试验6.回填7.基层施工三.卫生间防水施工工艺四.成品保护五.安全措施1、作业前准备1、材料要求①. 水泥:用32.5号矿渣硅酸盐水泥,要求新鲜无结块且检验合格。
②. 砂:用水洗中粗砂,最大粒径不大于5mm,不得含有杂质,含泥量不大于3%。
③. 聚乙烯丙纶高分子防水卷材④. 配套水泥胶2、主要工具防水卷材规格和性能指标·卷材厚度:0.6、0.7、0.8、0.9、1.0、1.2和1.5㎜·幅宽:≥1000㎜·长度:50m、100m·量:G200,G250,250,300,350,400,500,600(G/M)3、作业条件①.主体结构已施工验收完毕,楼板上杂物积灰等清理干净。
②.室内各种管道及地漏等已安装完毕,经检查合格,地漏口、出水口等已遮盖,并办理预检手续。
③.各种立管和套管通过面层的孔洞已用水泥砂浆灌好修严。
④.顶棚、墙面抹灰施工完毕,已弹出控制面层标高和排水坡度的水平线,地漏处已找好泛水及标高。
2厨房防水施工工艺施工操作程序:清扫待施工层→处理复杂部位→配置粘剂(随用随配置)→卷材铺贴→保护层施工→管道安装→闭水试验→回填防水施工必须由专门的泥工施工。
1、清扫待施工层1)仔细清扫基面浮尘,并去除水泥结块和松动基层;2)对管根、排水孔、阴阳角、墙面水电改后留下的空洞等部位进行特殊处理。
处理完毕后用毛刷细扫基面遗留灰尘;3)用防水材料(比如堵漏神、填缝剂等)涂刷管根、阴阳角等这些重点区域彻底除去遗留灰尘。
4)基层处理要求:应平整、坚实、干净、无浮灰和油污,细部处理完整无遗漏。
1.1 处理复杂部位地面与立面结构的结合处均应做成圆角。
对贯穿楼板的管道,应将管道固定后管道四周用水泥砂浆填满,与地面形成圆弧形连接。
卫生间防水工程施工方案第1篇卫生间防水工程施工方案一、项目背景卫生间作为家居生活中的重要组成部分,其防水工程的施工质量直接关系到居住环境的舒适度和建筑物的使用寿命。
为确保卫生间在使用过程中免受水患侵害,提高居住品质,特制定本卫生间防水工程施工方案。
二、施工目标1. 确保卫生间防水层施工质量,满足设计要求和使用功能。
2. 提高卫生间防水工程的耐久性、安全性和可靠性。
3. 减少后期维修成本,延长建筑物使用寿命。
三、施工范围1. 卫生间地面防水层施工。
2. 卫生间墙面防水层施工。
3. 卫生间给排水管道、地漏等设施的密封处理。
四、施工工艺及方法1. 基层处理:(1)清理基层,确保基层表面干净、平整、坚实、无油污、无明水。
(2)对基层缺陷进行修补,采用聚合物水泥砂浆找平。
(3)基层处理完成后,进行充分晾晒,确保基层含水率低于10%。
2. 防水层施工:(1)选用优质防水涂料,按照产品说明书进行配比。
(2)采用涂膜防水施工工艺,涂刷均匀,不得漏涂、起泡、流淌。
(3)涂膜防水层施工分两遍进行,第一遍涂刷后,待实干后再进行第二遍涂刷。
(4)防水层施工完成后,应及时进行养护,确保防水层质量。
3. 防水层细部处理:(1)管道、地漏等设施周边采用柔韧性好的密封材料进行密封处理。
(2)阴阳角、穿墙管等细部部位,采用加强网格布进行加强处理。
(3)防水层与基层之间应粘结牢固,无空鼓、脱落现象。
4. 防水层验收:(1)防水层施工完成后,进行闭水试验,闭水高度不小于200mm,闭水时间不少于24小时。
(2)观察闭水试验过程中,无渗漏、无潮湿现象,防水层质量合格。
五、施工要求及注意事项1. 施工前,对施工人员进行技术交底,明确施工要求和质量标准。
2. 严格遵循施工工艺流程,确保施工质量。
3. 施工过程中,做好施工记录,确保施工过程可追溯。
4. 施工现场保持整洁,材料堆放整齐,防止交叉污染。
5. 施工过程中,注意安全防护,防止发生安全事故。
做防水工程,卫生间(厨房)地面做24小时闭水试验;防水施工流程:墙、地面防水是装修施工中必不可少的环节。
尤其是厨卫空间,其用水量最大以致室内湿度大,必须先做防水再进行瓷砖的铺贴,否则将严重影响房屋装修工程的质量。
墙、地面防水施工工艺流程:墙、地面基层处理→刷水泥素浆→抹底层砂浆→刷水泥素浆→抹面层砂浆→刷水泥砂浆→养护。
在新交付使用的楼房中,卫生间、浴室和厨房的地面都有按照相关规范做的防水层,所以,不破坏原有的防水层入住后一般是不会发生渗漏情况的。
现在普遍存在的问题是,装修中会增加一些卫生间的洗浴设施和对多种上下水管线进行重新布局或移动,本身已经严重破坏建筑物原有的防水层,但是,没有修补或重新做防水施工,以至于发生渗漏后才发现问题。
经验:防水层在重新装修地面时易被破坏。
如不及时修补,日后会发生渗漏,殃及邻里。
所以在装修时要注意保护防水层,若不慎破坏,要及时修补,以免留下隐患。
重铺地砖要做地面防水如果需要更换卫生间原有地砖,将原有地砖凿去后,一定要先用水泥砂浆将地面找平,再做防水处理,这样就可以避免防水涂料因厚薄不均而造成渗漏。
在做防水之前,一定要将地面清理干净,用聚氨酯防水涂料反复涂刷2至3遍。
经验:墙与地面之间的接缝及上下水之间的管道地面接缝处,是最容易出现问题的地方,一定要督促好工人处理好这些边边角角,防水涂料一定要涂抹到位。
要求装修队给厨房、卫生间的上下水管一律做好水泥护根,从地面起向上刷10至20厘米的聚氨酯防水涂料,然后地面再重做聚氨酯防水,加上原防水层,组成复合性防水层,以增强防水性。
三、一定要做墙面防水卫生间洗浴时水会溅到邻近的墙上,如没有防水层的保护,隔壁墙和对顶角墙易潮湿发生霉变。
所以一定要在铺墙面瓷砖之前,做好墙面防水。
一般防水处理中墙面要做30厘米高的防水处理,但是非承重的轻体墙,就要将整面墙做防水,至少也要做到1.8米高。
经验:与淋浴位置邻近的墙面防水也要做到1.8米高,若使用浴缸,与浴缸相邻的墙面防水涂料的高度也要高于浴缸的上沿。
城中央B地块(一期)项目工程厨房、卫生间、阳台防水施工方案成中投资集团股份有限公司二零一三年八月二十二日目录第一章:编制依据 (4)第一节:工程承包合同 (4)第二节:施工图纸 (4)第三节:主要法规 (4)第二章:工程概况 (4)第一节:总体简介 (4)第二节:建筑设计简介 (5)第三节:结构设计简介 (6)第三章:施工部署 (7)第一节:施工管理目标 (7)一、工期目标 (7)二、质量目标 (7)第四章:施工进度计划 (10)第一节:施工作业计划 (10)第二节:施工进度计划管理 (10)第五章:施工准备与资源配置计划 (11)第一节:厨房、卫生间、阳台防水施工准备 (11)第二节:施工工艺 (13)第六章:质量通病及预防措施 (21)第一节:质量通病 (21)第二节:质量预防措施 (23)第七章:质量保证措施 (23)第八章:成品保护 (24)第九章:安全注意事项 (25)第十章:文明施工及环保措施 (26)第一章:编制依据第一节:工程承包合同按照工程合同约定要求的楼地面分项工程内容实施。
第二节:施工图纸一、城中央B地块工程施工图建筑设计总说明一第十四条防水防潮设计说明1、卫生间、厨房、阳台(1)防水高度:阳台为300mm,厨房为1200mm,卫生间为1800mm。
(2)防水材料采用300g复合聚乙烯丙纶高分子防水卷材(SBC),管根防水用建筑密封膏填实。
(3)凡管道穿越房间,须预埋套管,高出地面30mm,预留洞边做混凝土砍边,高100mm。
第三节:主要法规《建筑地面工程施工质量验收规范》GB50209-2010《建筑工程施工质量验收统一标准》GB50300-2010《地下工程防水技术规范》GB50108-2008《地下防水工程施工质量验收规范》GB50208-2011《高分子防水材料》GB18173-1-2006第二章:工程概况第一节:总体简介本工程位于宜宾市天柏组团铁北新区内。
由四川宜宾成中房地产开发集团有限公司开发的城中央B南地块工程。
第1篇一、施工准备1. 施工前,对卫生间进行彻底清理,清除地面、墙面、管道等处的杂物、灰尘和油污。
2. 检查卫生间排水系统是否畅通,如有堵塞现象,应及时疏通。
3. 确保施工场地干燥,避免防水涂料施工过程中受潮。
4. 准备好防水涂料、基层处理剂、砂纸、刷子、刮板、保护层材料等施工工具和材料。
二、基层处理1. 对卫生间地面、墙面进行清洁,去除油污、灰尘等杂物。
2. 对墙面、地面进行打磨,使其表面平整,无裂缝、孔洞等缺陷。
3. 对于裂缝、孔洞等缺陷,采用专用腻子进行填补,并打磨平整。
4. 对卫生间墙面、地面进行基层处理剂涂刷,提高防水涂料的附着力。
三、防水涂料施工1. 在墙面、地面涂刷第一遍防水涂料,注意均匀涂刷,无遗漏。
2. 待第一遍涂料干燥后,进行第二遍防水涂料施工,注意涂刷方向与第一遍垂直。
3. 对于管道、阴阳角等细部处理,采用专用防水涂料进行涂刷,确保防水效果。
4. 防水涂料施工完成后,检查无遗漏、无气泡、无裂纹等现象。
四、保护层施工1. 在防水涂料表面铺设保护层材料,如塑料薄膜、玻璃丝布等。
2. 保护层材料应完全覆盖防水层,避免防水层受到破坏。
3. 保护层材料与基层结合牢固,无裂纹、气泡、溢漏等现象。
五、闭水试验1. 在防水层和保护层施工完成后,进行闭水试验。
2. 关闭卫生间排水系统,向卫生间内注水,水位应达到卫生间最高点。
3. 保留水位24小时,观察卫生间墙面、地面、管道等部位是否有渗漏现象。
4. 如有渗漏,应及时找出渗漏点,重新施工,直至无渗漏为止。
六、验收1. 防水施工完成后,由专业人员进行验收。
2. 验收内容包括:防水涂料涂刷均匀、无遗漏;保护层材料铺设完整;闭水试验无渗漏现象。
3. 验收合格后,进行卫生间装修施工。
七、注意事项1. 施工过程中,应确保施工场地干燥,避免防水涂料受潮。
2. 防水涂料施工前,应先对基层进行处理,提高附着力。
3. 防水涂料施工过程中,注意涂刷均匀,避免出现遗漏、气泡、裂纹等现象。
