厨房、卫生间防水技术交底记录
- 格式:docx
- 大小:87.49 KB
- 文档页数:7
卫生间防水施工技术交底记录一、项目背景本次卫生间装修工程需要进行防水施工,确保卫生间使用时不会发生渗水现象。
为了保障工程质量,特进行本次交底。
二、施工方案卫生间防水施工需采用专业的防水材料和方法,施工前应检查洁具和管道的安装是否正确,确保无漏水情况。
1. 防水涂料选择防水涂料应符合国家建筑材料检测中心的要求,售后服务要有保障,并取得相应的产品质量检测报告。
推荐使用防水涂料品牌如福禄寿、金莱特等。
2. 防水处理步骤2.1 表面准备卫生间墙面需清洁干净,确保墙面表面没有浮灰,并处理好突出部分和收口处,确保涂料与基层结合的牢固。
2.2 基层处理墙面防水层施工前,需要根据地面状况选择对应的基层处理方法。
如果墙面破损严重,则需要进行修补。
对于空鼓或开裂处进行清除并打磨,用防水灰浆进行补缺。
2.3 防水底漆处理墙面处理后,需要进行防水底漆处理。
防水底漆要根据基层的状态自如选择哪种底漆,避免固化不良等现象。
并且底漆要抹匀,避免出现漏涂、斑点不均等情况。
2.4 防水面漆处理经过防水底漆处理后,需要使用防水涂料进行最后的涂刷。
涂刷时,要重复施工3-4遍,每遍的时间间隔不能低于6小时,以确保涂料充分固化。
2.5 优化工序在施工过程中,一定要严格执行施工顺序,防止涂料未干燥就进行下一工序施工。
各工序交界处要混涂,以确保防水界线连贯完整。
三、施工安全措施施工过程中必须做到安全第一。
工人必须佩带安全帽、手套,防止涂料溅到身上引发过敏。
施工工作时必须配备防护设备,如防尘面具等。
四、施工标准和验收标准施工标准:1.涂料厚度应不小于1.2mm2.涂层不得有发泡、起泡、流挂、起块、裂痕等现象。
3.涂层表面平整无空鼓,不得有明显的麻点、剥落等现象。
4.涂层与墙面之间错位夹角应大于45度。
验收标准:1.涂层光泽均匀,没有不良现象2.墙体强度没有发生变化3.防水层与瓷砖之间没有空隙五、施工进度计划本次施工预计用时3天。
第一天进行表面准备和基层处理;第二天进行防水底漆处理;第三天进行防水面漆处理,并进行最后的准备工作。
厨卫间防水工程技术交底记录4)与基层相连的各类管道、地漏、预埋件等应安装牢固,接缝严密,若有铁锈、油污应以钢丝刷、砂纸、溶剂等予以清理干净。
5)管根、地漏与基层的交接部位,应预留宽10mm,深10mm的环形凹槽,槽内应嵌填密封材料。
6)基层表面不得有积水,基层的含水率应满足施工要求。
4.2涂刷底料将聚氨酯甲、乙两组份和二甲苯按说明书的比例配合搅拌均匀,即可使用。
用滚动刷或油漆刷蘸底胶均匀地涂刷在基层表面,不得过薄也不得过厚,涂刷量以0.2kg/m2左右为宜。
涂刷后应干燥4h以上,手感不粘时才能进行下一工序的操作。
4.3细部处理4.3.1地漏处1)地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。
2)立管定位后,楼板周围缝用1:3水泥砂浆堵严,缝大于20mm时,用1:2:4豆石混凝土堵严。
振捣密实。
3)厕浴间垫层向地漏处找2%坡,小于30mm厚用混合灰,大于30mm厚用1:6水泥焦渣垫层。
4)地漏上口四周用10mm×15mm建筑密封膏封严,上做防水层。
面层采用20mm厚1:2.5水泥砂浆找平压光,面材可根据设计要求选用。
图 15)地漏管件安装在面层四周地面向地漏找2%坡,50mm范围找3%~5%坡以便排水。
如图1:4.3.2下水管处1)管根防水层下面四周用10mm×15mm建筑密封膏封严。
2)管根四周150mm处,最少高出地面150mm。
3)立管位置靠墙或转角处,向外坡度为5%。
4)防水层涂刷高度不小于150mm,同时与管根周围的密封材料交圈(见图2)。
图 24.3.3套管处1)管根套管防水层下面管四周用10mm×15mm建筑密封膏封严。
2)管根根据实际加套管,管缝留35mm,上缝用建筑密封膏封严。
3)套管高出地面不小于20mm。
4)套管根部30mm范围内高出地面不小于5mm。
图 3。
丙纶防水施工技术交底技术交底记录工程名称:厨房、卫生间防水施工单位:交底提要:编号:交底日期:2016年4月7日第一页一、材料要求:本工程采用WJG-奇宝251高分子符合(聚乙烯丙纶)防水卷材。
卫生间采用2层300g高分子聚乙烯丙纶防水卷材。
卷材应有出厂合格证(鉴定书、认证书、复试单)。
二、主要机具:电动搅拌器、铲、扫帚、橡胶刮板、压辊、料桶等。
三、作业条件:1.基层应压实平整光滑均匀一致,不得有松动、起皮、起砂,开裂现象,强度一般不应小于5MP,防止上人踩坏。
泛水应符合设计要求,施工环境温度应不低于5℃。
2.如发现存在突起或者孔洞,建议对于基层突起物疙瘩等应铲除,并将尘土杂物等清理干净,对于基层孔洞,砂眼凹面应用水泥801胶搅合成腻子状,采用刮板或铁抹子刮补填平。
3.基层与突出结构的连接处以及基层的转角处均管根及阴阳角处,应抹成圆弧或八字角。
4.找平层连接的地漏、管根、出水口、卫生洁具根部等边沿处,收头要圆滑,部件安装必须牢固,用密封膏封严,经检查并办完隐蔽工程验收。
5.在通风条件较差,光线不足,操作困难的场所施工,应采取通风、照明等措施。
6.所用聚乙烯丙纶防水卷材的技术性能,必须符合设计要求和有关标准的规定,每批产品应附有出厂证明及防水材料质量认证书,复试合格经报验同意后方可使用,否则不准使用。
7.防水层及其细部等做法,必须符合设计要求和施工规范的规定,并不得有渗漏水现象。
第二页四、节点部位施工:1.地漏处:1).地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。
2).地漏上口四周用10mm×15mm建筑密封膏封严,上做防水层。
2.下水管处:1).管根防水层下面四周用10mm×15mm建筑密封膏封严。
2).管根四周50mm处,最少高出地面50mm。
3).立管位置靠墙或转角处,向外坡度为5%。
4).防水层应卷起高度不小于20mm,同时与管根周围的密封材料交圈。
审核人:交底人:接受交底人:备注:本表由施工单位填写,交底单位与接受交底单位各存一份。

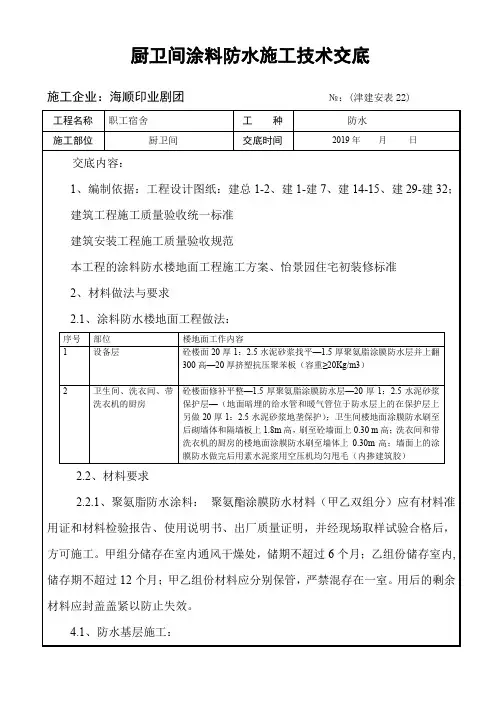

厨卫间涂料防水施工技术交底施工企业:海顺印业剧团№:(津建安表22)工程名称职工宿舍工种防水施工部位厨卫间交底时间2019年月日交底内容:1、编制依据:工程设计图纸:建总1-2、建1-建7、建14-15、建29-建32;建筑工程施工质量验收统一标准建筑安装工程施工质量验收规范本工程的涂料防水楼地面工程施工方案、怡景园住宅初装修标准2、材料做法与要求2.1、涂料防水楼地面工程做法:序号部位楼地面工作内容1 设备层砼楼面20厚1:2.5水泥砂浆找平—1.5厚聚氨脂涂膜防水层并上翻300高—20厚挤塑抗压聚苯板(容重≥20Kg/m3)2 卫生间、洗衣间、带洗衣机的厨房砼楼面修补平整—1.5厚聚氨脂涂膜防水层—20厚1:2.5水泥砂浆保护层—(地面暗埋的给水管和暖气管位于防水层上的在保护层上另做20厚1:2.5水泥砂浆地垄保护);卫生间楼地面涂膜防水刷至后砌墙体和隔墙板上1.8m高,刷至砼墙面上0.30 m高;洗衣间和带洗衣机的厨房的楼地面涂膜防水刷至墙体上0.30m高;墙面上的涂膜防水做完后用素水泥浆用空压机均匀甩毛(内掺建筑胶)2.2、材料要求2.2.1、聚氨脂防水涂料:聚氨酯涂膜防水材料(甲乙双组分)应有材料准用证和材料检验报告、使用说明书、出厂质量证明,并经现场取样试验合格后,方可施工。
甲组分储存在室内通风干燥处,储期不超过6个月;乙组份储存室内,储存期不超过12个月;甲乙组份材料应分别保管,严禁混存在一室。
用后的剩余材料应封盖盖紧以防止失效。
4.1、防水基层施工:4.1.1、设备层的20厚1:2.5水泥砂浆找平层施工:4.1.1.1、施工前,将楼面杂物清理干净,并提前一天将楼地面洒水湿润。
4.1.1.2、施工前刷一遍水泥浆,水灰比宜为0.4-0.5,随刷随铺1:2.5水泥砂浆找平层。
4.1.1.3、地面排水坡度:地面向地漏处排水坡度一般为2%;地漏处排水坡度,以地漏边缘向外50mm,排水坡度为3-5%。

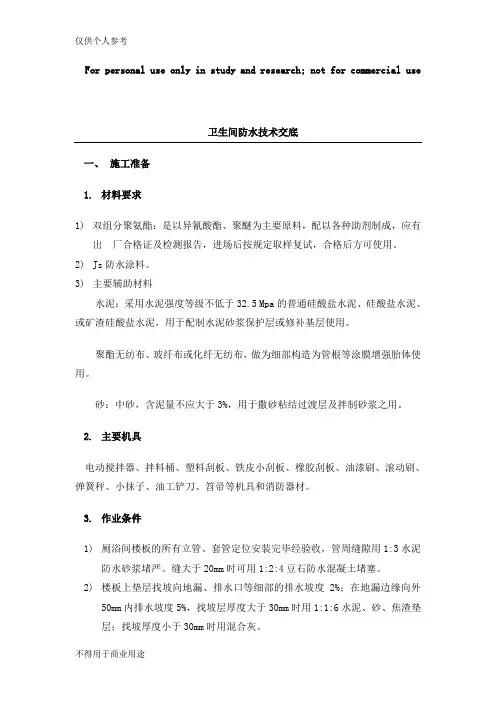

For personal use only in study and research; not for commercial use卫生间防水技术交底一、施工准备1.材料要求1)双组分聚氨酯:是以异氰酸酯、聚醚为主要原料,配以各种助剂制成,应有出厂合格证及检测报告,进场后按规定取样复试,合格后方可使用。
2)Js防水涂料。
3)主要辅助材料水泥:采用水泥强度等级不低于32.5 Mpa的普通硅酸盐水泥、硅酸盐水泥、或矿渣硅酸盐水泥,用于配制水泥砂浆保护层或修补基层使用。
聚酯无纺布、玻纤布或化纤无纺布,做为细部构造为管根等涂膜增强胎体使用。
砂:中砂,含泥量不应大于3%,用于撒砂粘结过渡层及拌制砂浆之用。
2.主要机具电动搅拌器、拌料桶、塑料刮板、铁皮小刮板、橡胶刮板、油漆刷、滚动刷、弹簧秤、小抹子、油工铲刀、笤帚等机具和消防器材。
3.作业条件1)厕浴间楼板的所有立管、套管定位安装完毕经验收,管周缝隙用1:3水泥防水砂浆堵严。
缝大于20mm时可用1:2:4豆石防水混凝土堵塞。
2)楼板上垫层找坡向地漏、排水口等细部的排水坡度2%;在地漏边缘向外50mm内排水坡度5%,找坡层厚度大于30mm时用1:1:6水泥、砂、焦渣垫层;找坡厚度小于30mm时用混合灰。
3)基层泛水坡度应在2%以上,不得倒坡积水。
基层与相连接的管件、卫生洁具、地漏、排水口等应在防水层施工前先将预留管道安装牢固。
预留管道未安装完不得进行防水层施工。
与墙交接处及转角处水泥砂浆应抹成小圆角。
凡是靠墙的管根处抹出5%的坡度,避免此处存水。
4)基层做防水涂膜之前,应将尘土,杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平,扫净。
二、施工工艺及要点有沉箱卫生间施工工艺:清理基层→找平层→通水试验→弹线→刷基层处理剂→防水层→保护层→蓄水试验→排水管安装→陶粒砂浆回填→第二遍防水→保护层→蓄水试验→土工布,20pvc管预留孔→陶粒回填→细石混凝土地骨无沉箱卫生间施工工艺清理基层→找平层→防水层→蓄水试验→保护层1)基层清理将基层垃圾清理干净,并提前一天浇水湿润2)1:3水泥砂浆找平,向侧排方向放1%坡度,最薄处15mm厚,阴角做半径10cm圆弧。
技术、安全交底记录
表B2 编号:顶板防水01
地点日期2022年月日交底内容:
一、说明
因厨房、卫生间及阳台防水工程施工,特编制本技术交底文件,本技术交底仅适用于东湖雅居C区厨房、阳台、卫生间防水施工和防水施工相应班组。
各班组应严格依照施工技术交底文件要求的措施施工,不得随意更改技术措施,当遇到技术措施没有或与技术措施有冲突的地方应暂停施工,待技术负责人现场判断是否更改技术措施或按原方案施工。
各施工员应严格监督施工班组是否按技术措施施工。
二、防水介绍
阳台防水做法:
从下至上依次为:
厨房防水做法:
从下至上依次为:
卫生间防水做法:
从下至上依次为:
三、编制依据
本分项工程施工设计;
四、施工准备
4.1 施工物资机具准备
所有进场材料必须有合格的材质证明、出厂合格证和复试报告,并按照规范及监理要求抽样送检。
不合格的材料禁止使用。
施工机具一览表
机具用途数量
橡胶刮涂料涂刮工具4只
油漆刷地漏、转角处等涂料涂刷工具5只
铲刀清理基层工具4把
抹子修补基层工具2把
小平铲、扫帚、钢丝刷、高压吹
基层清理最少各1个
风机
皮卷尺、钢卷尺、粉线包、石笔测量弹线一套
剪刀、刮板、滚刷、橡胶锤、大
铺贴工具按人及使用频率分配
小压辊、长把刷、电动搅拌器、
铁抹子、小白线等
3.3 劳动力计划
最少安排2名防水人员同时施工,2名杂工配合施工;
四、施工方法及工序
本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各存一份。
卫生间防水技术交底卫生间防水是指在卫生间及其周边区域进行防水处理,以防止水分渗透到墙体、地面等部位,导致房间潮湿、发霉等问题。
卫生间防水技术交底是在建筑工程中,施工人员向相关方面交待卫生间防水处理的要求、标准和方法,以确保施工质量和安全。
检查材料和工具在进行卫生间防水施工前,需要检查使用的材料和工具是否符合要求,以确保施工质量。
材料检查•防水涂料:要检查防水涂料是否符合国家标准,是否有有效日期以及质量构成是否稳定等。
•防水材料:如防水板、不透水膜等,要检查其厚度、质量等指标符合规定。
•焊接剂:如果使用焊接技术进行卫生间防水处理,需要检查焊接剂是否符合相关标准,是否有有效期限等指标。
•水泥砂浆:需要检查水泥砂浆的配比是否恰当、材质是否符合规定等。
•其他材料:如密封胶、管道(管件)等,需要检查其质量是否符合相关标准和要求。
工具检查•刮板:要检查刮板的刮板面是否光滑,锋利度是否符合要求等。
•砂纸:要确认砂纸的颗粒大小是否合适,防止砂纸面过粗而对墙面造成伤害。
•刷子、辊筒:要检查其质量和清洁度,防止外来杂质影响施工质量。
预处理工作卫生间防水施工前,需要对卫生间和其周边区域进行预处理,以保证施工效果和质量。
清理卫生间在施工前,需要将卫生间内原有的水管、电线、照明等线路进行拆除,同时清理卫生间内的墙面、地面、卫浴设备等,保证施工区域干净整洁。
针对基层做出相应处理在清洁干净的基础上,根据具体情况对基层进行相应处理。
在墙面上,需要通检查表面松散、空鼓、裂缝等情况,如有问题则必须在施工前处理。
在地面上,需要平整基层、选用合适的防水板或膜材料,同时预留好密封处理区域。
施工步骤卫生间防水施工需要按照一定顺序进行,以确保施工质量。
一、水泥砂浆填缝在基层处理完毕之后,需要将地面和墙面的砖缝等部位进行填缝处理,以确保无水渗漏。
二、涂刷基础涂料完成填缝后,需要在墙面和地面上刷涂第一遍防水涂料,以使其充满砖缝,加强密封效果。
三、处理墙面与地面交接卫生间墙面与地面之间需要进行密封处理,可以选用环氧树脂等材料,确保不留缝隙,防止水渗漏。
防水技术交底15篇【导语】防水技术交底怎么写受欢迎?本为整理了15篇优秀的防水技术交底范文,为便于您查看,点击下面《名目》可以快速到达对应范文。
以下是我为大家收集的防水技术交底,仅供参考,盼望对您有所关心。
名目【第1篇】卫生间、厨房防水涂料-工程质量技术交底记录卫生间、厨房防水涂料工程质量技术交底记录建设单位名称:交底人:工程项目名称:接受交底班组长:施工单位名称:*省建筑工程公司记录人:分部分项名称:卫生间、厨房防水涂料交底日期:年月日交底内容:1、卫生间、厨房防水层的基层应用1:2水泥砂浆抹平,并要有三遍以上的压光。
2、在抹平前,应对立管、套管和地漏与楼板节点之间进行密封处理。
并应在管四周留出深8-10mm的沟槽,采纳防水卷材或防水涂料裹住管口和地漏。
3、防水材料应有出厂合格证,进场后应再次抽样送检复试,待符合质量标准要求后方可使用。
4、在水泥砂浆找平层上铺涂防水卷材或防水涂料时,找平层表面应干净、干燥,其含水率不应大于9%,并应涂刷基层处理剂。
基层处理剂应采纳与卷材性能配套的材料或采纳同类涂料的底子油。
5、卫生间、厨房的楼面结构层四周支承处除门窗外,应设置向上翻的砼边梁(即吊梁),其高度不应小于200mm,宽度宜同墙宽。
施工反梁时其轴线、位置应精确,以免砼反梁移位而进行打凿。
6、卫生间、厨房铺涂防水类涂料时,宜制定施工程序。
在穿过楼板面管道四周处,防水材料应向上铺涂,并应超过套管的上口;在靠近墙面处,防水材料应向上铺涂,并应高出屋面200-300mm,或按设计要求的高度铺涂,阴阳角和穿过楼板面管道的根部尚应增加铺涂防水材料。
7、铺设完毕后应作蓄水检验,蓄水深度不小于30mm,经24小时以上蓄水无发觉渗漏为合格,并做验收记录。
8、卫生间、厨房防水必需由防水专业队伍或防水工施工。
严禁非防水专业队伍或防水工进行该防水工程施工。
9、抹平层砂浆用水泥之标号不宜低于425#,并不得将不同品种或标号的水泥混合使用。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份.
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份.
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份.
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份.
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时, 应填写“分项工程名称”栏, 其他技术交底可不填写。
1.本表由施工单位填写, 交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时, 应填写“分项工程名称”栏, 其他技术交底可不填写。
1.本表由施工单位填写, 交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时, 应填写“分项工程名称”栏, 其他技术交底可不填写。
1.本表由施工单位填写, 交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时, 应填写“分项工程名称”栏, 其他技术交底可不填写。
卫生间、茶水间防水工程技术交底GDAQ330408八.示意图1.同层排水卫生间墙地面防水施工示意图项目名称防水工程名称门套基层根部施工示意图适用范围卫生间、茶水间备注通用重点说明:1、卫生间、厨房间门框基层板根部离门槛石面留缝约20mm,根部用柔性防水胶泥(或油膏)填实,以防止水气渗入门框内引起油漆饰面变形发霉。
2、门框木质基层需进行三防处理(防火、防腐、防潮)。
项目名称防水工程名称卫生间、茶水间门槛石翻边施工示意图适用范围生间、茶水间备注通用重点说明:1.卫生间(设计有高差要求)门槛石基层必须设止水带,采用细石砼浇筑而成,止水带下需凿毛套浆处理,并与地面做统一防水。
止水带标高应低于非防水区域地面完成面约30mm,门槛石用专用粘结剂铺贴。
2. 卫生间门框基层板根部离门槛石面留缝约20mm,根部用防水胶泥填实,以防止水气渗入门框内引起油漆饰面变形发霉。
3. 门框木质基层需进行三防处理(防火、防腐、防潮)。
4. 卫生间完成面应低于外部20mm。
项目名称防水工程名称卫生间、茶水间墙地面图施工示意图适用范围卫生间、茶水室备注通用重点说明:1.操作时先墙面后地面,从内向外退着操作。
2.防水涂膜附加层的涂刷方法、搭接、收头应符合规定要求,并应粘接牢固、紧密、接缝封严、无损伤、空鼓等现象。
3.涂料反墙高度为300mm。
4.单组分聚氨酯涂膜防水层不起泡,不流淌、平整凹凸。
管件、洁具、地漏、排水口等接缝严密,收头圆滑。
5.地漏处细部;管跟与墙角做半径R=10mm圆弧,地漏管涂膜至管口,所有细管上返250mm。
6.门口细部做法:门口墙面外侧上返60mm,不得低于建筑地面,门口向外侧每侧延伸100mm.7.涂膜防水层与基层、保护层均应粘接牢固,收口密封严实。
补充说明:1.防水施工完毕,应做24小时蓄水试验,蓄水前临时堵严地漏或排水部位,2.蓄水高度30-50mm,确认无渗漏时再做保护层或饰面层,保护层保护层施工完后应在其上继续做第二次24小时蓄水试验,以最终无渗漏为合格方可验收。
技术交底记录
交底提要:
的交界线,涂料涂刷时要与此线平。
8、厨厕间做防水之前必须设置足够的照明设备(安全低压灯等)和通风设备。
9、防水材料一般为易燃有毒物品、储存、保管和使用要远离火源,施工现场要备有足够的灭火器材,施工人员要着工作服,软底鞋,并设专业工长监管。
10、环境温度保持在+5度以上。
11、操作人员应经过专业培训,持证上岗,先做样板间,经检查验收合格后, 方可全面施工。
(二)材质要求
1、主体材料
聚氨酯防水涂膜。
聚氨酯防水涂膜在使用前,必须经复试合格后方可使用。
现场采访见证取样,其技术性能应符合以下要求:
(三)工器具
主要机具:电动搅拌器、搅拌桶、小漆桶、塑料刮板、铁皮小刮板、橡胶刮板、弹簧秤、毛刷、滚刷、小抹字、油工铲刀、扫帚、消防器材、风机等。
二、质量要求
3、第二道涂膜:第一层涂膜固化到不粘手时,按第一遍材料施工方法,进行第二道涂膜防水施工。
为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍略少,厚度为0.5mm为宜。
4、第三层涂膜:第二层涂膜固化后,按前述两遍的施工方法,进行第三遍刮涂,刮涂量以0.4〜0.5kg/m2为宜。
5、撤粗砂结合层:为了保护防水层,地面的防水层可不撒石渣结合层,其结合层可用1:1的108胶水泥浆进行扫毛处理,地面防水保护层施工后,在墙面防水层滚涂一遍防水涂料,未固化时,在其表面上撒千净的2〜3mm砂粒,以增加其与面层的粘结力。
6保护层或饰面层施工。
(四)防水层细部施工
1、管根与墙角(见图4-7)
1—2—找平层I管根与席僭燉半径R = 的暂根址均株出5%熾艇】3—防水阳加JS(宽1 書Omnii 壇掲髙100mm h 处与标准地面平)4—防水15 5—护屋吕一地面面层
图4-7
2、地漏处细部做法(见图4-8)
1—««2—14护椁[醫權与增痢AS举槿R lOirim圆弧]3—防水附加层1 3E 150mm, 根蛀与标擋地遁平)5—訪水保护胃召一地賀面腔
3、门口细部做法(见图4-9)
1 一楼扳2—找平层{转角处世成半径lOmmH 弧丨3—防水附加虜【宽150mnit高与地面平)4—防水屋(岀外城面2和EE)3—關水保护层方一地面面国
@0 4-*
(五)涂膜防水层的验收
根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。
防水层完成并实干后,对涂膜质量进行全面验收,要求满涂,厚度均匀一致,封闭严密,厚度达到设计要求(做切片检查)。
防水层无起鼓、开裂、翘边等缺陷,并且表面光滑。
经检查验收合格后可进行蓄水试验(蓄水深度高出标准地面20mm),24h无渗漏,做好记录,可进行保护层施工。
五、成品保护
1、涂膜防水层操作过程中,操作人员要穿平底鞋作业,穿过地面及墙面等处的管件和套管、地漏、固定卡子等,不得碰损、变位。
涂防水涂膜施工时,不得污染其他部位的墙地面、门窗、电气线盒、暖卫管道、卫生器具等。
