工程量清单计算规则及说明
- 格式:doc
- 大小:151.00 KB
- 文档页数:38
工程量清单项目及计算规则建筑工程工程量清单项目包括:土(石)方工程;地基与桩基础工程;砌筑工程;混凝土及钢筋混凝土工程;厂库房大门、特种门、木结构工程;金属结构工程;屋面及防水工程;防腐隔热保温工程,共八个分部工程内容。
一、土(石)方工程土(石)方工程包括土方工程、石方工程、土石方回填工程。
(一)土方工程(分部编码:010101)1.平整场地(项目编码:010101001)平整场地是指对施工场地厚度在±300mm 以内的挖、填、运、找平。
(1)项目特征:土壤类别;弃土运距;取土运距。
(2)计算规则:工程量按设计图示尺寸以建筑物首层面积(㎡)计算。
(3)工程内容:土方挖填;场地找平;运输。
(4)说明:①“建筑物首层面积”应按建筑物外边线计算。
落地阳台计算全面积,悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
②平整场地中的弃(取)土运输应包括在报价内③如施工组织设计规定超面积平整场地时,超出部分应包括在报价内。
2.挖土方(项目编码:010101002)挖土方项目适用于±300mm以外的竖向布置的挖土或山坡切土(是指设计室外地坪标高以上的挖土)。
(1)项目特征:土壤类别;挖土平均厚度;弃土运距。
(2)计算规则:工程量按设计图示尺寸以体积(m3)计算。
(3)工程内容:排地表水;土方开挖;挡土板支拆;截桩头;基地钎探;土方运输。
(4)说明:挖土方项目包括指定范围内的土方运输(是指由招标人指定的弃土地点或取土地点的运距。
若招标文件规定由投标人确定弃土地点或取土地点时,则此条件不必在工程量清单中进行描述。
以下同)。
3.挖基础土方(项目编码:010101003)挖基础土方项目适用于带形基础、独立基础、满堂基础(包括地下室基础)及设备基础、人工挖孔桩等的挖方。
⼀、⼯程量计算规则(⼀)现浇混凝⼟1、带形基础、独⽴基础、满堂基础、设备基础、桩承台基础按设计图⽰尺⼨以m3计算。
不扣除构件内钢筋、预埋铁件和伸⼊承台基础的桩头所占体积。
2、矩形柱、异形柱按设计图⽰尺⼨以m3计算。
不扣除构件内钢筋、预埋铁件所占体积。
柱⾼:有梁板的柱⾼,应⾃柱基上表⾯(或楼板上表⾯)⾄上⼀层楼板上表⾯之间的⾼度计算。
⽆梁板的柱⾼,应⾃柱基上表⾯(或楼板上表⾯)⾄柱帽下表⾯之间的⾼度计算。
框架柱的柱⾼,应⾃柱基上表⾯⾄柱顶⾼度计算。
构造柱按全⾼计算,嵌接墙体部分并⼊柱⾝体积。
依附柱上的⽜腿和升板的柱帽,并⼊柱⾝体积计算。
3、基础梁、矩形梁、异形梁、圈梁、过梁,弧形、拱形梁按设计图⽰尺⼨以m3计算。
不扣除构件内钢筋、预埋铁件所占体积,伸⼊墙内的梁头、梁垫并⼊梁体积内。
梁长:梁与柱连接时,梁长算⾄柱侧⾯。
主梁与次梁连接时,次梁长算⾄主梁侧⾯。
4、直形墙、弧形墙按设计图⽰尺⼨以m3计算。
不扣除构件内钢筋、预埋铁件所占体积,扣除门窗洞⼝(门、窗框外围⾯积)及单个⾯积0.3m2以外的孔洞所占体积,墙垛及突出墙⾯部分并⼊墙体体积内计算。
5、有梁板、⽆梁板、平板、拱板、薄壳板、栏板按设计图⽰尺⼨以m3计算。
不扣除构件内钢筋、预埋铁件及单个⾯积0.3 m2以内的孔洞所占体积,有梁板(包括主、次梁与板)按梁、板体积之和计算;⽆梁板按板和柱帽体之和计算;各类板伸⼊墙内的板头并⼊板体积内计算;薄壳板的肋、基梁并⼊薄壳体积内计算。
6、天沟、挑檐板按设计图⽰尺⼨以m3计算。
不扣除构件内钢筋、预埋铁件所占体积。
7、⾬篷、阳台板,包括伸出墙外的⽜腿和⾬篷反挑檐按设计图⽰尺⼨的实体积以m3计算。
不扣除构件内钢筋、预埋铁件所占体积。
8、其他板按设计图⽰尺⼨以m3计算。
不扣除构件内钢筋、预埋铁件所占体积。
9、直形楼梯、弧形楼梯(包括楼梯踏步,楼梯休息平台及楼梯与楼层连接梁。
不包括楼梯井)按设计图⽰尺⼨的⽔平投影⾯积以m2计算。
工程量清单计算一、土(石)方工程1、平整场地:按设计图示尺寸以建筑物首层面积计算;2、挖土方:按设计图示尺寸以体积计算;3、挖基础土方:按设计图示尺寸以基础垫层底面积乘以挖土深度计算;4、冻土开挖、冻土厚度:按设计图示尺寸开挖面积乘以厚度以体积计算;5、挖淤泥、流沙:按设计图示位置、界线以体积计算;6、管沟土方:按设计图示以管道中心线长度计算;7、预裂爆破:按设计图示以钻孔总长度计算;8、石方开挖:按设计图示尺寸以体积计算;9、管沟石方:按设计图示以管道中心线长度计算;10、土(石)方回填:按设计图示尺寸以体积计算:a、场地回填:回填面积乘以平均厚度;b、室内回填:主墙间净面积乘以回填厚度;c、基础回填:挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)二、桩与地基基础工程1、预制钢筋混领土桩:按设计桩长(包括桩尖)乘以断面面积,以立方米计算(管桩的空心体积应扣除);2、接桩:按设计图示规定以接头数量计算(板桩按接桩头长度计算);3、混领土灌注桩:按设计桩长(包括桩尖)乘以桩径,以立方米计算;4、沙石灌注桩:按设计桩长(包括桩尖)乘以设计桩外径截面积,以立方米计算;5、灰土挤密桩:按设计桩长(包括桩尖)乘以设计桩外径截面积,以立方米计算;6、喷粉桩:按设计桩长(包括桩尖)乘以设计桩外径截面积,以立方米计算;7、地下连续墙:按设计图示墙中心线长度乘以草深以体积计算;8、地基强夯:按设计图示尺寸以面积计算;9、锚杆支护: 按设计图示尺寸以支护面积计算;10、土钉支护:按设计图示尺寸以支护面积计算;三、砌筑工程1、砖基础:按设计图示尺寸以体积计算。
包括附墙垛基础、出部分体积,扣除地梁(圈梁)、构造柱所占体积,不扣除基础大放脚T形接头处的重量部分及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积0.3m2以内的孔洞所占体积,靠墙暖气沟的挑檐不增加。
基础长度:外墙按中心线,内墙按净长线计算;2、实心砖墙:按设计图示尺寸以体积计算。
工程量清单计算规则及说明工程量清单是指在工程施工过程中,根据工程项目的设计方案、施工图纸等文件,对所需物料、材料、设备、工程量等进行详细清单计算并填制成册的一项工作。
工程量清单是施工过程中的重要依据,它包含了施工所需的所有物料和材料的数量、规格、型号等信息,可以用来进行材料采购、工程投标、施工组织等方面的工作。
一、工程量清单计算规则1.清单计量单位:根据中国计量法规定,工程量清单应采用中国计量法确定的计量单位,例如米、个、吨等。
在计算清单时必须确保所使用的计量单位与施工图纸、设计文件等一致,以确保计算结果的准确性。
2.清单数量计算:工程量清单的数量通常采用直接计算和间接计算两种方式。
(1)直接计算:根据施工图纸、设计文件等直接进行数量计算,例如墙体的面积、水泥的用量等。
(2)间接计算:通过相关公式或经验进行数量计算,例如钢筋的数量可以通过梁、柱等的尺寸计算而得。
3.清单工程量估算:在清单计算中,有些数量很难直接测量,需要通过估算得出。
例如土方工程中的挖方量,可以通过测量土方工程区域的长、宽、高等尺寸,然后应用土方工程的计算公式进行计算。
4.清单材料类别划分:根据施工图纸、设计文件等,将工程量清单中所需要的材料划分为合适的类别。
例如,钢筋可以划分为建筑钢筋、热轧钢筋等,这样可以更方便地进行数量计算和采购。
5.清单填制要求:工程量清单应按照清单编码的规范填制,包括清单编号、名称、计量单位、数量、单价等信息。
同时,为了方便查询和使用,清单应按照工程项目的施工顺序进行排序,使其更清晰、明了。
二、工程量清单计算说明1.清单计算的准确性和详细性对工程施工具有重要影响。
工程量清单应尽可能详细,包括各种工程项目的数量、尺寸、规格等,以便准确计算所需的材料和工程量。
2.清单计算时应遵循计算规则,确保计算过程的准确性。
任何计算错误都可能导致工程施工过程中出现问题,增加工程成本和时间。
3.工程量清单的编制应根据实际工程情况进行适当调整。
工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算.2、挖土方按设计图示尺寸以m3计算.3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。
4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。
5、挖淤泥、流砂按设计图示位置、界限以m3计算。
6、管沟土方按设计图示的管道中心线长度以m计算。
7、预裂爆破按设计图示的钻孔总长度以m计算。
8、石方开挖按设计图示尺寸以m3计算。
9、管沟石方按设计图示的管道中心线长度以m计算.10、土(石)方回填按设计图示尺寸以m3计算。
场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。
二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。
2、土石方体积应按挖掘前的天然密实体积计算。
3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平.4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。
基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。
无交付施工场地标高时,应按自然地面标高确定。
6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。
7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。
附表一土壤及岩石(普氏)分类表工程量清单计算规则及说明一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。

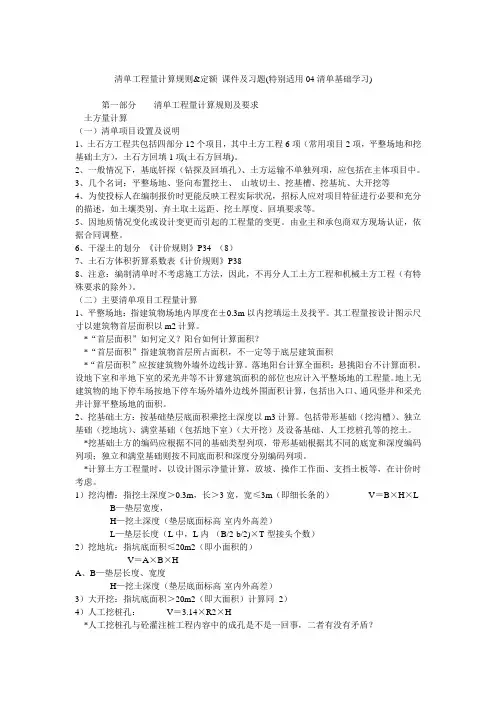

清单工程量计算规则&定额课件及习题(特别适用04清单基础学习)第一部分清单工程量计算规则及要求土方量计算(一)清单项目设置及说明1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。
2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。
3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。
5、因地质情况变化或设计变更而引起的工程量的变更。
由业主和承包商双方现场认证,依据合同调整。
6、干湿土的划分《计价规则》P34 (8)7、土石方体积折算系数表《计价规则》P388、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。
(二)主要清单项目工程量计算1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。
其工程量按设计图示尺寸以建筑物首层面积以m2计算。
*“首层面积”如何定义?阳台如何计算面积?*“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积*“首层面积”应按建筑物外墙外边线计算。
落地阳台计算全面积;悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。
包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。
*挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。

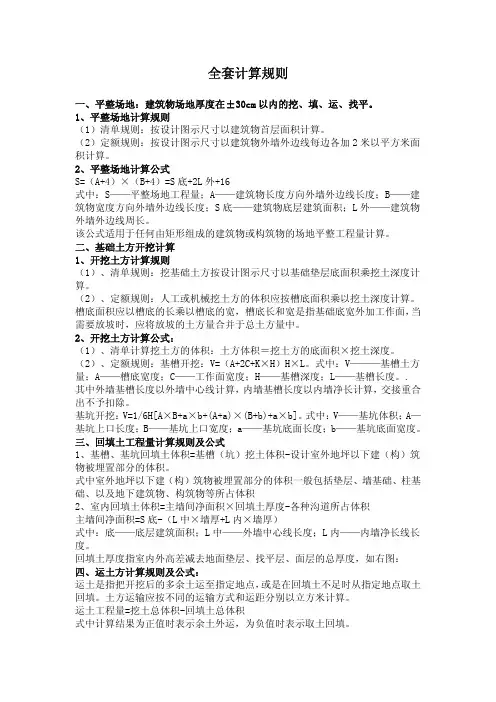

全套计算规则一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S——平整场地工程量;A——建筑物长度方向外墙外边线长度;B——建筑物宽度方向外墙外边线长度;S底——建筑物底层建筑面积;L外——建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A——槽底宽度;C——工作面宽度;H——基槽深度;L——基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V——基坑体积;A—基坑上口长度;B——基坑上口宽度;a——基坑底面长度;b——基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底——底层建筑面积;L中——外墙中心线长度;L内——内墙净长线长度。
清单及定额工程量的计算规则1.清单工程量的计算规则:清单工程量是指根据工程设计文件和施工图纸,以分部分项工程的形式列出项目中所需要的各项工作量,并进行数量计算的过程。
其计算规则如下:1.1定义清单单位:清单单位是对工程量的一种度量方式,可以是长度、面积、体积、重量等。
根据具体的工程项目,确定适合的清单单位。
1.2列出清单项目:根据设计文件和施工图纸,按照不同的工程部位和工作内容,列出具体的清单项目。
清单项目应具有明确的名称和定义,以便准确计算工作量。
1.3确定清单数量:根据设计文件和施工图纸中的尺寸、规格等信息,计算出每个清单项目的数量。
数量计算可以通过测量、计算、推算等方式进行。
1.4考虑工程因素:在计算清单数量时,需要考虑工程实际情况所引起的修正系数。
这些因素包括工程地理环境、施工条件、材料损耗、人工效率等,需要根据实际情况进行调整和修正。
1.5编制清单报价:将清单项目的数量与相应的单位价格进行计算,得出每个清单项目的工程量和工程费用。
清单报价需要综合考虑材料成本、人工成本、设备费用、管理费用等各个方面的因素。
2.定额工程量的计算规则:定额工程量是指根据工程施工图纸和技术要求,以具体工程量计算指标为基础,按照规定的施工方法和施工工艺,对施工过程中具体工作量进行量化、计算和管理的过程。
其计算规则如下:2.1定义定额单位:定额单位是对施工工作量的一种度量方式,可以是人工工日、材料用量、机械台班等。
根据具体的施工工作内容,确定适合的定额单位。
2.2列出定额项目:根据施工图纸和技术要求,按照不同施工过程和工作内容,列出具体的定额项目。
定额项目应具有明确的名称和定义,以便准确计算工作量。
2.3确定定额数量:根据施工图纸和技术要求中的尺寸、规格等信息,计算出每个定额项目的数量。
数量计算可以通过测量、计算、推算等方式进行。
2.4考虑施工因素:在计算定额数量时,需要考虑施工实际情况所引起的修正系数。
这些因素包括施工条件、工程量的难易程度、人工效率等,需要根据实际情况进行调整和修正。

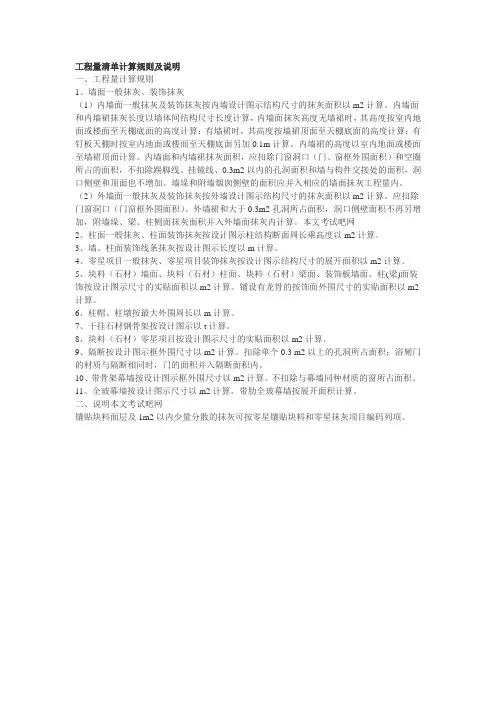

工程量清单计算规则及说明一、工程量计算规则1、墙面一般抹灰、装饰抹灰(1)内墙面一般抹灰及装饰抹灰按内墙设计图示结构尺寸的抹灰面积以m2计算。
内墙面和内墙裙抹灰长度以墙体间结构尺寸长度计算,内墙面抹灰高度无墙裙时,其高度按室内地面或楼面至天棚底面的高度计算;有墙裙时,其高度按墙裙顶面至天棚底面的高度计算;有钉板天棚时按室内地面或楼面至天棚底面另加0.1m计算。
内墙裙的高度以室内地面或楼面至墙裙顶面计算。
内墙面和内墙裙抹灰面积,应扣除门窗洞口(门、窗框外围面积)和空圈所占的面积,不扣除踢脚线、挂镜线、0.3m2以内的孔洞面积和墙与构件交接处的面积,洞口侧壁和顶面也不增加。
墙垛和附墙烟囱侧壁的面积应并入相应的墙面抹灰工程量内。
(2)外墙面一般抹灰及装饰抹灰按外墙设计图示结构尺寸的抹灰面积以m2计算。
应扣除门窗洞口(门窗框外围面积)、外墙裙和大于0.3m2孔洞所占面积,洞口侧壁面积不再另增加,附墙垛、梁、柱侧面抹灰面积并入外墙面抹灰内计算。
本文考试吧网2、柱面一般抹灰、柱面装饰抹灰按设计图示柱结构断面周长乘高度以m2计算。
3、墙、柱面装饰线条抹灰按设计图示长度以m计算。
4、零星项目一般抹灰、零星项目装饰抹灰按设计图示结构尺寸的展开面积以m2计算。
5、块料(石材)墙面、块料(石材)柱面、块料(石材)梁面、装饰板墙面、柱(梁)面装饰按设计图示尺寸的实贴面积以m2计算。
铺设有龙骨的按饰面外围尺寸的实贴面积以m2计算。
6、柱帽、柱墩按最大外围周长以m计算。
7、干挂石材钢骨架按设计图示以t计算。
8、块料(石材)零星项目按设计图示尺寸的实贴面积以m2计算。
9、隔断按设计图示框外围尺寸以m2计算。
扣除单个0.3 m2以上的孔洞所占面积;浴厕门的材质与隔断相同时,门的面积并入隔断面积内。
10、带骨架幕墙按设计图示框外围尺寸以m2计算。
不扣除与幕墙同种材质的窗所占面积。
11、全玻幕墙按设计图示尺寸以m2计算。
带肋全玻幕墙按展开面积计算。
2022-清单工程量计算规则清单工程量计算规则1. 引言清单工程量计算是工程项目管理中的重要环节,对于工程项目的顺利进行和成本控制至关重要。
本旨在提供最新最全的清单工程量计算规则,以供参考使用。
2. 清单工程量计算方法概述2.1 清单工程量清单工程量是指工程项目中各项工程量的汇总统计,通常以清单的形式呈现。
2.2 清单编制原则在进行清单工程量计算时,需要遵循一定的编制原则,包括准确性、完整性、可比性、可验证性等。
3. 清单工程量计算步骤3.1 分析项目需求在进行清单工程量计算之前,需要充分分析项目需求,明确项目的具体要求和工作内容。
3.2 制定计算规则根据项目需求,制定相应的清单工程量计算规则,包括计算公式、计算单位等。
3.3 确定工程量项目根据项目需求和计算规则,确定具体的工程量项目,对每一个项目进行详细的描述和分类。
3.4 数据采集通过现场勘测、数据统计等方式,采集清单工程量计算所需的数据,确保数据的准确性和完整性。
3.5 数据处理对采集到的数据进行处理和统计,按照计算规则进行计算,得出各个工程量项目的计算结果。
3.6 结果分析对计算结果进行分析和比较,评估工程量的合理性和可行性。
4. 清单工程量计算的注意事项4.1 数据准确性在进行清单工程量计算时,需要确保采集到的数据准确无误,避免因错误数据导致计算结果偏差。
4.2 计算规则的合理性制定计算规则时需要考虑项目实际情况,规则的制定应符合项目要求和工程实际情况。
4.3 数据保密性在进行清单工程量计算时,需要注意保护相关数据的安全和机密性,防止数据泄露和不当使用。
5. 附件本所涉及的附件如下:附件1:清单工程量计算表格范例附件2:清单工程量计算案例分析附件3:清单工程量计算模板6. 法律名词及注释本所涉及的法律名词及注释如下:1.合同法:指中华人民共和国合同法。
2.建设工程质量管理条例:指中华人民共和国建设工程质量管理条例。
3.施工招标投标法:指中华人民共和国施工招标投标法。
最新工程量清单计算规则工程量清单是工程项目施工过程中,用于确定工程量、计算工程造价和组织施工的一种表格。
最新工程量清单计算规则主要包括了工程量计算方法、工程量计算单位、工程量计算准则等内容。
下面将详细介绍最新工程量清单计算规则。
一、工程量计算方法:1.分项工程法:按照工程项目的相关分项进行划分,将每个分项的工程量计算单独列出。
2.单位工程法:按照单位工程的不同组成部分进行划分,将单位工程的各个组成部分的工程量计算单独列出。
3.成果要求法:按照工程项目的成果要求进行划分,将达到同一成果要求的各个部分的工程量计算单独列出。
二、工程量计算单位:1. 长度单位:如米(m)、千米(km)、英尺(ft)等。
2. 面积单位:如平方米(m²)、平方千米(km²)、平方英尺(ft²)等。
3. 体积单位:如立方米(m³)、立方千米(km³)、立方英尺(ft³)等。
4. 重量单位:如千克(kg)、吨(t)、磅(lb)等。
5.时间单位:如小时(h)、天(d)、年(y)等。
三、工程量计算准则:1.序号:按照工程量清单的顺序进行编号,方便查阅和使用。
2.工程名称:列出每个工程项目的名称,清晰明确。
3.计算方法:明确工程量计算的方法,包括分项工程法、单位工程法或成果要求法。
4.计量单位:列出每个工程量的计量单位,例如计算长度的单位为米(m)。
5.计量规则:规定每个工程量计算的具体规则,例如计算长度时,应该是包括弯头、管道等所有需要计算的内容。
6.计量口径:确定计量的起点和终点,例如计算管道长度时,从管道的起点到终点的距离。
7.计算公式:给出每个工程量计算的具体公式,例如计算面积的公式为长度乘以宽度。
8.依据:列出每个工程量计算的依据,例如设计图纸、相关技术规范等。
9.备注:可以对每个工程量的计算做出一些额外说明,如需要特别注意的事项等。
最新工程量清单计算规则是根据国家相关标准和技术规范不断更新和调整的,旨在确保工程量计算的准确性和合理性,为工程项目的施工提供参考依据。

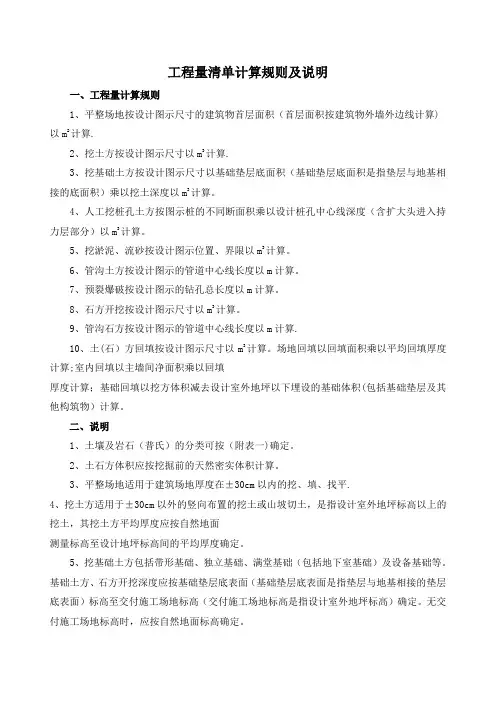

工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。
2、挖土方按设计图示尺寸以m3计算。
3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层及地基相接的底面积)乘以挖土深度以m3计算。
4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。
5、挖淤泥、流砂按设计图示位置、界限以m3计算。
6、管沟土方按设计图示的管道中心线长度以m计算。
7、预裂爆破按设计图示的钻孔总长度以m计算。
8、石方开挖按设计图示尺寸以m3计算。
9、管沟石方按设计图示的管道中心线长度以m计算。
10、土(石)方回填按设计图示尺寸以m3计算。
场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。
二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。
2、土石方体积应按挖掘前的天然密实体积计算。
3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。
4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。
基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层及地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。
无交付施工场地标高时,应按自然地面标高确定。
6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。
7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。
附表一土壤及岩石(普氏)分类表工程量清单计算规则及说明一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。
2、预制钢筋混凝土桩按设计图示尺寸的桩长(包括桩尖)以m或根计算,或按设计图示尺寸以桩长(包括桩尖,不扣除桩尖虚体积)乘桩身断面积以m3计算。
3、砂石灌注桩、灰土挤密桩、旋喷桩、喷粉桩按设计图示尺寸的桩长(包括桩尖)以m计算,或按设计图示尺寸以桩长(包括桩尖,不扣除桩尖虚体积)乘桩身断面积以m3计算。
4、混凝土灌注桩按设计图示尺寸的桩长(包括桩尖)以m或根计算,或按设计图示尺寸以桩长(包括桩尖,不扣除桩尖虚体积)乘桩身断面积以m3计算〈人工挖孔灌注桩按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。
冲击成孔灌注混凝土桩按设计图示尺寸的孔深乘以孔截面积以m3计算。
〉。
6、接桩及截桩头按设计图示尺寸接头数量(板桩按接头长度)以个或m计算。
7、地下连续墙按设计图示墙中心线长乘以厚度乘以槽深的体积以m3计算。
8、振冲灌注碎石按设计图示孔深乘以孔截面积的体积以m3计算。
9、地基强夯按设计图示尺寸的面积(强夯有效面积)以m2计算。
10、锚杆支护、土钉支护按设计图示尺寸的支护面积以m2计算。
二、说明混凝土灌注桩项目适用于人工挖孔灌注桩、冲击成孔灌注桩、钻孔灌注桩、爆扩灌注桩、打孔灌注桩、振动沉管灌注桩等。
附表二土壤级别鉴别表工程量清单计算规则及说明一、工程量计算规则1、砖基础按设计图示尺寸以m3计算。
包括附墙垛基础宽出部分体积,扣除地梁(圈梁)、构造柱所占体积,不扣除基础大放脚T形接头处的重叠部分及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积0.3 m2以内的孔洞所占体积,靠墙暖气沟的挑出部分不增加体积。
基础长度:外墙按中心线,内墙按净长线计算。
2、实心砖墙、空心砖墙、砌块墙、多孔砖墙按设计图示尺寸以m3计算。
扣除门窗洞口(门、窗框外围面积)、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积,不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积0.3 m2以内的孔洞所占体积,凸出墙面的腰线、挑檐、压顶、窗台线、虎头部分、门窗套的体积亦不增加。
凸出墙面的砖垛并入墙体体积内计算。
(1)墙长度:外墙按中心线,内墙按净长计算。
(2)墙高度:外墙斜(坡)屋面无檐口天棚者算至屋面板底;有屋架且室内外均有天棚者算至屋架下弦底另加200mm;无天棚者算至屋架下弦底另加300mm,出檐宽度超过600mm时按实砌高度计算;平屋面算至钢筋混凝土板底。
内墙位于屋架下弦者,算至屋架下玄底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;有框架梁时算至梁底。
女儿墙从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)。
内、外山墙按其平均高度计算。
(3)围墙:高度算至压顶上表面(如有混凝土压顶时算至压顶下表面),围墙柱并入围墙体积内。
3、空斗墙按设计图示尺寸的空斗墙外形体积以m3计算。
墙角、内外墙交接处、门窗洞口立边、窗台砖、屋檐处的实砌部分体积并入空斗墙体积内。
4、空花墙按设计图示尺寸的空花部分外形体积以m3计算,不扣除空洞部分体积。
5、实心砖柱按设计图示尺寸以m3计算。
扣除混凝土及钢筋混凝土梁垫、梁头所占体积。
6、零星砌砖按设计图示尺寸以m3计算。
7、砖砌台阶按水平投影面积以m2计算,不包括翼墙、花池。
台阶及平台连接时其投影面积应以最上层踏步外沿加0.3m计算。
8、砖烟囱、砖水塔、砖窨井、砖检查井、砖水池、砖化粪池按设计图示数量以座计算。
9、砖烟道按设计图示尺寸以m3计算。
10、空心砖柱、砌块柱按设计图示尺寸以m3计算。
扣除混凝土及钢筋混凝土梁垫、梁头所占体积。
11、轻质墙体按设计墙图示尺寸的净长乘净高以m2计算。
扣除门、窗洞口(门、窗框外围面积)及0.3m2以上的孔洞面积。
12、石基础按设计图示尺寸以m3计算。
包括附墙垛基础宽出部分体积,不扣除基础砂浆防潮层及单个面积0.3 m2以内的孔洞所占体积,靠墙暖气沟的挑出部分不增加体积。
基础长度外墙按中心线,内墙按净长计算。
13、石勒脚按设计图示尺寸以m3计算。
扣除每个0.3m2以外的孔洞所占的体积。
14、石墙按设计图示尺寸以m3计算。
扣除门窗洞口(门、窗框外围面积)、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积,不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积0.3 m2以内的孔洞所占体积,凸出墙面的腰线、挑檐、压顶、窗台线、虎头部分、门窗套的体积亦不增加,凸出墙面的石垛并入墙体体积内计算。
(1).墙长度:外墙按中心线,内墙按净长计算。
(2).墙高度:外墙斜(坡)屋面无檐口天棚者算至屋面板底;有屋架且室内外均有天棚者算至屋架下弦底另加200mm;无天棚者算至屋架下弦底另加300mm,出檐宽度超过600mm时按实砌高度计算;平屋面算至钢筋混凝土板底。
内墙位于屋架下弦者,算至屋架下玄底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;有框架梁时算至梁底。
女儿墙从屋面板上表面算至女儿墙顶面(如有压顶时算至压顶下表面)。
内、外山墙按其平均高度计算。
围墙高度算至压顶上表面(如有混凝土压顶时算至压顶下表面),围墙柱、压顶并入围墙体积内计算。
15、石挡土墙、石柱、石护坡、石台阶按设计图示尺寸以m3计算。
16、石栏杆按设计图示的长度以m计算。
17、石坡道按设计图示尺寸的水平投影面积以m2计算。
18、石地沟、明沟、砖地沟、明沟按设计图示以中心线长度m计算。
19、砖散水、地坪按设计图示尺寸以m2计算。
二、说明1、砖基础及砖墙(身)划分应以设计室内地坪为界(有地下室的按地下室室内设计地坪为界),以下为基础,以上为墙(柱)身。
基础及墙身使用不同材料,位于设计室内地坪+300mm以内时以不同材料为界,超过+300mm,应以设计室内地坪为界。
砖围墙应以设计室外地坪为界,以下为基础,以上为墙身。
2、石基础、石勒脚、石墙身的划分:基础及勒脚应以设计室外地坪为界,勒脚及墙身应以设计室内地坪为界。
石围墙内外地坪标高不同时,应以较低地坪标高为界,以下为基础;内外标高之差为挡土墙时,挡土墙以上为墙身。
3、石梯带工程量可计算在石台阶工程量内。
石梯膀可按石挡土墙项目编码列项。
4、砌体内加筋可按A.4相关项目编码列项。
5、附墙烟囱、通风道、垃圾道工程量,并入所依附的墙体体积内。
6、零星砌砖项目包括空斗墙中的窗间墙、窗台下、楼板下等的实砌部分,台阶挡墙、梯带、锅台、炉灶、蹲台、池槽、池槽腿、花台、花池、楼梯栏板、阳台栏板、地垄墙、屋面隔热板下的砖墩及0.3m2孔洞填塞等。
7、砖烟囱、水塔等构筑物,也可分别按项目分项以第五级编码列项。
工程量清单计算规则及说明一、工程量计算规则(一)现浇混凝土1、带形基础、独立基础、满堂基础、设备基础、桩承台基础按设计图示尺寸以m3计算。
不扣除构件内钢筋、预埋铁件和伸入承台基础的桩头所占体积。
2、矩形柱、异形柱按设计图示尺寸以m3计算。
不扣除构件内钢筋、预埋铁件所占体积。
柱高:有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。
无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
框架柱的柱高,应自柱基上表面至柱顶高度计算。
构造柱按全高计算,嵌接墙体部分并入柱身体积。
依附柱上的牛腿和升板的柱帽,并入柱身体积计算。
3、基础梁、矩形梁、异形梁、圈梁、过梁,弧形、拱形梁按设计图示尺寸以m3计算。
不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。
梁长:梁及柱连接时,梁长算至柱侧面。
主梁及次梁连接时,次梁长算至主梁侧面。
4、直形墙、弧形墙按设计图示尺寸以m3计算。
不扣除构件内钢筋、预埋铁件所占体积,扣除门窗洞口(门、窗框外围面积)及单个面积0.3m2以外的孔洞所占体积,墙垛及突出墙面部分并入墙体体积内计算。
5、有梁板、无梁板、平板、拱板、薄壳板、栏板按设计图示尺寸以m3计算。
不扣除构件内钢筋、预埋铁件及单个面积0.3 m2以内的孔洞所占体积,有梁板(包括主、次梁及板)按梁、板体积之和计算;无梁板按板和柱帽体积之和计算;各类板伸入墙内的板头并入板体积内计算;薄壳板的肋、基梁并入薄壳体积内计算。
6、天沟、挑檐板按设计图示尺寸以m3计算。
不扣除构件内钢筋、预埋铁件所占体积。
7、雨篷、阳台板,包括伸出墙外的牛腿和雨篷反挑檐按设计图示尺寸的实体积以m3计算。
不扣除构件内钢筋、预埋铁件所占体积。
