木质墙面1、施工前准备1.1检查墙体构成情况,不同的墙体用不同的固定墙体木基层结构。
空心砖墙、加气混凝土墙,将木砖用臭油浸泡后,按设计要求位置预埋于墙体内;轻钢龙骨石膏板墙,将其隔断主副龙骨位置划出,在与墙面待安装的木龙骨需固定的点标定后,方可施工;砖混及混凝土结构用Φ12~16的冲击钻头,在墙面上按弹线位置钻孔,其钻孔的深度不小于40mm,在钻孔位置打入直径大于孔径的木楔,易受潮的墙面,木楔用臭油浸泡,待干后再打入墙体。
并将木楔表面与墙体削平。
水泥墙板还可用射钉枪、水泥钢钉把木龙骨直接钉在墙上。
木龙骨固定在墙之前,与墙相接合的部位那一面及墙面基层,应根据设计要求刷防潮油一度。
1.2验收主体墙面是否符合设计要求。
1.3防潮处理,在比较潮湿的房间或容易吸潮的墙,安装木龙骨之前,用油毡或油纸铺放平整,搭接平密,不得有皱折,裂缝,透孔等弊病。
如用沥青,应待基层干燥后,再涂刷沥青。
1.4本装饰施工材料进入施工现场,应按规格要求加工定板,板面材料,防火材料、钉、胶均应备齐。
2、施工方法弹线→制作木龙骨架→固定木龙骨架→安装木饰面基层板→安装木饰面板→收口线条的处理。
2.1弹线1)标高线的做法:定出楼地面的基准线,以定好的地平基准线为起点,在墙上量出护墙板的装修标高,在该店画出高度线,安排两个工人用一根透明塑料软管灌满水后,将软管的另一端水平面对准墙面上的高度线,再将软管的另一端头水平面,在同侧墙找出另一点,当软管水平面静止时,画下该点的水平位置,再将这两点连线,即得到墙面装修的标高水平线。
用同样的方法在其他墙面做出高度水平线,操作时注意:一个房间的基准高度只有一个,各个墙面的高度线测点共用,另外操作时注意不要使用软管拧曲。
要保证管内的水活动自如。
2.2墙面造型线的作法墙面造型线的确定,首先用曲尺测出需作装饰的墙面中心点,并且线垂法确定中心线,然后在中心线上,确定装饰图案的上线和下线、左边线和右边线,再分别通过线垂法,水平仪或软管注水法确定边线水平高度的上下线,并连接而成。

建筑筒子板木护墙工程施工方法建筑筒子板、木护墙工程施工方法一、施工准备1.材料:树种、规格、等级应符合设计要求,含水率应符合规范要求:(1)龙骨:红、白松烘干料;(2)面板:胶合板或原木板无翘曲变形、开裂、死疖;(3)防腐剂、防锈漆;(4)钉子、防潮纸、乳胶、木螺丝、木砂纸或沥青等;(5)压顶,贴脸条为半成品;2.作业条件:(1)室内基本干燥无湿作业;(2)基层平整密实,预埋木砖齐全牢固、位置准确;(3)门窗洞口口角垂直方正。
二、操作工艺1.基层墙体修补平整、密实,无浮砂、露筋,基本干燥;2.预埋木砖或铁件齐全、位置准确、连接牢固;3.弹出标高线;4.门窗洞口、阴阳角修至垂直方正;5.面板认真选配,并先试拼装,合适后再全面正式安装,做到花纹通顺、颜色接近,厚板后应开卸力槽,板面刨平,净光,钉距钉帽入板面深度符合规范要求;6.护墙压顶拉线安装,厚度及出墙宽度一致,贴脸树种材质与面板一致,连粘带钉,先上后两侧,下设贴脸墩,并稍厚于踢脚板,里口与筒子板平严、与墙贴死;三、质量技术标准(一)、保证项目:1.树种材质等级符合设计图纸要求,含水率应符合规范GBG206-83规定;2.安装牢固,无脱层、翘曲、开裂、缺棱掉角等缺陷;(二)、基本项目:1.木护墙:上口平直≤3MM垂直≤2MM2.压缝条间距≤2MM3.表面平整≤1.5MM4.筒子板:垂直≤2MM5.表面平整≤1.5MM6.上下宽度差≤2MM7.贴脸条:上下宽度差≤2M M四、成品保护措施1.施工作业区严禁烟火及湿作业;2.成品刷一道底油防干裂;3.门口钉护角保护条,大面板用塑料薄膜封上;4.设专人看守;五、应注意的质量问题1.筒子板上下不方正,上下或左右不对称,宽窄不一;2.筒子板及贴脸板割角不严不方,宽厚不一致;3.板面色差大,花纹不顺,表面不平不光;4.接头处缝不严,开裂;六、安全、技术、节约等项措施1.加强材料保管,严格限额领料,实行节约有奖;2.所有手动电动工具必须要有漏电保护装置;3.长料不得短用,宽料不得窄用,精打细算;4.细木作业区内停止一切湿作业;5.现场明牌表示严禁烟火。
木护墙、木筒子板安装工程施工要求及施工工艺本章适用于高级民用建筑及有特殊要求建筑的木护墙及木筒子板安装的工程。

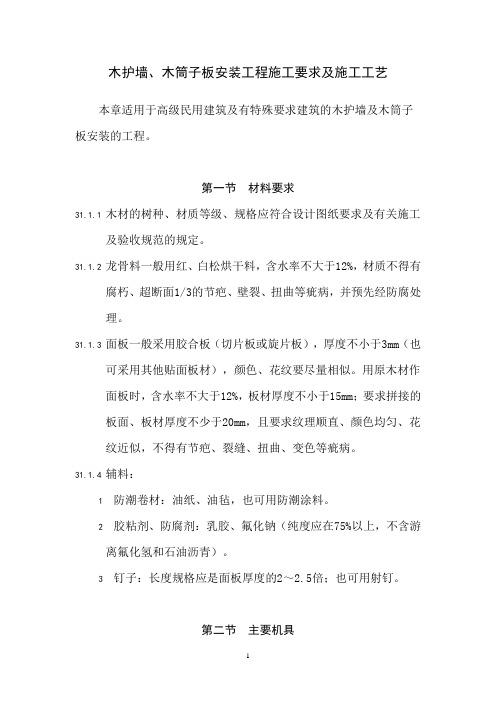

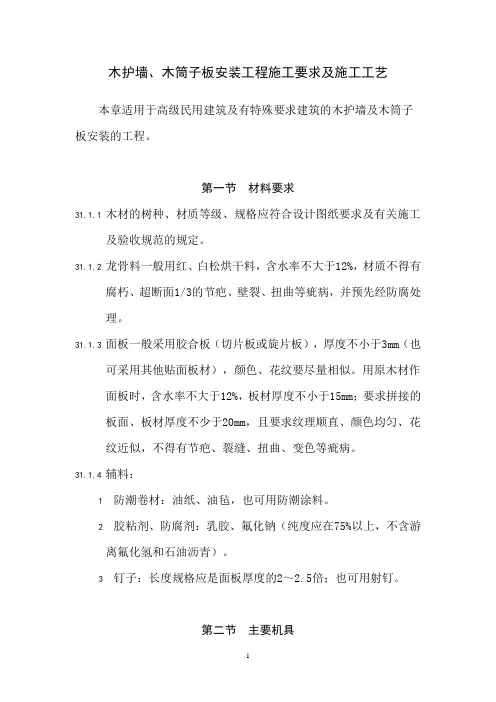

第一节材料要求31.1.1木材的树种、材质等级、规格应符合设计图纸要求及有关施工及验收规范的规定。
31.1.2龙骨料一般用红、白松烘干料,含水率不大于12%,材质不得有腐朽、超断面1/3的节疤、壁裂、扭曲等疵病,并预先经防腐处理。
31.1.3面板一般采用胶合板(切片板或旋片板),厚度不小于3mm(也可采用其他贴面板材),颜色、花纹要尽量相似。
用原木材作面板时,含水率不大于12%,板材厚度不小于15mm;要求拼接的板面、板材厚度不少于20mm,且要求纹理顺直、颜色均匀、花纹近似,不得有节疤、裂缝、扭曲、变色等疵病。
31.1.4辅料:1防潮卷材:油纸、油毡,也可用防潮涂料。
2胶粘剂、防腐剂:乳胶、氟化钠(纯度应在75%以上,不含游离氟化氢和石油沥青)。
3钉子:长度规格应是面板厚度的2~2.5倍;也可用射钉。
第二节主要机具31.2.1电动机具:小台锯、小台刨、手电钻、射枪。
31.2.2手持工具:木刨子(大、中、小)、槽刨、木锯、细齿、刀锯、斧子、锤子、平铲、冲子、螺丝刀;方尺、割角尺、小钢尺、靠尺板、线坠、墨斗等。
第三节作业条件31.3.1安装木护墙、木筒子板处的结构面或基层面,应预埋好木砖或铁件。
31.3.2木护墙、木筒子板的骨架安装,应在安装好门窗口、窗台板以后进行,钉装面板应在室内抹灰及地面做完后进行。
31.3.3木护墙、木筒子板龙骨应在安装前将铺面板面刨平,其余三面刷防腐剂。
31.3.4施工机具设备在使用前安装好,接通电源,并进行试运转。
31.3.5施工项目的工程量大且较复杂时,应绘制施工大样图,并应先做出样板,经检验合格,才能大面积进行作业。
第四节操作工艺31.4.1工艺流程:31.4.2找位与划线:木护墙、木筒子板安装前,应根据设计图要求,先找好标高、平面位置、竖向尺寸,进行弹线。
木质护墙板的施工工艺引言:木质护墙板是一种常见的装饰材料,具有独特的纹理和质感,能够为室内空间营造温暖、自然的氛围。
木质护墙板的施工工艺对于保证墙板质量和提高装饰效果至关重要。
本文将介绍木质护墙板的施工工艺,包括前期准备、施工流程、施工技巧等方面的内容,以帮助读者了解木质护墙板的施工过程。
一、前期准备1.工具准备:在开始施工之前,需要准备好以下工具:测量工具(如卷尺、水平仪)、电钻、锤子、墙板安装工具(如固定夹具)、木工锯等。
确保工具清洁、完好,并做好保养工作。
2.材料准备:木质护墙板安装所需的材料包括木质护墙板、螺丝钉、木工胶和打底漆等。
确保材料的质量可靠,并进行必要的防潮处理。
3.墙面处理:在安装木质护墙板之前,需要对墙面进行处理。
清除墙面上的油漆、灰尘和松散的部分,确保墙面平整、干燥,以便于墙板的安装。
二、施工流程1.测量墙面尺寸:使用卷尺等测量工具测量墙面的高度和宽度,根据测量结果确定木质护墙板的尺寸和数量。
2.切割木质护墙板:根据测量结果,使用木工锯将木质护墙板切割成所需的尺寸。
在切割之前,应该仔细检查木质护墙板的质量,确保没有开裂或变形等问题。
3.安装固定夹具:使用电钻和螺丝钉将固定夹具安装在墙面上,夹具的位置应该根据木质护墙板的尺寸和布局进行合理的确定。
夹具的间距应均匀、稳固,并注意与墙面的垂直度。
4.安装木质护墙板:将切割好的木质护墙板逐一安装在固定夹具上,确保墙板的安装与夹具对齐,并使用锤子轻轻敲打墙板使其与夹具贴合。
注意保持木质护墙板之间的间隙均匀,以便后续处理。
5.固定木质护墙板:使用螺丝钉将木质护墙板固定在固定夹具上,确保墙板稳固可靠。
螺丝钉的位置和数量应根据墙板的大小和材质进行合理的确定,尽量避免破坏墙板的表面。
6.修整和装饰:在所有墙板安装完成后,使用木工锯修剪墙角和墙板之间的过长部分,并进行必要的打磨工作。
可以根据个人的喜好选择进行上底漆和喷漆等装饰工作,以保护木质护墙板并提升装饰效果。
第1篇一、前言实木护墙板作为一种高端装饰材料,具有天然纹理、质感细腻、环保健康等特点,广泛应用于高档住宅、酒店、办公楼等场所。
为了确保实木护墙板施工质量,提高施工效率,特制定本施工方案。
二、施工准备1. 材料准备(1)实木护墙板:根据设计要求选择合适的实木护墙板,确保板材质量符合国家标准。
(2)辅助材料:包括钉子、胶水、砂纸、壁纸刀、水平尺、墨线等。
2. 工具准备(1)电动锯:用于切割实木护墙板。
(2)电动钻:用于钻孔。
(3)电动打磨机:用于打磨板面。
(4)壁纸刀:用于裁剪板材。
(5)水平尺:用于检查垂直度。
(6)墨线:用于标记施工位置。
3. 人员准备(1)施工队伍:由熟练的木工、油漆工、电工等组成。
(2)监理人员:负责监督施工过程,确保施工质量。
三、施工流程1. 施工前准备(1)现场清理:清理施工现场,确保无杂物。
(2)弹线定位:根据设计图纸,弹出护墙板安装位置。
(3)检查墙体:检查墙体平整度,如有裂缝、孔洞等,进行修补。
2. 护墙板安装(1)基层处理:在墙体上涂刷界面剂,提高墙体与护墙板之间的粘结强度。
(2)定位:根据弹线,确定护墙板安装位置。
(3)安装:将护墙板依次安装在墙体上,注意调整水平度和垂直度。
(4)固定:使用钉子或胶水将护墙板固定在墙体上。
(5)对接:对接相邻护墙板,确保缝隙均匀。
3. 护墙板收口(1)切割:根据设计要求,对护墙板进行切割。
(2)安装:将切割好的护墙板安装到位。
(3)固定:使用钉子或胶水将护墙板固定。
4. 竣工验收(1)检查护墙板安装质量:检查护墙板平整度、垂直度、对接缝隙等。
(2)清理施工现场:清理施工现场,确保无垃圾。
(3)验收合格:监理人员验收合格后,方可交付使用。
四、施工注意事项1. 施工前,应对施工人员进行技术交底,确保施工人员掌握施工工艺和注意事项。
2. 施工过程中,应注意安全防护,防止意外伤害。
3. 施工过程中,如遇雨水天气,应暂停施工,防止护墙板受潮变形。

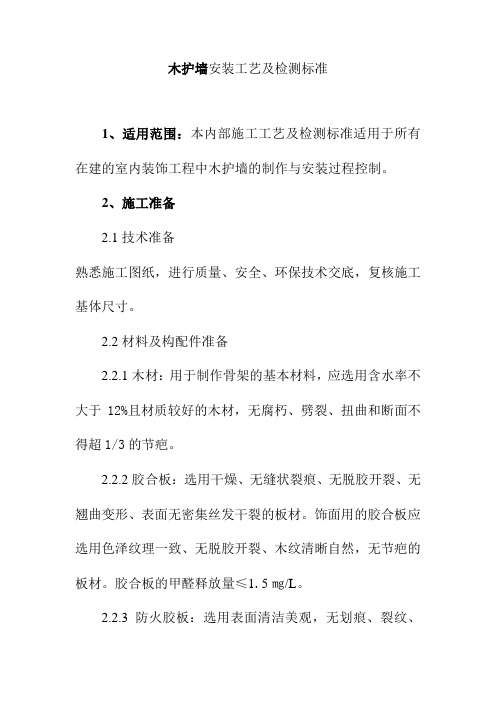

木护墙安装工艺及检测标准1、适用范围:本内部施工工艺及检测标准适用于所有在建的室内装饰工程中木护墙的制作与安装过程控制。
2、施工准备2.1技术准备熟悉施工图纸,进行质量、安全、环保技术交底,复核施工基体尺寸。
2.2材料及构配件准备2.2.1木材:用于制作骨架的基本材料,应选用含水率不大于12%且材质较好的木材,无腐朽、劈裂、扭曲和断面不得超1/3的节疤。
2.2.2胶合板:选用干燥、无缝状裂痕、无脱胶开裂、无翘曲变形、表面无密集丝发干裂的板材。
饰面用的胶合板应选用色泽纹理一致、无脱胶开裂、木纹清晰自然,无节疤的板材。
胶合板的甲醛释放量≤1.5㎎/L。
2.2.3 防火胶板:选用表面清洁美观,无划痕、裂纹、缺棱掉角及损坏现象、厚度应符合设计要求的胶板。
2.2.4木材及胶合板、防火胶板进场时,应检查其型号规格、产品合格证、性能检验报告、厂家的资质证明资料。
2.2.5按设计要求及相关验收规范预先采购防腐剂、防潮剂、防白蚁药剂、防火涂料。
进场时,应检查其型号规格、产品合格证、性能检验报告、厂家的资质证明资料。
2.2.6预先准备好各种元钉、气枪钉、镙丝、白乳胶、木胶粉、装饰条、角铁、膨胀镙栓。
2.3主要机具及检测用具:电锯、手电刨、空气压缩机、气钉枪、手电钻、电锤、修边机、曲线锯、裁口刨、木锯、长刨、镙丝刀、水平尺、线坠、靠尺、墨斗、卷尺、角尺。
2.4作业条件2.4.1安装木护墙处的结构面或基层面,应预埋好木楔、木砖或铁件等预埋件。
2.4.2木护墙的骨架安装,应在安装好门窗口、窗台板以后进行,钉装面板一般在室内抹灰及地面做完后进行。
2.4.3木护墙的制作与安装工序要按设计及有关国家规范的要求进行防腐、防火、防白蚁处理。
2.4.4 施工机具设备在使用前安装好,并接通电源进行试运转。
2.4.5 施工项目的工程量大且较复杂时,应根据施工图,先做出样板,经检验合格,才能大面积进行作业。
3、操作工艺3.1工艺流程:找位与划线→查预埋件及洞口→防白蚁、防潮处理→龙骨配制与安装→钉装面板3.2找位与划线:木护墙安装前,应根据设计图纸要求,先找好标高、平面位置、竖向尺寸,然后根据设计及制作要求进行弹线。
木质墙面施工工艺
1. 前言
木质墙面施工工艺是一种将木材作为墙面装饰材料的施工方法,它能够提供自然、温暖、环保的室内环境。
本文档将介绍木质墙面
施工的基本流程和注意事项。
2. 施工准备
在进行木质墙面施工之前,需要做好以下准备工作:
- 选择合适的木材:根据装修风格和个人喜好选择适合的木材
材料。
- 准备工具和材料:包括木质墙板、钉子、锤子、电钻、木工
胶等工具和材料。
- 清理墙面:确保墙面干净、平整。
3. 施工步骤
步骤一:测量和标记
在施工前,用量尺测量需要装饰的墙面,标记好木质墙板的位
置和尺寸,确保施工的精确性。
步骤二:修整墙板
根据标记的尺寸,将墙板修整成合适的长度和宽度。
确保墙板
的边缘整齐、光滑。
步骤三:固定墙板
用电钻在墙板上打孔,并用木螺丝将墙板固定在墙面上。
注意
控制好孔的深度,避免损坏墙面。
步骤四:填补缝隙
使用木工胶将墙板之间的缝隙填补平整,确保整个墙面的装饰
效果更加完美。
步骤五:涂漆或上蜡
根据个人喜好,可以选择给木质墙面涂上适合的木器漆或上蜡,增加其保护和装饰效果。
4. 注意事项
- 施工时注意安全,戴好防护手套、护目镜等个人防护装备。
- 确保墙面干燥、平整,避免在潮湿或有明显凹凸的墙面上进
行施工。
- 根据施工情况选择合适的固定方式和工具。
- 在施工过程中,注意尺寸精确度和墙板的整齐程度。
以上是木质墙面施工的基本工艺和注意事项,希望对您有所帮助。
木护墙板工程施工工艺及验收标准、质量通病防治措施木护墙板工程施工工艺及验收标准、质量通病防治措施提要:采用胶合板拼花,板间无缝工艺装饰的木墙板对板面花纹要认真挑选,并且花纹组合后,纹理应协调。
板与板之间拼贴时,板边要直,里角要虚来自木护墙板工程施工工艺及验收标准、质量通病防治措施1)施工前准备(1)检查墙体构成情况,不同的墙体用不同的固定墙体木基层结构。
空心砖墙,加气砼墙,将木砖用臭油浸泡后,按设计要求位置预埋于墙体内;轻钢龙骨石膏板墙,将其隔断主副龙骨位置划出,在与墙面待安装的木龙骨需固定的点标定后,方可施工;砖混及砼结构用Φ12~16的冲击钻头,在墙面上按弹线位置钻孔,其钻孔深度不小于40mm,在钻孔位置打入直径大于孔径的木楔,易受潮的墙面,木楔用臭油浸泡,待干后再打入墙体。
木龙骨固定在墙之前,与墙相接合的那一面及墙面基层,应根据设计要求刷防潮油一度。
(2)验收主体墙面是否符合设计要求。
(3)防潮处理,在比较潮湿的房间或容易吸潮的墙,安装木龙骨之前,用油毡或油纸铺放平整,搭接平密,不得有皱折,裂缝,透孔等弊病。
如用沥青,应待基层干燥后,再涂刷沥青。
(4)木装饰施工材料进入现场,应按规格要求加工定板,板面材料,防火材料、钉胶、均应备齐。
2)施工操作步骤弹线→制作木龙骨→固定木龙骨架→安装木饰面基层板→收口线条的处理。
(1)弹线A、标高线的作法:定出楼地面的基准线,以定好的地平基准线为起点,在墙上量出护墙板的装修标高,在该点画出高度线,安排两个工人用一根透明塑料软管灌满水后,将软管的另一端水平对准墙面上的高度线,再将软管的另一端头水平面,在同侧墙找出另一点,当软管水平面静止时,画下该点的水平位置,再将这两点连线,即得到墙面装修的标高水平线。
用同样的办法在其他墙面做出高度水平线,操作时注意:一个房间的基准高度只有一个,各个墙面的高度线测点共用,另外操作时注意不要使软管拧曲。
要保证管内的水活动自如。

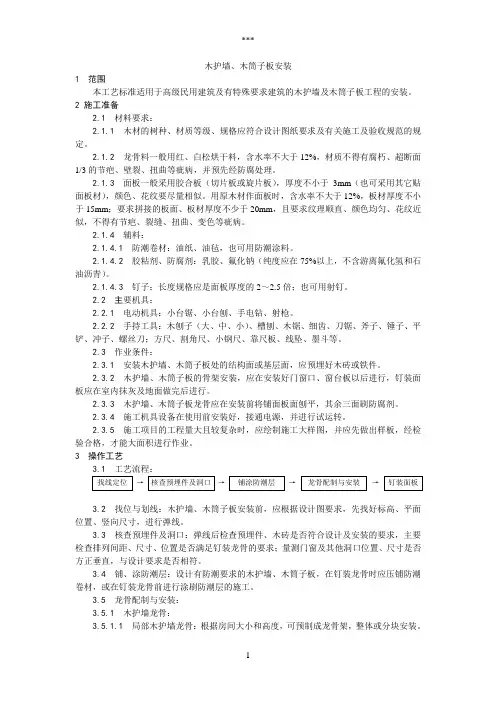

木护墙、木筒子板安装1 范围本工艺标准适用于高级民用建筑及有特殊要求建筑的木护墙及木筒子板工程的安装。
2 施工准备2.1 材料要求:2.1.1 木材的树种、材质等级、规格应符合设计图纸要求及有关施工及验收规范的规定。
2.1.2 龙骨料一般用红、白松烘干料,含水率不大于12%,材质不得有腐朽、超断面1/3的节疤、壁裂、扭曲等疵病,并预先经防腐处理。
2.1.3 面板一般采用胶合板(切片板或旋片板),厚度不小于3mm(也可采用其它贴面板材),颜色、花纹要尽量相似。
用原木材作面板时,含水率不大于12%,板材厚度不小于15mm;要求拼接的板面、板材厚度不少于20mm,且要求纹理顺直、颜色均匀、花纹近似,不得有节疤、裂缝、扭曲、变色等疵病。
2.1.4 辅料:2.1.4.1 防潮卷材:油纸、油毡,也可用防潮涂料。
2.1.4.2 胶粘剂、防腐剂:乳胶、氟化钠(纯度应在75%以上,不含游离氟化氢和石油沥青)。
2.1.4.3 钉子:长度规格应是面板厚度的2~2.5倍;也可用射钉。
2.2 主要机具:2.2.1 电动机具:小台锯、小台刨、手电钻、射枪。
2.2.2 手持工具:木刨子(大、中、小)、槽刨、木锯、细齿、刀锯、斧子、锤子、平铲、冲子、螺丝刀;方尺、割角尺、小钢尺、靠尺板、线坠、墨斗等。
2.3 作业条件:2.3.1 安装木护墙、木筒子板处的结构面或基层面,应预埋好木砖或铁件。
2.3.2 木护墙、木筒子板的骨架安装,应在安装好门窗口、窗台板以后进行,钉装面板应在室内抹灰及地面做完后进行。
2.3.3 木护墙、木筒子板龙骨应在安装前将铺面板面刨平,其余三面刷防腐剂。
2.3.4 施工机具设备在使用前安装好,接通电源,并进行试运转。
2.3.5 施工项目的工程量大且较复杂时,应绘制施工大样图,并应先做出样板,经检验合格,才能大面积进行作业。
3 操作工艺3.1 工艺流程:→→→→3.2 找位与划线:木护墙、木筒子板安装前,应根据设计图要求,先找好标高、平面位置、竖向尺寸,进行弹线。
装饰装修:木护墙安装工艺及检测标准施工准备[工程类精品文档]本文内容极具参考价值,如若有用,请打赏支持,谢谢!1技术准备熟悉施工图纸,进行质量、安全、环保技术交底,复核施工基体尺寸。
2材料及构配件准备2.1木材:用于制作骨架的基本材料,应选用含水率不大于12%且材质较好的木材,无腐朽、劈裂、扭曲和断面不得超1/3的节疤。
2.2胶合板:选用干燥、无缝状裂痕、无脱胶开裂、无翘曲变形、表面无密集丝发干裂的板材。
饰面用的胶合板应选用色泽纹理一致、无脱胶开裂、木纹清晰自然,无节疤的板材。
胶合板的甲醛释放量≤1.5㎎/L。
2.3防火胶板:选用表面清洁美观,无划痕、裂纹、缺棱掉角及损坏现象、厚度应符合设计要求的胶板。
2.4木材及胶合板、防火胶板进场时,应检查其型号规格、产品合格证、性能检验报告、厂家的资质证明资料。
2.5按设计要求及相关验收规范预先采购防腐剂、防潮剂、防白蚁药剂、防火涂料。
进场时,应检查其型号规格、产品合格证、性能检验报告、厂家的资质证明资料。
2.6预先准备好各种元钉、气枪钉、镙丝、白乳胶、木胶粉、装饰条、角铁、膨胀镙栓。
3主要机具及检测用具:电锯、手电刨、空气压缩机、气钉枪、手电钻、电锤、修边机、曲线锯、裁口刨、木锯、长刨、镙丝刀、水平尺、线坠、靠尺、墨斗、卷尺、角尺。
4作业条件4.1安装木护墙处的结构面或基层面,应预埋好木楔、木砖或铁件等预埋件。
4.2木护墙的骨架安装,应在安装好门窗口、窗台板以后进行,钉装面板一般在室内抹灰及地面做完后进行。
4.3木护墙的制作与安装工序要按设计及有关国家规范的要求进行防腐、防火、防白蚁处理。
4.4施工机具设备在使用前安装好,并接通电源进行试运转。
4.5施工项目的工程量大且较复杂时,应根据施工图,先做出样板,经检验合格,才能大面积进行作业。
