某住宅楼施工组织设计方案【精编版】
- 格式:doc
- 大小:1.66 MB
- 文档页数:250
某小区住宅楼工程施工组织设计方案(DOC 98页)目录第一章编制依据 (5)第二章工程概况 (8)第三章施工部署 (14)第四章施工准备 (36)第1节技术准备 (36)第2节生产准备 (38)第3节其他准备 (44)第五章主要施工方法及技术措施 (45)第1节流水段划分 (45)第2节大型机械选用 (46)第3节施工特点 (46)第4节施工流程及重点决策 (47)第5节测量放线 (57)第6节土方开挖与回填 (59)第7节地基钎探、验槽 (62)第24节安装工程 (128)第25节成品保护 (130)第六章主要施工管理措施 (131)第1节质量保证措施 (131)第2节工期保证措施 (134)第3节技术管理措施 (137)第4节安全保证措施 (138)第5节工程保修和回访承诺 (140)第6节消防、保卫措施 (142)第7节文明施工与环保措施 (143)第七章济技术指标 (146)第八章总平面图 (147)第一章编制依据编制依据一览表第二章工程概况本工程位于郑州市某路北端某区内,开发商是郑州市某房地产开发有限公司。
本公司中标的1号住宅楼概况如表2-1 所示。
工程概况表2-1建筑设计概况表2-2 结构设计概况表2-3专业设计概况表2-4第三章施工部署(一)施工组织:(1)项目经理部的组成原则:根据本工程的规模和特点,公司将派优秀的项目经理担任本工程的项目经理,并选派公司技术骨干组成现场项目经理部。
项目经理部作为公司的现场管理者代表公司全权组织本工程的施工生产,对工程项目的工期、质量、安全等进行高效率、有计划的组织协调和管理,项目组织结构见图3.1。
图3-1 项目组织结构图(2)项目经理部的人员构成:项目经理部由一名项目经理、一名项目副经理、一名主任工程师和六名专业技术人员组成。
项目经理部承担该工程从地基处理、主体结构、装饰到安装的全过程施工组织。
项目经理部主要人员及分工职责表3-1(3)项目经理部的分工职能:项目经理部下设生产部、技术部、质量安全部、材料设备部、财务部和综合办公室等职能部门。

某住宅工程楼施工组织设计1. 引言本文档旨在对某住宅工程楼的施工组织设计进行详细说明和规划。
该工程楼具有几层高度、多个单元的特点,因此施工组织设计尤为重要。
本文将依次介绍施工组织设计的背景和目标、组织结构、施工方案、进度计划和资源管理等方面内容。
2. 背景和目标该住宅工程楼位于市区中心,占地面积较大,建设规模较大。
其主要目标是高质量、高效率地完成楼房的施工工作,并确保安全、环保等方面的要求得到满足。
为了实现这些目标,必须进行细致的施工组织设计。
3. 组织结构针对该住宅工程楼的施工组织,我们将建立以下组织结构:项目经理将负责整个住宅工程楼的施工管理工作,包括计划制定、资源调配、人员管理等方面。
项目经理将与相关部门密切合作,确保工程按时、按质量完成。
3.2 施工队伍我们将组建一支高效、专业的施工队伍,包括工程师、技工、钢筋工、电工等不同专业的人员。
这些人员将根据施工计划,按照各自的工作安排,协同合作,完成各项施工任务。
监理人员将负责对施工过程进行监控和检查,确保施工符合规范和要求。
监理人员将与项目经理和施工队伍保持紧密的沟通,及时解决施工中的问题和难题。
4. 施工方案针对该住宅工程楼的施工,我们将制定以下方案:根据土壤的情况和工程需求,我们将采取适当的地基处理方案,包括土方开挖、地基加固等措施,以确保楼房的稳定性。
4.2 结构施工方案我们将依据建筑设计图纸,制定结构施工方案,包括梁、柱、板等的施工工艺和顺序。
同时,我们将制定相关的质量控制措施,确保结构施工质量达标。
为确保施工期间的安全,我们将制定详细的安全管理方案,包括危险源控制、施工现场防护措施等,以保障施工人员的生命财产安全。
5. 进度计划我们将制定详细的施工进度计划,根据施工方案和资源情况,合理安排施工的时间和顺序。
进度计划将明确各个工作节点的时间要求,并设立相应的里程碑,以便项目经理和相关人员能够及时跟进工程进度。
6. 资源管理为保证施工的顺利进行,我们将合理管理各类资源,包括人力资源、物资资源和设备资源。

某住宅楼工程安全施工组织设计一、工程概况该住宅楼工程位于市区,建设总面积约为XXXX平方米,总层数为XX 层。
本次工程的施工单位建筑有限公司。
二、施工组织设计原则1.安全第一原则:保障施工作业人员的人身安全和财产安全,并防止对周边人员和设施的影响。
2.合理安排工期:根据工程量和施工条件,合理规划工期,确保施工进度。
3.管理与技术相结合:通过管理与技术手段相结合,实施施工组织管理。
三、施工组织机构1.项目经理:全面负责施工组织管理和安全生产工作。
3.安全员:负责施工现场安全管理,保证施工过程中的安全。
4.质检员:负责对施工质量进行检查和验收。
5.施工人员:按照施工任务进行具体施工。
四、施工组织措施1.安全教育培训:对施工作业人员进行必要的安全教育培训,包括操作规范、安全知识和应急处理等方面。
2.安全防护设施设置:根据施工情况设置安全防护设施,包括安全网、安全带、安全标识等。
3.施工道路交通安全:合理分配施工区域,设置施工警示标志,确保施工期间的交通安全。
4.特种设备安全管理:对施工中使用的各类特种设备进行严格管理,确保设备符合安全要求。
5.施工现场消防安全:设置灭火器材,制定消防预案,定期进行消防演练。
6.施工材料和设备的调拨与管理:合理安排调拨施工所需的材料和设备,并进行严格管理,防止材料和设备的浪费和损坏。
7.施工现场督导与检查:设置专人负责现场督导与检查,及时发现并处理存在的安全隐患。
五、施工安全措施1.高空作业:对于工程中的高空作业,必须设置安全围护栏,并配备相关的安全防护设备。
2.措施必备:凡是施工过程中涉及到的有危险性的工序和设备,都必须配备相应的安全措施。
3.脚手架安全:脚手架在搭建前需要进行专项验收,并设置必要的安全防护措施。
4.电气安全:施工过程中的电气设备和线路必须符合相关的安全标准,并定期进行安全检查。
5.施工区划:根据工程特点,将施工区划分为不同区域,明确责任和权限,避免交叉作业和混乱。
某住宅小区工程施工组织设计方案范本一:一:项目背景1.项目概述2.施工目标3.施工范围4.项目时间计划二:施工组织机构与管理1.施工组织机构2.项目经理及其职责3.施工管理人员分工及职责4.施工监理及其职责三:施工方案1.地基处理方案2.框架结构施工方案3.外墙装饰材料选择与施工方案4.室内装修施工方案5.给排水施工方案6.电气施工方案四:施工流程1.施工前准备工作2.地基处理施工流程3.框架结构施工流程4.外墙装饰施工流程5.室内装修施工流程6.给排水施工流程7.电气施工流程五:安全管理1.安全管理制度2.施工现场安全控制3.施工设备的安全使用4.施工人员的安全教育5.事故应急处理措施六:质量管理1.质量控制制度2.施工材料的质量检验3.施工过程的质量控制4.竣工验收七:环保管理1.环保控制措施2.施工废弃物的处理3.环保检测与评估八:投资与经济效益1.投资预算及分配2.施工进度与成本控制3.经济效益评估附件:1.施工组织机构图2.施工现场平面布置图3.工艺流程图4.安全生产计划5.质量控制报告6.环保监测报告法律名词及注释:1.施工组织设计方案:是指依据相关法律法规及技术要求,对施工项目的组织管理、施工方案、安全措施、质量控制等进行详细规划和设计的文件。
2.施工监理:是指根据法律法规及合同要求,对施工项目的施工过程进行监督、检查、评估的工作。
3.地基处理:是指对建筑物的地基进行加固、处理,以提高地基的承载能力和稳定性。
4.框架结构:是指由柱、梁等构件组成的建筑结构。
5.外墙装饰:是指对建筑物外立面进行装饰处理,以美化建筑外观。
6.室内装修:是指对建筑物室内空间进行装饰和布置,以提高使用功能和美观度。
7.给排水:是指建筑物的供水和排水系统的建设。
8.电气施工:是指建筑物的电气系统的安装和调试工作。
范本二:一:项目背景1.项目概述2.施工目标3.施工范围4.项目时间计划二:施工组织机构与管理1.施工组织机构2.项目经理及其职责3.施工管理人员分工及职责4.施工监理及其职责三:施工方案1.地基处理方案2.结构施工方案3.外墙装饰施工方案4.室内装修施工方案5.给排水施工方案6.电气施工方案四:施工流程1.施工前准备工作2.地基处理施工流程3.结构施工流程4.外墙装饰施工流程5.室内装修施工流程6.给排水施工流程7.电气施工流程五:安全管理1.安全管理制度2.施工现场安全控制3.施工设备的安全使用4.施工人员的安全教育5.事故应急处理措施六:质量管理1.质量控制制度2.施工材料的质量检验3.施工过程的质量控制4.竣工验收七:环保管理1.环保控制措施2.施工废弃物的处理3.环保检测与评估八:投资与经济效益1.投资预算及分配2.施工进度与成本控制3.经济效益评估附件:1.施工组织机构图2.施工现场平面布置图3.工艺流程图4.安全生产计划5.质量控制报告6.环保监测报告法律名词及注释:1.施工组织设计方案:指对施工项目的组织管理、施工方案、安全措施、质量控制等进行详细规划和设计的文件。

施工组织方案某住宅楼改造工程施工组织设计概述:本施工组织方案是针对住宅楼改造工程所制定的,施工要求的质量、安全、进度均按国家相关规定执行。
本方案旨在将住宅楼进行全面改造,提升建筑品质和使用功能。
1.工程概况:1.1项目名称:住宅楼改造工程1.2建设单位:XXX公司1.3施工单位:XXX施工队1.4工程地点:XX市XX区XX街XX号1.5总建筑面积:XX平方米1.6工程周期:XX个月2.施工准备:2.1项目组织:2.1.1项目经理:负责工程施工全过程的管理和控制,协调各部门工作,确保施工顺利进行。
2.1.2施工队长:负责人员配备、施工指导、现场安全控制等工作。
2.1.3安全员:负责现场安全检查,保障施工过程中的安全。
2.1.4质量员:负责施工现场质量检查,确保施工质量符合要求。
2.1.5材料员:负责施工材料的采购、配送和管理。
2.1.6劳务员:负责劳务人员的配备、管理和工资发放。
2.2施工设备准备:2.2.1塔吊:负责提升、运输和安装材料等工作。
2.2.2升降机:提供工人上下楼的便利,提高施工效率。
2.2.3搅拌机:负责混合各类建筑材料,保证施工质量。
2.2.4挖掘机:负责土方工程和基坑开挖等工作。
2.2.5打孔机:负责灌注桩和钢筋混凝土施工。
2.2.6砼搅拌车:负责混凝土供应。
2.3施工材料准备:2.3.1混凝土:按设计要求配比,确保混凝土质量。
2.3.2钢筋:按设计要求订购,保证钢筋质量。
2.3.3砖瓦:按设计要求订购,保证砖瓦质量。
2.3.4涂料:优选环保类涂料,保证装修质量。
2.3.5其他辅助材料:包括水泥、沙子、油漆等。
3.施工流程:3.1基坑开挖:按设计图纸要求进行基坑开挖,确保基坑尺寸及位置的精确控制。
3.2地下管道施工:根据设计要求进行地下管道施工,包括给水、排水、电力等管道敷设。
3.3结构施工:按照设计图纸进行钢筋工程、混凝土工程施工,完成楼体结构的搭建。
3.4安装与装修工程:进行电器设备、管道设备、室内装修等工作,保证各个分部工程的顺利进行。

某住宅楼施工组织设计方案第一章工程概况本工程是几家工厂合建的四栋住宅楼,每栋均为四个单元组合,五层,采用标准图,每栋面积为3403m2,共计13612m2.每栋建筑物采用甲-乙-甲-丁四单元组合,总长62.02m,宽10.22m,层高2.90m,全高15.29m.开间为2.70m、3.00m、3.30m三种。
进深为4.80m、5.02m二种。
室内±0.00绝对标高从35.75至35.90m,每两栋相差0.15m,室内外高差均为0.60m.现场地势高低不平,并有旧房屋拆除后的基础,自然地坪为35.05m至35.20m,低于室外绝对标高。
根据地质钻探资料,现场地下水位较低,故施工时基础底部不会出现地下水,可不考虑排水措施。
基础持力层为粉质粘土。
基础为刚性基础,天然地基,地基上为450mm厚3:7灰土,砖砌大放脚。
基底标高在-2.20m至-2.60m之间,-0.90m处有一道钢筋混凝土圈梁。
建筑物按8度抗震设防设计,结构为砖墙承重,外墙370mm,内墙240mm,隔断墙120mm,单元四个大角、楼梯间、内外墙交接处、楼梯间两侧墙均设抗震组合柱。
每层设置圈梁。
楼板为预应力圆孔板,屋顶板为加气混凝土屋面板,预制混凝土挑檐板。
屋面为二毡三油防水作法。
外檐以清水墙为主,仅檐口、楼梯间、阳台栏板为干粘石面层。
内檐除厨厕为1.2m高水泥墙裙外,其余均为白灰抹面,120mm踢脚板,顶板勾缝喷浆,楼面为35mm豆石混凝土抹面,木门、钢窗。
设备有上、下水,暖气、照明,每个单元配水、电表各一个。
室外管线均接通至小区干线。
第二章施工部署(1)本工程要坚持先地下后地上的原则,避免施工中重复挖填土方。
红线外上下水干线已施工完毕,因此在基础回填土的同时,红线内的室外管线应同时施工,并将室外地坪填至道路路床底标高。
留足房心填土,其他土方均运出场外。
(2)小区内各栋宿舍的施工顺序应由里向外(即由南向北)施工,其顺序为4号→3号→2号→1号。
某住宅小区施工组织设计方案一、工程概况本住宅小区位于_____市_____区,总占地面积约_____平方米,总建筑面积约_____平方米。
小区内规划有多栋住宅楼、配套商业设施、地下停车场以及绿化景观等。
该项目的建设旨在为居民提供舒适、便捷、高品质的居住环境。
二、施工部署1、施工组织机构成立项目经理部,全面负责工程的施工组织和管理。
项目经理部下设工程技术部、质量安全部、物资设备部、财务预算部和综合办公室等部门,各部门分工明确,协同工作。
2、施工任务划分将整个工程划分为若干个施工区域,每个区域安排专业的施工队伍负责相应的施工任务。
如主体结构施工队伍、装饰装修施工队伍、水电安装施工队伍等。
3、施工顺序遵循“先地下,后地上;先主体,后装饰;先土建,后设备”的原则进行施工。
三、施工准备1、技术准备熟悉施工图纸,进行图纸会审,编制施工组织设计、施工方案和技术交底等文件。
2、现场准备平整施工场地,修筑临时道路,搭建临时设施,布置施工用水、用电线路。
3、物资准备根据施工进度计划,编制材料、构配件和设备的采购计划,并组织采购和运输。
4、劳动力准备根据施工进度计划和施工任务,组织劳动力进场,并进行岗前培训和安全教育。
四、主要分部分项工程施工方法1、基础工程根据地质勘察报告和设计要求,选择合适的基础形式,如筏板基础、桩基础等。
基础施工包括土方开挖、垫层浇筑、钢筋绑扎、模板安装、混凝土浇筑等工序。
2、主体结构工程主体结构采用框架结构或剪力墙结构。
施工顺序为柱钢筋绑扎、柱模板安装、柱混凝土浇筑、梁、板模板安装、梁、板钢筋绑扎、梁、板混凝土浇筑。
3、装饰装修工程包括内外墙抹灰、地面铺贴、门窗安装、外墙保温、涂料等。
施工时应注意各工序之间的衔接和成品保护。
4、屋面工程屋面工程包括防水层、保温层、找平层等施工。
施工时应严格按照设计要求和施工规范进行,确保屋面的防水性能。
5、给排水工程包括室内外给排水管道的安装、卫生洁具的安装等。

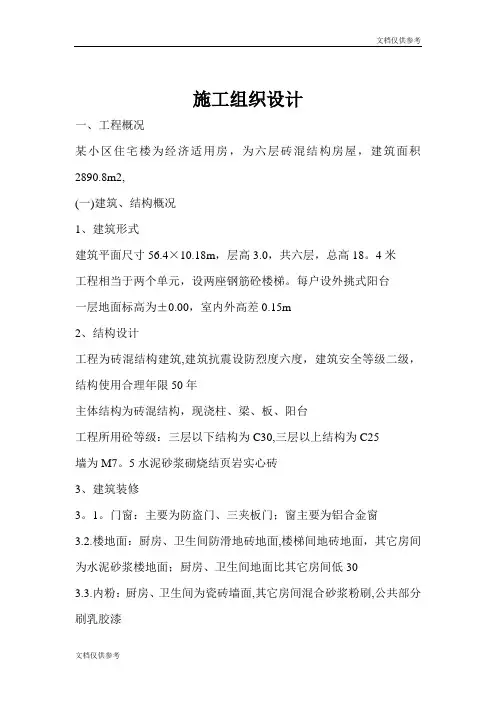

施工组织设计一、工程概况某小区住宅楼为经济适用房,为六层砖混结构房屋,建筑面积2890.8m2,(一)建筑、结构概况1、建筑形式建筑平面尺寸56.4×10.18m,层高3.0,共六层,总高18。
4米工程相当于两个单元,设两座钢筋砼楼梯。
每户设外挑式阳台一层地面标高为±0.00,室内外高差0.15m2、结构设计工程为砖混结构建筑,建筑抗震设防烈度六度,建筑安全等级二级,结构使用合理年限50年主体结构为砖混结构,现浇柱、梁、板、阳台工程所用砼等级:三层以下结构为C30,三层以上结构为C25墙为M7。
5水泥砂浆砌烧结页岩实心砖3、建筑装修3。
1。
门窗:主要为防盗门、三夹板门;窗主要为铝合金窗3.2.楼地面:厨房、卫生间防滑地砖地面,楼梯间地砖地面,其它房间为水泥砂浆楼地面;厨房、卫生间地面比其它房间低303.3.内粉:厨房、卫生间为瓷砖墙面,其它房间混合砂浆粉刷,公共部分刷乳胶漆3。
4.平顶:混合砂浆粉刷,公共部分刷乳胶漆3。

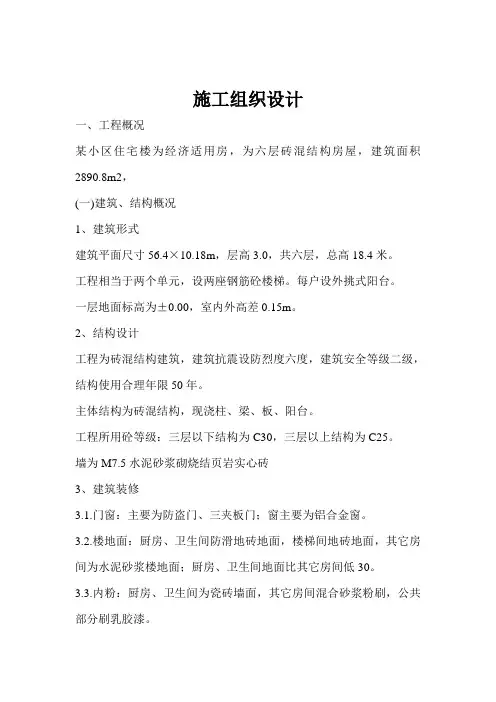

5.外装修:外墙面采用RE复合保温砂浆打底,水泥砂浆、刷高级外墙涂料,面砖饰面3.6.屋面:现浇钢筋砼斜坡屋面、25厚挤塑板保温、水泥瓦平台为采用25厚挤塑板保温、高分子卷材防水层,40厚C20细石砼整浇层内配φ4@150钢筋网刚性屋面3.7.油漆:木门刷调和漆;预埋木砖水柏油防腐4、水电安装本工程水电安装包括生活给排水系统、电气照明及防雷接地系统等(二)施工现场条件1、施工现场三通一平已具备,具备施工条件2、施工用水电由业主接至现场3、工程地质情况见业主提供工程地质勘察报告基础施工采取明排水能满足施工要求(三)招标要求1、本工程实行土建、水电安装总承包2、本工程招标工期为210天,投标工期为198天二、工程施工总目标1、工程质量目标工程质量目标为区优良工程本工程质量管理按国际标准《ISO—9001-2000质量保证体系》实行工程质量管理我公司为ISO-9001—2000国际标准认证通过单位,已建立健全质量保证体系,经多年来的有效运行,已达到强化质量过程控制,本工程施工管理将采用我公司认证通过ISO—9001—2000国际标准进行全过程管理,形成横向由土建、安装到协作单位,纵向由项目经理到施工人组全面复盖的质量管理网络施工全过程对施工投入、施工过程及产品全面有效控制以达到质量标准为了实现质量管理的目标,根据评定标准的要求,将有关指标分解以指导施工实践中质量控制,以分项工程保分部工程,以分部工程保单位工程,一次性验收达标成优分部工程确保基础、主体、屋面防水、门窗、装饰达到优质标准,杜绝卫生间厨房、墙面、楼面、屋面、门窗等渗水和滴漏现象,杜绝结构裂缝等质量通病单位工程做到规定的技术资料齐全、标准、装订成册,资料的数据经得起复查工程总的观感得分率达到95分以上2、工期目标招标要求工期210天,预计2006年4月18日开工本工程投标工期198天,暂按2006年4月18日开工,2006年11月6日竣工期间经历雨季、夏季、农忙施工工程实施中集中技术力量、配足施工机具、劳动力、周转材料,科学合理安排施工,充分调动施工人员的劳动积极因素,并采取相应经济激励措施,确保198天完成整个工程3、安全目标本工程遵守国家、省、市安全劳动法规及业主的各项安全规章制度,保证施工区域内人员安全安全生产实现无重大伤亡、火灾及重大设备事故,一般事频率控制在2‰以内,工程施工创市级安全标化工地4、文明施工目标本工程要立足于保质量、保安全、抢工期的同时科学文明施工。
施工组织设计 一、工程概况 某小区住宅楼为经济适用房,为六层砖混结构房屋,建筑面积2890.8m2, (一)建筑、结构概况 1、建筑形式 建筑平面尺寸56.4×10.18m,层高3.0,共六层,总高18.4米。 工程相当于两个单元,设两座钢筋砼楼梯。每户设外挑式阳台。 一层地面标高为±0.00,室内外高差0.15m。 2、结构设计 工程为砖混结构建筑,建筑抗震设防烈度六度,建筑安全等级二级,结构使用合理年限50年。 主体结构为砖混结构,现浇柱、梁、板、阳台。 工程所用砼等级:三层以下结构为C30,三层以上结构为C25。 墙为M7.5水泥砂浆砌烧结页岩实心砖 3、建筑装修 3.1.门窗:主要为防盗门、三夹板门;窗主要为铝合金窗。 3.2.楼地面:厨房、卫生间防滑地砖地面,楼梯间地砖地面,其它房间为水泥砂浆楼地面;厨房、卫生间地面比其它房间低30。 3.3.内粉:厨房、卫生间为瓷砖墙面,其它房间混合砂浆粉刷,公共部分刷乳胶漆。 3.4.平顶:混合砂浆粉刷,公共部分刷乳胶漆。 3.5.外装修:外墙面采用RE复合保温砂浆打底,水泥砂浆、刷高级外墙涂料,面砖饰面。 3.6.屋面:现浇钢筋砼斜坡屋面、25厚挤塑板保温、水泥瓦。 平台为采用25厚挤塑板保温、高分子卷材防水层,40厚C20细石砼整浇层内配φ4@150钢筋网刚性屋面。 3.7.油漆:木门刷调和漆;预埋木砖水柏油防腐。 4、水电安装 本工程水电安装包括生活给排水系统、电气照明及防雷接地系统等。 (二)施工现场条件 1、施工现场三通一平已具备,具备施工条件。 2、施工用水电由业主接至现场。 3、工程地质情况见业主提供工程地质勘察报告。 基础施工采取明排水能满足施工要求。
(三)招标要求 1、本工程实行土建、水电安装总承包。 2、本工程招标工期为210天,投标工期为198天。 二、工程施工总目标 1、工程质量目标 工程质量目标为区优良工程。 本工程质量管理按国际标准《ISO-9001-2000质量保证体系》实行工程质量管理。 我公司为ISO-9001-2000国际标准认证通过单位,已建立健全质量保证体系,经多年来的有效运行,已达到强化质量过程控制,本工程施工管理将采用我公司认证通过ISO-9001-2000国际标准进行全过程管理,形成横向由土建、安装到协作单位,纵向由项目经理到施工人组全面复盖的质量管理网络。 施工全过程对施工投入、施工过程及产品全面有效控制以达到质量标准。 为了实现质量管理的目标,根据评定标准的要求,将有关指标分解以指导施工实践中质量控制,以分项工程保分部工程,以分部工程保单位工程,一次性验收达标成优。 分部工程确保基础、主体、屋面防水、门窗、装饰达到优质标准,杜绝卫生间厨房、墙面、楼面、屋面、门窗等渗水和滴漏现象,杜绝结构裂缝等质量通病。 单位工程做到规定的技术资料齐全、标准、装订成册,资料的数据经得起复查。 工程总的观感得分率达到95分以上。 2、工期目标 招标要求工期210天,预计2006年4月18日开工。 本工程投标工期198天,暂按2006年4月18日开工,2006年11月6日竣工。 期间经历雨季、夏季、农忙施工。 工程实施中集中技术力量、配足施工机具、劳动力、周转材料,科学合理安排施工,充分调动施工人员的劳动积极因素,并采取相应经济激励措施,确保198天完成整个工程。 3、安全目标 本工程遵守国家、省、市安全劳动法规及业主的各项安全规章制度,保证施工区域内人员安全。 安全生产实现无重大伤亡、火灾及重大设备事故,一般事频率控制在2‰以内,工程施工创市级安全标化工地。 4、文明施工目标 本工程要立足于保质量、保安全、抢工期的同时科学文明施工。工程实行项目法施工,实行动态管理,施工现场创市级文明施工标准化工地。 施工现场周边设临时围墙,实行封闭式施工并协调好周边关系,严格管理,规范整齐。 5、推广应用新技术、新工艺、新材料目标 推广新技术、新工艺、新材料7项。 6、社会经济效益目标 实施科学管理,采用新技术、新工艺、新材料,提高机械化作业程度,提高劳动生产率,加强全面质量管理及施工全过程的控制,确保质量优质结构及工期目标的实现,创市级文明施工标准化工地,现场管理科技进步效益率8‰。 三、施工组织与部署 1、施工组织 1.1.工程施工采取项目法施工,成立工程项目经理部。在项目经理领导下,有项目副经理、项目工程师、施工员、质量员、安全员、材料员、核算员、资料员、专业工长、翻样员等组成对工程生产、技术、质量、安全、材料管理。 1.2.项目部施工组织管理网络图
某住宅楼施工组织设计一、工程概述本住宅楼位于_____,总建筑面积为_____平方米,建筑高度为_____米,地上_____层,地下_____层。
结构形式为_____,基础类型为_____。
二、施工部署1、施工目标质量目标:确保工程达到_____质量标准。
工期目标:计划在_____天内完成全部施工任务。
安全目标:杜绝重大伤亡事故,轻伤事故频率控制在_____以内。
2、施工顺序遵循“先地下,后地上;先结构,后装修;先土建,后设备”的原则,合理安排施工顺序。
3、施工组织机构成立项目经理部,项目经理全面负责工程的施工管理工作,下设工程技术部、质量安全部、物资设备部、经营财务部和综合办公室等部门。
三、施工准备1、技术准备熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案,做好技术交底工作。
2、现场准备平整场地,修筑临时道路,搭建临时设施,接通施工用水、用电。
3、物资准备根据施工进度计划,编制材料、构配件、设备的采购计划,组织物资进场。
四、主要分部分项工程施工方法1、基础工程包括土方开挖、基础垫层、基础钢筋混凝土施工等。
土方开挖采用_____方式,基础钢筋绑扎严格按照设计要求进行,混凝土浇筑采用_____工艺,确保基础工程质量。
2、主体结构工程主体结构采用_____施工方法,模板工程选用_____模板,钢筋工程采用_____连接方式,混凝土工程采用_____输送方式,保证主体结构的强度和稳定性。
3、砌体工程砌体材料选用_____,砌筑前进行排砖撂底,保证灰缝饱满,墙面平整垂直。
4、屋面工程屋面防水采用_____材料,施工时严格按照操作规程进行,确保屋面无渗漏。
5、装饰装修工程包括内外墙抹灰、地面工程、门窗工程等。
内外墙抹灰应分层进行,地面工程施工前要做好基层处理,门窗安装要牢固、密封。
五、施工进度计划根据工程特点和施工条件,制定详细的施工进度计划,明确各阶段的工作内容和完成时间,确保工程按时竣工。

某高层住宅楼施工组织设计方案一、工程概况本高层住宅楼位于_____,总建筑面积为_____平方米,地上_____层,地下_____层。
建筑高度为_____米,结构形式为_____。
基础类型为_____,抗震设防烈度为_____度。
二、施工部署1、施工组织机构成立项目经理部,由项目经理全面负责工程的施工组织和管理。
项目部下设工程技术部、质量安全部、物资设备部、经营财务部和综合办公室等部门,各部门分工明确,密切协作。
2、施工任务划分将工程划分为基础工程、主体结构工程、装饰装修工程等几个施工阶段,分别由不同的施工队伍承担相应的施工任务。
3、施工顺序遵循“先地下,后地上;先主体,后围护;先结构,后装饰”的原则,组织流水施工。
4、施工进度计划根据工程特点和合同要求,制定详细的施工进度计划,合理安排各工序的施工时间,确保工程按时竣工。
三、施工准备1、技术准备熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案,向施工人员进行技术交底。
2、现场准备平整施工场地,修筑临时道路和排水设施,搭建临时办公和生活设施,接通施工用水、用电。
3、物资准备根据施工进度计划,编制材料、构配件和设备的采购计划,组织物资进场,并进行检验和验收。
4、劳动力准备根据施工进度计划和施工任务划分,组织劳动力进场,进行岗前培训和安全教育。
四、主要施工方法1、基础工程(1)土方工程采用机械开挖和人工清槽相结合的方式,开挖过程中注意控制基底标高和边坡坡度,防止超挖和塌方。
(2)基础钢筋工程钢筋在加工场加工成型,运至现场绑扎安装,钢筋的连接采用焊接或机械连接。
(3)基础混凝土工程采用商品混凝土,泵送浇筑,振捣密实,养护及时,确保基础混凝土的质量。
2、主体结构工程(1)模板工程采用组合钢模板或胶合板模板,支撑系统采用钢管脚手架,确保模板的强度、刚度和稳定性。
(2)钢筋工程钢筋在加工场加工成型,运至现场绑扎安装,钢筋的连接采用焊接或机械连接,严格控制钢筋的位置和保护层厚度。
某小区住宅楼单位工程施工组织设计方案书范本一:正式风格一:项目背景和目标1.1 项目背景1.2 项目目标1.3 施工单位背景二:施工组织机构与人员2.1 施工组织机构2.2 施工人员安排2.3 特殊工种人员情况三:施工时间计划3.1 总体施工时间计划3.2 重点工序时间计划3.3 关键节点工序时间计划四:施工方法和工艺4.1 施工方法选择4.2 工艺流程安排4.3 特殊工艺措施五:安全措施和施工交底5.1 安全措施5.2 施工交底内容六:物资供应与材料管理6.1 主要物资供应计划6.2 物资管理措施七:质量控制和验收标准7.1 施工质量控制措施7.2 各节点验收标准八:环境保护与施工噪音控制8.1 环境保护措施8.2 施工噪音控制九:施工费用预算和支付方式9.1 施工费用预算9.2 施工费用支付方式附件:1. 施工单位资质证明文件2. 人员安排表3. 物资供应合同法律名词及注释:1. 施工合同:由施工单位与业主签订,约定双方的权益与责任。
2. 环境保护法:保护和改善环境,防止环境污染和生态破坏的法律。
3. 质量验收标准:对施工工程进行验收时,评估工程质量是否符合相关标准规定的指标。
范本二:简洁风格一:项目概述1.1 项目背景1.2 项目目标1.3 施工单位简介二:施工组织机构与人员2.1 施工组织机构2.2 人员分工与职责三:施工时间计划3.1 总体施工时间计划3.2 关键工期安排四:施工方法和工艺4.1 施工方法选择4.2 工艺流程安排五:安全与施工交底5.1 安全措施5.2 施工交底内容六:物资供应与材料管理6.1 主要物资供应计划6.2 物资管理措施七:质量控制与验收标准7.1 质量控制措施7.2 验收标准八:环境保护与噪音控制8.1 环境保护措施8.2 噪音控制措施九:费用预算与支付方式9.1 费用预算9.2 支付方式附件:1. 施工单位资质证明文件2. 人员安排表3. 物资供应合同法律名词及注释:1. 施工合同:约定施工单位与业主之间的权益与责任。
