非标设备造价的审核
- 格式:pdf
- 大小:219.50 KB
- 文档页数:2
非标准设备制作工程造价计算方法一、非标设备造价计算方法的目的与要求目的1、作为使用厂商项目立项预算的依据;2、作为非标设备制造商报价和竞价的依据;3、作为非标设备制造商成本控制的依据;4、作为非标设备制造商盈亏评估的依据。
要求1、准确度符合要求;2、估算速度快,使用方便;3、应用范围广;4、能反映专业设备特点。
二、现有方法现有方法有:理论估算法(又称指标估算法)和系列(或类似)设备估价法、定额估价法、成本计算估算法,还有结构分类估价法、结构部件组合估计法及系数调整估价法等,这里对各种方法做一简单的介绍和评估。
1、理论估价法计算公式:P=QMP—计算设备的出厂价格(元/台)Q—计算设备的净重(吨/台)M—理论价格(或指标)(元/吨)M(理论价格)的确定:根据大量的非标设备制作资料积累,将某一重量范围内的全部费用加起来,除以该范围的设备重之和,即可得出每吨的理论价格(或指标),各理论价格还可以根据系列曲线作最后理论性的修改,再加权平均取定。
优点是:应用范围广,办法简单,适应性强,数据简单,估价速度快。
缺点是:准确度差。
2、系列(或类似)设备估价法用插入法求取设备中一个或几个设备价格的方法,其计算公式:Px=(P1/Q1+P2/Q2)/2*QPx=(P1+P2)/(Q1+Q2)*QP1、P2为邻近设备价格Q1、Q2为邻近设备重量P1<Px>P2Q1<Q>Q2优点:在价格不全的情况下很适用;缺点:没有完整的价格数据,没有完整的各种取费计算,应用范围不广。
3、定额估价法该方法是套用现行的全国统一安装工程定额及配套取费标准。
其优点是以实物量表示,对地区的适应性强,也比较准确,特别适用于现场制作的简单容器。
其缺点是计算比较繁琐,并且只能作为现场制作的非标设备,不适用于其它工业企业的非标设备制作计价。
4、成本估价法该方法是计算设备制造成本的估价方法,构成非标设备的价格要素分为,成本、利润、税金。

设备安装工程造价结算审核内容及方法摘要:建筑安装工程施工中,施工结算金额超过工程预算金额已经屡见不鲜,究其原因,主要还是因为工程结算审核工作没有做到位,进而导致安装工程造价管理不当,从整体上增大了安装工程的结算金额。
针对安装工程造价管理中常见的结算超过预算问题,本文从工程造价结算的现状入手,对安装工程造价结算的审核方法进行论述,以供同行参考。
关键词:安装工程;工程造价;结算;审核引言:设备安装工程是工程中的一种重要类型,所以为了能够将整个安装工程的工作做的更好,在进行安装工程之前,首先需要对工程进行一次造价。
造价预算及时对生产经营过程中的活动进行实现的预估算,这一行为的主要目的就是通过造价预算的结果来判断这一工程是否值得去做。
作为正规企业,每一季度或者是每一年都应该编制预算,同时对下一年或者下一个季度的经营进行预算,这样的做法对整个工程乃至企业都有很大的促进作用。
造价结算制度对于工程队和商家都有好处,对于工程队来说,可以将这些预算的工资进行流动资金的周转,而对于商家而言,可以将工程放心的交给工程队,同时对工程的大概花费也有了一个初步的了解。
对安装工程造价结算时有很大的帮助,安装工程造价结算的审核内容和审核方法有很多,接下来文章将对这两个方面的内容进行重点分析。
1.工程造价结算审核中存在的问题建筑安装工程造价中的结算工作比较繁杂,所牵涉到的工作内容也比较多,所以在实际执行时,工程造价结算审核人员不仅要具备相应的审核能力,还要具备极强的事业心,要细心、耐心的按照相关要求来对工程结算工作进行审核,以期制定出科学、合理的工程造价,这样不仅能加快工程施工进度,还能保证工程施工质量。
但就国内当前的设备安装工程造价结算审核情况来看,少数审核人员在审核工程结算时,由于缺少一定的管理经验,且对建筑设计、施工等工作情况并不是特别了解,所以很容易发生一些结算错误的问题。
参考以往的造价预结算审核案件,发现安装工程结算审核工作中经常会出现以下几个问题1.1工程结算定额很容易因为新技术、新材料、新设备等的引进而导致数据统计不准确,进而造成工程定额不合理。

非标设备工程估价与全过程成本控制的审计□朱恒金【内容摘要】有效控制非标设备工程的建造成本,要求科学合理对非标设备工程概算进行估价,主要估价方法有综合估价法、类比估价法、成本估价法、定额估价法和清单估价法等。
通过非标设备工程的概算控制预决算,并引入非标设备工程全过程跟踪审计倒逼建设成本控制在概算范围内,通过成本归集与核算,有利于企业提高投资项目的经济效益。
【关键词】非标设备工程;工程估价;成本控制;项目审计【作者简介】朱恒金(1969 ),男,南京审计大学工程管理与审计学院副教授;研究方向:建设项目审计随着工程建设的需要以及技术进步,非标设备工程比重越来越高。
关于建设项目非标设备的测算与评估,因非标设备差异性大,在工程估价时难以形成统一测算方法与评估体系。
建设项目非标设备前期评估中如何确定概算金额,长期以来主要依靠建设单位自主申报、专家评估的方法核定。
在此基础上,按企业会计准则或政府会计准则制度,使用财政资金的非标设备工程还要结合《基本建设财务规则》(81号令)进行成本归集与核算。
非标设备也叫非标准设备是指市场上采购不到的、没有统一型号规格或标准等技术参数的设备,凡没有国家标准或行业标准,具有以下条件之一的可划分为非标设备:一是非批量生产并无法通过市场交易能够进行加工的特殊设备;二是需要按订货的技术文件专门设计或根据初步设计图纸进行二次深化设计以满足制作安装要求的特殊设备;三是需由设备制造厂家特别制造或施工企业进行加工制作的特殊设备。
对于单台(套)价值在100万元(含)或10万美元(含)以上的非标设备可定义为大型非标设备。
非标准设备工程是需要建设单位自制或委托设计加工定制非标准设备,安装后以满足建设项目的建设和生产需要。
不仅需要硬件有时还需要软件等相关技术服务。
需要招标采购定制,有时按规定也可进行竞争性洽商或单一来源采购。
一、非标设备分类及研发管理(一)非标设备分类。
非标设备工程所用设备分为外购和自制两类。

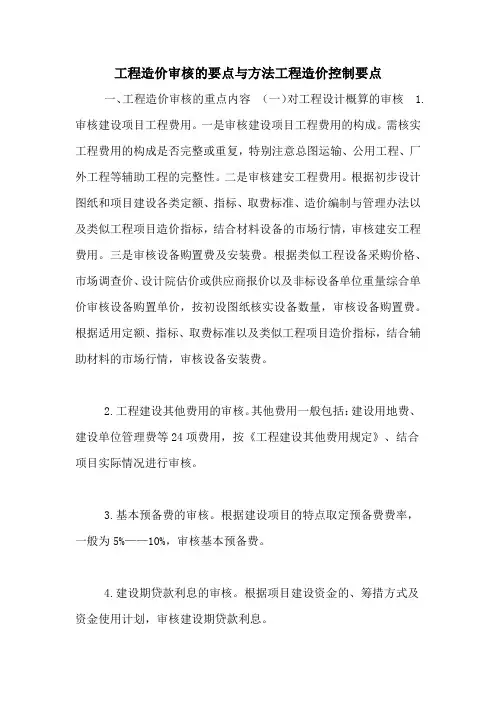

工程造价审核的要点与方法工程造价控制要点一、工程造价审核的重点内容(一)对工程设计概算的审核 1.审核建设项目工程费用。
一是审核建设项目工程费用的构成。
需核实工程费用的构成是否完整或重复,特别注意总图运输、公用工程、厂外工程等辅助工程的完整性。
二是审核建安工程费用。
根据初步设计图纸和项目建设各类定额、指标、取费标准、造价编制与管理办法以及类似工程项目造价指标,结合材料设备的市场行情,审核建安工程费用。
三是审核设备购置费及安装费。
根据类似工程设备采购价格、市场调查价、设计院估价或供应商报价以及非标设备单位重量综合单价审核设备购置单价,按初设图纸核实设备数量,审核设备购置费。
根据适用定额、指标、取费标准以及类似工程项目造价指标,结合辅助材料的市场行情,审核设备安装费。
2.工程建设其他费用的审核。
其他费用一般包括:建设用地费、建设单位管理费等24项费用,按《工程建设其他费用规定》、结合项目实际情况进行审核。
3.基本预备费的审核。
根据建设项目的特点取定预备费费率,一般为5%——10%,审核基本预备费。
4.建设期贷款利息的审核。
根据项目建设资金的、筹措方式及资金使用计划,审核建设期贷款利息。
5.铺底流动资金的审核。
一般按流动资金的30%,审核铺底流动资金。
(二)对工程合同、协议、招投标文件的审核1.审核招标文件。
一是核实招标文件中程序性条款是否符合国家和地方招投标法律、法规的规定,开标顺序、评标办法是否公平。
二是核实招标文件中有关计价的条款是否明确、完整。
招标文件中有关工程计价的内容中,应明确招标范围及界定、标段的划分、总包与指定分包的合同关系、指定分包工程内容及其计价方式、招标控制价的说明、材料设备采供方式及相应计价方式、水电费的计价方式、工程预付款的约定、工程进度款的结算方式、工程变更签证的结算方式、合同类型及工程竣工结算的有关约定、承担风险的内容范围以及超出约定范围和幅度的调整办法、质量保证金的比例和返还方式等。

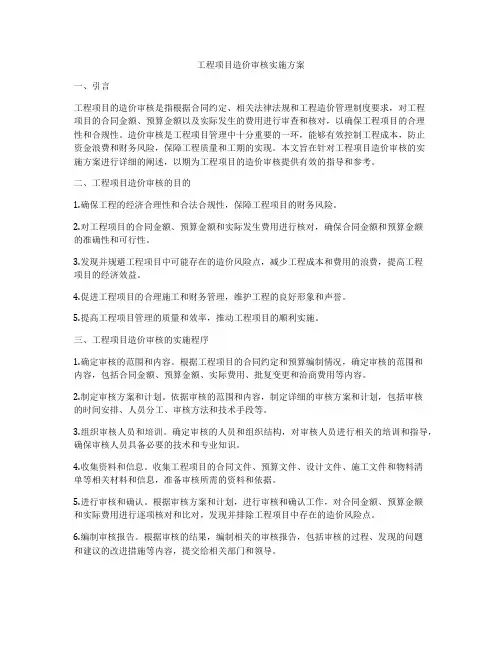

工程项目造价审核实施方案一、引言工程项目的造价审核是指根据合同约定、相关法律法规和工程造价管理制度要求,对工程项目的合同金额、预算金额以及实际发生的费用进行审查和核对,以确保工程项目的合理性和合规性。
造价审核是工程项目管理中十分重要的一环,能够有效控制工程成本,防止资金浪费和财务风险,保障工程质量和工期的实现。
本文旨在针对工程项目造价审核的实施方案进行详细的阐述,以期为工程项目的造价审核提供有效的指导和参考。
二、工程项目造价审核的目的1.确保工程的经济合理性和合法合规性,保障工程项目的财务风险。
2.对工程项目的合同金额、预算金额和实际发生费用进行核对,确保合同金额和预算金额的准确性和可行性。
3.发现并规避工程项目中可能存在的造价风险点,减少工程成本和费用的浪费,提高工程项目的经济效益。
4.促进工程项目的合理施工和财务管理,维护工程的良好形象和声誉。
5.提高工程项目管理的质量和效率,推动工程项目的顺利实施。
三、工程项目造价审核的实施程序1.确定审核的范围和内容。
根据工程项目的合同约定和预算编制情况,确定审核的范围和内容,包括合同金额、预算金额、实际费用、批复变更和洽商费用等内容。
2.制定审核方案和计划。
依据审核的范围和内容,制定详细的审核方案和计划,包括审核的时间安排、人员分工、审核方法和技术手段等。
3.组织审核人员和培训。
确定审核的人员和组织结构,对审核人员进行相关的培训和指导,确保审核人员具备必要的技术和专业知识。
4.收集资料和信息。
收集工程项目的合同文件、预算文件、设计文件、施工文件和物料清单等相关材料和信息,准备审核所需的资料和依据。
5.进行审核和确认。
根据审核方案和计划,进行审核和确认工作,对合同金额、预算金额和实际费用进行逐项核对和比对,发现并排除工程项目中存在的造价风险点。
6.编制审核报告。
根据审核的结果,编制相关的审核报告,包括审核的过程、发现的问题和建议的改进措施等内容,提交给相关部门和领导。
工程造价审核的要点与方法作者:李军来源:《现代审计与经济》2012年第04期一、工程造价审核的重点内容(一)对工程设计概算的审核1.审核建设项目工程费用。
一是审核建设项目工程费用的构成。
需核实工程费用的构成是否完整或重复,特别注意总图运输、公用工程、厂外工程等辅助工程的完整性。
二是审核建安工程费用。
根据初步设计图纸和项目建设各类定额、指标、取费标准、造价编制与管理办法以及类似工程项目造价指标,结合材料设备的市场行情,审核建安工程费用。
三是审核设备购置费及安装费。
根据类似工程设备采购价格、市场调查价、设计院估价或供应商报价以及非标设备单位重量综合单价审核设备购置单价,按初设图纸核实设备数量,审核设备购置费。
根据适用定额、指标、取费标准以及类似工程项目造价指标,结合辅助材料的市场行情,审核设备安装费。
2.工程建设其他费用的审核。
其他费用一般包括:建设用地费、建设单位管理费等24项费用,按《工程建设其他费用规定》、结合项目实际情况进行审核。
3.基本预备费的审核。
根据建设项目的特点取定预备费费率,一般为5%——10%,审核基本预备费。
4.建设期贷款利息的审核。
根据项目建设资金的来源、筹措方式及资金使用计划,审核建设期贷款利息。
5.铺底流动资金的审核。
一般按流动资金的30%,审核铺底流动资金。
(二)对工程合同、协议、招投标文件的审核1.审核招标文件。
一是核实招标文件中程序性条款是否符合国家和地方招投标法律、法规的规定,开标顺序、评标办法是否公平。
二是核实招标文件中有关计价的条款是否明确、完整。
招标文件中有关工程计价的内容中,应明确招标范围及界定、标段的划分、总包与指定分包的合同关系、指定分包工程内容及其计价方式、招标控制价的说明、材料设备采供方式及相应计价方式、水电费的计价方式、工程预付款的约定、工程进度款的结算方式、工程变更签证的结算方式、合同类型及工程竣工结算的有关约定、承担风险的内容范围以及超出约定范围和幅度的调整办法、质量保证金的比例和返还方式等。
浅谈如何做好工程造价审核工作工程造价审核工作是工程项目管理中的重要环节,其职责是对工程项目的造价进行审核,确保项目的成本控制和效益提升。
以下是我对如何做好工程造价审核工作的一些浅谈。
一、建立健全审核体系1.明确审核程序:明确审核的流程和方法,包括审核人员的职责和权限,以确保审核工作的规范性和可控性。
2.制定审核标准:根据相关法规和项目特点,制定一套科学合理的审核标准,以便对项目进行全面、客观、公正的审核。
3.建立审核档案:建立项目审核档案,记录审核过程和结果,以便查证和追溯。
二、深入了解项目情况1.全面了解项目计划:详细了解项目的计划、目标和需求,对项目进度、质量和成本方面的要求有充分地了解和把握。
2.查阅相关文件:认真阅读项目相关文件,包括施工图纸、合同文件等,了解项目的具体内容和约定。
3.现场勘察与沟通:定期进行现场勘察,与项目相关人员进行沟通交流,了解项目的实际情况,有助于对项目的成本进行合理的评估和审核。
三、细致精确的审核工作1.核对工程量清单:对项目的工程量进行详细核对,确保清单的准确性和完整性,发现有问题的工程量进行合理调整。
2.审核材料和设备清单:对项目所需的材料和设备进行审核,根据项目需求和合同约定,核对清单中的品种、规格、数量和价格等信息。
3.对价格进行评估:对材料和设备的价格进行评估,参考市场价格、合同约定和工程实际需求,确保价格的公正合理。
四、加强沟通与协调1.与项目相关各方的沟通:与项目负责人、设计院、供应商等相关各方进行密切的沟通与协调,了解项目的最新进展和需要,及时解决工程造价方面的问题。
2.与其他审核人员的协作:与其他参与项目审核的人员进行协作,对项目的造价进行全面、系统的审核,以确保审核结果的准确性和可靠性。
3.与其他部门的配合:加强与其他部门的配合,如采购、财务等部门,确保审核结果的有效执行,提高审核工作的效率和准确性。
五、持续学习和提高1.关注行业动态:时刻关注工程建设行业的最新政策、法规和标准,保持对行业发展的敏感度和了解度。

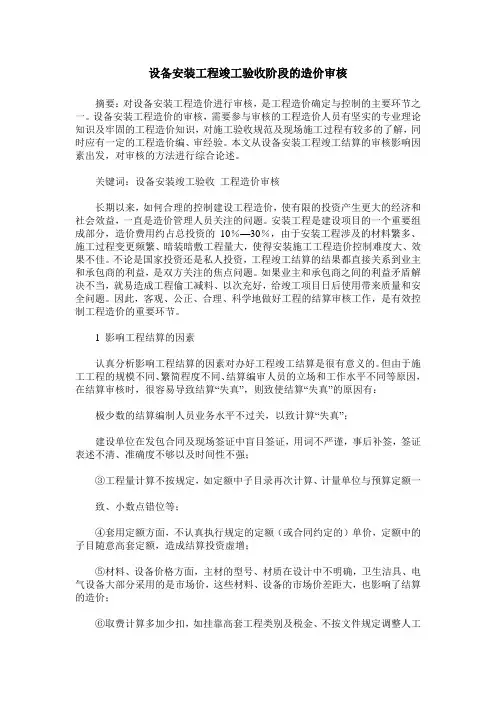

设备安装工程竣工验收阶段的造价审核摘要:对设备安装工程造价进行审核,是工程造价确定与控制的主要环节之一。
设备安装工程造价的审核,需要参与审核的工程造价人员有坚实的专业理论知识及牢固的工程造价知识,对施工验收规范及现场施工过程有较多的了解,同时应有一定的工程造价编、审经验。
本文从设备安装工程竣工结算的审核影响因素出发,对审核的方法进行综合论述。
关键词:设备安装竣工验收工程造价审核长期以来,如何合理的控制建设工程造价,使有限的投资产生更大的经济和社会效益,一直是造价管理人员关注的问题。
安装工程是建设项目的一个重要组成部分,造价费用约占总投资的10%—30%,由于安装工程涉及的材料繁多、施工过程变更频繁、暗装暗敷工程量大,使得安装施工工程造价控制难度大、效果不佳。
不论是国家投资还是私人投资,工程竣工结算的结果都直接关系到业主和承包商的利益,是双方关注的焦点问题。
如果业主和承包商之间的利益矛盾解决不当,就易造成工程偷工减料、以次充好,给竣工项目日后使用带来质量和安全问题。
因此,客观、公正、合理、科学地做好工程的结算审核工作,是有效控制工程造价的重要环节。
1 影响工程结算的因素认真分析影响工程结算的因素对办好工程竣工结算是很有意义的。
但由于施工工程的规模不同、繁简程度不同、结算编审人员的立场和工作水平不同等原因,在结算审核时,很容易导致结算“失真”,则致使结算“失真”的原因有:极少数的结算编制人员业务水平不过关,以致计算“失真”;建设单位在发包合同及现场签证中盲目签证,用词不严谨,事后补签,签证表述不清、准确度不够以及时间性不强;③工程量计算不按规定,如定额中子目录再次计算、计量单位与预算定额一致、小数点错位等;④套用定额方面,不认真执行规定的定额(或合同约定的)单价,定额中的子目随意高套定额,造成结算投资虚增;⑤材料、设备价格方面,主材的型号、材质在设计中不明确,卫生洁具、电气设备大部分采用的是市场价,这些材料、设备的市场价差距大,也影响了结算的造价;⑥取费计算多加少扣,如挂靠高套工程类别及税金、不按文件规定调整人工费及机械费、计算误差、虚设项目等。

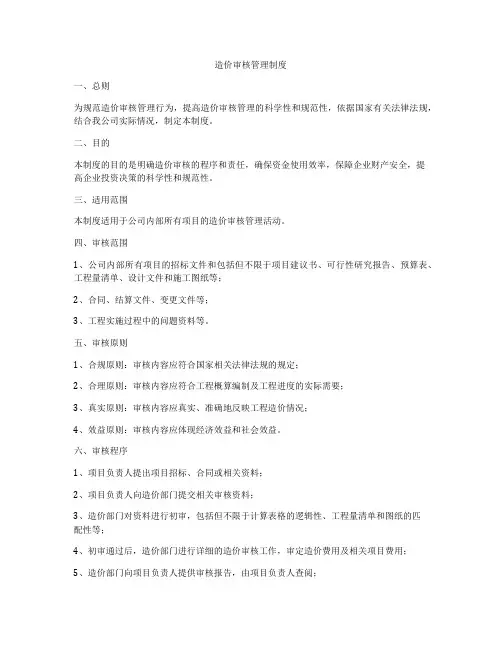

造价审核管理制度一、总则为规范造价审核管理行为,提高造价审核管理的科学性和规范性,依据国家有关法律法规,结合我公司实际情况,制定本制度。
二、目的本制度的目的是明确造价审核的程序和责任,确保资金使用效率,保障企业财产安全,提高企业投资决策的科学性和规范性。
三、适用范围本制度适用于公司内部所有项目的造价审核管理活动。
四、审核范围1、公司内部所有项目的招标文件和包括但不限于项目建议书、可行性研究报告、预算表、工程量清单、设计文件和施工图纸等;2、合同、结算文件、变更文件等;3、工程实施过程中的问题资料等。
五、审核原则1、合规原则:审核内容应符合国家相关法律法规的规定;2、合理原则:审核内容应符合工程概算编制及工程进度的实际需要;3、真实原则:审核内容应真实、准确地反映工程造价情况;4、效益原则:审核内容应体现经济效益和社会效益。
六、审核程序1、项目负责人提出项目招标、合同或相关资料;2、项目负责人向造价部门提交相关审核资料;3、造价部门对资料进行初审,包括但不限于计算表格的逻辑性、工程量清单和图纸的匹配性等;4、初审通过后,造价部门进行详细的造价审核工作,审定造价费用及相关项目费用;5、造价部门向项目负责人提供审核报告,由项目负责人查阅;6、审核文件归档,备查。
七、审核责任1、项目负责人:(1)负责提交项目招标、合同或相关资料;(2)及时协助造价部门进行审核工作;(3)确保提交的资料真实、合规、合理。
2、造价部门:(1)根据审核原则进行审核,保证审核工作的真实性和准确性;(2)保护审核工作的独立性和客观性。
3、公司领导:(1)负责审核结果的审定;(2)负责审核工作的监督。
四、审核效果评价1、审核工作完成后,项目负责人和造价部门应对审核效果进行评价,并形成书面报告;2、公司领导按照评价报告对审核工作进行总结,并对审核工作进行改进。
五、违约责任1、对审核工作中不履行程序、不正确、不实陈述、不合规、不即时、不公正等情况的违规行为,依据公司内部相关规定进行追责;2、对审核工作中发生严重后果的错误,造价部门负责人、相关人员和公司领导将承担相应法定义务。
造价审核流程及内容The cost audit process and content are essential aspects of project management. 造价审核流程和内容是项目管理中至关重要的一部分。
Cost audit is carried out to evaluate the accuracy and completeness of the project budget, ensuring that there is no overspending or mismanagement of funds. 造价审核旨在评估项目预算的准确性和完整性,确保没有超支或资金管理不当。
It involves a thorough examination of the project's expenditures, contracts, and financial records to verify their compliance with the approved budget. 这涉及对项目支出、合同和财务记录进行彻底检查,以验证其是否符合批准的预算。
Additionally, cost audit also helps in identifying any discrepancies or irregularities in the financial transactions, thereby preventing any potential financial risks. 此外,造价审核还有助于识别财务交易中的任何差异或违规行为,从而防止潜在的财务风险。
The content of the cost audit process typically includes examiningthe cost estimates, purchase orders, change orders, invoices, receipts, and other financial documents related to the project. 造价审核流程的内容通常包括检查与项目相关的成本估算、采购订单、变更订单、发票、收据和其他财务文件。
非标设备的开发流程一、确定开发项目、了解客户需求1.产品品质要求2.设备生产效率要求3.设备工作环境二、分析产品1.了解产品生产工艺2.了解产品各方面尺寸要求及来料情况3.与客户沟通产品生产过程中的注意事项4.设备使用地点的技术参数三、拟定方案工程人员讨论、分析作出设备方案,方案包括:1.设备示意图(整体示意图,局部示意图)2.各部分机构简介3.动作说明4.设备技术参数四、方案审核由工程人员组成审核组,对方案进行审核,审核内容包括:1.设备可行性评估2.设备成本评估3.设备生产效率的评估4.各部分结构可行性评估五、方案整改对方案审核中讨论出的问题进行整改。
六、客户确定设计方案设计方案交由客户,客户根据需求,对方案进行最后确定。
七、设计开发由工程部安排工程师进行机构设计,作出机器装配图、零件图(零件标注按国家标准)选出执行元器件、电控配件并列出加工零件清单和标准件请购单,动作说明书。
八、机构审核由工程人员组成审核组,对所设计出的图纸进行审核,审核内容包括:(1)机器结构配合是否合理:功能性(能力和精度)、稳定性、安全性、人性化(操作的便利性)和外观性。
(2)所设计机器生产效率是否符合客户需求。
(3)机器造价。
(4)各部分机构应简单易于调试、维修。
(5)各部分零件应尽量简单易于加工。
(6)各执行元件选用是否合理。
九、零件加工及标准件采购1.零件加工部零件图进行机器零件加工(零件加工必须严格按照零件图上所示,零件精度,加工工艺进行加工,保证零件精度及零件加工工艺)。
2.采购人员按照标准件清单,联系供应商进行标准件采购十、加工零件及标准件检验入库检人员按照零件图及标准件清单,检验加工零件的尺寸精度,加工工艺,标准件的型号、安装尺寸进行检验,合格后交由仓管人员入库十一、机器组装1.由装配部安排人员进行机器组装调试,装配人员按照加工零件清单及标准件清单,到仓库领取加工零件及标准件。
2.装配人员严格按照装配图,进行机器组装:a).各部分零件,执行元件组装是否正确b).各活动部件活动顺畅,无干涉c). 所有的紧固件和接头联结,确保紧固到位,联结可靠3.工控部安排电气工程师按照动作说明书进行机器配电,机器程序编写及调试十二、机器调试装配人员按照客户提供的产品工程图进行机器调试,调试完成后打样,交客户确定其产品品质十三、包装出货1.检查所有的紧固件和接头联结,确保紧固到位,联结可靠2.清洁设备外表,粘贴必要的标牌和标示3.标明拆分位置,理顺拆分管线路,合理拆分设备4.必要的防护(防锈、防潮)措施。
造价审核的方法与步骤(①有资质②造价0.1%至0.4%。
③追加部分(审减下来4%至9%。
④即所说审计公司(计量)工程预(施工图预算)结算编制书))我国工程造价咨询公司正处于发展关键时刻,应适应经营环境的变化,基于公司战略调整的考虑,改变传统工程造价咨询业务,转向全过程造价咨询业务。
全过程造价咨询业务能够有效解决诸如信息不对称、分阶段投资失控、交易费用过高、“三超”现象严重等存在于建设项目造价管理中的一些弊端。
以下是小编为您整理的造价审核的方法与步骤的相关内容。
造价审核的方法与步骤:1、全面审核法全面审核法就是按照施工图的要求,结合现行定额、施工组织设计、承包合同或协议以及有关造价计算的规定和文件等,全面地审核工程数量、定额单价以及费用计算。
这种方法实际上与编制施工图预算的方法和过程基本相同。
这种方法常常适用于初学者审核的施工图预算;投资不多的项目,如维修工程;工程内容比较简单(分项工程不多)的项目,如围墙、道路挡土墙、排水沟等;建设单位审核施工单位的预算等。
这种方法的优点是:全面和细致,审查质量高,效果好;缺点是:工作量大,时间较长,存在重复劳动。
在投资规模较大,审核进度要求较紧的情况下,这种方法是不可取的,但建设单位为严格控制工程造价,仍常常采用这种方法。
2、重点审核法重点审核法就是抓住工程预结算中的重点进行审核的方法。
这种方法类同于全面审核法,其与全面审核法之区别仅是审核范围不同而已。
该方法是有侧重的,一般选择工程量大而且费用比较高的分项工程的工程量作为审核重点。
如基础工程、砖石工程、混凝土及钢筋混凝土工程,门窗幕墙工程等。
高层结构还应注意内外装饰工程的工程量审核。
而一些附属项目、零星项目(雨蓬、散水、坡道、明沟、水池、垃圾箱)等,往往忽略不计。
其次重点核实与上述工程量相对应的定额单价,尤其重点审核定额子目容易混淆的单价。
另外对费用的计取、材差的价格也应仔细核实。
该方法的优点是工作量相对减少,效果较佳。
浅析非标设备审价机制摘要:非标设备是指不是按照国家颁布的统一的行业标准和规格制造的设备,主要根据客户的用途需要,开发设计制造的设备。
对于新建项目存在边设计、边制造、边优化变更等问题,并且自主研发的非标设备较多,大量使用新技术、新材料且结构较为复杂,市场无通用类似产品参考,存在定价困难并且耗时较长等问题。
在非标设备合同签订后,设计院会持续进行优化及变更,做好非标设备审价工作,加快商务合同协议签订,做好供应商资金保障工作,可以推动供应商制造进度,以免出现设备制造进度滞后,影响现场工程进度。
本文介绍某核电非标设备定价机制,对后续非标设备定价有一定借鉴意义。
关键字:非标设备审价应对措施1.非标设备特点非标设备泛指国家定型标准以外的不定型、不成系列的,难以按照国家颁布的统一行业标准和规范制造的设备。
因不在国家设备产品目录内且没有形成标准,非标设备需要根据特定单位使用需要,需针对具体使用地点、行业特点和用途设计制造。
1.1独特性。
非标设备是基于特定单位的科研生产需求而量身定制,需要进行独立设计、制造、装配、集成及调试。
1.2专用性(唯一性)。
市场上无现成的或近似功能及指标的设备,其应用范围只在一定或一个行业,难以用于其它行业及单位。
1.3研制性。
非标设备、尤其是对大型非标设备,功能独特、结构复杂、系统集成度高,其设计原理的科学性、设备结构的合理性、加工制造的可行性和功能的可实现性等需要提前进行技术攻关和验证。
2.非标设备审价存在的困难非标设备制造工艺流程相对复杂,制造周期相对较长,特别是大型非标设备涉及专业领域广,其成本影响因素较多。
2.1技术因素。
主要包括技术成熟度、技术要求、精度要求、设备配置、零部件选型等。
2.2制造因素。
主要包括加工方法、工艺过程、生产组织模式、生产能力等。
2.3市场因素。
主要包括采购量、垄断性、交易双方地位等。
2.4其它因素。
主要包括所处行业,采购时点、地点、资金支付方式等,是否属首台套,以及甲乙双方合作历程、关系等。
设备安装工程造价预结算审核内容及方法摘要:设备安装工程是建筑工程重要的组成部分,其不仅关系到建筑产品能否达到预期的使用需求,同时也直接关系到建筑产品最终能够按时交付使用。
无论是哪种类型的设备安装工程,均需要做好工程造价的预结算审核工作。
因此文章首先简要分析了设备安装工程成本控制的基本特点,进而阐述了设备安装工程造价预结算审核的主要内容,最后就常用的审核方法进行了探讨,以供参考。
关键词:设备安装;工程造价;预结算;方法我国社会在现代化建设中,市场经济格局一直在发生着转变,工程企业想要在市场中获得最大的经济效益,就需要在工程建设中对设备安装过程中的经济成本进行控制,完善设备安装工程造价管理工作。
但是我国设备安装工程造价预结算审核工作在实际运行中还存在一定缺陷,例如在对于预结算管理中,由于工程材料因素出现资金使用与预算不相吻合的情况,这就需要设备工程预结算工作人员在实际工作中能够及时进行调整,将预结算理论与实践工作相结合。
一、设备安装工程成本控制特点设备安装工程成本控制同建筑工程的其他成本控制不同,其安装种类繁多,过程复杂,具有自己独有的特点,只有明白了设备安装工程成本控制的特点才能为下一步成本控制做好准备。
设备安装工程成本控制措施选择范围较广,根据相关数据调查,当前设备安装控制成本降低措施中设计影响能够达到百分之七十五,所以设备设计阶段的控制能够有效的实现设备安装成本降低。
设备安装工程材料品种多、数量大,所以招标控制是设备安装工程成本控制的主要环节。
在实际招标过程中,一方面要将设备价格、安装技术作为成本控制的重点来对待,另一方面还要将设备安装之后的维修作为成本控制的重中之重。
设备安装工程中的供应方式也是成本管理的一个重要环节,所以应该加强材料供应方与安装方的协调工作。
根据《中华人民共和国营业税暂行条例实施细则》规定,由建设方提供设备价款的不用缴纳营业税,所以说,由于设备供应价通常较高,营业税的免除也成为了设备安装工程成本控制中不可忽略的存在。
设备安装工程造价的预结算审核方法及内容发布时间:2021-04-15T01:36:00.287Z 来源:《建筑监督检测与造价》2021年第1期作者:丁志强[导读] 希望通过本文为相关的造价单位工作人员带来一些参考,有助于我国工程造价预结算工作的开展。
江苏希地丰华项目管理集团有限公司江苏南京 210000摘要:本文主要对设备安装工程造价的预结算审核方法进行了研究,先是阐述了造价预结算在设备安装工程中的审核意义,并围绕着造价预结算的审核内容进行了探究,最终得出了审核结算编制、审查文件结算的组成、深入现场勘查等预结算审核内容,希望通过本文为相关的造价单位工作人员带来一些参考,有助于我国工程造价预结算工作的开展。
关键词:设备安装;工程造价;预结算;审核方法一、设备安装工程中造价预结算审核的重要意义(一)让工程造价工作更加完善在设备安装工程中实施造价预结算审核,可以让施工建设单位的管理水平显著提升,让整体的建设施工单位朝着积极向上的趋势发展,市场竞争呈现出一种公平、合理的状态。
与此同时,造价预结算审核可以帮助施工建设单位更加合理的完成造价工作,提升工程建设的有效性,并帮助建设单位降低成本,从而使各项工作的实施变得更加完善。
(二)让造价精准性显著提升在具体的设备安装工程中,实施造价预结算审核,能够保障最终造价的精准性,让整体工程井然有序的实施,使每一笔建设资金都花费都正确的位置,让我国建设施工的整体情况真实的显露出来,最终防止后续的工作遭受不良影响。
并且,审核造价预结算的水平,与后续的造价编制有一定的关系,可以让后续工程里面的造价预结算水准有所提升。
二、设备安装工程造价预结算审核方法在设备安装工程当中,由于工程的规模大小不一致,致使安装过程中所需要的材料、人员、设备配置也不相同,具有一定的复杂性。
对此,在具体工程实施的过程中,造价预结算工作应开启反反复复的计价,这也让工程造价预结算审核的工作量大大增加。
但是,工程造价预结算必须采用正确的审核方法,以此才能够保障整体的审核质量以及审核速度。
工程造价审核制度一、引言工程造价审核制度是指为了保障工程项目的质量和效益,规范工程造价审核工作的一套制度和流程。
工程造价审核制度的建立和实施对于建设单位、施工单位以及监理单位都具有重要意义,能够有效地监控和管控工程造价,确保项目的合理运行和顺利完成。
二、目的和意义1. 保证工程造价的合理性和合规性。
通过建立工程造价审核制度,能够对工程项目的造价进行全面、准确的审核,确保工程造价合理、公正。
同时,有效防止工程造价的浪费和滥用,提高建设项目的投资效益。
2. 加强财务和资金管理。
工程造价审核制度在审核流程中,会涉及到工程项目的资金来源、使用情况等重要信息。
通过审核制度的建立和实施,能够加强对项目资金的管理,确保资金的正常使用和安全。
3. 提高工程项目的管理水平。
工程造价审核制度的建立和执行,能够为各个单位提供一个统一的审核流程和标准,有效规范工程项目的管理工作。
同时,也能够加强各个单位之间的协作和沟通,提高项目的整体管理水平。
三、工程造价审核制度的内容1. 工程造价编制要求:明确工程造价编制的原则和要求,包括工程量清单的编制要求、计价规则、标底计算等。
2. 工程造价审核流程:规定工程造价审核的流程和环节,明确审核的责任人和审核的时限,确保审核工作的及时性和准确性。
3. 工程造价审核规范:制定工程造价审核的标准和规范,包括工程造价编制的技术规范、造价估算的方法和计算公式等。
4. 工程造价审核报告:规定工程造价审核报告的内容和格式,明确审核报告的提交和归档要求,确保审核结果的可查性和可追溯性。
5. 工程造价审核监督和评估:建立工程造价审核的监督和评估机制,定期对工程造价审核工作进行总结和评估,发现问题及时进行纠正和改进。
四、工程造价审核制度的实施过程1. 制定工程造价审核制度的标准和要求,明确各个单位的责任和义务。
2. 进行培训和宣传工作,提高各个单位的审核意识和审核能力。
3. 开展试点工作,对工程造价审核制度的实施进行测试和验证。
2012年8月佳木斯大学社会科学学报Aug.,2012第30卷第4期JOURNAL OF SOCI AL SCIENCE OF JIA MUSI UNIVERSI TYVol.30 No.4谈非标设备造价的审核董立明(中国建设银行佳木斯分行,黑龙江佳木斯154002)[摘 要]非标设备价格的确定有多种方法,咨询机构对非标设备价格的审核也没有统一模式。
作者根据自己的经验,总结出几种较实用的方法,供大家参考,以便在实际工作中完成对非标设备造价的正确审核。
[关键词]设备;造价;审核[中图分类号]F282 [文献标识码]A [文章编号]1007-9882(2012)04-0052-02 非标设备是指国家尚无定型标准,不能批量生产的,独立设计、制造的生产设备。
非标设备造价的审核在咨询单位的业务量中占有一定的比重,而计算非标设备价格历来是比较困难的。
制造商或施工单位对设备的造价有多种不同的编制方法,如成本计算估价法、定额估价法、指标法等等。
如何对非标设备的造价进行审核,文献资料有很多介绍。
根据实践经验,笔者认为还有以下几种方法较为实用。
一是在有可参照的相同或相近的自制非标设备合理价格的情况下,可采用 比照修正审核法 ,前提是用于参照的设备必须与待审核设备相同或相近,否则运用此方法没有明显的优势;二是在没有可参照的相同自制非标设备价格的情况下可用 实际成本审核法 ,就是按照设计的工程量,运用计算成本的方法,归集出设备的合理价格。
三是 检验对比审核法 ,即以定额估价法得出的结果去检验对比实际成本法得出的结果,对其差异较大的部分进行修正调整,最后得出切合实际的、公正合理的设备价格。
一、比照修正审核法原理是:在我们的数据库中检索出以往审核过、编制过的相同或相近的设备制造安装工程造价资料(也可以在其他资料中找出可信度极高的详细资料)作为参照设备,然后根据待审核设备的设计或竣工图纸,在时间上、个别因素上、地域价差上分别进行修正。
1.时间的修正基础参照资料有可能是近期的,也有可能是远期的。
由于年代不同,定额水平可能出现了较大的变化,这就需要对以下项目进行调整。
可将两个定额的主要子目进行对比分析,测算出系数。
首先,需要对两个不同时期定额的人工费、材料费、机械费进行测算;然后是对两个不同时期取费标准等对比分析,测算出系数,再用系数去对参照核设备调整修正,得出待审设备的价格。
2.个别因素的修正材质的变化:例如同样的设计图纸,设计者有可能根据使用的用途不同而改变材质,参照设备为Q235碳素结构钢,待审核设备可能是不锈耐酸钢。
一般是以参照设备为基准材料,然后调整变化后材料与参照材料的价差,同时加工难度也发生了变化,也要进行适当的调整。
附件数量的变化:例如同样的容器,参照设备有一个泄水阀门,待估设备可能有两个泄水阀门。
向这样的个别因素要单独进行修正。
3.地域价差的修正如果两个设备不在同一地区,由于地域不同,人工费、材料费、机械费的价格、取费标准等都有所不同。
可以用分别测算系数的方法进行调整。
人工费系数=待审设备地区人工费/参照设备地区人工费。
材料费、机械费系数用相同的方法计算。

使用比照修正审核法,在委托方要求审核时间比较短、且满足上述条件的情况下可以使用。
二、实际成本审核法有相当一部分非标设备的结构、功能、制作工艺与现有的定额项目大相径庭,无法用定额去衡量其价格,在这种情况下就可以采用实际成本审核法,也可以叫工料机分析审核法。
在实际工作中,设备制造单位或施工企业使用最多的是采用成本估价法作为报价依据的。
采用与编制设非标备工程结算基本相同的手段,对其成本进行复核,就是实际成本审核法。
与之不同的是,工程结算中的工料机消耗量和价格是实际发生的,其中可能存在着一些不正常的因素或 水分 。
而审核时使用的人机消耗量是竣工图纸工程量,价格是按设备制造时期的市场公允价格计算的。
非标设备的价格组成有成本、费用、利润、税金。
成本即为构成工程实体的全部物化劳动的消耗,设备成本52[收稿日期]2012-06-15[作者简介]董立明(1956-),男,黑龙江佳木斯人,中国建设银行佳木斯分行造价工程师,从事工程造价和工程监理工作。
=主材费+辅材费+人机费+配套件费用+其他成本,可将其看作工程预算中的直接费。
费用是生产企业的管理费等费用,利润为行业利润,税金按国家税费规定计算,其结果近似于资产评估学中的复原成本。
非标设备的造价可按以下方法计算。
1.主要材料费。
主材系指构成设备实体的原材料,首先是各种牌号的、各种型号的黑色金属、有色金属等材料。
其次是各种电气材料、阀门仪表等,都可以根据设计图纸计算重量、延长米或个数。
图纸重量为部件加工后成品的净重,计算时要有加工损耗系数,即:主材费=材料净重 主材系数 材料单价。
其中主材系数,系指制作每吨净设备所需的全部金属材料,即:主材系数=材料毛重/材料净重=1/主材利用率。
主材价格按设备制造当时的市场价计算。
计算出结果后与原报结算逐项对比。
2.辅助材料费。
包括电焊条、焊丝、氧气、氩气、氮气,油漆,乙炔气等费用,计算公式为:辅材费=设备总重量 辅材消耗量 辅材单价。
辅材耗用量可参照现行的 全国统一安装工程定额 及各部委的行业专用定额中近似的子项查得。
没有近似定额的可直接在实际发生的消耗量的基础上调整使用。
3.加工费和动能费(人机费)。
人工费包括生产工人的基本工资、辅助工资、工资性补贴、职工福利费等。
机械费包括燃料动力费、水电气费、设备折旧费、车间经费、加工工具费等。
消耗量除了参照 全国统一安装工程定额 中的第5册 静置设备与工艺金属结构制作安装工程 外,还可以参照各部委的行业专用定额中设备制造安装资料计算,但应根据实际情况进行适当的系数调整。
人机费不能采用统一的公式,它与设备材料的材质、压力、结构有关,如钢结构部分用的碳钢、铸件,重量大,机械加工、焊接比较容易,综合考虑人机费可取略低的系数;不锈耐酸钢抗拉强度高,切削加工难度大,焊接要求高,因而人机费可取较高的系数。
有色金属中一些重量较轻的工件也要取较高的系数。
又如,尺寸相同的压力容器,工作压力为1MP的压力容器和工作压力为10MP的压力容器,可能在外观上基本相同,但在制作工艺、焊接要求及强度试验、气密性试验、焊口探伤方面都有很大的区别,人机费的消耗量相对存在着一定的差异。
人机费可以按重量计算,计算公式为:人机费=设备总重量 设备每吨加工费(每吨设备人工消耗量 人工单价+每吨设备机械台班消耗量 机械台班单价)。
4.配套件费用。
外购、外协、委托加工的配套件应以订货合同及验收结算报告为准。
需要说明的是,一定要对外协、委托加工合同、结算报告进行审核,一是应查看财务付款凭证,验证其真实性。
二是要看投标报价单是否合理,有无高估冒算的现象。
如价款与实际发生的工作量出入较大,要与甲乙双方商榷,调整到合理水平。
5.其他成本及费用。
其他成本包含专用工具费、废品损失费、包装费等。
一次性专用工具费应按实计算后扣除残值。
几台设备能够重复使用的专用工具应计算摊销费。
费用主要是企业管理费,可按照设备制造企业费用规定计算,如无法找到规定时也可参照当地工程预算费用定额中,制造企业应发生的项目计算。
6.利润。
按前5项之和减外购配套件费项目,乘以规定的费率。
外购配套件一般不作为计取利润的基数。
7.税金。
按前6项之和乘以税率计算。
外购、外协件加工合同中是有17%增值税的,而设备制造单位自制部分则不应计取增值税。
8.非标设备设计费。
如有设计费时,按国家规定的设计收费标准计算,费率一般按2%~4%计取。
在审核时,按对方所列的各项内容一步一步核实。
三、检验对比审核法此方法略显繁琐,但其成果更为公正合理,它即克服了定额估价法过于机械、导致实际制作安装中因具体条件和不利因素而发生费用超过定额的情况,又在一定程度上避免了实际成本法中一些不正常的因素对成本的影响。
具体方法:1.根据设计工程量用定额估价法计算出设备的理论造价。
2.通过财务成本资料归集出制作该设备的实际成本。
3.两种方法计算完成后,进行对比检验。
对比可以是整体的对比,也可以是局部的对比。
定额法能够完整的计算出价格的设备,可用整体对比。
定额法不能完整计算出价格的设备,可以用局部对比或是单项对比,这时就需要分析出项目中单位重量或单台设备的人工、材料、机械的消耗量。
例如每吨钢结构构件所用的人工消耗量的对比,材料中主要材料的损耗量的对比,氧气、乙炔气、电焊条等辅助材料的对比,涂装工艺的油漆消耗量的对比,各种机械台班使用量、水、电汽消耗量的对比等。
4.调整、合理定价。
这一步非常重要。
经过对比检验,两者可能存在一定的差异。
需要找到差异的各个项目点,进行认真仔细的分析研究,如定额与实物的制作难度、工艺差异、不可预见的特殊因素、实际制作安装过程中的浪费、损耗过大、跑冒滴漏造成的造价过高,以及实际制作安装过程中精打细算而降低的成本等,都是造成差异因素。
对这个差额,要在委托方、施工单位的协助下进行分析研究,找出造成差额的因素,分清责任,最终合理的确定设备造价。
计算公式为:设备造价=定额估价法计算出设备理论造价 因素调整系数。
至于采用那一种方法进行审核,要根据实际情况而定,但都要符合以下两点:一是准确度要高,得出的结果公正合理,且能满足委托方的要求;二是采用的审核方法速要度快,简便易行,以取得事半功倍的效果。
[责任编辑:陈如松]53。
