建筑工程资料员培训资料
- 格式:ppt
- 大小:639.00 KB
- 文档页数:55


一、填空题(请将正确答案填入横线上,每空1分,满分20分)
1、施工管理工作分为三个阶段:即施工准备 、施工阶段、
竣工验收。
2、 施工准备中技木准备包括承包合同、工程预算、施工组织设计、图纸 图纸会审。
3、 安全控制贯彻以“预防为主”的安全生产方针,控制五个安全因素,其中包括人、材料、机械、方法、环境
4、技术资料是甲方用作核对结算的依据,不容忽视,技术资料整理组编包括:施工日志、变更工程、施工验收及检查记录、材料试验报告、质量检查验收记录资料应及时记录,及时签证,及时积累,及时整理。
5、工程技术资料的组卷顺序一般为:封面、目录、文件材料、工程照片及封底。
二、单选题(请将正确的答案相应的字母填在括号内中,每题2分,满分20分)
1、 现场准备不包含以下哪项( B )
A、三通一平 B、图纸会审
C、工程定位放线及复核 D、现场文明施工围蔽
2、进度控制根据合同工期及( A ),分阶段编制施工进度作业计划,及时检查计划进度,及时调整计划,协调土建 与专业施工的协作配合。
A、施工组织设计 B、施工技术 C、施工条件 D、施工季节
3、工程准备阶段文件不包含以下哪项:( B )
A、立项申请报告及批复 B、产品质量证明文件
C、可行性研究报告及批复 D、建设用地批准书
4、建设工程综合管理资料内容不包括( C )
资料员培训大纲
第一章:培训概述
资料员是工程建设项目中的重要角色,他们负责项目资料的整理、归档和管理工作。为了提高资料员的业务水平和工作效率,培训是必不可少的环节。本培训大纲旨在为资料员培训提供指导,使其能够在实际工作中熟练掌握所需知识和技能。
第二章:培训目标
本培训的目标是培养具备以下能力的资料员:
1. 熟悉工程建设项目资料管理相关法律法规和政策;
2. 能够进行项目资料的分类、整理和归档,确保资料的安全性和可追溯性;
3. 掌握项目资料系统的使用方法,能够高效地查询和提取所需资料;
4. 具备良好的团队合作和沟通能力,能够有效配合项目各方的工作;
5. 具备一定的信息技术应用能力,能够灵活运用办公软件处理资料相关事务。
第三章:培训内容
本培训按照以下内容组织: 3.1 工程建设项目资料管理相关法律法规和政策概述
3.2 资料分类与整理方法
3.3 资料归档和检索
3.4 项目资料系统的操作
3.5 团队合作与沟通技巧
3.6 信息技术应用能力培养
3.1 工程建设项目资料管理相关法律法规和政策概述
在本章中,将介绍与工程建设项目资料管理相关的法律法规和政策。通过学习,资料员能够了解到合同法、劳动法等与项目资料管理相关的法律法规,并明确自身在资料管理中的责任和义务。
3.2 资料分类与整理方法
本章将重点介绍资料的分类依据和整理方法。资料员需要了解各类资料的分类标准,比如按照来源、性质、用途等进行分类,并能够选择合适的整理方式,确保资料的有序性和便捷性。
3.3 资料归档和检索
本章将详细介绍资料的归档和检索方法。资料员需要掌握资料的编目、编号和标识规则,熟悉归档区域的设置和资料装订的技巧。同时,还需要了解常见的检索方法,以便在需要时能够快速找到所需资料。 3.4 项目资料系统的操作

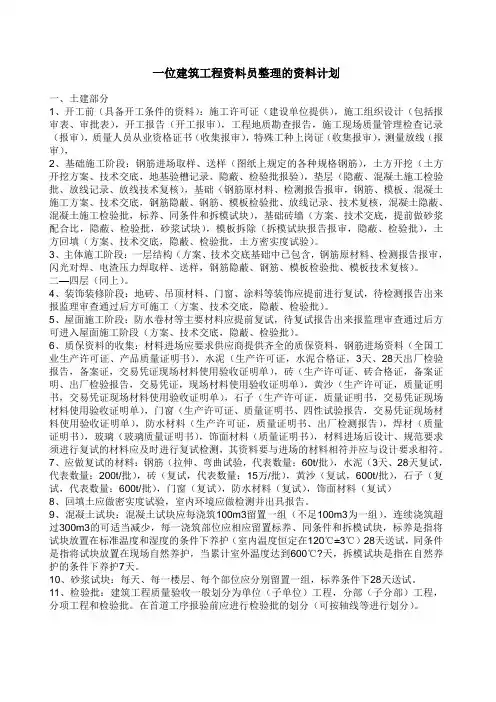

一位建筑工程资料员整理的资料计划
一、土建部分
1、开工前(具备开工条件的资料):施工许可证(建设单位提供),施工组织设计(包括报审表、审批表),开工报告(开工报审),工程地质勘查报告,施工现场质量管理检查记录(报审),质量人员从业资格证书(收集报审),特殊工种上岗证(收集报审),测量放线(报审),
2、基础施工阶段:钢筋进场取样、送样(图纸上规定的各种规格钢筋),土方开挖(土方开挖方案、技术交底,地基验槽记录、隐蔽、检验批报验),垫层(隐蔽、混凝土施工检验批、放线记录、放线技术复核),基础(钢筋原材料、检测报告报审,钢筋、模板、混凝土施工方案、技术交底,钢筋隐蔽、钢筋、模板检验批、放线记录、技术复核,混凝土隐蔽、混凝土施工检验批,标养、同条件和拆模试块),基础砖墙(方案、技术交底,提前做砂浆配合比,隐蔽、检验批,砂浆试块),模板拆除(拆模试块报告报审,隐蔽、检验批),土方回填(方案、技术交底,隐蔽、检验批,土方密实度试验)。
3、主体施工阶段:一层结构(方案、技术交底基础中已包含,钢筋原材料、检测报告报审,闪光对焊、电渣压力焊取样、送样,钢筋隐蔽、钢筋、模板检验批、模板技术复核)。
二—四层(同上)。
4、装饰装修阶段:地砖、吊顶材料、门窗、涂料等装饰应提前进行复试,待检测报告出来报监理审查通过后方可施工(方案、技术交底,隐蔽、检验批)。
5、屋面施工阶段:防水卷材等主要材料应提前复试,待复试报告出来报监理审查通过后方可进入屋面施工阶段(方案、技术交底,隐蔽、检验批)。
6、质保资料的收集:材料进场应要求供应商提供齐全的质保资料,钢筋进场资料(全国工业生产许可证、产品质量证明书),水泥(生产许可证,水泥合格证,3天、28天出厂检验报告,备案证,交易凭证现场材料使用验收证明单),砖(生产许可证、砖合格证,备案证明、出厂检验报告,交易凭证,现场材料使用验收证明单),黄沙(生产许可证,质量证明书,交易凭证现场材料使用验收证明单),石子(生产许可证,质量证明书,交易凭证现场材料使用验收证明单),门窗(生产许可证、质量证明书、四性试验报告,交易凭证现场材料使用验收证明单),防水材料(生产许可证,质量证明书、出厂检测报告),焊材(质量证明书),玻璃(玻璃质量证明书),饰面材料(质量证明书),材料进场后设计、规范要求须进行复试的材料应及时进行复试检测,其资料要与进场的材料相符并应与设计要求相符。7、应做复试的材料:钢筋(拉伸、弯曲试验,代表数量:60t/批),水泥(3天、28天复试,代表数量:200t/批),砖(复试,代表数量:15万/批),黄沙(复试,600t/批),石子(复试,代表数量:600t/批),门窗(复试),防水材料(复试),饰面材料(复试)
建筑工程所需资料流程
第一部分 开工前资料
1、 中标通知书及施工许可证
2、 施工合同
3、 委托监理工程的监理合同
4、 施工图审查批准书及施工图审查报告
5、 质量监督登记书
6、 质量监督交底要点及质量监督工作方案
7、 岩土工程勘察报告
8、 施工图会审记录
9、 经监理(或业主)批准所施工组织设计或施工方案
10、 开工报告
11、 质量管理体系登记表
12、 施工现场质量管理检查记录
13、 技术交底记录
14、 测量定位记录
第二部分质量验收资料
1、 地基验槽记录
2、 基桩工程质量验收报告
3、 地基处理工程质量验收报告
4、 地基与基础分部工程质量验收报告
5、 主体结构分部工程质量验收报告
6、 特殊分部工程质量验收报告
7、 线路敷设验收报告
8、 地基与基础分部及所含子分部、分项、检验批质量验收记录
9、 主体结构分部及所含子分部、分项、检验批质量验收记录
10、 装饰装修分部及所含子分部、分项、检验批质量验收记录
11、 屋面分部及所含子分部、分项、检验批质量验收记录
12、 给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录
13、 电气分部及所含子分部、分项、检验批质量验收记录
14、 智能分部及所含子分部、分项、检验批质量验收记录
15、 通风与空调分部及所含子分部、分项、检验批质量验收记录
16、 电梯分部及所含子分部、分项、检验批质量验收记录
17、 单位工程及所含子单位工程质量竣工验收记录
18、 室外工程的分部(子分部)、分项、检验批质量验收记录
第三部分试验资料
1、 水泥物理性能检验报告
2、 砂、石检验报告
3、 各强度等级砼配合比试验报告
4、 砼试件强度统计表、评定表及试验报告
5、 各强度等级砂浆配合比试验报告
6、 砂浆试件强度统计表及试验报告 7、 砖、石、砌块强度试验报告
