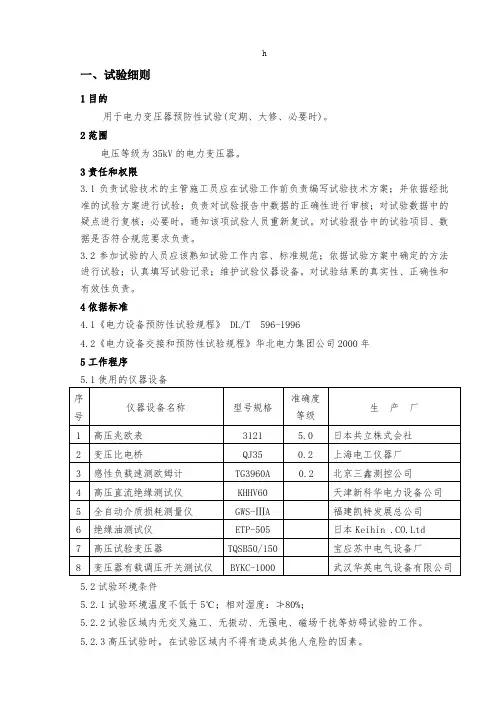

h一、试验细则1目的用于电力变压器预防性试验(定期、大修、必要时)。
2范围电压等级为35kV的电力变压器。
3责任和权限3.1负责试验技术的主管施工员应在试验工作前负责编写试验技术方案;并依据经批准的试验方案进行试验;负责对试验报告中数据的正确性进行审核;对试验数据中的疑点进行复核;必要时,通知该项试验人员重新复试。
对试验报告中的试验项目、数据是否符合规范要求负责。
3.2参加试验的人员应该熟知试验工作内容、标准规范;依据试验方案中确定的方法进行试验;认真填写试验记录;维护试验仪器设备。
对试验结果的真实性、正确性和有效性负责。
4依据标准4.1《电力设备预防性试验规程》 DL/T 596-19964.2《电力设备交接和预防性试验规程》华北电力集团公司2000年5工作程序5.1使用的仪器设备5.2试验环境条件5.2.1试验环境温度不低于5℃;相对湿度:≯80%;5.2.2试验区域内无交叉施工、无振动、无强电、磁场干扰等妨碍试验的工作。
5.2.3高压试验时,在试验区域内不得有造成其他人危险的因素。
h5.2.4电源电压波动幅度不超过±5%;电源电压的畸变率不超过5%,试验电源频率与额定频率之差应在额定频率的1%以内。
5.3试验前的准备工作5.3.1 制定试验技术方案,进行技术交底。
5.3.2 布置试验场地,对正常试验和特殊性试验必须有试验接线图。
5.3.3 试验接线后需经第二人按结线图复查,以保证接线正确。
5.3.4 试验前应检查工作电源及接地是否可靠。
5.4试验方法5.4.1测量绕组的直流电阻1) 试验周期为定期、无励磁调压变压器变换分接位置后、有载调压变压器的分接开关检修后(在所有分接侧)、大修后、必要时。
2) 测量应在正在运行的分接头位置上进行;无励磁调压变压器应在使用的分接锁定后测量;有载调压变压器可在经常运行的分接上下几个分接处测量。
3) 对1600kVA 及以下三相变压器,各相测得值的相互差值不应大于三相平均值的4%,线间测得值的相互差值不应大于三相平均值的2%;1600kVA 以上的三相变压器,各相测得值的相互差值不应大于三相平均值的2%,线间测得值的相互差值不应大于三相平均值的1%;三相电阻不平衡率计算:4) 直阻测量方法:a) 用感性负载速测欧姆计测量绕组直流电阻时,其接线及测量方法应符合测试仪器的技术要求。
伊泰丁家渠35KV变电站预试报告试验人员:白茂峰李小虎郭刚试验日期:2016-06-02 报告日期:2016-06-03主变试验报告35kV断路器试验报告35KV电流互感器试验报告35KV氧化锌避雷器试验报告35KV氧化锌避雷器试验报告35KV系统耐压试验报告消弧线圈试验报告串联电抗器试验报告集合式并联电容器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10KV系统耐压试验报告接地电阻试验报告35KV丁家渠变电站保护定检报告试验人员:白茂峰、李小虎、郭刚试验日期: 2016-06-02352 二回进线保护装置:ISA-353G保护装置规范:交流额定电压220v、5A,直流220v生产厂家:深圳南瑞通电前的检查1、屏体上的标签与图纸一致。
2、接线与实际图纸相符。
3、拔出所有插件,检查各插件的元件无松动、脱落现象,无机械损伤及连线无被扯断等现象。
4、用(500兆欧表或500伏)摇表测绝缘,经测试绝缘合格,屏蔽措施符合规程要求,接线与反措施一致。
二、装置通电检查:将插件按顺序全部插入,分别给上直流电源后各装置面板上的工作指示灯亮,面板上其它指示灯不亮。
三、回路检查:1、)手合、手跳装置及回路反应情况正确,红绿灯指示正确。
2、)当地监控系统跳合闸操作反映情况正确,报文正确。
3、)开出、开入传动核对正确(具体详见大纲)4、)保护压板核对正确。
四、装置调试1、)零漂检验:2、)采样值精度校验:误差范围在-3%--+3%之间3、)保护功能测试:4、)通入模拟量传动的整组试验:模拟瞬时性故障:装置A、B、C相分别通入1.05倍的定值和0.95倍的定值,动作情况如下:模拟永久性故障:5、)试验结论:试验合格6、)试验仪器:ONIIY-ad331型深圳昂立保护校验仪321 2#进线保护装置:ISA-353G保护装置规范:交流额定电压220v、5A,直流220v生产厂家:深圳南瑞通电前的检查1、屏体上的标签与图纸一致。
高压电气设备的预防性试验及安全管理策略发布时间:2023-02-22T03:33:56.781Z 来源:《中国电业与能源》2022年19期作者:郝振[导读] 电力系统的运行质量与电气设备的绝缘性能和过电压限制能力有着直接关系,郝振华夏电投智慧(北京)能源有限公司重庆市 402160摘要:电力系统的运行质量与电气设备的绝缘性能和过电压限制能力有着直接关系,确保绝缘性能和过电压限制能力能够提升电力系统运行的安全性和稳定性。
高压电网故障主要是由电气设备绝缘性能遭破坏产生的,因此日常巡检中要及早发现和了解高压电气设备的绝缘隐患,确保电气设备绝缘性能满足电力系统的运行要求。
这个过程中,高压电气设备的绝缘预防性试验是非常必要的,做好预防性试验能够实现电力系统的可持续发展。
关键词:高压;电气设备;预防性;试验;安全管理引言:随着我国的电力系统规模的持续增长,人们对电力安全的要求越来越高,确保电力系统运行的稳定性和安全性,已经成为电力公司的核心工作,据不完全统计,有60%以上的停电均与电气设备绝缘故障有关。
高压电气设备的内部绝缘材料老化、损坏后会影响到其使用寿命,这就需要在电力维护中加强材料绝缘性能的检测力度,将预防性试验作为评估材料绝缘性能的主要方法,准确计算电力设备的绝缘性能,为电力检修工作提供数据支持,保障电气系统运行的稳定与安全。
高压电气设备的绝缘性能与绝缘水平需要进行预防性试验才能了解和掌握,通过预防性试验能够及时掌握绝缘方面的问题,及时发现绝缘问题才能确保检修的有效性,消除潜在的安全隐患,减少绝缘击穿问题的发生率,确保电力系统运行的安全性。
1.高压电气设备预防性试验的内容 1.1绝缘电阻的试验绝缘电阻测试与吸收比测试是绝缘电阻预防性试验的主要内容,运用固定输出电压能够获取绝缘电阻的读数,高压电气设备的绝缘电阻在加压一分钟后能够显示读数[1]。
吸收比测试则是检测电气设备绝缘电阻比值的过程,吸收比测试主要是用于检测电气设备、变压器的绝缘体受潮情况,能够反映其缺陷,有着较高的敏感度,常规室温中,吸收比的比值如果在1:3之内,基本可以判断为绝缘体受潮或缺陷。
电气试验工作的安全风险及管控措施摘要:电力系统当中为了更好地保证电气设备的正常运行需要进行电力试验。
电力试验是一项严谨的、重要的工作。
在试验过程中最重要的还是要保证安全用电问题。
所以电力试验在安全问题的管控方面非常有必要进行维护检查。
文章主要讲述了电力试验安全方面需要注意的事项,对安全管控提出细致分析,从而提高电力安全试验过程,降低试验的风险,提高工作效率。
关键词:电力试验;安全管控;措施;引言电力系统长期稳定的运行离不开电力试验以及各类检测需要,所以在电力设备运行的过程中要将相关设备暂时关停来进行预防性试验,检查设备是否存在安全隐患和技术缺陷,并且发现这些问题之后要开展针对性的措施进行补救。
所以,电力试验是一项相当重要的工作,由于电力试验所运用的实验方法以及设备电压或者电流很大,在预防性工作方面需要停电才可以完成。
试验过程中存在一定的安全风险和设备隐患。
为了将这种隐患降低到可控范围内,就要加强电力试验的安全管控,及时发现问题并解决问题,保证人身安全以及设备安全,提高工作效率。
1电气试验概述电力传输对于物理设备架构的依赖极大,任何环节上的设备问题都可能引发较大区域范围内的电力供应故障。
电气试验能够提前、及时发现电力设备的缺陷,对于保障电力系统的安全、稳定、可靠运行有着不可替代的作用。
按照试验目的,电气试验可以分为绝缘类试验和特性类试验。
(1)绝缘类试验主要检测一次设备的绝缘介质性能,包括破坏性试验和非破坏性试验。
①破坏性试验主要是各类耐压试验,如工频耐压、倍频耐压、串联谐振和直流耐压等试验。
为了直接判断设备的绝缘性能,试验电压为正常运行电压的数倍,对被测设备绝缘性能有永久性破坏。
②非破坏性试验包括绝缘电阻试验和介质损耗试验,试验电压较低,一般与设备运行电压相当,不会对设备绝缘性能造成永久性破坏。
(2)特性类试验主要考查设备的工作特性,如测量变压器变比、电容器电容量、断路器回路电阻等,这类试验一般对设备没有破坏性。
预防性试验标准t596 2021
随着生活水平的不断提高,科技发展的不断进步,人们越来越重视质量和安全。
为满足这些需求,我国制定了《预防性试验标准T596 2021》。
本标准的核心是预防性试验的基本要求,旨在保证产品质量和安全,保护消费者的利益。
《预防性试验标准T596 2021》共分为四大部分,分别是概述、基本要求、通用要求和报告资料要求。
第一部分概述部分具体介绍了本标准的适用范围和定义,并明确了本标准的主要目的:保证产品质量和安全,并维护消费者的利益。
第二部分基本要求,阐述了预防性试验的基本要求,包括认证程序、检测、评定标准、评估方法和限度值等。
第三部分通用要求,主要是针对预防性试验所特有的特殊环境和条件,提出了一些具体要求,比如样品大小、测试方法、实施部门等。
第四部分报告资料要求,是关于预防性试验报告的具体要求,包括报告内容要求、报告准确性和报告提交期限等。
本标准对预防性试验提出了严格的基本要求,为了保护消费者的利益,使得产品质量更加可靠,以满足市场的需求。
本标准的生效和执行,将大大提高我国产品的质量和安全,更好地保护消费者的健康。
- 1 -。
高压供电安全技术规范一.加强领导,落实责任1. 机电科(部门)都要有一名副科长或一名工程技术人员分管供电管理工作,负责全矿、厂、公司的安全供电和电力自动化系统的运行管理。
2. 各生产、生活后勤等工区要明确分管供电管理的副区长或工程技术人员,负责本工区的供电管理。
3. 各院、校、公司等单位要明确供电管理技术负责人,具体做好本单位的供电管理。
4.依据有关规定,在用电气设备必须进行年度检验,并取得“安全检验合格证”。
二.运行方式1.35KV矿井电源线路应保证主回路运行, 备用回路带电备用。
2.矿井电源线路为6KV直配线,两回路或三回路同时供电时,母线应采取分段运行。
3.6KV供电系统,凡是双回路供电的,一律对应采取分列运行。
4.变电所直流操作电源应设置两台站用变压器,一台运行,一台备用,正常供电时应运行其备用回路的一组站用变压器(配用大容量蓄电池的可不受此限制)。
三.电气预防性试验㈠.试验分工1.矿井主变压器、高压断路器、下井电力电缆、绝缘油、避雷装置由具备安全生产检测检验资质的机构进行检测检验。
2. 降压站主变压器绝缘油发现异常,必须到电业部门加做色谱分析,以便进一步分析和判断。
新投运或运行中的主变压器换油,绝缘油必须经地区电业部门检验合格后方可使用。
㈡.试验周期1. 每年统计用电负荷及短路电流计算,按《煤矿电气试验规程》中的附录3-1(3-2)的要求计算继电保护整定值,经单位分管技术负责人审核后,进行整定试验。
当矿井有两个以上的降压站时,必须配有继电保护配置、整定方框示意图。
2. 降压站及地面变配电所配电系统继电保护装置每年进行一次整定试验;井下中央配电所配电系统继电保护装置每半年进行一次整定试验;用电负荷变动和事故拒动以及越级跳闸时,随时进行整定试验。
3. 发、变、输、配电的主要设备和缆线,每年按《煤矿电气试验规程》规定的主要项目进行预防性试验; 每年对各类充油设备提取油样,按规定的分工范围进行简化试验; 每年对变配电场所配用的绝缘防护用品进行耐压试验,试验后的绝缘用品必须有合格标志、试验日期; 各种试验结果要有试验报告备查。
井下变电所预防性试验安全技术措施为保证矿井供电系统的安全稳定运行,与2013年 2 月4 日 8时分对井下高压供电设备进行春季预防性试验,特制定如下措施:一、组织机构组长:副组长:成员:机电部机电队组调度室安监处通风二、试验范围1、井下主变电所高压配电装置(9台)、变压器(2台)。
2、井下盘区变电所高压配电装置(15台)、变压器(4台)。
三、停电时间2月4日8 时30分------ 2月7日16时 00分四、试验前准备工作和职责分工(1)、井上下停送电工作负责人:(2)、35kv变电站负责人:(3)、井下停送电负责人:(4)、35KV变电站负责井下主变电所双回路进线的停送电。
(5)、各队组负责管辖范围内各配电点的停送电工作。
五、停、送电操作步骤1、停送电负责人及操作人员必须准时到岗,准备好停送电工作。
2、35KV变电站断开528断路器,井下主变电所Ⅱ回路停电,将井下主变电所由Ⅰ回路带全部负荷,并检查各设备运转正常后向调度室汇报。
3、井下开始对Ⅰ回路高压设备进行预防性试验。
4、试验完毕后汇报调度室,并通知35KV变电站断开536断路器,井下主变电所Ⅰ回路停电,合528断路器,将井下主变电所由Ⅱ回路带全部负荷,并检查各设备运转正常后向调度室汇报。
5、井下开始对Ⅱ回路高压设备进行预防性试验。
6、试验完毕后汇报调度室,并通知35KV变电站合536断路器,井下主变电所恢复双回路供电。
7、井下主变电所断开1#、9#高爆柜,大巷皮带Ⅰ回、Ⅱ回断电。
大巷皮带变压器开始做预防性试验。
8、主变电所断开7#高爆柜,盘区变电所Ⅰ回断电,由Ⅱ回路带盘区全部负荷,开始对盘区变电所Ⅰ回高压设备进行预防性试验。
10、主变电所启动盘区变电所Ⅰ回7#高爆柜、断开盘区变电所Ⅱ回3#高爆柜,由Ⅰ回路带盘区全部负荷,开始对盘区变电所Ⅱ回高压设备进行预防性试验。
11、试验完毕后盘区变电所恢复双回路供电。
12、断开盘区变电所13#(3101带式输送机)高爆柜,开始对3101顺槽带式输送机变压器进行预防性试验。
编号:Q/×××××变电站6-35kV母线预防性试验作业指导书编写:年月日审核:年月日批准:年月日试验负责人:试验日期年月日时至年月日时湖北省电力公司1适用范围本作业指导书适用于××变电站6-35k V母线预防性试验。
2规范性引用文件下列标准及技术资料所包含的条文,通过在本作业指导书中引用,而构成为本作业指导书的条文。
本作业指导书出版时,所有版本均为有效。
所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。
DL/T 596—1996 电力设备预防性试验规程国家电网公司电力安全工作规程(变电站和发电厂电气部分)(试行) 国家电网安监[2005]83号文3试验前准备工作安排3.1准备工作√序号内容标准责任人备注1 确定试验项目,由工作负责人组织作业人员学习作业指导书试验项目符合相关规程、规定、规范2 了解被试设备出厂和历史试验数据、检修运行情况,分析设备状况明确被试设备的试验情况3 准备试验用仪器、仪表、工器具及材料仪器、仪表经过校验,在校验有效期内,具有校验报告,状况良好4 办理第一种工作票(在开工前一日预先送达运行人员) 符合工作票管理规定,符合安全工作规程3.2人员要求√序号内容责任人备注1 现场作业人员应身体健康、精神状态良好2 作业人员必须经过专业及安全培训,并经考试合格3 现场作业人员按要求着装3.3仪器仪表和工具√序号名称型号及编号单位数量备注1 温湿度计只 1 误差±1℃2 兆欧表台 1 2500V3 万用表块 14 电源线(盘)套 15 活扳子把 1 20mm6 梅花死扳子把 1 ф17-197 螺丝刀套 18 检修平台或绝缘架梯个 1 有登高作业时9 安全带根 1 有登高作业时10 试验导线根若干 2.5mm211 专用地线根若干12 交流耐压设备套 13.4危险点分析√序号内容1 作业人员进入作业现场不戴安全帽,不穿绝缘鞋可能会发生人员伤害事故2 作业人员进入作业现场可能会发生走错间隔及与带电设备保持距离不够情况3 试验现场不设安全围栏,会使非试验人员进入试验场地,造成触电4 进行绝缘电阻测量后不对试品充分放电,会发生电击5 加压时无人监护,可能会造成误加压或非试验人员误入试验场地,造成触电6 升压过程不实行呼唱制度,会造成人员触电7 登高作业可能会发生高空坠落或瓷件损坏8 试验设备接地不好,可能会对试验人员造成伤害9 变更试验接线,不断开电源,可能会对试验人员造成伤害。
永锦公司吕沟煤矿35kv变电所设备测试、保护定检方案“三措〞计划按照设备预试、保护定检周期规定和年度工作方案,吕沟煤矿变电所已到预试、保护定检周期,根据我矿工作安排,定于6月27~30日,由禹州市电业局检修公司对我矿变电所作预防性试验,为确保变电所设备预试、保护定检工作保质保量,平安顺利完成,特制定“三措〞方案如下。
一、吕沟煤矿变电站设备预试、保护定检工程概况。
二、施工组织措施1、由禹州市电业局检修公司负责,变电所的设备预试、保护定检和平安监视工作。
2、变电所设备的预试、保护定检工作,有我矿机电车间主任负责,并抽出专人,分工明确,责任到人,配合禹州市电业局检修公司完成变电所的设备预试、保护定检工作,并按照?预防性试验?和继电保护及平安自动装置进展检验,变电所设备的预试、保护定检工作完成后,有永锦公司、吕沟煤矿、禹州市电业局检修公司共同进展验收,如发现问题及时进展整改,直至工作全部完工验收合格,并符合规程要求。
3、变电所值班人员在设备预试、保护定检期间,把每天校验的结果和存在的问题,做好纪录。
三、施工技术措施1、吕沟变电所35kv开关、35kv互感器、35kvPT、35kv站变及6kv开关电容器组、互感器等设备在预试、保护定检及站内接地电阻测试时,要严格参照设备出厂技术资料和上次试验报告及预防性试验规程,?继电保护及平安自动装置检验条例?为标准,在试验时保证试验人员和被试设备的平安,使试验数据真实可靠。
2、设备预试、保护定检前首先组织检修人员熟悉与该站设备有关的预防性试验规程及保护定检标准,工作开场时,要对一次设备、二次设备及二次端子排认真检查清擦,然后进展设备预试、保护定检。
定检后,要对设备各接触点逐个复查,确保接触点接触良好,严禁电流回路开路,对于运行中设备存在的缺陷,在这次工作中要认真排查消除,到达试验数据真实可靠的效果。
3、主变压器预试、定检时,严禁将梯子放在套管上,以免碰伤套管。
试验时,试验数据准确无误,试验后,试验数据换算至同一温度,并与出厂交接的数值进展比拟,比拟的结果均不得有明显的降低或较大的差异。
电力试验596-2021 解读电力试验的标准编号为596-2021,是由国家能源局于2021年发布的最新版电力试验标准。
该标准是为了规范电力测试过程中的操作、管理和评估方法,确保电力系统安全可靠运行而制定的。
一、试验基本原则1.安全第一原则。
实施试验应当遵循“安全第一、预防为主”的原则,严格落实试验安全措施。
2.尽可能维持现场运行状态。
电力试验应当尽可能维持现场运行状态,保证试验结果具有代表性。
3.正确使用仪器设备并把握设备精度。
必须要做到正确使用仪器设备,并充分了解并把握设备精度。
4.确保数据准确可靠。
必须确保试验数据及各项参数准确可靠。
5.评估试验结果并及时提出解决方案。
必须评估试验结果,提出科学的结论,并及时提出相关的解决方案。
二、试验内容电力试验按照试验对象和试验内容分为多个部分,包括输变电设备、电力电缆、绝缘子、继电保护及自动化设备等试验内容。
1.输变电设备试验。
输变电设备的试验内容主要有交流金属封闭开关设备的高压测试;断路器、隔离开关等设备的联合试验;高压开关设备的短路测试;变压器试验等。
2.电力电缆试验。
电力电缆试验包括电缆绝缘介质试验、电压试验、交变电离损伤试验、直流电剥离试验等。
3.绝缘子试验。
绝缘子试验主要包括外部环境试验、高压试验、盐雾试验、机械实验等。
4.继电保护及自动化设备试验。
继电保护及自动化设备试验的内容包括保护装置继电性能试验、合成重负荷、保护装置动作实验等。
三、试验方法电力试验的具体方法必须以符合试验标准的程序为基础,同时,为了保证试验准确性和数据可靠性,应当结合工作实际的特点进行有序的试验操作。
1.试验准备工作。
试验前应当做好试验准备工作,包括调查试验现场,检查试验仪器设备是否完好,组织试验工作人员,制定详细的试验方案,并借助先进的信息技术进行试验管理。
2.试验执行过程。
在试验执行过程中,必须要比较精细地操作试验仪器,并结合试验文档进行数据记录,确保试验数据准确可靠。
35kV变压器预防性试验标准化作业指导书目次前言 (II)1 范围 (1)2 规范性引用文件 (1)3 术语和定义 (1)4 试验前准备 (1)4.1 准备工作安排 (1)4.2 劳动组织及人员要求 (1)4.3 工器具与仪器仪表 (2)4.4 技术资料 (3)4.5 危险点分析与预防控制措施 (3)5 安全措施 (4)6 试验流程图 (4)7 试验程序及工艺标准 (4)7.1 开工 (4)7.2 试验电源的使用 (4)7.3 试验前准备工作安排 (5)7.4 试验人员分工 (5)7.5 作业内容 (5)7.6 竣工 (6)8 验收记录 (7)附录 A (规范性附录)报告样式 (8)前言本标准化作业指导书是规范xxx35kV变压器预防性试验标准化作业而制定。
制定本标准化作业指导书的目的是指导35kV变压器预防性试验标准化作业的全过程控制,体现对设备及人员行为的全过程管理,保证现场作业过程的安全和质量,优化作业方案,提高效率,降低成本。
本标准化作业指导书由xxx标准化委员会提出。
本标准化作业指导书由xxx运维检测部负责起草。
本标准化作业指导书主要起草人:本标准化作业指导书审核人:本标准化作业指导书批准人:本标准化作业指导书由公司运维检测部归口并负责解释。
35kV变压器预防性试验标准化作业指导书1 范围本标准化作业指导书规定了35kV变压器预防性试验标准化作业的试验前准备、工作内容、验收等要求。
本标准化作业指导书适用于35kV变压器预防性试验标准化作业。
2 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅所注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
国家电网生〔2012〕352号国家电网公司十八项电网重大反事故措施(修订版)国家电网〔2009〕 664号国家电网公司电力安全工作规程(变电部分)DL/T 596-1996 电力设备预防性试验规程Q/GDW 168-2008 输变电设备状态检修试验规程Q/GDW 643-2011 配网设备状态检修试验规程3 术语和定义下列术语和定义适用于本标准化作业指导书。
( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
地面35KV变电站预防性试验安全技术措施(2021版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
地面35KV变电站预防性试验安全技术措施
(2021版)
一、施工原因
我站向尧电提出申请,准备于5月9日,由临汾供电公司测试所对我矿35KV变电站进行预防性试验。
按照要求,5月9日9:00—13:00,停天煜线,5月9日13:30—18:30,停核煜线。
二、施工组织
施工负责人:唐海坤
安全负责人:芦彪
技术负责人:代礼华
三、施工步骤
1.停一回路天煜线。
2.断开801开关断路器,将小车摇至实验位置。
3.断开800开关断路器,将小车摇至实验位置。
将8002小车摇至实验位置。
4.断开301开关断路器,将小车摇至实验位置,
5.将300开关断路器断开,将小车摇至实验位置。
将3002开关小车摇至试验位置。
6.断开361开关断路器,将小车摇至实验位置,对35KVⅠ段开关柜、1#主变、10KVⅠ段开关柜、1#10KV变压器及1#无功补偿柜进行预防性试验。
7.实验结束后,送一回路天煜线。
8.将361小车摇至工作位置,合361断路器。
9.将301小车摇至工作位置,合301断路器。
10.将801小车摇至工作位置,合801断路器。
11.停二回路核煜线。
12.断开802开关断路器,将小车摇至试验位置。
13.断开302开关断路器,将小车摇至试验位置。
14.断开362开关断路器,将小车摇至试验位置。
15.对35KVⅡ段开关柜、2#主变、10KVⅡ段开关柜、2#10KV变压器及2#无功补偿柜进行预防性试验。
16.断开800开关断路器,将小车摇至实验位置,将8002小车摇至实验位置。
对10KVⅡ段开关柜、2#10KV变压器及2#无功补偿柜进行预防性试验。
17.实验结束后,依次将362开关、302开关、802开关小车摇至工作位置,但以上三台开关断路器不合。
18.将3002开关小车摇至工作位置。
将300开关小车摇至工作位置,合300断路器。
19.将8002开关小车摇至工作位置。
将800开关小车摇至工作位置,合800断路器。
四、试验内容
1.35KV开关继电保护调试、馈出高压电缆绝缘测试、直流耐压、泄漏试验。
2.10KV开关继电保护调试、馈出高压电缆绝缘测试、直流耐压、泄漏试验。
3.1#主变和2#主变绝缘、直流耐压、直流电阻测试。
4.10KV1#主变和10KV2#主变绝缘、直流耐压、直流电阻测试。
五、施工前准备工作
1.提前一天与尧电调度联系,确定施工的具体时间。
2.提前一天通知恒昇、恒晋煤业停电时间安排。
3.停电前,双回路运行的设备倒换到另一回路上。
4.安排专人负责对仪器仪表和安全工具进行检查,确保完好,
5.检修人员的防护用具和劳保用品必须佩带齐全。
六、安全技术措施
1.工作前,工作完毕后必须向调度室汇报。
2.高压试验时,现场应拉好警戒线,悬挂“止步,高压危险!”标示牌,并派专人看守;试验设备两端不在同一地点时,另一端必须派人看守。
3.试验人员做好自主保安,试验现场不得有闲杂人员。
4.电气试验接线要牢固,中间不得有接头,试验接线要一人接线,一人检查,确认无误后方可送电试验。
试验过程中要做到有呼
有应。
5.高压试验工作不得少于两人,试验人员必须了解被试设备工作原理、电气及机械特性,了解试验现场情况,施工负责人明确试验工作内容、工作步骤。
6.各负责人要明确好各自责任,严把责任关口,试验人员要有明确分工,坚守岗位,各行其责。
7.提前准备好试验用的各种试验仪器,并检查试验仪器确保其处于完好状态,掌握试验仪器、仪表的性能和使用方法。
工作前,对试验工具及绝缘用具进行安全检查,确保其安全、可靠,符合安全要求,然后方可使用。
8.试验装置的电源开关保证有两个串接断开点和可靠的过载保护设施。
9.试验器具的金属外壳应可靠接地,高压引线应尽量缩短,必要时用绝缘物支持牢固。
10.停送电工作必须严格执行“两票三制”的停送电制度,由专职电工、配电工进行,并由专人负责联系停送电,联系好并检查无
误后再操作。
停送电时应戴检验合格绝缘手套,穿合格的绝缘靴。
11.试验设备的接地线、接地极应保持接触良好,接触电阻符合要求,试验用的电源线路上应使用保护齐全的开关,并在使用前进行试验,确保开关保护可靠。
12.改变接线、寻找故障或试验结束时,先断开试验电源,然后放电。
试验前和变更试验接线时,应坚持复查接线;通电前调压器把手应保持在零位;合分闸必须互相呼应,正确传达口令。
13.加压前必须认真检查接线、仪表量程,确信调压器在零位及仪表的开始状态均正确无误,并通知有关人员离开被试设备,在取得负责人许可后,方可加压,加压过程中必须有人监护。
加压时应重复要求加压数字,避免加压错误。
试验过程中,禁止采用冲击办法加压,应缓慢升至试验电压,并在耐压时间内保持不变。
14.进行高压直流试验时,每告一段落或试验结束后,应将试验设备及时对地放电数次并短路接地后方可接触,试验人员之间要相互联系、相互告知试验设备是否放电。
15.变更接线或试验结束时,应首先降下电压、断开电源、放电,
并将升压装置的高压部分短路接地。
16.工作结束恢复送电前,必须和调度室联系,清点各种工具,拆除工作中所设的接地线,由施工负责人检查无误后,方可送电。
17.各类电气设备的试验程序、试验项目及技术要求按《煤矿电气试验规程》执行,不得漏项和漏检。
18.试验人员认真做好现场技术数据的测量、记录工作,试验中如发现问题或发现设备试验不合格时,应及时汇报调整或处理,试验完毕后应对记录数据进行认真整理存档。
19.工作中做好各种安全防范措施,工作人员要做到自主保安和相互保安,确保人身和电气设备的安全。
20.所有工作人员试验过程中要精神饱满、精力集中,不得与他人闲谈,随时警惕异常现象发生;高压交流耐压试验时,工作人员应穿绝缘靴、戴绝缘手套,严格按《电业安全规程》和《煤矿电气试验规程》进行工作。
21.试验结束时,试验人员应拆除自装的接地短路线,并对试验设备进行检查和清理现场。
22.所有工作人员都要学习本措施并签字,工作中要听从指挥,协调统一,要严格按照电气试验步骤进行作业,作业中的每道工序相互之间都要联系好,无问题后再操作,严禁擅自作业。
停送电操作前,要相互联系好后,再执行停送电操作制度。
