地面35KV变电站预防性试验安全技术措施
- 格式:doc
- 大小:30.00 KB
- 文档页数:4
关于赤峪煤矿临时变电站10KV柜预防性实验及检修通知为了保证矿井的正常供电,赤峪煤矿筹建处定于2011年4月26日对临时变电站Ⅱ段母线的10KV柜进行检修,检修期间运行Ⅰ段母线,检修时刻为早7点-晚19点共12小时,检修期间各施工单位必需遵守以下规定:1、倒闸期间各施工单位必需有机电技术人员在筹建处变电站现场与本单位操作人员维持联系。
二、Ⅱ段母线10KV柜负荷有北风井一路(备用)、中央风井一路(运行)、主副井一路(备用)、所变(运行)。
其中,中央风井一路负荷倒至Ⅰ段母线,中央风井变电所运行二路,停运一路(运行)。
3、箱式变压器检修时刻定为2小时,影响范围为矿区联建楼、食堂、宿舍楼、49处、安装处、华冶生活区、无塔供水、小澡堂等,停电时刻待定。
4、所变和500KVA变压器检修时刻定为2小时,所变影响范围为护坡、防腐、锅炉房安装工地、无塔供水;500KVA变压器影响范围为中央风井瓦斯泵站,停电时刻待定。
五、倒闸操作时刻为早6点-7点,各施工单位必需在7点前将倒闸工作预备完毕,并电话汇报筹建处临时变电站。
以上为赤峪煤矿临时变电站Ⅱ段母线10KV柜预防性实验及检修期间筹建处对各施工单位的规定及要求,各施工单位必需严格遵守。
特此通知现场指挥人员:武文峰()组长:武文峰副组长:梁洪斌()组员:王雷()、张文君()张北平()、么玉明()刘利强()、任俊峰()刘学雷()、陈金和()李鸿飞()、张雷()变电站电话:赤峪煤矿筹建处机运区赤峪煤矿临时变电站10KV柜预防性实验及检修安全技术办法审批:编制:机电科:安全科:机电处长:安全处长:处长:日期:2011年4月24日临时变电站10KV柜预防性实验及检修安全技术办法临时变电站10KV柜作为现阶段赤峪煤矿主要供电,依照相关规定,每一年必需对主供电进行一次检修,检修时刻定于2011年4月26日早7:00至晚19:00共计时刻为12小时,为了保证检修任务安全顺利的完成,特制定如下安全技术办法:一、检修前预备工作:一、倒闸时刻为早6:30——7:00,晚19:00——19:30。
电气预防性试验安全措施姓名:XXX部门:XXX日期:XXX电气预防性试验安全措施为做好本次电气预防性试验,特制定如下安全措施。
其试验工艺流程为:准备试验器材停、送电做试验清理现场。
存在风险:触电伤人事故。
一、地面部分:1、参加试验的人员身体必须健康,具备一定的电气专业知识,熟悉电气试验工作,会触电急救法和人工呼吸法。
参加试验人员必须经培训合格,并取得相关专业的上岗证,方可参加本次施工作业。
2、试验负责人从事高压工作必须有5年以上的工作经验,并熟悉试验步骤及供电系统情况的人员担当。
3、工作人员必须熟悉供电系统情况,掌握倒闸操作顺序,了解运行方式。
操作时严格按工作票、和工作监护执行。
4、高压试验仪器外壳必须可靠接地,按地线必须用截面不小于25平方毫米的多股铜线,被试设备的金属外壳应可靠接地;高压引线牢固,试验用导线应使用截面不小于2.5平方毫米的绝缘软线。
5、高压试验现场应设临时遮栏或拉绳,并挂警示牌和设专人警戒防止他人误入。
遮栏距带电体不小于1米。
6、长距离电缆试验,电缆的另一端应设专人监视,中间应放专人巡回监视。
7、试验完毕后,被试设备、滤波电容及试验变压器要对地放电,放电时应使用高压放电棒,带绝缘手套,穿绝缘靴。
放电时应待被试设备自然放电1分钟以上,方可进行人工放电。
8、在试验期间突遇雷雨天气时应立即停止试验。
第 2 页共 6 页9、当泄漏电流突然变化,随时间增长或电压升高,不成比例地上升,以及有闪烁放电击穿等现象时,应停止试验,必须查出原因后方可进行。
10、在工作之前,必须先停电、验电、放电、封地线,严禁带电作业、严禁不封地线工作。
11、试验操作者必须带绝缘手套,穿绝缘靴并设有一人监护,试验期间严禁打闹嘻笑。
12、加压试验前应有2人详细检查仪器状况及其接线,确认无误后通知无关人员离开试验现场,并取得负责人的同意,方可加压试验。
13、严格执行谁停电、谁送电的制度,严禁约时或打电话停送电。
14、主扇风机单台运行时,必须制定并执行《主扇单机运转措施》的有关规定。
YF-ED-J2960可按资料类型定义编号变电所电气预防性试验安全技术措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日变电所电气预防性试验安全技术措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
一、概况:根据《煤矿安全规程》第490、491条的规定及《煤矿电气试验规程》的要求,每年春季需要对矿井主要供电设备和电缆做预防性试验,以确保供电安全。
按照集团公司电气试验室的统一要求,计划规定于20xx年4月25日至27日,对35KV变电所供电设备及电缆线路做预防性电气试验。
本次试验工作由集团公司电气试验室负责,机电科和机运工区积极配合试验。
为确保本次工作的安全顺利进行,特制定本措施。
二、施工组织:1、试验负责人:集团公司电气试验室2、配合施工负责人:王树君安全负责人:付伯杨3、工区现场人员:陈勇4、配合试验人员:赵海、汤立、王萍、王元龙三、试验准备工作1、所有参加试验人员必须提前到施工试验现场,熟悉本变电所供电运行方式及现场试验环境,并学习本措施签字后方可参加施工。
2、试验前,由工区负责人将高压柜检查一遍,确保各柜断路器分合动作准确无误,指示准确,并将各柜的完好整定值与实际整定值校对一遍,确保整定无误。
3、由集团公司实验室负责试验的安排工作,工区负责开关柜的停送电,电气工作票的签发及执行工作。

35KV变电站地面施工安全措施
为确保施工人员在站内地面施工的人身安全,特制定如下措施:
1.施工人员必须在机电部指定的安全距离和安全范围内进行施工;
2.施工人员必须配备安全帽、绝缘鞋、绝缘手套等安全防护用具。
否则,机电部有权制止施工;
3.施工单位必须配备专职的安全员跟班作业,确保施工安全;
4.施工人员所需的工具应优先选用非金属用具;在条件不具备时,可以使用金属工具。
金属工具的长度在施工操作的过程中必须确保足够的安全距离,且大于等于1.2米长的金属工具不准带入施工现场;
5.在出现雷雨、大风或浓雾等恶劣天气时,严禁在站内任何地点施工、运料;严禁在高压线下滞留;
6.施工人员在施工前,必须由本班安全员确认安全状况,在确认安全后,才能施工;并在施工过程中随时注意施工现场和人员的安全状况;
7.施工过程中如遇特殊情况需停电处理时,必须及时联系机电部,经机电部审核批准后方可施工;
8.施工人员在施工的过程中,严禁嬉笑打闹,施工中要听从现场安全员的指挥,以确保安全;
9.施工过程以及完工后,严禁在站内乱扔废纸、塑料袋等杂物,施工人员应按机电部管理人员的指挥将杂物存放到指定地点并做好相应的处理措施。
完工后,清理工具、物料,并将杂物带出变电站;
10.严禁在站内肩扛或竖直持拿工具;严禁用高压水管冲洗地面,只允许淋洒;严禁机电车辆进入高压线下运料;
11.施工人员严禁进入电控室、值班室、配电室等处,施工人员只允许在指定的施工范围和非施工范围内活动,严禁私自走动。
以上各项措施望施工单位及施工人员认真执行,以确保安全施工。
施工方:施工单位(章)
责任人(签字)
山西介休倡源煤炭有限公司
机电部
2010年月日。

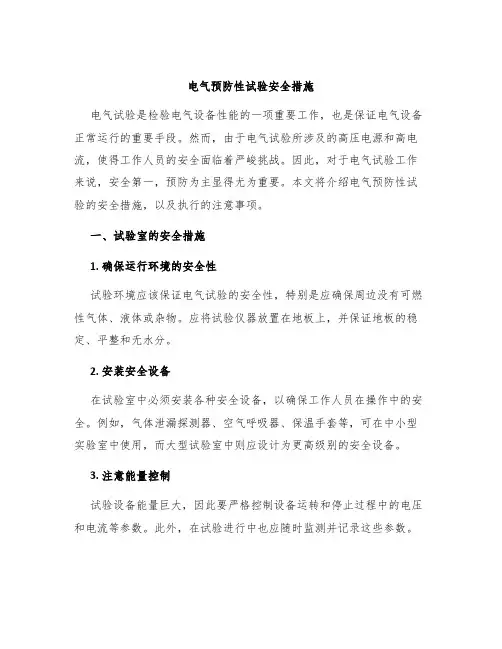

电气预防性试验安全措施电气试验是检验电气设备性能的一项重要工作,也是保证电气设备正常运行的重要手段。
然而,由于电气试验所涉及的高压电源和高电流,使得工作人员的安全面临着严峻挑战。
因此,对于电气试验工作来说,安全第一,预防为主显得尤为重要。
本文将介绍电气预防性试验的安全措施,以及执行的注意事项。
一、试验室的安全措施1. 确保运行环境的安全性试验环境应该保证电气试验的安全性,特别是应确保周边没有可燃性气体、液体或杂物。
应将试验仪器放置在地板上,并保证地板的稳定、平整和无水分。
2. 安装安全设备在试验室中必须安装各种安全设备,以确保工作人员在操作中的安全。
例如,气体泄漏探测器、空气呼吸器、保温手套等,可在中小型实验室中使用,而大型试验室中则应设计为更高级别的安全设备。
3. 注意能量控制试验设备能量巨大,因此要严格控制设备运转和停止过程中的电压和电流等参数。
此外,在试验进行中也应随时监测并记录这些参数。
二、对设备的预防性检查在进行电气试验工作时,必须对设备本身进行预防性检查和保养,以确保其正常运行。
在进行预防性检查时,要关注设备的机构组成、电气参数、防护措施和地线等方面。
1. 机构组成在设备加装、开装和维修中,要仔细检查设备的机构组成是否齐全、清洁,并且能够正常工作,以保证在试验过程中不会发生故障。
2. 电气参数要仔细检查设备的电气参数是否符合试验的要求,并且按照试验参数和电压等级进行配置,以确保正常运行。
3. 防护措施在进行电气试验时,要对设备的防护措施进行检查。
这包括快速切断电源、外壳不漏电、接地合适、安全标识标识清晰等等。
如有不达标的防护措施需要重新整改加强。
4. 地线要检查设备的地线连接是否稳定,接地电流是否符合要求,并且保证接地线直接连接到设备地,接地电阻不高于0.5Ω。
三、执行电气试验前的注意事项1. 人员培训在进行电气试验前,应对工作人员进行统一培训,并得到相关证书。
培训的主要内容包括电气试验的危险性、安全设备的使用、急救知识等等。
浅谈35kV变电站运行常见的问题和预防措施摘要:35kv变电站的安全运行对于生产和人们的生活有着非常重要的意义。
随着社会与科技的不断进步,35kv变电站在我国得到了广泛的应用,作为输变电系统的主要环节,35kv变电站的建设朝着远距离、大容量的方向发展。
在现阶段下,35kv变电站的内部结构越来越复杂,在运行过程中也会产生各种各样的问题,突出表现就是真空断路器的故障、电压互感器的故障以及电线电缆的故障,以上的故障都严重地影响着35kv变电站的安全运行,本文主要探讨35kv变电站运行常见的问题以及预防措施。
关键词:35kv变电站常见问题预防措施0 引言随着社会与科技的不断进步,35kv变电站在我国得到了广泛的应用,作为输变电系统的主要环节,其运行中的安全性和可靠性问题越来越制约着整个系统的稳定运行。
随着综合自动化系统在变电站的推广使用,针对断路器、刀闸均可在监控中进行遥控操作的功能,传统的防误闭锁已失去优势。
变电站运行和管理中的难度也不断地增加,变电站的运行过程中也会出现各种各样的问题,因此,本文对35kv变电站运行可能出现的问题进行详细地分析并提出相关的预防措施。
1 35kv变电站运行常见的问题1.1 真空断路器故障真空断路器是35kv变电站的电网中普遍使用的设备之一,具有重量轻、体积小、灭弧能力强、灭弧装置不需要检修、现场维护方便、技术含量高、电气寿命长的各种优点。
真空断路器其工作原理是通过特殊结构的动、静触头在高真空度的灭弧室内闭合与分开,来达到关合与分断线路电流的目的。
由于真空断路器没有定性,也没有定量检测真空度的装置,在35kv变电站的运行过程中,随着运行时间的增加,真空断路器中的真空度会逐渐地降低,一旦真空断路器内部的真空度降低,就会影响电流开断的问题,也会导致真空断路器的使用寿命降低,导致真空断路器的内部真空度降低。
另外真空断路器的操作电源电压降低、线圈电阻增加、分合闸能力降低、分合闸卡死、分合闸顶杆变形、弹跳数值过大,分闸不同期等也会造成真空断路器的假分闸、假合闸故障的发生,直接地影响真空断路器对电流的开断能力,严重地影响着真空断路器的使用寿命。
35KV降压站电气预防性试验平安技术措施施工单位:长城煤矿运转工区编制时间:2021年7月7日审批人员签字编制:月日单位负责人:月日机电运营部:月日安监处:月日机电副总:月日审批意见35KV降压站电气预防性试验风险预评价报告根据?煤矿平安规程?第490条、491条的规定及?煤矿电气试验规程?的要求,每年春季需要对矿井主要供电设备和电缆做电气预防性试验,以确保供电平安。
按照集团公司电气试验室的统一要求,方案定于2021年7月10日7:00—7月10日17:00对35KV降压站供电设备及电缆线路做预防性电气试验。
本次试验工作由集团公司电气试验室负责,综合工区积极配合试验。
为确保本次试验工作的平安、顺利进行,制定本措施。
二、施工可能出现风险及评价内容〔一〕技术风险评价1、风险因素:所有施工工器具未提前检查完好风险:施工中无法起到正常作用,导致人员受伤害防范措施:专人提前进行检查。
2、风险因素:未执行停送电管理制度风险:触电伤人防范措施:严格执行停送电管理制度3、风险因素:施工顺序混乱风险:造成降压站供电故障防范措施:严格执行施工顺序。
4、风险因素:施工开关柜与带电开关柜没有采取隔离平安措施风险:施工认错开关柜,电伤施工人员防范措施:在确认施工的开关柜两侧拉上警戒彩带,并安排专人进行监护,严防施工人员进入临近盘的带电部位5、风险因素:双回路开关柜施工时没有停所供供电回路进线开关柜风险:反反倒送电伤人防范措施:对反倒送电开关柜由机电部现场平衡,用电单位安排专人在所在配电所进行倒回路,并停所改造供电回路的进线开关,拉出手车或停下、上隔离后通知副立井降压站,副立井降压站验电、放电、挂接地线、挂拿停电牌。
6、风险因素:停送电未提前与用电岗位联系好:风险:影响用电岗位平安防范措施:停送电前应与用电岗位联系好,设备应处于正常停运状态时方准停电;送电前征得用电岗位同意后,方可送电7、风险因素:带电母线与与上隔离之间未加隔离装置风险:施工人员触及母线造成触电防范措施:用绝缘棒将绝缘板放置于开关柜上隔离开关与带电母线之间,以防止施工人员触及到开关柜上方带电部位。
精心整理35KV 变电站高压预防性试验作业指导书编写:________________ ______年______月______日审核:________________ ______年______月______日批准:________________ ______年______月______日________________ ______年______月______日作业负责人:作业时间:年月日时至年月日时目录1 范围.................................................................................. ..................................................................................... .. (2)2 工期安排.................................................................................. ..................................................................................... (2)3 作业准备阶段.................................................................................. ..................................................................................... . (3)3.1 准备工作.................................................................................. ..................................................................................... .. (3)3.2 危险点分析及安全控制措施.................................................................................. .....................................................................................33.3 人员分工.................................................................................. ..................................................................................... .. (4)4 作业阶段.................................................................................. ..................................................................................... (4)4.1 开工.................................................................................. ..................................................................................... . (4)4.2 确认危险点及安全措施.................................................................................. ..................................................................................... (4)4.3 工器具.................................................................................. ..................................................................................... (5)4.4 作业流程及试验标准.................................................................................. ..................................................................................... (6)4.5 竣工.................................................................................. ..................................................................................... . (11)5 结束阶段.................................................................................. ..................................................................................... (12)6 附件...................................................................... ........................................................................ ........................................................................ (12)1 范围本指导书适用于35KV变电站高压预防性试验全部校验。
成都电业局现场作业工序工艺标准卡
变电检修现场作业工序工艺标准卡
编号:XXX/XXXXXXXXX
变电站 35 kV干式电抗器
预防性试验(高压试验部分)作业标准卡批准:年月日
生技部:年月日
安监部:年月日
基层领导:年月日
生技科:年月日
安监科:年月日
编写:年月日
工作负责人:
作业日期:年月日时至年月日时
作业单位:
工作(程)概况
查勘表
作业现场布置图
作业点定置图
组织措施
成都电业局现场作业工序工艺标准卡
作业流程图
(根据具体检修内容填入相关流程图)
作业进度计划表
工器具及材料准备表
一般安全、技术措施
危险点分析与控制
现场作业工序工艺确认表
作业总结
一、简要文字总结:
二、竣工验收及总结评价
a)自检评价:
检修班组负责人:年月日b)检修单位验收意见及评价:
检修技术负责人:检修班组负责人:年月日c)自检评价:
三、存在的问题与建议:竣工验收及总结评价
运行单位验收负责人:
生技部主管专责:
电业局验收负责人:
年月日。

35kV降压站供麻地沟风井配电室架空线路预防性试验安全措施35kV降压站供麻地沟风井配电室架空线路预防性试验安全措施为保证春季预防性试验的顺利进行,确保人身及设备安全,特制定以下安全措施:一、试验时间:2010年5月20日八点班二、试验项目:1、降压站供麻地沟风井线路6#、7#线杆上的避雷器;2、麻地沟风井配电室两回进线电缆;3、麻地沟风井配电室两台进线柜内避雷器。
三、施工负责人:安全负责人:四、停送电安全注意事项1、施工前,施工负责人到35kV降压站办理停电工作票。
2、35kV降压站停Ⅱ回路808(Ⅰ回路807)开关柜,拉开上、下刀闸,合上地刀。
3、拉出麻地沟风井10kV配电室Ⅱ回路(Ⅰ回路)进线柜手车。
4、对35kV降压站808(807)开关柜进行验电,接地放电,接地短路等程序。
5、对麻地沟风井10kV配电室2#(1#)进线柜电源侧进行验电,接地放电,接地短路等程序。
6、施工人员首先确定好停电回路线杆,方可攀杆;接近线路时,用验电器对线路进行验电,确认无电后,方可操作。
7、线路在麻地沟风井10kV配电室耐压试验前,登杆人员必须下杆,拆除配电室接地线;耐压完毕后,进行放电,重新打接地线;恢复线路时,先进行放电,确认无电后,方可进行操作。
8、施工完毕后,施工负责人到35kV降压站结束工作票。
9、35kV降压站及麻地沟风井10kV配电室拆除各自接地线,进行并相试验,相序正确后,恢复麻地沟风井10kV配电室双回路供电。
五、登高安全注意事项1、登高前,认真检查登高安全用具是否完好。
2、有高血压、心脏病等其它疾病者,不得从事高空作业。
3、登高作业时,施工人员佩带合格的安全带,将安全带系在牢固可靠的杆架上,并戴好安全帽。
4、登梯作业时,必须有专人监护。
5、在线杆5米范围处设安全警戒带,并设专人看护。
6、登杆人员随身携带的工具全部用绳系好,防止坠落伤人。
7、施工时,施工负责人对施工人员进行统一指挥,任何施工人员不得擅自行动。
文件编号:RHD-QB-K2137 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX35KV降压站电气预防性试验安全技术措施标准版本35KV降压站电气预防性试验安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、概况根据《煤矿安全规程》第490条、491条的规定及《煤矿电气试验规程》的要求,每年春季需要对矿井主要供电设备和电缆做电气预防性试验,以确保供电安全。
按照集团公司电气试验室的统一要求,计划定于20xx年7月10日7:00—7月10日17:00对35KV降压站供电设备及电缆线路做预防性电气试验。
本次试验工作由集团公司电气试验室负责,综合工区积极配合试验。
为确保本次试验工作的安全、顺利进行,制定本措施。
二、施工组织1、试验负责人:集团公司电气试验室2、配合施工负责人:王中国安全负责人:柳西更3、工区现场人员:邓军4、配合参加试验人员:王聪李永图郭新汶三、试验准备工作1、所有参加试验人员必须提前到施工试验现场,熟悉本降压站供电运行方式及现场试验环境,并学习本措施签字后方可参加施工;2、试验前,由综合工区负责将各高压柜检查一遍,确保各柜断路器分合动作准确无误,指示准确;并将各柜的完好牌整定值与实际整定值校对一遍,确保整定无误;3、由集团公司试验室负责试验的安排工作,综合工区负责本工区范围内开关柜的停送电“电气工作票”的签发及执行工作;运转工区负责范围以外的外供电馈出开关柜的停送电“电气工作票”,由机电运营部负责签发,综合工区负责执行。
试验前,将所用“两票”全部准备好。
4、按照集团公司电气试验室负责人的要求,将试验用仪器全部接通电源。
四、配合试验步骤35KV降压站正常运行状态为:协庄二回路为主运行回路,协庄一回路为热备用回路,电厂通过协庄二回路并网,2#、3#主变并列运行,1#主变备用。
35Kv变电站安全方案1. 背景35Kv变电站是一个重要的电力设施,其安全性对电网的正常运行至关重要。
为确保35Kv变电站的安全,制定一个全面的安全方案是必要的。
2. 目标本安全方案的目标是保障35Kv变电站的运行安全,防止事故发生,确保供电的可靠性和稳定性。
3. 安全措施为达成上述目标,我们将采取以下安全措施:3.1. 设备维护和检修定期对35Kv变电站的设备进行维护和检修,确保其正常工作。
维护包括设备的清洁、紧固和润滑,检修包括设备的线路连接、绝缘和电气元件的检查。
设备维护和检修应由专业的技术人员进行,并按照相关标准和规范执行。
3.2. 安全培训和教育对35Kv变电站的运维人员进行定期的安全培训和教育。
培训内容包括安全操作规程、事故应急处理和安全意识的提高。
通过定期的培训和教育,增强运维人员的安全意识与应急处理能力。
3.3. 防火措施采取必要的防火措施,防止火灾事故发生。
这包括定期对变电站的防火设施进行检查和维护,确保其正常运行;定期进行火灾应急演练,使运维人员掌握火灾应急处理的技能和方法。
3.4. 接地系统保证35Kv变电站的接地系统正常工作。
定期对接地系统进行检查和测试,确保其阻抗符合要求。
同时,运维人员也需要研究接触电压的相关知识,并采取必要的预防措施,以防止电击事故的发生。
4. 安全管理为确保安全方案的有效实施,我们将建立完善的安全管理制度。
安全管理制度涉及安全责任的明确、安全监督的加强以及事故报告和调查等方面。
制定明确的安全责任分工,明确各级管理人员的责任和义务。
加强安全监督,对安全工作进行定期检查和评估,发现问题及时解决。
同时建立健全的事故报告和调查机制,及时查明事故原因,并采取相应的措施,以防止类似事故的再次发生。
5. 总结通过采取上述安全措施和建立完善的安全管理制度,我们可以有效地保障35Kv变电站的安全。
只有确保35Kv变电站的安全,我们才能确保电网的正常运行和供电的可靠性。
变电所电气预防性试验安全技术措施首先,进行电气试验前,必须对变电所的电气系统进行全面检查,确保设备正常运行、接地正常,并检查仪器仪表的准确性和灵敏度。
其次,在实施试验过程中,需要根据电气设备的特点和试验要求,采取适当的试验装置和保护措施,例如,对试验设备进行可靠的接地,使用电流钳或绝缘手套等个人防护装置,确保工作人员的安全。
第三,要进行试验前,需要将变电所的电气系统与电源断开,避免试验中出现电弧等危险状况。
同时,要确保试验所需的电气设备与试验系统相匹配,以免因电气设备不匹配而导致电气系统受损或人员受伤。
第四,要定期进行维护和保养,及时修复或更换损坏的电气设备,以确保试验的安全进行。
第五,试验过程中,要严格按照操作规程进行操作,防止电气设备过载、短路等危险情况的发生。
如试验过程中发现设备异常,应立即停止试验,并采取相应的安全措施,例如切断电源,排除故障。
第六,试验后,应对试验设备及时进行清理和维修,防止污秽等物质对设备的损害,并及时处理试验中产生的废弃物。
第七,对于高压试验,必须在试验设备与试验室之间设置可靠的隔离设备,以防止试验过程中的电气隐患对试验室及其他环境的影响。
最后,进行电气预防性试验的工作人员,必须接受相关安全培训,了解试验操作规程和安全注意事项,并定期进行健康检查,确保其身心状况适宜进行试验工作。
综上所述,变电所电气预防性试验的安全技术措施涉及设备检查、个人防护、断电操作、设备匹配、维护保养、操作规程、设备清理及维修、隔离设备设置、人员安全培训等方面。
只有综合考虑以上各项安全技术措施,才能确保变电所电气预防性试验的安全进行,有效保障变电所的安全运行。
35KV变电站安全方案1. 背景35KV变电站是电力系统中的重要组成部分,承担着输电和配电的重要任务。
为了确保变电站的安全运行,制定一份全面的安全方案是必要的。
2. 安全目标本安全方案的主要目标是确保35KV变电站的安全稳定运行,防止意外事件的发生,并能够迅速有效地应对紧急情况。
具体的安全目标包括但不限于:- 防止火灾和爆炸事故的发生;- 防止人员伤害和设备损坏;- 确保变电站的安全与电网的稳定性。
3. 安全措施为了实现上述安全目标,采取以下一系列安全措施:1. 设立合格的安全团队,负责变电站的各项安全工作,包括安全培训、事故应急预案制定等;2. 进行定期的安全检查和巡视,确保设备的正常运行和安全状态,并及时处理发现的问题;3. 安装火灾报警系统、气体泄漏监测系统等安全设备,及时发现潜在危险并采取相应措施;4. 制定完善的操作规程和安全操作指南,确保操作人员按规定操作,防止人为失误导致的事故发生;5. 加强对设备的维护和保养,及时更换老化、故障的设备,确保设备的性能和可靠性;6. 定期组织安全演练和事故应急演练,提高人员应对突发情况的能力和技能。
4. 应急响应在发生紧急情况时,变电站应能够迅速有效地响应并采取相应措施,以最大程度地减少事故对人员和设备的伤害。
为此,需要制定详细的应急预案,并进行定期演练和评估。
5. 安全宣传和培训为了提高全体员工的安全意识和技能,定期进行安全宣传和培训活动是必要的。
通过培训,使员工了解安全规定和操作要点,增强他们对于安全工作的重视和责任感。
6. 安全评估和改进定期进行安全评估和改进是持续保障35KV变电站安全的重要环节。
根据评估结果,及时采取改进措施,修订和完善安全方案,确保其与实际工作相适应。
7. 附录- 安全团队成员名单- 安全检查记录表格- 应急预案- 安全培训计划以上为35KV变电站安全方案的大致内容,具体细节可根据实际情况进行补充和修改。
XXXXXX集团XXXXXXX矿安全技术措施编制单位:保运区持用单位:保运区编制日期:2017年2月1日35KV变电所电气预防性试验安全技术措施一、概况:据《煤矿安全规程》第435、436、437条的规定及《煤矿电气试验规程》的要求,每年春季需要对矿井主要供电设备和电缆做预防性试验,以确保供电安全。
按照集团公司电气试验室的统一要求,计划规定于xxx年x月,对35KV变电所供电设备及电缆线路做预防性电气试验。
本次试验工作由集团公司电气试验室负责,机电科和保运区积极配合试验。
为确保本次工作的安全顺利进行,特制定本措施。
二、施工组织:1、试验负责人:集团公司电气试验室2、配合施工负责人:xxx安全负责人:xxx3、配合试验人员:xxxx三、试验准备工作1、所有参加试验人员必须提前到施工试验现场,熟悉本变电所供电运行方式及现场试验环境,并学习本措施签字后方可参加施工。
2、试验前,由保运区负责人将高压柜检查一遍,确保各柜断路器分合动作准确无误,指示准确,并将各柜的完好整定值与实际整定值校对一遍,确保整定无误。
3、由集团公司实验室负责试验的安排工作,保运区负责开关柜的停送电,电气工作票的签发及执行工作。
试验前,将所用的两票全部准备好。
4、按照集团电气试验室负责人的要求,将试验用仪器全部接通电源。
三、试验步骤目前由35KV 3174Ⅱ回路带全矿负荷运行,35KV 3181Ⅰ回路热备用,先对Ⅰ回路回路35KV电气设备进行预防性试。
(一)3181Ⅰ回路35KV电气设备预防性试验步骤:1、细阅电气工作票,填写倒闸操作票2、穿戴绝缘用具并带验电笔3、核对断路器运行状态4、监护人唱票,操作人复诵。
5、停1#主变6KV出线盘真空断路器并将断路器退至检修位置。
6、停1#主变35KV断路器,并将断路器退至检修位;1#变压器停运,停Ⅰ路电压互感器隔离开关。
7、对1#主变6KV出线盘验电,放电,挂三相短路接地线,挂停电牌。
8、停6KV联络开关柜,停6KV I段的所有开关柜断路器,并将断路器退至检修位置,分别验电,放电,挂合上接地刀闸,挂停电牌。
精品文档,助你起航,欢迎收藏和关注!
地面35KV变电站预防性试验安全技术措施
一、施工原因
我站向尧电提出申请,准备于5月9日,由临汾供电公司测试所对我矿35KV
变电站进行预防性试验。按照要求,5月9日9:00—13:00,停天煜线,5月9
日13:30—18:30,停核煜线。
二、施工组织
施工负责人:唐海坤
安全负责人:芦 彪
技术负责人:代礼华
三、施工步骤
1. 停一回路天煜线。
2. 断开801开关断路器,将小车摇至实验位置。
3. 断开800开关断路器,将小车摇至实验位置。将8002小车摇至实验位置。
4. 断开301开关断路器,将小车摇至实验位置,
5. 将300开关断路器断开,将小车摇至实验位置。将3002开关小车摇至试
验位置。
6. 断开361开关断路器,将小车摇至实验位置,对35KVⅠ段开关柜、1#主变、
10KVⅠ段开关柜、1#10KV变压器及1#无功补偿柜进行预防性试验。
7. 实验结束后,送一回路天煜线。
8. 将361小车摇至工作位置,合361断路器。
9. 将301小车摇至工作位置,合301断路器。
10. 将801小车摇至工作位置,合801断路器。
11. 停二回路核煜线。
12. 断开802开关断路器,将小车摇至试验位置。
13. 断开302开关断路器,将小车摇至试验位置。
14. 断开362开关断路器,将小车摇至试验位置。
15. 对35KVⅡ段开关柜、2#主变、10KVⅡ段开关柜、2#10KV变压器及2#无
功补偿柜进行预防性试验。
16. 断开800开关断路器,将小车摇至实验位置,将8002小车摇至实验位置。
精品文档,助你起航,欢迎收藏和关注!
对10KVⅡ段开关柜、2#10KV变压器及2#无功补偿柜进行预防性试验。
17. 实验结束后,依次将362开关、302开关、802开关小车摇至工作位置,
但以上三台开关断路器不合。
18. 将3002开关小车摇至工作位置。将300开关小车摇至工作位置,合300
断路器。
19. 将8002开关小车摇至工作位置。将800开关小车摇至工作位置,合800
断路器。
四、试验内容
1. 35KV开关继电保护调试、馈出高压电缆绝缘测试、直流耐压、泄漏试验。
2. 10KV开关继电保护调试、馈出高压电缆绝缘测试、直流耐压、泄漏试验。
3. 1#主变和2#主变绝缘、直流耐压、直流电阻测试。
4. 10KV1#主变和10KV2#主变绝缘、直流耐压、直流电阻测试。
五、施工前准备工作
1. 提前一天与尧电调度联系,确定施工的具体时间。
2. 提前一天通知恒昇、恒晋煤业停电时间安排。
3. 停电前,双回路运行的设备倒换到另一回路上。
4. 安排专人负责对仪器仪表和安全工具进行检查,确保完好,
5. 检修人员的防护用具和劳保用品必须佩带齐全。
六、安全技术措施
1. 工作前,工作完毕后必须向调度室汇报。
2. 高压试验时,现场应拉好警戒线,悬挂“止步,高压危险!”标示牌,并
派专人看守;试验设备两端不在同一地点时,另一端必须派人看守。
3. 试验人员做好自主保安,试验现场不得有闲杂人员。
4. 电气试验接线要牢固,中间不得有接头,试验接线要一人接线,一人检查,
确认无误后方可送电试验。试验过程中要做到有呼有应。
5. 高压试验工作不得少于两人,试验人员必须了解被试设备工作原理、电气
及机械特性,了解试验现场情况,施工负责人明确试验工作内容、工作步骤。
6. 各负责人要明确好各自责任,严把责任关口,试验人员要有明确分工,坚
守岗位,各行其责。
精品文档,助你起航,欢迎收藏和关注!
7. 提前准备好试验用的各种试验仪器,并检查试验仪器确保其处于完好状
态,掌握试验仪器、仪表的性能和使用方法。工作前,对试验工具及绝缘用具进
行安全检查,确保其安全、可靠,符合安全要求,然后方可使用。
8. 试验装置的电源开关保证有两个串接断开点和可靠的过载保护设施。
9. 试验器具的金属外壳应可靠接地,高压引线应尽量缩短,必要时用绝缘物
支持牢固。
10. 停送电工作必须严格执行 “两票三制” 的停送电制度,由专职电工、
配电工进行,并由专人负责联系停送电,联系好并检查无误后再操作。停送电时
应戴检验合格绝缘手套,穿合格的绝缘靴。
11. 试验设备的接地线、接地极应保持接触良好,接触电阻符合要求,试验
用的电源线路上应使用保护齐全的开关,并在使用前进行试验,确保开关保护可
靠。
12. 改变接线、寻找故障或试验结束时,先断开试验电源,然后放电。试验
前和变更试验接线时,应坚持复查接线;通电前调压器把手应保持在零位;合分
闸必须互相呼应,正确传达口令。
13. 加压前必须认真检查接线、仪表量程,确信调压器在零位及仪表的开始
状态均正确无误,并通知有关人员离开被试设备,在取得负责人许可后,方可加
压,加压过程中必须有人监护。加压时应重复要求加压数字,避免加压错误。试
验过程中,禁止采用冲击办法加压,应缓慢升至试验电压,并在耐压时间内保持
不变。
14. 进行高压直流试验时,每告一段落或试验结束后,应将试验设备及时对
地放电数次并短路接地后方可接触,试验人员之间要相互联系、相互告知试验设
备是否放电。
15. 变更接线或试验结束时,应首先降下电压、断开电源、放电,并将升压
装置的高压部分短路接地。
16. 工作结束恢复送电前,必须和调度室联系,清点各种工具,拆除工作中
所设的接地线,由施工负责人检查无误后,方可送电。
17. 各类电气设备的试验程序、试验项目及技术要求按《煤矿电气试验规程》
执行,不得漏项和漏检。
精品文档,助你起航,欢迎收藏和关注!
18. 试验人员认真做好现场技术数据的测量、记录工作,试验中如发现问题
或发现设备试验不合格时,应及时汇报调整或处理,试验完毕后应对记录数据进
行认真整理存档。
19. 工作中做好各种安全防范措施,工作人员要做到自主保安和相互保安,
确保人身和电气设备的安全。
20. 所有工作人员试验过程中要精神饱满、精力集中,不得与他人闲谈,随
时警惕异常现象发生;高压交流耐压试验时,工作人员应穿绝缘靴、戴绝缘手套,
严格按《电业安全规程》和《煤矿电气试验规程》进行工作。
21. 试验结束时,试验人员应拆除自装的接地短路线,并对试验设备进行检
查和清理现场。
22. 所有工作人员都要学习本措施并签字,工作中要听从指挥,协调统一,
要严格按照电气试验步骤进行作业,作业中的每道工序相互之间都要联系好,无
问题后再操作,严禁擅自作业。停送电操作前,要相互联系好后,再执行停送电
操作制度。
