天棚吊顶木龙骨纸面石膏板的施工方法
- 格式:docx
- 大小:21.49 KB
- 文档页数:6

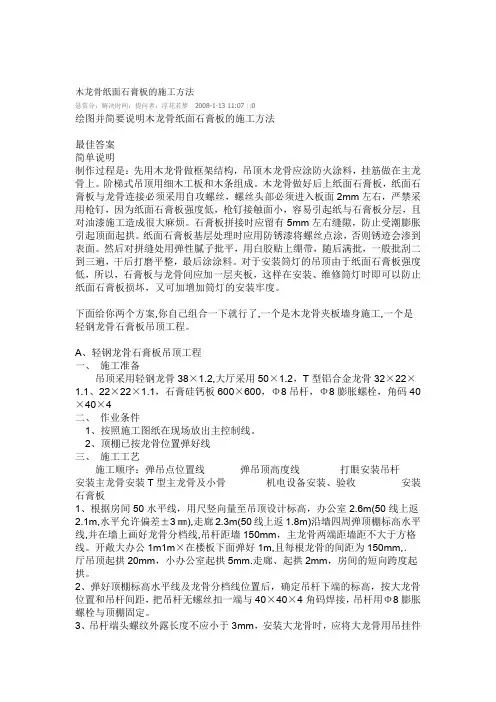

木龙骨石膏板吊顶施工方案一、准备工作1.施工前准备:确定石膏板吊顶的设计方案,计算出需要的石膏板数量,并购买好所需的材料和工具。
2.清理施工现场:将施工现场清理干净,保持整洁。
3.确定安装位置:根据设计方案,确定好吊顶的位置和高度。
二、施工步骤1.安装木龙骨:根据设计方案确定好木龙骨的位置和间距,使用电钻和螺丝将木龙骨固定在天花板上。
2.安装石膏板:根据设计方案确定好石膏板的大小和数量,使用锯子进行切割,然后使用螺丝将石膏板安装在木龙骨上。
3.处理石膏板接缝:使用石膏粉将石膏板之间的接缝处进行填补,然后使用砂纸进行打磨,使接缝处平整。
4.装饰面层施工:如果需要对石膏板进行装饰,可以在石膏板上进行涂饰或者贴壁纸。
5.安装边角线条:根据设计方案,在吊顶的边缘和角落处安装好边角线条,使用螺丝将其固定在木龙骨上。
6.清理施工现场:将施工现场进行清理,清除掉施工过程中产生的垃圾和尘土,保持整洁。
三、施工注意事项1.确定好吊顶的设计方案,准确测量好吊顶的位置和高度。
2.选择优质的木龙骨和石膏板材料,避免材料质量不好导致吊顶开裂或变形。
3.在安装木龙骨时,要使用电钻和螺丝进行固定,注意螺丝的深度和角度,避免损坏木龙骨和石膏板。
4.在安装石膏板时,要注意石膏板的平整度和垂直度,确保吊顶的整体效果。
5.处理石膏板接缝时,要使用质量好的石膏粉,确保填补的接缝牢固可靠。
6.装饰面层施工时,注意涂饰或贴壁纸的平整度和质量,使吊顶看起来更加美观。
7.安装边角线条时,要注意线条的平直和固定的稳固性,以免出现断裂或松动的情况。
8.施工完成后,要进行清理,保持施工现场的整洁,避免施工产生的垃圾和尘土对环境的污染。
四、施工安全注意事项1.施工过程中要注意人身安全,佩戴好个人防护装备,如安全帽、手套、口罩等。
2.使用电钻和锯子时要注意安全操作,避免发生意外伤害。
3.在高处施工时,要注意防止坠落,可采取固定绳索和安全带等防护措施。
4.施工现场应保持通风良好,避免因石膏粉尘等产生的有害气体对工人的伤害。

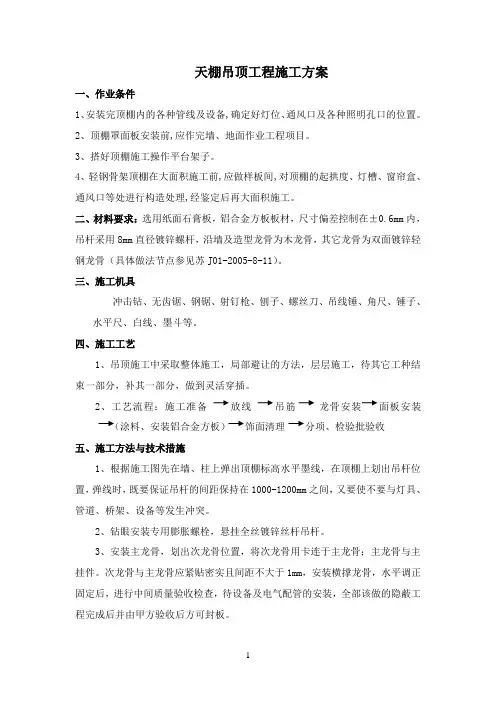

天棚吊顶工程施工方案一、作业条件1、安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置。
2、顶棚罩面板安装前,应作完墙、地面作业工程项目。
3、搭好顶棚施工操作平台架子。
4、轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。
二、材料要求:选用纸面石膏板,铝合金方板板材,尺寸偏差控制在±0.6mm内,吊杆采用8mm直径镀锌螺杆,沿墙及造型龙骨为木龙骨,其它龙骨为双面镀锌轻钢龙骨(具体做法节点参见苏J01-2005-8-11)。
三、施工机具冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、白线、墨斗等。
四、施工工艺1、吊顶施工中采取整体施工,局部避让的方法,层层施工,待其它工种结束一部分,补其一部分,做到灵活穿插。
2、工艺流程:施工准备放线吊筋龙骨安装面板安装(涂料、安装铝合金方板)饰面清理分项、检验批验收五、施工方法与技术措施1、根据施工图先在墙、柱上弹出顶棚标高水平墨线,在顶棚上划出吊杆位置,弹线时,既要保证吊杆的间距保持在1000-1200mm之间,又要使不要与灯具、管道、桥架、设备等发生冲突。
2、钻眼安装专用膨胀螺栓,悬挂全丝镀锌丝杆吊杆。
3、安装主龙骨,划出次龙骨位置,将次龙骨用卡连于主龙骨;主龙骨与主挂件。
次龙骨与主龙骨应紧贴密实且间距不大于1mm,安装横撑龙骨,水平调正固定后,进行中间质量验收检查,待设备及电气配管的安装,全部该做的隐蔽工程完成后并由甲方验收后方可封板。
4、轻钢龙骨顶棚骨架施工,先高后低,主龙骨间距和吊杆间距一般控制在800mm-1200mm之间,特殊情况不得大于1200mm,吊顶付龙骨间距为400mm,横撑龙骨的间距为600mm,吊杆直径为8mm,吊杆应垂直吊挂,旋紧双面丝扣,墙边的吊杆距主龙骨端部的间距不超过300mm,排列最后距离超过300mm应增加一根,主龙骨和次龙骨要求达到平直。
木龙骨石膏板吊顶施工工艺流程
木龙骨石膏板吊顶施工工艺流程如下:
1. 准备工作:确定吊顶的设计方案,测量天花板高度,并清理好施工区域。
2. 安装龙骨:使用木龙骨搭建横、纵向的支架,确保龙骨的间距均匀,并与天花板平行。
3. 固定龙骨:使用自攻螺丝将龙骨与天花板固定,确保龙骨的稳固性。
4. 防水处理:如需防水处理,可在木龙骨上涂刷防水涂料,以保护石膏板不受潮湿影响。
5. 制作石膏板:按照需要,将石膏板制作成适当的尺寸和形状。
6. 固定石膏板:使用螺丝或者粘接剂将石膏板固定在木龙骨上,注意石膏板的表面要平整。
7. 修整石膏板:使用石膏修补剂修整石膏板上的缝隙和不平整部分,使其表面光滑一致。
8. 打磨石膏板:待修补剂干燥后,使用砂纸或石膏板砂轮对石膏板进行打磨,使其表面更加光滑。
9. 上腻子:使用腻子对石膏板进行两到三遍的涂抹,每次涂抹
前要等上一层干燥后才能进行下一层,以修饰石膏板表面的不平整。
10. 打磨腻子:待最后一层腻子干燥后,使用砂纸或腻子砂轮对腻子进行打磨,使其表面光滑。
11. 上漆或饰面处理:根据设计要求,对石膏板进行上漆、喷涂或其他饰面处理。
12. 完成吊顶:等漆或饰面处理干燥后,按需安装灯具或其他配件,最后检查吊顶质量,确保无瑕疵。
以上是木龙骨石膏板吊顶施工工艺的基本流程,具体施工过程可能会根据具体情况有所调整。
纸面石膏板吊顶施工方案一、施工前准备。
在进行纸面石膏板吊顶施工前,首先需要对施工现场进行清理和准备。
清理施工现场,清除杂物和灰尘,确保施工现场整洁无障碍。
检查吊顶施工所需的材料和工具是否齐全,包括石膏板、木龙骨、吊顶龙骨、吊顶配件、螺丝、膨胀管等。
确认施工现场的各项设施是否完好,确保施工安全。
二、吊顶设计方案。
在进行纸面石膏板吊顶施工前,需要根据实际情况进行吊顶设计方案的制定。
根据房间的实际尺寸和布局,确定吊顶的尺寸和形状。
根据吊顶的设计要求,确定吊顶龙骨的位置和间距,确保吊顶的稳固和平整。
根据吊顶的设计要求,确定石膏板的尺寸和数量,确保吊顶的美观和实用。
三、吊顶龙骨安装。
在进行纸面石膏板吊顶施工时,首先需要进行吊顶龙骨的安装。
根据吊顶设计方案,确定吊顶龙骨的位置和间距,使用木龙骨和吊顶龙骨进行固定。
在安装吊顶龙骨时,需要使用水平仪和测量工具进行测量和调整,确保吊顶龙骨的水平和垂直。
在安装吊顶龙骨时,需要使用螺丝和膨胀管进行固定,确保吊顶龙骨的牢固和稳定。
四、石膏板安装。
在进行纸面石膏板吊顶施工时,需要进行石膏板的安装。
根据吊顶设计方案,确定石膏板的尺寸和数量,使用螺丝和膨胀管将石膏板固定在吊顶龙骨上。
在安装石膏板时,需要使用测量工具和切割工具进行测量和调整,确保石膏板的尺寸和形状符合设计要求。
在安装石膏板时,需要使用专用工具进行切割和修整,确保石膏板的平整和美观。
五、吊顶配件安装。
在进行纸面石膏板吊顶施工时,需要进行吊顶配件的安装。
根据吊顶设计方案,确定吊顶配件的位置和数量,使用螺丝和膨胀管将吊顶配件固定在吊顶龙骨上。
在安装吊顶配件时,需要使用测量工具和调整工具进行测量和调整,确保吊顶配件的位置和间距符合设计要求。
在安装吊顶配件时,需要使用专用工具进行固定和调整,确保吊顶配件的牢固和稳定。
六、施工验收。
在进行纸面石膏板吊顶施工后,需要进行施工验收。
对吊顶的平整度、牢固度和美观度进行检查和评估,确保吊顶的质量符合设计要求。
轻钢龙骨纸面石膏板天棚工程施工方案1. 项目概述轻钢龙骨纸面石膏板天棚工程是一项常见的室内装修工程,通过结合轻钢龙骨和石膏板,打造出平整、美观的天花板,具有较好的装饰效果和隔音性能。
本文将详细介绍轻钢龙骨纸面石膏板天棚工程的施工方案和步骤。
2. 施工准备2.1 材料准备•轻钢龙骨•石膏板•吊杆•螺丝•起子•面板电锯•胶合剂•钢丝•打磨机•打孔机•悬吊卡•直尺、量具等2.2 工具准备•铅笔•锤子•电动螺丝刀•剪刀•手锯•龙骨刀2.3 施工人员•工程队队长•轻钢龙骨安装师傅•石膏板固定师傅•助手3. 施工步骤3.1 划线定位1.根据设计要求和房间尺寸,确定轻钢龙骨的安装位置。
2.使用铅笔和直尺在天花板上划线,确定龙骨的位置。
3.2 安装轻钢龙骨1.安装吊杆,固定在天花板上。
2.根据定位线将轻钢龙骨连接在吊杆上,确保水平和垂直。
3.3 安装石膏板1.将石膏板剪裁成合适的大小。
2.使用螺丝将石膏板固定在轻钢龙骨上。
3.确保石膏板之间的接缝对齐和平整,使用胶合剂进行粘接。
3.4 补充工序1.使用龙骨刀将多余的石膏板修剪平整。
2.使用打孔机在需要安装灯具等位置进行开孔处理。
3.使用打磨机对石膏板进行打磨,确保表面光滑。
4. 完工验收1.完成石膏板天棚工程后,检查吊杆和轻钢龙骨的连接是否牢固。
2.检查石膏板之间的接缝是否平整、粘接是否牢固。
3.开孔位置是否正确,并且无碎屑残留。
4.对整体天花板进行视觉检查,确保外观无瑕疵。
5. 注意事项•施工中需注意人身安全,穿戴好劳动防护用具。
•测量和划线要精准,确保轻钢龙骨和石膏板能够正确安装。
•使用好质量的材料,保障工程施工质量和装修效果。
通过以上施工方案,轻钢龙骨纸面石膏板天棚工程可以得以顺利进行,最终打造出美观、耐用的天花板装修效果。
纸面石膏板吊顶施工方案纸面石膏板吊顶施工方案一、工程概况:本工程是在室内空间中进行纸面石膏板吊顶的施工,总面积为XX平方米。
纸面石膏板吊顶的材料主要包括纸面石膏板、龙骨、扣件等。
二、工程准备:1. 勘测:对吊顶施工区域进行勘测,确保施工方案的准确性。
2. 材料准备:按照设计要求,准备所需的纸面石膏板、龙骨、扣件等材料,确保质量合格。
3. 设备准备:准备安全高效的施工工具和设备,包括吊装设备、电动工具等。
三、施工步骤:1. 找正基准线:根据设计要求,确定吊顶的高度和平整度,并在墙面上找正基准线。
2. 安装龙骨:根据设计图纸确定龙骨的位置和间隔,采用吊装设备将龙骨固定在墙面上。
3. 安装纸面石膏板:将纸面石膏板按照一定的间距悬挂在龙骨上,使用扣件将其牢固固定。
4. 接缝处理:对纸面石膏板的接缝进行处理,使用适当的填缝材料进行涂填和打磨,使接缝平整。
5. 粉刷:根据设计要求,进行吊顶的涂料处理,使其与周围墙面颜色协调一致。
6. 清理验收:完成吊顶施工后,清理施工现场,并进行验收,确保施工质量合格。
四、安全措施:1. 施工人员必须佩戴安全帽、安全鞋等个人防护装备,严禁穿拖鞋、凉鞋等不安全的服装。
2. 施工现场必须设置警示标志并进行合理的管控,确保施工区域安全。
3. 施工人员必须熟悉使用施工工具和设备,并遵守操作规程,确保施工过程安全无事故。
4. 施工过程中严禁乱堆放材料、乱丢乱抛工具等行为,保持施工现场整洁有序。
5. 施工人员必须具备一定的搬运和吊装能力,严禁超负荷搬运和违规操作。
五、施工质量要求:1. 吊顶平整度:吊顶表面应平整,不允许出现凹凸不平和明显的错台现象。
2. 石膏板接缝处理:石膏板接缝处理应平整、无裂缝和鼓包现象,与周边石膏板接缝一致。
3. 吊顶牢固性:吊顶构件应牢固可靠,不得出现松动、下垂等现象。
4. 吊顶涂料质量:吊顶涂料应均匀、平整,无刷痕和色差现象,与周边墙面涂料一致。
六、施工进度安排:按照项目计划安排相应人力和时间,合理进行施工。
木龙骨纸面石膏板的施工方法简单说明制作过程是:先用木龙骨做框架结构,吊顶木龙骨应涂防火涂料,挂筋做在主龙骨上.阶梯式吊顶用细木工板和木条组成。
木龙骨做好后上纸面石膏板,纸面石膏板与龙骨连接必须采用自攻螺丝,螺丝头部必须进入板面2mm左右,严禁采用枪钉,因为纸面石膏板强度低,枪钉接触面小,容易引起纸与石膏板分层,且对油漆施工造成很大麻烦。
石膏板拼接时应留有5mm左右缝隙,防止受潮膨胀引起顶面起拱。
纸面石膏板基层处理时应用防锈漆将螺丝点涂,否则锈迹会渗到表面.然后对拼缝处用弹性腻子批平,用白胶贴上绷带,随后满批,一般批刮二到三遍,干后打磨平整,最后涂涂料。
对于安装筒灯的吊顶由于纸面石膏板强度低,所以,石膏板与龙骨间应加一层夹板,这样在安装、维修筒灯时即可以防止纸面石膏板损坏,又可加增加筒灯的安装牢度。
下面给你两个方案,你自己组合一下就行了,一个是木龙骨夹板墙身施工,一个是轻钢龙骨石膏板吊顶工程。
A、轻钢龙骨石膏板吊顶工程一、施工准备吊顶采用轻钢龙骨38×1.2,大厅采用50×1.2,T型铝合金龙骨32×22×1。
1、22×22×1.1,石膏硅钙板600×600,Φ8吊杆,Φ8膨胀螺栓,角码40×40×4二、作业条件1、按照施工图纸在现场放出主控制线. 2、顶棚已按龙骨位置弹好线三、施工工艺施工顺序:弹吊点位置线弹吊顶高度线打眼安装吊杆安装主龙骨安装T 型主龙骨及小骨机电设备安装、验收安装石膏板1、根据房间50水平线,用尺竖向量至吊顶设计标高,办公室2。
6m(50线上返2。
1m,水平允许偏差±3㎜),走廊2。
3m(50线上返1。
8m)沿墙四周弹顶棚标高水平线,并在墙上画好龙骨分档线,吊杆距墙150mm,主龙骨两端距墙距不大于150mm,且每根龙骨的间距为1m,在楼板下面弹好1m×1m方格线。
开敞大办公厅吊顶起拱20mm,小办公室起拱5mm。
木龙骨纸面石膏板的施工方法悬赏分:解决时间:提问者:浮花若梦2008-1-13 11:07 ||0绘图并简要说明木龙骨纸面石膏板的施工方法最佳答案简单说明制作过程是:先用木龙骨做框架结构,吊顶木龙骨应涂防火涂料,挂筋做在主龙骨上。
阶梯式吊顶用细木工板和木条组成。
木龙骨做好后上纸面石膏板,纸面石膏板与龙骨连接必须采用自攻螺丝,螺丝头部必须进入板面2mm左右,严禁采用枪钉,因为纸面石膏板强度低,枪钉接触面小,容易引起纸与石膏板分层,且对油漆施工造成很大麻烦。
石膏板拼接时应留有5mm左右缝隙,防止受潮膨胀引起顶面起拱。
纸面石膏板基层处理时应用防锈漆将螺丝点涂,否则锈迹会渗到表面。
然后对拼缝处用弹性腻子批平,用白胶贴上绷带,随后满批,一般批刮二到三遍,干后打磨平整,最后涂涂料。
对于安装筒灯的吊顶由于纸面石膏板强度低,所以,石膏板与龙骨间应加一层夹板,这样在安装、维修筒灯时即可以防止纸面石膏板损坏,又可加增加筒灯的安装牢度。
下面给你两个方案,你自己组合一下就行了,一个是木龙骨夹板墙身施工,一个是轻钢龙骨石膏板吊顶工程。
A、轻钢龙骨石膏板吊顶工程一、施工准备吊顶采用轻钢龙骨38×1.2,大厅采用50×1.2,T型铝合金龙骨32×22×1.1、22×22×1.1,石膏硅钙板600×600,Φ8吊杆,Φ8膨胀螺栓,角码40×40×4二、作业条件1、按照施工图纸在现场放出主控制线。
2、顶棚已按龙骨位置弹好线三、施工工艺施工顺序:弹吊点位置线弹吊顶高度线打眼安装吊杆安装主龙骨安装T型主龙骨及小骨机电设备安装、验收安装石膏板1、根据房间50水平线,用尺竖向量至吊顶设计标高,办公室2.6m(50线上返2.1m,水平允许偏差±3㎜),走廊2.3m(50线上返1.8m)沿墙四周弹顶棚标高水平线,并在墙上画好龙骨分档线,吊杆距墙150mm,主龙骨两端距墙距不大于方格线。
石膏板吊顶施工与注意事项安装施工技术(一)纸面石膏板铺设1.固定方法纸面石膏板的铺设,关键是板的固定,根据龙骨的断面,饰面板边的处理及板材的类型,常分为三种固定方式。
(1)石膏板(包括基层板和饰面板)用螺钉固定在龙骨上。
金属龙骨大多采用自攻螺钉,木龙骨采用木螺丝。
(2)用胶粘剂将石膏板(指饰面板)粘到龙骨上。
(3)将石膏板(指饰面板)加工成企口暗缝的形式,龙骨的两条肢插入暗缝内,不用针,也不用胶,靠两条肢将板担住。
普通纸面石膏板和防火纸面石膏板为基层板,纸面石膏装饰吸声板为饰面板,通常都以采用螺钉固定安装法为好。
2.罩面板饰面处理设计中如果考虑选用的是基层板,要想获得满意的装饰效果,那么必须在其他表面饰以其它装饰材料。
吊顶工程的饰面做法繁多,常用的有:裱糊壁纸、涂饰乳胶漆、喷漆、镶贴各种类型的镜片,如玻璃镜片、金属抛光板、复合塑料镜片等。
在众多的饰面做法中,首推裱糊壁纸。
壁纸规格、种类繁多,色泽和图案相当丰富,可供设计选择的机会相当多。
又因壁纸在光感、质感等方面差异较大,通过不同的选择,可以获得不同的艺术风格。
再则,壁纸易于施工,容易同基层粘结,随基层起伏变化,因而采用纸面石膏板为基层板,壁纸裱糊吊顶,有其独特的优点,乐于为大家所使用。
尤其是在餐厅吊顶及宾馆客房的吊顶中,应用更为普遍。
如若选用镜面材料镶贴,要特别注意表面材料的固定问题。
除了用胶粘剂粘贴以外,还需用针紧固或用压条周边压紧。
如选用镜面玻璃,粘贴应用安全玻璃。
镶贴不同规格的材料,固定方法可能有变化,但不论如何,安全、牢固应为第一。
常见问题一、吊顶不平(一)现象:吊顶不平、倾斜或局部有波浪。
(二)原因:1.吊顶标高未找准水平,或弹线不清,局部标高找错。
2.吊顶间距过大,龙骨受力变形过大。
3.木龙骨吊顶的木材含水率大,收缩变形。
4.采用木螺丝固定时,螺钉与石膏板边距离大小不一致。
(三)措施:1.用水柱法找准墙四周标高线,弹线清楚,位置准确。

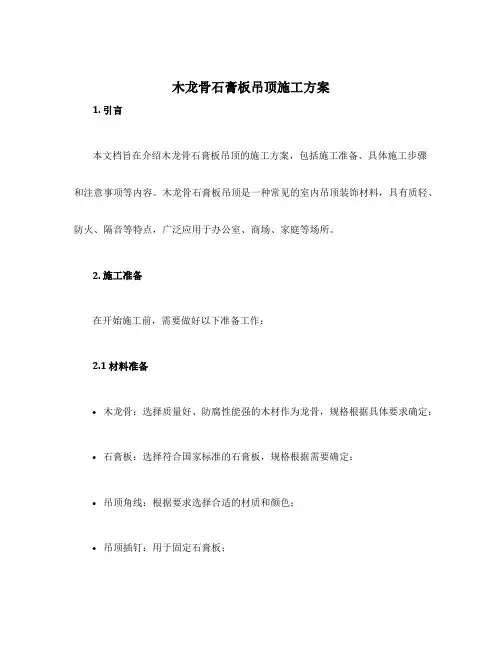

木龙骨石膏板吊顶施工方案1. 引言本文档旨在介绍木龙骨石膏板吊顶的施工方案,包括施工准备、具体施工步骤和注意事项等内容。
木龙骨石膏板吊顶是一种常见的室内吊顶装饰材料,具有质轻、防火、隔音等特点,广泛应用于办公室、商场、家庭等场所。
2. 施工准备在开始施工前,需要做好以下准备工作:2.1 材料准备•木龙骨:选择质量好、防腐性能强的木材作为龙骨,规格根据具体要求确定;•石膏板:选择符合国家标准的石膏板,规格根据需要确定;•吊顶角线:根据要求选择合适的材质和颜色;•吊顶插钉:用于固定石膏板;•吊顶用螺丝:用于固定木龙骨;•吊顶龙骨配件:如连接件、吊线等;•施工工具:如锤子、电钻、尺子、螺丝刀等。
2.2 工艺准备•计算吊顶面积和所需材料数量;•绘制吊顶布局图,确定吊顶形状和大小;•安排人员和工作时间;•清理施工现场,确保安全。
3. 施工步骤3.1 定位和测量根据吊顶布局图,在墙壁上标记吊顶的位置和木龙骨的位置。
使用尺子和水平仪测量吊顶的高度,确保吊顶平整。
根据测量结果,确定木龙骨的长度和距离。
3.2 安装木龙骨使用电钻和螺丝刀,将木龙骨固定在天花板上。
根据布局图和测量结果,确保龙骨的间距和位置准确无误。
使用水平仪检查木龙骨的水平度,调整需要时。
3.3 安装吊顶角线根据需要,安装吊顶角线。
使用吊线确定角线的位置,使用吊顶插钉将角线固定在墙壁上。
3.4 安装石膏板根据木龙骨的位置和间距,在木龙骨上安装石膏板。
使用吊顶用螺丝将石膏板固定在木龙骨上,确保板材的平整度和稳固性。
根据布局图和需要,切割石膏板,使其符合设计要求。
3.5 润饰和修饰在安装完成石膏板后,进行润饰和修饰工作。
使用石膏填补石膏板之间的缝隙,使平整度更高。
使用砂纸打磨石膏板表面,确保光滑。
4. 注意事项在进行木龙骨石膏板吊顶施工时,需要注意以下事项:•施工前要仔细检查吊顶的平整和材料的质量,确保施工顺利进行;•操作人员需要佩戴安全帽和防护手套,注意施工安全;•严格遵守施工规范,合理使用工具,防止因施工不规范导致问题;•保持施工现场的整洁,避免碰撞、摔落等事故的发生。
木龙骨纸面石膏板的施工方法简单说明制作过程是:先用木龙骨做框架结构,吊顶木龙骨应涂防火涂料,挂筋做在主龙骨上。
阶梯式吊顶用细木工板和木条组成。
木龙骨做好后上纸面石膏板,纸面石膏板与龙骨连接必须采用自攻螺丝,螺丝头部必须进入板面2mm左右,严禁采用枪钉,因为纸面石膏板强度低,枪钉接触面小,容易引起纸与石膏板分层,且对油漆施工造成很大麻烦。
石膏板拼接时应留有5mm左右缝隙,防止受潮膨胀引起顶面起拱。
纸面石膏板基层处理时应用防锈漆将螺丝点涂,否则锈迹会渗到表面。
然后对拼缝处用弹性腻子批平,用白胶贴上绷带,随后满批,一般批刮二到三遍,干后打磨平整,最后涂涂料。
对于安装筒灯的吊顶由于纸面石膏板强度低,所以,石膏板与龙骨间应加一层夹板,这样在安装、维修筒灯时即可以防止纸面石膏板损坏,又可加增加筒灯的安装牢度。
下面给你两个方案,你自己组合一下就行了,一个是木龙骨夹板墙身施工,一个是轻钢龙骨石膏板吊顶工程。
A、轻钢龙骨石膏板吊顶工程一、施工准备吊顶采用轻钢龙骨38×1.2,大厅采用50×1.2,T型铝合金龙骨32×22×1.1、22×22×1.1,石膏硅钙板600×600,Φ8吊杆,Φ8膨胀螺栓,角码40×40×4二、作业条件1、按照施工图纸在现场放出主控制线。
2、顶棚已按龙骨位置弹好线三、施工工艺施工顺序:弹吊点位置线弹吊顶高度线打眼安装吊杆安装主龙骨安装T 型主龙骨及小骨机电设备安装、验收安装石膏板1、根据房间50水平线,用尺竖向量至吊顶设计标高,办公室2.6m(50线上返2.1m,水平允许偏差±3㎜),走廊2.3m(50线上返1.8m)沿墙四周弹顶棚标高水平线,并在墙上画好龙骨分档线,吊杆距墙150mm,主龙骨两端距墙距不大于150mm,且每根龙骨的间距为1m,在楼板下面弹好1m×1m方格线。
开敞大办公厅吊顶起拱20mm,小办公室起拱5mm.走廊、起拱2mm,房间的短向跨度起拱。
2、弹好顶棚标高水平线及龙骨分档线位置后,确定吊杆下端的标高,按大龙骨位置和吊杆间距,把吊杆无螺丝扣一端与40×40×4角码焊接,吊杆用Φ8膨胀螺栓与顶棚固定。
3、吊杆端头螺纹外露长度不应小于3mm,安装大龙骨时,应将大龙骨用吊挂件连接在吊杆上,拧紧螺丝卡牢。
大龙骨接长可用接插体连接。
大龙骨安装完毕后应进行调平。
4、38及50主龙骨宜平行于灯具方向布置,吊杆应躲开风口、灯具的位置。
开敞办公室天花需12米在大龙骨上部焊接横卧大龙骨一道,以加强大龙骨的侧向稳定及吊杆整体性。
5、中龙骨安装完毕,经检查标高、间距、平直度和吊挂荷载符合设计要求后,顶板的安装由顶棚中间行中龙骨的一端开始,先装一根边卡档小龙骨,再将硅钙板搁置在三面龙骨翼缘上,然后安装另一侧小龙骨,按上述程序分行安装,最后拉线调整T型明龙骨。
等水、电、空调等专业工序完成后方可安装天花。
6、石膏硅钙板遇灯口、风口及墙边需要裁割时应垂直于板背面的肋裁割整齐。
灯具、风口应调整好,使板四周在同一水平线上。
非整块板可以用刨子开槽使裁割的一边放下使其保持水平,走廊石膏板安装后必须对钉眼做防锈处理(刷防锈漆)。
7、走廊、开水间、防烟前室石膏板吊顶的边龙骨采用木龙骨,龙骨厚20mm,宽50mm。
四、质量标准1、保证项目:轻钢龙骨和罩面板的种类、规格和固定方法必须符合设计要求;轻钢龙骨的安装必须位置正确、连接牢固、无松动;罩面板应无脱层、翘曲、折裂、缺棱掉角等缺陷,安装必须牢固,无松动。
2、基本项目:轻钢骨架的吊杆、大、中、小龙骨应位置正确,顺直、无弯曲、无变形,吊挂件、连接件应符合要求;罩面板表面平整、洁净、颜色一致,无污染等缺陷。
3、轻钢龙骨:龙骨间距2㎜,龙骨平直2㎜,龙骨四周水平正负2mm 4、罩面板:表面平整2㎜,接缝平整2㎜,接缝高低1㎜,顶棚四周水平正负2mm五、注意事项(一)成品保护1、安装好的龙骨上不得上人踩塌,其他工种的吊挂件或重物严禁吊于轻钢龙骨上。
2、顶棚施工过程中,应注意保护顶棚内装好的各种线管,轻钢龙骨的吊杆及龙骨严禁固在通风管道及其他设备上。
3、已安装好的顶棚严禁碰撞和污染。
(二)安全措施1、进入现场必须戴安全帽。
严禁穿拖鞋、高跟鞋或光脚进入施工现场。
现场禁止吸烟。
2、安装顶棚用的操作平台搭设必须牢固。
3、施工过程中,工具要随手放入工具袋内,上下传递材料或工具时不得抛掷,工具、电气的操作严格按操作规程,严防伤人。
B、木龙骨夹板墙身施工木龙骨夹板墙身分为独立的隔断墙与靠建筑墙体的单边木墙身两种,其施工方法也有所不同,以下将分别进行阐述。
1.施工前的准备工序(1)施工条件:在墙身结构施工前,吊顶面的龙骨架吊装应完毕。
需要通入墙面的电器线路应敷设到位,必要的施工材料已进场,施工所需的工具与吊顶施工相同。
(2)弹线:靠建筑墙体的单边木墙身的弹线,通常按木龙骨的分档尺寸,在建筑墙面上弹出分格线。
独立隔断墙的弹线,需在地面和墙面上弹出墙体的位置宽度线和高度线,并标出门的位置。
也就是说,通过弹线,找出施工的基准点和基准线,使工人在施工中有所依据。
(3)刷防火漆:室内装饰中的木结构墙身均需防火处理。
应在制作墙身木龙骨上与木夹板的背面,涂刷三遍防火漆,涂刷方法可按本章第一节所述方法进行。
2.靠建筑墙面木墙身结构施工(1)拼装木龙骨架:墙身结构通常使25*30mm的带凹槽木方作为龙骨,该木龙骨架可在地面进行拼装,拼装框体的规格通常是a300或a400方框架法(a300=300*300mm,a400=400*400mm,该尺寸是木框架两木方中心线之间的距离)。
对于面积不大的墙身,可一次拼成木骨架后,再安装固定在墙面上。
对于大面积的墙身,可将拼成的木龙骨架分片安装固定。
木龙骨架的拼装方法与吊顶木龙骨架相同,可参见本章第一节。
(2)木骨架在建筑墙身上的固定:1)检查墙身的平整度与垂直度:用垂线法和水平线来检查墙身的垂直度和平整度,并在墙面上标出最高点和最低点。
对墙面平整误差在10mm以内的墙体,可进行重新抹灰浆修正,如误差大于10mm,通常不再修正墙体,而是在建筑墙体与木骨架间加木垫来调整,以保证木骨架的平整度和垂直度。
2)木楔圆钉固定法:用16-20mm的冲击钻头在建筑面钻孔,钻孔的位置应在弹线的交叉点位置上,钻孔的孔距600mm左右,钻孔深度不小于60mm。
在钻出的孔中打入木楔,如在潮湿的地区或墙面易受潮的部位,木楔可刷上桐轴,待干燥后再打入墙孔内。
固定木骨架时,应将骨架立起后靠在建筑墙面上,用垂线法检查木骨架垂直度,用水平直线法检查木骨架的平整度。
对校正好的木骨架进行固定。
固定前,先看骨架木龙骨与建筑墙面有否缝隙,如有缝隙应先用木片或木块将缝隙垫实,再用圆钉将木龙骨与木楔钉牢固。
(3)木夹板面安装:1)将木夹板进行挑选,分出不同色泽与残次件。
把选好的木夹板正面四边刨出45度倒角,倒角处宽3mm左右。
2)用15mm枪钉或25mm铁钉,把木夹板固定在木龙骨上。
要求布钉均匀,钉距100mm左右。
通常5mm厚以下木夹板用25mm铁钉固定,9mm左右厚木夹板用30-35mm铁钉固定。
3)对钉入木夹板的钉头,有二种方法处理。
一种是先将钉头打扁,再将钉头打入木夹板内;另一种是先将钉头与木夹板钉平,待木夹板全部固定后,再用尖头冲子,逐个将钉头冲入木夹板平面以内1mm。
如果不这样处理钉头的黄色锈斑将破坏饰面。
钉枪钉的钉头可直接埋入木夹板内,所以不必再处理,但在用钉枪时,要注意把钉枪嘴压在板面上后再扣动板机打钉,以保证钉头埋入木夹板内。
(4)钉踢脚线板:踢脚线板可用实木板制作,也可用原木夹板(9-15mm)制作。
还有塑料踢脚板制成品。
近年来,在一些高级装饰中采用模压板的制成品踢脚线。
实木板、厚夹板踢脚线,一般用铁钉与墙面木骨架固定,塑料踢脚线用螺钉固定,模压板踢脚线可用万能胶与木夹板墙面粘贴。
(5)饰面及收口在夹板墙身基面上,可进行的饰面种类主要有:油漆饰面、喷涂饰面、贴墙纸饰面、贴墙毡饰面、镶镜面、镶贴不锈钢板饰面、镶贴塑料饰面板饰面、镶包人造革饰面等。
饰面的收口压线通常用木饰线条或不锈钢饰线条。
各种饰面的方法将在第六章中详细介绍,收口工艺及方法将在本章第七节中介绍。
3.木墙裙及窗台板(1)木墙裙与木墙身的区别是,木墙裙一般只有1-1.2m的高度,而木墙身则需做到吊顶平面处。
木墙裙的骨架制作和安装方法与木质墙身基本相同,只有在有造型要求的墙裙面上,钉面板的方法有所不同。
常见的有明缝安装面板、阶梯安装面板和压条缝安装等。
安装面板前应用#0木砂纸打磨面板四周,使其棱边光滑而无毛刺和飞边。
(2)木墙裙与窗台板的接,在室内装饰工程中经常见到,这是因为木墙裙的高度通常与窗台等高,窗台板与木墙裙的接,就使木墙裙有了整体效果。
否则,木墙裙就有不完整之感。
常见的接方式见图5-52。
4.木隔断墙的施工(1)木隔断墙的结构形式:木隔断墙分为全封隔断墙,有门窗隔断墙和半高隔断墙三种,其结构形式不尽相同。
1)大木方构架:这种结构的木隔断墙,通常用50*80mm或50*100mm的大木方制作主框架,框体的规格为a500左右的方框架或500*800mm左右的长方框架,再用4-5mm厚的木夹板作为基面板。
该结构多用于墙面较高较宽的隔断墙(图5-53)。
2)小木方双层构架:为了使木隔断墙有一定的厚度,常用25*30mm的带凹槽木方作成两片骨架的框体,每片规格为a300或a400的框架,再将两个框架用木方横杆相连接,其墙体的宽度通常为150mm左右。
3)单层小木方构架:这种结构常用25*30mm的带凹槽木方组装。
框体为a300mm,与墙身木骨架,吊顶木骨架相同。
该结构木隔断墙多用于高度3m以下的全封隔断或普通半高矮隔断。
(2)隔断墙的固定:1)弹线打孔:在需要固定木隔断墙的地面和建筑墙面,弹出隔断墙的宽度线与中心线。
同时画出固定点的位置,通常按300-400mm的间距在地面和墙面,用Φ7.8mm 或Φ10.8mm的钻头,在中心线上打孔,孔深45mm左右,向孔内放入M6或M8的膨胀螺栓。
注意打孔的位置应与骨架竖向木方错开位。
如果用木楔铁钉固定,就需打出Φ20左右的孔,孔深50mm左右,再向孔内打入木楔。
2)固定木骨架:固定木骨架的方式有几种,但在室内装饰工程中,通常遵循不破坏原建筑结构的规则,处理骨架固定工作。
固定木骨架的位置通常是在沿墙、沿地和沿顶面处。
固定木骨架前,应按对应地面的墙面的顶面的固定点的位置,在木骨架上画线,标出固定点位置。
如用膨胀螺栓固定,就应在标出的固定点位置打孔。
打孔的直径略大于膨胀螺栓直径。
对半高矮隔断墙来说,主要靠地面固定和端头的建筑墙面固定。
