施工组织设计习题及答案
- 格式:doc
- 大小:703.00 KB
- 文档页数:27
单位工程施工组织设计复习题单选题。

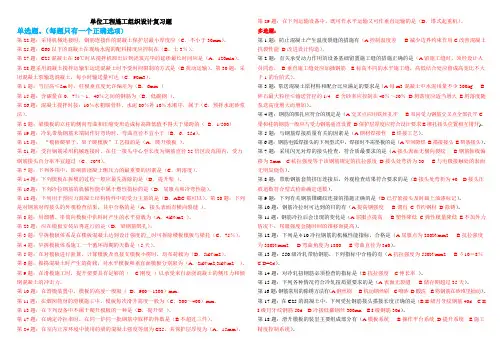

(每题只有一个正确选项)第22题:采用机械连接时,钢筋连接件的混凝土保护层最小厚度应(C.不小于30mm)。
第25题:C60以下的混凝土在现场水泥的配料精度应控制在(B.士3%)。
第27题:C25混凝土在30℃时从搅拌机卸出后到浇筑完毕的延续最长时间应是(A.120min)。
第28题采用混凝土搅拌运输车运送混凝土时不受时间限制的方式是(B扰动运输)。
第30题:采用混凝土泵输送混凝土,每小时输送量可达(C.90m3)。
第1题:当层高≤5m时,柱模垂直度允许偏差为(B.6mm )第15题:含碳量在0.7%~1.40%之间的钢筋为(B.低碳钢)。
第26题:混凝土搅拌时按:10%水粗细骨料、水泥80%补10%水顺序,属于(C.预拌水泥砂浆法)。
第2题:梁模板的立柱的侧向弯曲和压缩变形造成标高降低值不得大于梁跨的(B.1/500)第19题:冷轧带肋钢筋末端制作好弯钩时,弯曲直径不宜小于(B.6.25d)。
第12题:“模板爬架子,架子爬模板”工艺指的是(A.爬升模板)。
第21题:受拉钢筋采用机械连接时,在任一接头中心至长度为钢筋直径35倍区段范围内,受力钢筋接头百分率不宜超过(C.50%)。
第7题:下列各项中,影响新浇凝土侧压力的最重要的因素是(C.坍落度)。
第14题:下列模板在拆模的过程一般应最先拆除的是(D.提升架)。
第16题:下列冷拉钢筋的机械性能中属于塑性指标的是(D.屈服点和冷弯性能)。
第18题:下列用于预应力混凝土结构构件中的受力主筋的是(D.ABC都可以)。
第20题:下列是对钢筋对焊接头的外观检查结果,其中合格的是(A.接头表面有横向裂缝)。
第8题:用溜槽、串筒向模板中供料时产生的水平荷载为(A.4kN/m2 )。
第23题:应在模板安装后再进行的是(D.梁钢筋绑扎)。
第3题:早拆模板体系是在楼板混凝土达到设计强度的_时可拆除楼板模板与梁托(C.75%)。
第4题:早拆模板体系施工一个循环周期的天数是(5天)。
二建《施工管理》章节习题:施工组织设计二建《施工管理》章节习题:施工组织设计单项选择题:1.根据编制的广度、深度和作用的不同,施工组织设计可分为施工组织总设计、单位工程施工组织设计及。
A.分部、分项工程施工组织设计B.施工详图设计C.施工工艺及方案设计D.施工总平面图设计答案A:解析:施工组织设计分为施工组织总设计、单位工程施工组织设计和分局部项工程施工组织设计。
C、D选项属于施工组织设计的内容,B选项属于施工图设计。
B、C、D选项不合题意,正确答案为A.2.某住宅楼的钢筋工程,可以作为一个对其进展质量控制。
A.分部工程B.单位工程C.检验批D.分项工程答案D:分项工程应按主要工种、材料、施工工艺、设备类别等进展划分。
钢筋工程应为分项工程。
3.某住宅小区建立工程,包括3栋12层的小高层(1号、2号和3号楼)和3栋6层高的多层住宅楼(4号、5号和6号楼)。
其中3号住宅楼可以作为一个进展质量控制。
A.分部工程B.单位工程C.单项工程D.分项工程答案B:住宅小区可以作为一个单项工程进展划分,而每栋楼均具备独立施工条件并能形成独立使用功能,都可以作为一个单位工程进展划分,故应选B。
4.某建筑工程公司作为总承包商承接了某单位迁建工程所有工程的施工任务。
工程包括办公楼、住宅楼和综合楼各一栋。
该公司针对整个迁建工程工程制定的施工组织设计属于。
A.施工规划B.单位工程施工组织设计C.施工组织总设计D.分局部项工程施工组织设计答案C:解析:此题考察施工组织设计的分类。
该迁建工程工程属于一个整体建立工程工程,因此,该公司作为总承包商针对整个建立工程所作的施工组织设计是施工组织总设计。
应选C。
5.以下关于施工组织设计及其编制的说法中,正确的有。
A.施工平面图是施工方案及施工进度方案在空间上的'全面安排B.施工组织总设计是指导分局部项工程施工的根据C.只有在编制施工总进度方案后,才可编制资需求量方案D.对于简单工程,一般只编制施工方案、施工进度方案和施工平面图E.只有在编制施工总进度方案后才能制定施工方案答案A、C、D:解析:先有施工方案才能安排施工进度,E选项明显错误,可以先排除。
1.施工过程的组成及其基本原则是什么?组成:①动作与操作②工序③施工段④综合过程基本原则:①施工过程的连续性②施工过程的协调性③施工过程的均衡性④施工过程的经济性2.试述约贝法则的主要原理:P223.施工作业方法有几种?哪种作业最科学?为什么?顺序作业法,平行作业法,流水作业法。
其中流水作业最为科学,该方可以让每个专业施工队按大致相同的流水节拍和速度,协调而紧凑的相继完成施工任务。
具有生产连续性和均衡性的特点,使各种物质资源均衡的使用。
(1)避免了施工期间劳动力的过分集中,从而减少临时设施工程量,节约基建投资。
(2)由于专业化为提高工人的技术水平与革新创作力有利条件。
(3)保证施工机械和劳动力的合理与充分利用(4)消除了工作间的不合理中断从而缩短了工期。
4.流水施工的特点或实质是什么?特点:①科学地利用了工作面,争取了时间,工期比较合理②工作队及其工人实现了专业化施工,可使工人的操作技术熟练,更好地保证工程的质量,提高劳动生产率③专业工作队及其工人能够连续作业,使相邻的专业工作队之间实现了最大限度的合理地搭接④单位时间投入施工的资源量较为均衡,有利于资源供应的组织工作⑤为文明施工和进行现场的科学管理创造了有利条件实质:充分利用时间和空间,从而缩短了工期,增加了劳动力和物资需要量供应的均衡性,提高了劳动生产率,降低了工程成本5.什么是流水步距?它的主要作用是什么?两个相邻的施工队在保持连续施工的条件下,先后进入第一个施工段进行流水施工的时间间隔,叫流水步距。
作用是控制工程项目的节点和施工网络。
6.流水作业计算的假设基础是什么?其简化的计算方法内涵是什么?假定工程只有两道工序,即在m项任务(施工段)中的每项任务均需要完成A和B两道工序。
tij为i项任务(施工段)中完成j工序所需要的时间。
且必须先完成A再完成B。
7.施工中常用的最优化方法有哪些?简述其基本原理P351.施工组织设计的基本原则是什么?P422.施工方案及施工组织计划的主要内容是什么?P433.编制施工组织设计文件的主要步骤是什么?P444.施工进度图的主要形式有哪些?横道图的制作步骤是什么?横道图,垂直图,网络图。
一、习题1.某工程有一分部工程由A、B、C、D四个施工工序组成,划分两个施工层组织流水施工,流水节拍为tA=2,tB=4,tC=4,tD=2要求层间间歇2天,试按成倍节拍流水组织施工。
要求工作队连续工作,确定流水步距K,施工段数m,计算总工期T,并绘制流水指示图表。
解:1)确定流水步距K=最大公约数[2,4,4,2]=2d2)确定分项工程专业工作队数目b A=2/2=1个b B=4/2=2个b C=4/2=2个b D=2/2=13)专业工作队总数目N=1+2+2+1=6个4)求施工段数m=N+Z/K=6+2/2=7段5)计算工期T=(m×r+N-1)×K=(7×2+6-1)×2=38d6)绘制流水指示图表工期施工过程施工进度(d)2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38A①②③④⑤⑥⑦①②③④⑤⑥⑦BB1 ①③⑤⑦②④⑥B2 ②④⑥①③⑤⑦CC1①③⑤⑦②④⑥C2②④⑥①③⑤⑦D ①②③④⑤⑥⑦①②③④⑤⑥⑦2.某工程项目由9项工作组成,各项工作之间网络逻辑关系如表所示。
试绘制成双代号网络图,计算六个时间参数,并确定关键线路。
工作名称紧前工作紧后工作持续时间(天)A B C D E F G H I——————ABA BB CCE、F、GD、FE、F、GG、H——III————45512684146答案:3. 某工程有一分部工程由A 、B 、C 三个施工工序组成,划分两个施工层组织流水施工,流水节拍为tA=4,tB=4,tC=2,要求层间技术间歇2天,试按成倍节拍流水组织施工。
要求工作队连续工作,确定流水步距K ,施工段数m ,计算总工期T ,并绘制流水指示图表。
答案:1)确定流水步距K =最大公约数[4,4,2]=2d2)确定分项工程专业工作队数目b A =4/2=2个b B =4/2=2个 b C =2/2=1个3)专业工作队总数目N =2+2+1=5个4)求施工段数m =N +Z/K =5+2/2=6段5)计算工期T =(m ×r +N -1)×K =(6×2+5-1)×2=32d6)绘制流水指示图表1 31 21 41 51617181A F I D H G E BC45512614 86 4 0 5 0 0 05 0 5 1 1 04 05 0 0 0 5 5 13 0 5 0 13 5 13 2 7 2 11 5 13 4 9 4 9 5 19 05 0 19 13 19 013 019 4 19 37 3164.某现浇钢混凝土工程,由支模、绑扎钢筋、浇砼、拆模板和回填土五个分项工程组成,在平面上划分四个施工段,各分项工程在各个施工段上的施工持续时间分别为:支模2、3、2、3天,绑扎钢筋3、3、4、4天,浇砼2、1、2、2天,拆模板1、2、1、1天,回填土2、3、2、2天,支模与绑扎钢筋可以搭接1天,在砼浇筑后至拆模板必须有2天的养护时间,试编制该工程流水施工方案。
施工组织设计的内容和编制方法一、单项选择题1、某项目在进行施工组织设计,其中对于施工力量、劳动力、机具、材料、构件等资源供应情况的分析应当属于()部分的内容。
A、工程概况B、施工部署及施工方案C、施工进度计划D、主要技术经济指标2、针对某新建工厂的特大构件的吊装,应当编制()。
A、(分项)工程施工组织设计B、单位工程施工组织设计C、施工规划分部D、施工组织总设计3、某建设项目包括办公楼、住宅楼和综合楼各一栋。
下列选项中属于该项目施工组织总设计内容的是()。
A、办公楼施工进度计划B、综合楼资源需要量计划C、全场性施工准备工作计划D、三栋楼的土石方施工方案4、下列关于单位工程施工组织设计的说法,正确的是()。
A、针对包含了某些特别重要的、技术复杂的分部(分项)工程的单位工程而编制B、是指导全局性施工的技术和经济纲要C、其中的主要技术经济指标包括劳动生产率、预制化程度、暂设工程等D、根据工程规模和技术复杂程度不同,其编制内容的深度和广度也有所不同5、根据编制的广度、深度和作用的不同,施工组织设计可分为施工组织总设计、单位工程施工组织设计及()。
A、分部、分项工程施工组织设计B、施工详图设计C、施工工艺及方案设计D、施工总平面图设计6、关于编制施工组织设计应考虑的原则,下列说法错误的是()。
A、提高施工的工业化程度B、只采用国内先进的施工技术C、重视工程施工的目标控制D、合理安排施工顺序,提高施工的连续性和均衡性7、关于施工组织总设计的编制程序,下列说法错误的是()。
A、施工进度的安排取决于施工的方案B、要在编制进度计划以后才可编制资源需求量计划C、编制施工总进度计划首先应编制施工准备工作计划D、确定施工的总体部署与拟订施工方案可交叉进行8、施工组织总设计包括如下工作:(1)计算主要工种工程的工程量;(2)编制施工总进度计划;(3)编制资源需求量计划;(4)拟订施工方案。
其正确的工作顺序是()。
A、(1)—(2)—(3)—(4)B、(1)—(4)—(2)—(3)C、(1)—(3)—(2)—(4)D、(4)—(1)—(2)—(3)9、编制施工组织总设计时,资源需求量计划应在完成编制()后确定。
第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。
凡属于固定资产的维修、固定资产的更新和技术改造资金,由交通经费即养路费开支。
而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。
3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。
内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。
4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。
坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。
内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。
5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程? 答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。
包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。
《施工组织》一、单选题1. 施工进度检查的主要方法是( ) 。
(A) 对比法 (B) 纠偏法 (C) 调整法 (D) 分析法2. 在双代号时标网络计划中,当某项工作有紧后工作,该工作箭线上的波形线表示( ) 。
(A)该工作的总时差(C)该工作的持续时间(B)该工作的自由时差(D)该工作的拖延时间3. 当利用 S 形曲线进行比较时,如果检查日期实际进展点落在计划 S 形曲线的右侧,则该实际进展点与计划 S 形曲线的垂直距离表示工程项目( ) 。
(A)实际超额完成的任务量(C)实际进度超前的时间(B)实际拖欠的任务量(D)实际进度拖后的时间4. 在工程网络计划中,工作的最迟完成时间应为其所有紧后工作( ) 。
(A)最早完成时间的最大值(C)最迟开始时间的最小值(B)最迟完成时间的最小值(D)最早开始时间的最大值5. CM 法的基本指导思想是( ) 。
(A)保证工程项目的建设质量 (B)减少工程项目的投资(C)避免工程项目发生过多的索赔 (D)缩短工程项目的建设周期6. 在双代号时标网络计划中,某工作箭线上没有波形线,则该工作( ) 。
(A) 为关键工作 (B)总时差为 0(C) 自由时差为 0 (D)总时差等于自由时差7. 在工程网络计划的实施过程中,监理工程师检查实际进度时只发现工作 M 的总时差由原计划的 3 变成-2 天,说明工作 M 的实际进度( ) 。
(A)拖后 3 天,影响工期 3 天 (B)拖后 5 天,影响工期 2 天(C)拖后 2 天,影响工期 2 天 (D)拖后 5 天,影响工期 5 天8. 既适用于工作实际进度与计划进度之间的局部比较,又可以用来分析和预测工程项目整体进度状况的方法是( ) 。
(A) S 曲线比较法(C)前锋线比较法(D)香蕉线比较法(B)横道图比较法9. 当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是( ) 。
(A)增加工作面和每天的施工时间(B)改善劳动条件并实施强有力的调度(C)采用更先进的施工机械和施工方法(D)赶紧施工方法,减少施工过程的数量10. 下列属于空间参数的有( ) 。

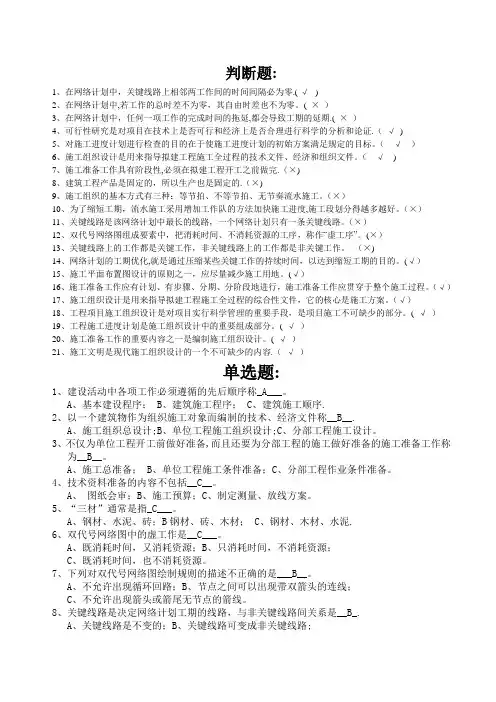

判断题:1、在网络计划中,关键线路上相邻两工作间的时间间隔必为零.( √)2、在网络计划中,若工作的总时差不为零,其自由时差也不为零。
( ×)3、在网络计划中,任何一项工作的完成时间的拖延,都会导致工期的延期.( ×)4、可行性研究是对项目在技术上是否可行和经济上是否合理进行科学的分析和论证.(√)5、对施工进度计划进行检查的目的在于使施工进度计划的初始方案满足规定的目标。
(√)6、施工组织设计是用来指导拟建工程施工全过程的技术文件、经济和组织文件。
(√)7、施工准备工作具有阶段性,必须在拟建工程开工之前做完.(×)8、建筑工程产品是固定的,所以生产也是固定的.(×)9、施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。
(×)10、为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越好。
(×)11、关键线路是该网络计划中最长的线路,一个网络计划只有一条关键线路。
(×)12、双代号网络图组成要素中,把消耗时间、不消耗资源的工序,称作“虚工序”。
(×)13、关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。
(×)14、网络计划的工期优化,就是通过压缩某些关键工作的持续时间,以达到缩短工期的目的。
(√)15、施工平面布置图设计的原则之一,应尽量减少施工用地。
(√)16、施工准备工作应有计划、有步骤、分期、分阶段地进行,施工准备工作应贯穿于整个施工过程。
(√)17、施工组织设计是用来指导拟建工程施工全过程的综合性文件,它的核心是施工方案。
(√)18、工程项目施工组织设计是对项目实行科学管理的重要手段,是项目施工不可缺少的部分。
( √)19、工程施工进度计划是施工组织设计中的重要组成部分。
( √)20、施工准备工作的重要内容之一是编制施工组织设计。
( √)21、施工文明是现代施工组织设计的一个不可缺少的内容.(√)单选题:1、建设活动中各项工作必须遵循的先后顺序称_A___。
施工组织与管理练习1.在基本建设程序中总概算形成于()阶段。
A、可行性研究阶段B初步设计阶段C编制建议书阶段D建设准备阶段2.工作面属于()A空间参数B时间参数C组织参数D工艺参数3.异节拍流水施工方式的特点是()必须相等。
A、流水步距B不同施工过程的流水节拍C同一施工过程的流水节拍D工作不同施工段上的流水节拍4.与横道计划相比,()是网络图计划的优点。
A逻辑关系表达清楚B绘图简单,表达形象C便于统计资源需要量D流水作业排列整齐5.下列不是关键线路的是()A总持续时间最长的线路B时标网络图中无波纹线的线路C全部由关键节点组成的线路D总时差全部为零的线路6.下列哪一项不属于网络图中严禁出现的表示()A循环回路B交叉箭线C双箭头箭线D无箭头节点的箭线7.自由时差是指不影响紧后工作()的情况下本工作所拥有的机动时间。
A、最早开始时间B、最早结束时间C、最迟开始时间D、最迟结束时间8.工作的自由时差总是()其总时差。
A、大于B、小于C、小于或等于D、大于或等于9.节点的最迟时间对应于以该节点为终点节点的工作的()。
A、最早开始时间B、最早结束时间C、最迟开始时间D、最迟结束时间10.网络计划工期优化的目的是为了缩短()。
A、计划工期B、计算工期C、要求工期D、合同工期11..网络图的绘图规则有很多,下列说法不对的是()。
A.不允许出现代号相同的箭线B.不允许出现无箭头的箭线C.不允许出现多个起点节点D.不允许出现多个既有内向箭线,又有外向箭线的节点12.在网络计划执行过程中,如果某项工作实际进度拖延的时间超过其自由时差,则该工作()。
A.必定变为关键工作B.不会影响工程总工期C.必定影响其紧后工作的最早开始时间D.不会影响其后续工作的正常进行3.下列属于流水作业的空间参数的是()。
A.流水节拍B.施工段数C.流水步距D.施工过程数4.与网络图技术相比,横道图技术具有()优点。
A.简单易懂B.逻辑关系表示清楚C.能进行优化D.可发现计划的潜力5.关于双代号网络计划的工作描述,下列()的说法是不可能的。
施工组织设计复习题《施工组织设计》复习题A一、填空题1、单位工程施工组织设计主要包括、、三部分。
2、工作的自由时差是的一部分,指一项工作在不影响其前提下可以拥有的机动时间的时间。
3、组成双代号网络图的三要素包括、和。
4、当计划工期等于计算工期时,总时差为的工作就是关键工作。
5、流水施工的技术参数包括、与。
6、已知某工作的最早开始时间是第9天,正常工作历时为6天,工作总时差为4天,则该工作最迟开始时间为第天。
7、一个建设项目一般有、、和。
8、流水施工主要有、、三种形式。
9、流水施工时间参数一般包括流水节拍、和工期等。
二、选择题1、下列哪一个选项不属于建设前期的施工准备工作()A.落实施工组织准备工作B.施工现场准备B.搞好场内外准备工程 D.准备工程与主要建安工程的配合2、施工展开的基本方式下列哪个选项不正确()A.平行施工B.流水施工C.隔个施工D.依次施工下列哪项不是施工流水的技术参数()A.工艺参数B.空间参数C.时间参数D.施工参数3、建筑产品的固定性是由()所确定。
A.建筑生产的特点 B.经营管理的特点C.建筑产品本身的特点 D.建筑产品的生产全过程4、一项工程的施工准备工作应在开工前及早开始,并()。
A.在拟建工程开工前全部完成 B .在单位工程开始前完成C、贯穿于整个施工过程 D.在单项工程开始前完成5、下列关于施工组织方式的描述,不正确的是()。
A.流水施工的资源投入较为均衡 B.依次施工不能充分利用工作面C.平行施工的现场管理和组织最为简 D.流水施工利于文明施工和科学管理6、划分施工段的目的是()。
A.便于组织施工专业队 B.使施工对象形成批量适于组织流水 C.便于明确责任保证工程质量 D.便于计算工程量7、在组织有层间关系工程的等节奏流水时,为保证各施工队能连续施工,每层的施工段数m与施工过程数n的关系是()。
A.m<n B.m>n C.m=n D.m≥n8、工程网络计划中工期优化的目的是为了缩短()。
1. 已知混凝土经试拌调整后,各项材料用量为:水泥3.10hg,水1.86kg ,沙6.24kg ,碎石12.8kg,并测得拌和物的表观密度为2500kg∕m3,试计算:(1)每立方米混凝土各项材料的用量为多少?(6分)(2)如工地现场砂子含水率为2.5%,石子含水率为0.5%求施工配合比。
答案:(1)比例常数k=2500/(3.10+1.86+6.24+12.84)=104,故基准配合比为:W=104×1.86=193.44KgS=104×6.24=648.96KgC=104×3.10=322.4KgG=104×12.84=1335.36Kg(2)施工配合比为:W=193.44-648.96×2.5﹪-1335.36×0.5﹪=170.53KgC=322.4KgS=648.96×(1+2.5﹪)=649.96Kg.G=1335.36×(1+0.5﹪)=1342.04Kg2. 某砂样经筛分试验,各筛上的筛余量见下表,试计算其细度摸数并确定其粗细程度(即判断其为粗砂,中砂,细砂还是特细砂)(6分)答案:(1)计算分计筛余百分率:总质量G=20+80+100+100+75+85+40=500(g)可计算得分计筛余百分率分别为:a1=4%,a2=16%,a3=20%,a4=20%,a5=15%,a6=17% (2)计算累计筛余百分率:由分计筛余百分率可计算累计筛余百分率为:A1=a1=4%;A2=a1+a2=4%+16%=20%;A3=a1+a2+a3=4%+16%+20%=40%;A4=a1+……+a4=60%;A5=a1+……+a5=75%;A6=a1+……+a6=92%。
(3)计算其细度模数(4)评定其粗细程度,由计算结果可判断其为中砂。
3、一块标准的普通粘土砖,其尺寸为240×115×53mm,已知密度为2.7g/cm3,干燥时质量为2500g,吸水饱和时质量为2900g。
施工组织设计(习题集)一、填空题1、土木工程施工与一般工业生产有着显著的区别,其产品建造和使用的地点是固定不动的,具有();其生产则是在不同地点进行,具有()。
(固定性;流动性)2、我国的建设程序可划分为项目建议书、()、勘察设计、()、建设实施、生产准备、()、()八个阶段。
(可行性研究;施工准备;竣工验收;后评价)项目决策、建设准备、工程实施三大阶段3、施工准备工作的基本任务是为施工创造必要的()条件。
(技术和物质)4、施工准备工作的主要容通常包括调查研究与收集资料、()、()、()和季节施工准备。
(技术资料准备;资源准备;施工现场准备)5、在工程竣工验收阶段,施工单位首先();再请设计单位、业主及监理单位进行检验;满足各方面要求后,再交国家质检部门进行()。
(自检合格;验收或备案)6、建设程序是指建设项目从决策、设计、施工到竣工验收整个建设过程中各个阶段的()。
(先后顺序或顺序关系)7、建筑工程施工时,常采用“先准备后施工”、“()”、“()”、“()”、“先土建后设备”的展开顺序。
(先地下后地上;先结构后围护;先主体后装修)8、工程项目施工准备按准备工作的围不同,一般可分为()准备、()准备和()准备三种。
(全场性施工;单位工程施工条件;分部分项工程作业条件)9、按拟建工程所处的施工阶段不同,施工准备一般可分为()的施工准备和()的施工准备。
(开工前;各阶段施工前)10、物资准备的容主要包括()准备、()准备、()准备、生产工艺设备准备和运输准备。
(建筑材料;构配件及设备加工订货;施工机具)。
11、施工组织设计是指导施工准备和施工全过程的全局性的()檔。
(技术经济)12、工程概况主要包括工程建设概况、()特征、工程()概况和施工条件。
(工程建设地点;设计)13、单项或单位工程施工一般应遵循先地下后地上、()、()、先土建后设备的程序要求。
(先主体后围护;先结构后装饰)14、对于建筑物外墙面的装饰抹灰或涂料等施工,宜采用()的流向,以利于成品保护。
建筑施工组织设计规范练习题0 封面、公告、前言、目次一、单选题1、建筑施工组织设计规范(GB/T50202-2009)是(C )。
A 国家标准B行业标准C推荐性国家标准D地方标准2、目次里,“主要施工方案”放在(B)中。
A(4施工组织总设计)B(5单位工程施工组织设计)C(6施工方案)D(7主要施工管理计划)3、目次里,“施工总进度计划和施工总平面布置”放在(A)中。
A(4施工组织总设计)B(5单位工程施工组织设计)C(6施工方案)D(7主要施工管理计划)4、目次里,“施工安排”放在(C)中。
A(4施工组织总设计)B(5单位工程施工组织设计)C(6施工方案)D(7主要施工管理计划)5、目次里,“施工部署“放在(B)中。
A(4施工组织总设计)B(5单位工程施工组织设计)C(6施工方案)D(7主要施工管理计划)6、目次里,”进度、质量、安全、环境、成本管理计划”放在(D)中。
A(4施工组织总设计)B(5单位工程施工组织设计)C(6施工方案)D(7主要施工管理计划)1 总则P1页一、判断题:1、投标施工组织设计,它既是投标文件的重要组成部分,又是组织施工的纲领性文件。
答案:√2、从框架结构节点密箍不容易施工的特点来说,应该作为施工的重点,加大人力物力,以保证其施工质量。
答案:×3、某土方工程量很大,应该作为施工的难点,制定细致合理的施工工艺,以保证其施工质量。
答案:×4、某工程的大型基坑开挖10米,既是施工的重点,又是施工的难点。
答案:√5、对工程的安全、环境、质量、进度、成本有重大影响的分部分项工程,应该作为工程的重点,不一定是难点。
答案:√6、室内施工可以不考虑雨季施工的不利因素。
答案:×7、海南海边工地施工有多台风、多雨、风大、潮湿、氯离子含量高的不利因素。
答案:√8、海口市抗震设防烈度为8.5度,混凝土结构建筑中钢筋工程的抗震构造应该既是重点,又是难点。
√2术语P2页一、单项选择题1、制定,执行,检查和改进是(C )。
中南大学现代远程教育课程考试复习题及参考答案《施工组织设计及概预算》一、判断正误:1.在网络图中,工作时间最长的线路为关键线路,关键线路上的工作都是关键工作.( 对)2.施工准备工作就是开工前的工作。
(错)3.单位工程施工平面图是对一个建筑物的施工场地的平面规划和空间布置.(对)4.在编制工程进度计划时,工期越短越好. (错) 5.在选择施工机械时,各种辅助机械或运输工具的选择,应与主导机械的生产能力协调配套。
(对)6.无论施工层数有多少,保证专业工作队连续作业的必要条件是施工段数大于或等于施工过程(错)7.工程项目的直接费随工期的缩短而减少,而间接费则随工期的缩短而增加。
(错)8.在网络计划工期优化过程中,为有效缩短工期,应选择缩短持续时间所增加费用最少的关键工作.(对)9.当发生进度偏差的工作为非关键工作时,则对总工期无影响. (错)10.横道图是流水施工的表达方式之一,而网络图不是。
( 错)11.在网络计划中,工作的最迟完成时间等于其紧后工作最迟开始时间的最大值.( 错)12.单位工程施工组织的核心是正确编制进度计划。
(错) 13.施工方案对进度计划的编制起指导和依据的作用。
(对)14.建筑产品施工的流动性是由建筑产品的多样性决定的。
(错)15.以关键节点为箭头节点的工作,其总时差与自由时差相等。
(对)16.“工期-资源优化",就是在工期规定的情况下,使资源的需要量大致均衡。
(对)17.施工起点流向,是指单位工程在平面或竖向上施工开始的部位和方向. (对)18.技术间歇时间就是考虑合理的工艺等待间歇的时间。
(对)19.专业工作队能连续施工,且施工段没有空闲的施工组织方式才是流水施工组织。
(错)20.施工进度计划是以拟建工程的投产或交付使用为目的的。
(对)21.铁路工程静态投资的费用种类,分为建筑工程费、安装工程费、设备工器具购置费、其他费用及基本预备费五种.(错)22.编制铁路工程设计概算时,风沙地区施工增加费是以受影响的室外建安工程的工料机费为基数进行计算的。
1. 不同施工过程的专业施工队,在同一施工段上尽可能保持连续作业,在不同施工段上又能进行最大限度的搭接。
描述的是(B )方式的特点。
A、平行施工B、流水施工C、顺序施工D、间断施工2. 同一个施工对象分别采用下列施工组织方式中,工期最短的是( C )A、依次施工B、流水施工C、平行施工D、搭接施工3. 下列( D )不属于施工现场准备。
A、三通一平B、测量放线C、搭设临时设施D、地方材料准备4.流水作业是施工现场控制施工进度的一种经济效益很好的方法 , 相比之下在施工现场应用最普遍的流水形式是 ( A ) 。
A. 非节奏流水B. 加快成倍节拍流水C. 固定节拍流水D. 一般成倍节拍流水5. 流水施工组织方式是施工中常采用的方式 , 因为 ( B ) 。
A. 它的工期最短B. 能够实现专业工作队连续施工C. 现场组织、管理简单D. 单位时间投入劳动力、资源量最少6. 在组织流水施工时 ,( C ) 称为流水步距。
A. 某施工专业队在某一施工段的持续工作时间B. 某施工专业队在单位时间内完成的工程量C.相邻两个专业工作队在同一施工段开始施工的最小间隔时间D. 某施工专业队在某一施工段进行施工的活动空间7. 下面所表示流水施工参数正确的一组是 ( D ) 。
A. 搭接时间、间歇时间、施工队数、流水节拍B. 施工队数、流水步距、流水节拍、施工段数C. 搭接时间、工作面、流水节拍、施工工期D. 施工过程数、施工段数、流水节拍、流水步距8. 有节奏的流水施工是指在组织流水施工时 , 每一个施工过程的各个施工段上的(A )都各自相等。
A. 流水节拍B.流水强度C. 流水步距D. 工作队组数9. 在流水施工中 , 不同施工过程在同一施工段上流水节拍之间成比例关系 , 这种流水施工称为( C ) 。
A. 等节奏流水施工B. 等步距异节奏流水施工C. 异步距异节奏流水施工D. 无节奏流水施工10.固定节拍流水施工属于( B )。
第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。
凡属于固定资产的维修、固定资产的更新和技术改造资金,由交通经费即养路费开支。
而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。
3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。
内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。
4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。
坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。
内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。
5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程?答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。
包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。
6、我国基本建设投资来源有哪些?答:国家投资,地方投资,银行贷款,国外资金,其它资金来源。
7、施工企业接受任务的方式及肯定方式是什么?答:施工企业接受任务的方式通常有三种:一是上级主管单位统一接受任务,安排计划下达。
二是经主管部门同意,自行对外接受任务。
三是参加投标,中标而获得任务。
施工单位接受任务后是以签订合同的形式加以肯定的。
8、施工单位接受任务后应进行什么工作,其内容是什么?答:施工单位接受任务后应着手进行施工准备工作。
施工准备工作的内容是:技术准备:熟悉、核对设计文件、图纸及有关资料;补充调查资料;编制实施性施工组织设计、施工预算;组织先遣人员进场,做好施工准备工作。
施工现场准备:开始测出占地范围和征用土地、拆迁房屋、电讯设备等各种障碍物;平整场地、做好施工放样;修建便桥、便道、搭盖工棚,大型临时设施的修建;料场布置、供水、供电设备等的安装;各种施工物资资源的调查与准备;建立工地试验室;施工队伍集结、施工机构设置、进场及开工前的政治思想教育和安全教育。
9、什么是施工组织调查,进行阶段,性质及内容是什么?答:施工单位接受任务后应着手进行施工准备工作。
施工准备工作的内容是:技术准备:熟悉、核对设计文件、图纸及有关资料;补充调查资料;编制实施性施工组织设计、施工预算;组织先遣人员进场,做好施工准备工作。
施工现场准备:开始测出占地范围和征用土地、拆迁房屋、电讯设备等各种障碍物;平整场地、做好施工放样;修建便桥、便道、搭盖工棚,大型临时设施的修建;料场布置、供水、供电设备等的安装;各种施工物资资源的调查与准备;建立工地试验室;施工队伍集结、施工机构设置、进场及开工前的政治思想教育和安全教育。
10、施工组织设计资料的收集有哪些内容?答:施工组织设计资料的收集:施工单位和施工组织方式;气象资料;水文地质资料;技术经济情况;运输情况;供水、供电、通讯情况;生活供应及其它。
11、概预算资料调查的内容有哪些?答:施工组织的方式及工资标准;筑路材料;运输;占地补偿;拆迁补偿;路线交叉调查;沿线可利用的房屋;供水、供电;其它直接费与间接费;设备、工具、器具及家具购置费;其它费用与预留费;协议书、合同书等。
12、施工组织设计的定义,目的,任务是什么?答:施工组织设计:从工程的全局出发,按照客观的施工规律和当时当地的具体条件,统筹考虑施工活动中的人力、资金、材料、机械和施工方法这五个主要因素后,对整个工程的施工进度和资源消耗等做出的科学而合理的安排。
施工组织研究的目的是:从人力、资金、材料、机械和施工方法这五个主要因素进行科学而合理的安排,使之在一定的时间和空间内,得以实现有组织、有计划、均衡地施工,使整个工程在施工中取得时间上消耗少、工期短;质量上精度高、功能好;经济上资金省、成本低。
任务:确定开工前必须完成的各项准备工作;计算工程量、合理部署施工力量、确定劳动力、机械、材料等的需要量和供应方案;确定施工方案,选择施工机具;安排施工顺序,编制施工进度计划;确定工地上的设备停放场、料场、仓库、办公室、预制场地等的平面布置;制定确保工程质量及安全生产的有效技术措施。
第二章施工过程组织原理13、从劳动的性质及其在产品中的作用可将施工过程划分为哪些类型?答:从劳动的性质及其在产品中的作用出发可将施工过程划分为:施工准备过程、基本施工过程、辅助施工过程、施工服务过程。
14、从施工组织出发,施工过程可划分为什么?答:从施工组织的需要出发,公路施工过程可划分为:动作与操作、工序、操作过程、综合过程。
动作:工人在劳动时一次完成的最基本的活动。
如:整形、碾压。
操作:若干个相互关联的动作组成操作。
如:铺料、碾压。
工序:指劳动组织上不可分,施工技术相同的施工过程。
它由若干个操作组成。
施工组织往往以工序为对象。
垫层、基层、面层。
操作过程:是由几个在技术上相互关联的工序所组成,可以相对独立完成的一种细部工程。
综合过程:是若干个在产品结构上密切联系,能获得一种产品的施工过程的总和。
如:路线工程。
15、施工过程组织的原则是什么?保持施工过程连续性的意义是什么?答:施工组织的原则是:施工过程的连续性,施工过程的协调性、施工过程的均衡性、施工过程的经济性。
保持施工过程连续性的意义是:可以缩短建设周期,减少在制品数量,节省流动资金,可以避免产品在停放等待时引起的损失,对提高劳动生产率,具有很大的经济意义。
16、施工过程空间组织和时间组织解决问题是什么?答:施工过程时间组织解决的问题是:解决项目的施工作业方式,以及施工作业单位(工序)的排序和衔接问题。
施工过程空间组织解决的问题是:解决作业单位的设置问题和各种生产、生活、运输、行政等设施的空间分布问题,亦即施工平面设计。
17、工程项目施工作业方式及特点是怎样的?答:作业方式:顺序作业法、平行作业法、流水作业法。
特点:顺序作业法:总工期长,劳动力需要量较少,周期起伏不定。
材料供应作业班组的作业是间歇的,在工种和技工的使用上形成极大的不合理。
平行作业法:总工期短,劳动力需要量增加,设备、机具供应不易实现,出现人力高峰,易形成窝工,增加生活福利设施的支出,材料供应集中而间歇。
流水作业法:工期适中,劳动力得到合理的利用,避免了短期内的高峰现象,在整个施工期内显得均衡一致。
当各专业队都进入流水作业后,机具和材料的供应与使用都稳定而均衡。
流水作业法是组织专业队施工,工程质量有保证。
18、对下表工程进行排序,并绘制施工总工期图.t amin=t4a=5= t bmax=t3b=5 符合工序合并的条件。
ⅰⅱⅲⅳⅴ将a、b工序合并为a+b:10 11 14 7 8将b、c工序合并为b+c: 6 9 13 5 4从a+b和b+c中找出最小的施工周期t min=t5(b+c)=4,后续工序,将5#任务排在最后第五施工。
从a+b和b+c中找出最小的施工周期t min=t4(b+c)=5,后续工序,将4#任务排在第四施工。
从a+b和b+c中找出最小的施工周期t min=t1(b+c)=6,后续工序,将1#任务排在第三施工。
从a+b和b+c中找出最小的施工周期t min=t2(b+c)=9,后续工序,将2#任务排在第二施工。
3#任务排在第一施工。
解:t2c =5=t imin = t5b =5=t imax符合条件2,可进行工序合并。
1 2 3 4 5a+b 14 5 8 13 9b+c 12 8 11 10 12t2(a+b)=5=t imin先行工序,2#任务应排在第一施工。
t3(a+b)=8=t imin先行工序,3#任务应排在第二施工。
t5(a+b)=9=t imin先行工序,5#任务应排在第二施工。
t4(b+c)=10=t imin后续工序,4#任务应排在第五施工。
1号任务应排在第四施工。
流水节拍:某施工过程在某个施工段上的持续时间。
流水步距:两个相邻的施工队先后进入第一施工段进行流水施工的时间间隔。
流水开展期:从第一个专业队开始作业起,至最后一个专业队开始作业止的时间间隔。
作业面:安置工人操作和布置机械地段的大小。
施工段:把劳动对象划分为劳动量大致相同的段。
21、确定流水步距及划分施工段的目的是什么?答:确定流水步距的目的:保证作业组在不同的施工段上连续作业,不出现窝工现象。
划分施工段的目的:保证不同工种在不同作业面上同时工作,为流水作业创造条件。
22、流水施工有哪些类型,其定义是什么,总工期如何计算?答:流水施工包括:全等节拍流水、成倍节拍流水、分别流水和无节拍流水。
全等节拍流水:总工期t=(m+n-1)×t i成倍节拍流水:总工期t=(m+∑b i-1)×t i分别流水:总工期=流水开展期+最后施工队的作业时间= t0 + t e无节拍流水:总工期=流水开展期+最后施工队的作业时间= t0 + t e23、有节拍流水和全等节拍流水的特点是什么?答:有节拍流水的特点流水节拍是常数t i =c。
全等节拍流水的特点是流水节拍等于流水步距t i =b ij。
24、有一施工项目,共有四个施工段,每个施工段有5道工序,每道工序的工作时间为2天,相邻两个施工队进入第一施工段的时间间隔为2天,问该施工项目应用什么方法组织施工,确定其总工期,并绘制施工进度图.答:按全等节拍流水组织施工。
总工期=(m+n-1)×t i =(4+5-1)2=16天。
25、一钻孔灌注桩工程,共有12根桩,每根桩包括5道工序,各工序的工作时间依次为护筒2天,钻孔4天,清孔2天,浇筑混凝土6天,整理2天,确定施工组织方法,计算工期,并绘制施工进度图.答:按成倍流水组织施工。
