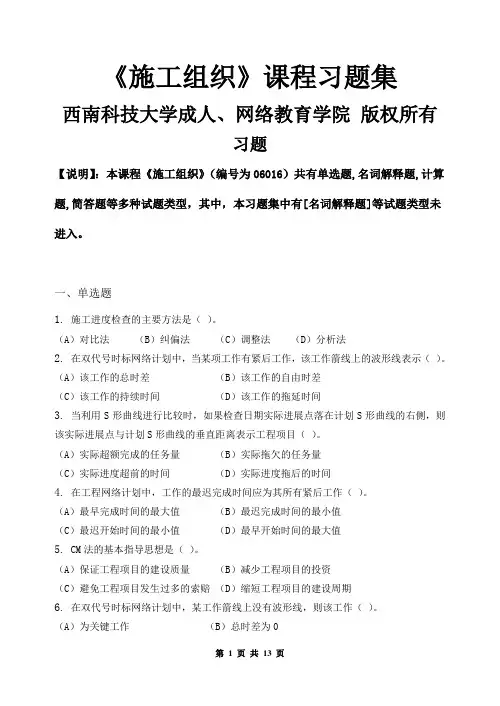

施工组织习题集含答案
- 格式:doc
- 大小:90.00 KB
- 文档页数:13

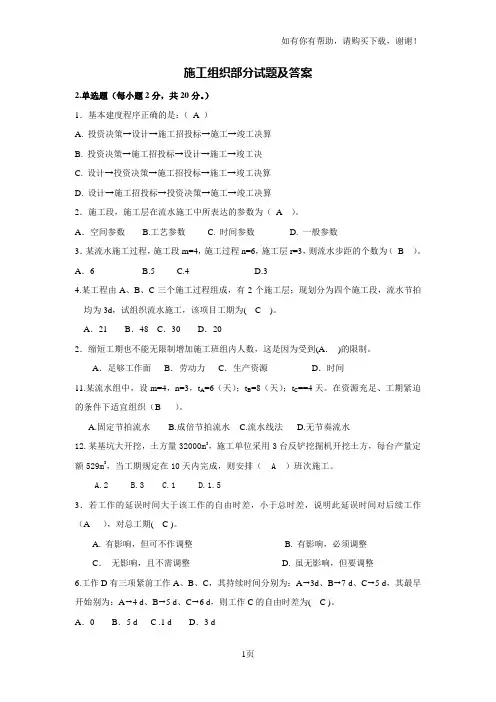

施工组织部分试题及答案2.单选题(每小题2分,共20分。
)1.基本建度程序正确的是:(A )A. 投资决策→设计→施工招投标→施工→竣工决算B. 投资决策→施工招投标→设计→施工→竣工决C. 设计→投资决策→施工招投标→施工→竣工决算D. 设计→施工招投标→投资决策→施工→竣工决算2.施工段,施工层在流水施工中所表达的参数为(A )。
A.空间参数 B.工艺参数 C. 时间参数 D. 一般参数3.某流水施工过程,施工段m=4,施工过程n=6,施工层r=3,则流水步距的个数为(B )。
A.6 B.5 C.4 D.34.某工程由A、B、C三个施工过程组成,有2个施工层;现划分为四个施工段,流水节拍均为3d,试组织流水施工,该项目工期为( C )。
A.21 B.48 C.30 D.202.缩短工期也不能无限制增加施工班组内人数,这是因为受到(A.)的限制。
A.足够工作面B.劳动力C.生产资源D.时间11.某流水组中,设m=4,n=3,t A=6(天);t B=8(天);t C==4天。
在资源充足、工期紧迫的条件下适宜组织(B )。
A.固定节拍流水B.成倍节拍流水C.流水线法D.无节奏流水12.某基坑大开挖,土方量32000m3,施工单位采用3台反铲挖掘机开挖土方,每台产量定额529m3,当工期规定在10天内完成,则安排( A )班次施工。
A.2B.3C.1D.1.53.若工作的延误时间大于该工作的自由时差,小于总时差,说明此延误时间对后续工作(A ),对总工期( C )。
A. 有影响,但可不作调整B. 有影响,必须调整C.无影响,且不需调整 D. 虽无影响,但要调整6.工作D有三项紧前工作A、B、C,其持续时间分别为:A✂3d、B✂7 d、C✂5 d,其最早开始别为:A✂4 d、B✂5 d、C✂6 d,则工作C的自由时差为( C )。
A.0 B.5 d C .1 d D.3 d6.工作D有三项紧前工作A、B、C,其持续时间分别为:A✂3d、B✂7 d、C✂5 d,其最早开始别为:A✂4 d、B✂5 d、C✂6 d,则工作D的最早开始时间为( D )。

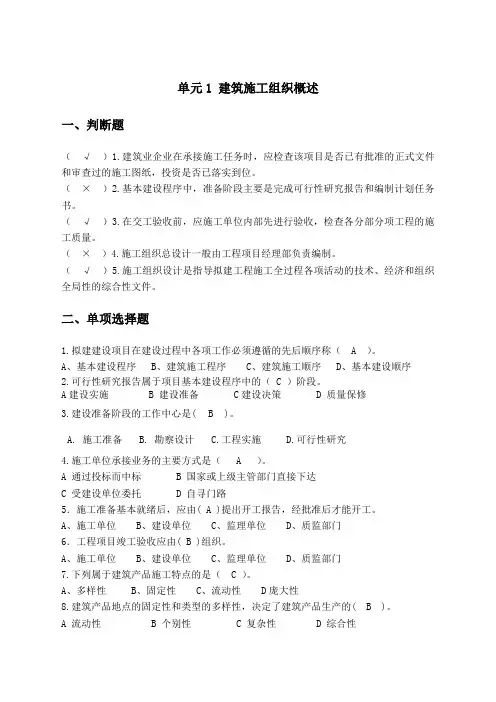

单元1 建筑施工组织概述一、判断题(√)1.建筑业企业在承接施工任务时,应检查该项目是否已有批准的正式文件和审查过的施工图纸,投资是否已落实到位。
(×)2.基本建设程序中,准备阶段主要是完成可行性研究报告和编制计划任务书。
(√)3.在交工验收前,应施工单位内部先进行验收,检查各分部分项工程的施工质量。
(×)4.施工组织总设计一般由工程项目经理部负责编制。
(√)5.施工组织设计是指导拟建工程施工全过程各项活动的技术、经济和组织全局性的综合性文件。
二、单项选择题1.拟建建设项目在建设过程中各项工作必须遵循的先后顺序称( A )。
A、基本建设程序B、建筑施工程序C、建筑施工顺序D、基本建设顺序2.可行性研究报告属于项目基本建设程序中的( C )阶段。
A建设实施 B 建设准备 C建设决策 D 质量保修3.建设准备阶段的工作中心是(B )。
A. 施工准备B. 勘察设计C.工程实施D.可行性研究4.施工单位承接业务的主要方式是( A )。
A 通过投标而中标B 国家或上级主管部门直接下达C 受建设单位委托D 自寻门路5.施工准备基本就绪后,应由( A )提出开工报告,经批准后才能开工。
A、施工单位B、建设单位C、监理单位D、质监部门6.工程项目竣工验收应由( B )组织。
A、施工单位B、建设单位C、监理单位D、质监部门7.下列属于建筑产品施工特点的是( C )。
A、多样性B、固定性C、流动性 D庞大性8.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( B )。
A 流动性B 个别性C 复杂性D 综合性9.建筑产品地点的固定性和体型庞大的特点,决定了建筑产品生产( B )。
A 流动性B 露天作业多C 高空作业多D 地域性10.以一个建设项目为编制对象,用以指导整个拟建工程全过程的各项施工活动的技术、经济和组织的综合性文件叫( A)A.施工组织总设计 B.单位工程施工组织设计C.分部分项工程施工组织设计D.专项施工组织设计11.( A )是整个建设项目施工任务总的战略性的部署安排,涉及范围广,概括性较强。
施工组织与管理习题库及参考答案一、单选题(共71题,每题1分,共71分)1.网络图组成的三要素是( )。
A、工作、节点、箭线B、工作、箭线、线路C、工作、节点、线路D、节点、箭线、线路正确答案:C2.影响建设工程进度的因素有很多,其中( )是最大的干扰因素。
A、资金因素B、人为因素C、材料设备因素D、技术因素正确答案:B3.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。
A、综合性B、复杂性C、流动性D、个别性正确答案:D4.选择每日作业班数,每班作业人数,是在确定( )参数时需要考虑的。
A、流水节拍B、施工过程数C、施工段数D、流水步距正确答案:A5.关于有节奏流水,下列论述中()是错误的。
A、不同施工过程间的流水节拍也相等B、流水步距为常数C、同一施工过程在各施工段上的流水节拍相等D、流水步距为最小节拍的整数倍数正确答案:A6.下述施工组织方式中日资源用量最少的是( )。
A、平行施工B、流水施工C、搭接施工D、依次施工正确答案:D7.某工程各流水参数分别为n=5,m=4,k=3天,则其流水步距为( )天。
A、3B、4C、2D、1正确答案:A8.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( )方式的特点。
A、流水施工B、顺序施工C、间断施工D、平行施工正确答案:C9.在组织施工的方式中 , 占用工期最长的组织方式是( )施工。
A、流水B、平行C、搭接D、依次正确答案:D10.某工程由 4 个分项工程组成,平面上划分为 4个施工段,各分项工程在各施工段上流水节拍均为3天,该工程工期( )天。
A、18B、15C、21D、12正确答案:C11.网络计划的主要优点是( )。
A、计算方便B、编制简单C、直观易懂D、工作逻辑关系明确正确答案:D12.建筑产品生产过程联系面广,综合性强是由于建筑产品的( )。
A、生产周期长B、体积庞大C、固定性D、多样性正确答案:B13.工作最早开始时间和最早完成时间的计算应从网络计划的( )开始。
建筑施工组织试题及答案一、选择题(每题2分,共20分)1. 施工组织设计的主要任务是什么?A. 确定施工方案B. 制定施工计划C. 组织施工资源D. 所有以上选项2. 施工组织设计通常分为哪几个阶段?A. 初步设计、施工图设计B. 施工准备、施工实施C. 施工图设计、施工实施D. 施工准备、施工图设计、施工实施3. 施工组织设计中,施工方案的确定需要考虑哪些因素?A. 工程特点B. 施工条件C. 施工技术D. 所有以上选项4. 施工进度计划的编制通常采用哪种方法?A. 甘特图法B. 网络计划技术C. 列表法D. 以上都是5. 施工资源配置包括哪些方面?A. 人力B. 材料C. 机械D. 所有以上选项二、简答题(每题10分,共30分)6. 简述施工组织设计的重要性。
7. 描述施工进度计划的编制步骤。
8. 阐述施工质量控制的基本要求。
三、案例分析题(每题25分,共50分)9. 某建筑工程项目在施工过程中遇到了材料供应不足的问题,导致施工进度延误。
请分析可能的原因,并提出解决方案。
10. 假设你是项目经理,你负责的工程在施工过程中发生了安全事故。
请描述你将如何处理,并提出预防措施。
答案一、选择题1. 答案:D2. 答案:D3. 答案:D4. 答案:B5. 答案:D二、简答题6. 施工组织设计的重要性:施工组织设计是施工管理的重要组成部分,它通过对施工过程的全面规划和合理组织,确保施工任务的顺利完成。
它有助于提高施工效率,降低成本,保证工程质量和施工安全。
7. 施工进度计划的编制步骤:- 确定施工任务和目标- 收集施工信息和数据- 确定施工顺序和关键路径- 编制施工进度计划草案- 进行计划的优化和调整- 确定最终施工进度计划8. 施工质量控制的基本要求:- 建立质量管理体系- 制定严格的质量标准和验收标准- 加强施工过程的监督检查- 对质量问题及时进行整改- 培养员工的质量意识三、案例分析题9. 材料供应不足的原因可能包括:- 供应商的供货能力不足- 施工计划与实际需求不匹配- 物流运输问题- 施工过程中的浪费现象解决方案:- 与供应商协商,增加供货量或寻找替代供应商 - 调整施工计划,合理安排施工顺序- 加强物流管理,确保材料及时到达- 加强施工过程的监督,减少浪费10. 项目经理处理安全事故的步骤:- 立即组织救援,确保人员安全- 保护事故现场,进行事故调查- 向相关部门报告事故情况- 根据调查结果,制定整改措施- 加强安全教育和培训,提高员工的安全意识- 定期进行安全检查,预防类似事故的发生以上试题及答案仅供参考,实际施工组织设计和施工管理应根据具体情况进行调整和优化。

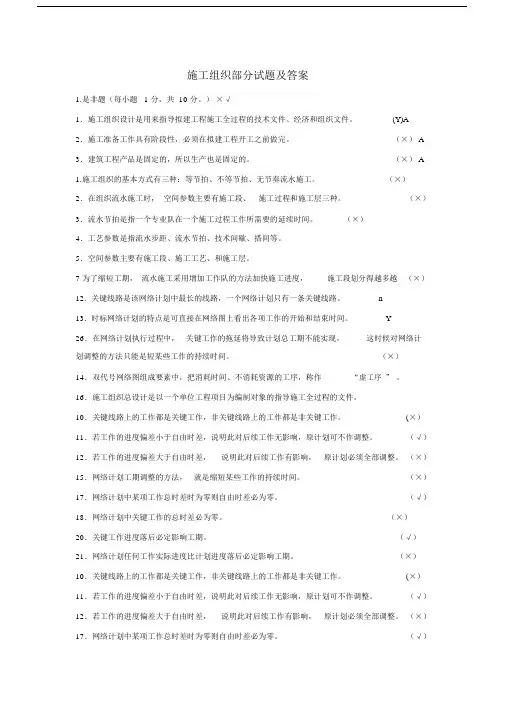

施工组织部分试题及答案1.是非题(每小题 1 分,共 10 分。
)×√1.施工组织设计是用来指导拟建工程施工全过程的技术文件、经济和组织文件。
(Y)A 2.施工准备工作具有阶段性,必须在拟建工程开工之前做完。
(×) A 3.建筑工程产品是固定的,所以生产也是固定的。
(×) A 1.施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。
(×)2.在组织流水施工时,空间参数主要有施工段、施工过程和施工层三种。
(×)3.流水节拍是指一个专业队在一个施工过程工作所需要的延续时间。
(×)4.工艺参数是指流水步距、流水节拍、技术间歇、搭间等。
5.空间参数主要有施工段、施工工艺、和施工层。
7 为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越(×)12. 关键线路是该网络计划中最长的线路,一个网络计划只有一条关键线路。
n13. 时标网络计划的特点是可直接在网络图上看出各项工作的开始和结束时间。
Y26.在网络计划执行过程中,关键工作的拖延将导致计划总工期不能实现,这时候对网络计划调整的方法只能是短某些工作的持续时间。
(×)14.双代号网络图组成要素中,把消耗时间、不消耗资源的工序,称作“虚工序” 。
16.施工组织总设计是以一个单位工程项目为编制对象的指导施工全过程的文件。
10.关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。
(×)11.若工作的进度偏差小于自由时差,说明此对后续工作无影响,原计划可不作调整。
(√)12.若工作的进度偏差大于自由时差,说明此对后续工作有影响,原计划必须全部调整。
(×)15.网络计划工期调整的方法,就是缩短某些工作的持续时间。
(×)17.网络计划中某项工作总时差时为零则自由时差必为零。
(√)18.网络计划中关键工作的总时差必为零。
《施工组织》一、单选题1. 施工进度检查的主要方法是( ) 。
(A) 对比法 (B) 纠偏法 (C) 调整法 (D) 分析法2. 在双代号时标网络计划中,当某项工作有紧后工作,该工作箭线上的波形线表示( ) 。
(A)该工作的总时差(C)该工作的持续时间(B)该工作的自由时差(D)该工作的拖延时间3. 当利用 S 形曲线进行比较时,如果检查日期实际进展点落在计划 S 形曲线的右侧,则该实际进展点与计划 S 形曲线的垂直距离表示工程项目( ) 。
(A)实际超额完成的任务量(C)实际进度超前的时间(B)实际拖欠的任务量(D)实际进度拖后的时间4. 在工程网络计划中,工作的最迟完成时间应为其所有紧后工作( ) 。
(A)最早完成时间的最大值(C)最迟开始时间的最小值(B)最迟完成时间的最小值(D)最早开始时间的最大值5. CM 法的基本指导思想是( ) 。
(A)保证工程项目的建设质量 (B)减少工程项目的投资(C)避免工程项目发生过多的索赔 (D)缩短工程项目的建设周期6. 在双代号时标网络计划中,某工作箭线上没有波形线,则该工作( ) 。
(A) 为关键工作 (B)总时差为 0(C) 自由时差为 0 (D)总时差等于自由时差7. 在工程网络计划的实施过程中,监理工程师检查实际进度时只发现工作 M 的总时差由原计划的 3 变成-2 天,说明工作 M 的实际进度( ) 。
(A)拖后 3 天,影响工期 3 天 (B)拖后 5 天,影响工期 2 天(C)拖后 2 天,影响工期 2 天 (D)拖后 5 天,影响工期 5 天8. 既适用于工作实际进度与计划进度之间的局部比较,又可以用来分析和预测工程项目整体进度状况的方法是( ) 。
(A) S 曲线比较法(C)前锋线比较法(D)香蕉线比较法(B)横道图比较法9. 当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是( ) 。
(A)增加工作面和每天的施工时间(B)改善劳动条件并实施强有力的调度(C)采用更先进的施工机械和施工方法(D)赶紧施工方法,减少施工过程的数量10. 下列属于空间参数的有( ) 。
施工组织与管理练习题库(附参考答案)一、单选题(共71题,每题1分,共71分)1.建筑生产的流动性是由于建筑产品的( )造成的。
A、周期长B、体积庞大C、多样性D、固定性正确答案:D2.影响建设工程进度的因素有很多,其中( )是最大的干扰因素。
A、资金因素B、材料设备因素C、技术因素D、人为因素正确答案:D3.下列流水参数中属于空间参数的是( )。
A、流水步距B、流水节拍C、流水段数D、施工过程数正确答案:C4.施工项目的管理主体是( )A、建设单位B、施工单位C、监理单位D、设计单位正确答案:B5.室外装饰工程一般采用( )的流水施工方案。
A、自右向左B、自左向右C、自上而下D、自下而上正确答案:C6.某工程项目为全等节拍流水,且t=4,则K为( )天。
A、4B、3C、2D、l正确答案:A7.项目经理部组织可以分为( )个层次。
A、4B、3C、2D、1正确答案:B8.有节奏的流水施工是指在组织流水施工时, 每一个施工过程的各个施工段上的( )都各自相等。
A、流水强度B、流水步距C、流水节拍D、工作队组数正确答案:C9.某分部工程由A、B、C、D成倍节拍流水,已知ta=2天,tb=4天,tc=2天,td=6天,则流水步距K应取为( )天。
A、1天B、2天C、4天D、6天正确答案:B10.单代号网络计划中,表述正确的是( )A、节点表示工作,箭线表示工作的逻辑关系B、节点表示工作的开始或结束,箭线表示工作进行的方向C、节点表示工作逻辑关系,箭线表示工作进行的方向D、节点表示工作,箭线表示工作进行的方向正确答案:A11.双代号网络计划中的线路有( )条。
A、3B、1C、若干D、2正确答案:C12.建筑产品的多样性是( )。
A、经营管理的特点B、生产过程的特点C、建筑产品的特点D、建筑生产的特点正确答案:C13.在组织流水施工时,( )称为流水步距。
A、某施工专业队在单位时间内完成的工程量B、某施工专业队在某一施工段进行施工的活动空间C、某施工专业队在某一施工段的持续工作时间D、相邻两个专业工作队在同一施工段开始施工的最小间隔时间正确答案:D14.单代号网络计划( )。
施工组织试题及答案一、选择题(每题2分,共20分)1. 施工组织设计的主要目的是()。
A. 提高施工效率B. 降低施工成本C. 确保施工安全D. 协调施工各方2. 施工组织设计通常包括哪些内容?()A. 施工方案B. 施工进度计划C. 施工资源配置D. 所有以上选项3. 施工组织设计中,施工方案的制定应遵循哪些原则?()A. 经济性B. 可行性C. 安全性D. 所有以上选项4. 施工进度计划的编制应考虑哪些因素?()A. 工程量B. 施工工艺C. 资源供应情况D. 所有以上选项5. 施工资源配置中,人力资源的配置应考虑哪些因素?()A. 工程规模B. 施工技术要求C. 施工进度要求D. 所有以上选项二、判断题(每题1分,共10分)6. 施工组织设计是一次性的工作,不需要根据实际情况进行调整。
()7. 施工组织设计中,施工方案的制定不需要考虑施工安全。
()8. 施工进度计划的编制只需考虑工程量,无需考虑施工工艺。
()9. 施工资源配置中,不需要考虑施工进度要求。
()10. 施工组织设计应以提高施工效率为主要目标,其他因素可以忽略。
()三、简答题(每题10分,共30分)11. 简述施工组织设计的重要性。
12. 阐述施工进度计划编制的基本原则。
13. 描述施工资源配置的主要内容及其重要性。
四、案例分析题(每题15分,共40分)14. 某建筑工程项目在施工过程中遇到了材料供应不足的问题,导致施工进度延误。
请分析可能的原因,并提出解决方案。
15. 假设你是该项目的项目经理,请根据施工组织设计的要求,制定一个施工安全管理制度。
参考答案一、选择题1. D2. D3. D4. D5. D二、判断题6. 错误7. 错误8. 错误9. 错误10. 错误三、简答题11. 施工组织设计的重要性在于它能够确保施工过程的有序进行,提高施工效率,降低成本,确保施工安全,协调各方关系,最终实现工程目标。
12. 施工进度计划编制的基本原则包括:科学性、合理性、可行性、灵活性和系统性。
《施工组织》课程习题集西南科技大学成人、网络教育学院版权所有习题【说明】:本课程《施工组织》(编号为06016)共有单选题,名词解释题,计算题,简答题等多种试题类型,其中,本习题集中有[名词解释题]等试题类型未进入。
一、单选题1.施工进度检查的主要方法是()。
(A)对比法(B)纠偏法(C)调整法(D)分析法2.在双代号时标网络计划中,当某项工作有紧后工作,该工作箭线上的波形线表示()。
(A)该工作的总时差(B)该工作的自由时差(C)该工作的持续时间(D)该工作的拖延时间3.当利用S形曲线进行比较时,如果检查日期实际进展点落在计划S形曲线的右侧,则该实际进展点与计划S形曲线的垂直距离表示工程项目()。
(A)实际超额完成的任务量(B)实际拖欠的任务量(C)实际进度超前的时间(D)实际进度拖后的时间4.在工程网络计划中,工作的最迟完成时间应为其所有紧后工作()。
(A)最早完成时间的最大值(B)最迟完成时间的最小值(C)最迟开始时间的最小值(D)最早开始时间的最大值5. CM法的基本指导思想是()。
(A)保证工程项目的建设质量(B)减少工程项目的投资(C)避免工程项目发生过多的索赔(D)缩短工程项目的建设周期6.在双代号时标网络计划中,某工作箭线上没有波形线,则该工作()。
(A)为关键工作(B)总时差为0(C)自由时差为0 (D)总时差等于自由时差7.在工程网络计划的实施过程中,监理工程师检查实际进度时只发现工作M的总时差由原计划的3变成-2天,说明工作M的实际进度()。
(A)拖后3天,影响工期3天(B)拖后5天,影响工期2天(C)拖后2天,影响工期2天(D)拖后5天,影响工期5天8.既适用于工作实际进度与计划进度之间的局部比较,又可以用来分析和预测工程项目整体进度状况的方法是()。
(A)S曲线比较法(B)横道图比较法(C)前锋线比较法(D)香蕉线比较法9.当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是()。

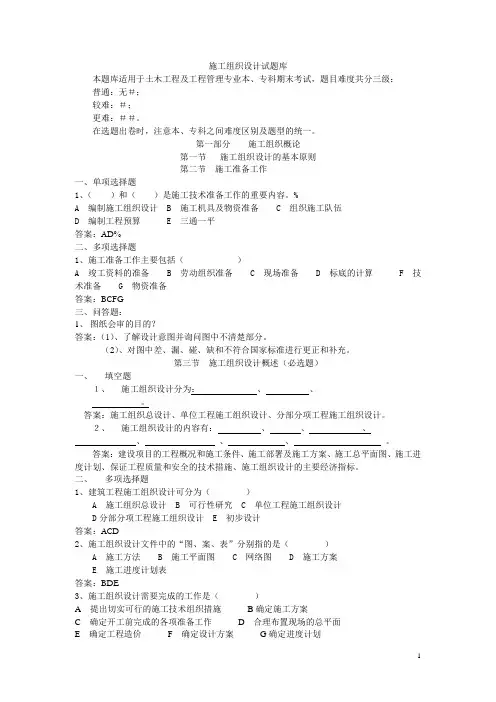

施工组织设计试题库本题库适用于土木工程及工程管理专业本、专科期末考试,题目难度共分三级:普通:无#;较难:#;更难:##。
在选题出卷时,注意本、专科之间难度区别及题型的统一。
第一部分施工组织概论第一节施工组织设计的基本原则第二节施工准备工作一、单项选择题1、()和()是施工技术准备工作的重要内容。
%A 编制施工组织设计B 施工机具及物资准备C 组织施工队伍D 编制工程预算E 三通一平答案:AD%二、多项选择题1、施工准备工作主要包括()A 竣工资料的准备B 劳动组织准备C 现场准备D 标底的计算 F 技术准备G 物资准备答案:BCFG三、问答题:1、图纸会审的目的?答案:(1)、了解设计意图并询问图中不清楚部分。
(2)、对图中差、漏、碰、缺和不符合国家标准进行更正和补充。
第三节施工组织设计概述(必选题)一、填空题1、施工组织设计分为:、、。
答案:施工组织总设计、单位工程施工组织设计、分部分项工程施工组织设计。
2、施工组织设计的内容有:、、、、、、。
答案:建设项目的工程概况和施工条件、施工部署及施工方案、施工总平面图、施工进度计划、保证工程质量和安全的技术措施、施工组织设计的主要经济指标。
二、多项选择题1、建筑工程施工组织设计可分为()A 施工组织总设计B 可行性研究C 单位工程施工组织设计D分部分项工程施工组织设计 E 初步设计答案:ACD2、施工组织设计文件中的“图、案、表”分别指的是()A 施工方法B 施工平面图C 网络图D 施工方案E 施工进度计划表答案:BDE3、施工组织设计需要完成的工作是()A提出切实可行的施工技术组织措施B确定施工方案C确定开工前完成的各项准备工作D合理布置现场的总平面E确定工程造价F确定设计方案G确定进度计划答案:ABCDG第二部分流水施工原理第一节流水施工概述一、单项选择题1. 在以下三种施工组织方法中,所用工期最短的是()%A 依次施工B 平行施工C 流水施工答案:B%2、施工进度计划一般用图表来表示,通常采用两种形式的图表,它们分别是和。
施工组织全部课后题以及答案第一章1、建筑产品以及建筑产品生产的特点各有哪些?建筑产品是通过建筑规划、设计和施工等一系列相互关联、紧密配合的过程所创造的具有满足人们生产、生活、居住与交流等功能的活动空间系统;包括建筑物与构筑物两种。
建筑产品特点:①空间上的固定性②形式上的多样性③存蓄时间的长久性④体量上的庞大性⑤功能上的集成性建筑产品成产的特点:①建筑产品体量上的庞大性以及空间上的固定性决定了建筑产品的生产在空间上具有高空作业与地下作业多、露天作业多、受建造地区自然地理条件和人文环境影响大的特点。
②建筑产品体积上的庞大性以及存蓄时间的长久性决定了建筑产品的生产在时间上具有生产周期长、投资回收期长、对自然生态环境影响时间长等特点。
③建筑产品是资金、材料、设备与人力高度的集成过程,涉及的规划、设计和生产单位众多,设计的科研部门、产品供应商、金融机构以及政府职能部门众多,建筑产品的生产需要达到质量、进度、成本、安全、职业健康与环境等众多项目目标。
④建筑产品形式上的多样性和空间上的固定性决定了建筑产品的生产具有单件性的特点,亦即任何建筑产品在建造地点、规划设计、技术标准、施工工艺等方面都不会完全相同。
⑤建筑产品空间上的固定性决定了建筑产品的生产具有地域性以及流动性。
2、建筑施工组织与管理的基本任务是什么?建筑施工组织与管理的基本任务是在国家建设方针和政策的指导下,体现承包商对施工项目的宏观管理思想,通过对建设项目具体情况的调查、了解和把握,围绕施工项目目标,选择施工方案,确定施工进度,合理布置施工现场,落实质量安全技术措施,协调设计与施工、技术与经济、前方与后方、整体与局部以及项目各相关者之间、项目管理不同部门之间的相互关系,科学合理地安排各项生产要素,兼顾经济效益与社会效益,保证合同目标的顺利实现。
3、解释基本建设与固定资产的概念?基本建设狭义概念:指固定资产外延扩大再生产,包括新建、主要生产能力的扩建和重大的回复工程;广义上的基本建设,是指固定资产扩大再生产和部分简单再生产,包括一般性改建、扩建、迁建、恢复等工程。
施工组织试题及答案一、单项选择题1. 施工组织设计的主要任务是什么?A. 确定施工方案B. 制定施工进度计划C. 编制施工预算D. 组织施工队伍答案:B2. 施工组织设计中,施工方案的确定应考虑哪些因素?A. 施工成本B. 施工方法C. 施工环境D. 所有以上选项答案:D3. 施工进度计划的编制应遵循哪些原则?A. 科学性B. 合理性C. 可行性D. 所有以上选项答案:D4. 施工组织设计中,施工资源的配置包括哪些内容?A. 人力B. 材料C. 机械D. 所有以上选项答案:D5. 施工组织设计应如何确保施工安全?A. 制定安全措施B. 进行安全教育C. 定期安全检查D. 所有以上选项答案:D二、多项选择题6. 施工组织设计中,施工方案的优化应考虑以下哪些方面?A. 施工成本的降低B. 施工周期的缩短C. 施工质量的提高D. 施工环境的保护答案:ABCD7. 施工组织设计中,施工进度计划的调整应考虑哪些因素?A. 施工资源的变化B. 施工条件的变化C. 施工任务的变更D. 施工风险的评估答案:ABCD8. 施工组织设计中,施工质量控制的措施包括哪些?A. 施工前的质量策划B. 施工中的质量监督C. 施工后的质量验收D. 施工过程的质量记录答案:ABCD9. 施工组织设计中,施工成本控制的方法有哪些?A. 成本预测B. 成本核算C. 成本分析D. 成本考核答案:ABCD10. 施工组织设计中,施工安全管理的措施包括哪些?A. 安全教育B. 安全检查C. 安全监督D. 安全事故处理答案:ABCD三、判断题11. 施工组织设计是施工项目成功的关键因素之一。
()答案:正确12. 施工组织设计不需要考虑施工环境的影响。
()答案:错误13. 施工进度计划的编制应以施工方案为基础。
()答案:正确14. 施工组织设计中,施工资源的配置不需要考虑施工成本。
()答案:错误15. 施工组织设计中,施工安全是施工管理的首要任务。
施工组织与管理题库及答案一、单选题(共71题,每题1分,共71分)1.编制施工进度计划的步骤是:收集和熟悉有关资料――划分施工过程――()――计算工程量――套定额,确定劳动量和机械台班数――确定各施工过程的工作天数――设计安排进度计划――根据施工进度计划,分别绘制各种资源需要量计划。
A、确定施工流向B、确定施工方法C、提出施工组织措施D、划分施工段正确答案:D2.已知施工过程数为5,流水节拍为4天,施工段为4,无技术间歇和组织间歇,组织有节奏流水施工,其工期为()。
A、32天B、35天C、40天D、36天正确答案:A3.当利用S曲线比较实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的右侧,则该实际进展点与计划S曲线在横坐标方向的距离表示工程项目()。
A、实际超额完成的任务量B、实际拖欠的任务量C、实际进度超前的时间D、实际进度拖后的时间正确答案:C4.有间歇时间的多层建筑物,为使各班组能连续施工,流水段数m与施工过程数n的关系为()。
A、m≥nB、m<nC、m>nD、m=n正确答案:C5.当各施工过程的持续时间保持不变时,则增加施工段数,工期将()。
A、缩短B、无法确定C、不变D、变长正确答案:D6.具有独立的施工条件,并能形成独立使用功能的建筑物及构筑物称为()A、分部工程B、单位工程C、分项工程D、单项工程正确答案:B7.群体工程建筑面积是18万平方米的项目经理部级别属于()A、四级B、一级C、二级D、三级正确答案:B8.在组织施工的方式中,占用工期最长的组织方式是()施工。
A、平行B、流水C、依次D、搭接正确答案:C9.某分部工程划分为4个施工过程,5个施工段进行施工,流水节拍均为4天,组织全等节拍流水施工,则流水施工的工期为()天。
A、30B、40C、36D、32正确答案:D10.下列间歇时间中,属于组织间歇时间的是()。
A、油漆后的干燥时间B、混凝浇筑后的养护时间C、隐蔽过程的检查验收D、抹灰后的干燥时间正确答案:C11.下列参数中,属于时间参数的是()。
工程施工组织与管理习题一一:单项选择题(每小题1分,共计20分)1. 从性质上分析影响工程质量的因素,可分为偶然性因素和系统性因素。
下列引起质量波动的因素中,属于偶然性因素的是(D)。
A.设计计算失误B.操作未按规程进行C.施工方法不当D.机械设备正常磨损2. 政府、勘察设计单位、建设单位都要对工程质量进行控制,按控制的主体划分,政府属于工程质量控制的(D)。
A.自控主体B.外控主体C.间控主体D.监控主体3.工程开工前,应由(C)到工程质量监督站办理工程质量监督手续。
A.施工单位B.监理单位C.建设单位D.监理单位协助建设单位4.建设工程质量的特性中,“在规定的时间和规定的条件下完成规定功能的能力”是指工程的(C)。
A.耐久性B.安全性C.可靠性D.适用性5.初步设计阶段,监理工程师对设计图纸的审核侧重于(D)。
A.技术方案的比较、分析B.使用功能及质量要求是否得到了满足C.各专业设计是否符合预定的质量标准和要求D.所采用的技术方案是否符合总体方案的要求6.我国建设工程质量保修制度规定,在正常使用条件下,基础设施工程、房屋建筑工程的地基基础和主体结构工程的最低保修期限为其合理使用年限,合理使用年限应在(D)中给出。
A.总体设计文件B.初步设计文件C.技术设计文件D.施工图设计文件7.设计单位向施工单位和承担施工阶段监理任务的监理单位等进行设计交底,交底会议纪要应由(C)整理,与会各方会签。
A.施工单位B.监理单位C.设计单位D.建设单位8.为了便于过程控制和终端把关,按施工层次划分的质量控制系统过程,是指分别对(A)所进行的控制过程。
A.检验批、分项、分部、单位工程B.资源投入、生产过程、产出品C.施工准备、施工过程、竣工验收D.施工人员、检验人员、监理人员9.横道计划作为控制建设工程进度的方法之一,其局限性是不能(B)。
A.反映出建设工程实施过程中劳动力的需求量B.明确反映出各项工作之间错综复杂的相互关系C.反映出建设工程实施过程中材料的需求量D.直观地反映出建设工程的施工期限10.建设工程组织流水施工时,用来表达流水施工在施工工艺方面的状态参数有(D)。
建筑施工组织复习题集及答案建筑施工组织复习题集及答案建筑施工组织与管理第一篇建筑施工组织第一章施工组织概述与施工准务工作一、单选题(备选答案中只有一个最符合题意,选对得分,选错不得分。
)1、建筑施工企业的(A)是发展社会生产,为社会积累更多资金,提供更多更好的建筑产品。
A、基本任务B、主要业务C、经营活动D、生产任务2、由于建筑产品的(B)决定了施工生产的流动性。
A、庞大性B、固定性C、复杂性D、多样性3由于建筑产品的(D)决定了每一建筑产品的施工准备工作、施工工艺和施工方法也不相同A固定性和庞体性B、地方性和民族性C 技术性和经济性D多样性和复杂性4、建设单位、施工单位、监理单位是(C)的三大主体。
A、交易市场B、物资市场C、建筑市场D、建设领域5、(B)指建造、购置和安装固定资产的活动以及与此相联系的其它工作。
A、建筑施工B、基本建设C、固定资产D、施工生产6、凡是按一个总体设计组织施工,建成后具有完整的系统,可以独立地形成生产能力或使用价值的建设工程称为一个(D)。
A、单项工程B、单位工程C、分部工程D、建设项目7、凡是具有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称为一个(C)。
A、单位工程式B、建设项目C、单项工程D、分部工程8、凡是具有单独设计,可以独立施工,但完工后不能独立发挥生产能力或效益的工程称为一个(B)。
A、单项工程B、单位工程C、分部工程D、建设项目9、(C)就是建设项目在整个建设过程中各项工作必须遵循的先后顺序。
A、建筑施工程序B、建设工程程序C、基本建设程序D、工程施工程序10、(A)是指工程建设项目在整个施工过程中各项工作必须遵循的先后顺序。
A、建筑施工程序B、建设工程程序C、基本建设程序C、工程施工程序11、基本建设程序可以分为(D)。
A四个阶段八个步骤B三个阶段七个步骤C五个阶段八个步骤D 三个阶段八个步骤12、建筑施工程序,大致按(C)进行。
A、三个步骤B、四个步骤C、五个步骤D、六个步骤13、建筑施工企业是指依法自主经营、自负盈亏、独立核算,从事建筑商品生产经营具有法人地位(B)。
施工组织与管理习题含参考答案一、单选题(共71题,每题1分,共71分)1.加快的成倍节拍流水施工的特点是()。
A、同一施工过程中各施工段的流水节拍相等,不同施工过程的流水节拍为倍数关系B、同一施工过程中各施工段的流水节拍不尽相等,其值为倍数关系C、专业工作队数等于施工过程数D、专业工作队在各施工段之间可能有间歇时间正确答案:A2.已知甲、乙两施工过程,施工段数为4,甲的流水节拍分别为2天、4天、3天、2天;乙的流水节拍为3天、3天、2天、2天,组织流水施工,甲、乙两施工过程的流水步距为()。
A、1天B、3天C、2天D、4天正确答案:B3.某工程由支模板、绑纲筋、浇筑混凝土3个分项工程组成,它在平面上划分为6个施工段,该3个分项工程在各个施工段上流水节拍依次为6天、4天和2天,若工作面满足要求,把支模板工人数增2倍,绑钢筋工人数增加1倍,混凝土工人数不变,则最短工期为()天A、20B、22C、16D、18正确答案:C4.流水作业是施工现场控制施工进度的一种经济效益很好的方法,相比之下在施工现场应用最普遍的流水形式是()。
A、固定节拍流水B、一般成倍节拍流水C、非节奏流水D、加快成倍节拍流水正确答案:C5.拟建建设项目在建设过程中各项工作必须遵循的先后顺序称()。
A、建筑施工程序B、基本建设程序C、建筑施工顺序D、基本建设顺序正确答案:B6.某工作K的LFK=20,DK=3,ESK=10,则TFK为()。
A、20B、10C、17D、7正确答案:D7.当各施工过程的持续时间保持不变时,则增加施工段数,工期将()。
A、缩短B、不变C、变长D、无法确定正确答案:C8.群体工程建筑面积是18万平方米的项目经理部级别属于()A、一级B、三级C、四级D、二级正确答案:A9.已知施工过程数为5,流水节拍为4天,施工段为4,无技术间歇和组织间歇,组织有节奏流水施工,其工期为()。
A、40天B、36天C、35天D、32天正确答案:D10.建筑工程产品是固定的,所以生产是()的。
一、单项选择题:1、当组织楼层结构流水施工时,每层施工段 M 与施工班组数N 的关系为( B )A、M。
>NB、M≥NC、M。
=ND、M。
<N2、某个专业队在一个施工段上的作业时间成为( C)A、流水步距B、施工段C、流水节拍D、工期3、在设有技术间歇和插入时间的情况下,等节奏流水的( D )与流水节拍相等。
A、工期B、施工段C、施工过程数D、流水步距4、流水施工中,流水节拍是指(B )A、两相邻工作进入流水作业的最小时间间隔B、某个专业队在一个施工段上的施工作业时间C、某个工作队在施工段上作业时间的总和D、某个工作队在施工段3上的技术间歇时间的总和5、某施工段的工程量为 200m3 ,施工队的人数为 25 人,日产量0.8 m3 /人,则该队在该施工段的流水节拍为(B )A、8 天B、10 天C、12 天D、15 天6、组织等节奏流水,首要的前提是(A)A、使各施工段的工程量基本相等B、确定主导施工过程的流水节拍C、使各施工过程的流水节拍相等D、调节各施工队的人数7、某工程划分 4 个流水段,由两个施工班组进行等节奏流水施工,流水节拍为 4 天,则工期为(C)A、16 天B、18 天C、20 天D、24 天8、网络计划的缺点是(C )A、不能反映工问题的逻辑B、不能反映出关键工作C、计算资源消耗量不便D、不能实现电算化9、某项工作有两项紧后工作 C、D,最迟完成时间:C=20 天,D=15 天,工作持续时间:C=7 天,D=12 天,则本工作的最迟完成时间是( B )A、13 天B、3 天C、8 天D、15 天10、双代号网络图中的虚工作( C )A、即消耗时间,又消耗资源B、只消耗时间,不消耗资源C、即不消耗时间,又不消资源D、不消髦时间,又消耗资源11、下列不关虚工序的错误说法是(B)A、虚工序只表示工序之间的逻辑关系B、混凝土养护可用虚工序表示C、只有双代号网络图中才有虚工序D、虚工作一般用虚箭线表示12、施工顺序是各施工过程之间在时间上的先后顺序。
建筑施工组织试题及答案### 建筑施工组织试题及答案#### 一、单项选择题(每题2分,共20分)1. 施工组织设计的主要依据不包括以下哪项?A. 施工图纸B. 施工预算C. 施工合同D. 施工日志答案:D2. 施工总平面布置图的主要作用是什么?A. 指导施工人员进行施工B. 展示施工进度C. 确定施工设备的位置D. 记录施工日志答案:C3. 施工进度计划的编制原则不包括以下哪项?A. 科学性B. 可行性C. 随意性D. 系统性答案:C4. 施工安全检查的主要内容包括以下哪项?A. 施工人员的安全教育B. 施工设备的安全检查C. 施工材料的质量检验D. 施工进度的调整答案:B5. 施工质量管理的基本原则不包括以下哪项?A. 预防为主B. 质量第一C. 事后控制D. 持续改进答案:C#### 二、多项选择题(每题3分,共15分)6. 施工组织设计的内容主要包括以下哪些方面?A. 施工方案B. 施工进度计划C. 施工预算D. 施工质量控制答案:A、B、D7. 施工总平面布置图应包括以下哪些内容?A. 施工现场的交通路线B. 施工设备的位置C. 施工材料的堆放区域D. 施工人员的宿舍位置答案:A、B、C8. 施工进度计划的编制应考虑以下哪些因素?A. 施工图纸的要求B. 施工人员的技术水平C. 施工材料的供应情况D. 施工设备的使用效率答案:A、B、C、D9. 施工安全检查的主要内容有哪些?A. 施工人员的安全教育B. 施工设备的安全检查C. 施工环境的安全评估D. 施工进度的调整答案:A、B、C10. 施工质量管理的主要措施包括以下哪些方面?A. 质量目标的制定B. 质量控制的实施C. 质量检查的执行D. 质量事故的处理答案:A、B、C、D#### 三、简答题(每题10分,共30分)11. 简述施工组织设计的主要目的。
施工组织设计的主要目的是确保施工过程的科学性、合理性和有效性,通过合理的施工方案、进度计划和资源配置,实现施工质量、安全和进度的控制,以达到预期的施工目标。
建筑施工组织试题(附答案)一、单项选择题(每题2分,共20分)1. 建筑施工组织设计的主要目的是()。
A. 安排施工进度B. 组织施工力量C. 优化施工方法D. 提高施工质量2. 下列属于建筑施工组织设计内容的是()。
A. 施工总平面布置图B. 施工进度计划C. 施工方法及工艺D. 施工机械设备选型3. 在建筑施工组织设计中,施工段的划分应考虑()。
A. 施工工艺要求B. 施工组织要求C. 施工力量配备4. 建筑施工组织设计中,单位工程施工进度计划的主要作用是()。
A. 明确施工顺序B. 安排施工力量C. 控制施工进度D. 优化施工方法5. 建筑施工组织设计中,施工平面图的主要作用是()。
A. 表示施工场地布置B. 表示施工进度计划C. 表示施工方法及工艺D. 表示施工力量配备6. 建筑施工组织设计中,施工临时设施的设计应考虑()。
A. 施工工艺要求B. 施工组织要求C. 施工力量配备7. 建筑施工组织设计中,施工临时道路的设计应考虑()。
A. 施工工艺要求B. 施工组织要求C. 施工力量配备D. 施工材料供应8. 建筑施工组织设计中,施工临时水电供应的设计应考虑()。
A. 施工工艺要求B. 施工组织要求C. 施工力量配备D. 施工材料供应9. 建筑施工组织设计中,施工临时排水设施的设计应考虑()。
A. 施工工艺要求B. 施工组织要求C. 施工力量配备10. 建筑施工组织设计中,施工临时防火设施的设计应考虑()。
A. 施工工艺要求B. 施工组织要求C. 施工力量配备D. 施工材料供应二、多项选择题(每题3分,共30分)11. 建筑施工组织设计的主要内容包括()。
A. 施工总平面布置图B. 施工进度计划C. 施工方法及工艺D. 施工机械设备选型E. 施工临时设施设计12. 下列属于施工组织设计编制依据的是()。
A. 施工图纸及技术要求B. 施工组织总设计C. 施工预算D. 施工经验及施工技术E. 施工材料供应情况13. 下列属于施工组织设计编制依据的是()。
《施工组织》课程习题集西南科技大学成人、网络教育学院版权所有习题【说明】:本课程《施工组织》(编号为06016)共有单选题,名词解释题,计算题,简答题等多种试题类型,其中,本习题集中有[名词解释题]等试题类型未进入。
一、单选题1.施工进度检查的主要方法是()。
(A)对比法(B)纠偏法(C)调整法(D)分析法2.在双代号时标网络计划中,当某项工作有紧后工作,该工作箭线上的波形线表示()。
(A)该工作的总时差(B)该工作的自由时差(C)该工作的持续时间(D)该工作的拖延时间3.当利用S形曲线进行比较时,如果检查日期实际进展点落在计划S形曲线的右侧,则该实际进展点与计划S形曲线的垂直距离表示工程项目()。
(A)实际超额完成的任务量(B)实际拖欠的任务量(C)实际进度超前的时间(D)实际进度拖后的时间4.在工程网络计划中,工作的最迟完成时间应为其所有紧后工作()。
(A)最早完成时间的最大值(B)最迟完成时间的最小值(C)最迟开始时间的最小值(D)最早开始时间的最大值5. CM法的基本指导思想是()。
(A)保证工程项目的建设质量(B)减少工程项目的投资(C)避免工程项目发生过多的索赔(D)缩短工程项目的建设周期6.在双代号时标网络计划中,某工作箭线上没有波形线,则该工作()。
(A)为关键工作(B)总时差为0(C)自由时差为0 (D)总时差等于自由时差7.在工程网络计划的实施过程中,监理工程师检查实际进度时只发现工作M的总时差由原计划的3变成-2天,说明工作M的实际进度()。
(A)拖后3天,影响工期3天(B)拖后5天,影响工期2天(C)拖后2天,影响工期2天(D)拖后5天,影响工期5天8.既适用于工作实际进度与计划进度之间的局部比较,又可以用来分析和预测工程项目整体进度状况的方法是()。
(A)S曲线比较法(B)横道图比较法(C)前锋线比较法(D)香蕉线比较法9.当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是()。
(A)增加工作面和每天的施工时间(B)改善劳动条件并实施强有力的调度(C)采用更先进的施工机械和施工方法(D)赶紧施工方法,减少施工过程的数量10.下列属于空间参数的有()。
(A)流水节拍(B)施工段(C)流水步距(D)施工过程11.某分项工程实物工程量为1000立方米,该分项工程产量定额为10立方米/工日计划每天安排2班,每班5人完成该分项工程,则其持续时间为()天。
(A)8 (B)10 (C)12 (D)2012.施工过程划分可细一些,编制的是()。
(A)实施性施工进度计划(B)控制性施工进度计划(C)组织性施工进度计划(D)预测性施工进度计划13.最理想的组织流水施工方法是()。
(A)异节奏流水施工(B)等节奏流水施工(C)无节奏流水施工(D)成倍节拍流水14.单位工程施工平面图的主要作用是()。
(A)指导施工活动(B)使施工现场井然有序(C)编制进度计划(D)确定施工方案15.施工组织总设计以()为对象制定。
(A)单项工程(B)单位工程(C)建设项目(D)分部工程16.当设备基础的埋置深度大于厂房柱基础的埋置深度时,则厂房柱基础和设备基础应同时施工,称为()。
(A)开敞式施工(B)封闭式施工(C)平行式施工(D)顺序式施工17.墙面、地面抹灰与安木门框、安木门扇之间的施工顺序应为()。
(A)抹灰——安门框——安门扇(B)安门框——抹灰——安门扇(C)安门框——安门扇——抹灰(D)地面抹灰——安门框——墙面抹灰——安门扇18.下列不符合确定流水步距基本要求的是()。
(A)应保证相邻两个施工过程之间工艺上有合理的顺序。
(B)应使各个施工过程的专业工作队连续施工。
(C)应考虑各个施工过程之间的间歇时间。
(D)劳动力人数或施工机械台班数19.双代号网络图中节点的编号,箭尾号码与箭头号码应满足()。
(A)箭尾号码大于箭头号码(B)箭尾号码小于箭头号码(C)箭尾号码等于箭头号码(D)没有规定20.双代号网络图的特点有()。
(A)工作之间的逻辑关系表达中常常使用虚工作。
(B)表示工作之间逻辑关系的箭线可能产生较多的纵横交叉现象。
(C)由于工作的持续时间表示在节点之中,没有长度,故不够形象直观。
(D)便于网络检查和修改21.某分项工程实物工程量为500立方米,该分项工程人工时间定额为0.1工日/立方米,计划每天安排2班,每班5人完成该分项工程,则其持续时间为()天。
(A)5 (B)10 (C)8 (D)1522.节点的主要作用为()。
(A)分隔(B)工作(C)承上启下(D)箭线23.一项工作的最迟完成时间,是它所有紧后工作最迟开始时间的()。
(A)最大值(B)中间值(C)平均值(D)最小值24.单位工程的施工程序应遵循的基本要求有()。
(A)先地上、后地下(B)先围护、后主体(C)先结构,后装饰(D)先设备、后土建25.对于某些重型厂房,如冶金、电站用房等,一般采用的施工是()。
(A)开敞式(B)封闭式(C)平行式(D)顺序式26.单位工程施工组织设计的核心内容是()。
(A)工程概况(B)施工进度计划(C)施工方案(D)施工平面图27.各施工过程的流水节拍是相等的,各施工过程在各个施工段的流水节拍是相等的,这个特点属于()。
(A)等节奏流水施工(B)异节奏流水施工(C)无节奏流水施工(D)成倍节拍流水28.“三通一平”中的“一平”是指()。
(A)平面图(B)平整场地(C)平整度(D)平整面积29.施工平面图设计的首要步骤是()。
(A)确定搅拌站.仓库和材料构件堆场的位置(B)布置运输道路(C)确定起重机械的位置(D)布置行政管理及文化生活福利用临时设施30.总时差是指在不影响()的前提下,本工作可以利用的机动时间。
(A)紧后工作最早开始时间(B)总工期(C)紧前工作最早完成时间(D)紧后工作最迟开始时间31.考虑施工流向时,基础埋深不同时应()。
(A)同时进行(B)先浅后深(C)先深后浅(D)不分前后32.组织流水施工的关键环节是()。
(A)施工过程的确定(B)流水节拍的确定(C)施工段的确定(D)流水步距的确定33.有利于资源供应的施工组织方式是()。
(A)依次施工和平行施工(B)平行施工和流水施工(C)依次施工和流水施工(D)平行施工和搭接施工34.单位工程施工平面图的绘制比例一般为()。
(A)1:200~1:500 (B)1:200~1:300(C)1:150~1:250 (D)1:100~1:20035.单位工程施工组织设计的编制单位是( )。
(A)设计单位(B)建设单位(C)监理单位(D)施工单位36.下列说法正确的是()。
(A)两端为关键节点的工作一定是关键工作(B)关键工作的最早开始时间与最迟开始时间相等(C)关键工作两端的节点不一定是关键节点(D)由关键节点组成的线路一定是关键线路37.为了缩短流水施工工期,一般均采取成倍节拍流水施工方式,其特点不包括()。
(A)同一施工过程在其各个施工段上的流水节拍均相等(B)不同施工过程的流水节拍不全相等,但其值为倍数关系(C)相邻施工过程的流水步距相等(D)专业工作队数等于施工过程数38.工程项目管理的核心内容是()。
(A)工程项目管理组织(B)工程项目管理规划与决策(C)工程项目目标控制(D)工程项目生产要素优化配置和动态管理、合同管理、信息管理39.标高抄平、弹线、基坑验槽等属于()。
(A)生产间歇时间(B)可预料间歇时间(C)组织间歇时间(D)工艺间歇时间40.不属于划分施工段基本要求的是()。
(A)数目要适宜(B)各施工段的劳动量大致相等(C)以施工过程为依据(D)对于多层建筑物需分层分段41.在双代号时标网络计划中,关键线路是指()。
(A)没有虚工作的线路(B)由关键节点组成的线路(C)没有波浪线的线路(D)持续时间最长工作所在的线路42.已知工程网络计划中,该三项工作无紧后工作,则该网络计划的计算工期应等于这三项工作的()。
(A)最早完成时间的最小值(B)最迟完成时间的最大值(C)最早完成时间的最大值(D)最迟完成时间的最小值43. 一个工作的自由时差等于()。
(A)总时差(B)工作的最迟开始时间减去工作的最早开始时间(C)工作与紧后工作时间间隔的最小值(D)工作的最迟完成时间减去工作的最早完成时间44.工程总费用由直接费和间接费两部分组成,当工期被压缩时,会引起()。
(A)直接费增加,间接费减少(B)直接费和间接费均增加(C)直接费减少,间接费增加(D)直接费和间接费均减少45.既适用于工作实际进度与计划进度之间局部比较,又可用于分析和预测工程项目整体进度状况的比较方法是()。
(A)横道图比较法(B)前锋线比较法(C)S曲线比较法(D)香蕉曲线比较法46. 网络计划工期优化的目的是为了缩短( )。
(A)计划工期(B)计算工期(C)要求工期(D)合同工期47.香蕉曲线是由()绘制而成的。
(A)ES与LS (B)EF与LF (C)ES与EF (D)LS与LF48.当采用匀速进展横道图比较工作实际进度与计划进度时,如果表示实际进度的横道线右端落在检查日期的右侧,则表明()。
(A)实际进度超前(B)实际进度拖后(C)实际进度与计划进度一致(D)无法说明实际进度与计划进度的关系49.一项网络计划的关键线路()。
(A)只有一条(B)多于一条(C)至少一条(D)可能没有50.当实际施工进度发生拖延时,为了加快施工进度而采取的组织措施有()。
(A)改进施工工艺,缩短工艺技术间歇时间(B)采用先进施工方法,减少施工过程的数量(C)明确计划任务,实行包干奖励(D)重新划分施工段,增加工作面二、计算题51.某工程划分为六个施工段,有三个施工队进行流水作业,根据下表所列各施工队各段上的持续时间,并要保证各施工队连续工作,计算各施工队之间的流水步距、总工期。
52.某室内地面工程由回填土方、铺碎石垫层、浇筑混凝土找平层、抹砂浆面层4个施工过程组成,施工段数为6。
流水节拍分别为t A = 2d , t B = 6d , t C = 4d , t D = 2d 。
试组织成倍节拍流水施工,计算流水工期。
53.某室内地面工程由4个施工过程组成,施工段数为4。
流水节拍分别为t A = 2d , tB = 2d , tC = 2d , tD = 2d 。
试组织等节拍流水施工,计算流水工期。
54.某工程划分为四个施工段,有三个施工队进行流水作业,根据下表所列各施工队各段上的持续时间,并要保证各施工队连续工作,计算各施工队之间的流水步距、总工期。
55.已知网络计划如图所示,将相应工作的时间参数填入下表的空格内。
(单位:天)②④⑦⑧89123①③ ⑤ ⑥三、简答题56. 施工期间经常性准备工作有哪些? 57. 建筑产品的特点有哪些?58. 施工组织总设计的内容包括哪些? 59. 施工程序的确定原则有哪些? 60. 施工总平面图的设计要求有哪些? 61. 施工工期影响因素中技术因素有哪些? 62. 自然条件资料调查的内容有哪些? 63. 施工平面图编制的步骤是什么? 64. 确定流水步距的基本要求是什么? 65. 技术经济指标包括有哪些?66. 单位工程施工组织设计的内容是什么? 67. 成倍节拍流水施工的主要特点是什么?68. 合理的施工组织过程,应考虑哪些基本要求? 69. 施工方法选择时,应考虑的因素有哪些? 70. 单代号网络图的特点有哪些?71. 施工平面图的设计依据包括有哪些? 72. 组织流水作业的经济效果有哪些? 73. 确定施工流向应考虑的因素有哪些? 74. 施工机械的选择,应考虑的因素有什么?75. 单代号网络图与双代号网络图相比较,具有的特点有哪些? 76. 影响施工工期的社会因素有哪些? 77. 划分施工段的原则是什么? 78. 施工平面图包括的内容是什么? 79. 编制施工计划的基本原则是什么?107580.施工组织设计的目的是什么?四、名词解释题(略)……答案一、单选题1.(A)2.(B)3.(B)4.(C)5.(D)6.(C)7.(B)8.(C)9.(A)10.(B)11.(B)12.(A)13.(B)14.(B)15.(C)16.(A)17.(B)18.(D)19.(B)20.(A)21.(A)22.(C)23.(D)24.(C)25.(A)26.(C)27.(A)28.(B)29.(C)30.(B)31.(C)32.(C)33.(C)34.(A)35.(D)36.(B)37.(D)38.(C)39.(C)40.(C)41.(C)42.(C)43.(C)44.(A)45.(B)46.(B)47.(A)48.(A)49.(C)50.(D)二、计算题51.解:(1)第一队与第二队的流水步距为K1=Max{2、2、3、3、2、2、-15}=3(天)(2)第二队与第三队的流水步距为K2=Max{2、1、2、2、0、1、-17}=2(天)(3)总工期T = 3 + 2 + 17 = 22(天)52.(1)确定流水步距tmin = {2、6、4、2}的最大公约数 = 2d(2)确定各施工队的工作队数DA = tA/tmin = 2/2 = 1 个DB = tB/tmin = 6/2 = 3 个DC = tC/tmin = 4/2 = 2 个DD = tD/tmin = 2/2 = 1 个(3)总工期T = (7 + 6 -1 )* 2 = 24(天53.(1)确定流水步距t = 2d(2)总工期T = (4 + 4 -1 )* 2 = 14(天54.(1)第一队与第二队的流水步距为K1=Max{2、3、3、3、、-10}= 3(天)(2)第二队与第三队的流水步距为K2=Max{3、2、2、1、-11}= 3(天)(3)总工期T = 3 + 3 + 11 = 17(天)55.三、简答题56.按照单位工程施工设计的要求,搞好各阶段施工平面布置;根据施工进度计划,组织建筑材料和构件的进场,认真做好检验试验和存储保管工作;做好施工前的技术交底;做好施工机械设备经常性检查和维修工作;做好施工新技术的培训工作。
