第一节影响工期的因素和解决措施一、工期影响因素<1>由于参与施工的专业多,存在着各工种相互间交叉或协作施工,如果前期施工配合不到位,将制约着工期进展,特别是后期室外市政配套安装,对装修施工影响较大。
<2>因业主需要,设计方案发生重大变更或某些部位设计进行调整,用材变换,造成工程量发生重大变化。
<3>施工管理人员、施工技术人员、施工设备等环节,在数量、素质方面存在重大差异。
<4>施工材料不能及时到位,造成停工待料。
二、工期影响因素及解决措施<1>提早选定各专业分包并对其实施严格的管理控制。
各专业分包进场前必须根据项目经理部总进度计划编制专业施工进度计划,各分包单位必须参加项目经理部定期或不定期召开的生产例会,把每天存在的问题以及需要协调的问题落实解决。
如因专业分包延误影响总进度关键日期,则要求其编制追赶计划并实施。
<2>依靠业主的支持与配合,由项目技术人员负责与设计师及业主及时沟通,迅速解决现场施工与设计之间的问题。
<3>及时提出材料用量计划,充分考虑加工周期,由公司物资部与现场采购员分别负责采购,到生产厂家进行实地考察,确保供货准确、保质保量。
三、施工进度计划编制和实施<1>根据独立交工系统的先后顺序,明确划分建设工程项目的施工阶段;按照施工部署要求,合理确定各阶段各单项工程的开、竣工日期;<2>分解单项工程,列出每个单项工程的单位工程和每个单位工程的分部工程;<3>计算每个单项工程、单位工程和分部工程的工程量;<4>确定单项工程、单位工程和分部工程的持续时间;<5>编制初始施工总进度计划;为了使施工总进度计划清楚明了,可分级编制,例如:按单项工程编制一级计划;按各单项工程中的单位工程和分部工程编制二级计划;按单位工程的分部工程和分项工程编制三级计划;大的分部工程可编制四级计划,具体到分项工程;<6>进行综合平衡后,绘制正式施工总进度计划图。
影响工期的因素分析及应对措施Last revision on 21 December 2020对影响工期的因素分析及应对措施一、影响工期的因素1、业主因素如因业主使用要求改变而进行设计变更;应提供的施工现场条件不能及时提供或所提供的场地不能满足工程正常需要;不能及时向施工承包单位或材料供应商支付工程款等。
2、勘察设计因素如勘察资料不准确,特别是地址资料错误或遗漏;设计内容不完善,规范应用不恰当,设计有缺陷或错误;设计对施工的可能性未考虑或考虑不周;施工图纸供应不及时、不配套或出现重大错误。
3、影响建设工程进度的不利因素如施工影响建设工程进度的施工工艺错误;不合理的施工方案;施工安全措施不当;不可靠技术的应用等。
4、自然环境因素如复杂的地质条件;不明的地下埋藏文物的保护、处理;不可抗拒的天气条件如大风、暴雨、冰雹、霜冻等影响苗木生长及种植的条件等。
5、社会环境因素如其他临近施工单位对苗木种植的干扰;节假日交通、市容整顿的限制;临时停水、停电、断路;外界社会分子的扰乱等。
6、组织管理因素如向有关部门提出各种申请审批手续的延误;合同签订时遗漏条款、表达失当;计划安排不周全,组织协调不力,导致停工等料、相关作业脱节;项目经理领导不力,指挥失当,使施工各部门、各环节之间交叉作业、配合上发生矛盾等。
7、材料、设备因素如材料、构配件、机具设备供应环节的差错,品种、规格、质量、数量、时间不能满足工程建设的需要,需调换;特殊材料及新材料的不合理使用;施工设备不配套,选择失当,安装错误,机械故障等。
二、对影响工期因素的因对措施1、项目管理机构项目管理部工程作为管理的核心部分,针对工程特点,在项目经理下设各部分。
分工要明确,责任与义务要落实到每个人的身上。
项目经理为全权负责人,明确对由于非正常原因造成工期延误,包括建设、设计、施工等各单位之间及其内部原因,以及项目机构内部原因,造成工期延误,均由项目经理承担协调不力的责任。
施工进度延误的原因及应对措施施工进度是工程项目中一个至关重要的因素,而延误的施工进度可能会导致很多问题,包括成本增加、客户不满意、项目推迟等。
在本文中,我将讨论施工进度延误的原因,并提出相应的应对措施。
1. 原因一:不合理的项目计划安排施工进度延误的一个主要原因是项目计划安排不合理。
如果项目计划没有充分考虑到各项工作的工期、工序和依赖关系,以及潜在的风险和不可预见的情况,那么很容易出现进度延误的问题。
应对措施:建立合理的项目计划为了避免施工进度延误,项目团队应该制定一个合理的项目计划。
在制定计划时,应全面考虑各项工作的时间、顺序和依赖关系,并充分掌握项目的风险和可能出现的问题。
并且,项目团队应该建立一套完善的变更管理措施,以便及时调整计划,应对突发情况。
2. 原因二:人员不足或技术水平低人员不足或技术水平低是导致施工进度延误的另一个常见原因。
如果项目中所需的人员不足,或者所配备的人员技术水平低,那么就很难按时完成工程。
应对措施:合理配置人力资源和提升技术水平为了避免人员不足或技术水平低导致的施工进度延误,项目团队应该合理配置人力资源。
这意味着需要在项目开始之前进行充分的人力资源规划,确保项目团队具备足够的人员,并且这些人具备足够的技术水平。
同时,项目团队应该关注成员的培训和技能提升,以提高整个团队的技术水平和工作效率。
3. 原因三:供应链问题供应链问题也是导致施工进度延误的常见原因之一。
如果供应商延迟交货、货物质量不合格或者出现其他问题,那么项目的工期很可能会受到影响。
应对措施:建立健全的供应链管理机制为了避免供应链问题导致的施工进度延误,项目团队应该建立一个健全的供应链管理机制。
这意味着项目团队需要与供应商进行充分的沟通和协调,确保供应商能按时交货且货物质量符合要求。
同时,项目团队还应预留足够的时间用于处理供应链问题,以避免这些问题对工期产生不利影响。
4. 原因四:不可控因素在施工项目中,很多因素是不可控的,比如天气、自然灾害等。

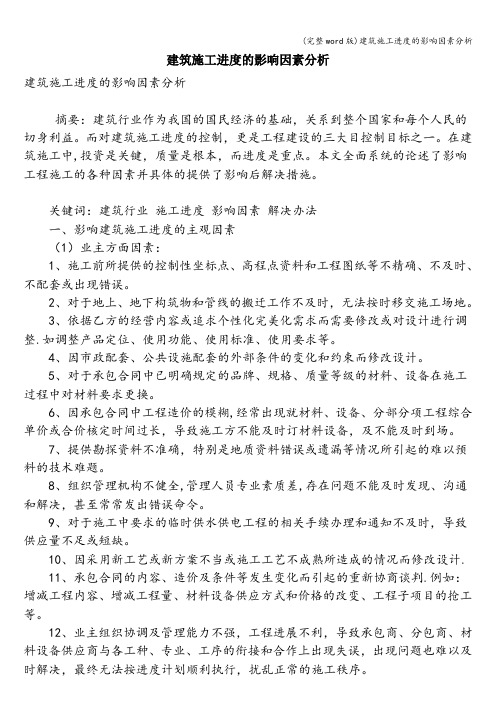

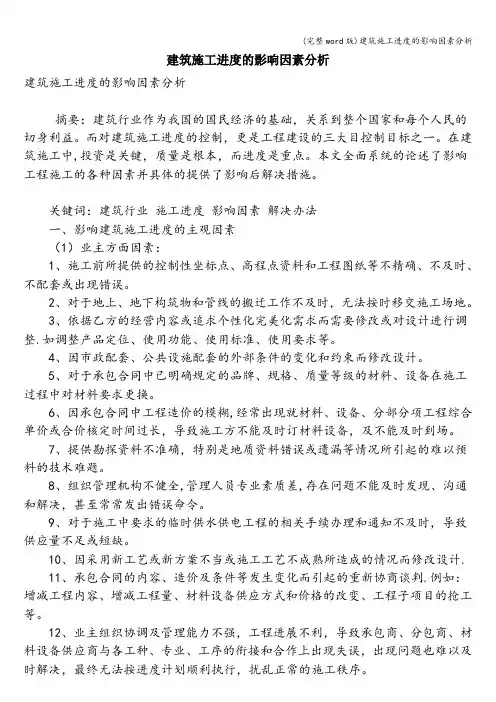

建筑施工进度的影响因素分析建筑施工进度的影响因素分析摘要:建筑行业作为我国的国民经济的基础,关系到整个国家和每个人民的切身利益。
而对建筑施工进度的控制,更是工程建设的三大目控制目标之一。
在建筑施工中,投资是关键,质量是根本,而进度是重点。
本文全面系统的论述了影响工程施工的各种因素并具体的提供了影响后解决措施。
关键词:建筑行业施工进度影响因素解决办法一、影响建筑施工进度的主观因素(1)业主方面因素:1、施工前所提供的控制性坐标点、高程点资料和工程图纸等不精确、不及时、不配套或出现错误。
2、对于地上、地下构筑物和管线的搬迁工作不及时,无法按时移交施工场地。
3、依据乙方的经营内容或追求个性化完美化需求而需要修改或对设计进行调整.如调整产品定位、使用功能、使用标准、使用要求等。
4、因市政配套、公共设施配套的外部条件的变化和约束而修改设计。
5、对于承包合同中已明确规定的品牌、规格、质量等级的材料、设备在施工过程中对材料要求更换。
6、因承包合同中工程造价的模糊,经常出现就材料、设备、分部分项工程综合单价或合价核定时间过长,导致施工方不能及时订材料设备,及不能及时到场。
7、提供勘探资料不准确,特别是地质资料错误或遗漏等情况所引起的难以预料的技术难题。
8、组织管理机构不健全,管理人员专业素质差,存在问题不能及时发现、沟通和解决,甚至常常发出错误命令。
9、对于施工中要求的临时供水供电工程的相关手续办理和通知不及时,导致供应量不足或短缺。
10、因采用新工艺或新方案不当或施工工艺不成熟所造成的情况而修改设计.11、承包合同的内容、造价及条件等发生变化而引起的重新协商谈判.例如:增减工程内容、增减工程量、材料设备供应方式和价格的改变、工程子项目的抢工等。
12、业主组织协调及管理能力不强,工程进展不利,导致承包商、分包商、材料设备供应商与各工种、专业、工序的衔接和合作上出现失误,出现问题也难以及时解决,最终无法按进度计划顺利执行,扰乱正常的施工秩序。

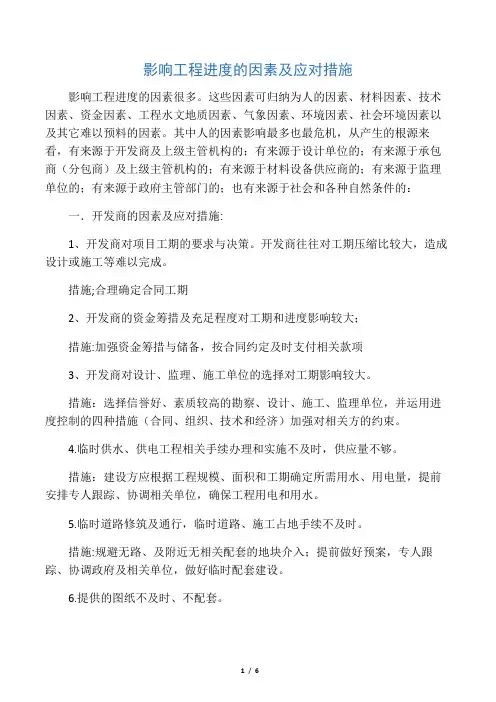

影响工期的因素分析及应对措施影响工期的因素及应对措施工程建设过程中,影响工期的因素很多,包括业主、勘察设计、施工、自然环境、社会环境、组织管理、材料和设备等方面。
以下是具体的分析及应对措施:1、业主因素业主因素是影响工程进度的重要因素之一。
业主可能会要求进行设计变更,或者不能及时提供施工现场所需的条件,或者不能及时支付工程款等。
应对措施是在合同中明确业主的责任和义务,并及时与业主沟通,协调解决问题。
2、勘察设计因素勘察设计因素也是影响工程进度的重要因素之一。
勘察资料不准确、设计内容不完善、设计有缺陷或错误等都会影响工期。
应对措施是加强勘察和设计的质量控制,及时修正错误,确保设计符合规范和实际情况。
3、施工管理因素施工管理因素是影响工程进度的重要因素之一。
施工工艺错误、不合理的施工方案、施工安全措施不当等都会影响工期。
应对措施是加强施工管理,制定合理的施工方案和安全措施,保证施工质量和进度。
4、自然环境因素自然环境因素也是影响工程进度的重要因素之一。
复杂的地质条件、不明的地下埋藏文物的保护、处理、天气条件等都会影响工期。
应对措施是提前做好环境调查和评估,制定合理的施工计划,保证工程进度和质量。
5、社会环境因素社会环境因素也是影响工程进度的重要因素之一。
其他临近施工单位的干扰、节假日交通、市容整顿的限制、临时停水、停电、断路、外界社会分子的扰乱等都会影响工期。
应对措施是加强沟通和协调,与相关单位和部门积极合作,共同解决问题。
6、组织管理因素组织管理因素也是影响工程进度的重要因素之一。
向有关部门提出各种申请审批手续的延误、合同签订时遗漏条款、表达失当、计划安排不周全、组织协调不力等都会影响工期。
应对措施是加强组织管理,制定合理的计划和安排,及时处理问题,确保工程进度和质量。
7、材料、设备因素材料、设备因素也是影响工程进度的重要因素之一。
材料、构配件、机具设备供应环节的差错、品种、规格、质量、数量、时间不能满足工程建设的需要、特殊材料及新材料的不合理使用、施工设备不配套、选择失当、安装错误、机械故障等都会影响工期。
建筑工地施工进度延误分析建筑工地的施工进度延误是一个常见但又非常具有挑战性的问题。
无论是大型的建筑项目还是小型的施工任务,都可能面临延误的情况。
本文将结合实际案例,分析建筑工地施工进度延误的原因,并提出解决方法。
一、原因分析在建筑工地施工进度延误的原因中,主要可以归纳为以下几个方面:1.人力资源管理不当:施工队伍的组织和管理是影响进度的重要因素。
如果工人数量不足或者工作经验不足,都可能导致施工进度的延误。
此外,工人的离职、打卡不准确等问题也会对进度造成影响。
2.材料供应不稳定:建筑工地需要大量的材料供应,如果供应链不稳定或者供应商交货延误,都会导致施工延误。
此外,材料质量不达标也是导致延误的原因之一。
3.工地管理不力:工地管理的不力也是导致施工进度延误的重要原因之一。
如果施工现场缺乏良好的组织和协调,容易出现资源浪费和工序不协调的情况,从而导致施工进度延误。
4.外部环境因素:建筑工地受到天气、政策、市场等外部环境因素的影响也是导致进度延误的原因之一。
比如,恶劣的天气条件会影响开展某些施工活动,政策的变化也可能导致进度的调整。
二、解决方法针对以上原因,可以采取以下措施来解决建筑工地施工进度延误的问题:1.合理安排人力资源:根据工地的实际需要,合理安排工人的数量和工作时间,确保施工队伍的稳定。
同时,加强对工人的培训和管理,提高他们的技能水平和工作效率。
2.加强材料管理:与供应商建立稳定的合作关系,确保材料的供应稳定可靠。
同时,对材料进行质量把关,确保材料的质量符合要求。
3.优化工地管理:建立起科学合理的工地管理制度,明确责任分工,并进行有效的协调和沟通。
加强对工地的监控和检查,及时发现和解决问题,确保施工进度的顺利进行。
4.灵活应对外部环境因素:建立健全的风险管理体系,对可能出现的外部环境因素进行评估和预测,并制定相应的应对措施。
根据实际情况,灵活调整施工计划,以应对外部环境的变化。
结语建筑工地施工进度延误是一个复杂的问题,但通过对原因的分析和解决方法的实施,可以有效地减少延误的发生。
影响工程进度的因素及应对措施影响工程进度的因素很多。
这些因素可归纳为人的因素、材料因素、技术因素、资金因素、工程水文地质因素、气象因素、环境因素、社会环境因素以及其它难以预料的因素。
其中人的因素影响最多也最危机,从产生的根源来看,有来源于开发商及上级主管机构的;有来源于设计单位的;有来源于承包商(分包商)及上级主管机构的;有来源于材料设备供应商的;有来源于监理单位的;有来源于政府主管部门的;也有来源于社会和各种自然条件的:一.开发商的因素及应对措施:1、开发商对项目工期的要求与决策。
开发商往往对工期压缩比较大,造成设计或施工等难以完成。
措施;合理确定合同工期2、开发商的资金筹措及充足程度对工期和进度影响较大;措施:加强资金筹措与储备,按合同约定及时支付相关款项3、开发商对设计、监理、施工单位的选择对工期影响较大。
措施:选择信誉好、素质较高的勘察、设计、施工、监理单位,并运用进度控制的四种措施(合同、组织、技术和经济)加强对相关方的约束。
4.临时供水、供电工程相关手续办理和实施不及时,供应量不够。
措施:建设方应根据工程规模、面积和工期确定所需用水、用电量,提前安排专人跟踪、协调相关单位,确保工程用电和用水。
5.临时道路修筑及通行,临时道路、施工占地手续不及时。
措施:规避无路、及附近无相关配套的地块介入;提前做好预案,专人跟踪、协调政府及相关单位,做好临时配套建设。
6.提供的图纸不及时、不配套。
措施:为勘察、设计单位提供确凿详细的资料并做好相关配合工作,按合同做好设计进度的跟踪、分析、核查,追究设计单位及专业工程师的责任,强调:应配备有设计经验的工程师负责技术与设计的相关协调工作。
7.开发商依据市场变化及经营需要修改、调整设计。
例如:调整产品定位、调整使用功能、调整使用标准、甚至改变使用要求。
措施:前期调研要细密且要有前瞻性,审慎设计变更,前期设计时尽可能将相关要求考虑全面,减少施工过程中的设计变更。

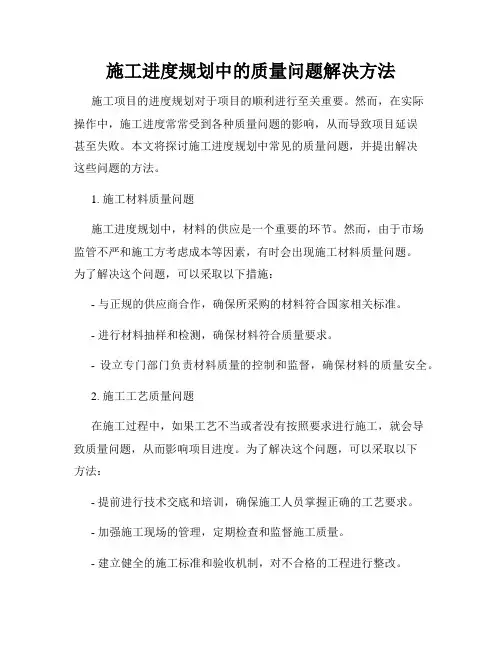

施工进度规划中的质量问题解决方法施工项目的进度规划对于项目的顺利进行至关重要。
然而,在实际操作中,施工进度常常受到各种质量问题的影响,从而导致项目延误甚至失败。
本文将探讨施工进度规划中常见的质量问题,并提出解决这些问题的方法。
1. 施工材料质量问题施工进度规划中,材料的供应是一个重要的环节。
然而,由于市场监管不严和施工方考虑成本等因素,有时会出现施工材料质量问题。
为了解决这个问题,可以采取以下措施:- 与正规的供应商合作,确保所采购的材料符合国家相关标准。
- 进行材料抽样和检测,确保材料符合质量要求。
- 设立专门部门负责材料质量的控制和监督,确保材料的质量安全。
2. 施工工艺质量问题在施工过程中,如果工艺不当或者没有按照要求进行施工,就会导致质量问题,从而影响项目进度。
为了解决这个问题,可以采取以下方法:- 提前进行技术交底和培训,确保施工人员掌握正确的工艺要求。
- 加强施工现场的管理,定期检查和监督施工质量。
- 建立健全的施工标准和验收机制,对不合格的工程进行整改。
3. 设备故障问题在施工进度规划中,设备的正常运行对于项目进度的控制至关重要。
如果设备出现故障,将会导致项目停工和延误。
为了解决这个问题,可以采取以下措施:- 定期进行设备的保养和检修,确保设备的正常运行。
- 增加备用设备,以便在设备故障时能够及时更换。
- 对设备进行技术培训,提高操作人员的技术水平,减少设备故障的发生。
4. 施工人员管理问题施工进度规划的顺利进行需要施工人员的积极配合和高效工作。
然而,如果施工人员管理不善,将会影响项目进度。
为了解决这个问题,可以采取以下方法:- 建立健全的施工人员管理制度,明确责任和权利。
- 加强对施工人员的培训和考核,提高施工人员的专业素质和工作效率。
- 营造良好的工作氛围,提高施工人员的工作积极性和团队协作能力。
综上所述,施工进度规划中的质量问题是项目进度延误的主要原因之一。
通过加强材料、工艺和设备管理,以及合理的人员管理,可以有效解决这些问题,提高项目的施工进度规划质量,确保项目的顺利进行。
建设项目进度延误的原因及应对措施有哪些在各类建设项目中,进度延误是一个较为常见且令人头疼的问题。
它不仅可能导致项目成本增加、质量下降,还可能影响项目相关方的声誉和利益。
那么,究竟是什么原因导致了建设项目进度延误?又有哪些有效的应对措施呢?一、建设项目进度延误的原因1、规划与设计不合理在项目启动阶段,如果规划和设计工作做得不充分、不细致,就很容易为后续的施工埋下隐患。
例如,设计方案存在缺陷,需要在施工过程中频繁变更;或者对项目的难度和复杂性估计不足,导致制定的进度计划不切实际。
2、资源供应不足资源包括人力、物力和财力等。
人力方面,可能出现施工人员数量不足、技术水平不达标或者人员调配不合理等情况。
物力方面,材料供应不及时、质量不合格或者设备故障等都会影响施工进度。
财力方面,资金短缺会导致项目无法正常运转,如无法及时支付工人工资、购买材料和设备等。
3、施工技术与方法不当采用了落后或不适合的施工技术和方法,可能会降低施工效率,增加施工难度,从而导致进度延误。
例如,在某些地质条件复杂的地区,如果没有选择合适的基础施工技术,可能会遇到诸多问题,影响工程进度。
4、天气等自然因素恶劣的天气条件,如暴雨、洪水、台风等,会影响户外施工的正常进行。
此外,地质灾害、地震等不可抗力因素也可能对项目造成严重破坏,导致进度延误。
5、管理不善项目管理团队的能力和经验不足,可能会导致组织协调不力、沟通不畅、决策失误等问题。
例如,没有建立有效的进度监控机制,无法及时发现和解决进度偏差;或者在处理问题时犹豫不决,错过了最佳的解决时机。
6、业主方面的原因业主提出的不合理要求,如频繁变更设计方案、增加项目功能等,会打乱项目的原有节奏。
另外,业主未能按时提供必要的支持和配合,如审批文件延误、资金支付不及时等,也会影响项目进度。
7、合同纠纷在项目执行过程中,如果发生合同纠纷,如关于工程量计算、工程价款支付等方面的争议,可能会导致施工方暂停施工,从而造成进度延误。
房屋建筑工程常见工期延误原因及解决措施1. 原因分析1.1 施工计划不合理施工计划的合理性直接影响着工期的顺利进行。
如果施工计划不科学、不合理,未能考虑到各个工程环节的依赖关系和风险因素,容易导致工期延误。
1.2 材料供应延迟在房屋建筑过程中,材料供应是施工的重要一环。
如果材料供应链出现延迟,比如生产周期过长、运输问题等,将直接影响施工进度,导致工期延误。
1.3 施工队伍短缺缺乏足够的施工队伍和熟练的劳工,会导致施工进度受限。
特别是在工期紧迫的情况下,施工队伍的配备不足可能会造成工期延误。
1.4 天气因素房屋建筑过程中,天气因素是无法控制的变量之一。
恶劣的天气条件,如强烈风雨、暴雪等,会导致施工活动受阻,从而造成工期延误。
2. 解决措施2.1 制定合理的施工计划在项目启动前,应制定详细、合理的施工计划,并考虑到各个工程环节的时间顺序和依赖关系,以及风险因素的应对措施。
合理的施工计划能够减少工期延误的风险。
2.2 加强供应链管理建立健全的材料供应链管理体系,与供应商保持良好的合作关系,并及时跟踪和协调材料的生产和运输,以确保材料供应的及时性和稳定性,避免因材料供应延迟导致工期延误。
2.3 合理安排人力资源有效管理和调配施工队伍,根据项目的实际需求提前筹备足够的劳工,并确保施工队伍的专业素质和技术水平,以确保施工进度的顺利进行。
2.4 做好天气风险管理在施工计划中合理考虑天气因素,并制定相应的应对措施。
比如,利用良好天气时段集中开展房屋建筑工程活动,缓解因天气原因导致的工期延误。
结论房屋建筑工程中的工期延误可以通过合理的施工计划、供应链管理、人力资源安排和天气风险管理等措施得到有效解决。
项目责任方应认识到工期延误的重要性,并积极采取相应的预防和解决措施,以确保工期的顺利进行。
以上为常见工期延误原因及解决措施的简要分析,希望对您有所帮助。
序号项目影响因素影响施工进度因素及对应措
1、设计变更因素对应措施。
2、资源保证措施
3、技术保证措施
设计变更、施工技术、资金、机械、材料、人力、水电供应、气候、施工组织协调等等保证工期的措施2循序渐进的动态控制过程(1)项目部要及时了解和掌握与施工进度有关的各种信息,不断将实际进度与计划进度进行比较,一旦发现进度拖后,要分析原因,并系统分析对后续工作会产生的影响。
(2)调整有施工管理经验的人员担任管理工作,并针对技术、质量、安全、文明施工、后勤保障来配置专人主抓分项工作。
采取措施施工进度控制1
对应措施
1、设计变更因素:是进度执行中最大干扰因素,其中包括改变部分工程的功能引起大量变更施工工作量,以及因设计图纸本身欠缺而变更或补充造成增量、返工,打乱施工流水节奏,致使施工缓慢、延期甚至停顿。
针这些现象,项目部要通过理解图纸与业主意图,进行自审、会审和与设计院交流,主动联系各单位,最大限度地实现事前预控,把影响降到最低。
2、资源保证措施:(1)、劳动力配置:在保证工程劳动力需求的条件下,优化对工人的技术等级、思想、身体素质等的管理与配备。
流水作业方式以均衡流水为主,对关键工序、关键环节等影响工程工期的重要环节配备足够的施工劳动力。
(2)、材料配置:按照施工进度计划要求及时进货,做到既满足施工要求,又要使现场无太多的积压材料,以便有更多的场地安排工程施工。
(建立有效的材料市场调查、采购、供应机构。
--物资管理员多沟通)(3)、机具配置:吊车或者泵车浇筑混凝土时,提前做好施工准备,如施工半径、有无影响因素、商混到场时间有无耽误等。
商混到场后,要能保证及时高效的完成浇筑任务。
要做好施工机械的定期检查和日常维修,保证施工机械处于良好的状态。
(4)、资金配备:根据施工实际情况编制月进度报表,根据合同条款申请工程款,并将预付款、工程款合理分配于人工费、材料费等各个方面,确保施工能顺利进行。
3、技术保证措施:(1)、实行工种流水交叉,循序跟进的施工程序,抢工期期间正常施工不能满足的情况下,安排加班,务必使当天任务当天完。
(2)、发扬技术力量的优势,大力应用、推广新材料、新技术、新1、建立严格的《施工日志》制度,逐日详细记录工程进度,质量、设计修改、工地洽商和现场环境变动等问题,以及工程施工过程必须记录的有关问题。
2、坚持每周定期召开一次由工程项目经理主持,项目部管理人员及施工队负责人参加的工程施工协调会议,听取关于工程施工进度问题的汇报,协调工程施工外部关系,解决工程施工内部矛盾,对施工进度中发现的问题,提出明确的调整意见。
3、有计划的推进施工,提前为下道工序的施工,做好人力、物力和机械设备的准备,确保工程一环扣一环地紧凑施工。
对于影响工程施工总进度的关键项目、关键工序,主要领导和有关管理人员必须跟班作业,必要时组织有效力量,加班加点突破难点,以确保工程总进度计划的实现。
详细措施。
