桩基子分部工程施工方案(一)施工工艺及流程(二)成孔工艺1、根据桩基设计要求,场地地层和设备性能情况,采用冲孔灌注桩。
2、定位、放样、埋护筒工程开工前先对本工程的四周外围轴线进行定位放样,并在轴线外围四周中设置好龙门板桩,同时把标高水准点引至固定的建筑物或构筑物上,同时根据设计施工图对各桩位进行定位测量,放出桩孔灰线,挖孔后埋设护筒,护筒直径等于设计直径加5cm,护筒埋设后均进行复核,使护筒中心点与桩位中心点偏差不大于20mm,并应保证护筒垂直,护筒与孔壁之间用粘土回填夯实,以防地面水流入护筒下移塌孔。
3、施工技术要求:①成孔时钻机定位准确、水平、稳固,钻机转盘中心、钻架中心与护筒中心应为三点垂直线上,其允许偏差不大于20mm,钻机定位后,钻头中心对准护筒中心点,慢速钻孔,待穿过硬土层或不均匀土层后方可正常钻进,钻孔时应严格控制钻进速度,避免造成埋钻,加接钻杆时应先停止钻进,将钻具稍提离孔底,待泥浆循环几分钟,然后停泵加接钻杆。
成孔施工应一次不断地完成,不得无故停钻,成孔至设计深度后,先进行初步清孔,然后会同工程有关各方对成孔各项要求进行验收,确认符合要求后,方可进行下道工序施工,在施工过程中应做好施工原始记录。
②泥浆与护壁:根据该工区场地地层情况,在开孔时使用优质泥浆钻孔,在继续钻进粘土层时,由于地层送浆性能较强,采用自然送浆护壁泥浆粘度过大时可用水稀释均匀以维护其性能。
泥浆性能要求:粘度:20-25s;密度:1.2-1.30g/cm3钻进时维持一定的泥浆粘度是防止地层缩径塌孔并能及时清孔内钻渣的重要措施,一般平均密度在1.25左右,可保护较好的孔壁稳定性,现场配置泥浆性能测定仪,经常检查泥浆质量,发现泥浆性能变差,要及时调整,及时清理循环泥渣,减少含砂量。
③清孔:当钻进达到设计标高时,将钻头提离孔底150-200mm,开动泥浆泵进行正循环清孔,孔底沉渣不超过50mm,如孔底沉渣无法外排,达不到设计要求,就用捞沙筒捞渣,清孔时间不少于30分钟。
地基与基础的分部、子分部、分项的划分
地基与基础
无支护土方
土方开挖、土方回填
有支护土方
排桩,降水、排水、地下连续墙、锚杆、土钉墙、水泥土桩、沉井与沉箱,钢及
混凝土支撑
地基处理子分部工程
灰土地基、砂和砂石地基,碎砖三合土地基,土工合成材料地基,粉煤灰地基,重锤夯实地基,强夯地基,振冲地基,砂桩地基,预压地基,高压喷射注浆地基,土和灰土挤密桩地基,注浆地基,水泥粉煤灰碎石桩地基,夯实水泥土桩地基。
桩基
锚杆静压桩及静力压桩,预应力离心管桩,钢筋混凝土预制桩,钢桩,混凝土灌注桩(成孔、钢筋笼、清孔、水下混凝土灌注)。
地下防水
防水混凝土,水泥砂浆防水层,卷材防水层,涂料防水层,金属板防水层,塑料板防水层,细部构造,喷锚支护,复合式衬砌,地下连续墙,盾构法隧道;渗排水、盲沟排水,隧道、坑道排水;预注浆、后注浆,衬砌裂缝注浆
混凝土基础
子分部工程
模板、钢筋、混凝土,后浇带混凝土,混凝土结构缝处理
砌体基础
砖砌体,混凝土砌块砌体,配筋砌体、石砌体
劲钢(管)
混凝土
劲钢(管)焊接、、劲钢(管)与钢筋的连接,混凝土
钢结构
焊接钢结构、栓接钢结构、钢结构制作,钢结构安装,钢结构涂装。
桩基础子分部工程施工方案1. 地质勘察在进行桩基础施工前,需要首先进行地质勘察工作。
地质勘察的主要目的是确定地层情况、地下水位及其变化情况、地下障碍物等地质情况,以便为后续的桩基础施工提供必要的信息和依据。
2. 桩基础类型选择在进行桩基础施工前,需要根据工程具体要求和地质条件,选择合适的桩基础类型。
常见的桩基础类型包括灌注桩、钻孔灌注桩、预应力桩等,选择合适的桩基础类型对工程的安全和稳定性至关重要。
3. 施工准备工作在进行桩基础施工前,需要做好施工准备工作,包括桩基础施工方案设计、施工图纸制作、施工人员组织、施工材料准备等工作,确保施工顺利进行。
4. 桩基础施工过程4.1 土方开挖在进行桩基础施工前,需要进行土方开挖工作,为桩基础施工提供必要的场地条件。
土方开挖过程中需根据具体情况采取合适的开挖方法和工艺,确保土方开挖的质量和效率。
4.2 桩基础施工桩基础施工是整个桩基础工程的核心环节,需要根据设计要求和工程规范,合理选择施工方法和工艺,确保施工质量和安全。
在施工过程中需加强监测和检查,及时发现和解决问题。
5. 施工质量控制在进行桩基础施工过程中,需要严格控制施工质量,确保施工过程符合设计要求和施工规范。
同时,需加强施工过程中的质量监督和检查,及时发现和处理施工质量问题。
6. 施工安全控制在进行桩基础施工过程中,需要严格控制施工安全,加强现场安全管理和监督,确保施工过程安全顺利进行。
同时,需加强对施工人员的安全教育和培训,提高施工安全意识。
7. 施工总结与验收桩基础施工完成后,需要对施工过程进行总结与验收,评估施工质量和安全情况,及时发现和解决问题,确保桩基础施工的顺利完成和验收通过。
以上为桩基础子分部工程施工方案的相关内容,希望能够对桩基础施工工程有所帮助和指导。

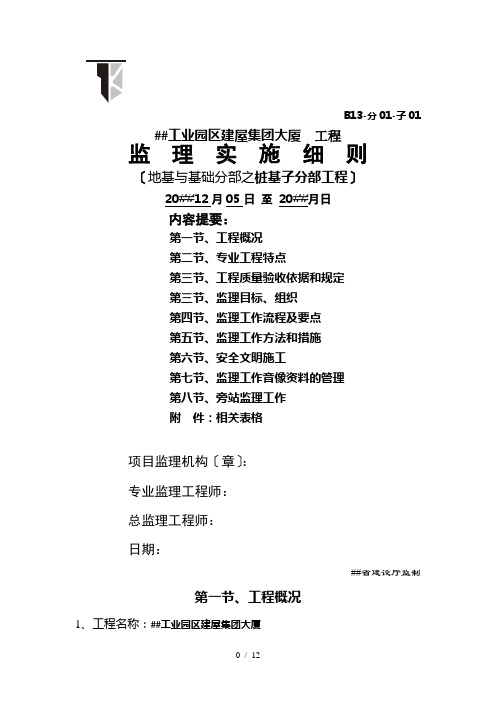

B13-分01-子01 ##工业园区建屋集团大厦工程监理实施细则〔地基与基础分部之桩基子分部工程〕20##12月05日至20##月日内容提要:第一节、工程概况第二节、专业工程特点第三节、工程质量验收依据和规定第三节、监理目标、组织第四节、监理工作流程及要点第五节、监理工作方法和措施第六节、安全文明施工第七节、监理工作音像资料的管理第八节、旁站监理工作附件:相关表格项目监理机构〔章〕:专业监理工程师:总监理工程师:日期:##省建设厅监制第一节、工程概况1、工程名称:##工业园区建屋集团大厦2、工程地址:##工业园区行政中心地块西南角,南临旺墩路,西毗星湖街。
3、参建单位:建设单位:##工业园区建屋发展##设计单位:东北####分院监理单位:##市建筑科学研究院建设工程咨询监理部桩基施工:通州市基础工程总公司供桩厂家:##星火管桩##质监站:##工业园区质监站4、建筑概述:2,地下2层,裙房3层,主楼20层〔其中1层设备层〕。
结构体系为框架结构+ 局部剪力墙。
第二节、专业工程特点1、子分部工程:桩基。
采用PHC管桩——先X法预应力混凝土管桩,施工工艺采用静压沉桩。
2、工程地质概况:本工程土层属于冲积、湖积形成的第四纪地层;本桩基工程选用第⑧层中密度、饱和的深灰色粉土〔含粉质粘土夹层〕作为桩端持力层,工程桩进入持力层1.8m。
3、施工特点、难点:①、施工难点:根据工程地质资料和试桩施工验证,沉桩施工时穿透第④-2层土较为困难,PHC-AB-600-110试桩施工时在此土层最大施工压力达510T,故预计在群桩施工和后期施工沉桩难度较大,甚至出现难以送桩至设计标高的情况。
因次,本工程施工的机械选型和施工流向的确定至关重要,必须精心控制,以便施工顺利。
②、送桩深度约10m:工程桩桩顶送桩深度约10M,故需严格控制桩顶标高和桩顶侧向位移。
同时杜绝将工程桩作为送桩杆的不规X作法。
③、群桩密度大:主楼电梯井一带群桩中心距为1800,密度大,必须重点控制沉桩速率、流向,以利于顺利沉桩,并尽量减少后续沉桩时土体挤压对已完成桩的影响。
桩基础子分部工程施工方案一、工程概况本工程高层建筑的桩基础子分部工程,总共包括X根桩基础的施工作业。
该项目采用钢筋混凝土桩基础形式,每根桩的直径为X米,长度为X 米,桩型采用钢筋混凝土灌注桩。
二、施工准备1.预先准备:根据设计要求,购置桩机和相应设备,准备桩基础施工所需的备件材料。
2.桩机安装:按照厂家提供的安装说明,组装安装桩机及其配套设备,并进行试运转和调试。
3.原材料准备:采购混凝土、钢筋等原材料,并按照要求进行质量检验,确保符合设计要求。
4.人员组织:组织施工人员、技术人员和质量监督人员,并进行相应的技术培训。
三、施工工序1.施工准备1.1现场清理:清除原有障碍物,保持施工场地整洁。
1.2清理标志线:按照设计标高,在桩基位置处进行标志线清理,确保施工的准确性。
2.地基处理2.1取样分析:根据设计要求,在桩基位置处进行地基取样,并进行土壤力学性质分析。
2.2地基处理:根据土壤力学性质分析结果,采取相应地基处理措施,如挖土、灌浆等。
3.桩基施工3.1定位标志:根据设计要求,在地面上进行桩基位置测量和标定。
3.2定位桩机:根据设计要求,在桩基位置处安置桩机,并根据桩机工作范围进行调整。
3.3钻孔施工:按照设计要求,选取合适的钻头,开始钻孔作业,控制孔径和钻孔深度。
3.4钢筋布置:根据设计要求,将钢筋放置在钻孔孔内,注意钢筋的正确布置和间距。
3.5灌注混凝土:在钻孔中灌注混凝土,确保混凝土能充分填满钻孔,并处理好出桩泥浆。
4.质量控制4.1桩孔检修:对每根桩进行坚固度检查,确认桩孔的质量合格。
4.2钢筋焊接:对钢筋进行检查,保证焊接质量符合设计要求。
4.3混凝土质量检验:对每批混凝土进行抽样,并进行强度试验,确保混凝土质量合格。
4.4桩基记录:对每根桩的施工过程和质量进行记录,包括桩孔施工参数、钢筋布置情况、混凝土灌注情况等。
四、安全措施1.施工现场设置必要的安全警示标志,规范施工人员的行为。
2.严格遵守现场作业规程,严禁在桩基附近进行焊接作业,确保施工人员的人身安全。
B10江苏省电力公司职业训练基地二期综合楼工程监理工作总结(桩基子分部)年月日至年月日监理单位(章):总监理工程师:法定代表人:日期:江苏省建设厅监制江苏省电力公司职业培训基地二期综合楼工程桩基子分部工程总结一、工程概况江苏省电力公司职业技能训练基地二期综合楼工程,位于连云港市临港产业区花果山北路东侧、新东方大道南侧500亩建设基地的西北角,沿新东方大道与花果山北路转角地块。
本工程采用砼钻孔灌注桩基础,持力层10层中风化变粒岩,桩端进入该层不小于2倍桩径,成桩长度按桩长及进入持力层长度双控,当嵌岩达到2.5倍桩径而桩长未达到可停钻成孔。
ZH1桩径900,单桩抗压承载力特征值为6600kN,共175根;ZH2桩径700,单桩抗压承载力特征值为4000kN,共88根;ZH3桩径700,单桩抗压承载力特征值为4000kN,抗拔承载力特征值为800KN,共56根。
钻孔灌注桩桩身砼强度等级为水下C40.水灰比<0.45,抗渗等级P8。
二、监理组织机构、监理人员和投入的监理设施根据本工程的监理目标、范围、任务及工作特点,我公司组建以方泓同志为总监理工程师,配备工程经验丰富、协调能力强的各专业监理工程师组成项目监理部,代表建设监理公司对工程全过程监理。
同时建立以公司总工程师及总工办为成员的技术领导小组,从技术上给项目监理部以强有力的支持。
项目监理部采用直线式监理机构组织形式,项目监理部组织机构框图如下:监理设施、设备一览表:四、监理合同履行情况本工程桩基础施工阶段,在建设单位、设计单位、质监站、承包单位及有关单位、部门的大力支持和密切配合下,我项目部圆满地完成了委托监理合同及其专用条件中约定的桩基础施工阶段范围内的监理业务。
五、监理工作成效本工程经过建设单位、施工单位、监理单位三方的共同努力,本工程达到了满意的效果和合同约定的标准。
监理工作成效方面可归纳为以下几点:1、事前、事中、事后的控制工作1.1事前预控工作首先要求施工单位现场管理人员认真阅读图纸,对各分项工程进行技术交底,加强对施工单位管理人员的跟踪检查,以便能够及时发现问题,把工程施工质量问题消灭在萌芽状态;认真审核施工施工组织设计、各专项施工方案及作业指导书。
桩基础工程桩基子分部工程预应力管桩施工总结 2 桩基础工程桩基子分部工程预应力管桩施工总结 2办公生活楼扩建、新建厂房、动力房、树脂罐区、粉料罐区、集水池桩基础工程桩基子分部工程施工总结汕头市建筑工程总公司201*年7月21日办公生活楼扩建、新建厂房、动力房、树脂罐区、粉料罐区、集水池桩基础工程桩基子分部工程施工总结一、工程及施工概况办公生活楼扩建、新建厂房、动力房、树脂罐区、粉料罐区、集水池桩基础工程桩基子分部工程位于广州开发区北围工业区石英路2号,是由阿克苏诺贝尔太古漆油(广州)有限公司投资兴建,由我司施工桩基础工程由办公生活楼扩建、新建厂房、动力房、树脂罐区、集水池桩基组成,总占地面积约18684.4平方米,其中办公生活楼扩建建筑设计总桩根数为19根,新建厂房建筑设计总桩数为1233根,动力房建筑设计总桩数为32根,树脂罐区建筑设计总桩数为54根,集水池建筑设计总桩数为9根。
本工程由广州地质勘察基础工程公司负责现场地质勘查,由中国轻工业广州设计工程有限公司负责设计,由广州华轻工程监理有限公司负责现场监理,监督单位为广州开发区建设工程质量安全监督站,基桩检测单位为广州开发区建设工程质量检测中心。
工程设计采用AB型预应力混凝土预制管桩,本工程抗震设防类别为丙类,为摩擦端承桩,桩径分为500mm和400mm,桩的持力层为强风化泥岩。
设计单桩竖向抗压承载力特征值为:φ400-95AB型桩单桩竖向承载力特征值为1200KN,终压力满载值为2800KN(注:偏桩器压桩:φ400-95AB型桩单桩竖向承载力特征值为500KN,终压力满载值为1200KN);φ500-95AB型桩单桩竖向承载力特征值为2200KN,终压力满载值为5200KN。
按图纸设计特点、合同要求以及现场实际情况,采用了广州羊城品牌的混凝土预制管桩;采用静力压桩施工方法,终压以终压值为主,打入桩长为参考,具体标准由现场试桩确定。
本工程办公生活楼扩建建筑桩基施工时间为201*年1月10日至201*年1月11日;新建厂房桩基施工时间为201*年11月24日至201*年12月31日;动力房桩基施工时间为201*年12月17日至201*年12月18日;树脂罐区桩基施工时间为201*年12月28日至201*年1月5日;集水池桩基施工时间为201*年1月10日至201*年1月10日。
桩基础子分部工程验收报告一、工程概况本次桩基础子分部工程是为了支撑建筑物的基础而进行的,总包工程为XX项目。
本工程包含桩基础的设计、施工和验收等工作。
二、施工现场本工程的施工现场位于XX地,总占地面积XXX平方米。
施工现场按照相关法规进行了划分,包括施工区、安全通道、办公区等。
施工现场布置整齐有序,安全环境良好。
三、施工组织本工程的施工组织合理,各岗位职责明确,施工人员都持有相关证书,具备相应的操作技能。
施工过程中按照设计要求进行,并及时调整工艺流程和施工方案,以保证质量和进度。
四、施工过程本次桩基础子分部工程的施工过程分为以下几个阶段:1.基坑开挖:按照设计要求进行基坑的开挖工作,保持边坡平整并及时清理渣土。
2.基桩灌注:根据设计要求,选择合适的灌注设备,进行基桩的灌注工作。
灌注过程中严格控制灌注深度和质量,确保基桩的强度和稳定性。
3.桩基础验收:基桩灌注完成后,进行桩基础的验收工作。
验收工作主要包括桩长、直径、倾斜度、强度、抗拔力等检测。
各项指标均符合设计要求。
五、质量控制本次桩基础子分部工程的施工过程中,严格按照相关质量控制标准进行作业,确保质量可控。
严格按照相关规范和施工工艺进行验收,检查每个环节的施工质量,发现问题及时处理,确保施工质量达到设计要求。
六、安全管理本工程在施工过程中,严格按照国家的安全生产法律法规进行操作。
施工现场设置了安全警示标语和安全防护设施,施工人员携带必要的个人防护用品,定期进行安全培训和检查,并建立了安全奖惩制度。
整个工程的施工过程中未发生任何安全事故。
七、总结经过评估和验收,本次桩基础子分部工程符合设计要求和相关质量标准,施工质量可控,安全管理到位。
在施工过程中,各岗位人员积极配合,互相沟通,保持了良好的施工秩序和团队合作精神。
感谢各相关部门的支持和配合,为项目的顺利进行贡献了力量。
八、建议与改进根据本次施工过程中发现的问题和经验教训,建议在下次类似的工程中加强材料的采购和管理,提高施工人员的技术水平和工作效率。
桩基子分部质量验收须知桩基子分部工程质量验收3个工作日之前,由施工单位资料员收集整理以下经总监审核合格后(须提交总监签字的审核合格确认书面意见)的资料(其他资料验收时放在现场抽查),送交钦州市建设工程质量安全监督站抽查,经抽查达到验收条件的(对不符合验收条件的,我站相应监督科室或综合科将需补全资料书面告知施工单位资料员),由施工单位资料员将《基桩工程质量验收监督通知书》送达综合科,总监方可组织验收。
一、桩基子分部工程质量验收前应将下列资料送达综合科,由综合科转送相应监督科室;1、承载力检验报告:(1)采用静载试验时:基桩静载试验报告、超前钻报告(单柱单桩的大直径嵌岩桩;含桩底持力层岩芯抗压强度试验)。
(“单柱单桩的大直径嵌岩桩,应视岩性检验孔底下3倍桩身直径或5m深度范围内有无土洞、溶洞、破碎带或软弱夹层等不良地质条件。
”—《建筑地基基础设计规范》(GB 50007-2011)第10.2.13条。
俗称超前钻)。
(2)采用非静载试验时:超前钻报告(单柱单桩的大直径嵌岩桩;含桩底持力层岩芯抗压强度试验)、岩基载荷试验报告、钻孔抽芯报告或声波透射法(含桩身砼连续性描述、桩身砼强度和桩底持力层岩芯抗压强度试验)、动测法检测报告。
报告中包含《关于要求检测机构在地基载荷试验、基桩检测过程中留存相关相片的通知》(钦市质安监字[2012]23号)的相关内容。
(“钦州市建设工程质量安全监督站信息网(网址:/)”中的“政策法规”中的“本地规定”。
2、桩身质量检验报告:(1)完整性检验报告:①直径大于800mm的混凝土嵌岩桩应采用钻孔抽芯法或声波透射法检测;②直径不大于800mm的桩以及直径大于800mm的非嵌岩桩,可采用钻孔抽芯法、声波透射法或动测法进行检测。
(《建筑地基基础设计规范》(GB 50007-2011)第10.2.15条。
)(2)桩身混凝土试块试验报告(“每浇注50m3必须有1组试件,小于50m3的桩,每根桩必须有1组试件。
