移动变电站搬运安装安全技术措施方案
- 格式:docx
- 大小:44.49 KB
- 文档页数:9
移动变电站操作规程移动变电站操作规程一、概述移动变电站是在停电、施工中和供电紧急情况下,为了满足用电需求而使用的移动式设备。
本操作规程是为了保障移动变电站在运行过程中的安全及稳定性,制定的操作规程。
二、安全措施1. 在操作移动变电站前,必须了解并熟悉移动变电站的结构和操作流程,经过必要的安全培训和考核后,方能进入工作现场。
同时,操作人员必须穿戴适当的防护设备。
2. 操作移动变电站时,必须严格遵守设备的操作规程,不得任意更改、拆换设备,更不得随意调节设备的参数。
3. 在停电、移动和启动运行时,操作人员必须经过上级主管的允许和现场监督,方可操作移动变电站。
4. 操作人员必须熟悉各种应急处置措施,并在必要的情况下及时启动应急操作程序。
5. 在设备故障或发生事故时,操作人员必须及时向上级报告,并迅速采取救援措施。
三、操作流程1. 启动前检查(1)先检查移动变电站周围环境是否安全,然后将电缆线路连接好。
(2)检查插头、插座、接头及连接卡是否完好。
(3)检查移动变电站开关是否在断闸位置,门锁是否锁紧。
(4)检查电缆外皮是否完好、绝缘是否良好。
(5)检查进线端和出线端连接是否牢固、接地是否正常。
2. 启动(1)启动发电机,调节电压、电流和频率。
(2)检查动力传动系统是否正常运转。
(3)检查变压器、配电盘和开关柜等设备是否正常工作。
(4)检查电力负载系统是否正常运行。
3. 运行中维护(1)定期检查各部运行情况,不得随意关闭关键设备。
(2)定期检查散热器、风扇、过滤器等,确保通风良好。
(3)检查油压、油温、冷却水温度是否在范围内,加注润滑油、冷却水等。
(4)定期清洗设备表面及配电盘、开关柜等设备。
4. 关机(1)先停止负载再关闭变压器、配电盘和开关柜。
(2)按照设备关机步骤操作,关闭发电机。
(3)检查插头、插座、接头、连接卡等是否有接触不良的情况。
(4)检查电缆是否存放于指定的仓库。
四、应急措施1. 突发停电时,应立即关闭负载。
移动变电站更换安全技术措施引言移动变电站是电力系统中的重要组成部分,常用于临时供电或紧急情况下的供电需求。
由于其灵活性和高效性,移动变电站在许多领域都得到了广泛应用。
然而,随着社会的发展和技术的进步,保障移动变电站的安全运行成为重要的任务。
本文将讨论移动变电站在安全技术方面的变化和改进,以确保其安全运行。
1. 移动变电站的安全隐患由于移动变电站常常在户外使用,面临着各种环境和使用条件的变化,存在一定的安全隐患。
以下是常见的一些安全隐患: - 电气安全隐患:例如电击、触电等风险。
- 环境安全隐患:例如天气变化、温度过高或过低等环境因素带来的风险。
- 操作安全隐患:例如误操作、错误设置参数等导致的风险。
- 供电安全隐患:例如电源故障、过载、短路等可能导致的风险。
2. 移动变电站的现有安全技术措施为了应对移动变电站的安全隐患,目前已经采取了一系列安全技术措施: - 绝缘技术:通过使用绝缘材料和按照绝缘规范进行设计,确保电气部分与外部环境隔离,降低电气安全隐患。
- 环境监测技术:通过安装温度、湿度、风速等传感器监测环境参数,提前发现可能的环境安全隐患。
- 自动保护设备:安装过载保护器、短路保护器等自动保护设备,确保在故障情况下及时切断电源,防止安全事故的发生。
- 人员培训和操作规范:针对移动变电站的操作人员进行培训,制定详细的操作规范,提高操作人员的安全意识和技术水平。
3. 移动变电站的新技术应用及改进措施随着科技的发展,一些新技术已经应用于移动变电站的安全方面,进一步提高了移动变电站的安全性: - 智能监控系统:利用传感器、摄像头等设备,实时监测移动变电站的运行状态,及时报警并采取措施。
- 远程监控技术:通过互联网和远程通信技术,实现对移动变电站的远程监控和操作,减少人员接触,降低操作风险。
- 数据分析和故障预测技术:通过对移动变电站运行数据的采集和分析,预测可能发生的故障情况,及时采取相应措施,降低故障风险。
移动变电站操作规程模版1. 引言1.1 目的本操作规程的目的是为了确保移动变电站的安全、高效运行,减少意外事故的发生,保障电力设备的正常运行和供电质量。
1.2 适用范围本操作规程适用于移动变电站的运行、检修和维护等操作活动。
2. 安全准备2.1 个人防护在进行任何操作前,必须佩戴个人防护装备,包括安全帽、安全鞋、绝缘手套、防护眼镜等。
2.2 工作准备2.2.1 检查设备状况在操作前必须仔细检查设备的状况,确保设备完好无损,符合操作要求。
2.2.2 确认工作环境需要确认工作环境是否符合操作要求,消除可能存在的风险和隐患。
2.2.3 做好辅助工具准备需要准备好所需的辅助工具,如绝缘手套、电池、工具包等。
3. 操作流程3.1 操作前准备3.1.1 确认电源情况在操作前需要确认电源是否已经切断,并对切断电源的操作进行记录。
3.1.2 确认停电范围需要确认停电范围,并设置合理的警示标志,防止他人进入作业区域。
3.2 操作步骤3.2.1 对设备进行外观检查在操作设备前,需要对设备的外观进行仔细检查,确保设备没有明显的破损或迹象。
3.2.2 确认设备的电气安全状况需要使用绝缘电阻计等设备,对设备的绝缘状况进行测试,确保设备的电气安全性。
3.2.3 操作设备根据操作要求,进行相应的设备操作,并做好记录。
3.3 操作后处理3.3.1 清理现场在操作完成后,需要对现场进行清理,清除所有不必要的物品和垃圾。
3.3.2 完成记录需要对操作过程和结果进行记录,包括设备状况、操作时间等。
4. 安全注意事项4.1 注意电气安全在操作移动变电站时,必须严格遵守相关的电气安全规定,避免电击事故的发生。
4.2 防止火灾和爆炸在操作过程中,必须注意防止火灾和爆炸的发生,禁止在禁烟区域吸烟或使用明火。
4.3 注意设备的稳定性在操作设备时,需要注意设备的稳定性,避免设备倾倒或倒塌造成人员伤亡。
4.4 遵守操作规程和标准在进行操作时,必须严格遵守操作规程和标准,不得擅自修改或忽略操作步骤。
运输移动变压器安全技术措施首先,需要在运输前对变压器进行全面的检查和维护。
检查变压器的外观是否完好,是否有明显的损坏。
检查变压器的各项指标是否正常,如温度、压力、电流等。
对于有损坏或异常的变压器,需要及时进行修复或更换。
其次,需要选择合适的运输工具和设备。
运输移动变压器需要使用专用的运输车辆和设备。
运输车辆需要具备足够的载重能力和稳定性,以承受变压器的重量和运输过程中的震动。
在运输过程中,还需要使用专用的固定装置将变压器牢固地固定在车辆上,以防止变压器在运输途中产生晃动和滑动。
运输过程中,需要注意路况和交通安全。
在选择运输路线时,应优先选择平坦、宽敞、无障碍物的道路。
避开长时间拥堵的路段,以减少变压器在运输途中暴露在不良路况下的风险。
同时,需要确保运输车辆的司机具有丰富的驾驶经验和良好的驾驶习惯,以保证行驶安全。
运输移动变压器时,需要进行适当的防护措施。
变压器外壳外部应加装保护措施,以防止外界碰撞和损坏。
在移动变压器的过程中,还应在车辆上布置防震垫,并采取减震措施,以减少变压器在运输途中受到的震动和振动。
另外,还需要将变压器与其他设备、物品隔离,以防止变压器受到碰撞。
在运输过程中,需要定期检查和监控变压器的运行状态。
通过安装传感器和监控设备,可以对变压器的温度、压力、电流等参数进行实时监测。
一旦发现异常情况,需要及时采取措施进行处理,以防止事故的发生。
综上所述,运输移动变压器的安全技术措施包括全面的检查和维护、选择合适的运输工具和设备、注意路况和交通安全、进行适当的防护措施、定期检查和监控变压器的运行状态,以及保持充分的通讯和沟通。
通过采取这些措施,可以有效地提高运输移动变压器的安全性。
变电站施⼯安全、技术、组织措施(三措)⽬录1、编制依据 (1)2、⼯程概况 (1)3、施⼯组织机构 (2)4、施⼯责任制 (2)5、⼯程施⼯技术措施 (3)6、职业健康安全措施 (7)7、职业健康安全管理职责 (7)8、安全组织技术措施 (9)9、起重、吊装安全技术措施 (9)10、⾼处作业安全技术措施 (10)11、建筑⼯程安全技术措施 (11)12、电⽓安装⼯程安全技术措施 (13)13、不停电安全技术措施 (16)格尔⽊西3300kV变电站⼯程(四通⼀平)施⼯安全、组织、技术措施编制依据国家及部颁与本⼯程有关的各种有效版本的技术规范、规程及其它相关的要求⽂件;国家电⼒公司颁发的《电⼒施⼯质量检验技术评定标准》;《⽕电施⼯质量检验及评定标准》;《⽕⼒发电⼚基本建设⼯程启动及竣⼯验收规程》;《电⼒建设⼯程施⼯技术管理制度》;《电⼒建设施⼯管理制度》;《电⼒建设安全⼯作规程》;《电⼒建设⽂明施⼯规定及考核办法》;我公司变电站施⼯的以往经验;《⽕电⼯程达标投产考核评定标准》;《电⼒建设⽂明施⼯规定及考核办法》;⼯程概况格尔⽊西330kV变电站站址位于青海省格尔⽊市河西农场区域内,格库铁路北侧450m左右,格茫公路南侧400m处,距离格尔⽊市约35km,海拔2900m左右,主要为满⾜格库铁路的供电需要。
总占地⾯积3.833hm2,围墙内占地⾯积3.300hm2,进站线路长8.5公⾥。
开竣⼯时间安排本⼯程拟订开⼯时间为2018年3⽉6⽇本⼯程拟订竣⼯时间为2018年7⽉16⽇施⼯组织机构项⽬经理:马耀丽技术负责⼈:王树西专职安全员:周⼩中专职质检员:杨胜龙⼟建施⼯负责⼈:李⽂成电⽓施⼯负责⼈:王全⽣财务主管:龚林胜供应主管:韩志国现场计划:吴晓兵施⼯责任制项⽬经理:负责本⼯程的施⼯组织、安全、质量、⼯期、民事、信息材料、设备、经营、⽂明施⼯以及⽣活等全⽅位的领导⼯作,并负责各⽅⾯的协调⼯作,全权处理施⼯中的有关事宜。
变电站安全技术措施及控制要点随着电力行业的飞速发展,变电站作为电能传输的重要枢纽,其安全问题日益引人关注。
为了确保变电站的稳定运行和工作人员的安全,采取一系列的安全技术措施和控制要点至关重要。
本文将详细介绍变电站安全技术措施及控制要点。
一、安全技术措施1. 环境安全措施变电站的环境安全措施包括预防火灾、防止爆炸、防雷击等方面。
首先,在变电站的设计和建设阶段,需要采取适当的防火措施,如安装火灾报警系统、防火墙等。
其次,应根据变电站的具体情况,合理布置防爆设施,防止火花或电弧引发爆炸事故。
此外,还需加强防雷措施,如安装避雷器、接地装置等,以减少雷击引起的安全隐患。
2. 电气安全措施变电站是电压等级转换和电能传输的关键环节,因此电气安全措施必不可少。
首先,需要加强电气设备的维护和检修工作,定期进行设备状态的监测和维修,确保设备的正常运行。
其次,变电站的电气系统应有完善的接地装置,以便及时排除异常电流和电压,避免对设备和人员产生危害。
此外,还应加强对电气设备操作人员的培训,提高其电气安全意识,合理使用电气设备。
3. 机械安全措施机械设备的安全问题也是变电站管理的重要内容。
首先,需要加强对机械设备的巡检和维护,确保设备的正常运行和安全使用。
其次,在设备的设计和生产阶段,应考虑到人机工程学的原则,合理配置设备的工作空间和工作台面,保证操作人员的人身安全。
此外,还要安装必要的安全装置,如机械防护罩、保护装置等,减少事故的发生。
4. 安全管理措施安全管理是变电站安全的基石。
必须建立起一套科学、规范、可行的安全管理制度和操作规程。
首先,要制定安全操作规程,明确工作流程和操作要点,规范作业人员的行为。
其次,加强对工作人员的培训和教育,提高其安全意识和技能水平。
此外,还要建立健全的事故报告和应急预案,以应对突发事件,减少事故的损失。
二、控制要点1. 控制室的安全控制室是变电站的中枢,负责对整个变电站的运行进行监控和控制。
移动变电站安全技术操作规程一、一般规定操作人员必须经过培训,经考试合格发证后,方可持证上岗。
故障断电后,要认真查看高、低压侧的状态显示,确认故障排除后进行复位,复位后确认无人工作时方可送电。
严禁在带电情况下打开移变高低压开关的各部盖板,进行检查、检修。
移变运行中要时刻注意高低压开关显示屏的指示值及指示状态。
二、操作前检查检查移变高压侧供电电压是否在规定范围内。
检查高低压开关显示屏工作是否正常。
检查各个按钮是否工作正常。
检查整定值是否符合要求。
三、操作程序移变的操作程序合闸高压侧拉出隔离刀闸的闭锁杆,顺时针旋转隔离手把至“合”位置,闭锁杆复位。
按压低压侧面板“复位”按钮,显示“正常”后,按压高压侧面板“复位”按钮,显示“正常”后,按压高压侧面板“电合”按钮,断路器合闸。
分闸按下停止按钮,断路器断开,也可按下自检、试验按钮,断路器跳闸。
需长时间停电或检修时,必须断开电源隔离开关并闭锁,悬挂“有人工作,禁止送电”的警示牌。
四、移动变电站的迁移移动时,必须切断电源,严禁带电迁移。
检查绞车锚固装置,必须安装牢固,性能安全可靠,在巷道坡度超过5度时要采取特殊安全措施。
检查绞车卷筒上钢丝绳情况,发现磨损、断丝超限时,必须及时更换。
检查移变列车间的连接装置,是否安全可靠,移动范围内的道轨、枕木、夹板等必须安装牢固,完整无损,无前移障碍,并撤除接地装置。
检查单轨吊接口的连接情况,必须保证对接良好,接口缝隙不得大于10mm。
检查单轨吊上电缆和管线的吊挂情况,保持吊挂电缆和管线悬垂度均匀、整齐,随变电站前移不得承受自重以外的张力,无挤伤危险。
迁移时要有专人指挥。
牵引绞车派专人操作,中间分段派人监护。
号令统一,动作协调,无论哪一部分发现问题,均应立即停止移动,检查处理后,方可继续前移。
迁移到位后,停止牵引,牵引绞车松绳,开关停电、闭锁,并在移变及列车轮子前后设置阻车装置。
认真进行检查,对设备电缆管路调整吊挂,接地装置重新安装敷设。
综采工作面泵站、移动变电站外移安全技术措施引言在综采工作面的生产过程中,泵站和移动变电站的外移是一个常见的需求。
然而,这种外移过程需要严格遵守一系列的技术措施,以确保移动过程的安全性。
本文将介绍综采工作面泵站和移动变电站外移的安全技术措施。
综采工作面泵站外移安全技术措施综采工作面泵站的外移涉及到大量的设备和人员的搬迁,因此需要制定详细的安全技术措施。
以下是泵站外移的安全技术措施:1.制定详细的外移计划:在外移过程开始之前,应根据现场情况和具体要求,制定详细的外移计划。
计划应包括外移过程的时间安排、人员分工、设备搬迁路线等内容。
2.安全评估和隐患排查:在外移开始前,应进行全面的安全评估和隐患排查。
特别要注意可能存在的设备老化、电路过载、泄露等安全隐患,并采取相应的措施进行修复和改进。
3.人员培训和演练:在外移过程中,泵站操作人员应接受相关的培训,熟悉外移过程中的操作要点和安全措施。
定期进行紧急情况演练,以增强应急处理的能力。
4.设备固定和保护措施:在搬运过程中,泵站设备应牢固固定在运输工具上,防止在路途中发生松动或损坏。
对敏感设备进行额外的保护,以避免振动和冲击。
5.撤离路线及临时设施:在外移过程中,应明确撤离路线并确保路线畅通无阻。
在路线上设立临时警示标识和照明设施,提醒过往车辆和行人注意。
移动变电站外移安全技术措施移动变电站的外移也是一个重要的环节,同样需要一系列的安全技术措施。
以下是移动变电站外移的安全技术措施:1.外移计划和风险评估:制定移动变电站外移计划,并进行详细的风险评估。
根据风险评估结果,采取相应的措施进行风险控制。
2.设备检修和固定:在外移过程中,对移动变电站的设备进行彻底的检修和维护,确保设备状态良好。
同时,将设备牢固固定在运输工具上,防止在移动过程中发生松动。
3.临时供电和应急措施:在外移过程中,提供临时供电,以保证生产和运行的连续性。
建立应急处理机制,应对可能出现的故障和紧急情况。

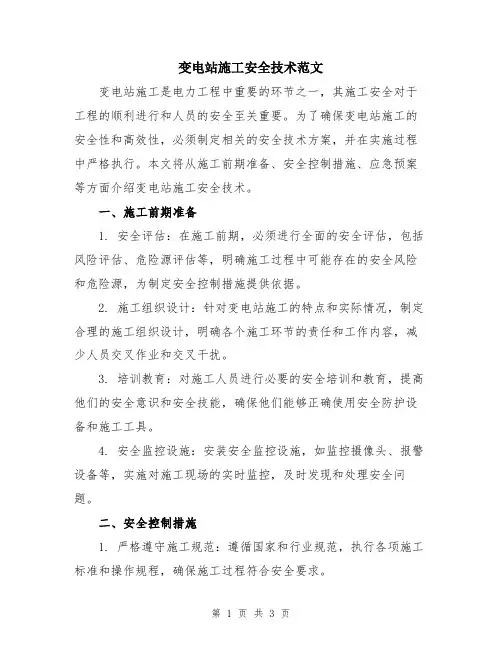

变电站施工安全技术范文变电站施工是电力工程中重要的环节之一,其施工安全对于工程的顺利进行和人员的安全至关重要。
为了确保变电站施工的安全性和高效性,必须制定相关的安全技术方案,并在实施过程中严格执行。
本文将从施工前期准备、安全控制措施、应急预案等方面介绍变电站施工安全技术。
一、施工前期准备1. 安全评估:在施工前期,必须进行全面的安全评估,包括风险评估、危险源评估等,明确施工过程中可能存在的安全风险和危险源,为制定安全控制措施提供依据。
2. 施工组织设计:针对变电站施工的特点和实际情况,制定合理的施工组织设计,明确各个施工环节的责任和工作内容,减少人员交叉作业和交叉干扰。
3. 培训教育:对施工人员进行必要的安全培训和教育,提高他们的安全意识和安全技能,确保他们能够正确使用安全防护设备和施工工具。
4. 安全监控设施:安装安全监控设施,如监控摄像头、报警设备等,实施对施工现场的实时监控,及时发现和处理安全问题。
二、安全控制措施1. 严格遵守施工规范:遵循国家和行业规范,执行各项施工标准和操作规程,确保施工过程符合安全要求。
2. 设置安全防护区域:根据施工现场的特点,设置安全防护区域,限制无关人员进入,确保施工人员的安全。
3. 做好现场交通管理:建立施工现场的交通管理制度,设置合理的交通标志和引导牌,保障交通畅通和施工人员的安全。
4. 使用合格的施工设备:确保施工设备的安全性能符合要求,定期检测维护,及时排除可能存在的安全隐患。
5. 使用个人防护设备:要求施工人员佩戴符合标准的个人防护设备,如安全帽、防护眼镜、防护手套等,减少施工过程中的人身伤害风险。
6. 电气安全控制:变电站施工涉及到大量的电气设备和电源,必须做好电气安全控制,严禁乱接乱拆电源线路,遵循规定的电气接地和绝缘要求。
7. 高空作业安全:对于需要进行高空作业的施工环节,必须制定专门的安全操作规程,认真核实安全防护措施,如安全绳索、安全网等,确保人员的安全。

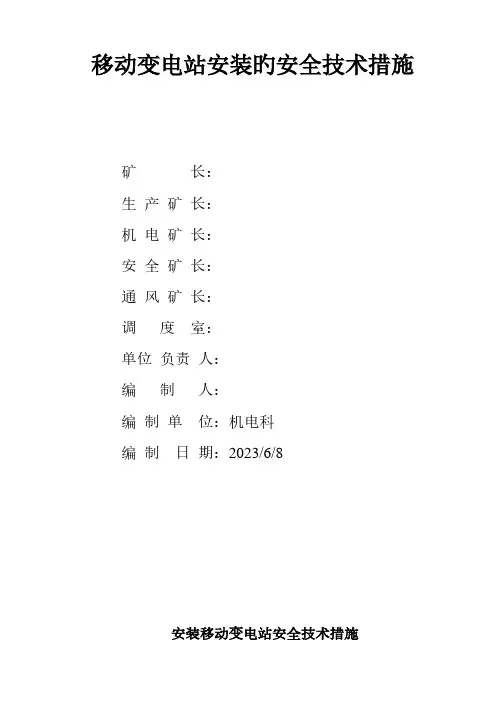

移动变电站安装旳安全技术措施矿长:生产矿长:机电矿长:安全矿长:通风矿长:调度室:单位负责人:编制人:编制单位:机电科编制日期:2023/6/8安装移动变电站安全技术措施六、准备工作1、机电科安排电工10人进行安装。
2、组织所有人员学习安全技术措施,熟悉施工现场,做好施工交底工作。
3、施工所需设备要提前到位,根据有关技术资料规定,对到位旳设备进行检查,保证满足施工规定。
4、变电所设备布置应按如下次序进行:高压真空配电装置→变压器→真空馈电开关→接地装置连接→电缆敷设→照明设施。
5、根据设计及安装工艺,施工材料、工具必须准备充足。
七、施工工器具见附表1八、施工布置见附图1。
九、施工方案及措施:1、施工前旳准备1)施工所缺乏旳设备需提前做计划购置或调拨。
2)设备到来后查对设备数量、规格、型号、电压等级、使用环境等与否符合条件。
安装人员认真阅读产品使用阐明书,熟知设备性能和安装时安全注意事项3)防爆检查员认真检查设备旳防爆性能。
4)检查设备零件与否齐全、备品备件与否足够,随机装箱图纸与否齐全,验收完毕后分别保管。
检查设备有无损坏、受潮,发现此状况要及时汇报并处理。
5)按照实际施工使用电缆旳粗细状况,认真测量设备旳进出线喇叭嘴旳内径,内径必须不小于该喇叭嘴所接电缆旳外径。
如不不小于则应对喇叭嘴进行加工处理。
6)设备使用前要进行试运行,保证每台设备可以正常使用7)高压隔爆开关、变压器使用前必须做耐压试验,合格后方可入井。
2、耐压试验1)耐压试验必须由矿方承认旳试验单位进行,我方人员可协同进行。
试验人员应做好分工,明确互相之间联络措施,并有专门人员监视现场安全和试验设备状态。
被试验设备要打扫洁净,并绝对干燥,以免损坏设备和带来试验误差。
试验室时升压不能太快,并必须防止忽然升压。
每次试验完必须执行放电、验电程序,试验前后应测量绝缘电阻,检查绝缘状况。
在升压或耐压试验时,发现下列不正常状况应立即降压,切断电源:(1)电压表指针摆动过大(2)发现绝缘烧焦或冒烟(3)被试验设备有不正常声音。
变电站施工安全保证措施影响本工程施工安全的主要项目为基础开挖、建筑施工、架空线路安装、设备吊装以及电气试验调试、机械设备运行等。
(1)基础开挖施工安全措施包括建筑物基础、电缆沟、电气构架等基础开挖。
1)加强地质监测,及时收集地质情况,指导和调整施工方案,确保施工安全。
2)根据开挖深度情况,采取分层开挖,开挖边坡的坡度使边坡能自然稳定,严禁掏洞开挖。
对设计边坡,当土质发生变化时在证得监理工程师同意后放缓开挖边坡或采取支护措施,施工中指定专人检查、观察边坡的稳定情况;在影响边坡稳定的范围内不得堆土或放其它重物。
3)根据现场具体情况设置必要的排水沟排除基础积水和雨水。
4)在基础周边设置安全防护栏杆,夜间设置警示灯。
5)对于石方基础爆破开挖,采取以下措施:a. 采用控制爆破措施,小孔径、小药量爆破。
事前根据岩石的性质制定爆破施工安全措施报监理工程师审批执行。
b. 火工材料的采购、运输经当地公安部门批准并按其要求进行,专人保管,定人领用,完善审批、领用记录。
c. 爆破作业由具有公安部颁发的爆破作业上岗证的专业人员进行。
d. 实施引爆前,所有人员和机械设备撤离到飞石、冲击波威胁不到的范围外,各道口派专人守护警戒。
向建筑物和水利、电力设施的炮口覆盖麻袋减少飞石。
爆破后,排除哑炮、危石并经安全员检查确认安全情况下,才解除警戒、继续施工。
(2)建筑施工安全保证措施1)棚架管、安全网使用具有合格证的产品,经检验合格。
棚架管、安全网搭设牢固,经工地安全员检查、验收。
2)严禁垂直抛掷传送材料。
吊运材料高度不超出载体顶部,吊运机械严禁超负荷运行。
3)严禁施工人员在无安全防护措施的墙体顶部施工,连续砌筑高度不超过规范要求。
4)进入施工现场人员必须戴安全帽,高空作业必须绑安全带。
(3)架空线路安装安全措施1)架空线路安装主要作业人员经岗位培训考试合格并持有区劳动厅颁发的上岗证。
2)安装使用的工具、材料经专业安全员检查合格。
3)混凝土电杆排杆过程中,采用木锲等对电杆锲稳以防滚动,电杆焊接牢固,无虚焊并焊接加强筋。
检修井下移动变电站高爆开关高压连接器的安全技术措施正式版井下移动变电站、高爆开关、高压连接器在工业生产中起着重要作用,但其使用过程中存在着一定的安全风险。
为了确保工作人员的安全和设备的正常运行,必须采取一系列的安全技术措施。
以下是对井下移动变电站、高爆开关、高压连接器的安全技术措施的详细介绍。
1.实施前的准备工作在使用井下移动变电站、高爆开关、高压连接器之前,必须进行相应的准备工作。
首先,对设备进行全面的检查和试运行,确保设备的性能良好、安全可靠。
其次,所有工作人员必须接受相关的培训,了解设备的使用方法和安全注意事项。
同时,准备必要的个人防护装备,如安全鞋、防护眼镜、耳塞等。
2.设备的安装和调试在安装和调试设备时,必须按照相关的标准和规范进行操作。
首先,设备必须符合相关的安全标准,安装时要保证设备的稳定性和可靠性。
其次,设备的电气接线必须正确无误,避免出现短路、漏电等问题。
最后,必须进行设备的试运行和调试,确保设备的运行正常、无异常。
3.使用防护设施在使用井下移动变电站、高爆开关、高压连接器时,必须使用相应的防护设施。
首先,在设备周围设置警示标识,提醒人员注意设备的存在和危险性。
其次,必须将设备设置在防爆室内或与其他设备隔离开来,以防止发生爆炸和火灾等危险。
最后,工作人员必须戴上防护眼镜、手套等个人防护装备,避免因设备故障导致的意外伤害。
4.设备的定期检查和维护为确保设备的正常运行,必须进行定期的检查和维护工作。
首先,定期对设备的电气部分进行检查,确保电气接线良好、无松动、腐蚀等情况。
其次,定期对设备的机械部分进行检查,如检查设备的轴承、传动装置等,确保设备的正常运行。
最后,对设备的运行参数进行监测和记录,发现异常情况及时采取相应的措施修复。
5.应急处置措施在设备使用过程中,也存在一些意外情况的可能,为了应对这些意外情况,必须制定相应的应急处置措施。
首先,设备故障时要立即停止使用设备,并通知相关维修人员进行处理。
仅供参考[整理] 安全管理文书移动变电站搬运、安装安全技术措施日期:__________________单位:__________________第1 页共7 页移动变电站搬运、安装安全技术措施根据生产需要,为实现我矿双电源双回路供电方案,我矿将利用休息期间将对井下供电线路进行调整。
为确保运输及电路调整工作安全、顺利完成,特编写本措施,要求所有参加人员学习并严格遵照执行。
一、时间:2012年2月6-7号二、地点:中央变电所三、劳动组织安全责任负责人:赵凌野贺利军电路调整负责人:宁显华运输搬运负责人:赵立志参加人员:机电队、采煤队人员四、准备工作机电队:1、对新安装移动变电站(2台)进行绝缘检查、试验。
2、检查北巷绞车及信号是否通畅完好,灵敏可靠。
3、修理工对移动变电站轮轴进行检查,如有问题及时处理。
4、准备好中型平板车,并能保证正常使用。
5、准备好相关材料及其工具。
采煤队:1、提前派人检查运输线路是否畅通,仔细检查运输路段的轨道是否符合要求,如不符合运输要求,应及时调整处理并符合运输质量要求;检查巷道顶、帮情况,如不能通过的,应及时挑顶刷帮。
2、准备好重型平板车、吊葫芦、链条、螺杆螺帽等相关工具。
3、提前在中央变电所边坡点处打好锚索,以便起吊移动变电站。
第 2 页共 7 页五、工作任务机电队:1、当1#移动变电站移置中央变电所指定位置时,开始拆除油侵式变压器(630Kva)。
同时恢复1#移动变电站,以便给绞车供电,拉运2#移动变电站。
2、当2#移动变电站移置中央变电所指定位置时,开始恢复2#移动变电站。
由高压配电装置BGP9L-50A控制。
3、1#、2#移动变电站安装完之后,需对井下设备进行检查试验,确保机械设备正常运行。
采煤队:工作任务:1、将地面1#、2#移动变电站搬迁至中央变电所。
2、将拆除下的油侵式变压器搬运至地面。
3、电缆长度不够时,协助电工顺电缆。
六、操作步骤移动变电站装车:将移变用装载机吊装至平板车上,吊装必须有2人同时参与,一人指挥铲车司机吊装,一人负责监护起吊过程,使移动变电站落到平板车上,然后开始封车。
移动变压器安全技术操作规程范本第一章总则第一条为保障移动变压器的安全运输和操作,确保人员和财产安全,制定本规程。
第二条本规程适用于移动变压器的运输、搬运、安装、维护和操作等全过程中的安全技术操作。
第三条移动变压器是指通过移动设备进行搬运的大型电力设备,包括变压器主体、线路连接、支撑、运输车辆等。
第四条移动变压器的运输和操作必须符合国家相关的安全技术规定和标准。
第五条移动变压器的运输和操作必须由持有相关证书的人员进行,未持证人员禁止搬运和操作移动变压器。
第二章移动变压器运输安全技术操作第六条移动变压器的运输必须在专用保护容器中进行,保护容器必须具备抗震、防水、防火、防爆等功能。
严禁在无保护容器的情况下进行运输。
第七条移动变压器的运输车辆必须符合国家相关标准,具备安全可靠的车载设备,如防滑装置、防倾倒装置、防碰撞装置等。
第八条移动变压器的运输车辆在行驶过程中,必须遵守交通法规,注意车速不得超速,并配备专人负责,确保其安全。
第九条移动变压器在运输过程中,必须保持稳定,禁止损坏或使其受到强烈震动,同时注意转弯时的稳定。
第十条移动变压器的搬运必须由专业人员进行,必须使用相应的搬运工具和设备,在搬运过程中禁止猛抛、碰撞和挤压。
第十一条移动变压器运输过程中,必须注意天气情况和路面状况,避免在恶劣天气或路面湿滑时进行运输。
第十二条移动变压器运输到达目的地后,必须对其进行检查,确保没有损坏和泄漏,如有异常情况必须及时报告相关部门。
第三章移动变压器安装、维护和操作安全技术操作第十三条移动变压器的安装必须由专业人员进行,必须按照施工图纸和相关规范进行操作。
第十四条移动变压器的安装必须放置在安全稳定的地面上,严禁在不稳定的地面或有倾斜的地方进行安装。
第十五条移动变压器的线路连接必须符合国家相关的电气安全标准和规范,严禁乱接乱接线,必须牢固可靠。
第十六条移动变压器的维护必须定期进行,对其进行巡视检查,发现问题及时处理,确保其正常运行。
兴仁市桂兴煤业有限公司桂兴煤矿移动变电站下放及安装安全技术措施桂兴煤矿二〇二〇年十一月会审表规程/措施贯彻学习签到表移动变电站下放及安装安全技术措施因生产需要,需在11806中间巷增设一台1250KVA移动变电站,为确保设备下放运输及安装设备安全顺利完成,特制定此安全技术措施:一、施工组织及方案(一)成立领导小组组长:陈永胜(机电矿长)副组长:王春付(机电副总)成员:黄莘舒王大权运输队安全科(二)工作职责1、组长全面负责设备下放期间的工作协调和安全管理工作。
2、副组长负责设备下放期间的安全供电、提升运输设备安全和现场安装安全技术监督、指导、管理工作。
3、王大权负责现场人员组织和现场施工安全管理工作。
4、王春付及黄莘舒负责变压器下放后的安装、调试,安全供电,提升运输现场安全监督管理。
(三)施工现场组织现场施工负责人:王春付施工安全负责人:王大权施工单位:机电队、运输队作业时间:2020年月日早班开始至施工结束为止作业地点:副平硐至11806工作面中间巷临时配电点(四)施工内容1、首先利用地面变压器自身的车轮,使用绞车下放至中部车场,人力推至11806工作面临时配电点。
2、把下放到位的移动变电站用已经铺设好的高压电缆按要求连接好。
3、空载试送电、确认运行正常后,停电闭锁接入11806工作面1140V总馈回路。
(五)运输路线1、下放路线:地面工业广场→副平硐→中部车场→11806工作面临时配电点。
(六)风险辨识1、触电风险(1)电工作业违反规程规定,带电工作造成触电事故。
(2)不执行停、送电制度。
如把总开关断开后,不派专人看管,没有上锁和挂停电标志牌,没有严格执行谁停电仍由谁送电的制度,没有确切联系好就急于送电或误送电等造成触电事故;或用电话或委托无关人代停、送电造成触电事故。
(3)不按照操作规程进行操作电气,忘停电、停错电、没有验电、停电后没有放电、没有保安措施等原因造成触电事故。
(4)电工技术水平达不到就擅自摆弄电器或接线、检修不当而造成触电事故。
关于更换移变运送拆装安全技术措施根据我矿供电工作的需要,我矿需在副斜井,把三车场500KVA 的移变更换为一车场的1000KVA移变。
在此期间需上、下拉运及拆装工作。
为确保现场安全可靠拉运及拆装措施更加完善,保障设备、人身安全,切实做到“安全第一、预防为主”的安全管理原则,真正落到实处,特制定以下安全技术措施:一、移变拆取;1、做好自保互保工作要进行文明操作。
整个施工过程中要严格执行《停送电制度》,2、高压开关停电后必须挂“禁止合闸,有人工作”的停电标志牌。
操作人员必须使用经试验合格的绝缘工具,戴绝缘手套,穿绝缘靴站在绝缘台上。
3、高压停送电严格执行一人操作、一人监护制度,并实行“两票制”。
4、确认停电工作完成无误后,施工前由瓦检员检查三车场瓦斯,在瓦斯浓度低于0.5%的情况下方可对三车场500KVA移变开盖进行验电、放电、接好接地线。
进行拆除工作。
二、移变吊装;1、施工人员必须具体分工,明确职责。
在整个吊装过程中,要切实遵守现场秩序,服从命令听指挥。
2、吊装前要做好现场的清理,清除障碍物,以利操作。
3、起吊时利用两个起吊点,使用两个5T吊葫芦,使用新40刮板机链条捆绑平衡找好重心同时起吊,摆放在平板车中心。
三、移变运输;1、检查移变固定平板是否可靠完好,下放时能够保证移变运输安全。
2、如发现平板车轮子不可靠,及时维修再作运输。
3、固定移变完毕后,经质量员以上管理人员验收后方可拉运。
4、绞车司机与信号把钩工必须经考核合格,持证上岗,严格执行“行人不行车,行车不行人”的规定。
5、把钩工要详细检查防跑车和防跑车防护装置、连接装置、保险绳以及各种使用工具是否完好、齐全、灵敏可靠,并检查钢丝绳是否有断丝、磨损超限、打结、压伤、死弯等安全隐患,不符合提升要求时严禁提升、下放。
6、移变停靠在车场后,再由把钩工检查车轮是否灵活、完好。
7、详细检查斜巷内有无影响安全提升的安全隐患、有无人员工作,如有以上情况,必须待消除隐患和撤离人员后,再进行工作。
整体解决方案系列
移动变电站搬运安装安全
技术措施
(标准、完整、实用、可修改)
编号:FS-QG-18253移动变电站搬运安装安全技术措施Safe technical measures for mobile substation handling and
installation
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定
根据生产需要,为实现我矿双电源双回路供电方案,我矿将利用休息期间将对井下供电线路进行调整。
为确保运输及电路调整工作安全、顺利完成,特编写本措施,要求所有参加人员学习并严格遵照执行。
一、时间:20xx年2月6-7号
二、地点:中央变电所
三、劳动组织
安全责任负责人:赵凌野贺利军
电路调整负责人:宁显华
运输搬运负责人:赵立志
参加人员:机电队、采煤队人员
四、准备工作
机电队:
1、对新安装移动变电站(2台)进行绝缘检查、试验。
2、检查北巷绞车及信号是否通畅完好,灵敏可靠。
3、修理工对移动变电站轮轴进行检查,如有问题及时处理。
4、准备好中型平板车,并能保证正常使用。
5、准备好相关材料及其工具。
采煤队:
1、提前派人检查运输线路是否畅通,仔细检查运输路段的轨道是否符合要求,如不符合运输要求,应及时调整处理并符合运输质量要求;检查巷道顶、帮情况,如不能通过的,应及时挑顶刷帮。
2、准备好重型平板车、吊葫芦、链条、螺杆螺帽等相关工具。
3、提前在中央变电所边坡点处打好锚索,以便起吊移动变电站。
五、工作任务
机电队:
1、当1#移动变电站移置中央变电所指定位置时,开始拆除油侵式变压器(630Kva)。
同时恢复1#移动变电站,以便给绞车供电,拉运2#移动变电站。
2、当2#移动变电站移置中央变电所指定位置时,开始恢复2#移动变电站。
由高压配电装置BGP9L-50A控制。
3、1#、2#移动变电站安装完之后,需对井下设备进行检查试验,确保机械设备正常运行。
采煤队:
工作任务:1、将地面1#、2#移动变电站搬迁至中央变电所。
2、将拆除下的油侵式变压器搬运至地面。
3、电缆长度不够时,协助电工顺电缆。
六、操作步骤
移动变电站装车:将移变用装载机吊装至平板车上,吊装必须有2人同时参与,一人指挥铲车司机吊装,一人负责监护起吊过程,使移动变电站落到平板车上,然后开始封车。
移动变电站卸车:移动变电站到达中央变电所变坡点时,将平板车锁紧在轨道上,确保安全后方可起吊。
吊葫芦悬挂
顶部必须用2根40链条固定在不同的2根完好锚索上或者多根锚杆上。
然后用吊葫芦缓慢拉动,必要时用枕木加以支撑,保证移动变电站平稳,直到离开平板,到达平稳位置。
移动变电站拐点:移动变电站到达平台时,先用吊葫芦将移动变电站一头提起,底下用枕木支撑起来,然后开始装轮轴;在用吊葫芦提起移动变电站另一头,同样安装另一副轮轴。
然后利用移动变电站滚动装置缓慢移入中央变电所指定位置。
运输过程:利用机车将移动变电站放到北巷绞车甩车场,然后用北巷绞车将移动变电站放到中央变电所边坡点,随后使用吊葫芦及其它传动装置将移动变电移到中央变电所指定位置。
七、安全技术措施
(一)起吊移动变电站安全技术措施:
1、整个起吊移动变电站过程必须有管理人员现场负责指挥协调,抓好安全管理,发现隐患问题立即处理。
2、在绞车提升和拉运移动变电站前,必须经相关人员对绞车钢丝绳、钩头、连接装置、一坡三挡装置、提升信号装
置、平板车、以及轨道作全面检查,并与信号工及绞车工配合好,确保运输顺畅,保证安全,防止提升拉运时出现掉道或飞车事故。
3、封车时,应在平板车上固定一道工字钢或枕木,防止移动变电站在提升时向下滑动;保证移动变电站方向正确(即高压侧朝牵引方向,低压侧超井底方向);用链条或螺杆将移动变电站固定在平板车上,必要时用吊葫芦进行捆绑,保证移动变电站在平板上固定可靠。
4、提升或拉运移动变电站时要对平板车轮对、轮轴,挡销、连接销认真检查,确认无误后方可提升拉运。
5、拉运移动变电站时,应设置好警戒。
6、根据移动变电站的重量、体积、形状选用合适的起吊点,确保起吊中心与物件重心相一致。
起吊时,起吊物件必须保持平衡。
7、起吊时作业人员要与移动变电站保持一定的安全距离,作业时要有专人指挥、专人作业、专人监护,施工现场严禁站有与作业无关的人员,以防移动变电站歪倒伤人,并有专人监视起吊点的稳固情况,发现异常情况应及时停下处
理。
8、起吊的移动变电站应当捆绑牢固,保持重心平衡,决不允许侧翻,起吊过程中发现有侧翻可能时应立即停下处理,在倾斜的反方向打支柱或者在其另一侧(反方向),用手拉葫芦调正。
9、在电缆及电器设备附近时起吊移动变电站时,应保持一定的安全距离,以防防止碰坏电缆及电气设备.
10、移动变电站到达平台时,安装轮轴时,用吊葫芦起吊时,必须在移动变电站放枕木支撑,禁止空顶人在下面安装轮轴。
11、移动变电站放置中央变电所后,应在移动变电站轮轴下加垫木屑保证平稳。
(二)、拆接电气设备安全技术措施
1、电气作业人员对安全必须高度负责;要了解熟悉井下供电线路;应认真贯彻执行有关各项安全工作规程。
2、在拆除高压电缆时,必须填写高压工作票;必须切断移动变电站高开配电开关,并锁死挂牌,设专人看管,遵循谁停电谁送电原则;必须使用绝缘手套、鞋、垫、夹钳、杆和
验电笔等安全工具;必须遵守操作规程,进行放电,确认安全后方可进行工作。
3、拆除电气设备时,将拆下的零部件放好,以防丢失;拆下的电缆头要包扎好,开关堵板要上齐全,防止受潮或其它杂物进入;将拆下的高低压电缆相序标号,防止相序与原来不符。
4、接线要将电缆头压牢固,接线过程严格按“三无四有”要求执行,以防短路和失爆;连接装置、各部位螺栓、防松弹簧垫圈应齐全紧固;电气间隙、爬电距离、防爆间隙及接地装置应符合标准。
5、新接的电气设备都要有良好的接地,接地线要接牢固,接地保护装置要齐全可靠,并做接地电阻测试和负荷接地电阻要求值;
6、所有工序完成后,对所安装的设备再仔细检查一遍,以防出现失爆;
7、安装完毕要对新调整的线路及其设备试送电,运行正常后人员方可离开现场。
编制人:贺利军
