电网检修工程预算定额说明
- 格式:doc
- 大小:97.50 KB
- 文档页数:18

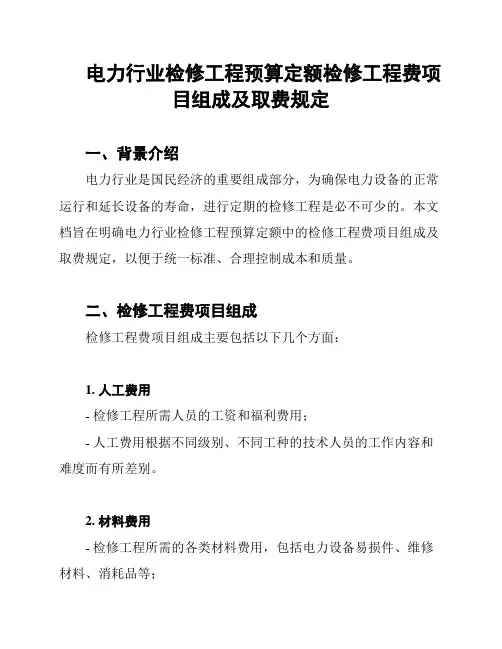

电力行业检修工程预算定额检修工程费项目组成及取费规定一、背景介绍电力行业是国民经济的重要组成部分,为确保电力设备的正常运行和延长设备的寿命,进行定期的检修工程是必不可少的。
本文档旨在明确电力行业检修工程预算定额中的检修工程费项目组成及取费规定,以便于统一标准、合理控制成本和质量。
二、检修工程费项目组成检修工程费项目组成主要包括以下几个方面:1. 人工费用- 检修工程所需人员的工资和福利费用;- 人工费用根据不同级别、不同工种的技术人员的工作内容和难度而有所差别。
2. 材料费用- 检修工程所需的各类材料费用,包括电力设备易损件、维修材料、消耗品等;- 材料费用根据工程所需材料的种类、数量和质量进行计算。
3. 设备使用费用- 检修工程所需的特殊设备租赁费用;- 设备使用费用根据工程所需设备的种类、租期和使用率进行计算。
4. 运输费用- 检修工程所需的材料和设备的运输费用;- 运输费用根据货物的数量、距离和运输方式进行计算。
5. 其他费用- 检修工程中的其他相关费用,包括保险费、差旅费、临时工费等;- 其他费用的具体内容和金额根据实际情况进行确定。
三、取费规定检修工程费的取费规定主要包括以下几个方面:1. 定额计算- 根据国家和行业相关的规定和标准,制定检修工程费的定额计算方法;- 定额计算方法应具备科学性和实用性,能够准确反映检修工程费的合理取值。
2. 成本控制- 在制定检修工程费的定额时,要充分考虑成本控制的需要,确保费用的合理性和经济性;- 合理控制成本可以提高工程的效益和竞争力。
3. 标准化- 检修工程费的定额应符合国家相关行业标准和规定,确保工程质量和安全;- 标准化可以实现工程的统一管理和监控,提高检修工程的效率和稳定性。
4. 监督检查- 对检修工程费的取费规定进行监督检查,确保标准的执行和效果的达到;- 监督检查可以及时发现和纠正问题,提高检修工程费的规范性和准确性。
四、总结本文档明确了电力行业检修工程预算定额中的检修工程费项目组成及取费规定。
电网检修工程预算定额总说明一、《电网检修工程预算定额》(试行)(以下简称检修定额)共分四册,包括:第一册电气工程第二册送电线路工程第三册调试工程第四册通信工程二、检修定额是检修计划及预算编制的依据,也是标底编制和投标报价、项目结算的参考依据。
三、检修定额是按照检修工程在合理的组织设计、机械配备以及合理的工期与正常的工作条件制订的。
定额中的人工、材料、施工机械消耗量反映了现阶段检修的技术水平和组织水平。
除各册另有具体说明外,一般不得因实际检修方法、检修组织形式等的差异而对定额进行调整或换算。
四、检修定额的按在规定的正常检修工程期内,正常的气候、地理条件和检修环境下进行编制的。
未考虑冬、雨季等特殊条件的因素。
五、检修定额不适用于非正常气候条件下的冰灾、雪灾、风灾或其他特殊情况下的抢修工作。
六、关于人工1.检修定额的人工包括基本用工和其他辅助用工。
分为普通工和技术工,分别以普通工工日和技工工日表示。
2.普工工日单价为34元/工日,技工工日单价为53元/工日。
3.检修定额内工日均包括检修与单体、分系统调试之间的相互配合用工。
七、关于材料1.检修定额中的材料用量已包括场内运输损耗和检修过程中的损耗。
2.对周转性材料如枕木、脚手架等均按摊销量计列。
3.检修定额的材料单价以“2009年电力行业材机库”价格为基础综合取定。
4.检修定额内附注的未计价材料,其施工综合损耗率按工程用量的2%计算,定额各册另有说明除外。
八、关于机械:1.检修定额中的机械,是按正常合理的机械配备综合取定的,如实际与定额不一致时,除各册另有说明外,均不作调整。
2.检修定额中的机械台班单价,按照“2009 年电力行业拆机库”价格取定。
3.检修定额中未包括不构成固定资产的工具、用具使用费。
九、一般抢修工作,当一次抢修任务的累计定额工日数(技工数、普通数分别计算)不足一个工日、再重汽车或起重机械累计定额台班不足一个台班时,均按一个工日或一个台班计去;当超过一个工日或一个台班时,则按定额规定数量计算。
检修工程预算定额(2009版)第四册电气设备主讲人:第四册《电气设备》按照下列内容介绍(编制说明中的第六章)一、本册定额概述二、本册定额各章内容介绍对定额项目及定额编制方法进行详细介绍三、签证中注意事项第四册《电气设备》(以下简称本册定额)共分三章,包括变压器、高压配电设备、绝缘子、母线、低压配电设备、电源装置、动力照明控制设备、电机、滑触线、电缆桥架、电缆、防雷接地装置、照明灯具、10kV以下架空线路等项目的检修、拆除、安装及试验。
一、本册定额概述一项目变化情况本册定额共分3章36节1947个子目,补充2001版检修定额缺项,在项目中增加工序内容;新增检修过程中电气设备的拆除和安装项目;删除了电气设备、材料等运输辅助项目。
项子项子序2001版检修定额目目2009版检修定额目目号数数数数1 第一章电气设备检修172 8012 第一章变压器检修18 98 第一节变压器检修31 1373 第二章高压配电装置检修13 37 第二节高压配电装置检修21 564 第三章母线、绝缘子检修5 13 第三节绝缘子、母线检修 6 125 第四章低压配电装置检修6 15 第四节低压配电装置检修 6 216 第五章蓄电池检修3 10 第五节电源装置检修4 20 第六章动力、照明控制设备检7 13 28 第六节动力、照明控制设备检修13 35 修8 第七章电机检修17 131 第七节电机检修30 2289 第八章滑触线检修 1 3 第八节滑触线检修 2 610 第九章电缆及电缆头检修3 10 第九节电缆桥架、电缆检修7 4911 第十章接线箱(盒)检修1 2 第十节接线箱(盒)检修1 212 第十一章照明器具检修 4 14 第十一节照明灯具检修8 3213 第十二章辅助项目5 21 第十二节防雷及接地装置检修2 314 第十三节10kV以下架空线路检修2 915 第十三章电气调整试验20 75 第十四节电气试验39 19116 第二章电气设备拆除99 41517 第一节变压器拆除 4 2218 第二节配电装置拆除22 6919 第三节绝缘子、母线拆除13 4720 第四节电源装置拆除4 20 第五节动力、照明控制设备拆21 11 47 除22 第六节滑触线拆除4 1823 第七节电缆桥架、电缆拆除8 5324 第八节管、线拆除10 5125 第九节照明器具拆除12 4726 第十节防雷及接地装置拆除6 23第十一节10kV以下架空线路拆27 5 18 除28 第三章电气设备安装112 73129 第一节变压器安装3 2330 第二节配电装置安装19 8731 第三节绝缘子、母线安装10 5332 第四节电源装置安装4 2133 第五节动力、照明控制设备安装9 4834 第六节电动机检查接线12 11535 第七节滑触线安装5 2136 第八节电缆桥架安装、电缆敷设17 16737 第九节配管、配线14 9338 第十节照明器具安装11 5139 第十一节防雷及接地装置安装8 52 合计109 457 383 194 7 备、施工方法等情况,考虑石化行业生产装置的特点;并吸取各检修企业执行2001版检修定额中反馈的合理化建议,对石化企业内已推广采用的新技术、新材料,以现行检修施工及验收规范、检修计划、现场调研数据等资料为依据进行编制。
电力检修工程预算定额 20201. 电力检修工程预算定额的概念电力检修工程预算定额是指对电力设备检修工程进行定量预测和定额核算的一种技术规范。
它是根据工程的特点、设备的类型、检修的内容及工艺要求等因素进行科学、系统地核算和分析,在这个基础上,编制出对应的工程预算定额。
通过电力检修工程预算定额,可以为检修工程的实施提供科学的依据和指导,确保工程的质量和进度。
2. 电力检修工程预算定额的编制原则(1)科学性原则:即确定电力检修工程预算定额时,要根据工程的实际情况和特点进行科学地核算和分析,确保预算定额的科学性和准确性。
(2)合理性原则:即预算定额应该是合理、客观、可行的,能够满足实际工程的需求,同时也要考虑资源的有效利用和工程成本的控制。
(3)标准化原则:即在预算定额的编制过程中,要遵循相关的技术标准和规范,确保预算定额的规范性和可比性。
(4)综合性原则:即预算定额的编制要综合考虑各种因素,包括工程的规模、设备的类型、检修的内容、工艺要求等,确保预算定额的综合性和全面性。
3. 电力检修工程预算定额的内容要求(1)工程量清单:即对电力设备检修工程的各项工程量进行详细的分类和定量标注,包括设备检修的内容、工程的数量、规格型号、工程量单位等。
(2)施工工艺:即对电力设备检修工程的施工工艺进行详细的分析和控制,包括工程的工艺要求、施工方法、工艺流程等。
(3)材料清单:即对电力设备检修工程所需材料的种类、数量、规格型号进行详细的列举和核算,确保材料的适用性和充分性。
4. 电力检修工程预算定额的编制步骤(1)收集资料:即对电力设备检修工程的相关资料,包括设备的技术资料、工程的施工图纸、设备的检修手册等进行详细的收集和整理。
(2)分析核算:即根据收集到的资料,对电力设备检修工程的各项工程量、施工工艺、材料清单进行详细的分析和核算。
(3)编制定额:即根据分析核算的结果,对电力设备检修工程预算定额进行详细的编制和归纳,确保定额的合理性和准确性。
电网技术改造工程预算定额编制说明第一册电气工程册说明一、《电网技术改造工程预算定额第一册电气工程》(试行)(以下简称本定额)适用于35~750kV变电站内电气设备的技改工程。
二、本定额编制所依据的标准、规程、规范主要有:1.GBJ 147—1990电气装置安装工程高压电器施工及验收规范2.GBJ 148—1990电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范3.GBJ 149-1990电气装置安装工程母线装置施工及验收规范4.GB 50150-2006电气装置安装工程电气设备交接试验标准5.GB 50168-2006电气装置安装工程电缆线路施工及验收规范6.GB 50169-2006电气装置安装工程接地装置施工及验收规范7.GB 50170-2006电气装置安装工程旋转电机施工及验收规范8.GB 50171—1992电气装置安装工程盘、柜及二次回路接线施工及验收规范9.GB 50172-—-1992电气装置安装工程蓄电池施工及验收规范10.GB 502-541996电气装置安装工程低压电器施工及验收规范11.GB 50255—1996电气装置安装工程电力变流设备施工及验收规范12.GB 50257-1996电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范13。
DL/T5161.16—2002电气装置安装工程质量检验及评定规程第16部分:1kV及以下配线工程施工质量检验14. DL/T5161.17—2002电气装置安装工程质量检验及评定规程第17部分:电气照明装置施工质量检验15.GB/T14285—2006继电保护和安全自动装置技术规程16.SD109—1983电能计量装置检验规程17.SD110-1983电测量指示仪表检验规程18.DL5009.1—2002电力建设安全工程规程19.电力建设工程工期定额(2006年版)三、本定额中考虑的工作内容,除各章另有说明外,均包括: 1.进场及开工前的准备,场地清理,工作票、措施票的开具。
【2010最新版】《电网检修工程预算定额》
编著:国家能源局
出版社:中国电力出版社
出版日期:2010年9月出版
规格册数:横32开全十三册
总定价:420
优惠价:380
图书说明:
《电网检修工程预算编制与计算标准》和《电网检修工程预算定额》(以下简称“本标准”)已经由国家能源局以国能电力[2010]256号文颁布试行,为做好
本标准的推广应用工作,经请示国家能源局同意,现将有关问题明确如下:
一、本标准是编制和审核电网检修工程概算、预算、工程量清单报价的基础依据。
二、本标准的宣贯工作由电力工程造价与定额管理总站统一组织和安排。
三、各单位在试行过程中如有疑问,请及时与电力工程造价与定额管理总站联系。
四、本标准自2010年10月1日起试行。
2010版《电网检修工程预算定额》共分三部分
第一部分《电网技术改造工程预算定额》定价:190元
第一册:电气工程(试行)57元
第二册:送电线路(试行)55元
第三册:调试工程(试行)35元
第四册:通信工程(试行)28元
第五册:预算编制与计算标准(试行)15元
第二部分《电网拆除工程预算定额》定价:80元第一册:电气工程(试行)40元
第二册:送电线路(试行)25元
第三册:通信工程(试行)15元
第三部分《电网检修工程预算定额》定价:150元第一册:电气工程(试行)55元
第二册:送电线路(试行)35元
第三册:调试工程(试行)30元
第四册:通信工程(试行)18元
第五册:预算编制与计算标准(试行)12元
全书共三部分:总定价:420元。
电网检修工程预算定额总说明一、《电网检修工程预算定额》(试行)(以下简称检修定额)共分四册,包括:第一册电气工程第二册送电线路工程第三册调试工程第四册通信工程二、检修定额是检修计划及预算编制的依据,也是标底编制和投标报价、项目结算的参考依据。
三、检修定额是按照检修工程在合理的组织设计、机械配备以及合理的工期与正常的工作条件制订的。
定额中的人工、材料、施工机械消耗量反映了现阶段检修的技术水平和组织水平。
除各册另有具体说明外,一般不得因实际检修方法、检修组织形式等的差异而对定额进行调整或换算。
四、检修定额的按在规定的正常检修工程期内,正常的气候、地理条件和检修环境下进行编制的。
未考虑冬、雨季等特殊条件的因素。
五、检修定额不适用于非正常气候条件下的冰灾、雪灾、风灾或其他特殊情况下的抢修工作。
六、关于人工1.检修定额的人工包括基本用工和其他辅助用工。
分为普通工和技术工,分别以普通工工日和技工工日表示。
2.普工工日单价为34元/工日,技工工日单价为53元/工日。
3.检修定额内工日均包括检修与单体、分系统调试之间的相互配合用工。
七、关于材料1.检修定额中的材料用量已包括场内运输损耗和检修过程中的损耗。
2.对周转性材料如枕木、脚手架等均按摊销量计列。
3.检修定额的材料单价以“2009年电力行业材机库”价格为基础综合取定。
4.检修定额内附注的未计价材料,其施工综合损耗率按工程用量的2%计算,定额各册另有说明除外。
八、关于机械:1.检修定额中的机械,是按正常合理的机械配备综合取定的,如实际与定额不一致时,除各册另有说明外,均不作调整。
2.检修定额中的机械台班单价,按照“2009 年电力行业拆机库”价格取定。
3.检修定额中未包括不构成固定资产的工具、用具使用费。
九、一般抢修工作,当一次抢修任务的累计定额工日数(技工数、普通数分别计算)不足一个工日、再重汽车或起重机械累计定额台班不足一个台班时,均按一个工日或一个台班计去;当超过一个工日或一个台班时,则按定额规定数量计算。
十、检修定额对部分材料及机械名称、规格作了简化或合并,以“综合”表示。
对费用比重较小的小号性材料和机械,以“其他材料费”和“其他机械费”表示。
十一、本套定额的检修工作,主要指标设备、设施的现场检修,不包括设备的返厂检修。
十二、电压等级为66、154KV的检修工程,可分别套用上一级相应电压等级的定额。
第一册电气工程册说明一、《电网检修工程预算定额第一册电气工程》(试行)(以下简称本定额)适用于35~750kv 变电站内电气设备的检修工程。
二、本定额编制所依据的标准、规程、规范主要有:1.DL/T 573——1995 电力变压器检修导则2.DL/T574——1995 有载分接开关运行维修导则3 DL/T596——1996 电力设备预防性试验规程4.DL/T727——2000 互感器运行检修导则5.DL/T739——2000 LW10型六服化硫断路器检修工艺规程6.DL/T724——2000 电力系统蓄电池直流电源装置运行与维护7.GBJ 147—1990 电气装置安装工程高压电器施工及验收规范8.GBJ 148—1990 电气装置安装工程电力变压器、浸油电抗器、互感器施工及验收规范9.GBJ 149—1990 电气装置安装工程母线装置施工及验收规范10. GB50150—2006 电气装置安装工程电气设备交接试验标准。
11.GB 50169—2006 电气装置安装工程电缆线路施工及验收规范12.GB50169—2006 电气装置安装工程接地装置施工及验收规范13.GB 5017l一1992电气装置安装工程盘、柜及二次回路接线施工及验收规范14.GB 50172一1992电气装置安装工程蓄电池施工及验收规范15.GB,50254—1996电气装置安装工程低压电器施工及验收规范16.GB 50255—1996电气装置安装工程电力变流设备施工及验收规范17.GB.50257—1996电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范18.GB/T 14285—2006继电保护和安全自动装置技术规程19.DL/T 5161.16_-2002电气装置安装工程质量检验及评定规程第16部分:1kV及以下配线工程施工质量检验20.DL/1r 5161.17—2002电气装置安装工程质量检验及评定规程第17部分:电气照明装置施工质量检验21.SD 109—1983电能计量装置检验规程22.SD l l旺1983电测量指示仪表检验规程三、本定额中考虑的工作内容,除各章另有说明外,均包括:1.进场及开工前的准备,工作票、措施票的开具。
2.设备检修前的清理。
3.检修区域安全警戒设施的设置。
4.设备配件、器材、材料的工地仓库至施工场地的运输费用与场内运搬。
5.设备连接线拆除与恢复,设备配件的拆卸、修整,配件的更换(配件费用另计)、装配、维护。
6.脚手架搭拆。
7.完工后的清理及恢复。
四、本定额不包括电气设备的调试工作(本定额已编制检验、试验子目除外),发生时执行本套定额第三册《调试工程》相应子目。
五、关于材料1.定额中的未计价材料用量为参考用量。
注:绝缘导线、电缆、硬母线、裸软导线,其损耗率中不包括为连接电气设备、器具而预留的长度,也不包括各种弯曲(包括弧度)而增加的长度。
这些长度均应计算在工程量的基本长度中。
六、本定额的检修分为综合检修与附件(分项)检修。
其中综合检修是指设备整体进行检修,附件(分项)检修指对设备个别组件或附件进行的检修。
综合检修与附件(分项)检修又分别分为常规检修与解体检修。
常规检修指确定设备状态或排除设备故障进行的检查、缺陷处理等一般性的检修工作。
解体检修指为了排除设备故障或定期进行的将设备分解二进行的检修工作。
七、凡本说明内未尽说明的,以各章节说明和附注为准。
第 1 章变压器说明1 内容规范本章定额包括变压器综合检修、变压器附件检修、变压器干燥、比那压器油过滤。
2.未包括内容1)变压器铁梯及操作平台等铁钩件的检修、更换,发生时执行本册相应定额。
2)变压器及附件的整体防腐喷涂工作,发生是执行本册相应定额。
3 工程量计算规则1)变压器综合检修均以“台”为计量单位,500kv一下三相为一台,750kv单相为一台。
2)分接开关检修以“台”为计量单位。
3)套管检修、更换及套管电流互感器检修、更换以“只”为计量单位。
4)散热器检修,油泵检修、更换,冷却风机检修,更换,二次箱柜更换以“台”为计量单位。
5)保护附件检修以“只”或“个”为计量单位。
6)变压器干燥以“台”为计量单位,500kv一下三相为一台,750单相为一台。
7)变压器油过滤以“t”为计量单位。
8)电抗器检修以“台”为计量单位,单相为一台。
4定额使用及调整1)变压器综合检修、变压器干燥均以双绕组变压器考虑,当为三绕组变压器时,定额乘以系数1.20.2)变压器综合检修、变压器干燥以三相变压器考虑,当为单相变压器时,按三相变压器相应定额乘以系数0.60.3)变压器器身(包括变压器油箱、绕组、铁芯、引线、绝缘架)解体检修时,按同电压、同容量的变压器解体检修定额乘以系数0.60.4)变压器解体检修,4000kva以下是按吊芯考虑,4000kva以上是按吊罩考虑,如果4000kva 以上的变压器需要吊芯检查时,定额机械乘以系数2.0.5)干式变压器检修与干燥,分别按同电压、同容量的变压器常规检修定额与干燥定额乘以系数0.706)自耦变压器、整流变压器按同电压、同容量的变压器乘以系数0.807)高压油浸式电抗器综合检修按同电压、最小容量的变压器检修定额乘以系数0.;30,高压油浸是电抗器附件检修按同电压、最小容量的变压器附件检修定额执行。
8)主变压器分接开关更换,按同电压、同容量的变压器分接开关本体解体检修定额乘以系数0.70.9)低压油浸是电抗器、消弧线圈检修与干燥,分别按同电压等级、最小容量的变压器检修与干燥定额乘以系数0.7010)储油柜检修综合了胶囊式、隔膜式等各种型式,型式不同时不作调整。
11)变压器有过滤按实际过滤油重计算,过滤次数不同不作调整。
5 其他有关说明本章定额仅指主变的现场检修,不适用于返厂检修。
第2 章配电装置说明1内容范围本章定额包括断路器检修、SF6封闭组合电器检修、隔离开关(负荷开关)检修、电流互感器检修、电压互感器检修、避雷器检修、电容器检修、绝缘油处理、sF6气体处理以及断路器操动机构的检修。
2未包括内容1)基础槽钢或角钢、设备支架、金属平台和爬梯的检修、更换,发生时执行本册相应定额。
2)断路器二次端子箱的检修、更换,发生时执行本册相应定额。
3)SF6封闭组合电器解体检修未包括防尘罩的搭拆费用。
4)设备的整体防腐喷涂工作,发生时执行本册相应定额。
3工程量计算规则1)断路器检修以“台”为计量单位,i相为一台。
2)断路器操动机构检修以“台”为计量单位,按断路器数量计算。
3)SF6全封闭组合电器(GIS)检修以“间隔”为计量单位,三相为一个间隔:当复合式组合电器(HGIS)或空气外绝缘高压组合电器(COMPASS)检修时,以“台”为计量单位,三相为一台,按断路器个数进行计量。
4)隔离开关检修以“组”为计量单位,三相为一组。
5)电流互感器、电压互感器、电容器检修以“台”为计量单位。
6)绝缘油处理以“100kg”为计量单位。
7)SF6气体处理以“台”或“间隔”为计量单位,分别按断路器台数或封闭组合电器间隔数计算。
4定额使用及调整1)110kV及以上设备安装在户内时,定额人工乘以系数1.30。
2)断路器综合检修按三相考虑,对于分相安装的断路器,当只检修一相时,定额乘以系数0.50,当检修两相时,定额乘以系数0.80 o3)罐式断路器本体检修按SF6断路器本体检修定额乘以系数1.20。
4)断路器、SF6全封闭组合电器(GIS)、隔离开关常规综合检修定额已综合考虑不同操动机构的检修,使用时不作调整。
5)SF6全封闭组合电器(GIS)安装高度在10m以上(指设备底座安装高度在10m以上)时,定额人工乘以系数1.05,定额机械乘以系数1.20。
6)本章定额中未设置SF6全封闭组合电器(GIS)解体综合检修定额子目,实际发生时,可根据具体检修内容与数量分别按SF6全封闭组合电器(GIS)分项检修定额人工、机械乘以系数0.70进行累计。
7)复合式组合电器(HGIS)或空气外绝缘高压组合电器(COMPASS)常规综合检修,按SF。
全封闭组合电器(GIS)综合检修定额乘以系数0.’70;分项解体检修执行全封闭组合电器(GIS)分项检修定额。
