房地产项目成本测算表1. 背景介绍房地产项目成本测算是对房地产项目的各个方面进行详细分析和计算,以评估项目的总体成本。
该测算表可以帮助开发商、投资者和相关利益相关者了解项目的投资回报率和风险,并做出相应的决策。
2. 测算表结构为了便于理解和使用,房地产项目成本测算表可分为以下几个部分:2.1 项目基本信息在该部分中,填写项目的基本信息,如项目名称、开发商、地点、用途等。
这些信息可提供给测算表使用者一个直观的概览,方便后续的测算和分析。
2.2 建筑工程成本建筑工程成本是指项目的建筑部分所需的费用,包括土地开发、建筑设计、建筑材料、施工人工等费用。
在该部分中,详细列出各个子项,并填写相应的费用和数量。
可以通过对市场行情的调研和相关数据的收集,估算出每个子项的成本。
2.3 土地成本土地成本是指项目所需土地的购买费用。
在该部分中,记录土地的面积、价格和总成本。
若土地已购买,填写已购买的相关信息;若土地尚未购买,可以通过市场调研和经验估算土地价格,并计算出总成本。
2.4 资本费用资本费用是指项目筹资所需的费用,包括利息、银行手续费、中介费等。
在该部分中,填写筹资金额、利率、贷款期限等信息,并计算出相应的资本费用。
2.5 运营成本运营成本是指项目的日常运营所需的费用,包括物业管理费、维护费、人工费等。
在该部分中,分别列出各个子项,并填写相应的费用和数量。
可以通过市场调研和相关数据的收集,估算出每个子项的成本。
2.6 其他成本该部分记录除上述几个部分以外的其他项目成本,如税费、保险费等。
在该部分中,列出各个子项,并填写相应的费用和数量。
可以通过相关法规和标准,估算出每个子项的成本。
2.7 总成本计算在该部分中,对各个部分的成本进行加总计算,并填写总成本。
同时,可以计算出各个成本在总成本中所占的比例,以便进行分析和决策。
3. 使用说明使用者可以根据实际情况填写测算表中的各项数据,并根据需要进行调整和修改。
填写完成后,可以根据总成本和各项比例进行分析和决策,从而评估项目的可行性和风险。
房地产开发项目成本费用估算表构成明细一、土地费用:1、土地使用权出让金:地价款;2、征地补偿费:适用于划拨地;3、拆迁安置补偿费:适用用拆迁用地;4、土地交易费:契税,按地价的3%计收;二、前期工程费:1、地籍测绘费:按土地面积元/平米左右计;(可忽略不计)2、总体规划设计费:经验值:土地面积2元/平米左右;(注:通常规划设计与建筑设计均委托一家,又未采取方案招标的,此笔费用可不支出)3、地质勘察费:地勘均是根据钻点数及钻探深度来计取费用,每米单价根据土质情况及工程量大小不等(50-90元/米),无固定经验值,因总价较小,不对指标产生影响,地质较均匀的可按间隔25米至30米取1个孔,每孔深度平均可按20米估计,每米单价70元左右;4、建筑设计费:有设计收费标准规范,但实际市场因竞争都未按此计收;收费标准是按不同档建安造价按费率计取;通行按建筑面积每平米?元计取;(普通住宅18~25元/平米左右,小区内单体较雷同的,设计收费会更低)5、工程招标代理咨询费:有专门的计价标准,但市场通行打折较多,通常招标代理及编制标底费:建安造价的‰~‰;6、质量安全监督费:根据闽价[2003]房430号文规定收取;其中:厦门市(不含同安区)建筑工程:按房屋建筑面积计收元/平方米;不能按建筑面积计费的构筑物等按工程造价的‰计收;若受监工程距城市规划区10km~50km以内,加收15%;50km以外,加收25%;7、工程监理费:有物价局的定价标准,市场通行打五折,通常工程监理费:建安造价的%~%;总造价越大,费率越低。
8、建设综合配套费:在厦门市因土地均是招拍挂出让,此笔费用已综合在地价款中。
在其它地市则缴纳规定各有不同,如济南246元/平米(包括热源、供水、燃气等配套费),贵阳缴纳约60元/平米。
漳州80元/平米;9、人防费:人防异地建设费:如果项目自身确无法建人防面积,则应按应建人防面积,每平米2000元左右(各地人防办有专门计价标准)缴纳异地建设费;(有些地市会加收人防设计费按人防面积每平米30元左右)10、 施工图审查费:建筑面积2元/平米;11、 报建费:办理施工许可证时需建设单位缴纳的费用。
房地产开发成本测算大全房地产开发成本是指房地产企业为开发一定数量的商品房所支出的全部费用。
构成房地产开发企业产品的开发成本,相当于工业产品的制造成本和建筑安装工程的施工成本.如要计算房地产开发企业产品的完全成本,还要计算开发企业(公司本部)行政管理部门为组织和管理开发经营活动而发生的管理费用、财务费用,以及为销售、出租、转让开发产品而发生的销售费用。
构成1.土地使用权出让金。
国家以土地所有者身份,将一定年限内的土地使用权有偿出让给土地使用者。
土地使用者支付土地出让金的估算可参照政府前期出让的类似地块的出让金数额并进行时间、地段、用途、临街状况、建筑容积率、土地出让年限、周围环境状况及土地现状等因素的修正得到;也可依据所在城市人民政府颁布的城市基准地价或平均标定地价,根据项目所在地段等级、用途、容积率、使用年限等因素修正得到。
2.土地征收及拆迁安置补偿费。
(1)土地征收费。
国家建设征收农村土地发生的费用主要有土地补偿费、劳动力安置补助费、水利设施维修分摊、青苗补偿费、耕地占用税、耕地垦复基金、征地管理费等。
农村土地征收费的估算可参照国家和地方有关规定进行。
(2)房屋征收安置补偿费。
在城镇地区,国家和地方政府可以依据法定程序,将国有储备土地或已由企、事业单位或个人使用的土地出让给房地产开发项目或其他建设项目使用。
因出让土地使原用地单位或个人造成经济损失,新用地单位应按规定给以补偿。
它实际上包括两部分费用,即房屋征收安置费和征收补偿费。
3.前期工程费。
前期工程费主要包括:(1)项目的规划、设计、可行性研究所需费用。
一般可以按项目总投资额的一定百分比估算。
通常规划及设计费为建安工程费的3%左右,水文地质勘探费可根据所需工作量结合有关收费标准估算。
(2)“三通一平”等土地开发费用。
主要包括地上原有建筑物、构筑物拆除费用、场地平整费和通水、通电、通路的费用等。
这些费用可以根据实际工作量,参照有关计费标准估算。
房地产开发项目成本预算房地产开发项目成本预算在房地产开发中起到了至关重要的作用,它能够帮助开发商合理估算项目的投资风险,预测项目未来的现金流量,保证房地产开发项目的成功并且实现盈利。
同时,成本预算也为投资者提供了一个了解房地产开发项目的透明度和可信性的机会。
首先,房地产开发项目的成本预算应该包括所有投资和开发成本,以确保项目能够按时、按质量的完成。
这些成本包括设计、土地成本、拆迁、施工、材料、人工、管理等各个方面。
其中,土地成本通常是房地产开发项目中最重要的成本之一,同时还会涉及到各种费用的支付。
在开发初期,开发商需要对所占用的土地进行详细的测算,了解土地开发费用的投入情况,结合评估草案,保证项目的可行性。
其次,成本预算需要结合项目的实际情况,分析项目的竞争情况、市场需求和价格等,预测项目未来的现金流量。
在预测过程中,开发商需要认真考虑市场需求、相关法规和政策等因素,以便在项目开发的不同阶段制定出合理的投资策略,从而提高项目的投资收益。
在考虑这些因素时,一定要多听取各类专业人员的建议和意见,以确保决策的正确性和准确性。
第三,成本预算需要考虑税收和其他有关费用。
目前,中国的房地产开发项目涉及到的税费相对较高,税收占比一般在10%左右。
为了避免出现累计税收不足等问题,开发商应该建立一个完善的税收管理制度,确保准确结算税款并按时向国家财政部门缴纳。
另外,成本预算还需要将其他相关的一些费用考虑在内,如财务费用、营销费用等。
最后,成本预算需要建立一套完整、高效、规范的管理体系。
开发商应该制定详细的成本管理流程和规定,遵循严格的流程进行成本预算、分析和控制,并及时记录、反馈成本数据,以帮助管理层了解项目的投资情况和风险。
一些大型开发商为了更好地控制成本,采用了内部审核机制,即由公司内部的财务、审计等部门对项目成本执行情况进行审核,保证开发工程全程的合规及关键节点的把控。
总结起来,房地产开发项目成本预算的制定对开发商的经营目标、发展规划以及项目成功与否都有着至关重要的影响,因此开发商必须进行精细计算,缜密分析,科学制定成本预算,从而确保房地产开发项目的正常进行,并最终获得合理的经济效益。
房地产开发工程本钱费用估算表构成明细一、土地费用:1、土地使用权出让金:地价款;2、征地补偿费:适用于划拨地;3、拆迁安置补偿费:适用用拆迁用地;4、土地交易费:契税,按地价的3%计收;二、前期工程费:1、地籍测绘费:按土地面积元/平米左右计;〔可忽略不计〕2、总体规划设计费:经验值:土地面积2元/平米左右;〔注:通常规划设计与建筑设计均委托一家,又未采取方案招标的,此笔费用可不支出〕3、地质勘察费:地勘均是根据钻点数及钻探深度来计取费用,每米单价根据土质情况及工程量大小不等〔50-90元/米〕,无固定经验值,因总价较小,不对指标产生影响,地质较均匀的可按间隔 25米至30米取1个孔,每孔深度平均可按20米估计,每米单价 70元左右;4、建筑设计费:有设计收费标准标准,但实际市场因竞争都未按此计收;收费标准是按不同档建安造价按费率计取;通行按建筑面积每平米?元计取;〔普通住宅18~25元/平米左右,小区内单体较雷同的,设计收费会更低〕5、工程招标代理咨询费:有专门的计价标准,但市场通行打折较多,通常招标代理及编制标底费:建安造价的‰~‰;6、质量平安监督费:根据闽价[2003]房430号文规定收取;其中:厦门市〔不含同安区〕建筑工程:按房屋建筑面积计收元/平方米;不能按建筑面积计费的构筑物等按工程造价的‰计收;假设受监工程距城市规划区10km~50km以内,加收15%;50km以外,加收25%;7、工程监理费:有物价局的定价标准,市场通行打五折,通常工程监理费:建安造价的%~%;总造价越大,费率越低。
8、建设综合配套费:在厦门市因土地均是招拍挂出让,此笔费用已综合在地价款中。
在其它地市那么缴纳规定各有不同,如济南246元/平米〔包括热源、供水、燃气等配套费〕,贵阳缴纳约60元/平米。
漳州80元/平米;9、人防费:人防异地建设费:如果工程自身确无法建人防面积,那么应按应建人防面积,每平米2000元左右〔各地人防办有专门计价标准〕缴纳异地建设费;〔有些地市会加收人防设计费按人防面积每平米30元左右〕10、施工图审查费:建筑面积2元/平米;11、报建费:办理施工许可证时需建设单位缴纳的费用。
项目经济测算项目经济测算是评估项目可行性的重要方法。
其中,静态预算和动态预算是两种常见的方法。
静态预算主要考虑预期利润,公式为利润=收益—成本—税费,可以反推取得地价。
而动态预算则更注重资金平衡。
经济测算的基本步骤包括四个步骤和十张表。
首先需要整理项目经济技术指标,包括用地指标和规划设计方案。
其次要确定建安成本指标和经济参数指标,如税率、利率和城市基础设施费。
还需要考虑开发销售进度等因素。
静态估算是经济测算的一部分,主要包括投资估算和开发成本估算。
投资估算需要考虑土地出让金、土地成本、征用及拆迁安置补偿费等因素。
而开发成本估算则包括前期工程费、建筑安装费、基础设施建设费、公共配套设施费等多个方面。
同时,还需要考虑销售费用、财务费用、不可预见费等因素。
最后,需要注意文章中的格式错误和明显有问题的段落,进行删除和小幅度改写,以提高文章的可读性和准确性。

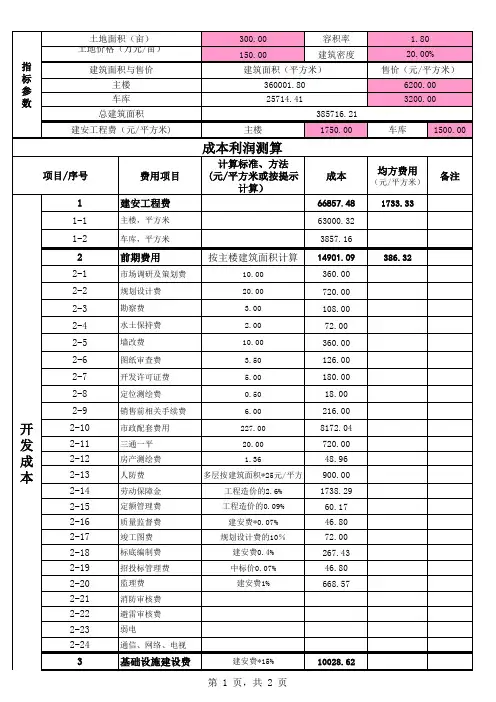

按地上面积收费的价格为1元/平方米,按地上建筑面积收费的价格为3.5元/平方米,也可以按照建筑安装费的8-15%进行计算,一般占投资额的2-3%。
此外,还有土地契税、前期工程费、工程成本、标底编制费、工程招投标管理费、招标代理费、三通一平费(土方临时水电)、工程监理费等费用。
概算价格的2-3‰,计算钢筋量的价格为16元/吨,中标价格的0.66‰,室内装修费的价格为20元/平方米。
建设前期阶段按主题建安工程的0.1-0.2%收取,施工阶段按取费标准收取。
弱电系统地下人防工程面积及地下车位面积的计算方法根据建筑类型和基础埋深确定。
在投标过程中,如果无法精确到每栋楼座单体的情况下,可按照项目总建筑面积的3%计算狄璇人防面积。
根据项目预计规划的总户数和建筑形式,按照35-40㎡/车位的标准估算地下车位面积。
地下车位比例按照项目规划要求和品质情况确定,地下车位面积为40㎡/个。
红线内小市政是指建筑2米以外和项目用地规划红线以内的各种管线和道路等工程各行的费用,主要包括供水、供电、供气、排污、绿化、道路、路灯、环卫设施的建设费用,以及各项设施与市政设施干线、干管、干道的接口费用。
