引风机安装作业指导书
- 格式:pdf
- 大小:270.55 KB
- 文档页数:23
四川电建三公司作业指导书名称:#3锅炉引风机安装编号:批准:审核:校核:编制:目录1、编制依据〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃22、工程概况〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃23、施工准备〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃24、施工步骤及技术要求〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃45、质量保证措施〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃76、安全文明施工〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃87、附图〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃9一、编制依据成都电力机械厂《AN静叶可调轴流通风机使用说明书》《电力建设施工及验收技术规范》锅炉机组篇《火电施工质量检验及评定标准》锅炉篇《电力建设安全工作规程》(火力发电厂部分)二、工程概况:广安电厂二期工程#3炉配备2台AN静叶可调轴流通风机,AN静叶可调轴流通风机是根据脉动原理进行工作,叶轮上游和下游的静压力几乎相等,当流体通过叶轮时,传递给流体的能量主要是指在叶轮下游的以动能形式出现的有用的能量。
流体从叶轮流出的是涡流,可由安装在叶轮下游的后导叶直接流入相连接的扩压器,使全部动能转换成所需要的静压。
风机主要由:进气箱、进口集流器、进口导叶调节器、进口集流器、机壳及后导叶、转子(带滚动轴承)、扩压器组成;进气箱内设有导流板,以提高气流的均匀性;沿径向布臵的后导叶既可稳定和引导通过叶轮后的气流沿轴向流动,还可以连接外壳与芯筒,并使之同心对中。
叶轮为钢板压型焊接结构,由于其叶片具有比较理想的空气动力学特性,因而不仅有较高的气动效率,而且还具有很好的耐磨性。

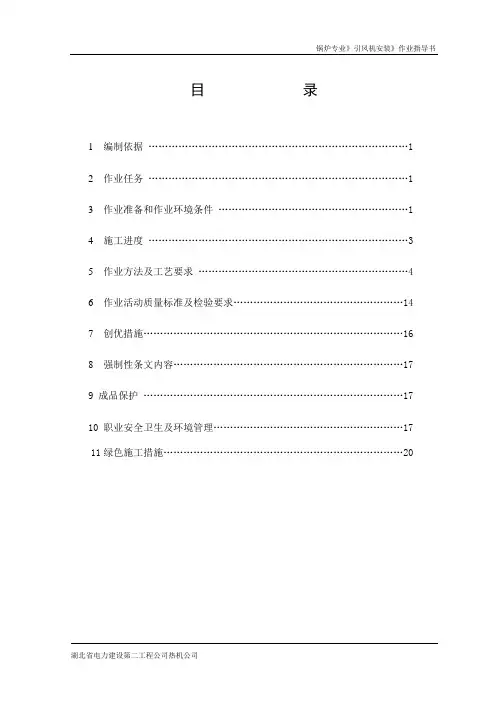

锅炉专业》引风机安装》作业指导书目录1编制依据 (1)2作业任务 (1)3作业准备和作业环境条件 (1)4施工进度 (3)5作业方法及工艺要求 (4)6作业活动质量标准及检验要求 (14)7创优措施 (16)8强制性条文内容 (17)9 成品保护 (17)10 职业安全卫生及环境管理 (17)11绿色施工措施 (20)1 编制依据1.1 中华人民共和国安全生产法1.2 《电力建设安全工作规程》(火力发电厂部分)DL5009.1-20021.3 《电力建设施工质量验收及评价规程》第2部分(锅炉机组)DL/T5210.2-2009 1.4 《火力发电厂焊接技术规程》DL/T869—20121.5 《电力建设安全健康与环境管理工作规定》1.6 豪顿华工程有限公司ANN-2975/1700B型引风机安装使用说明书1.7 大唐呼图壁热电厂2×300MW机组工程质量标准及工艺要求1.8 大唐呼图壁热电厂2×300MW机组工程创优规划1.9 工程建设标准强制性条文(2006版)2.作业任务2.1工作概况大唐呼图壁热电厂2×300MW工程#2锅炉引风机由新疆电力设计院设计,豪顿华工程有限公司制造;引风机型号为ANN-2975/1700B型,#2锅炉共安装一台引风机。
该风机为轴流风机。
风机由电机驱动,从驱动端看,叶轮顺时针旋转。
ANN型风机配有一个转子,安装于布置在进气箱内的轴承箱上,转子位于机加工的叶轮机壳上。
引风机主要技术参数:型号 ANN-2975/1700B型叶轮直径 2975㎜轮毂直径 1700㎜风压 8585Pa转速: 997rpm电动机电压 6KV电动机功率 5600kw2.2 工作范围:引风机的安装主要包括:扩散器、调节驱动装置、旋转油封、液压调节管路、轮毂、叶片、叶轮机壳、进气箱、轴承组、联轴器、滑道、扩散器、引风机驱动电机等。
3 作业准备和作业环境条件3.1 作业人员的资格要求及劳动力组织3.1.1施工人员上岗前必须参加安全学习与培训,并经考试合格。

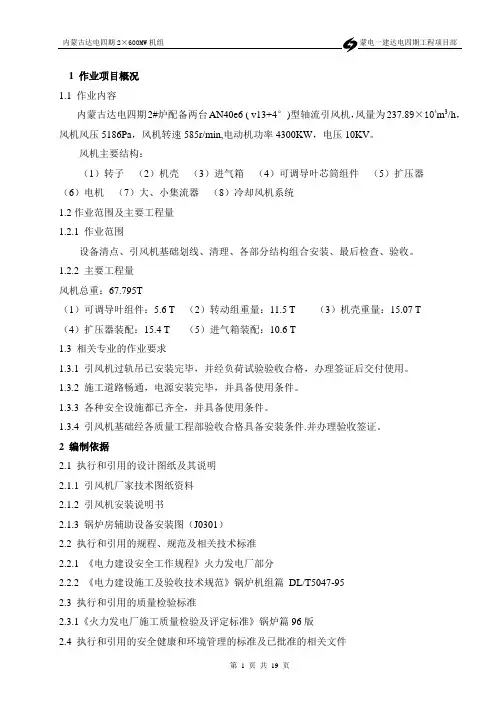

1 作业项目概况1.1 作业内容内蒙古达电四期2#炉配备两台AN40e6 ( v13+4°)型轴流引风机,风量为237.89×104m3/h,风机风压5186Pa,风机转速585r/min,电动机功率4300KW,电压10KV。
风机主要结构:(1)转子(2)机壳(3)进气箱(4)可调导叶芯筒组件(5)扩压器(6)电机(7)大、小集流器(8)冷却风机系统1.2作业范围及主要工程量1.2.1 作业范围设备清点、引风机基础划线、清理、各部分结构组合安装、最后检查、验收。
1.2.2 主要工程量风机总重:67.795T(1)可调导叶组件:5.6 T (2)转动组重量:11.5 T (3)机壳重量:15.07 T(4)扩压器装配:15.4 T (5)进气箱装配:10.6 T1.3 相关专业的作业要求1.3.1 引风机过轨吊已安装完毕,并经负荷试验验收合格,办理签证后交付使用。
1.3.2 施工道路畅通,电源安装完毕,并具备使用条件。
1.3.3 各种安全设施都已齐全,并具备使用条件。
1.3.4 引风机基础经各质量工程部验收合格具备安装条件.并办理验收签证。
2 编制依据2.1 执行和引用的设计图纸及其说明2.1.1 引风机厂家技术图纸资料2.1.2 引风机安装说明书2.1.3 锅炉房辅助设备安装图(J0301)2.2 执行和引用的规程、规范及相关技术标准2.2.1 《电力建设安全工作规程》火力发电厂部分2.2.2 《电力建设施工及验收技术规范》锅炉机组篇DL/T5047-952.3 执行和引用的质量检验标准2.3.1《火力发电厂施工质量检验及评定标准》锅炉篇96版2.4 执行和引用的安全健康和环境管理的标准及已批准的相关文件2.4.1《电力建设安全健康与环境管理工作规定》2002-01-212.4.2 相关文件ISO14000环境标准及OHSAS18000职业安全卫生系列标准。
3 作业准备3.1 作业主要责任人、职责及应具备的条件3.1.1 作业主要责任人:专业公司经理、专责工程师、班长、技术员3.1.1.1 专业公司经理的职责:贯彻执行上级有关安全健康与环境保护的措施与规定,组织编制本专业公司安全健康与环境保护措施,经批准后组织实施。
编号:有限责任公司项目部作业指导书工程名称:作业项目名称:引风机安装编制单位:批准:年月日安全审核:年月日质量审核:年月日技术审核:年月日工地审核:年月日编制:年月日目录1 编制依据 (2)1.1编制依据 (2)1.2编制原则 (2)2 工程概况及工程量 (3)2.1工程概况: (3)2.2主要工作量: (3)3 作业前必须具备的条件和应做准备 (3)4 劳动力配置及职责权限 (4)5 机械及工器具的配备 (4)6 作业程序、方法和内容 (5)6.1施工方案 (5)6.2施工工艺流程 (5)6.3施工方法及要求 (5)7 作业过程中质量控制点、质量标准、检查验收和质量保证措施 (9)7.1质量目标 (9)7.2质量控制及质量通病预防 (9)7.3质量标准及要求 (10)8 作业的安全要求、危险源识别与控制、安全保证措施 (11)8.1作业的安全危害因素辨识和控制 (11)8.2环境条件 (12)8.3安全施工措施 (13)8.4文明施工及环境保护 (14)9 作业进度计划 (15)10 各种记录表样 (16)《电力工业锅炉压力容器监察规程》 DL 612-1996 (18)设备/材料开箱检验移交报告单 (19)设计变更汇总记录 (21)隐蔽工程验收记录 (22)性能验收记录 (25)1 编制依据1.1 编制依据1.1.1 《※※※有限公司☆☆☆机组锅炉烟气脱硫除尘系统改造项目》招标文件及技术协议。
1.1.2 签订的《※※※有限公司☆☆☆机组锅炉烟气脱硫除尘统改造项目总包合同》。
1.1.3 原国家电力公司颁布的《火力发电工程施工组织设计导则》,原国家电力公司颁布的《电力建设工程施工技术管理导则》。
国家电力公司《火电优质工程评选办法(2010年)版》,《火力发电厂基本建设工程启动及竣工验收规程》电建(1996)159号;《火电机组达标投产考核标准(2006年)版》。
1.1.4 国家和行业有关技术标准、规范、规程。
XXXXXXXXX有限公司锅炉送、引风机安装作业指导书1.目的为锅炉送、引风机安装工作提供技术指导,确保整个安装工作有序、安全、高质量地进行,避免在送、引风机安装中出现不必要的重复工作,降低成本,节约资源,特编写此方案。
2.适用范围本作业指导书适用于xxxxxxxxx供热扩模机组670T/h水煤浆锅炉送、引风机安装。
3.编制依据3.1xxxxxxxxx工程建设公司作业指导书编写导则;3.2锅炉总图;3.3锅炉说明书;3.4中南电力设计院主厂房附属设备安装图纸(F398S-J0302);3.5送风机安装图纸及说明书;3.6引风机安装图纸及说明书;3.7电力建设安全工作规程(第一部分:火力发电厂,DL5009.1-2002);3.8电力建设施工及验收技术规范(锅炉机组篇,DL/T 5047-95);3.9火电施工质量检验及评定标准(锅炉篇);3.10电力建设安全健康与环境管理工作规定。
4.作业概述4.1工程概况xxxxxxxxx供热扩模机组工程锅炉型号为:WGZ670/9.8-1,是由xxxx锅炉厂设计制造的670t/h水煤浆机组高压锅炉。
锅炉烟风系统采用平衡通风的方式,每台炉配备两台动叶可调轴流式送风机,两台双吸双支承离心式引风机,送、引风机均以锅炉中心线为标准对称布置。
4.2作业内容概述本台锅炉送、引风机设备安装包括送、引风机本体设备及液力耦合器、进出口风门、进出口非金属膨胀节、油站、液力耦合器油冷却器等。
4.3作业方法及技术经济评估4.3.1作业方法:4.3.1.1由于送风机设备存放于锅炉附近,所以安装时用塔式起重机DBQ1500Ⅱ和手拉葫芦配合吊至基础之上,然后再安装找正。
4.3.1.2引风机安装需要用汽车吊和平板车倒运至基础旁,然后再利用电动葫芦就位并安装找正。
4.3.2技术经济评估:4.3.2.1由于送风机安装位置在锅炉炉左和炉右零米处,上方均有钢架梁阻挡,无法利用汽车吊将设备倒运到基础旁,必须使用塔式起重机DBQ1500Ⅱ从炉膛中心吊至基础附近并利用两台手拉葫芦配合才能吊到安装位置。

锅炉引风机安装作业指导书一、前言锅炉引风机是重要的锅炉设备之一。
为确保锅炉引风机在使用过程中的安全可靠性,安装过程应该非常重视。
本文旨在为进行锅炉引风机安装作业的工作人员提供详细的操作指南。
二、安装工具在进行锅炉引风机安装前,需要准备好以下相关工具:1. 电动工具:电钻、电锤、电磨等2. 手动工具:尺子、扳手、榔头、扁嘴钳等3. 安装用具:脚手架、吊杆、起重机等4. 胶水、垫片、紧固螺栓、锁紧螺钉等。
五、安装步骤1. 测量焊接标高在进行锅炉引风机安装前,首先应该起高经验丰富的技术人员,根据现场情况进行测量,确定引风机与锅炉之间的距离及引风机的安装高度,并在钢构架上焊接好支承座。
2. 降低引风机通过配合起重机和人员操作,将引风机缓缓降低到支承座上,与支承座接缝处应使用胶水及垫片进行粘接和填充。
3. 确定安装位置将引风机与支承座进行定位及垂线,判断其是否正常。
4. 安装固定件在引风机与支承座接口上,使用紧固螺栓及锁紧螺钉,将引风机固定于支承座。
5. 调节及检查完成引风机的固定后,需要进行一系列调节及检查工作,确认引风机是否安装妥当,是否能够正常运行。
在完成所有工作后,方可将引风机投入使用。
六、安全注意事项1. 在锅炉引风机安装作业中,必须要遵循各项安全操作规程,保证人员的安全。
2. 在进行工作前,必须要对地面及设备进行彻底的清理,并确保现场通风状态良好。
3.在作业中如遇到设备故障或不安全因素,必须立即切断电源或电路,决不可强行进行。
4. 在锅炉引风机安装过程中,必须要遵守相关的安全操作规程,严禁违规操作。
七、总结在锅炉引风机安装作业中,保证操作正确,严格遵守各项安全规程,才能够保证引风机操作的安全性和有效性。
通过上述步骤,可以对锅炉引风机进行规范、高效、安全的安装。

目录一、适用范围二、编制依据三、工程概况及工程量四、作业人员的资格要求五、主要机械及工、器具六、施工准备七、作业程序八、质量标准九、工序交接及成品保护十、安全和文明施工十一、技术记录江阴热电厂二期扩建工程送、引、排、给粉、给煤机作业指导书一、适用范围本作业指导书适用于江阴发电厂技改工程1×50MW机组2台送风机、2台引风机、2台排粉机、2台皮带给煤机、12台给粉机安装。
二、编制依据1、西北电力设计院安装图纸J0301。
2、《电力建设施工及验收技术规范(锅炉机组篇)》DL/T5047-953、《火电施工质量检验及评定标准(锅炉篇)》(1996版)4、《电力建设施工及验收技术规范(焊接篇)》DL5007-925、送引排风机安装图J0301-15、J0301-16、J0301-18及设备资料6、给粉机、给煤机安装图J0301-12、J0301-10及设备资料7、《电力建设安全工作规程》DL5009.1-92三、工程概况及工程量1、工程量引风机 2台容量50m3/s送风机 2台型号G4-73-11NO。
14D容量14640m3/h排粉机 2台型号M5-29-11№17D,流量3.76~7.53×104米3/时给粉机 2台型号GF-5,出力1~3t/h,转速21~31转/分给煤机 2台2 概况引风机,容量50m3/S,压力5644。
2Pa,重量,电动机型号,电压6000V,功率 KW。
安装位置:电除尘器出口烟道间,风机中心线标高2。
3m送风机:型号G4-73-11NO14D,容量:14640m3/h,压力6750Pa,重量: kg,电动机:型号:Y3554-4,功力:315KW电压:6000V,风机重量: Kg,安装位置:空序器,进口风道间,风机中心线标高1。
95米。
排粉风机:型号:m5-29-11NO17D,流量:3。
76-7。
53*104米3/时,重量 kg,电动机型号:Y355-4,功力222KV,电压:6000V,重量: Kg,安装位置:二台磨煤机中间,风机中心线标高1。

风机安装作业指导书1、本作业指导书采用国家现行规范《机械设备安装工程施工及验收通用规范》、《压缩机、风机、泵安装工程施工及验收规范》。
2、本作业指导书适用于离心通风机、引风机、轴流通风机,不带增速器的小型离心鼓风机、轴流鼓风机的安装。
3、风机安装的通用程序和要求3.1放线、基础验收3.1.1以设备平面布置图给定的轴线为准,放出风机安装的纵、横向中心线,允许偏差±20mm。
3.l .2以中心线为难,以设备基础图为依据画出设备各轮廓线及预留孔中心线。
3.1.3用DS3水准仪以土建给定的标高基准线为准,划出设备基础标高线(用基础标高减50—100mm在基础上划水平线)。
3.1.4以上述轮廓线和标高线为准,检查设备基础位置和几何尺寸是否合格。
必要时,纵、横向中心线可做某些调整,避免设备基础做大的修改。
3.1.5测量操作、自检、专检所用量具有(10-30m)盘尺,1m钢板尺,500mm90°角尺,DS3水准仪。
经自检和质检员检查合格,填写T4《设备基础放线检验记录》附表3.1.4 设备基础尺寸和位置的允许偏差3.2设备开箱检查3.2.1清点零、部件及配套件,应齐全并无损坏。
3.2.2核对机壳、叶轮和其他主要尺寸,应与设计要求相符合。
3.2.3风机进、出口方向应与设计相符,叶轮旋转方向和定子导流叶片的导流方向应符合设备技术文件的规定。
3.2.4检查风机外露部位及加工面应无锈蚀,风机各部位无变形及损坏。
开箱应有质检员和甲方代表在场,开箱检查后应填写S1《设备开箱检查验收记录》。
3.3设备就位、粗平、灌浆3.3.1风机的搬运和吊装应注意下列问题:a.整体出厂的风机搬运和吊装时,绳索不得捆缚在转子和机壳上盖或轴承上盖的吊耳上。
b.解体出厂的风机的捆缚不得损伤机件表面,转子和齿轮轴颈、测振部位不应做为捆缚部位,转子和机壳的吊装应保持水平。
c.当风机内壳涂有保护层时,应妥善保护,不得损伤。
d.转子和齿轮不得在地上滚动。

目录1.编制依据 (1)2.作业任务 (2)3.作业准备及作业环境条件 (3)4.施工进度安排 (4)5.作业方法及工艺要求 (4)6.作业活动质量标准及检验要求 (9)7.职业安全卫生与环境管理 (19)1编制依据1.1《电力建设施工技术规范第2部分:锅炉机组(DL 5190.2-2012)》1.2《电力建设施工质量验收及评价规程第2部分:锅炉机组(DL/T5210.2-2009)》1.3《电力建设安全工作规程第1部分:火力发电厂部分(DL5009.1-2002)》1.4《国家电网公司电力建设安全健康与环境管理工作规定(国电网工[2003]168号)》1.5《锅炉房辅助设备安装首页图(F2782S-J0302-01)》1.6《密封风机安装图(F2782S-J0302-05)》1.7《一次风机安装图(F2782S-J0302-06)》1.8《送风机安装图(F2782S-J0302-07)》1.9《吸风机安装图(F2782S-J0302-08)》1.10XXXX有限公司生产的密封风机技术资料1.11XX鼓风机通风设备有限责任公司生产的一次风机技术资料1.12XX鼓风机通风设备有限责任公司生产的送风机技术资料1.13XXXX生产的吸风机技术资料1.14《XXXX公司管理手册Q/DES.G32.01.00—11 (2011年版)》1.15《XXXX公司管理体系文件和管理作业文件 (2011年版)》1.16《中华人民共和国工程建设标准强制性条文:电力工程部分(2011年版)》1.17XXXX电厂二期工程2×1000MW机组#4机组施工组织总设计1.18XXXX电厂二期工程2×1000MW机组#4锅炉专业施工组织设计2作业任务2.1工程概况XXXX电厂二期工程2×1000MW机组#4锅炉配置2台100%容量密封风机,1台运行,1台备用。
密封风机由XXXX有限公司生产。
离心式,轴向进气,布置方式为并列布置。

云南省火电建设公司作业文件小RJ-2006 小龙潭电厂三期2×300MW机组扩建工程AN28e6型静叶可调轴流引风机安装作业指导书1 适用范围本作业指导书仅适用于小龙潭电厂2⨯300MW机组三期扩建工程的AN30e6型静叶可调轴流引风机的安装。
2 编制依据下列标准所包含的条文,通过在本标准中引用而构成本标准的条文,在新标准出版前所示版本均为有效。
所有标准都会被修改,使用本标准的各方应探讨使用下列标准最新版本的可能性。
2.1《作业指导书编写的基本规定》2000版2.2《电力建设施工及验收技术规范》DL/T5047 – 95(锅炉机组篇)2.3《火电施工质量验收及评定标准》(锅炉篇)(1999版)2.4《电力建设安全工作规程》DL5009.1 – 20022.5《AN系列静叶可调轴流引风机使用说明书》(成都电力机械厂)2.6《HENSCHEL传动技术》联轴器装配说明2.7《YKK710-8w型电机使用维护说明书》(湘潭电机厂)3 工程概况3.1工程简介小龙潭电厂三期扩建工程2⨯300MW机组每台炉配备2台AN30e6型静叶可调轴流式引风机,由成都电力机械厂设计制造。
每台风机各配一台YKK800-6w 型湘潭电机厂生产的电机,电机单重18000 kg,同时,每台风机各配两台冷却风机。
布置于锅炉尾部除尘器和烟囱之间的零米层引风机框架内。
3.2设备主要参数风机:转速:995rpm 风压:7800pa流量:370m3/s电机;转速:995rpm 电压:6000v功率:3600KW3.3工程量(单台主要设备部件统计)4.1作业准备4.1.1人员配备a.所有参与安装作业人员必须熟悉设备厂家图纸和相关安装说明书,熟悉相关安装规范。
b.参与安装的特种工(电焊工、起重工)必须持证上岗。
4.1.2机具配备移动吊车:50t一台8t吊一台汽车:8t一辆拖车:20t一辆交流或直流焊机1 ~ 2台其它常用钳工工具和测量工具(钳工自备)4.1.3要求有足够的安装场地,道路应畅通,不防碍相关机动车辆进出。
有限责任公司_____________ 项目部作业指导书工程名称: ___________________________________ 作业项目名称:引风机安装_______________编制单位: ___________________________________批准:安全审核:质量审核:技术审核:工地审核:编制:1编制依据...............................1.1 编制依据.............................1.2编制原则 ..............................2 工程概况及工程量.............................2.1工程概况: ...............................2.2主要工作量: (3)3作业前必须具备的条件和应做准备................ 4劳动力配置及职责权限.......................... 5机械及工器具的配备............................ 6作业程序、方法和内容..........................6.1施工方案 (5)6.2施工工艺流程 ............................. 6.3施工方法及要求. (5)编号:年月日年月日年月日年月日年月日年月日目录21SH0YHY VBDAKVASVOKAN。
2G9IEE/5 CAL ZL W8A H(&K。
2Z1VK5BJ O TOM71PB DVV J V39O3 HYBJQEOSKMPMEUSFXHROZ3PYJ38TT VSBGHG SQ Z OK GPVHXFT0Z Z O SZ/Z O C G IQ M! 8。
……3YWWAGDQGPY8ZTVOFGJVY41I7GRE2 HJAGIEZ 5PZZOIQ4U7Z6QLU BYAQSHP7DGZXOB5POLRDQ6GZM30VB BWNRXDJ8RM5C。
引风机安装作业指导书引风机安装作业指导书引风机是工厂中必不可少的一款设备,它能够将工厂内部的油烟等污浊物质排出,确保工厂空气质量良好。
然而,在安装引风机时,一些工人由于缺乏安装经验而容易出现一些问题。
为了帮助工人安装引风机,以下是引风机安装作业指导书。
一、安装前准备1.确认引风机型号及技术参数,并根据现场情况确定引风机安装位置。
2.检查引风机所需的基础或底座是否已完成,并进行检测。
3.检查现场气流动向是否符合要求,并且需要避免非理想的安装位置。
4.对安装前的工作进行交底,并提醒工人遵守相关安全规定。
二、引风机安装1.将引风机吊装到预定位置,并进行固定。
2.安装剩余的支撑设备和管道,并进行连接。
3.进行检查,并确认设备的旋转方向和电源相符合。
4.调整设备位置和配管,确保系统的连通性和良好的气流通道。
5.进行系统的防水、防尘处理,并设立安全防护设备。
三、电气及管路安装1.按照设备的电气及管路图进行布置、配线和接线。
2.确保设备的接地良好,并进行线路的检测。
3.检查设备的自动停机、复位等功能是否正常。
4.设备投入使用前,必须进行系统全面的检查,确保装置的性能稳定。
四、安全防范措施1.在引风机附近设置必要的警示标识,并设立相应的安全防护设备。
2.设立隔离开关,并对操作人员进行培训,保证安全操作。
3.设立消防设备,并进行系统的连通性和可靠性测试。
4.定期维修和保养设备,确保设备长时间安全稳定运行。
五、总结以上是引风机安装作业指导书,每个步骤都需要认真处理,确保设备的安装质量和操作安全性。
引风机在工厂中起到至关重要的作用,因此要严格要求设备安装、管理和维护,确保工厂的排放物质化解,为人们的身体健康提供保障。
目录1.编制依据 (1)2.作业任务 (2)3.作业准备及作业环境条件 (3)4.施工进度安排 (4)5.作业方法及工艺要求 (4)6.作业活动质量标准及检验要求 (9)7.职业安全卫生与环境管理 (19)1编制依据1.1《电力建设施工技术规范第2部分:锅炉机组(DL 5190.2-2012)》1.2《电力建设施工质量验收及评价规程第2部分:锅炉机组(DL/T5210.2-2009)》1.3《电力建设安全工作规程第1部分:火力发电厂部分(DL5009.1-2002)》1.4《国家电网公司电力建设安全健康与环境管理工作规定(国电网工[2003]168号)》1.5《锅炉房辅助设备安装首页图(F2782S-J0302-01)》1.6《密封风机安装图(F2782S-J0302-05)》1.7《一次风机安装图(F2782S-J0302-06)》1.8《送风机安装图(F2782S-J0302-07)》1.9《吸风机安装图(F2782S-J0302-08)》1.10XXXX有限公司生产的密封风机技术资料1.11XX鼓风机通风设备有限责任公司生产的一次风机技术资料1.12XX鼓风机通风设备有限责任公司生产的送风机技术资料1.13XXXX生产的吸风机技术资料1.14《XXXX公司管理手册Q/DES.G32.01.00—11 (2011年版)》1.15《XXXX公司管理体系文件和管理作业文件 (2011年版)》1.16《中华人民共和国工程建设标准强制性条文:电力工程部分(2011年版)》1.17XXXX电厂二期工程2×1000MW机组#4机组施工组织总设计1.18XXXX电厂二期工程2×1000MW机组#4锅炉专业施工组织设计2作业任务2.1工程概况XXXX电厂二期工程2×1000MW机组#4锅炉配置2台100%容量密封风机,1台运行,1台备用。
密封风机由XXXX有限公司生产。
离心式,轴向进气,布置方式为并列布置。
引风机安装施工方案作业指导书1.12.1概述1.12.1.1工程概况山西电厂二期扩建工程2×300MW直接空冷燃煤脱硫发电机组,配备的是静叶可调轴流式引风机。
1.12.1.2工程量每台机组配备的两台引风机。
引风机包括:风机本体、进气箱、扩容器、电机及配套附属设备、附件等。
1.12.2 编制依据1.12.2.1《电力建设施工验收技术规范》(锅炉篇)DL/5047—951.12.2.2《火电施工质量检验及评定标准》(锅炉篇)1997—01—01实施1.12.2.3《电力建设安全健康与环境管理工作规定》1.12.2.4 江西省火电建设公司《施工工艺纪律》1.12.2.5《锅炉专业施工组织设计及组合场总平面布置图》1.12.2.6《电厂二期扩建工程2×300MW直接空冷燃煤脱硫发电机组工程建设施工招标文件》(安装工程)1.12.3施工准备条件1.12.3. 1 工具配备1.12.3.2施工场地布置所有引风机设备由汽车运至引风机房后在安装现场组合。
1.12.3.3力能配备在引风机安装场地应配备电焊机施工电源,如需夜间作业,应有足够的照明。
1.12.3.4 施工条件1.12.3.4.1 设备已全部到达现场,满足施工要求。
1.12.3.4.2 引风机基础已验收合格,并标出基础的中心线及标高。
1.12.3.4.3 现场道路应平整畅通。
1.12.3.4.4 认真阅读,熟悉图纸及说明书,对设备的外形尺寸,缺陷要仔细检查,并做好记录。
1.12.3.4.5 各种测量器具已经检验合格,并在有效期内。
1.12.3.4.6 安装人员已经过安全,技术交底。
1.12.3.4.7 引风机检修单轨吊已安装且验收合格,可以正常使用。
1.12.3.4.8 准备好施工用的汽油、润滑脂等物品。
1.12.4施工方法及工艺要求1.12.4.1 施工方法根据引风机设备结构特点及现场机具配备和布置,采用散装方法,将所有的引风机设备用汽车运至引风机室旁,再用吊车吊至基础上。
引风机安装施工作业指导书引风机安装施工作业指导书一、引言引风机是空调系统中的重要部件,它的作用是将室内空气吸入处理设备并送出新风。
为了确保安装施工工作的质量,以下是引风机安装施工作业指导书。
二、材料与设备准备1.引风机及相关附件2.焊接设备3.手动工具和电动工具4.安全防护设备三、施工前检查1.检查拆装孔的位置是否符合规定2.检查管道的连接情况是否紧密3.检查相关附件是否齐全四、施工过程1.拆除原有的风量调节器及保温材料2.根据设计要求安排引风机及附件的位置3.检查引风机的水平度,并进行调整4.根据设计要求进行吊挂及固定5.进行管道连接,确保连接紧密,无泄漏6.焊接连接口,请使用合适的焊接设备并确保操作人员具有相应证书7.进行风量调节器及相应管道安装8.根据要求进行保温材料安装五、施工后检查1.检查引风机及附件的固定是否牢固,是否存在松动和变形情况2.检查风量调节器的开度情况是否符合设计要求3.检查管道连接是否紧密无泄漏4.检查保温材料的安装情况是否符合要求六、安全注意事项1.操作人员必须持有相应证书,并严格按照作业规范进行操作2.安装过程中必须注意安全防护,如戴好安全帽、手套、口罩、耳塞等3.在焊接时必须注意火源切勿靠近易燃物品,并配备相应灭火设备4.操作过程中必须注重通风,保证施工现场的空气流通5.必须确保施工现场的整洁,垃圾及废弃物要适时清理,危险品要妥善处理七、结论引风机是空调系统中不可或缺的重要部分,安装施工不仅需要注意工作质量,还需注意安全防护,保证操作人员的安全。
以上提供的引风机安装施工作业指导书可以为施工人员提供必要的工作指导。
