最新《施工作业指导书》差异化分析表资料
- 格式:doc
- 大小:79.50 KB
- 文档页数:20

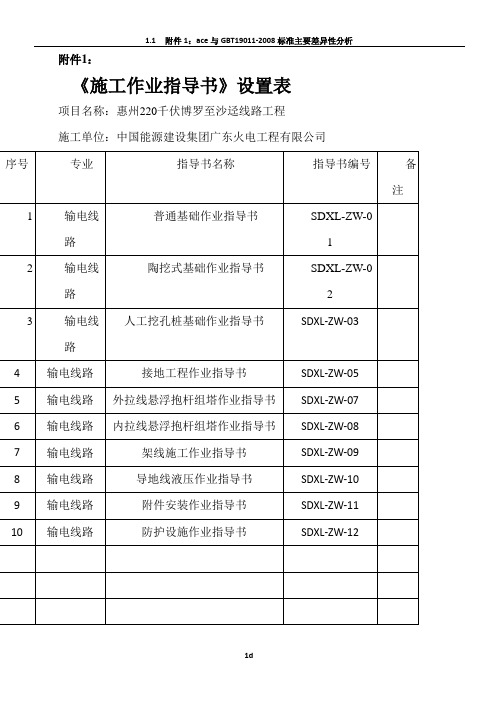

附件1:《施工作业指导书》设置表项目名称:惠州220千伏博罗至沙迳线路工程施工单位:中国能源建设集团广东火电工程有限公司编写:审核:批准:附件2:《施工作业指导书》分析表项目名称:惠州220千伏博罗至沙迳线路工程施工单位:中国能源建设集团广东火电工程有限公司附件2:《施工作业指导书》分析表项目名称:惠州220千伏博罗至沙迳线路工程施工单位:中国能源建设集团广东火电工程有限公司附件2:《施工作业指导书》分析表项目名称:惠州220千伏博罗至沙迳线路工程施工单位:中国能源建设集团广东火电工程有限公司附件2:《施工作业指导书》分析表项目名称:惠州220千伏博罗至沙迳线路工程施工单位:中国能源建设集团广东火电工程有限公司附件2:《施工作业指导书》分析表项目名称:惠州220千伏博罗至沙迳线路工程施工单位:中国能源建设集团广东火电工程有限公司2技术措施:2.1直线塔的安装:(1)导、地线的起吊,施工时应采用转向滑轮等措施避免双倍起吊,不得将放线滑轮等悬挂于横担主材上,起吊点应位于横担端部的挂点处,或采用横担端部前后预留的起吊孔(前后起吊孔必须同时使用,且前后左右对称受力)。
提线孔受力点必须垂直地面,如下图所示:(2)对允许锚线作业的直线塔,在导、地线锚线作业时,锚线对地夹角应≦20°。
放线滑车应挂在悬垂绝缘子串下,牵引力不得大于设计规定的安装牵引力。
2.2转角塔的安装:(1)施工单位应选择地形条件较好的转角塔做锚塔,锚塔和紧线塔的导、地线横担均必须打对消临时拉线,临时拉线对地夹角≦45°,其投影与导、地线反向共线;地线的临时拉线应能平衡地线张力标准值5kN。
(2)锚塔作业应注意:a、临时拉线及金具须与所要平衡的导、地线张力匹配;b、临时拉线对地夹角≦45°,其基础的规格及埋深须与拉线的容许拉力匹配;c、紧线前施工人员须检查拉线,确保拉紧后再开始锚线作业,锚线全过程应有专人负责观察和调整利是拉线;d、铁塔螺栓及构件不得漏装。
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表。
施工作业指导书名称土方开挖作业指导书
施工作业指导书编号BDTJ-ZW-01
具体内容:
★表4-1工作前安全风险辨析及控制措施表中第五条暂不适合本工程,因现场暂时无施工电源,故将其删除。
★ 6.2开挖顺序适用于大型基坑开挖,本工程无大型基坑,故将其删除。
施工作业指导书名称石砌体作业指导书
施工作业指导书编号BDTJ-ZW-11
具体内容:
★表4-1工作前安全风险辨析及控制措施表中第一条暂不适合本工程,因现场暂时无施工电源,故将其删除。
★ 6.2表4-1工作前安全风险辨析及控制措施表中第二条暂不适合本工程,因现场暂时无施工电源,无砂浆搅拌机,故将其删除。
★ 6.3表4-1工作前安全风险辨析及控制措施表中第三条暂不适合本工程,因现场暂时不需用脚手架,故将其删除。
附件2:
《施工作业指导书》分析表
施工作业指导书名称架线施工作业指导书
施工作业指导书编号Q/CSG.SDXLZW-09
具体内容:
6.2.1跨越架搭设
6.2.1.2本工程采用跨越架封顶的跨越方式,均采用停电跨越。
6.2.1.4搭设跨越架使用材料应注意:
(1)本工程跨越架使用钢管搭设。
6.2.3放线滑车悬挂
(4)本工程未采用合成绝缘子,全线采用U70BL钢化玻璃绝缘子。
6.2.5牵引绳及导地线展放
6.2.5.5本工程未设计分裂导线。
7.1质量控制措施
7.1.4本工程为单分裂单根导线,采用一牵三的牵引方式进行。
本工程绝缘子需倒挂的塔位有:N0大号侧、N2号大号侧、N4号大号侧、N6号大号侧、N9号大号侧、N13号大号侧、N14大号侧、N27号小号侧、N28号小号侧、N33号小号侧、N43号大号侧、N67G 大号侧。
本工程在放线过程中的滑车会上扬需加压线滑车的塔位有:N4、N6、N8、N11、N13、N19、N27、N28、N30、N32、N33、N34、N36、N37、N39、N41、N43、N45、N47、N49、N50、N52、N54、N56、N59、N60、N63、N65、N67、N73。
本工程N2、N62、N64、N73、N74需挂双滑车。
《施工作业指导书》差异化
分析表
-标准化文件发布号:(9556-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
«施工作业指导书»差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表
«施工作业指导书» 差异化分析表。
薁螅袅肅芁薈螁肄莃
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
«施工作业指导书»差异化分析表
袂螅节薄蚅肃芁芃袀。
