定额、清单计价计算程序
- 格式:doc
- 大小:159.50 KB
- 文档页数:3
整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。
②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。
(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。
工程量清单计价和预算定额计价的区别定额法既定额计价,是根据国家或地方颁布的统一预算定额规定的消耗量及其单价,以及配套的取费标准和材料预算价格,计算出相应的工程数量,套用相应的定额单价计算出定额直接费,再在直接费的基础上计算各种相关费用及利润和税金,最后形成建筑产品的价格.工程量清单计价是由招标方给出工程量,投标方根据工程量清单组合分部分项工程综合单价,并计算出分部分项工程的费用,再计算出税金,最后汇总成总造价1、计价依据不同定额计价:统一的预算定额+费用定额+调价系数政府定价。
清单计价:企业定额市场竞争定价2、计价项目划分不同①定额计价模式中计价项目的划分以施工工序为主,内容单一(有一个工序即有一个计价项目)。
而清单计价模式中计价项目的划分分别以工程实体为对象,项目综合度较大,将形成某实体部位或构件必须的多项工序或工程内容并为一体,能直观地反映出该实体的基本价格。
子丑寅卯辰巳戊申酉戌亥如:砖砌化粪池按座综合了挖土方、作垫层、池底板、砌砖池、抹灰、回填等。
锚杆支护按㎡综合了钻孔、制浆、压浆、锚杆制作、张拉锚、喷射砂浆等工序或工程内容。
②定额计价模式中计价项目的工程实体与措施合二为一。
即该项目既有实体因素又包含措施因素在内。
而清单计价模式工程量计算方法是将实体部分与措施部分分离,有利于业主、企业视工程实际自主组价,实现了个别成本控制。
③定额计价模式的项目划分中着重考虑了施工方法因素,从而限制了企业优势的展现,而清单计价模式的项目中不再与施工方法挂钩,而是将施工方法的因素放在组价中由计价人考虑。
3、单价组成不同定额计价模式中使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。
清单计价模式中使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。
使用“综合单价法”更直观的反映了各计价项目(包括构成工程实体的分部分项工程项目和措施项目、其它项目)的实际价格,但现阶段当不包括“规费和税金”。
清单与定额不同与相同部分平整场地不同,清单以底层建筑面积。
定额以底层建筑面积外扩2M。
、挖土方不同:清单以垫层底面积乘挖土深度,定额要加工作面,允许许情况下,要放坡。
内墙高度不同:清单算至板顶,定额算至板底雨蓬不同:清单以体积,定额以面积。
阳台不同:清单以体积,定额以面积清单与定额相同部分土石外运:挖土体积-回填土体积=基础砌体+垫层体积=室外地坪标高以下埋设的基础体积-室内地坪以上回填土体积场地回填:回填面积×平均厚度室内回填= S净*(室内外高差-地坪厚)基础回填:挖方体积-室外地坪标高以下埋设的基础体积(墙基、柱基、管基、垫层)地基强夯:设计图示尺寸m2基础垫层:设计图示尺寸m3地面垫层:V=S净h ,S净=S底-(L中T+L内t),扣除凸出地面构筑物、设备基础、室内管道、地沟所占体积;不扣除柱、垛、间壁墙、附墙烟囱及面积≤0.3 m2孔洞所占体积其他垫层:设计图示尺寸m3砖基础:V=LA-地(圈)梁、构造柱所占体积-∑>0.3 m2 孔洞面积×基础墙厚(b);H:基础设计深度;h大放脚折加高度L:外墙中心线,内墙净长线A=基础墙面积+大放脚面积=b(H+h)注:靠墙暖气沟的挑檐不增加,附墙垛基础突出部分体积并入基础界限砖基与砖墙:设计室内地坪石基、勒,砖围墙:室外地坪石勒墙:室内地坪石围墙:内外地坪标高不同时取较低者;内外标高间为挡土墙,挡土墙以上为墙身位于室内地坪±300以内,以不同材料为界;超过±300,以室内地坪为界砖墙:(墙长×墙高-∑>0.3 m2孔洞面积)×墙厚-∑构件体积(嵌入)墙长:外墙中心线,内墙净长线墙高:外墙:①斜屋面无檐口天棚者算至屋面板底②斜屋面有屋架且室内外均有天棚者,算至屋架下弦底面+200mm③斜屋面无天棚者有屋架算到屋架下弦底面+300mm④出檐宽度>600mm,按实砌高度⑤平屋面算至钢砼板面内墙:①位于屋架下弦者,算至屋架底②无屋架者算至天棚底+100mm③有钢砼楼板隔层者算至板底④有框架梁时算至梁底女儿墙:屋面板上表面算至女儿墙压顶下表面内外山墙:平均高度扣除:门窗洞口、过人洞、空圈、嵌入墙内的钢砼柱、梁、圈梁、挑梁、砖平碹、砖过梁及凹进墙内的壁龛、管槽、暖气管、消火栓箱、内墙板头等所占体积不增加:凸出墙面腰线、挑檐、压顶、窗台线、虎头砖、门窗套体积并入:凸出墙面的砖垛砖烟囱、砖水塔:筒壁平均中心线周长×厚度×高度;扣除各种孔洞钢砼圈梁、过梁等体积。
工程量清单计价的基本过程1、工程量清单编制程序2、工程量清单计价过程三、工程量清单计价的方法分部分项工程费=∑⨯分部分项工程综合单价分部分项工程量措施项目费=∑⨯措施项目综合单价措施项目工程量单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金单项工程造价=∑单位工程报价建设项目总造价=∑单项工程报价四、分部分项工程费计算(1)计算施工方案工程量留意:招标人供应——工程净量;投标人计算——施工作业量工程量清单计算规则对主项以外的工程内容的计算方法及计量单位不作规定,由投标人依据施工图及投标人的阅历自行确定。
(2)人、材、机数量测算图2 工程量清单计价过程图1 工程量清单编制程序按反映企业水平的企业定额或参照政府消耗量定额确定人工、材料、机械台班的耗用量。
(3)市场调查和询价接受市场价格作为参考,考虑确定的调价系数,确定人、材、机单价。
(4)计算清单项目分项工程的干脆工程费单价计算出对应分项工程单位数量的人工费、材料费和机械费。
计算公式:人工费=∑⨯对应的人工工资单价人工工日数材料费=∑⨯对应的材料预算单价材料消耗量机械费=∑⨯对应的机械台班单价机械台班消耗量分项工程的干脆工程费单价=∑(人工费+材料费+机械费)(5)计算综合单价计算综合单价中的管理费和利润时,可以依据每个分项工程的具体状况逐项估算。
一般状况下,接受分摊法计算分项工程中的管理费和利润,即先计算出工程的全部管理费和利润,然后再分摊到工程量清单中的每个分项工程上。
【例1】某多层砖混住宅土方工程,土壤类别为三类土;基础为砖大放脚带形基础;垫层宽度为920mm,挖土深度为1.8m,基础总长度为1590.6 m。
依据施工方案,土方开挖的工作面宽度各边0.25m,放坡系数为0.2。
除沟边堆土1000 m3外,现场堆土2170.5m3,运距60m,接受人工运输。
其余土方需装载机装,自卸汽车运,运距4km。
已知人工挖土单价为8.4元/m3 ,人工运土单价7.38元/ m3,装卸机装自卸汽车运土需运用机械有装载机(280元/台班,0.00398台班/ m3)、自卸汽车(340元/台班,0.04925台班/ m3)、推土机(500元/台班,0.00296台班/ m3)和洒水车(300元/台班,0.0006台班/ m3)。
一1.按定额计价时单位工程造价由直接工程费、间接费、利润、税金构成,计价时先计算直接费,再以直接费(或其中的人工费)为基数计算各项费用、利润、税金,汇总为单位工程造价。
工程量清单计价时,造价由工程量清单费用(=∑清单工程量×项目综合单价)、措施项目清单费用、其他项目清单费用、规费、税金五部分构成,作这种划分的考虑是将施工过程中的实体性消耗和措施性消耗分开,对于措施性消耗费用只列出项目名称,由投标人根据招标文件要求和施工现场情况、施工方案自行确定,以体现出以施工方案为基础的造价竞争;对于实体性消耗费用,则列出具体的工程数量,投标人要报出每个清单项目的综合单价。
2.分项工程单价构成不同按定额计价时分项工程的单价是工料单价,即只包括人工、材料、机械费,工程量清单计价分项工程单价一般为综合单价,除了人工、材料、机械费,还要包括管理费(现场管理费和企业管理费)、利润和必要的风险费。
采用综合单价便于工程款支付、工程造价的调整和工程结算,也避免了因为“取费”产生的一些无谓纠纷。
综合单价中的直接费、费用、利润由投标人根据本企业实际支出及利润预期、投标策略确定,是施工企业实际成本费用的反映,是工程的个别价格。
综合单价的报出是一个个别计价、市场竞争的过程。
3.单位工程项目划分不同按定额计价的工程项目划分即预算定额中的项目划分,一般土建定额有几千个项目,其划分原则是按工程的不同部位、不同材料、不同工艺、不同施工机械、不同施工方法和材料规格型号,划分十分详细。
工程量清单计价的工程项目划分较之定额项目的划分有较大的综合性,新规范中土建工程只有177个项目,它考虑工程部位、材料、工艺特征,但不考虑具体的施工方法或措施,如人工或机械、机械的不同型号等,同时对于同一项目不再按阶段或过程分为几项,而是综合到一起,如混凝土,可以将同一项目的搅拌(制作)、运输、安装、接头灌缝等综合为一项,门窗也可以将制作、运输、安装、刷油、五金等综合到一起,这样能够减少原来定额对于施工企业工艺方法选择的限制,报价时有更多的自主性。
计算方法说明(一) 根据建设部、财政部《关于印发建筑安装工程费用项目组成的通知(建标[2003]206号)》和省建设厅、省财政厅《关于印发山东省建筑安装工程费用项目组成的通知(鲁建标字[2004]3号)》,为统一我省建筑工程费用计算程序并发布我省建筑工程费率,制定本规则。
(二) 本规则适用于山东省行政区域内一般工业与民用建筑、装饰装修工程的新建、扩建和改建工程的计价活动,与《山东省建筑工程消耗量定额》及2003年版《山东省建筑工程价目表》配套使用。
(三) 建筑工程计价活动包括编制施工图预算、招标标底,投标报价和签订施工合同价以及确定工程竣工结算等内容。
(四) 本规则中的管理费率、利润率、税率、措施费费率和规费费率也可用于建筑、装饰装修工程工程量清单计价,但在计算工程量清单中的措施项目金额时:建筑工程措施项目费率=措施费率×(1十企业管理费率+利润率),装饰装修工程措施项目费率=措施费率十措施费率×其中人工含量比例×(企业管理费率+利润率)。
(五) 规费中的社会保障费,按省政府鲁政发[1995]101号和省政府办公厅鲁政办发[1995] 77号文件规定,在工程开工前由建设单位向建筑企业劳保机构交纳。
企业在投标报价时,不包括该项费用。
在编制工程预(结)算时,仅将其作为计税基础。
(六) 规费中的安全施工费,在工程发包时,按规定计算出费额,在工程造价中列为暂定金额;工程施工时,由工程发包单位、市建筑安全监督机构、工程造价管理机构对施工现场设置的安全设施内容进行确认,并由市工程造价管理机构核定其费用,作为工程结算的依据。
(七) 企业管理费费率、利润率和部分措施费率按不同的工程类别确定。
(八) 本规则中工程费用计算程序是建筑、装饰装修工程计价活动的依据。

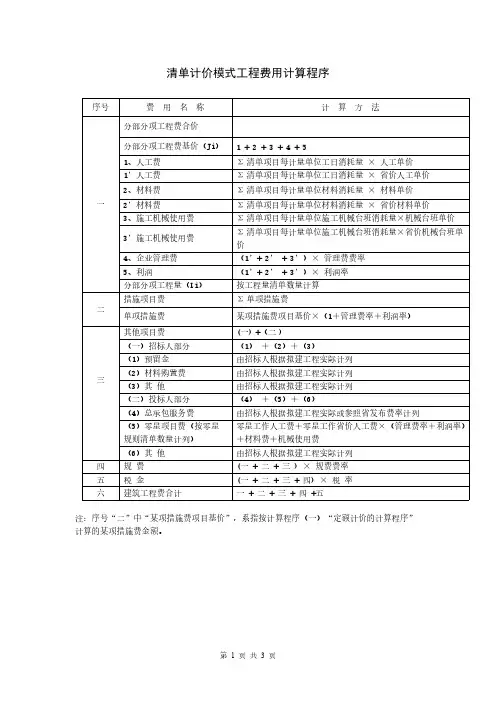

其中,实行定额计价方式,执行计算程序(一);实行工程量清单计价方式,执行计算程序(二)。
各种费率(规费、税金除外)是计价活动的参考。
清单工程量与定额计价工程量计算规则对照表在建筑工程造价中,清单工程量和定额计价工程量的计算规则往往存在差异。
了解这些差异对于正确计算工程造价至关重要。
本文将对照列出清单工程量与定额计价工程量的计算规则,以便读者更好地理解和应用。
清单工程量:根据图纸尺寸计算挖填土方量,不扣减工作面和放坡系数。
定额计价工程量:根据实际施工情况考虑工作面和放坡系数,计算挖填土方量。
清单工程量:根据图纸尺寸计算基础体积,不扣减地梁、基础墙所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑地梁、基础墙所占体积。
清单工程量:按图纸标注的规格和数量计算钢筋工程量。
定额计价工程量:在清单工程量的基础上,需考虑搭接和弯曲调整系数。
清单工程量:根据图纸尺寸计算混凝土体积,不扣减钢筋所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑钢筋所占体积。
清单工程量:按图纸标注的规格和数量计算模板面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑模板超高、支撑等因素。
清单工程量:根据图纸尺寸计算砌筑体积,不扣减门窗洞口所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑门窗洞口所占体积。
清单工程量:按图纸标注的规格和数量计算装饰面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑装饰线条、收口等因素。
清单工程量:根据图纸标注的规格和数量计算其他工程量。
定额计价工程量:在清单工程量的基础上,需考虑实际施工情况等因素。
清单工程量和定额计价工程量的计算规则存在差异,需要结合具体施工情况和合同约定进行计算。
在实际工作中,建议咨询专业造价人员以确保计算的准确性。
在建设工程项目中,定额与清单计价是两个核心概念,它们在工程管理和造价控制方面发挥着至关重要的作用。
本文将详细阐述这两个概念的定义、差异以及各自的适用范围,为工程建设领域的相关人员提供有益的参考。
建设工程定额是指在正常施工条件下,完成单位合格产品所必需的人工、材料、机械台班消耗量的标准。
清单计价和定额计价联系与区别第一部分1.按定额计价时单位工程造价由直接工程费、间接费、利润、税金构成,计价时先计算直接费,再以直接费(或其中的人工费)为基数计算各项费用、利润、税金,汇总为单位工程造价。
工程量清单计价时,造价由工程量清单费用(=∑清单工程量×项目综合单价)、措施项目清单费用、其他项目清单费用、规费、税金五部分构成,作这种划分的考虑是将施工过程中的实体性消耗和措施性消耗分开,对于措施性消耗费用只列出项目名称,由投标人根据招标文件要求和施工现场情况、施工方案自行确定,以体现出以施工方案为基础的造价竞争;对于实体性消耗费用,则列出具体的工程数量,投标人要报出每个清单项目的综合单价。
2.分项工程单价构成不同按定额计价时分项工程的单价是工料单价,即只包括人工、材料、机械费,工程量清单计价分项工程单价一般为综合单价,除了人工、材料、机械费,还要包括管理费(现场管理费和企业管理费)、利润和必要的风险费。
采用综合单价便于工程款支付、工程造价的调整和工程结算,也避免了因为“取费”产生的一些无谓纠纷。
综合单价中的直接费、费用、利润由投标人根据本企业实际支出及利润预期、投标策略确定,是施工企业实际成本费用的反映,是工程的个别价格。
综合单价的报出是一个个别计价、市场竞争的过程。
3.单位工程项目划分不同按定额计价的工程项目划分即预算定额中的项目划分,一般土建定额有几千个项目,其划分原则是按工程的不同部位、不同材料、不同工艺、不同施工机械、不同施工方法和材料规格型号,划分十分详细。
工程量清单计价的工程项目划分较之定额项目的划分有较大的综合性,新规范中土建工程只有177个项目,它考虑工程部位、材料、工艺特征,但不考虑具体的施工方法或措施,如人工或机械、机械的不同型号等,同时对于同一项目不再按阶段或过程分为几项,而是综合到一起,如混凝土,可以将同一项目的搅拌(制作)、运输、安装、接头灌缝等综合为一项,门窗也可以将制作、运输、安装、刷油、五金等综合到一起,这样能够减少原来定额对于施工企业工艺方法选择的限制,报价时有更多的自主性。
定额计价法和清单计价法的计算步骤定额计价法:第一阶段:收集资料1设计图纸;在计价前要完成设计交底和图纸会审程序;2现行计价依据、材料价格、人工工资标准、施工机械台班使用定额以及有关费用调整的文件;3工程协议或合同;4施工组织设计施工方案或技术组织措施等;5工程计价手册;如各种材料手册、常用计算公式和数据、概算指标等各种资料;第二阶段:熟悉图纸和现场1熟悉图纸;2注意施工组织设计有关内容;3结合现场实际情况;第三阶段:计算工程量1计算工程量一般可按下列具体步骤进行:1根据施工图示的工程内容和定额项目,列出需计算工程量的分部分项;2根据一定的计算顺序和计算规则,列出计算式;3根据施工图示尺寸有关数据,代入计算式进行数学计算;4按照定额中的分部分项的计量单位对应的计算结果计量单位进行调整,使之一致;2工程量的计算,要根据图纸所标明的尺寸、数量以及附有的设备明细表、构件明细表来计算;一般应注意以下几点:1要严格按照计价依据的规定和工程量计算规则,结合图纸尺寸2为了便于核对,计算工程量一定要注明层次、部位、轴线编号及断面符号;3尽量采用图中已经通过计算注明的数量和附表;如门窗表、预制构件表、钢筋表、设备表、安装主材表等,必要时查阅图纸进行核对;4计算时要防止重复计算和漏算;一般也可按照施工次序,由上而下,由外而内,由左而右,事先草列分部分项名称,依次进行计算;计算工程量,有条件的尽量分层、分段、分部位来计算,最后将同类项加以合并,编制工程量汇总表;第四阶段:套定额单价在计价过程中,如果工程量已经核对无误,项目不漏不重,则余下的问题就是如何正确套价,计算直接费;套价应注意以下是事项:1分项工程名称、规格和计算单位必须与定额中所列内容完全一致;2定额换算;任何定额本身的制定,都是按照一般情况综合考虑的,存在有许多缺项和不完全符合图纸的地方,因此,必须根据定额进行换算,即以某分项定额为基础进行局部调整;如混凝土和砂浆强度等级与定额规定不同,使用的施工机具种类型号不同,原定额工日需增加的系数等等;注:有的项目允许换算,有的项目不允许换算,均按定额规定执行;进行计算,不能随意地加大或缩小各部位尺寸;3补充定额编制;当施工图纸的某些设计要求与定额项目特征相差甚远,既不能直接套用也不能换算、调整时,必须编制补充定额;第五阶段:编制工料分析表根据各分部分项工程的实物工程量和相应定额中项目所列的用工工日及材料消耗数量计算出各分部分项工程所需的人工及材料数量,相加汇总便得出该单位工程所需的人工及材料数量; 注:工料分析表将来可以进行价差调整时运用;第六阶段:费用计算在项目、工程量、单价经复查无误后,将所列项工程实物量全部计算出来后,就可以按所套用的相应定额单价计算直接工程费,进而计算直接费、间接费、利润及税金等各种费用,并汇总得出工程造价;第七阶段:复核复核时,应对工程量计算公式和结果、套价、各项费用的取费及计算基础和计算结果、材料和人工价格及其调整等方面是否正确进行全面复核;第八阶段:编制说明编制说明是说明工程计价的有关情况,包括编制依据、工程性质、内容范围、设计图纸号、所用计价依据、有关部门的调价文件号、套用单价或补充定额子目的情况及其他需要说明的问题;封面填写应写明工程名称、工程编号、工程量建筑面积、工程总造价、编制单位名称、法定代表人、编制人及其资格证号和编制日期等;清单计价法:工程量清单计价法的程序和方法与工程量定额计价法基本一致,只是第四、五、六、阶段有所不同;具体如下:第四阶段:工程量清单项目组价组价的方法和注意事项与工程定额计价法相同,每个工程量清单项目包括一个或几个子目,每个子目相当于一个定额子目;所不同的是,工程量清单项目套价的结果是计算该清单项目的综合单价,并不是计算该清单项目的直接工程费;第五阶段:分析综合单价工程量清单的工程数量,按照国家标准建设工程工程量清单计价规范规定的工程量计算规则计算;一个工程量清单项目由一个或几个定额子目组成,将各定额子目的综合单价汇总累加,再除以该清单项目的工程数量,即可求得该清单项目的综合单价;第六阶段:费用的计算在工程量计算、综合单价分析经复查无误后,即可进行分部分项工程费、措施项目费、其他项目费、规费和税金的计算,从而汇总得出工程造价; 其具体计算原则和方法如下:其中,分部分项工程项目综合单价由人工费、材料费、机械费、管理费和利润组成,并考虑风险因素;措施项目包括通用项目、建筑工程措施项目、装饰装修工程措施项目、安装工程措施项目和市政工程措施项目等;措施项目综合单价的构成与分部分项工程项目综合单价构成类似; 单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金。
建设工程造价构成建设工程造价由直接费、间接费、利润和税金组成(见表 1)表 1 建设工程造价构成表 1.人工费 2.材料费 3.施工机械使用费 1.大型机械进出场及安拆费 2.混凝土、钢筋混凝土模板及支架费 3.脚手架费 4.已完工程及设备保护费 5.施工排水、降水费 6.垂直运输机械及超高增加费 7.构件运输及安装费 8.其他施工技术措施费 9.总承包服务费 10.环境保护费 11.文明施工费 12.安全施工费 13.暂时设施费 14.夜间施工费 15.二次搬运费 16.冬雨季施工增加费 17.工程定位复测、工程交点、场地清理费 18.室内环境污染物检测费 19.缩短工期措施费 20.生产工具用具使用费 21.其他施工组织措施费 1.管理人员工资 2.办公费 3.差旅交通费 4.固定资产使用费5.工具用具使用费6.劳动保险费 施 工 组 织 措 施 费措 施 费 施 工 技 术 措 施 费 程造直接工程费 企业管理费 建设间接费 直 接 费价工注:表中措施费仅列通用项目, 各专业工程的措施项目可根据拟建工程的 具体情况确定。
一、直接费直接费由直接工程费和措施费组成。
(一)直接工程费: 是指施工过程中耗费的构成工程实体的各项费用, 包括人 工费、材料费、施工机械使用费。
1.人工费:是指直接从事建设工程施工的生产工人开支的各项费用,内容 包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴: 是指按规定标准发放的工资有关补贴, 详见建标(2003)206 号文。
(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工 资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气 候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、 丧假期的工资。
(4)职工福利费:只指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及 修理费, 徒工服装补贴, 防暑降温费, 在有碍身体健康环境中施工的保健费用等。
