第三章第五节长钢轨应力放散及线路锁定
- 格式:ppt
- 大小:435.50 KB
- 文档页数:12

新建铁路无缝线路放散与锁定技术总结应力放散与锁定是无缝线路成形的标志性工序,其在无缝线路施工中均占有举足轻重的地位,通过在云桂铁路焊轨施工中的工作实践,特对无缝线路应力放散与锁定进行总结,详述如下:一、无缝线路应力放散、锁定作业流程(见下图)二、应力放散施工方法在现场的应力释放中,主要有两种方式,一种是滚压释放,一种是天然释放,一种是组合释放,一种是强迫释放。
在实际测量的轨道温度处于锁止温度的区间时,采用滚压释放方法;在实际测量轨道温度小于锁止温度的情况下,采用合成释放方法;在测量轨道温度超过锁闭轨道温度的情况下,不得进行作业。
纠治工作打下良好的思想根基。
1、滚筒放散法的施工程序滚筒放散法施工程序大致是:施工准备→解除扣件→打起钢轨垫滚筒→安装撞轨器→撞轨→测轨温→撤除滚筒钢轨落槽→上扣件→设位移观测点2、综合放散法的施工程序大致是:施工准备→解除扣件→打起钢轨垫滚筒→安装撞轨器→撞轨→测轨温计算拉伸量锯轨量→安装拉伸器→设临时位移观测点→拉轨并撞轨→观测位移量→撤除滚筒钢轨落槽→上扣件→反算实际锁定轨温值→设置位移观测点从上述施工程序看,只有在确认应力放散均匀后才能将钢轨落槽,进而上扣件锁定钢轨。
三、应力放散与锁定施工工艺1、施工工艺(1)施工前的准备工作:技术人员根据轨温调查结果,确定应力放散作业时间段;在进行应力放散作业前,位移观测桩按要求埋设到位;清除可能进入承轨槽内的道砟,为应力放散做好准备。
(2)施工过程中,先拆除扣件,然后抬高钢轨,垫放滚筒。
滚筒每隔15至20根枕布置一个,钢轨抬高量以能放入滚筒为宜。
(3)利用撞轨器进行串轨,待焊钢轨搭接量符合焊接要求,进行锁定焊接。
焊接接头经探伤合格后进行单元轨节应力放散。
(4)测量单元轨节轨温,当实测轨温处于设计锁定轨温范围内时,采用滚筒放散法,利用滚筒配合撞轨器进行应力放散。
当实测轨温低于设计锁定轨温范围时,采用综合放散法,利用拉伸器、撞轨器等设备配合作业,达到设计锁定轨温锁定目的。
无缝线路应力放散及锁定1)线路锁定前道床及轨道应符合规范要求。
①道床分层铺砟整道,达到初期稳定状态时,Ⅲ型枕:道床横向阻力不得小于7.5KN/枕,道床支撑刚度不得低于70KN/mm。
②轨道达到初期稳定阶段时,其静态几何尺寸允许偏差符合表的规定:轨道几何形态尺寸允许偏差③整道后的的道床断面应基本达到设计要求,曲线外轨超高应按设计要求设置,并在缓和曲线全长范围内均匀递减。
采用“连入法”逐段焊接单元轨节。
解开单元轨节之间的钢轨接头临时连接器,解开已连接的无缝线路终端50m范围内的钢轨扣件及下一单元轨节的全部扣件。
在上述范围内,以焊缝为中心,向两侧每隔10~15m在轨枕的承轨槽上垫上滚筒,并在焊缝两侧各10m范围内分别等间距地垫入3~4个支承木墩。
对钢轨端面及焊缝两侧各50mm范围内的钢轨表面彻底去油去垢除锈,用液压拉轨器或撞轨器拉动单元轨节使焊接轨端面间距离合适,然后对钢轨进行焊接。
焊连后要对焊接接头进行超声波探伤检查,对接头尺寸进行测量,并做好记录。
单元轨节应力放散完毕、钢轨焊接并检查完成后,拧紧全部扣件,锁定钢轨,记录锁定轨温。
线路锁定后,立即在埋设钢轨位移永久观测桩,永久观测桩位于钢轨的垂直线上。
在钢轨轨头外侧面标记钢轨位移零点,按规定观测并记录钢轨位移情况。
“连入法”焊接无缝线路时候的注意事项:单元轨节无缝线路锁定轨温应在设计锁定轨温范围内,左右股钢轨的锁定轨温差不大于3℃,全区间(含道岔)最高最低锁定轨温差不大于10℃,线路所有锁定轨温均应在设计锁定轨温内。
焊接完成后对接头位置道床加强捣固。
新轨铺设焊接后,要对钢轨表面进行通长打磨,以提高轨道的平顺性。
对道床的密实度、弹性,道床所提供的纵横向阻力进行跟综检测,根据这些参数值承随施工运营的变化情况,决定是否需要采取动力稳定,列车碾压等强化稳定措施,使之尽快达到开通所需标准。
无缝线路设计锁定轨温根据建指组织的轨道技术交底内容:相邻单元轨节间的锁定轨温差不大于5℃,同一单元轨节左右股钢轨锁定轨温差不大于5℃,同一区间内单元轨节的最高与最低锁定轨温差不大于10℃。

一、无砟道床长钢轨铺设无砟轨道长轨铺设施工流程:施工准备→检查线路→机车对位→拖拉钢轨→2#小车推送钢轨→安装钢轨夹轨器→1#小车钢轨牵引→钢轨对位→撤出滚轮→安装扣件。
具体施工工艺见图7-32。
图7-32 无砟轨道WZ500E 型铺轨机组施工流程1、施工准备:(1)钢轨运输车组推送到位(前滚轮小车前轮中心线距已铺好钢轨末端约350mm ,见图7-33),并停好、制动、打铁施工准备检查线路机车对位拖拉钢轨2#小车推送钢轨 选配轨夹轨器安装调整升降滚轮架1#小车钢轨牵引安装钢轨夹轨器垫放滚轮钢轨对位撤出滚轮检查钢轨相错量 安装扣件靴。
图7-33 长轨车推送对位(2)放倒全车间隔铁。
(3)松开要拖拉的一对钢轨锁定装置(图7-34)与安全挡板(拖拉结束后需恢复安全挡板)。
如拖拉上层钢轨,需预先将升降滚轮架调整到合适高度。
(4)将分轨导框对准要拖拉的一对钢轨(拖拉钢轨顺序由外向内)。
图7-34 解锁(5)用拖拉卷扬机 (带夹轨器),从钢轨运输车(首车)上拖拉钢轨(见图7-35),经过渡顺坡车架进入分轨器,将钢轨拖至钢轨推送装置,夹紧钢轨,卸掉夹轨器。
图7-35 卷扬机拖拉钢轨2. 牵引法铺设长钢轨工艺(1)推送钢轨与牵引车连接用推送装置将钢轨送至牵引车钢轨夹钳处,人工辅助使钢轨与牵引车连接(见图7-36)。
当长轨顺利铺至承轨槽内,推送车开始做好下一对长轨铺设的准备工作,把下一对将要铺设的长轨用卷扬机拉至推送车压紧装置内,开始机车对位。
图7-36 推送钢轨与牵引车连接(2)牵引钢轨、摆放轨料将钢轨头与牵引车钢轨夹钳锁固好。
牵引车前行开始拖拉钢轨(见图7-37)。
在无砟轨道承轨槽之间放置滚轮,直线上每隔24个轨枕放置一对,曲线上每隔22个轨枕放置一对,坡度5‰~15‰每隔20个轨枕放置一对,大坡度20‰每隔18个轨枕放置一对,放置要求卡口定位:即滚轮放置时稍微倾斜10mm这样钢轨在滚轮上运行时不会与扣件发生磨损。

无缝线路应力放散及锁定单元轨焊接到一定数量后,对无缝线路进行锁定。
1)常温条件下锁定主要工艺要点如下。
①施工准备。
人工拆除单元轨节范围内全部轨枕扣件,按10m 间距支垫滚轮,使钢轨处于“无阻力状态”,按200m间距安装撞轨器。
②撞轨器撞轨。
当轨温处于设计锁定轨温范围内时,使用撞轨器和橡胶锤来回撞击钢轨,并按100m间距检查钢轨移动量。
③确定钢零应力。
当每次撞轨各检查点移动量均一致或最大偏差2mm时,可视为钢轨应力为0。
④锁定线路。
及时拆除支垫滚轮及撞轨器,采用定扭矩的内燃扳手按10m、5m、2.5m…间距依次上齐轨枕扣件,并拧至规定扭矩值。
⑤设臵位移观测桩,喷涂标志,清理线路。
⑥钢轨焊接。
松开下一对钢轨,进行单元轨间接头焊接,焊接前,应调整焊缝位臵,一是两焊缝应平齐,最大相错量不大于100mm,二是焊缝应处于两承轨台之间,离承轨台的最小距离100mm。
2)低温条件下区间无缝线路锁定:①施工准备。
将待锁定长轨1扣件全部拆开,支垫滚轮,安装撞轨器撞轨并配合橡胶锤(在8磅锤外向套橡胶套)敲击,使钢轨处于0应力状态,移动焊轨机焊接钢轨接头。
②拉伸钢轨。
移动焊轨机后退20m,松开己锁定长轨区15m及待锁定长轨1的全部扣件,支垫滚轮;同时将待锁定长轨2向己锁定钢轨方向的100m钢轨扣件扭紧;在待锁定长轨1、2间安装钢轨拉伸机,沿待锁定长轨1按100m间距设观测点,包括己锁定长轨的松开扣件部分,根据计算拉伸量拉伸长轨,橡胶锤敲击钢轨,使钢轨拉伸均匀。
③确认钢轨达到锁定条件。
检查各处钢轨位移量,对照拉伸值、拉伸力,拉伸机的计算拉伸量包括:待锁定长轨按锁定轨温与实际轨温所需要拉伸的长度、己锁定钢轨的回缩量,当各点实际拉伸量与计算拉伸量相一致或最大偏差2mm时,确认钢轨达到锁定条件。
④锁定线路。
当拉伸值、拉伸力与计算数据相符时,拉伸机保压,将钢轨最大拉伸量再拉长5mm(1500m单元轨节,轨差1℃变化量),拉伸机保压10min后,即拆除支垫滚轮及撞轨器,采用定扭矩的内燃扳手按10m、5m、2.5m…间距依次上齐轨枕扣件,并拧至规定扭矩值,上扣件时需安装弹条绝缘垫片。
应力放散及锁定施工工艺应力放散及锁定施工工艺张峻川(中铁四局八分公司)摘要:本文对铜九线元缝线路应力放散及锁定的施工方案及工艺做出介绍.并为施工提傧借鉴。
随着中国社会主义经济建设的卓越成就,中国铁路建设也迎来了跨越式发展。
2007年4月18日,时速200公里以上的动车组正式开始运营,贯通全国重要城市的高速客运专线也已经上马建设或加紧筹备。
无缝线路技术是高速铁路的基础,而应力放散的施工工艺是否成熟,是无缝线路是否能够保证质量和设计要求的重要因素。
现以铜九线无缝线路施工为例,对该工序施工进行说明。
1 工程概况应力放散和锁定是将已达到初期稳定状态的线路,重新松开扣件、起升钢轨、垫上滚筒使钢轨处于自由伸缩状态或自由伸缩后再强制拉伸,放散掉钢轨内的附加应力和温度力,在钢轨处于设计锁定轨温时的“零”应力状态下,将线路锁定完成无缝线路的过程。
进行应力放散作业是为了使在冬季气温很低钢轨内部产生的拉应力不会把钢轨拉伤拉断和夏季气温很高时钢轨内部产生的压应力不会致胀轨跑道现象。
2 施工工艺2.1 施工方法简介应力放散施工有两种放散方法:第一种称为滚筒放散法,即实际轨温在设计锁定轨温范围内,放散时在钢轨下加垫滚筒,利用锤击敲打钢轨,使钢轨自由伸缩,等钢轨充分回弹后,即钢轨内应力达到零应力然后迅速锁定线路;第二种方法称为综合放散法,即实际轨温低于锁定轨温下限值时,钢轨下垫上滚筒,将要放散的单元轨节一端与已放散锁定的线路焊接,靠无缝线路提供反力,一端安装钢轨拉伸器,根据当时轨温计算出单元轨节的拉伸量,等单元轨节在当时的施工温度下处于自由伸缩状态时,进行位移零点标记,再用拉轨器将单元轨节拉伸至计算出的拉伸量,各测点位移均达到计算位移量后进行锁定。
对于区间线路将根据现场轨温灵活采用放散方法,对于道岔由于不易进行拉升,所以只能选择滚筒放散法,即道岔铺设必须在设计锁定轨温范围内进行。

应力放散、锁定焊接施工工艺流程见下图:拆卸扣件、支垫滚筒→撞轨、应力放散→测轨温、面钢轨拉伸位移标记→计算拉伸量、锯轨→单元轨节拉伸、锁定→锁定焊→设置单元轨节位移观测标记滚筒放散法工艺流程:施工准备一拆扣件一垫滚筒一敲轨一测轨温一钢轨反弹一拆滚筒一上扣件(隔二上一)一上完所有扣件一作位移观测标记拉伸器滚筒放散法工艺流程:施工准备一拆扣件一垫滚筒一安装撞轨器一安装拉伸器预拉伸敲击使钢轨处于自由伸缩状态一每隔lOOm设1个临时观测点标记一测轨温计算各点拉伸量一拉伸并用撞轨器撞击、观测各点位移量一各点位移达到放散要求后拆滚筒一上扣件(隔二上一)一上完所有扣件一作位移观测标记2.2 施工工艺要点(1)按施工计划,将滚筒用轨道车运至现场,每lOm放置一对滚筒(双线)。
应力放散及锁定施工工艺及方法应力放散及锁定施工工艺流程图应力放散和线路锁定是将已经达到初期稳定的线路,重新松开扣件、支起钢轨、垫上滚筒、使钢轨处于自由伸缩状态或自由伸缩后再强制拉伸,放散掉钢轨内的附加应力和温度力,在钢轨处于设计锁定轨温时的“零”应力状态下,将线路锁定形成无缝线路。
应力放散是拆除单元轨节的扣件,解除约束,抬上滚筒,通过滚筒、拉轨器、撞轨器、小锤等工具,使积累在单元轨节内的温度力得到释放,然后落槽,上好扣件锁定,保证钢轨在锁定轨温下达到零应力状态。
应力放散与线路锁定有滚筒放散法和拉伸放散法两种。
根据测量轨温判断,当轨温在设计锁定轨温范围内时采用“滚筒放散法”,当轨温在锁定轨温范围以下时采用“拉伸放散法”。
线路经应力放散和焊接锁定后形成无缝线路。
应力放散施工准备包括选择作业时间、测量轨温、安装撞轨器、安装拉伸器、解除无缝线路末端至零点范围的扣件(一般为5.5m)、分散作业人员和工具等工作。
作业人员均匀分布在单元轨节长度范围内。
根据气象资料、无缝线路的允许温降和允许温升计算确定锁定轨温,并满足桥上无缝线路的断缝检算要求,同时还应满足相邻单元轨节间的锁定轨温差不大于5℃,左右股锁定轨温差不大于3℃,同一区间内单元轨节的最高与最低锁定轨温差不大于10℃的要求。
应力放散作业时,根据测量轨温判断,当轨温在锁定轨温范围采用“滚筒放散法”;当轨温低于锁定轨温范围采用“拉伸放散法”。
单元轨节应力放散前,单元轨节每隔10m支起钢轨放置滚筒。
采用“滚筒放散法”时,用撞轨器和小锤敲击单元轨节放散应力,撞轨器沿放散方向撞击钢轨,其他人员用小锤或上弹条工具敲击轨腰放散应力。
放散应力过程中始终有专人在轨头量测位移变化情况,当位移出现反弹时,证明单元轨节内应力已经为零。
同时观察“零点”位置是否归零,如果不能到位,调整撞轨位置撞轨直至“零点”归零。
此时立刻拆除滚筒使钢轨落槽,上扣件锁定单元轨节。
采用“拉伸放散法”,计算基本公式为△L=αL△t式中△L ——单元轨节伸长量(m);α——钢轨的线膨胀系数,为0.0118×10-3/℃;L——单元轨节长度(m);△t——设计锁定轨温与作业时实测轨温之差(℃)。
无缝线路应力放散及锁定安全交底一、背景介绍无缝线路是一种常用的电气线路连接方式,其设计目的是为了减少接线头的数量,简化线路结构,并提高线路的可靠性和安全性。
然而,在使用无缝线路时,应当注意应力放散和锁定的问题,以确保线路的正常运行和安全。
二、应力放散的意义应力放散是指在线路中引入一定的应力放散装置,将线路上的机械应力释放,并减少线路的振动和应力集中。
应力放散的意义包括:1.减少导线因应力过大而引起的机械破坏和导线线芯损伤;2.提高线路的可靠性,减少线路故障的发生;3.减少线路的噪声和震动,降低对周围环境和设备的干扰;4.延长线路元件(如导线、绝缘子等)的使用寿命。
三、应力放散的方法常见的应力放散方法有以下几种:1.引入补偿装置:在线路中使用弹性材料或弹簧等装置,能够吸收线路的机械应力,减少应力的集中和振动。
例如,可以在导线上使用压线夹,从而使导线与导线杆之间形成一定的弹簧效果,释放导线上的应力。
2.设置挂点:在线路中设置挂点,将线路的应力引导到地面或其他支撑点。
挂点可以采用悬挂装置或吊挂装置,将线路下垂的一侧连接到支撑点上,使得线路的应力得到放散。
3.使用拖地装置:在线路或导线的特定位置上,安装拖地装置来释放线路的应力。
拖地装置的原理是通过一定长度的导线在地面上拖地,从而减少线路中的机械应力。
四、锁定的意义锁定是指在安装无缝线路时,对线路进行固定,以防止线路因外力或其他因素产生位移或松动。
锁定的意义包括:1.提高线路的安全性和稳定性,防止线路松动或脱落导致的故障;2.减少线路的振动和噪声,降低对周围环境和设备的干扰;3.保护线路元件不受外界物理或化学因素的影响,延长线路元件的使用寿命。
五、锁定的方法常见的锁定方法有以下几种:1.使用固定装置:在无缝线路的安装点,加装固定装置,将线路牢固地固定在设备或支撑结构上。
常用的固定装置有U型夹、法兰夹等。
2.使用抱箍:在线路中的关键位置,使用抱箍将线路和设备或支撑结构连接起来,确保线路的固定和稳定。

无缝线路应力放散与锁定施工工艺及方法(1)、锁定轨温的确定:设计锁定轨温21±5℃,当轨温在20℃~24℃,自然轨温锁定;当轨温在20℃以下时拉伸锁定,锁定轨温依照相邻单元轨条的锁定轨温差不大于5℃,左右两股长轨条锁定轨温差不大于5℃,同一区间内单元轨条的最低、最高锁定轨温差不大于10℃的原则在20℃~24℃间选定锁定轨温;当轨温大于24℃时不得锁定作业。
(2)、当实测轨温处于设计锁定轨温范围内时,采用“滚筒法”直接进行锁定。
①、将作业人员均布在进行锁定的长轨范围内,长轨始终端各放置一个轨温表,测量并记录开始紧扣件时的轨温,同时进行紧扣件作业,每隔两根紧一根,无缝线路尾端25~75m范围内的扣件全部紧完,并上紧与旧轨端的鱼尾板,此时视为长轨已锁定。
记录此时轨温为结束时轨温,同时继续紧其余全部扣件。
②、计算锁定作业开始与结束时的平均轨温为实际锁定轨温,记录在案。
同时在位移观测桩和轨腰(或轨底上表面)相对应处,作出清晰的、规范的记号。
(3)、当实测轨温低于设计锁定轨温范围时,可采用“综合法”进行锁定。
“综合法(拉伸器滚筒法)”施工工艺流程见下页所示。
该方法是利用钢轨拉伸器和撞轨器配合作用,通过均匀拉伸长轨条,以提高它的零应力轨温,使锁定轨温一步到位的方法。
拉伸长轨条时,要做到匀、准、够。
其作法是:①、形成零应力。
在放散段自然温度的条件下,轨下垫滚筒,松开全部扣件,使钢轨能自由伸缩。
以50m或100m为单位进行观测,并用撞轨器沿钢轨走行方向撞轨,当钢轨发生反弹现象时,即视为零应力。
②、计算拉伸量。
钢轨放散至零应力状态后,根据设计锁定轨温和实际锁定轨温之差计算出钢轨拉伸量,用拉伸器和撞轨器联合作用拉出该伸长量后即锁定钢轨。
钢轨拉伸量按下列公式计算:ΔL=αL (T S -T SJ ) (mm )α—钢轨线膨胀系数,α=0.0118L —钢轨长度(m)T S —钢轨的设计锁定轨温(℃)T SJ —钢轨的实际轨温(℃)综合法施工工艺流程图③、放散作业程序:A 、焊接,确定放散长度。

应力放散及线路锁定作业指导书1、编制目的保证无缝线路应力放散及线路锁定的顺利进行,使之符合设计要求和施工规范、验收标准的规定,从而确保铺轨质量优良。
2、适用范围本作业指导书适用于的无缝线路应力放散及线路锁定施工作业。
3、无缝线路应力放散及线路锁定施工方案3.1应力放散与线路锁定是铺设无缝线路施工中继铺底碴、铺设长轨、现场焊接、上碴整道之后的一道工序,是铺设无缝线路成功与否的关键。
3.1.1长轨通过现场焊接成单元轨节后,在进行放散和锁定作业前,现场应具备以下条件:道床达到初期稳定、按设计要求已设置钢轨位移观测桩、锁定作业时的温度应在设计锁定轨温范围以内或以下。
3.1.2单元轨节布置按照设计文件要求(单元轨节长度一般为1500m,个别情况小于1500m,但大于900m),一次放散锁定的最短长度不应小于200m。
3.1.3设计锁定轨温为℃,相邻两段单元轨节锁定轨温之差不得大于5℃,左右两股钢轨的锁定轨温之差不得大于3℃,同一设计锁定轨温的长轨条最高与最低锁定轨温之差不得大于10℃。
3.1.4 容许锁定轨温上下限及范围按该段最小曲线上最不利条件计算。
3.1.5 位移观测桩的设置原则:①位移观测桩应满足牢固、可靠、不易被破坏和易于观测的要求;②跨区间无缝线路的位移观测桩按列车运行方向顺序编号,编号方法为“×—×#”,横线前数字为单元轨节的顺序号,横线后为单元轨节条内的桩号,编号均以阿拉伯数字标注;③位移观测桩也可利用线路两侧的接触网(杆)或其他固定建筑上设置;④位移观测桩在区间埋设在路肩上,在站内可埋设在站台上,观测桩距道碴坡脚和路肩边缘均应大于0.3m,当路肩宽度不足时,埋于路肩中心;⑤路基上位移观测桩应埋至最大冻结深度线下不小于0.5m;⑥桥上位移观测桩可设置于桥梁固定支座附近稳固的桥面挡碴墙上,标记必须稳固、耐久、可靠,便于观测;⑦成对的位移观测桩连线应垂直于线路方向。
3.1.6 位移观测:应力放散前,要按设计文件要求,设置位移观测桩。

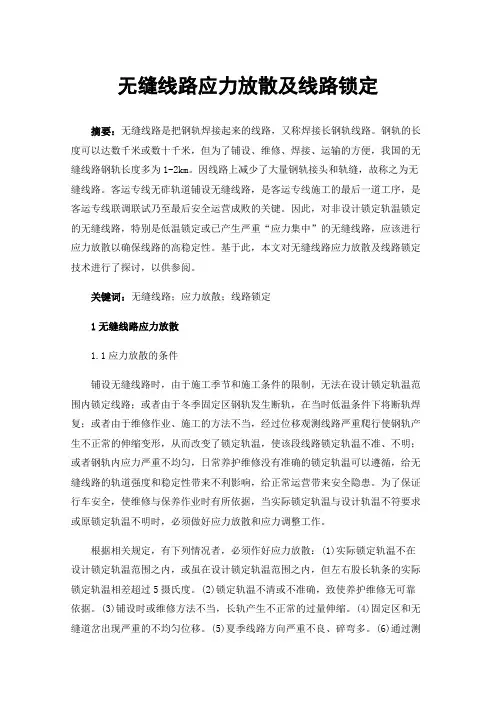

无缝线路应力放散及线路锁定摘要:无缝线路是把钢轨焊接起来的线路,又称焊接长钢轨线路。
钢轨的长度可以达数千米或数十千米,但为了铺设、维修、焊接、运输的方便,我国的无缝线路钢轨长度多为1-2km。
因线路上减少了大量钢轨接头和轨缝,故称之为无缝线路。
客运专线无砟轨道铺设无缝线路,是客运专线施工的最后一道工序,是客运专线联调联试乃至最后安全运营成败的关键。
因此,对非设计锁定轨温锁定的无缝线路,特别是低温锁定或已产生严重“应力集中”的无缝线路,应该进行应力放散以确保线路的高稳定性。
基于此,本文对无缝线路应力放散及线路锁定技术进行了探讨,以供参阅。
关键词:无缝线路;应力放散;线路锁定1无缝线路应力放散1.1应力放散的条件铺设无缝线路时,由于施工季节和施工条件的限制,无法在设计锁定轨温范围内锁定线路;或者由于冬季固定区钢轨发生断轨,在当时低温条件下将断轨焊复;或者由于维修作业、施工的方法不当,经过位移观测线路严重爬行使钢轨产生不正常的伸缩变形,从而改变了锁定轨温,使该段线路锁定轨温不准、不明;或者钢轨内应力严重不均匀,日常养护维修没有准确的锁定轨温可以遵循,给无缝线路的轨道强度和稳定性带来不利影响,给正常运营带来安全隐患。
为了保证行车安全,使维修与保养作业时有所依据,当实际锁定轨温与设计轨温不符要求或原锁定轨温不明时,必须做好应力放散和应力调整工作。
根据相关规定,有下列情况者,必须作好应力放散:(1)实际锁定轨温不在设计锁定轨温范围之内,或虽在设计锁定轨温范围之内,但左右股长轨条的实际锁定轨温相差超过5摄氏度。
(2)锁定轨温不清或不准确,致使养护维修无可靠依据。
(3)铺设时或维修方法不当,长轨产生不正常的过量伸缩。
(4)固定区和无缝道岔出现严重的不均匀位移。
(5)夏季线路方向严重不良、碎弯多。
(6)通过测试,发现应力分布严重不均匀。
(7)处理故障或施工,改变了原来的锁定轨温。
(8)低温铺设长轨条时,拉伸不到位,拉伸不均匀。
中铁十三局广深四线项目部
长钢轨应力放散及锁定施工方案
第一章工程概况
我单位承建的广深线广州至新塘增建市郊客运线工程ZH-3标位于广州市黄埔区,大致东西走向,途经横沙、文冲、笔村、沧联、华坑等五个自然村。
标段起讫里程为K22+200(丰乐立交桥)~K32+600(沧头立交桥),全长10.4公里。
施工内容包括:路基、桥涵、轨道、站场、地道、路基附属、天桥、房建、电力、给排水、其它运营生产设备及建筑物等。
第二章主要工程数量
全线共全线正线铺轨20.72公里,其中三线换铺10.4公里,四线铺轨10.32公里;桥枕344米,无枕轨道184米。
站线铺轨11.992公里,其中木枕1.241公里,混凝土枕10.093公里。
四线新铺及三线换铺均为250米的长钢轨条。
第三章主要施工人员
一、领导小组
为确保下元车站站场改造的顺利进行,经研究决定成立下元站站场改造领导小组。
组长:吴焕通:集团公司总工程师
副组长:李庆丰:集团分公司副经理负责总体协调
王新线:集团分公司总工程师负责总体方案的审批
祝庆凯:项目经理负责现场总体协调
朱占利:项目副经理负责施工组织
王家庆:项目副经理负责安全落实
孙继胜:项目总工程师负责技术方案的确定组员:赵连平(安全员)、苏自寿(安全员)陈晔(测量)、刘洪涛(测量)、张旭东(技术员)、谢代友(物资供应)、杨树军、石文平、(驻站联络员、领工员、防护员等人员根据项目部人员安排列入小组名单)。
二、计划工期
根据业主方总体施工进度和调度命令进行施工。
第四章主要施工机具
第五章轨料计算。
长钢轨现场焊接及应力放散和锁定施工工艺现场接触焊不但能保证焊缝的质量和精度,而焊缝质量的一致性也比较好。
随着列车速度的提高,要求无缝线路全部接头质量能够保证高可靠性和高一致性,以满足铁路高速行驶的要求,因此客运专线铁路建设中现场焊接采用移动式接触焊。
一)移动式接触焊施工工艺1、设备选型悬挂式钢轨焊机是一种体积小、重量轻、效率高的移动焊轨设备。
安对焊接实施过程控制,并采用先进的连续闪光技术,焊接性能优异,焊接工艺稳定。
焊机主要由以下几个部分组成:焊机、电气控制系统、焊接数据采集监控系统、液压泵站、冷却系统。
整个焊接过程完全是自动进行的,由可编程控制器实现对电压、电流、位移、压力等焊接参数的控制。
自动焊接的过程分为五个阶段:预闪、高压闪光、低压闪光、加速闪光、顶锻。
目前国外焊轨车上安装的焊机主要有三种。
一是K900型焊机,它是通过K355 型改进而成,是由乌克兰巴顿焊接研究所研制成功并生产的;二是K920焊机,它是巴顿公司近年研制生产的;其三是AMS-50型悬挂式焊机,它是由瑞士施拉特公司研制生产的。
K900和AMS-50的夹紧力和顶锻力小,不能用于线路上联合接头的焊接。
移动长轨需要克服轨底和轨枕之间的巨大摩擦力,这两种焊机很难拉动一根长轨条按照连续闪光焊的送进要求实现连续烧化和顶锻。
当加速烧化后的移动式接触焊机100~350mm 范围内,经打磨的表面要见金属光泽,不得有锈斑。
如此范围内凸 出的厂标、字母等符号必须用砂轮机磨平。
钢轨焊接流水工位如图所示现场接触焊施工流水工位布置示意图b 、砂轮机应沿钢轨纵向进行打磨,严禁横 向打磨,要保持轨头原曲线形状,对母材的打 磨量不超过0.2mm 。
打磨时砂轮应与钢轨平稳 接触,防止砂轮跳动。
打磨时不得用力过猛, 防止钢轨表面局部过热发黑发蓝。
(3)焊机对位和接头对正a 通过调车员联系和协调,将移动式焊轨机和工班作业人员运抵焊接作业区;根据轨枕和扣件形式类型,在钢轨下加楔子将两焊接轨端抬起一定高度,便于焊机对位夹轨;推进移动焊轨车初定位,载有移动式焊轨机的平板车第一个轮 对距焊接位置3.2mm 左右,并由设置在该车底板上的四个液压油缸顶起,使其 车轮离开钢轨约150~200mm ;移动式焊轨机对位完成后,作业人员应迅速打好 车辆止轮器,并保证在焊接作业完成中车辆不会发生溜车现象。
浅谈无缝线路应力放散与锁定施工技术无缝线路与普通线路相比较,其具有使列车运行平稳、提高了旅客舒适度、降低了线路维护量等诸多优点,因而无缝线路逐渐成为当今世界铁路发展的主流。
应力放散、锁定是跨区间无缝线路施工的最后关键技术,因此控制温度应力是应力放散、锁定的核心。
本文根据多年现场施工经验,简单介绍了新建铁路无缝线路的应力放散、锁定施工前期准备、施工工艺及注意事项,旨在为今后同类施工提供借鉴。
标签:无缝线路;应力放散及锁定;施工技术1、无缝线路应力放散与锁定概述应力放散就是钢轨在锁定前,将待放散、锁定的线路段线路全长扣件、防爬器等全部松开,通过垫入滚筒、通过滚筒、拉轨器、撞轨器等工具,使积累在单元轨节内的温度应力得到释放,待钢轨温度达锁定温度时再重新锁定线路。
2、施工作业准备2.1组织机构准备鉴于无缝线路应力放散和锁定工作牵扯工序多、作业人员多、部门多、要求严,是一项综合性的工作,为了做到各工序之间能相互密切配合,确保此项工作顺利优质快速的进行,必须成立应力放散和锁定领导小组,由该领导小组全面负责无缝线路应力放散和锁定领导与协调工作。
2.2内业技术准备施工单位应根据工程特点、当地气候条件等情况,施工前应编制可实施性的施工方案,并报现场监理审批。
审核施工图,熟悉规范和技术标准,制定施工安全保证措施,编制相应的应急预案。
编制施工技术交底,开工前对施工人员进行技术交底,进行上岗前技术培训、考核。
施工前,组织技术人员测量近期不同时段钢轨温度,填写钢轨温度调查表,为后续应力放散与锁定施工提供参考依据。
2.3外业准备根据工程量、工期及当地实际气候条件等实际情况,提前配齐作业人员及施工机具,配足技术人员,配备齐全的检测工具及仪器设备。
3、无缝线路应力放散工艺流程施工准备→设置临时位移观测点→拆除扣件→轨下垫滚筒→测量轨温→撞击钢轨/撞击钢轨、拉轨→观测位移量→钢轨出现反弹→钢轨落槽→锁定线路→设置位移观测标志。
4、施工方法利用电动扳手将待放散单元轨节扣件全部松开,解除扣件对钢轨的约束,用撬棍抬起钢轨,每隔10m在轨下垫入滚筒,每隔400m左右在钢轨上安装撞轨器,或同时待放散单元轨节末端与下一单元轨节开始端,安装拉轨器。
目录1、使用范围12、作业准备 (1)2.1内业准备 (1)2.2 外业准备 (1)3、技术要求 (1)4、施工方法及工艺流程 (1)4.1 施工方法 (2)4.2 工艺流程 (2)5、施工要求 (2)5.1 滚杠放散法施工 (2)5.2 综合放散法施工 (3)5.3冬季放散施工方案 (4)6、劳动组织 (5)7、材料要求 (5)8、设备机具配置 (6)9、质量控制及检验 (7)10、安全及环保要求 (8)10.1 安全要求 (8)10.2 环保要求 (8)杭州东站扩建工程Ⅰ标无缝线路应力放散及锁定作业指导书1.使用范围适用于沪昆客专江西段HKJX-7标轨道工程无缝线路应力放散施工作业。
2.作业准备2.1内业准备作业指导书编制后,应在开工前组织技术人员认真学习,澄清有关技术问题,熟悉规范和技术标准,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前培训,特殊工种必须持证上岗。
2.2 外业准备技术人员上场对相关人员进行培训,特殊工种必须持证上岗;施工队伍进场,安排好施工队伍的住宿;施工机械设备及各种小型工机具进场及调试,如焊机、内燃机扳手、撞轨器、液压钢轨拉伸器等,进场后认真调试其性能,各种检测、测量仪器使用前校准。
3.技术要求1.单元轨节左右股焊接头相错量不宜大于100mm;2.无缝线路锁定时应准确确定并记录锁定轨温(无砟轨道26±5℃),相邻单元轨节锁定轨温之差不应大于5℃,左右股锁定轨温之差不应大于3℃,同一区间内的单元轨节最高与最低锁定轨温之差不应大于10℃;3.放散时各观测点必须达到要求的放散量,且放散均匀后方能上扣件;4.放散后胶垫应放正无缺损,扣件安装齐全,扣压力符合设计要求。
4、施工方法及工艺流程4.1 施工方法长钢轨单元焊后,形成单元轨节,当施工时钢轨的温度在设计锁定轨温范围时,采用滚杠放散法;当施工时钢轨的轨温低于设计锁定轨温时,采用综合放散法进行应力放散,线路应力放散要求均匀、准确、彻底。
钢轨应力放散与线路锁定1 施工方案当轨温处于锁定轨温范围时落轨锁定,当轨温低于锁定轨温时,用单元轨节两端的拉轨器将单元轨节拉伸至锁定轨温时的长度,然后落轨锁定,作零点位移标记。
1.2 接头连接已放散的单元轨与相邻待放散的单元轨之间用接头夹板临时连接。
轨缝处穿上φ22的螺杆,已放散完毕的单元轨之间在应力放散完成后立即进行锁定焊接。
1.3伸缩区放散本次单元轨节时考虑上一单元轨节的伸缩区100米。
1.4钢轨支垫每隔10米的距离,在轨枕之间支垫一滚轮,高度较橡胶垫板高5cm左右,使轨底面与枕上的预埋铁座顶面大致平齐,如图1-8示。
座钢轨支垫示意图(图1-8)1.5临时位移观测为检测应力是否放散均匀,在应力放散过程中在钢轨上标记临时位移观测点,全过程地观察钢轨的位移以检验钢轨内部应力是否放散为0,在上一单元轨的伸缩区起终点设1、2点,本次放散单元轨每隔300米(当单元轨长度不为1500米时参照进行观测点设臵)设臵3、4、5、6、7、8共8个临时移观测点。
1.6施工锁定轨温考虑到无缝线路纵向力分布不均匀和通过一定运量后的钢轨长度塑性变形等因素,施工控制锁定轨温应尽量靠近设计锁定轨温范围的上限。
1.7 线路锁定施工工艺及方法1.7.1施工流程钢轨应力放散及线路锁定施工流程见“钢轨应力放散与线路锁定施工流程图”。
1.7.2施工方法钢轨应力放散与线路锁定施工流程图(图1-9)(1)轨道状态检测在应力放散前全面对轨道进行检测,检测项目有:轨道几何尺寸、轨面标高、线路中线位臵、枕下道床刚度、横向阻力、铝热焊接质量等,通过全面的质量检测,确认线路已达到初步稳定,方可准备进行线路锁定施工。
(2)近期轨温调查通过调查,了解当地轨温的变化规律,确定锁定施工时间。
(3)位移观测桩设臵根据设计文件及相关规范要求,埋设位移观测桩,并编号。
(4)标记临时位移观测点根据设臵好的位移观测桩,在钢轨上标记,并根据现场条件适当加密观测点,每100m设1处临时位移观测点,作为钢轨应力放散时的临时位移观测点,通过对钢轨位移的观测,以判定应力放散是否彻底。
应力放散及无缝线路锁定施工工艺1 工艺概述本施工工艺适用于有砟轨道和无砟轨道一次铺设无缝线路时,钢轨应力放散及无缝线路锁定施工。
2 作业内容主要作业内容包括:设置临时位移观测点、拆卸扣件、放散应力、锁定线路、设置位移观测标记。
3 质量标准及检验方法3.1 工程材料检验标准(1)位移观测桩式样、规格和材质应符合施工图要求。
检验方法:查验产品质量证明文件。
(2)钢轨扣配件的类型、规格和质量应符合施工图及产品标准规定。
检验方法:查验产品质量证明文件。
3.2 过程控制标准3.2.1 无缝线路锁定应具备以下条件:(1)按施工图要求已设置钢轨位移观测桩。
(2)施工轨温应在设计锁定轨温范围以内或以下时施工。
检验方法:观察检查、轨温量测。
3.2.2 无缝线路实际锁定轨温应控制在施工图锁定轨温范围内。
检验方法:检查施工记录。
3.2.3 无缝线路锁定时必须准确确定并记录锁定轨温。
相邻单元轨节锁定轨温之差不应大于5℃,左右股锁定轨温之差不应大于3℃,同一区间内的单元轨节最高与最低锁定轨温之差不应大于10℃。
检验方法:检查施工记录。
3.2.4 单元轨节长度应满足施工进度和铺设时应力放散最佳效果的要求,以1000~2000m为宜,最短不得小于200m。
检验方法:检查配轨表、尺量。
3.2.5 胶垫应放正无缺损,扣件安装齐全,扣压力符合施工图要求。
检验方法:观察检查、扭力扳手检测。
3.3 工程施工质量验收标准3.3.1位移观测桩应设置齐全、牢固可靠、易于观测和不易破坏。
检验方法:观察检查。
3.3.2无缝线路有下列情况之一者,应放散或调整应力后重新锁定线路,使其符合施工图要求,并应按实际锁定轨温及时修改有关技术资料和位移观测标记。
(1)实际锁定轨温超出施工图锁定轨温范围。
(2)不符合工艺3.9.3项二条(三)款的规定。
(3)位移观测桩处相对位移换算轨温加上原锁定轨温超出施工图锁定轨温允许范围。
(4)因处理线路故障或施工改变了原锁定轨温,使之超出施工图锁定轨温范围。
地铁轨道工程无缝线路应力放散与锁定施工1..1 应力放散与锁定的基本条件⑴地下线按温度应力式无缝线路设计,必要时在线路铺设初期定期进行应力放散。
⑵地下线缓冲区设置1根25m的标准轨;缓冲区内及伸缩区接头夹板螺栓扭力矩应达到1000N.m以上。
⑶根据线路和施工等情况综合考虑放散锁定单元轨节长度为900m-1500m左右,以便于无缝线路的铺设和应力放散。
⑷单元轨节锁定前应按设计要求设置钢轨位移观测桩。
在钢轨焊接成单元轨节后,轨面设计标高、方向及水平均已达到设计标准时,方可进行线路锁定。
1..2 应力放散与锁定应遵循的原则⑴施工锁定轨温按照TB2098《无缝线路铺设及养护维修方法》确定,长轨条应力状态为零的轨温为实际锁定轨温。
铁道部标准TB2098规定:长轨条始端和终端落槽时分别测得的轨温平均值作为施工锁定轨温,施工时轨条下每12.5m 垫入一滚筒,使轨条处于自由伸缩状态。
⑵施工锁定轨温必须在设计锁定轨温范围内,否则必须进行应力放散,重新锁定。
应力放散时应保证轨温均匀,施工时单元轨节左右两股钢轨的锁定轨温差不得超过5℃。
且曲线外侧钢轨锁定轨温不得高于内侧钢轨锁定轨温,否则需放散应力重新锁定。
⑶施工轨温高于设计锁定轨温时用木锤敲击搁置在滚筒上的长轨放散应力,临时锁定长轨,待轨温降至设计锁定轨温范围内,再放散应力重新锁定长轨。
⑷无缝线路锁定后,对已按设计要求设置的长钢轨纵向位移观测桩立即进行位移观测。
位移观测桩按照无缝线路钢轨纵向位移观测桩布置图设置。
⑸锁定轨温与锁定日期应列入竣工资料。
1..3 应力放散与锁定施工方法和技术措施铺设无缝线路的施工方法有两种,即“连入法”和“插入法”。
“连入法”是先将第一段单元轨节应力放散,并在设计锁定轨温范围内予以锁定,再将第二段单元轨与上一段单元轨节经过锁定焊接,然后应力放散依次锁定成为无缝线路的施工方法。
“插入法”是在两段相邻的单元轨中间插入一对经过计算确定的单元轨,对单元轨节放散应力进行锁定焊接的作业方法。
