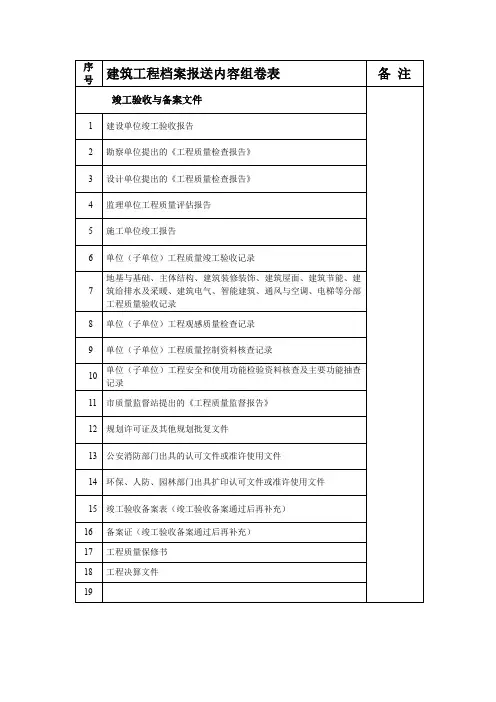

市政基础设施工程档案报送内容组卷表
- 格式:doc
- 大小:155.00 KB
- 文档页数:8

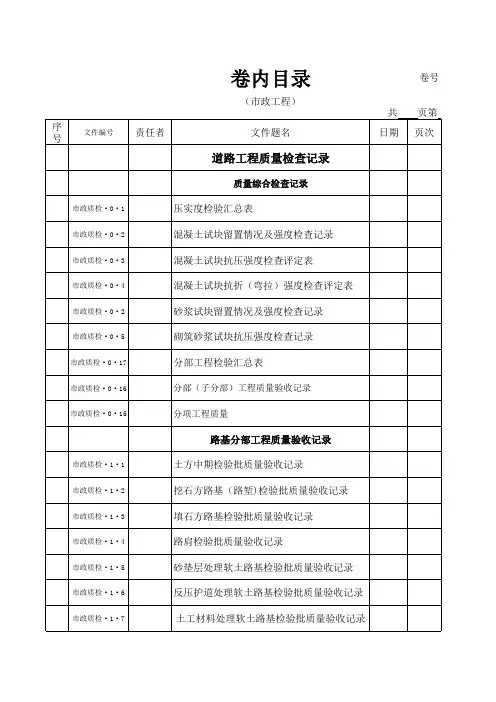

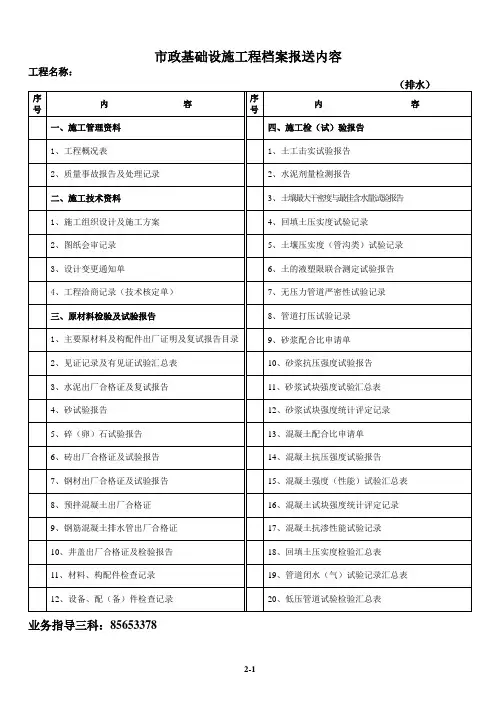

市政基础设施工程竣工文件内容及组卷顺序
一、施工技术文件材料
1、开工报告
2、图纸会审及设计交底会议纪要
3、施工组织设计和施工方案及其审批表
4、技术交底
5、变更设计通知单和工程洽商记录
6、原材料、构配件等质量证明(出厂合格证)及复试报告汇总表
7、施工试验汇总表(含有见证试验汇总表)
8、建筑材料报审表
9、原材料、构配件等质量证明(出厂合格证)及复试报告(含水泥、砂、
石、外加剂、商砼、沥青、钢材、锚具、支座、管材、检查井井盖等)
10、施工试验资料(含土壤及混合料标准击实试验;沟槽回填及道路基
层、沥青砼面层压实试验;道路弯沉测试记录;砼、砂浆配合比及强度报告;砼、砂浆强度汇总表,评定资料;钢筋焊接试验报告、桩基础检测资料等)
11、施工记录(含桩基施工记录;砼浇筑记录;构件、设备安装与调试
记录;管道、箱涵顶进记录;构筑物沉降观测记录等)
12、测量复核及预检记录
13、隐蔽工程检查验收记录(含地基基础、主体结构钢筋、预应力钢筋
及孔道预埋、桥面铺装钢筋等)
14、工程质量检验评定表(含工序质量评定、部位质量评定及单位工程
质量评定表)
15、使用功能试验(含管道闭水试验、水池满水试验、电气设备接地试
验、桥梁荷载试验等)
16、竣工测量资料
17、质量事故报告
二、竣工图
三、竣工验收文件
1、施工总结及竣工说明
2、施工自评报告、设计评估报告、监理评估报告
3、竣工验收报告
4、竣工验收备案表
四、声像资料
注:竣工图章及卷内目录和卷内备考表式样附后。
十八.声像档案注:一、以上《市政基础设施工程档案资料内容排列》主要依据建设部建城[2002]221号《市政基础设施工程施工技术文件管理规定》和市政2008新规范编制。
二、市政基础设施工程项目中的建筑工程、空调与通风工程、电梯工程、智能工程的档案资料编制,按照建筑工程档案资料编制的规范进行。
1.压实度(密度)、强度试验资料十六.质量事故报告及处理记录十七.竣工图九.施工检(试)验报告。
4.水池满水试验(1)施工检(试)验报告包括见证委托书、检(试)验报告和见证试验汇总表5.消化池气密性试验6.压力管道强度试验、严密性试和验通球试验(2)检(试)验报告项目7.其他按有关规定及设计要求做使用功能试验3.出厂检(试)验报告1.道路工程的弯沉试验4.见证委托书2.问压力管道严密性试验5.复试报告3.桥梁工程的动、静载试验八.原材料、成品、半成品、构配件、设备出厂质量合格书、出厂检(试)验报告和复试报告十四.工程质量检验评定资料1.分部(子分部)工程验收记录1.主要原材料、构配件出厂证明及复试报告目录2.分项工程(工序)、检验批质量验收记录;2.出厂质量合格书十五.功能试验记录1.工程开工/复工报审表3.部位、分项(工序)工程的测量复核记录2.开工报告4.应在复核记录绘制施工测量示意图,标注测量与复核的数据及结论七.设计变更1.设计变更通知单十二.预检记录最后整2.洽商记录十三.隐蔽工程检查验收记录1.施工组织设计交底1.交桩记录及测量复核记录。
2.分项工程(工序)交底2.施工设置的临时水准点、轴线桩及构筑物施工的定位桩,高程桩的测量复核记录。
六.开工报告1.图纸会审记录10.其他应按有关规定及设计要求,提供相应的施工记录2.图纸会审会议纪要五.施工技术交底十一.测量及复核记录2.施组(施工方案)及企业自审表8.构筑物沉降观测记录(设计有要求的要做沉降观测记录3.施工组织设计(方案)及审批表开工资料四.施工图设计文件图纸会审9.施工测温记录12.施工总结5.沉井下沉时,应填写沉井下观测记录三.施工组织设计6.商品混凝土浇注记录、现拌混凝土浇注记录1.施工组织设计及施工方案7.管道、箱涵顶推进记录9.工程质量保修书2.桩基施工记录10.勘察单位工程质量竣工报告3.构件、设备安装与调试记录11.设计单位工程质量竣工报告4.施加预应力记录6.施工现场质量管理检查记录7.其他检( 试)验资料7.工程质量评估报告(监理评估报告)十.施工记录8.工程施工质量验收申请报告1.地基与基槽验收记录3.单位(子单位)工程质量控制资料核查记录5.钢结构、钢管道、金属容器等及其它设备焊接检(试)验资料应按国家相关规范执行4.单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录6.桩基础应按有关规定,做检( 试)验并出具报告5.单位(子单位)工程观感质量检查记录质量监督站购买市政基础设施工程档案资料内容排列一工程概况表2.水泥混凝土抗压、抗折强度,抗渗、抗冻性能试验资料二.工程竣工验收综合文件1.竣工验收证书3.砂浆试块强度试验资料2.单位(子单位)工程质量竣工验收记录4.钢筋焊、连接检(试)验资料。
第卷备注:1、归档文件材料应为原件,凡有复印件、复写件的必须在备注栏中注明;2、带“*”的归档文件必须同时提供电子扫描文件。
立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷备注:1、归档文件材料应为原件,凡有复印件、复写件的必须在备注栏中注明;2、带“*”的归档文件必须同时提供电子扫描文件立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制市政基础设施工程档案卷内目录第卷深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制第卷立卷责任人:深圳市档案局监制工程档案卷内目录第卷立卷责任人:深圳市档案局监制。

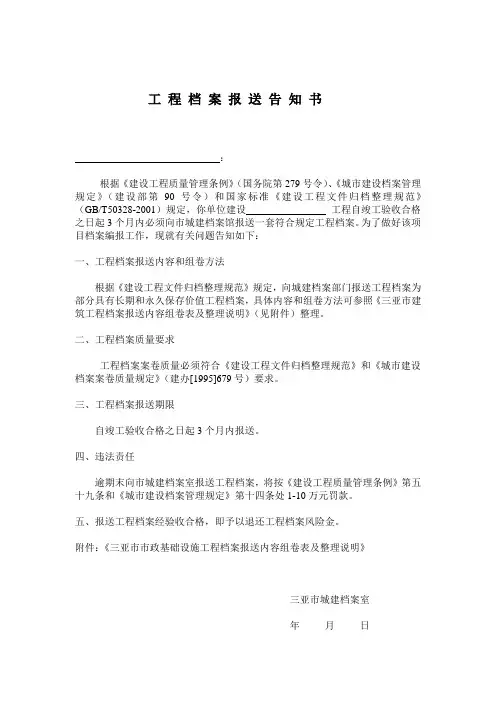

工程档案报送告知书:根据《建设工程质量管理条例》(国务院第279号令)、《城市建设档案管理规定》(建设部第90号令)和国家标准《建设工程文件归档整理规范》(GB/T50328-2001)规定,你单位建设工程自竣工验收合格之日起3个月内必须向市城建档案馆报送一套符合规定工程档案。
为了做好该项目档案编报工作,现就有关问题告知如下:一、工程档案报送内容和组卷方法根据《建设工程文件归档整理规范》规定,向城建档案部门报送工程档案为部分具有长期和永久保存价值工程档案,具体内容和组卷方法可参照《三亚市建筑工程档案报送内容组卷表及整理说明》(见附件)整理。
二、工程档案质量要求工程档案案卷质量必须符合《建设工程文件归档整理规范》和《城市建设档案案卷质量规定》(建办[1995]679号)要求。
三、工程档案报送期限自竣工验收合格之日起3个月内报送。
四、违法责任逾期末向市城建档案室报送工程档案,将按《建设工程质量管理条例》第五十九条和《城市建设档案管理规定》第十四条处1-10万元罚款。
五、报送工程档案经验收合格,即予以退还工程档案风险金。
附件:《三亚市市政基础设施工程档案报送内容组卷表及整理说明》三亚市城建档案室年月日然后再按单位(子单位)工程各个专业(道路、桥梁、供排水、电气照明等)组卷,每个专业应按(1)工程质量验收资料、(2)施工管理资料、(3)质量控制资料(含使用功能试验资料)、(4)桩基础工程资料、(5)工程竣工验收备案资料、(6)竣工图等分类分别排列组卷。
档号档案馆代号工程名称子项名称案卷题名编制单位编制日期密级保管期限共卷第卷卷内目录卷内备考表。
