电缆电线预留长度
- 格式:doc
- 大小:27.00 KB
- 文档页数:2
电缆头预留长度计算规则
1. 焊接长度:电缆头焊接的一端通常需要将电缆导体与焊接端子进
行焊接连接。
为了确保焊接质量可靠,一般会要求焊接长度不小于焊接端
子长度的1.5倍。
例如,焊接端子长度为20mm,则焊接长度应不小于
30mm。
2. 埋入长度:电缆头焊接另一端的外绝缘层通常需要埋入电缆头内部,以增强电缆头与电缆之间的连接强度。
埋入长度一般要求不小于焊接
长度的50%。
例如,焊接长度为30mm,则埋入长度应不小于15mm。
3. 剥皮长度:电缆头的外绝缘层需要进行剥皮处理,以便将内部导
体露出,进行焊接或连接操作。
剥皮长度一般要求不小于焊接长度的1倍。
例如,焊接长度为30mm,则剥皮长度应不小于30mm。
4. 预留长度:除了上述三个方面的长度,还需要额外预留一定长度,以备后续的接线、维修或更换电缆头时能够有足够的余量。
预留长度一般
要求不小于焊接长度的20%。
例如,焊接长度为30mm,则预留长度应不小
于6mm。
总结起来,电缆头预留长度的计算规则包括焊接长度、埋入长度、剥
皮长度和预留长度四个方面。
焊接长度一般不小于焊接端子长度的1.5倍,埋入长度不小于焊接长度的50%,剥皮长度不小于焊接长度的1倍,预留
长度不小于焊接长度的20%。
这些规则的目的是为了确保电缆头与电缆之
间的连接质量可靠,并且方便后续的操作和维护。
电缆预留长度规范电缆预留长度是指在电缆敷设时,在终点设备处保留一定长度的电缆,以便于后续的连接、维护和更换。
电缆预留长度在电气工程中非常重要,它可以提高工程的可靠性、灵活性和可维护性。
下面将从实际应用、规范要求和预留长度计算等方面进行介绍。
首先,电缆预留长度在实际应用中非常重要。
在建筑工程中,电缆通常需要从总配电柜引出到各个终点设备,包括电灯、插座、开关等。
为了保证电缆可以顺利连接到设备上,不仅需要在终点设备处预留足够的长度,还需要预留一定的余量,以应对工程中可能出现的意外情况,如电缆的损坏、设备的位置变动等。
其次,在电缆敷设过程中,各个国家和地区都有相应的规范要求,以确保工程的质量和安全。
例如,在中国电力工程中,国家电网公司规定了电力工程设计规范。
其中明确了各种电缆的预留长度要求,如10kV电缆应预留静态长度的2%~3%、35kV电缆应预留静态长度的1%~2%等。
这些规范要求是根据实践经验和工程需要得出的,旨在保证电缆的连接质量和可靠性。
最后,计算电缆预留长度也是工程设计中的重要一环。
根据工程的具体要求和实际情况,设计人员需要考虑多个因素来确定电缆的预留长度。
首先是设备的位置和布线情况,如设备的高度、深度、离地面的距离等;其次是电缆的类型和规格,如交流电缆、直流电缆、裸露电缆、绝缘电缆等;还有可行性和经济性等因素。
根据这些因素,设计人员可以通过计算和经验来确定预留长度,以确保工程的顺利进行和后期的运维。
总结来说,电缆预留长度是电气工程中的重要环节,它能够提高工程的可靠性、灵活性和可维护性。
在实际应用中,遵循相应的规范要求,并根据实际情况计算和确定预留长度,是确保工程质量和安全的重要手段。
希望随着工程技术的不断进步和规范的完善,电缆预留长度能够更好地满足用户需求,并为电气工程的发展做出更大的贡献。
电线的预留长度计算规则
电线的预留长度是指在安装电线时,为便于后续调整和修缮工作,预留出来的一段电线长度。
其计算规则通常包括以下几个方面:
1. 线缆类型:不同线缆类型的预留长度计算方式不同。
例如,单芯电缆的预留长度应该比多芯电缆多一些,因为单芯电缆更容易出现断线或损坏的情况。
2. 电线长度:预留长度的计算需要根据电线长度来确定。
通常情况下,预留长度应该是电线总长度的5%至10%。
3. 安装环境:不同的安装环境也会影响预留长度的计算。
例如,在易受损害的环境中,应该预留更长的长度。
4. 安装位置:电线的安装位置也会影响预留长度的计算。
例如,在需要穿过多个障碍物的地方,应该预留更长的长度以便于调整和修缮。
需要注意的是,预留长度不应该过长或过短。
过长会浪费电线,而过短则会给后续的调整和修缮工作带来困难。
因此,在计算预留长度时,需要综合考虑多个因素,以确保预留长度的合理性和实用性。
电缆计算规范篇一:电缆工程量计算规则电缆工程量计算规则1. 电缆敷设驰度、波形弯度、交叉的预留(附加)长度按电缆全长的2.5%计算,单位为m/根。
2.电缆进入建筑物的预留(附加)长度为规范规定最小值2.0m,单位为m/根。
3.电缆进入沟内或吊架时引上(下)预留的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
4.变电所进出线的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
5.电力电缆终端头的预留(附加)长度为检修余量最小值1.5m,单位为m/根。
6.电缆中间接头盒的预留(附加)长度为检修余量最小值两端各留2.0m,单位为m/根。
7.电缆进控制、保护屏及模拟盘等的预留(附加)长度按盘面尺寸的高+宽计算,单位为m/根。
8.高压开关柜及低压配电盘、箱的预留(附加)长度为盘下进出线2.0m,单位为m/根。
9.电动机的预留(附加)长度从电机接线盒起算的0.5m计算,单位为m/根。
10.厂用变压器的预留(附加)长度从地坪起算的3.0m计算,单位为m/根。
11.电缆绕过梁柱等增加长度的预留(附加)长度按被绕物的断面实际增加长度计算,单位为m/根。
12.电梯电缆与电缆架固定点的预留(附加)长度为规范规定最小值每处0.5m计算,单位为m/根。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆常识第一节、VV与YJV的区别说明1.YJV绝缘用的是交联聚乙烯. VV绝缘用的是聚氯乙烯.2.YJV电缆工作温度达90度,而VV只有70度,同截面积YJV 电缆载流量大。
VV类电缆导体运行最高额定温度为摄氏70度,短路时(持续时间小于5秒)最高温度不超过摄氏160度。
YJV类电缆导体运行最高额定温度为摄氏90度,短路时(持续时间小于5秒)最高温度不超过摄氏250度。
3.YJV从长远看比VV好(使用寿命长等),但比VV贵。
4.从技术经济指标看,三芯的YJV比VV电缆的各项参数都要高。
电缆计算规则
1、电缆敷设驰度、波形弯度、交叉的预留(附加)长度按电缆全长的2.5%计算,单位为m/根。
2、电缆进入建筑物的预留长度为规范规定最小值2.0m,单位为m/根。
3、电缆进入沟内或吊架时引上下预留的预留长度为规范规定最小值1。
4、变电所进出线的预留m,单位为m/根。
长度为规范规定最小值1.5m,单位为m/根。
5、电力电缆终端头的预留长度为检修余量最小值1.5m,单位为m/根。
扩展资料:
电缆应用:
1、电力系统
电力系统采用的电线电缆产品主要有架空裸电线、汇流排(母线)、电力电缆(塑料线缆、油纸力缆(基本被塑料电力电缆代替)、橡套线缆、架空绝缘电缆)、分支电缆(取代部分母线)、电磁线以及电力设备用电气装备电线电缆等。
2、信息传输
用于信息传输系统的电线电缆主要有市话电缆、电视电缆、电子线缆、射频电缆、光纤缆、数据电缆、电磁线、电力通讯或其他复合电缆等。
3、仪表系统
此部分除架空裸电线外几乎其他所有产品均有应用,但主要是电力电缆、电磁线、数据电缆、仪器仪表线缆等。
电线预留长度是指在安装电缆时,预先将电线两端留下一些长度,以便在以后需要加长电缆时,可以直接用接头连接预留的电线,而无需重新铺设电缆。
电线预留长度在电缆安装中非常重要,可以减少重复使用电缆的次数,降低电线的损耗和电缆接头的故障率。
二、电线预留长度的规范要求
1. 电线预留长度应符合国家和行业标准要求。
一般而言,电线预留长度为电缆长度的10%-25%。
2. 高压电缆预留长度一般为电缆长度的15%-25%,低压电缆预留长度一般为电缆长度的10%-20%。
3. 在选用电缆时,应根据电缆的材料、型号、用途和工作环境等因素考虑,确定电线预留长度。
4. 在安装电缆时,应遵循电缆预留长度的要求,不得随意减少电线预留长度,以免影响电缆的使用寿命和安全性。
5. 对于不同种类的电缆,在预留长度方面的要求也会有所不同,例如防火电缆、耐高温电缆等,需要根据其特殊的性能要求和使用环境进行设计。
三、电线预留长度的注意事项
1. 预留长度应预留正常使用状态下的长度,不宜过短也不宜过长。
2. 对于水下或者长距离电缆的安装,电线预留长度要适当增加,以满足电缆维护和更换的需要。
3. 在预留电线长度时,应留意电线的弯曲半径,避免折弯过度,导致电线断裂或者电缆接头不良。
接线盒电线预留长度标准
接线盒电线预留长度的标准因应用场景和具体产品而异,以下是一些常见的预留长度标准:
1.插座、开关、灯具所用的接线盒电线预留长度一般在10~20公分
左右。
2.在电力电缆系统中,接线盒的预留长度通常需要考虑电缆的弯曲
半径和电缆在盒子内的填充率等因素。
根据经验,预留长度一般为电缆敷设长度的1.5~3%左右。
3.在建筑电气安装工程中,接线盒的预留长度通常根据设计图纸或
规范要求进行确定。
一般而言,预留长度不应小于100mm,以避免线缆在盒内过于拥挤。
4.在工业自动化系统中,接线盒的预留长度通常需要考虑到设备的
安装位置、线缆的弯曲半径、线缆的长度等因素。
根据实际应用情况,预留长度一般为线缆敷设长度的1~2倍左右。
需要注意的是,不同的应用场景和产品有不同的预留长度标准,因此在具体应用中需要结合实际情况进行确定。
同时,为了确保安全和使用效果,接线盒的安装和接线应符合相关规范和要求。
电缆进入建筑物和电力电缆终端头的预留长度
随着电力传输的发展,变压器也被广泛用于工业和家庭电气装置的供电,因此电缆进
入建筑物和电力电缆终端头必须预留足够长的空间以便安装变压器。
电力电缆及其连接处
的预留长度要求起着非常重要的作用。
一般情况下,预留电力电缆入建筑物应该至少保持2米,电力电缆变压器终端头应该
至少保持3米,最小预留长度长度应大于最小护套外径的1.5倍。
预留的电缆长度位置一定要考虑到保持变压器正常工作的需要。
将电缆添入建筑物时,应尽量保持其背部空间平坦,并确保其距墙壁的最小距离为400毫米。
电缆应用于变压器前,应先把电缆拉到比最小预留长度大1000毫米的位置,以确定
电力电缆终端头的预留长度,并确保电力电缆在预留长度范围内可以妥善安装变压器。
预留长度还应考虑变压器附件的外部变量和建筑物的特内息。
如果发现变压器的支架
安装器架有限,则必须把变压器支架安装在给定的架高之下。
如果发现变压器的底部2200毫米以上接入变压器,预留电力电缆长度将增加至3300毫米。
建筑物的特内信息也应考
虑到可能出现的一些直接或间接的影响,对电力系统造成一定影响。
另外,预留电力电缆长度不能受到环境影响,应避免高温与阳光照射,耐潮环境温度
应小于等于30摄氏度,湿度应小于95%,耐火等级大于F级,预留的电缆必须垂直布置。
通过上述说明可以知道,为了确保变压器及电力电缆系统的正常运行,电缆进入建筑
物和电力电缆终端头的预留长度必须满足最小距离的要求,并考虑到变压器附件的外部变
量和建筑物的特内息,以及环境温度、湿度、耐火等级等因素。
电缆配电箱预留长度计算规则随着电力行业的发展和电力需求的增加,电缆配电箱作为一种常见的电力设备,在工业、商业和住宅等领域中得到广泛应用。
电缆配电箱的预留长度计算规则是为了确保电缆的安全和正常运行,合理规划电缆的长度,避免过长或过短的电缆对电力系统造成不利影响。
我们需要明确电缆配电箱的预留长度是指电缆两端在插接箱或电缆分支箱内预留的长度。
预留长度的计算需要考虑以下几个因素:1. 电缆的类型和规格:不同类型和规格的电缆,其预留长度的计算规则也不同。
一般来说,电缆的规格越大,预留长度也越长。
2. 电缆的敷设方式:电缆可以敷设在地下、地面或者架空等不同的方式。
不同的敷设方式也会对电缆的预留长度产生影响。
例如,地下敷设的电缆需要考虑地下管道的长度和弯曲度,而架空敷设的电缆则需要考虑支架的高度和间距。
3. 电缆的使用环境:电缆的使用环境也是影响预留长度计算的一个重要因素。
例如,电缆在高温环境下的伸缩性会增大,因此需要预留更多的长度。
4. 安全因素:为了确保电缆的安全使用,预留长度应考虑安全因素。
例如,电缆的预留长度要能够满足电缆的弯曲半径要求,避免电缆过弯而引起损坏。
在进行预留长度计算时,需要按照相关的标准和规范进行。
例如,国家标准《电缆线路设计规范》(GB 50052-2017)中对电缆的预留长度进行了详细的规定。
根据该标准,预留长度的计算需要考虑电缆的长度、敷设方式、安装方式、环境条件等因素,并结合实际情况进行合理确定。
总的来说,电缆配电箱预留长度的计算规则是一个综合考虑多个因素的过程。
通过合理的计算和规划,可以确保电缆的安全和正常运行,提高电力系统的可靠性和稳定性。
在实际工程中,需要根据具体情况进行测量和计算,并参考相关标准和规范,以确保预留长度的准确性和合理性。
通过以上的介绍,我们可以看出电缆配电箱预留长度计算规则的重要性和复杂性。
合理的预留长度计算可以保证电缆的安全运行,提高电力系统的可靠性。
因此,在电力工程中,对于电缆配电箱预留长度的计算规则需要引起足够的重视,并严格按照相关标准和规范进行操作。
电缆预留量计算规则
电缆预留量计算规则是根据电缆的布线长度、线径和安装方式等参数来确定的。
一般情况下,电缆的预留量是根据以下几个方面来计算的:
1. 线路长度:根据需要布设的电缆线路的长度来计算预留量。
一般情况下,电缆布线的长度会略长于实际需要的长度,以防止安装过程中出现意外情况或需要进行调整。
2. 安装方式:不同的电缆安装方式会影响预留量的计算。
例如,如果电缆需要穿过管道或隧道等狭窄空间,需要预留较长的长度以保证安装的灵活性和可靠性。
3. 弯曲半径:电缆在安装过程中需要保持一定的弯曲半径,以避免对电缆造成过大的应力和损坏。
根据电缆的线径和弯曲半径要求,可以计算出所需的预留量。
综合考虑这些因素,可以根据实际情况来计算电缆的预留量。
一般来说,预留量应该根据实际需要略高于所需长度,以确保电缆的安全和可靠性。
对绞电缆预留长度
对绞电缆预留长度因使用环境和场合不同而异。
1.在工作区,预留长度一般为3~6cm。
2.在电信间,预留长度一般为0.5~2m。
3.在设备间,预留长度一般为3~5m。
4.对于特殊要求的场合,应按设计要求预留长度。
5.在楼层配线间,预留长度不少于3米。
6.吊挂电缆的支点间的间距不应大于1.5米,布放缆线的牵引力应小于缆线允
许张力的80%,以减少光缆瞬间最大牵引力,光缆在牵引过程中,主要牵引力应加在光缆的加强芯上。
对于电缆桥架内电缆垂直敷设的情况,在缆线的上端和每间隔1.5米处,应固定在桥架的支架上;水平敷设时,直接部分间隔距施3~5米处设固定点。
在缆线的距离首端、尾端、转弯中心点处0.3米~0.5米处设置固定点。
配线预留长度计算规则配线长度如何计算查看全部工程造价是指工程的建设成本,即为建设一项工程预期支付或实际支付的全部固定资产投资费用。
这些费用主要包括设备及工器具购置费、建筑工程及安装工程费、工程建设其他费用、预备费、建设期利息、固定资产投资方向调节税。
波纹、拐弯及交叉系数:一般取总长度的2.5%。
一般电缆进配电箱需要预留长度是柜高+宽+1.5m。
沿线槽敷设电缆有2.5%的松弛系数,沿导管敷设电缆没有2.5%的系数。
工程造价中的电线的计算规则工程造价中的电线的计算规则一、电缆沟盖板揭、盖定额,按每揭盖一次以延长米计算,如又揭又盖,则按两次计算。
二、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度。
1、横穿道路,按路基宽度两端各加2m。
2、垂直敷设时管口离地面加2m。
3、穿过建筑物外墙时,按基础外缘以外加2m。
4、穿过排水沟,按沟壁外缘以外加1m。
三、电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗计算主材费用。
四、电缆保护管埋地敷设时,其土方量有施工图注明的,按施工图计算;无施工图的一般按沟深0.9m,沟宽按最外边的保护管两侧边缘外各加0.3m工程面计算。
五、电缆敷设按单根延长米计算。
六、电缆敷设长度应根据敷设路径的水平和垂直敷设长度扩展资料工程造价是指工程的建设成本,即为建设一项工程预期支付或实际支付的全部固定资产投资费用。
这些费用主要包括设备及工器具购置费、建筑工程及安装工程费、工程建设其他费用、预备费、建设期利息、固定资产投资方向调节税(这项费用目前暂停征收)。
尽管这些费用在建设项目的竣工决算中,按照新的财务制度和企业会计准则核算新增资产价值时,并没有全部形成新增固定资产价值,但这些费用是完成固定资产建设所必需的。
工程造价就是建设项目固定资产投资。
从承发包角度来定义,工程造价是指工程价格,即为建成一项工程,预计或实际在土地、设备、技术劳务以及承包等市场上,通过招投标等交易方式所形成的建筑安装工程的价格和建设工程总价格。

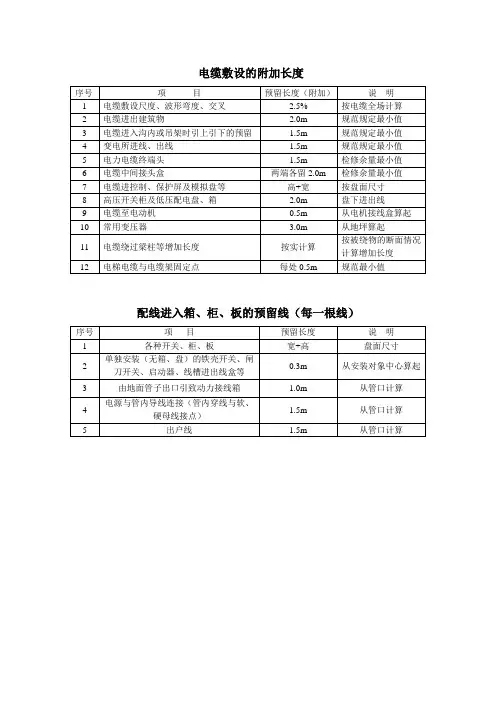

线、电缆进箱预留长度及各解释发布:seoer20Jun1、电线是管长+箱半周长电缆是管长+箱半周长+1.5电缆敷设预留长度5、电力电缆终端头 1.5米7、电缆进控制屏、保护屏及模拟盘等高+宽进入高压柜、低压配电柜预留2m 低压柜高度一般是高1.6m,宽0.8m 2200*1600*800 电缆预留柜 800*2200*600或1000*2200*800进入控制箱、模拟盘预留高+宽电缆头到底要不要?我的理解是既然进箱子需要加电缆头,这个预留量就应该有至电机 1.5m电缆敷设的附加长度序号项目预留长度(附加)说明1 电缆敷设驰度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0m 规范规定最小值3 电缆进入沟内或吊架时引上(下)预留1.5m 规范规定最小值4 变电所进线、出线 1.5m 规范规定最小值5 电力电缆终端头 1.5m 检修与量最小值6 电缆中间接头盒两端各留2.0m 检修余量最小值7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8 高压开关柜及低压配电盘、箱 2.0m 盘下进出线9 电缆至电动机 0.5m 从电机接线盒起算10 厂用变压器 3.0m 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况而定加长度12 电梯电缆与电缆架固定点每处0.5m 规范最小值具体情况具体分析,我都没给过,施工单位也没要过,实际情况进柜算半周长已经足够了。
根据定额,1.5米的目的是检修余量最小值,再说那个预留表后面注明了是实际情况有才给,定额也是按照施工验收规范来的,是匹配的。
只要发生此类情况,预留的长度是依据的。
就可能存在,清单量0.5米,定额组价5.5米的情况预分支电缆不需要穿刺线夹吧?预分支电缆是加工好了的直接拉过来就安上电缆终端头按电缆头计还是按压铜接线端子计?在电缆这边要计终端头,10m2以上(以外不含本身)计电缆终端头,10m2以下(以内含本身)计压铜接线端子。
配线预留长度计算规则配线长度如何计算配线预留长度是指在进行电气工程布线设计时,在电缆或导线的两端预留的多余长度。
它的存在是为了应对后续安装调试的需求,以及未来可能的维修和更改需求。
在工程实施过程中,配线预留长度的合理计算非常重要,可以避免后期不必要的工程成本和困扰。
在进行配线预留长度的计算时,需要考虑以下几个因素:1.设备安装位置:首先需要确定每个设备的安装位置,包括墙面、吊顶、设备机柜等。
这些位置确定后,可以确定电缆或导线从设备安装位置到墙面或吊顶的水平或竖直长度。
2.电缆或导线类型:不同的电缆或导线类型对应着不同的弯曲半径要求。
根据所选用的电缆或导线类型,可以获得其相应的弯曲半径要求。
在计算配线预留长度时,需要考虑电缆或导线在转弯时的长度增加。
3.高低电压线缆分离:根据电气安装的规范,高低电压线缆需要分开布线。
在计算配线预留长度时,需要分别考虑高低电压线缆的长度。
4.拉出盒:如果在配线过程中需要使用拉出盒,需要根据其尺寸和位置计算额外的预留长度。
5.电缆沟或管道:如果电缆或导线需要通过电缆沟或管道进行布线,需要考虑沟槽或管道的长短,在计算配线预留长度时加上相应的长度。
在考虑了以上因素后,可以按照以下步骤进行配线预留长度的计算:1.确定每个电器设备的位置,并根据其位置绘制布线图。
2.根据电缆或导线类型,确定其对应的弯曲半径要求。
3.根据布线图,计算每个电缆或导线从设备到墙面或吊顶的长度。
考虑可能的转弯增加的长度。
4.对于高低电压线缆,分别计算其长度。
5.如果使用了拉出盒或电缆沟、管道,根据其尺寸和位置计算额外的预留长度。
最后,将以上计算结果相加,即可得到配线预留长度。
需要注意的是,配线预留长度的计算是一个相对准确的估算过程,并且可以根据实际情况进行微调。
在实际布线过程中,还需要考虑到电气设备的特殊要求和工程标准的规定,以确保电气系统的安全和可靠运行。
电缆头预留长度计算规则
1.弯曲半径:一般情况下,电缆头的预留长度应该能够确保电缆在弯曲处的最小弯曲半径得到满足。
根据不同的电缆规格和厂家要求,通常来说,弯曲半径一般是电缆直径的3-5倍,具体数值需要参考电缆的技术参数表。
2.安全预留长度:为了确保电缆头连接牢固,通常需要在电缆头两端各预留一定长度。
这样可以保证电缆头在各种应力和压力下保持稳定,并防止电缆从连接处脱落、损坏或断裂。
安全预留长度通常是根据电缆头的类型和规格而定,可根据电缆头的安装指南或厂家建议进行确定。
3.维护预留长度:在实际使用中,可能需要对电缆进行维修和更换。
因此,在预留长度的计算中,应考虑到未来维护的需要。
一般建议在电缆预留长度中添加一定的余量,以便进行后续的维修和更换操作。
4.其他因素:预留长度的计算还应考虑到其他因素,如电缆的环境要求、防水性能、机械强度等。
在一些特殊情况下,可能还需要考虑高温、低温、腐蚀等因素,以确保电缆的安全可靠运行。
需要注意的是,电缆头预留长度的计算并不是一个固定的数值,具体的长度需要根据实际情况进行判断和确定。
最好的做法是参考电缆头的安装说明书、厂家建议或相关标准,并结合具体的工程要求来进行预留长度的计算。
此外,为了确保电缆头连接的可靠性,还需要采取相应的连接方法和措施,如使用合适的电缆连接器、绝缘套管、防水保护等。
在实际安装过程中,应该遵循相关的规范和标准,以确保电缆头的预留长度和连接质量符合要求。
电缆预留长度规范
电缆预留长度规范是指在电力系统的设计和施工中,为了方便以后维护和扩展,将电缆敷设的长度留出一定的余量。
下面是电缆预留长度规范的一些要点。
1. 预留长度的确定:
根据实际情况,预留长度一般会考虑以下几个因素:
- 设备的安装与拆卸:预留长度应能够容纳设备的安装和拆
卸需要的空间。
- 弯曲半径:电缆在敷设过程中需要有一定的弯曲半径,预
留长度要能够满足弯曲半径的要求。
- 终端连接:电缆在接入终端设备时需要一定的长度,要预
留足够的长度以满足终端连接的需要。
2. 预留长度计算方法:
- 直线段:根据电缆敷设的路径和设备的安装要求,计算并
预留足够的长度。
- 弯曲段:根据电缆的弯曲半径要求计算并预留足够的长度。
3. 预留长度的标识:
- 在电缆尾端标识:在电缆终端附近标识预留长度的数值,
以便后续维护和扩展时快速识别。
- 使用标识带:在电缆预留长度处使用标识带进行标记,以
便识别。
4. 预留长度的保护:
- 防护措施:对于裸露的预留长度,应采取防护措施,如使
用保护管或保护套进行覆盖,以防止被损坏。
- 标识警示:在电缆预留长度处设置标识牌或警示标志,以
提醒人员注意预留长度的存在。
5. 预留长度的验收:
- 检查:在电缆施工完成后,应进行预留长度的检查,确保
符合设计和规范的要求。
- 测试:对于关键位置和重要负荷的电缆,应进行电气测试,以验证预留长度的电性能。
总之,电缆预留长度规范的制定和执行,可以提高电力系统的可维护性和可扩展性,减少维护和改造的成本和工期,保障电力系统的安全和可靠运行。
