公路工程主要质量通病测试题
- 格式:doc
- 大小:46.50 KB
- 文档页数:6

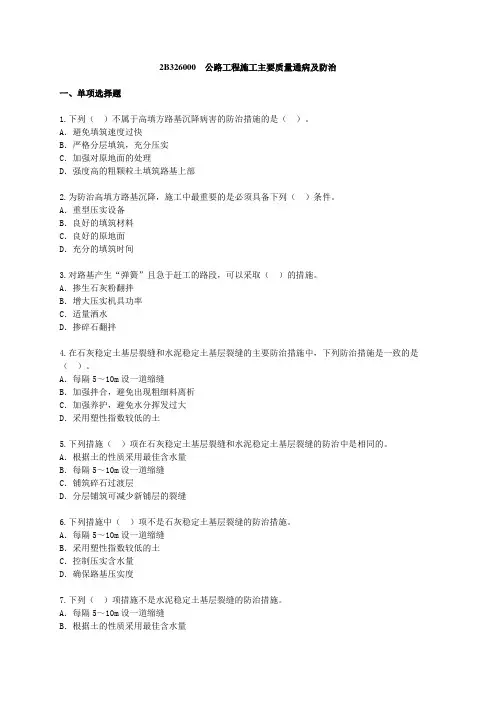

2B326000公路工程施工主要质量通病及防治一、单项选择题1.下列()不属于高填方路基沉降病害的防治措施的是()。
A.避免填筑速度过快B.严格分层填筑,充分压实C.加强对原地面的处理D.强度高的粗颗粒土填筑路基上部2.为防治高填方路基沉降,施工中最重要的是必须具备下列()条件。
A.重型压实设备B.良好的填筑材料C.良好的原地面D.充分的填筑时间3.对路基产生“弹簧”且急于赶工的路段,可以采取()的措施。
A.掺生石灰粉翻拌B.增大压实机具功率C.适量洒水D.掺碎石翻拌4.在石灰稳定土基层裂缝和水泥稳定土基层裂缝的主要防治措施中,下列防治措施是一致的是()。
A.每隔5~10m设一道缩缝B.加强拌合,避免出现粗细料离析C.加强养护,避免水分挥发过大D.采用塑性指数较低的土5.下列措施()项在石灰稳定土基层裂缝和水泥稳定土基层裂缝的防治中是相同的。
A.根据土的性质采用最佳含水量B.每隔5~10m设一道缩缝C.铺筑碎石过渡层D.分层铺筑可减少新铺层的裂缝6.下列措施中()项不是石灰稳定土基层裂缝的防治措施。
A.每隔5~10m设一道缩缝B.采用塑性指数较低的土C.控制压实含水量D.确保路基压实度7.下列()项措施不是水泥稳定土基层裂缝的防治措施。
A.每隔5~10m设一道缩缝B.根据土的性质采用最佳含水量C.对集料中的粘土含量不作控制D.适量掺加粉煤灰8.下列()项措施不是沥青混凝土路面不平整的防治措施。
A.保证摊铺机均匀连续作业B.合理原则碾压速度C.合理确定初压温度D.采用两台摊铺机梯队作业9.下列()项措施不是沥青混凝土路面横向接缝的防治措施。
A.预热已压实部分路面,以加强新旧混合料的粘结B.将已摊铺的路面尽头边缘锯成垂直面,并与纵向边缘成直角C.将已摊铺混合料留10~20cm暂不碾压,作为后摊铺部分的高程基准面,待后摊铺部分完成后一起碾压D.摊铺机起步速度要慢,碾压速度不宜过快10.下列()项措施不是沥青混凝土路面纵向接缝的防治措施。

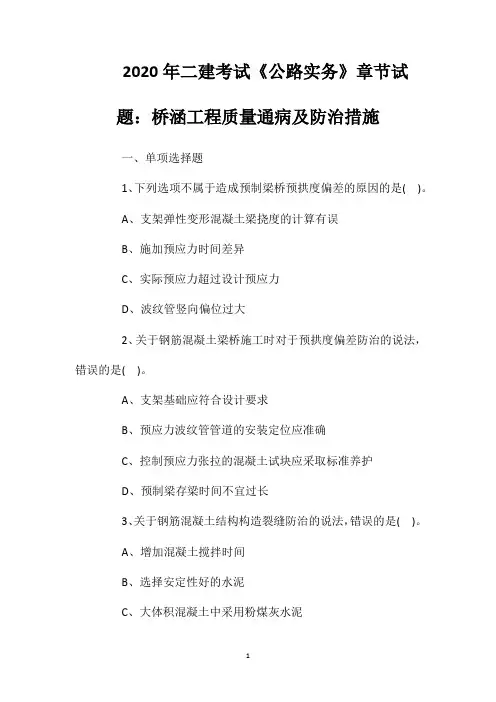

2020年二建考试《公路实务》章节试题:桥涵工程质量通病及防治措施一、单项选择题1、下列选项不属于造成预制梁桥预拱度偏差的原因的是()。
A、支架弹性变形混凝土梁挠度的计算有误B、施加预应力时间差异C、实际预应力超过设计预应力D、波纹管竖向偏位过大2、关于钢筋混凝土梁桥施工时对于预拱度偏差防治的说法,错误的是()。
A、支架基础应符合设计要求B、预应力波纹管管道的安装定位应准确C、控制预应力张拉的混凝土试块应采取标准养护D、预制梁存梁时间不宜过长3、关于钢筋混凝土结构构造裂缝防治的说法,错误的是()。
A、增加混凝土搅拌时间B、选择安定性好的水泥C、大体积混凝土中采用粉煤灰水泥D、混凝土中适当掺加缓凝剂4、下列属于桥梁伸缩缝病害防治措施的是()。
A、提高对锚固件焊接施工质量的控制B、将伸缩缝的预埋钢筋锚固于刚度薄弱的桥面板内C、伸缩装置两侧的混凝土与桥面系的相邻部位结合不能太紧密D、轻微的损害未能及时维修5、认真测量和计算孔深与导管长度,下导管时,底口距孔底的距离应控制在()之间。
A、10~15cmB、15~30cmC、25~40cmD、30~50cm6、钻孔灌注桩断桩的防治中,应保证首批混凝土灌注后能埋住导管至少()cm。
A、25B、40C、50D、1007、钻孔灌注桩施工中,为满足混凝土和易性要求,坍落度应控制在()cm范围内。
A、8~12B、10~15C、12~18D、18~228、桥头跳车原因是由于桥台为(),桥头路基为(),在车辆长期通过的影响及路基填土自然固结沉降下,桥台与桥头路基形成了高差导致桥头跳车。
A、刚性体;塑性体B、刚性体;柔性体C、塑性体;刚性体D、柔性体;刚性体二、多项选择题1、下列属于涵洞基础不均匀沉降防治措施的有()。
A、在基坑四周修建截水沟,避免地表水排入基坑B、对基底承载力进行检测,确保基底承载力满足设计要求C、严格按设计要求的位置、数量、方法设置沉降缝,上下沉降缝不应贯通D、采用砂石料等固结性好、变形小的填筑材料处理涵洞填土E、采取换填方案时,前后、左右基础的基坑开挖、换填施工不应同步进行2、对于钢筋混凝土结构构造裂缝产生原因的说法,正确的有()。

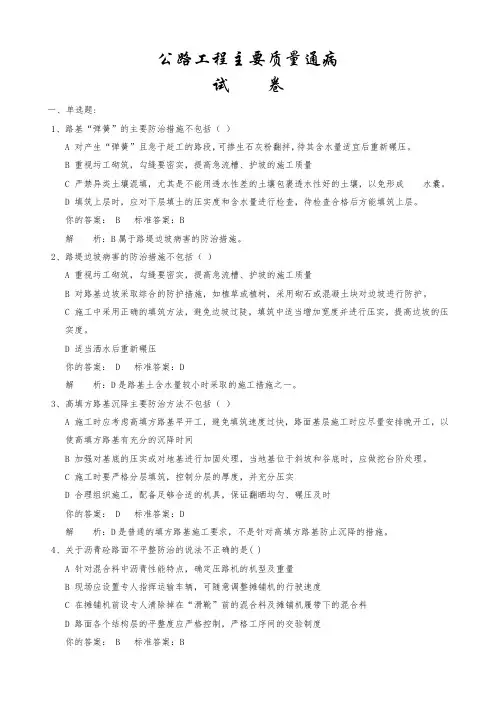

公路工程主要质量通病试卷一、单选题:1、路基“弹簧”的主要防治措施不包括()A 对产生“弹簧”且急于赶工的路段,可掺生石灰粉翻拌,待其含水量适宜后重新碾压。
B 重视圬工砌筑,勾缝要密实,提高急流槽、护坡的施工质量C 严禁异类土壤混填,尤其是不能用透水性差的土壤包裹透水性好的土壤,以免形成水囊。
D 填筑上层时,应对下层填土的压实度和含水量进行检查,待检查合格后方能填筑上层。
你的答案: B 标准答案:B解析:B属于路堤边坡病害的防治措施。
2、路堤边坡病害的防治措施不包括()A 重视圬工砌筑,勾缝要密实,提高急流槽、护坡的施工质量B 对路基边坡采取综合的防护措施,如植草或植树,采用砌石或混凝土块对边坡进行防护。
C 施工中采用正确的填筑方法,避免边坡过陡,填筑中适当增加宽度并进行压实,提高边坡的压实度。
D 适当洒水后重新碾压你的答案: D 标准答案:D解析:D是路基土含水量较小时采取的施工措施之一。
3、高填方路基沉降主要防治方法不包括()A 施工时应考虑高填方路基早开工,避免填筑速度过快,路面基层施工时应尽量安排晚开工,以使高填方路基有充分的沉降时间B 加强对基底的压实或对地基进行加固处理,当地基位于斜坡和谷底时,应做挖台阶处理。
C 施工时要严格分层填筑,控制分层的厚度,并充分压实D 合理组织施工,配备足够合适的机具,保证翻晒均匀、碾压及时你的答案: D 标准答案:D解析:D是普通的填方路基施工要求,不是针对高填方路基防止沉降的措施。
4、关于沥青砼路面不平整防治的说法不正确的是( )A 针对混合料中沥青性能特点,确定压路机的机型及重量B 现场应设置专人指挥运输车辆,可随意调整摊铺机的行驶速度C 在摊铺机前设专人清除掉在“滑靴”前的混合料及摊铺机履带下的混合料D 路面各个结构层的平整度应严格控制,严格工序间的交验制度你的答案: B 标准答案:B解析:现场应设置专人指挥运输车辆,以保证摊铺机的均匀连续作业,摊铺机部不在中途停顿,不得随意调整摊铺机的行驶速度。
公路工程考试题及答案一、选择题(每题2分,共20分)1. 公路工程中,以下哪项不是路面结构层的组成部分?A. 路基B. 基层C. 面层D. 排水层答案:D2. 公路工程中,沥青路面的施工温度通常在多少摄氏度?A. 50℃以下B. 100℃以下C. 150℃以下D. 200℃以下答案:C3. 以下哪项不是公路工程中常见的路面病害?A. 裂缝B. 车辙C. 沉降D. 滑移答案:D4. 公路工程中,下列哪项不是路基施工的基本原则?A. 稳定B. 均匀C. 经济D. 快速答案:D5. 以下哪项不是公路工程中常用的路面材料?A. 沥青B. 水泥C. 砂石D. 木材答案:D6. 公路工程中,下列哪项不是桥梁的主要组成部分?A. 桥面B. 桥墩C. 桥台D. 桥基答案:D7. 公路工程中,隧道施工的通风系统不包括以下哪项?A. 送风系统B. 排风系统C. 照明系统D. 监测系统答案:D8. 公路工程中,下列哪项不是交通标志的分类?A. 指示标志B. 警告标志C. 禁止标志D. 服务标志答案:D9. 公路工程中,下列哪项不是交通标线的分类?A. 车道分界线B. 导向线C. 停车线D. 限速线答案:D10. 公路工程中,下列哪项不是交通信号灯的类型?A. 红绿信号灯B. 黄灯C. 蓝灯D. 红绿灯倒计时答案:C二、判断题(每题1分,共10分)1. 公路工程中,路基的稳定性是施工过程中最重要的考虑因素之一。
(对)2. 沥青路面的施工温度越高,施工效果越好。
(错)3. 公路工程中,裂缝是路面病害的一种,但车辙不是。
(错)4. 路基施工的基本原则包括稳定、均匀和经济。
(对)5. 木材不是公路工程中常用的路面材料。
(对)6. 桥梁的主要组成部分包括桥面、桥墩和桥台。
(对)7. 隧道施工的通风系统包括送风系统和排风系统。
(对)8. 交通标志的分类包括指示标志、警告标志和禁止标志。
(对)9. 交通标线的分类不包括限速线。
(错)10. 交通信号灯的类型包括红绿信号灯、黄灯和红绿灯倒计时。

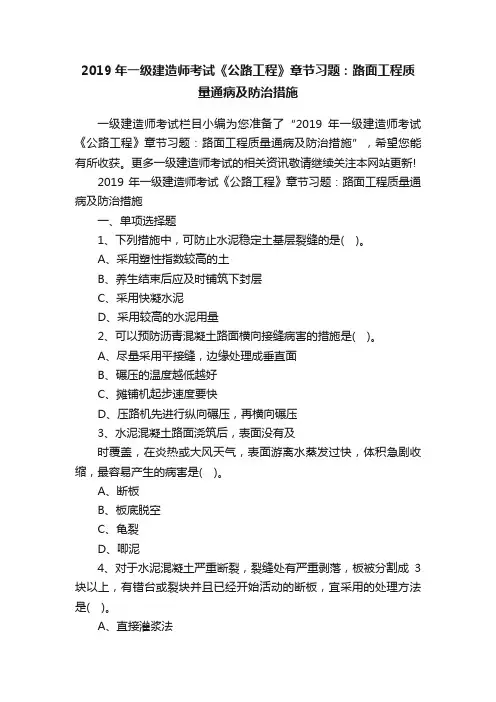

2019年一级建造师考试《公路工程》章节习题:路面工程质量通病及防治措施一级建造师考试栏目小编为您准备了“2019年一级建造师考试《公路工程》章节习题:路面工程质量通病及防治措施”,希望您能有所收获。
更多一级建造师考试的相关资讯敬请继续关注本网站更新!2019年一级建造师考试《公路工程》章节习题:路面工程质量通病及防治措施一、单项选择题1、下列措施中,可防止水泥稳定土基层裂缝的是( )。
A、采用塑性指数较高的土B、养生结束后应及时铺筑下封层C、采用快凝水泥D、采用较高的水泥用量2、可以预防沥青混凝土路面横向接缝病害的措施是( )。
A、尽量采用平接缝,边缘处理成垂直面B、碾压的温度越低越好C、摊铺机起步速度要快D、压路机先进行纵向碾压,再横向碾压3、水泥混凝土路面浇筑后,表面没有及时覆盖,在炎热或大风天气,表面游离水蒸发过快,体积急剧收缩,最容易产生的病害是( )。
A、断板B、板底脱空C、龟裂D、唧泥4、对于水泥混凝土严重断裂,裂缝处有严重剥落,板被分割成3块以上,有错台或裂块并且已经开始活动的断板,宜采用的处理方法是( )。
A、直接灌浆法B、条带罩面法C、扩缝灌注法D、整块板更换5.可以预防沥青混凝土路面横向接缝病害的措施是( )。
A.尽量采用平接缝B.碾压的温度越低越好C.摊铺机起步速度要快D.压路机先进行纵向碾压,再横向碾压5.水泥混凝土路面的混凝土板的切缝深度不够,压缝距离过大,最有可能造成的病害是( )。
A.横向开裂B.纵向开裂C.龟裂D.断板7.对于水泥混凝土严重断裂,裂缝处有严重剥落,板被分割成3块以上,有错台或裂块并且已经开始活动的断板,宜采用的处理方法是( )。
A.直接灌浆法B.条带罩面法C.扩缝灌注法D.整块板更换二、多项选择题1、石灰稳定土基层裂缝的防治方法有( )。
A、采用塑性指数较高的土B、在石灰土中适量掺加砂、碎石C、施工用土中适量掺加粉煤灰D、在石灰土层中设置伸缩缝E、含水量提高3个百分点2、对于水泥混凝土路面断板的产生的原因说法错误的有( )。
公路路基工程质量通病及防治措施关键词:公路路基,质量通病,防止措施1、路基碾压出现“弹簧”1.1形成原因:碾压时土的含水量超过最佳含水量较多;高塑性粘性土“砂化”未达到应有的效果;翻晒、拌合不均匀;碾压层下存在软弱层。
1.2防治措施:低塑性高含水量的土应翻晒到规定含水量方可碾压;高塑性粘性土难以粉碎,应进行两次拌灰并存放一段时间,使其充分“砂化”;对产生“弹簧”的部位翻挖掺灰后重新碾压。
2、路基压实度不够2.1形成原因:碾压遍数不够;压路机质量偏小;松铺厚度过大;碾压不均匀,局部漏压;含水量偏离最佳含水量超过规定值。
2.2防治措施:确保压路机的质量及碾压遍数符合规定;采用振动压路机配合三轮压路机碾压保证碾压均匀;压路机应进退有序,前后应有重叠;路基土应在接近最佳含水量时进行碾压。
3、路基积水严重3.1形成原因:路基表面不平整;路基表面未设横坡或出现倒坡。
3.2防治措施:路基压实前应整平;路基表面应设2%~4%的横坡。
4、路基边坡被冲刷4.1形成原因:过早的削坡而边坡防护工程未能及时跟上;未设临时急流槽和拦水埂;每次雨水冲刷后未及时修补路基;边坡未植草防护。
4.2防止措施:削坡后边坡防护工程应及时跟上;应设临时急流槽和拦水梗和排水沟;应及时填平冲沟。
5、压实层表面松散5.1形成原因:施工路段偏长,拌和、粉碎、压实机具不足;粉碎、拌和后未及时碾压表层失水过多;压实层土的含水量低于最佳含水量过多。
5.2防治措施:确保压实层土的含水量与最佳含水量差在规定范围内;适当洒水后重新进行拌和碾压。
6、路基表面网状裂缝6.1形成原因:土的塑性指数偏高或为膨胀土;碾压时含水量偏大,且未能及时覆土;压实后养护不到位,表面失水过多。
6.2防治措施:采用合格的填料,或采取掺灰处理;选用符合规范要求的土料填筑路基,确保压实层土的含水量接近最佳含水量;加强养护,避免表面水分过分损失;认真进行施工组织安排。
7、路基表面起皮7.1形成原因:压实层土的含水量不均匀且失水过多;为调整高程而贴补薄层;碾压机具不足,碾压不及时,未配置胶轮压路机。

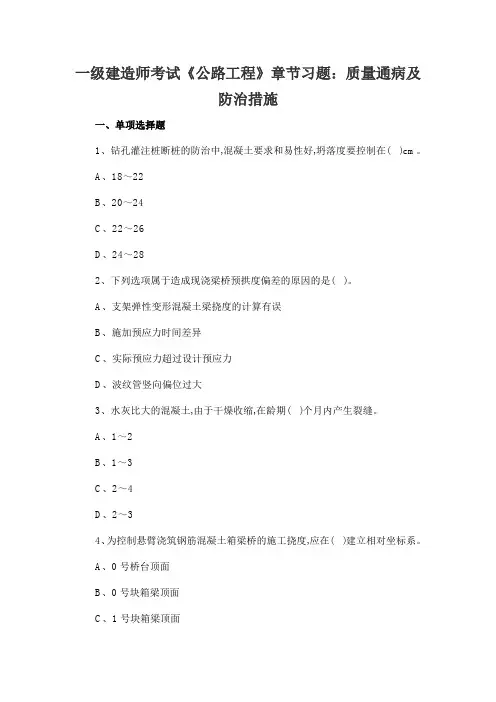

一级建造师考试《公路工程》章节习题:质量通病及防治措施一、单项选择题1、钻孔灌注桩断桩的防治中,混凝土要求和易性好,坍落度要控制在()cm。
A、18~22B、20~24C、22~26D、24~282、下列选项属于造成现浇梁桥预拱度偏差的原因的是()。
A、支架弹性变形混凝土梁挠度的计算有误B、施加预应力时间差异C、实际预应力超过设计预应力D、波纹管竖向偏位过大3、水灰比大的混凝土,由于干燥收缩,在龄期()个月内产生裂缝。
A、1~2B、1~3C、2~4D、2~34、为控制悬臂浇筑钢筋混凝土箱梁桥的施工挠度,应在()建立相对坐标系。
A、0号桥台顶面B、0号块箱梁顶面C、1号块箱梁顶面D、合龙段箱梁顶面5、为防止桥头跳车,应重视桥头地基处理,采用先进的()施工工艺。
A、桥头台后填土B、桥头路堤排水C、桥头防水D、桥头搭板二、多项选择题1、箱梁两侧腹板混凝土厚度不均,产生的原因有()。
A、箱梁模板设计不合理B、箱梁内模由于刚度不够,在浇筑混凝土过程中发生变形C、混凝土没有对称浇筑D、内模与外模在两侧腹板部位设置支撑E、箱梁内模固定牢固,使其上下左右均不能移动2、桥面铺装病害形成的原因有()。
A、梁体预拱度过大,桥面铺装设计厚度难以调整施工允许误差B、桥头跳车和伸缩缝破坏引起连锁破坏C、铺装防水层破损D、桥台后填筑采用砂石料作为填料E、桥面排水系统堵塞3、下列选项属于桥梁伸缩缝病害的预防措施有()。
A、选择合理的伸缩装置B、提高锚固件焊接施工质量C、避免伸缩装置两侧的混凝土与桥面系的相邻部位结合不紧密D、交通流量增大,超载车辆增多,超出了设计E、施工工艺缺陷参考答案:一、单项选择题1、【正确答案】 A【答案解析】本题考查的是钻孔灌注桩断桩的防治。
混凝土要求和易性好,坍落度要控制在18~22cm。
参见教材P221。
2、【正确答案】 A【答案解析】本题考查的是钢筋混凝土梁桥预拱度偏差的防治。
现浇梁:由于支架的形式多样,对地基在荷载作用下的沉陷、支架弹性变形、混凝土梁挠度等计算所依据的一些参数均建立在经验值上,因此计算得到的预拱度往往与实际发生的有一定差距。

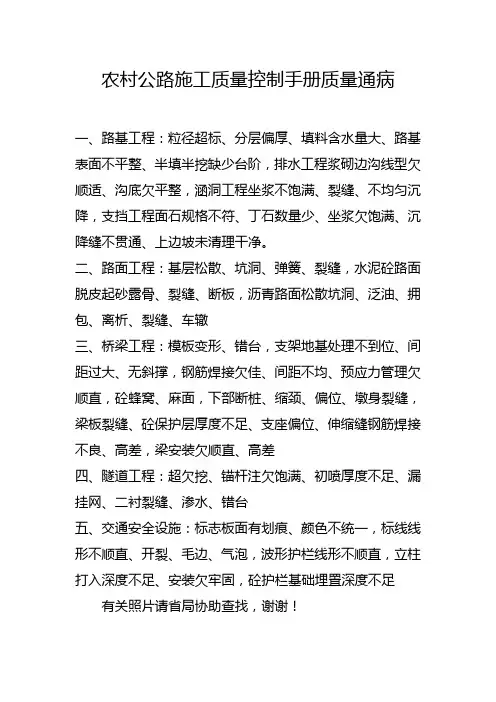

农村公路施工质量控制手册质量通病
一、路基工程:粒径超标、分层偏厚、填料含水量大、路基表面不平整、半填半挖缺少台阶,排水工程浆砌边沟线型欠顺适、沟底欠平整,涵洞工程坐浆不饱满、裂缝、不均匀沉降,支挡工程面石规格不符、丁石数量少、坐浆欠饱满、沉降缝不贯通、上边坡未清理干净。
二、路面工程:基层松散、坑洞、弹簧、裂缝,水泥砼路面脱皮起砂露骨、裂缝、断板,沥青路面松散坑洞、泛油、拥包、离析、裂缝、车辙
三、桥梁工程:模板变形、错台,支架地基处理不到位、间距过大、无斜撑,钢筋焊接欠佳、间距不均、预应力管理欠顺直,砼蜂窝、麻面,下部断桩、缩颈、偏位、墩身裂缝,梁板裂缝、砼保护层厚度不足、支座偏位、伸缩缝钢筋焊接不良、高差,梁安装欠顺直、高差
四、隧道工程:超欠挖、锚杆注欠饱满、初喷厚度不足、漏挂网、二衬裂缝、渗水、错台
五、交通安全设施:标志板面有划痕、颜色不统一,标线线形不顺直、开裂、毛边、气泡,波形护栏线形不顺直,立柱打入深度不足、安装欠牢固,砼护栏基础埋置深度不足有关照片请省局协助查找,谢谢!。

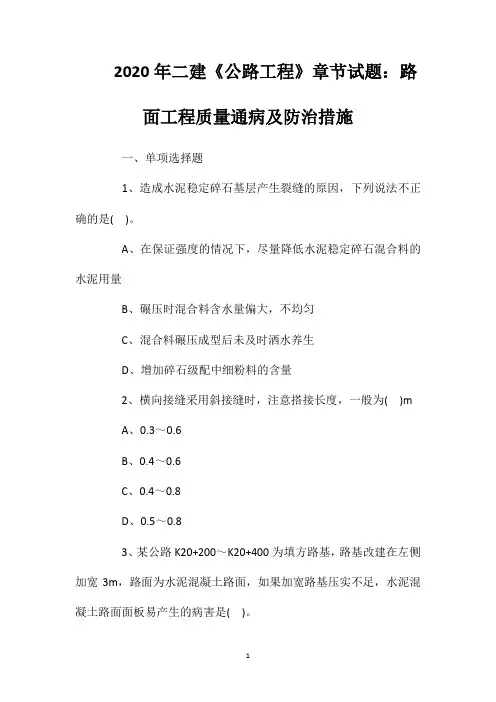

2020年二建《公路工程》章节试题:路面工程质量通病及防治措施一、单项选择题1、造成水泥稳定碎石基层产生裂缝的原因,下列说法不正确的是()。
A、在保证强度的情况下,尽量降低水泥稳定碎石混合料的水泥用量B、碾压时混合料含水量偏大,不均匀C、混合料碾压成型后未及时洒水养生D、增加碎石级配中细粉料的含量2、横向接缝采用斜接缝时,注意搭接长度,一般为()mA、0.3~0.6B、0.4~0.6C、0.4~0.8D、0.5~0.83、某公路K20+200~K20+400为填方路基,路基改建在左侧加宽3m,路面为水泥混凝土路面,如果加宽路基压实不足,水泥混凝土路面面板易产生的病害是()。
A、纵向裂缝或断板B、横向裂缝或断板C、龟裂或横向裂缝D、龟裂或纵向裂缝4、龟裂防治措施中,干硬性混凝土采用平板振捣器时,应防止过度振捣而使砂浆积聚表面。
砂浆层厚度应控制在()mm范围内。
A、1~3B、2~5C、3~7D、4~65、对于水泥混凝土路面断板的预防措施,下列说法错误的是()。
A、做好压缝并及时切缝B、车辆应尽早通行C、采用合格的原材料D、严格控制施工工艺二、多项选择题1、下列选项中,对于石灰稳定土底基层裂缝的预防措施说法错误的有()。
A、控制压实含水量,宜在最佳含水量±2%时压实B、加强剂量控制,使石灰剂量准确C、施工用土中适量掺加粉煤灰D、尽量避免在不利季节施工,最好在第一次冰冻来临前半个月结束施工E、石灰土成型后应及时覆盖养生2、水泥稳定碎石基层产生裂缝的预防措施包括()。
A、在保证强度的情况下,尽量降低水泥稳定碎石混合料的水泥用量B、碎石级配应接近要求级配范围的中值C、混合料碾压成型后及时洒水养生D、碾压时混合料含水量偏大,不均匀E、混合料碾压成型后马上铺筑封层3、沥青混凝土路面不平整的原因包括()。
A、摊铺机自动找平装置失灵,摊铺时产生上下漂浮B、基准拉力不够,钢钎较其他位置高而造成波动C、保证基准线水平,防止造成波动D、确保摊铺机自动找平装置处于良好的工作状态E、施工缝接茬处理不好4、对于沥青混凝土路面横向接缝病害的预防措施,说法正确的有()。

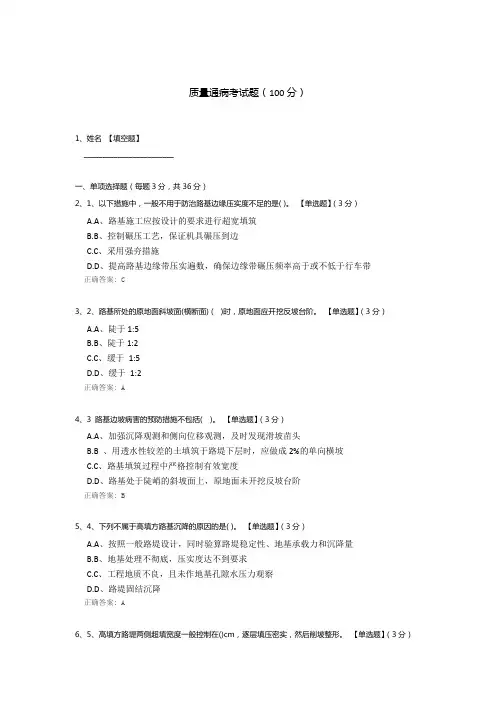

质量通病考试题(100分)1、姓名【填空题】________________________一、单项选择题(每题3分,共36分)2、1、以下措施中,一般不用于防治路基边缘压实度不足的是( )。
【单选题】(3分)A.A、路基施工应按设计的要求进行超宽填筑B.B、控制碾压工艺,保证机具碾压到边C.C、采用强夯措施D.D、提高路基边缘带压实遍数,确保边缘带碾压频率高于或不低于行车带正确答案: C3、2、路基所处的原地面斜坡面(横断面) ( )时,原地面应开挖反坡台阶。
【单选题】(3分)A.A、陡于1:5B.B、陡于1:2C.C、缓于1:5D.D、缓于1:2正确答案: A4、3 路基边坡病害的预防措施不包括( )。
【单选题】(3分)A.A、加强沉降观测和侧向位移观测,及时发现滑坡苗头B.B 、用透水性较差的土填筑于路堤下层时,应做成2%的单向横坡C.C、路基填筑过程中严格控制有效宽度D.D、路基处于陡峭的斜坡面上,原地面未开挖反坡台阶正确答案: B5、4、下列不属于高填方路基沉降的原因的是( )。
【单选题】(3分)A.A、按照一般路堤设计,同时验算路堤稳定性、地基承载力和沉降量B.B、地基处理不彻底,压实度达不到要求C.C、工程地质不良,且未作地基孔隙水压力观察D.D、路堤固结沉降正确答案: A6、5、高填方路堤两侧超填宽度一般控制在()cm,逐层填压密实,然后削坡整形。
【单选题】(3分)B.B、20~40C.C、30~50D.D 、40~60正确答案: C7、6、下列关于路基网裂病害的预防及治理措施的说法中,错误的是()。
【单选题】(3分)A.A、采用合格的填料,或采取掺加石灰、水泥改性处理措施B.B、选用经过处理的膨胀土填筑路基,控制填土最佳含水量时碾压C.C、加强养护,避免表面水分过分损失D.D、认真组织,科学安排,保证设备匹配合理,施工衔接紧凑正确答案: B8、7、为防治钻孔灌注桩断桩,混凝土要求和易性好,坍落度要控制在( )cm。
公路工程质量通病及防治措施和相关法律法规练习试卷3及答案与解析一、案例分析题共5题,共120分。
请根据题目要求回答问题。
1 某高速公路第五施工合同段地处城郊,主要工程为路基填筑施工。
其中k48+010~k48+328段原为路基土方填筑,因当地经济发展和交通规划需要,经各方协商,决定将该段路基填筑变更为(5×20+3×36+5×20m)预应力钢筋混凝土箱梁桥,箱梁混凝土标号为C40。
变更批复后,承包人组织施工,上部结构采用满堂式钢管支架现浇施工,泵送混凝土。
支架施工时,对预拱度设置考虑了以下因素:(1)卸架后上部构造本身及活载一半所产生的竖向挠度:(2)支架在荷载作用下的弹性压缩挠度;(3)支架在荷载作用下的非弹性压缩挠度;(4)由混凝土收缩及温度变化而引起的挠度。
根据设计要求,承包人对支架采取了预压处理,然后立模、普通钢筋制作、箱梁混凝土浇筑、采用气割进行预应力筋下料;箱梁采用洒水覆盖养生;箱梁混凝土强度达到规定要求后,进行孔道清理、预应力张拉压浆,当灰浆从预应力孔道另一端流出后立即终止。
箱梁现浇施工正值夏季高温,为避免箱梁出现构造裂缝,保证箱梁质量,施工单位提出了以下三条措施:(1)选用优质的水泥和骨料;(2)合理设计混凝土配合比,水灰比不宜过大;(3)严格控制混凝土搅拌时间和振捣时间。
问题除背景中提到的三条构造裂缝防治措施外,再列举两条防治措施。
2 某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36×40m的预应力混凝土简支箱梁桥,合同工期为十五个月;采用长度为40~50m、直径为Ф1.5m的桩基础,桥位处地层土质为亚粘土;下部结构为圆柱式墩、直径为Ф1.3m,柱顶设置盖粱,墩柱高度为4~12m,桥台为重力式U型桥台。
项目部为了降低成本,制定了先进的、经济合理的施工方案。
项目部的预制场和混凝土搅拌站布置示意图如下:桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。
公路工程质量通病及防治措施和相关法律法规练习试卷2及答案与解析一、多项选择题共10题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分。
1 水泥混凝土路面断板的防治措施有( )。
(A)加铺沥青磨耗层(B)提高基层施工质量(C)路基要做好封层(D)严格控制水泥混凝土水灰比(E)严格掌握切缝时间2 产生无机结合料基层裂缝的原因可能有( )(A)集料级配中细料偏少(B)碾压时含水量偏大(C)成型温度较低,强度形成较慢(D)碎石中含泥量较高(E)路基发生不均匀沉降3 某特大桥梁工程施工中,因责任过失而造成主体结构倒塌,负责对此质量事故进行调查处理的单位有( )。
(A)国务院交通主管部门(B)省级交通主管部门(C)县级交通主管部门(D)建设单位(E)施工单位4 投标书组成包括( )(A)投标担保(B)施工组织设计(C)授权书(D)招标文件(E)招标公告5 路基土质边坡的常见病害是土质边坡( )。
(A)坍塌.(B)滑坡(C)雨后冲刷严重(D)浪窝(E)错台6 高填方路基沉降主要由施工方面造成的原因有( )。
(A)施工时压路机功效过大(B)路基填料中混入种植土(C)填筑顺序不当(D)压实不足(E)在填挖交界处没有挖台阶7 预防路基纵向开裂甚至形成错台的措施有( )。
(A)路基填料禁止直接使用液限大于50、塑性指数大于26的土;(B)不同种类的土应分层填筑,同一填筑层不得混用(C)彻底清除沟、塘淤泥,并选用水稳性好的材料严格分层回填,严格控制压实度满足设计要求(D)提高填筑层压实均匀度(E)半填半挖路段,地面横坡大于1:5及旧路利用路段,应严格按规范要求将原地面挖成宽度不小于1.0m的台阶并压实8 石灰稳定土基层裂缝的防治方法有( )。
(A)采用塑性指数较高的土(B)在石灰土中适量掺加砂、碎石(C)施工用土中适量掺加粉煤灰(D)在石灰土层中设置伸缩缝(E)含水量提高3个百分点9 水泥混凝土路面横向裂缝产生的原因有( )。
2018年二建《公路工程》备考练习题:路面工程质量通病及防治措施为您整理“2018年二建《公路工程》备考练习题:路面工程质量通病及防治措施”,欢迎阅读参考,更多有关内容请继续关注本网站二级建造师栏目。
2018年二建《公路工程》备考练习题:路面工程质量通病及防治措施1.有关对沥青混凝土路面横向接缝病害预防措施的叙述中,不正确的是( )。A.尽量采用平接缝B.预热软化已压实部分路面,加强新旧混合料的黏结C. 摊铺结束后立即碾压D.碾压完成后,用 3m 直尺检查,用钢轮压路机处理棱角2.水泥混凝土路面中,对于严重断裂、裂缝处有严重剥落,面板被分割成 3 块以上且裂块已开始活动的断板,最合适的处理方法是( )。A.扩缝灌注法B.裂缝灌浆封闭C.整块板更换D.压注灌浆法3.对水泥混凝土路面断板治理时,对于轻微断裂,裂缝无剥落或轻微剥落,裂缝宽度小于 3mm 的断板,宜采用( )的方法。A.快凝小石子填补B.灌入胶结剂封闭裂缝C.快凝混凝土浇筑D.一整块板更换4.可能造成水泥稳定碎石基层产生裂缝的原因有( )。A.在保证强度的情况下,尽量降低水泥稳定碎石混合料的水泥用量B.碾压时混合料含水量偏大,不均匀C.混合料碾压成型后及时洒水养生D. 增加碎石级配中细粉料的含量E.混合料碾压成型后马上铺筑封层5.为防止水泥稳定碎石基层裂缝病害,可采取的预防措施有()。A.在保证强度的情况下,适当增加水泥稳定碎石混合料的水泥用量B.碎石级配应接近要求级配范围的中值C.严格控制集料中黏土含量D.养护结束后应及时铺筑下封层E.宜在气温较低的季节组织施工1.答案:D【参考解析】(1)采用平接缝,边缘未处理成垂直面。
采用斜接缝时,施工方法不当。
(预防:采用斜接缝时,注意搭接长度,一般为0.4~0.8m)(2)新旧混合料的粘结不紧密。
(3)摊铺、碾压不当。
(预防:摊铺机起步速度要慢,并调整好预留高度,摊铺结束后立即碾压,压路机先进行横向碾压(从先铺路面上跨缝逐渐移向新铺面层),再纵向碾压成为一体,碾压速度不宜过快)2.答案:C【参考解析】此题考查的是水泥混凝土路面断板的防治,水泥混凝土路面中,对于严重断裂、裂缝处有严重剥落,面板被分割成 3 块以上,有错台或裂块已开始活动的断板,应采用整块板更换的措施。3.答案:B【参考解析】对于轻微断裂,裂缝无剥落或轻微剥落,裂缝宽度小于3mm 的断板,宜采用灌入胶结剂的方法灌缝封闭。灌缝工艺有直接灌桨法、压注灌策法、扩缝灌注法。参考教材 P88。
公路主要质量通病考试题目
1.公路质量通病简述
–请简要描述公路质量通病的主要概念和意义。
2.铺设不均匀问题
–分析铺设不均匀对公路使用和寿命的影响,并提出改善建议。
3.基础施工质量问题
–总结基础施工质量不达标的可能原因,以及对公路质量的影响。
4.设计缺陷问题
–探讨设计缺陷在公路建设中可能引发的问题,并提出解决方案。
5.施工工艺不规范问题
–分析施工工艺不规范带来的后果,如何确保施工工艺符合标准要求。
6.雨水排放不畅问题
–讨论雨水排放不畅对公路质量和安全性造成的影响,提出改善建议。
7.其他质量通病
–简要列举其他可能存在的公路质量通病,并提出相应的解决方案。
8.预防和改进措施
–总结公路质量通病的预防和改进措施,以保障公路质量和安全。
9.案例分析
–选取一个具体案例,对其质量通病进行深入分析,并提出相应的解决方案。
10.结语
–总结本文的主要观点和结论,强调公路质量通病对公路建设和使用的重要性。
2019一级建造师《公路工程》章节习题:路基工程质量通病及防治措施含答案一、单项选择题1、路基边坡病害的防治中,原地面坡度大于()的路段,应采用纵向水平分层法施工,沿纵坡分层,逐层填压密实。
A、5%B、8%C、10%D、12%【正确答案】D【答案解析】本题考查的是路堤边坡病害的防治。
原地面坡度大于12%的路段,应采用纵向水平分层法施工,沿纵坡分层,逐层填压密实。
参见教材P51。
2、不属于高填方路基沉降病害的防治措施的是()。
A、应选择沿线取土B、避免路基受水浸泡C、严格分层填筑,充分压实D、控制填筑速率【正确答案】A【答案解析】本题考查的是高填方路基沉降的防治。
选项A,尽量选择集中取土,避免沿线取土。
参见教材P53。
提前了解一级建造师考试2019报名流程详情,请加qq群:二、多项选择题1、路基施工中压实度不能满足质量标准要求,甚至局部出现“弹簧”现象,主要原因有()。
A、路基土含水量过大B、压路机质量偏大C、局部有漏压现象D、填土颗粒过大E、异类土壤混填【正确答案】ACDE【答案解析】本题考查的是路基压实质量问题的防治。
路基施工中压实度不能满足质量标准要求,甚至局部出现“弹簧”现象,主要原因是:(1)压实遍数不合理。
(2)压路机质量偏小。
(3)填土松铺厚度过大。
(4)碾压不均匀,局部有漏压现象。
(5)含水量大于最佳含水量,特别是超过最佳含水量两个百分点,造成弹簧现象。
(6)没有对上一层表面浮土或松软层进行处治。
(7)土场土质种类多,出现异类土壤混填;尤其透水性差的土壤包裹透水性好的土壤,形成了水囊,造成弹簧现象。
(8)填土颗粒过大。
参见教材P50。
2、预防路基纵向开裂甚至形成错台的措施有( )。
A、加强养护,避免水分过分损失B、使用水稳性差异较大的土石混合料时,应采用纵向分幅填筑C、彻底清除沟、塘淤泥,并选用水稳性好的材料严格分层回填,严格控制压实度满足设计要求D、提高填筑层压实均匀度E、半填半挖路段,地面横坡大于1: 5 及旧路利用路段,应严格按规范要求将原地面挖成宽度不小于1. 0m的台阶并压实【正确答案】CDE【答案解析】本题考查的是路基开裂病害的防治。
路基、路面、桥梁和隧道工程质量通病及防治考试试题一、单选题(本大题9小题.每题1.0分,共9.0分。
请从以下每一道考题下面备选答案中选择一个最佳答案,并在答题卡上将相应题号的相应字母所属的方框涂黑。
)第1题为防止钻孔灌注桩断桩,在灌注过程中,导管的埋置深度一般控制在( )m 的范围内,以防止导管埋置深度过深。
A 1.0~2.0B 2.0~3.0C 2.0~4.0D 3.0~4.0【正确答案】:C【本题分数】:1.0分第2题下列关于隧道水害的成因叙述有误的是( )。
A 隧道穿过含裂隙水的岩层B 隧道穿过可溶性地层与充水的溶槽相连通C 曾在雨期进行隧道施工D 原建隧道衬砌防水、排水设施不全【正确答案】:C【本题分数】:1.0分第3题下列关于沥青混凝土路面横向接缝病害的预防措施叙述有误的是( )。
A 尽量采用平接缝B 预热软化已压实部分路面,加强新旧混合料的粘结C 采用斜接缝时,注意搭接长度,一般为0.4~0.8m模考吧网提供最优质的模拟试题,最全的历年真题,最精准的预测押题!D 碾压完成后,用3m直尺检查,用钢轮压路机处理棱角【正确答案】:D【本题分数】:1.0分第4题为防止高填方路基沉降,高填方路堤受水浸泡部分应采用水稳性及透水性好的填料,其边坡如设计无特殊要求时,不宜陡于( )。
A 1:1.5B 1:2.0C 1:2.5D 1:3.0【正确答案】:B【本题分数】:1.0分第5题为防止路基行车带压实度不足,填土应水平分层填筑,分层压实,压实厚度通常不超过20cm,路床顶面最后一层通常不超过( )cm,且满足最小厚度要求。
A 10B 15C 20D 25【正确答案】:B【本题分数】:1.0分第6题对于水泥混凝土路面轻微断裂,裂缝无剥落或轻微剥落,裂缝宽度小于3mm的断板,宜采用( )的措施。
A 快凝小石子填补B 灌入胶结剂封闭裂缝C 快凝混凝土浇注模考吧网提供最优质的模拟试题,最全的历年真题,最精准的预测押题!。
公路工程主要质量通病试卷一、单选题:1、路基“弹簧”的主要防治措施不包括()A 对产生“弹簧”且急于赶工的路段,可掺生石灰粉翻拌,待其含水量适宜后重新碾压。
B 重视圬工砌筑,勾缝要密实,提高急流槽、护坡的施工质量C 严禁异类土壤混填,尤其是不能用透水性差的土壤包裹透水性好的土壤,以免形成水囊。
D 填筑上层时,应对下层填土的压实度和含水量进行检查,待检查合格后方能填筑上层。
你的答案:B 标准答案:B解析:B属于路堤边坡病害的防治措施。
2、路堤边坡病害的防治措施不包括()A 重视圬工砌筑,勾缝要密实,提高急流槽、护坡的施工质量B 对路基边坡采取综合的防护措施,如植草或植树,采用砌石或混凝土块对边坡进行防护。
C 施工中采用正确的填筑方法,避免边坡过陡,填筑中适当增加宽度并进行压实,提高边坡的压实度。
D 适当洒水后重新碾压你的答案:D 标准答案:D解析:D是路基土含水量较小时采取的施工措施之一。
3、高填方路基沉降主要防治方法不包括()A 施工时应考虑高填方路基早开工,避免填筑速度过快,路面基层施工时应尽量安排晚开工,以使高填方路基有充分的沉降时间B 加强对基底的压实或对地基进行加固处理,当地基位于斜坡和谷底时,应做挖台阶处理。
C 施工时要严格分层填筑,控制分层的厚度,并充分压实D 合理组织施工,配备足够合适的机具,保证翻晒均匀、碾压及时你的答案:D 标准答案:D解析:D是普通的填方路基施工要求,不是针对高填方路基防止沉降的措施。
4、关于沥青砼路面不平整防治的说法不正确的是( )A 针对混合料中沥青性能特点,确定压路机的机型及重量B 现场应设置专人指挥运输车辆,可随意调整摊铺机的行驶速度C 在摊铺机前设专人清除掉在“滑靴”前的混合料及摊铺机履带下的混合料D 路面各个结构层的平整度应严格控制,严格工序间的交验制度你的答案:B 标准答案:B解析:现场应设置专人指挥运输车辆,以保证摊铺机的均匀连续作业,摊铺机部不在中途停顿,不得随意调整摊铺机的行驶速度。
保证摊铺机的均匀连续作业对于平整度是很重要的。
5、属于钢筋砼结构的构造裂缝的防治措施是()A 大型钢筋骨架存放时,层与层之间应设置木垫板B 严格控制钢筋的外形尺寸,不得超出允许偏差C 张拉预应力筋时,锚具、千斤顶安装要准确D 避免出现支架下沉、脱模过早、模板的不均匀沉降你的答案:D 标准答案:D解析:D是钢筋砼结构的构造裂缝的防治措施之一。
6、水泥砼路面断板的防治措施不包括()A 提高基层施工质量,具有足够的强度和刚度,较好的水稳定性和平整度B 严格控制超限荷载,对混凝土路面的各类缝隙进行灌缝,C 严格掌握切缝时间,避免由于混凝土的收缩产生断板D 一次成型,尽可能采用慢凝水泥,加强养生,避免水份蒸发过快你的答案:A, C 标准答案:D解析:D是对水泥稳定土防治裂缝的措施之一。
二、多选题:7、季节性冻土路基常见的病害主要防治方法包括()A 做好路基原地面处理工作B 做好路基排水、提高路基,保证路基填土高度和压实度C 施工时要严格分层填筑,控制分层的厚度,并充分压实D 采取综合排水措施降低路基附近的地下水位,排土基融化时的多余水,隔断毛细水上升。
E 在路基一定深度处设置隔离层,在路面底基层或路基上层处设置隔温层,采用水稳性好、冻稳性好、强度高的粗颗粒土换填路基上部你的答案:A, B, D, E 标准答案:A, B, D, E解析:C是高填方路基的主要防治方法之一。
8、关于水泥稳定土基层裂缝的主要防治方法不正确的是( )A 控制压实含水量,需要根据土的性质采用最佳含水量B 一次成型,尽可能采用快凝水泥,加强对水泥稳定土的养生,C 在能保证水泥稳定土强度的前提下,尽可能采用高的水泥用量D 改善施工用土的土质,采用塑性指数较低的土或适量掺加粉煤灰E 设计合理的水泥稳定土配合比,加强拌合,避免出现粗细料离析和拌和不均匀现象你的答案:B, C, D 标准答案:B, C解析:B应为“尽可能采用慢凝水泥”,以利施工。
高的水泥用量将导致水泥土缩裂缝的增加,因此C也是错误的。
9、沥青砼路面接缝病害的防治措施不包括()A 将已摊铺混合料留10~20cm暂不碾压,作为后摊铺部分的高程基准面,待后摊铺部分完成后一起碾压B 严格控制超限荷载,对路面的各类缝隙进行灌缝,避免地面水进入内部结构C 预热已压实部分路面,加强新旧混合料的粘结D 将已摊铺的路面尽头边缘锯成垂直面,并与纵向边缘成直角E 采用良好的结构组合设计,综合考虑结构组合设计、排水设计你的答案:B, C, E 标准答案:B, E解析:B E是针对水泥砼路面断板的防治措施10、水泥砼路面断板的防治措施不包括()A 提高基层施工质量,具有足够的强度和刚度,较好的水稳定性和平整度B 严格控制超限荷载,对混凝土路面的各类缝隙进行灌缝,C 严格掌握切缝时间,避免由于混凝土的收缩产生断板D 一次成型,尽可能采用慢凝水泥,加强养生,避免水份蒸发过快你的答案:A, C 标准答案:D解析:D是对水泥稳定土防治裂缝的措施之一。
11、关于钻孔灌注桩断桩的防治说法正确的是( )A 混凝土的塌落度要控制在18~22cm、要求和易性好B 在钢筋笼制作时,一般要采用对焊,以保证焊口平顺C 关键设备要有备用,材料要准备充足,以保证混凝土能连续灌注。
D 当混凝土堵塞导管时,可采用拔插,可将导管口拔出混凝土面处理E 钢筋笼卡住导管后,可设法转动导管,使之脱离钢筋笼。
你的答案:A, B, C, E 标准答案:A, B, C, E解析:当混凝土堵塞导管时,可采用拔插等方法,但不可将导管口拔出混凝土面。
12、不属于钢筋砼梁桥预拱度偏差的防治措施的是()A 加强施工控制,及时调整预拱度误差B 严格控制张拉时的混凝土强度C 吊点位置要符合要求D 预制构件在孔道水泥浆强度达到设计规定后,方可移动和吊装E 提高支架基础、支架及模板的施工质量你的答案:A, B, E 标准答案:C, D解析:C D 是预制钢筋砼梁时的要求,而不是预拱度偏差的防治措施。
13、悬臂浇筑钢筋混凝土箱梁桥的施工(挠度)控制有()A 对挂篮进行加载试验,消除非弹性变形,并向监测人员提供非弹性变形值及挂篮荷载—弹性变形曲线。
B 施工不平衡荷载的控制:严格控制施工过程中不平衡荷载的分布及大小。
C 在0号块箱梁顶面建立相对坐标系,以此相对坐标控制立模标高值。
施工过程中及时采集观测断面标高值并提供给监控人员D 选用优质的水泥和骨料E 绑扎钢筋骨架前要熟悉图纸和各钢筋安装顺序,检查钢筋规格、数量,以及各种预埋件等是否与图纸相符你的答案:A, B, C 标准答案:A, B, C解析:D是构造裂缝的防治措施;E是对钢筋骨架绑扎的要求。
14、桥梁伸缩缝病害的防治措施有A 避免伸缩装置两侧的混凝土与桥面系的相邻部位结合不紧密,导致的伸缩装置的破坏B加强对锚固件焊接施工质量的重视C 加强对主梁的施工质量控制,避免出现预拱度过大D 提高对桥梁伸缩装置施工工艺的重视程度,严格按施工工序和工艺标准的要求施工E 砼浇筑时要振动充分,并要加强养生工作你的答案:B, D, E 标准答案:A, B, D解析:桥梁伸缩缝病害的防治措施有:①在设计方面,精心设计,选择合理的伸缩装置。
②提高对桥梁伸缩装置施工工艺的重视程度,严格按施工工序和工艺标准的要求施工。
③加强对锚固件焊接施工质量的重视。
④提高后浇混凝土或填缝料的施工质量,要振动密实,达到设计的强度标准。
⑤避免伸缩装置两侧的混凝土与桥面系的相邻部位结合不紧密,导致的伸缩装置的破坏。
15、桥头跳车的防治措施包括( )A 改善地基性能,做好清表工作,搞好填前碾压,提高地基承载力,减少差异沉降B 提高桥面铺装层砼的标号C 有针对性的选择台背填料,提高桥头路基压实度D 施工不平衡荷载的控制:严格控制施工过程中不平衡荷载的分布和大小E 做好桥头路堤的排水、防水工程,设置桥头搭板你的答案:A, C, E 标准答案:A, C, E解析:桥头跳车的防治措施有:①重视桥头地基处理,采用先进的桥头台背填土施工工艺。
②改善地基性能,做好清表工作,搞好填前碾压,提高地基承载力,减少差异沉降。
③有针对性的选择台背填料,提高桥头路基压实度。
④做好桥头路堤的排水、防水工程,设置桥头搭板。
⑤优化设计方案、采用新工艺加固路堤16、隧道衬砌裂缝病害的防治措施有A 正确选取衬砌形式及衬砌厚度,确保衬砌具有足够的承载能力。
B 衬砌背后如有可能形成水囊,应对围岩进行止水处理C 钢筋格栅应采用Ⅱ级钢筋制作D 钢筋保护层必须保证不小于3cm,钢筋使用前应作除锈、清污处理E 用各种耐腐蚀材料敷设在砼衬砌的表面,作为防蚀层你的答案:A, B, D 标准答案:A, B, D解析:隧道衬砌裂缝病害的防治有①设计时应根据围岩类别、性状、结构等地质情况,正确选取衬砌形式及衬砌厚度,确保衬砌具有足够的承载能力。
②施工过程中发现围岩地质情况有变化,与原设计不符时,应及时变更设计,使衬砌符合实际需求;欠挖必须控制在容许范围内。
③钢筋保护层必须保证不小于3cm,钢筋使用前应作除锈、清污处理。
④混凝土强度必须符合设计要求,所用材料应符合质量要求,严格控制水灰比。
⑤衬砌背后如有可能形成水囊,应对围岩进行止水处理。
⑥衬砌施工时应严格按要求正确设置沉降缝、伸缩缝。
三、简答题:17、案例分析某西南地区高速公路地处崇山峻岭之中,途径高山峡谷,需开山凿洞,遇水搭桥,所经地区地质条件复杂,有大量的填石路堤。
为防止质量通病的出现,开展了高填方路堤、隧道、沥青砼路面接缝等课题的研究,并取得了一定的成果。
请问:(1)高填方路堤常见的病害是路基沉降,采取什么措施可以避免?(2)隧道水害的防治措施有哪些?(3)沥青砼路面接缝病害有几种,分别是什么?标准答案:(1)高填方路基沉降主要防治方法是:①施工时应考虑高填方路基早开工,避免填筑速度过快,路面基层施工时应尽量安排晚开工,以使高填方路基有充分的沉降时间。
②加强对基底的压实或对地基进行加固处理,当地基位于斜坡和谷底时,应做挖台阶处理。
③施工时要严格分层填筑,控制分层的厚度,并充分压实。
④在软弱地基上进行高填方路基施工时,除对软基进行必要处理外,从原地面以上1~2M高度范围内不得填筑细粒土,应填筑硬质石料,并用小碎石、石屑等材料嵌缝、整平、压实。
(2)隧道水害的防治措施有①因势利导,给地下水以排走的出路,将水迅速地排到洞外。
②将流向隧道的水源截断,或尽可能使其水量减少。
③堵塞衬砌背后的渗流水,集中引导排出。
(3)2种,分别是横向接缝病害和纵向接缝病害。
18、某为大型梁桥工程,基础为采用钻孔灌注桩,为防止出现桥梁伸缩缝的病害,在设计方面,精心设计,合理选择了伸缩装置。
请问(1)、除上面提到的方法,防治桥梁伸缩缝病害的方法还有哪些?请列举出来。
