电力工程施工方案一、施工流向顺序及施工方法:(一)根据施工力量的调配,电缆沟每段按200m作一施工段组织各项工序的材料、人力、机械。
(二)施工方法:主要分两部分,第一部分是电缆沟,第二部分是过路管。
1、电缆沟(1)测量放线:根据电缆沟的内侧宽度为1.40m和1.00m,确保足够施工位置,每10m桩号放出电缆沟的开挖边桩,用双飞粉画出边线。
基底放线每边增加30cm宽度的工作面。
(2)机械开挖:1)按照放好的边线开挖,两侧土保持垂直,底层土保证不被扰动,开挖出来的土方堆放在旁边,与沟侧保持1m的距离。
2)做好排水措施,在原有雨水口处设沙井。
(3)人工挖除、整平:机械开挖时,预留10cm左右的高长,再用人工开挖至设计沟底标高,并整平,铲掉表层松散土方,如有超挖用石砂垫层找平并夯实。
(4)复测放线:将沟底垫层边桩、中桩高程放出,通知监理工程师现场检查合格后,再进行下一道工序。
(5)布设防雷线:在沟底一侧布设防雷线,打入接地角钢。
(6)浇灌C15砼垫层:1)基坑经检测合格,并经驻地监理工程师和试验监理工程师认可后可进行砼垫层的施工。
2)砼基础采用C15素砼,使用商品混凝土。
3)砼的运输,采用专业车运输。
4)砼自由下落的高度不大于1.5m,否则采用导管等方法降低自由倾落高度,以防止砼产生离析。
5)施工C10素砼基础时,要注意控制宽度、厚度;砼厚度如不超过15cm,振捣时如可以只用平板式振动器进行振捣;否则还需先用插入式振动棒,振捣间距不大于30cm,采用梅花式插点。
振动棒拔出时要缓慢拔出,振捣时间每点不少于30S,并且要求振捣至无较大气泡冒出为止。
平板式振动器必须纵向、横向各拖动两次以上,拖动振动器时必须缓慢拖动,振捣至表面泛浆,无较大气泡冒出才算振捣合格。
6)振捣完成后,用铝合金把砼表面刮平,待砼初凝后在管节两侧拉毛,以利管节两侧砼施工时粘接牢固。
(7)砌砖及安装支架:严格检查砖的质量,不合格的砖严禁使用,砌砖前,砖要吸饱水,砌砖时,同时安装支架。
第1篇一、工程概况本工程为XX电力有限公司新建一座110千伏变电站,工程地点位于XX市XX区XX 镇,占地面积约XX亩。
工程主要包括主变压器区、配电装置区、辅助设施区等土建施工内容。
二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工队伍:组建一支具有丰富电力工程土建施工经验的施工队伍,确保施工质量、进度和安全。
3. 施工现场管理:设立施工现场管理机构,明确各部门职责,加强施工现场管理,确保工程顺利进行。
三、施工进度计划1. 施工准备阶段:预计工期为1个月。
2. 土建基础施工阶段:预计工期为3个月。
3. 土建主体结构施工阶段:预计工期为4个月。
4. 土建装饰装修阶段:预计工期为2个月。
5. 竣工验收阶段:预计工期为1个月。
总计:11个月。
四、施工工艺1. 土建基础施工(1)场地平整:对施工现场进行平整,确保场地平整度满足施工要求。
(2)基础开挖:根据设计图纸进行基础开挖,确保基础开挖深度、宽度、尺寸符合要求。
(3)垫层施工:铺设素混凝土垫层,确保垫层平整、密实。
(4)基础施工:按照设计图纸进行基础施工,确保基础质量满足要求。
2. 土建主体结构施工(1)主体结构施工:按照设计图纸进行主体结构施工,确保主体结构质量满足要求。
(2)模板工程:采用钢模板进行模板工程,确保模板安装牢固、尺寸准确。
(3)钢筋工程:按照设计图纸进行钢筋工程,确保钢筋规格、数量、位置符合要求。
3. 土建装饰装修(1)抹灰工程:对墙体、顶棚进行抹灰,确保抹灰平整、密实。
(2)门窗安装:按照设计要求进行门窗安装,确保门窗安装牢固、尺寸准确。
(3)地面铺设:按照设计要求进行地面铺设,确保地面平整、美观。
五、施工质量控制1. 严格遵循国家相关规范、标准和设计要求,确保施工质量。
2. 加强原材料、半成品、成品的质量检验,确保不合格材料不得进入施工现场。
3. 加强施工过程控制,对关键工序进行跟踪检验,确保施工质量。
4. 做好施工记录,为工程验收提供依据。
第1篇一、工程概况1. 工程名称:某地区电力工程2. 工程地点:某市某区3. 工程规模:10万千瓦4. 工程建设周期:24个月二、施工组织1. 施工单位:XX电力工程有限公司2. 施工项目经理:XXX3. 施工队伍:由具有丰富电力工程施工经验的工程师、技术人员和施工人员组成。
三、施工技术方案1. 土建工程(1)基础施工:采用混凝土基础,确保基础稳定性,满足电力设备安装要求。
(2)变电站主体结构:采用钢筋混凝土结构,确保变电站主体结构的稳定性和抗震性能。
(3)配电室施工:采用钢结构,确保配电室的密封性和安全性。
2. 电气工程(1)电缆敷设:采用电力电缆,按照设计要求进行敷设,确保电缆的安全运行。
(2)变压器安装:按照设计要求,进行变压器安装,确保变压器运行稳定。
(3)开关设备安装:按照设计要求,进行开关设备安装,确保开关设备的正常运行。
(4)继电保护装置安装:按照设计要求,进行继电保护装置安装,确保电力系统的安全稳定运行。
3. 通信工程(1)通信线路敷设:采用光缆,按照设计要求进行敷设,确保通信线路的稳定运行。
(2)通信设备安装:按照设计要求,进行通信设备安装,确保通信设备的正常运行。
4. 施工质量控制(1)施工前,对施工人员进行技术交底,确保施工人员掌握施工技术要求。
(2)施工过程中,严格执行施工规范,确保施工质量。
(3)施工完成后,对施工质量进行检验,确保工程质量符合要求。
5. 安全施工措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等安全防护用品。
(3)施工现场设置消防设施,确保消防安全。
(4)施工过程中,严格执行停电作业制度,确保施工安全。
四、施工进度安排1. 施工准备阶段:1个月2. 土建工程阶段:6个月3. 电气工程阶段:6个月4. 通信工程阶段:2个月5. 竣工验收阶段:2个月五、施工成本控制1. 严格控制施工材料采购,确保材料质量。
2. 优化施工方案,降低施工成本。
第1篇一、项目背景随着我国经济的快速发展,电力需求日益增长,电力基础设施的建设和维护成为国家能源战略的重要组成部分。
为确保电力供应的稳定和安全,本项目旨在对某地区电力设施进行升级改造,提高供电能力和可靠性。
本方案将对电力施工进行详细规划,包括施工准备、施工组织、施工技术、质量控制、安全管理、环境保护等方面。
二、施工范围及内容1. 施工范围:本项目涉及某地区电力线路、变电站、配电室等电力设施的改造和新建。
2. 施工内容:(1)电力线路改造:包括高压线路、低压线路的改造,新增线路的建设。
(2)变电站改造:包括主变压器、配电装置、开关设备、电缆等设备的更换和升级。
(3)配电室改造:包括配电柜、电缆、开关设备等设备的更换和升级。
(4)电力设施新建:包括新建变电站、配电室、电力线路等。
三、施工准备1. 技术准备:(1)收集相关技术资料,包括设计图纸、施工规范、设备技术参数等。
(2)组织施工人员学习相关技术规范和操作规程。
(3)对施工人员进行技术交底,明确施工工艺和注意事项。
2. 人员准备:(1)组建施工队伍,包括项目经理、技术负责人、施工员、质检员等。
(2)对施工人员进行岗前培训,提高施工人员的技能水平。
(3)确保施工人员具备相关资质证书。
3. 材料准备:(1)根据施工图纸,确定所需材料种类、规格、数量。
(2)与供应商签订供货合同,确保材料及时供应。
(3)对材料进行检验,确保质量符合要求。
4. 设备准备:(1)检查施工设备,确保设备完好、性能稳定。
(2)对施工设备进行调试,确保设备运行正常。
(3)制定设备使用和维护制度,确保设备安全运行。
四、施工组织1. 施工阶段划分:(1)前期准备阶段:包括设计、招标、施工准备等。
(2)施工阶段:包括电力线路改造、变电站改造、配电室改造、电力设施新建等。
(3)验收阶段:包括设备调试、系统联调、验收测试等。
2. 施工进度安排:(1)前期准备阶段:预计需2个月。
(2)施工阶段:预计需6个月。
电力工程施工方案电力工程施工方案范文(通用6篇)为了确保事情或工作有序有效开展,就需要我们事先制定方案,方案具有可操作性和可行性的特点。
方案应该怎么制定才好呢?下面是小编为大家收集的电力工程施工方案范文,欢迎阅读与收藏。
电力工程施工方案篇11、施工组织机构设置1.1成立项目经理部项目经理部全面负责本次施工任务的安全、技术、质量、材料、人员等的管理及协调,负责组织完成项目工程的各项经济技术指标;负责协调项目建设中的甲乙方、部门之间、项目工地与地方之间的关系;对参与该次工程的人员进行有关工程施工规范的学习,施工前认真组织技术交底,让每个人弄清楚技术要求和施工方法。
1.2项目管理组织机构2、工程阶段划分:根据本工程的特点,将整个工程划分为六个阶段:测量放线设备基础施工→箱变、低压配电柜、电表箱就位安装→电源线电缆敷设→设备调试→验收通电。
按各阶段的施工特点安排设备材料进场的时间,科学调度劳动力、机械设备及工具,控制计划进度。
3、工进度安排:自甲方书面通知之日进场,并于设备全部到场及土建具备安装条件后。
各项目安装施工进度必须按此工期要求进行安排。
一、施工准备1、设备安装前:设备间应具备下列条件:①屋顶、楼板施工完毕,不得渗漏;墙面、屋顶喷浆完毕;②室内地面基层施工完毕,场地清理干净,并在墙上标出地面标高;③混凝土基础及构架达到允许安装的强度,焊接构件的质量符合要求;④预埋件牢固,预埋件及预留孔符合设计;⑤门窗安装完毕,门已配锁;⑥具有足够的施工场地,道路通畅。
2、临时设施:①生活临时设施:因施工场地不能作为生活用地,所有作业人员均外住。
②生产临时设施:需搭建临时仓库及工具房(面积约45平方米)。
③施工电源:由现场的临时施工用电变压器供电,进场后根据实际情况再进行布置。
3、施工用图纸、技术资料应齐全。
二、施工方案与技术措施1、电缆沟开挖及电缆井砌筑(1)管沟开挖前应根据设计要求,结合现场实际情况和业主要求,先用干石灰标出管沟实际位置,管沟应尽量取直。
电力工程施工方案及三措电力工程的施工方案是指对电力工程进行详细规划和安排的文件,是施工组织设计的重要组成部分。
在编制电力工程施工方案时,需要考虑诸多因素,包括工程的特点、环境条件、技术要求、安全风险等。
本文将从施工方案及三措的编制过程、施工方案的内容以及施工方案编制的注意事项等方面进行详细介绍。
一、电力工程施工方案编制的过程1.收集资料:首先,在编制施工方案之前,需要收集相关的资料,包括工程设计文件、技术规范、工程计量报告等。
这些资料将为编制方案提供基础数据。
2.初步设计:在收集了足够的资料后,可以进行初步设计的工作。
初步设计包括对工程的基本情况、工程量计算、施工进度、安全措施等方面的综合考虑,确定初步的施工方案。
3.安全评估:施工方案的编制过程中,安全评估是必不可少的一步。
通过对工程施工过程中可能存在的安全隐患进行评估和分析,确定相应的防护措施,保障工作人员的安全。
4.细化设计:在初步设计的基础上,根据具体施工条件和要求,对施工方案进行进一步细化设计。
细化设计包括对施工流程、施工方法、施工设备的选择和安排等方面的详细规划。
5.编制方案:最后,根据上述步骤的工作成果,进行施工方案的编制。
施工方案应包括详细的施工图纸、工程量清单、进度计划、安全措施等内容。
二、电力工程施工方案的内容1.工程概况:包括工程的名称、地点、性质、规模等基本信息。
2.施工组织设计:包括施工组织结构、人员配置、施工队伍管理、协调沟通等内容。
3.施工工艺和方法:根据工程的具体要求,确定施工的工艺和方法,包括施工流程、施工顺序、施工步骤等。
4.施工设备和材料:确定适宜的施工设备和材料,包括机械设备、电气设备、施工辅助设备等。
5.安全保障措施:根据工程的安全要求,确定相应的安全保障措施,包括安全检查、安全培训、安全防护等。
6.施工进度计划:根据工程量和实际施工条件,制定合理的施工进度计划,确保施工按照计划进行。
7.质量控制措施:确定相应的质量控制措施,包括材料检测、工艺控制、工程验收等,确保工程质量符合要求。

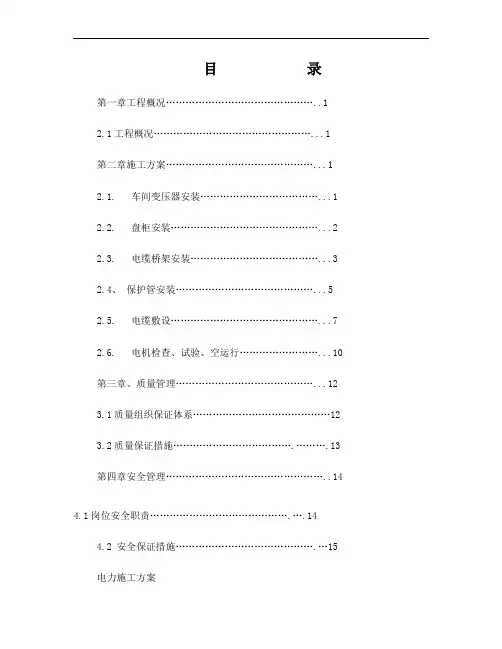

目录第一章工程概况 (1)2.1工程概况 (1)第二章施工方案 (1)2.1. 车间变压器安装 (1)2.2. 盘柜安装 (2)2.3. 电缆桥架安装 (3)2.4、保护管安装 (5)2.5. 电缆敷设 (7)2.6. 电机检查、试验、空运行 (10)第三章、质量管理 (12)3.1质量组织保证体系 (12)3.2质量保证措施 (13)第四章安全管理 (14)4.1岗位安全职责 (14)4.2 安全保证措施 (15)电力施工方案第一章工程概况1.1、工程概况中细碎车间设低压配电室一个, 800KVA变压器一台,10KV电源引自总降变电所,该车间变电所负责中细碎车间、粗碎车间、筛分车间、汽修等车间的用电。
第二章施工方案2.1、车间变压器安装(1)车间动力变压器安装前和送电前,应做下列试验a.测量绕组直流电组;b检查所有分接头的变压比;c.检查三相变压器接线组别;d.测量绕组的绝缘电阻、吸收比;E.绕组交流耐压试验f.绝缘油试验;(2)变压器安装前的检查a.油箱及附件齐全,无腐蚀及机械损伤,密封良好。
b.油箱箱盖或钟罩发兰及封板的连接螺栓齐全,紧固良好,无渗漏。
c.充油套管的油位应正常,无渗油,瓷体无损伤。
d.散热器、连通管、防爆管、净油器等应密封。
e.气体继电器应装好或置于干燥的室内,测温装置置于箱内。
f.补充变压器油无异常。
(3)变压器就位安装a.变压器基础的轨道应水平,轨距与轮距应配合;装有气体继电器的变压器,其顶盖沿气体继电器气流方向有1%~1.5%的升高坡度;装有滚轮的变压器,其滚轮应灵活转动,变压器就位后,应将滚轮用制动装置固定。
2.2. 盘柜安装(1)基础型钢制作安装根据设计和规范要求,基础型钢的材料为10# 槽钢。
基础型钢下料前,必须平直、除锈。
焊后,焊缝应打平。
a.基础型钢安装的允许偏差:b.型钢的防腐及安装基础型钢焊好后,应进行除锈、刷油漆。
基础型钢安装后,其顶部宜高出抹平地面10mm。

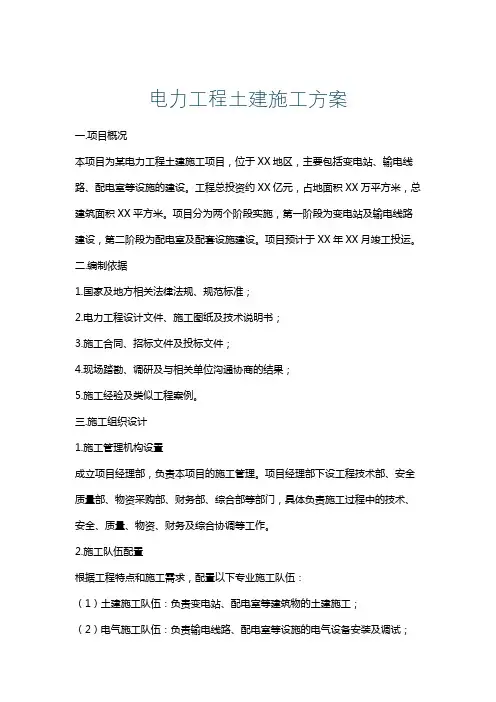

电力工程土建施工方案一.项目概况本项目为某电力工程土建施工项目,位于XX地区,主要包括变电站、输电线路、配电室等设施的建设。
工程总投资约XX亿元,占地面积XX万平方米,总建筑面积XX平方米。
项目分为两个阶段实施,第一阶段为变电站及输电线路建设,第二阶段为配电室及配套设施建设。
项目预计于XX年XX月竣工投运。
二.编制依据1.国家及地方相关法律法规、规范标准;2.电力工程设计文件、施工图纸及技术说明书;3.施工合同、招标文件及投标文件;4.现场踏勘、调研及与相关单位沟通协商的结果;5.施工经验及类似工程案例。
三.施工组织设计1.施工管理机构设置成立项目经理部,负责本项目的施工管理。
项目经理部下设工程技术部、安全质量部、物资采购部、财务部、综合部等部门,具体负责施工过程中的技术、安全、质量、物资、财务及综合协调等工作。
2.施工队伍配置根据工程特点和施工需求,配置以下专业施工队伍:(1)土建施工队伍:负责变电站、配电室等建筑物的土建施工;(2)电气施工队伍:负责输电线路、配电室等设施的电气设备安装及调试;(3)装饰施工队伍:负责建筑物内外装修;(4)钢结构施工队伍:负责钢结构工程的建设;(5)绿化施工队伍:负责厂区内绿化工程;(6)其他辅助施工队伍:负责施工过程中的临时设施建设、拆除及后勤保障等。
3.施工进度计划根据工程总量、施工条件和施工队伍配置,制定如下施工进度计划:(1)第一阶段:变电站及输电线路建设,预计工期XX个月;(2)第二阶段:配电室及配套设施建设,预计工期XX个月;(3)总工期:预计XX个月。
4.施工质量控制(1)严格执行国家及地方相关法律法规、规范标准;(2)对施工过程中的关键环节、重点部位进行质量控制,实行质量预控、过程控制、验收控制;(3)建立健全质量管理体系,对施工人员进行质量培训,提高施工质量意识;(4)采用先进、合理的施工工艺和施工方法,确保工程质量。
四.施工工艺1.土建工程:采用现浇混凝土、砌体、钢结构等工艺;2.电气工程:采用电缆敷设、设备安装、调试等工艺;3.装饰工程:采用内外墙涂料、石材、瓷砖等工艺;4.绿化工程:采用乔木、灌木、地被植物等绿化工艺。

电力工程施工维修方案一、概述电力工程施工维修方案是指在进行电力工程施工或维修时制定的方案,包括工程的进度计划、资源分配、安全保障、质量控制、技术管理等方面的内容。
本文将从这些方面进行说明。
二、工程进度计划工程进度计划是电力工程施工或维修的重要组成部分。
在制定进度计划时,应根据工程的实际情况制定,并按照工程的时间节点进行调整。
具体包括以下步骤:1.制定工程进度计划,确定施工或维修的时间节点和关键节点;2.制定施工或维修的工序表,确定每个工序的时间限制;3.制定工程进度监控计划,对工程进度进行监控,及时发现和解决工程进度延误的问题。
三、资源分配资源分配是指在电力工程施工或维修过程中,对资源进行合理规划和利用。
要进行资源分配,需要考虑以下因素:1.设备和材料方面:合理规划设备和材料的采购、进场、出场及存储等流程;2.人员方面:合理安排施工或维修人员的工作时间和工作任务;3.费用方面:根据工程进度计划,合理安排费用支出。
四、安全保障安全保障是进行电力工程施工或维修时必须要考虑的重要因素。
应根据实际情况,制定相应的安全保障措施,包括:1.施工现场的安全保障:包括施工现场环境的保护、施工区域的标识、通行道路的规划等;2.人员的安全保障:包括施工人员的个人防护装备、作业要求和安全技能培训等;3.设备的安全保障:包括设备的维护、维修和检测等。
五、质量控制电力工程施工或维修的质量控制必须要严格执行,以确保工程的质量和安全。
在进行质量控制时,要注意以下几点:1.控制施工或维修各个环节的质量,确保达到规定标准;2.采用有效的质量控制手段和方法,如强制性检测、验收确认等;3.对施工或维修进行全面的质量管理,保证施工或维修的质量和安全性。
六、技术管理在进行电力工程施工或维修时,技术管理是至关重要的,它可以帮助提高工程的效率和质量。
要进行有效的技术管理,需要注意以下几点:1.根据工程实际情况,制定技术标准和标准化的施工操作流程;2.建立有效的技术管理体系,包括技术考核和技术步骤的确认流程等;3.采用计算机辅助工程设计软件等现代科技手段,提高技术管理的效率。
电力工程施工方案主要包括工程概况、施工安排、施工进度计划、施工准备、施工方法及工艺、质量保证措施、安全施工保证措施、环境保护和文明施工等内容。
以下是一篇电力工程施工方案的范文:一、工程概况本工程为某地区110kV输电线路工程,线路全长约35km,其中架空线路30km,电缆线路5km。
线路途径地区包括城市、乡村和山区,地形复杂,施工难度较大。
工程主要包括塔架安装、导线架设、电缆敷设、变电站建设等。
二、施工安排1. 施工前期:进行施工现场调查,了解当地气象、交通、地质等情况,编制施工组织设计,办理相关施工手续。
2. 施工阶段:分为塔架组立、导线架设、电缆敷设、变电站建设等四个阶段。
3. 施工后期:进行工程验收、设备调试、移交手续等。
三、施工进度计划1. 施工前期:1个月2. 塔架组立:2个月3. 导线架设:1.5个月4. 电缆敷设:1个月5. 变电站建设:2个月6. 施工后期:1个月总施工周期:7.5个月四、施工准备1. 人员组织:组建施工队伍,包括管理人员、技术人员、施工人员等。
2. 施工材料:根据施工设计,提前采购钢材、电缆、导线、绝缘子等材料。
3. 施工设备:配置足够的施工设备,如吊车、挖掘机、运输车等。
4. 施工方案:根据工程特点,编制详细的施工方案和应急预案。
五、施工方法及工艺1. 塔架组立:采用现场组装的方式,按照设计要求进行塔架组装,确保塔架垂直度和稳定性。
2. 导线架设:采用高空作业车和绝缘斗臂车进行导线架设,遵守相关安全规定。
3. 电缆敷设:采用直接埋地或架设电缆桥架的方式进行电缆敷设,确保电缆绝缘性能。
4. 变电站建设:按照设计图纸进行变电站建设,确保设备安装正确、接线准确。
六、质量保证措施1. 严格按照国家电力工程质量标准进行施工,确保工程质量。
2. 对施工人员进行质量教育,提高质量意识。
3. 加强施工现场管理,做好施工记录,确保施工过程可追溯。
4. 工程验收:工程完成后,组织验收,确保工程合格。
